施工组织设计-2022案例二
【背景资料】
某枢纽鱼道布置于节制闸左岸,鱼道总长642m。鱼道进、出口附近均设置控制闸门,
鱼道池室采用箱涵和整体U型槽结构两种型式。
发包人与承包人根据《水利水电工程标准施工招标文件》(2009年版)签订了施工合
同。工程实施前,承包人根据《水利水电工程施工组织设计规范》(SL 303-2017)编制施
工组织设计,其部分内容如下:

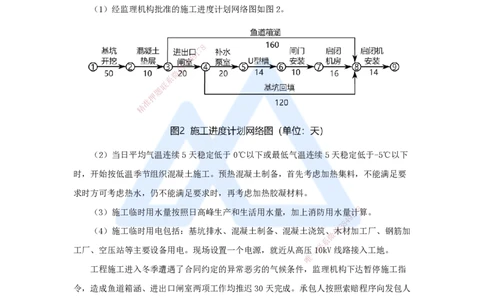

(1)经监理机构批准的施工进度计划网络图如图2。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(2)当日平均气温连续5天稳定低于0℃以下或最低气温连续5天稳定低于-5℃以下
时,开始按低温季节组织混凝土施工。预热混凝土制备,首先考虑加热集料,不能满足要
求时方可考虑热水,仍不能满足要求时,再考虑加热胶凝材料。
8
(3)施工临时用水量按照日高峰生产和生活用水量,加上消防用水量计7算。
1
9
4
8
3
(4)施工临时用电包括:基坑排水、混凝土制备、混凝土浇筑、信木材加工厂、钢筋加
微
系
联
工厂、空压站等主要设备用电。现场设置一个电源,就近从高压一10kV线路接入工地。
唯
工程施工进入冬季遭遇了合同约定的异常恶劣的气候条件,监理机构下达暂停施工指
令,造成鱼道箱涵、进出口闸室两项工作均推迟30天完成。承包人按照索赔程序向发包人
提出了30天的工期索赔。
【问题】
1. 指出图2的关键线路、计算工期。
2. 改正施工组织设计文件内容(2)(3)中的不妥之处。
3. 指出施工组织设计文件内容(4)中的不妥之处,说明理由。
4. 指出承包人提出的工期索赔要求是否合理,说明理由。
【答案】
1
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者

1. 关键线路为①→②→③→⑧→⑨,工期为234天。
2. 改正:
(2)当日平均气温连续5天稳定在5℃以下或最低气温连续5天稳定在-3℃以下时,
按低温季节组织混凝土施工。
预热混凝土制备,首先考虑热水拌和,不能满足要求时可考虑加热集料,胶凝材料不
应直接加热。
(3)施工临时用水量,按照日高峰生产和生活用水量计算,按消防用水量校核。

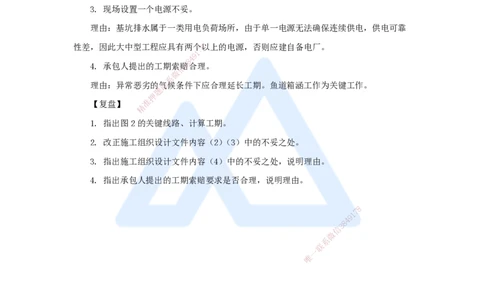

3. 现场设置一个电源不妥。
理由:基坑排水属于一类用电负荷场所,由于单一电源无法确保连续供电,供电可靠
性差,因此大中型工程应具有两个8以上的电源,否则应建自备电厂。
7
1
9
4
8
4. 承包人提出的工期索信赔3合理。
微
系
理由:异常恶劣的联气候条件下应合理延长工期。鱼道箱涵工作为关键工作。
题
押
【复盘】 准
精
1. 指出图2的关 键线路、计算工期。
2. 改正施工组织设计文件内容(2)(3)中的不妥之处。
3. 指出施工组织设计文件 内容(4)中的不妥之处,说明理由。
4. 指出承包人提出的工期索赔 要求是否合理,说明理由。
