2023年一建矿业真题
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.采用激光指向仪指示巷道方向和高程时,指向仪布置距离工作面的最大距离是()。
A.30m
B.50m
C.70m
D.100m
2.混凝土配合比设计的顺序是()。
A.施工配合比→试验室配合比→计算配合比
B.试验室配合比→计算配合比→施工配合比
C.计算配合比→试验室配合比→施工配合比
D.施工配合比→计算配合比→试验室配合比
3.根据结构构件的受力特点,钢筋混凝土梁属于()。
A.受扭构件
B.受拉构件
C.受压构件
D.受弯构件
4.室内地面涂料防水层完工后,面层施工前应蓄水()。【过时】
A.6~12h
B.12~24h
C.24~48h
D.48~96h
5.关于土方开挖原则,正确的是()。
A.堆载预压,压实后再开挖
B.开槽支撑,先撑后挖
C.一次性降水,连续开挖
D.相邻基坑开挖,先浅后深
6.某基坑设计降水深度15m,土的渗透系数6m/d,降水宜采用()。
A.一级轻型井点
B.管井井点
C.喷射井点
D.深井井点
7.低瓦斯矿井煤层巷道中使用的煤矿许用炸药,其安全等级不应低于()。
A.一级
B.二级
C.三级
D.四级
8.具有延时起爆、抗杂散电流和网路检测功能的起爆方法是()。
A.电力起爆法
B.导爆管雷管起爆法
C.导爆索起爆法
D.电子雷管起爆法
9.立井井筒基岩段施工工作面预注浆堵水属于()。【过时】
A.充填注浆
B.渗透注浆
C.挤密注浆
D.劈裂注浆
10.立井井筒净直径6.5m,深度860m,其凿井提升方案宜采用()。
A.一套单钩提升,选用5m³吊桶姬老师(大海老师)制作;辅导微信dahai51737
B.两套双钩提升,主提升选用5m³吊桶,副提升选用4m³吊桶
C.一套单钩、一套双钩提升,主提升选用8m³吊桶,副提升选用6m³吊桶
D.两套单钩提升,主提升选用6m³吊桶,副提升选用5m³吊桶
11.立井井壁施工采用溜灰管输送混凝土时,混凝土的坍落度不应小于()。
A.100mm
B.150mm
C.180mm
D.200mm
12.某露天矿边坡最终高度为400m,该边坡为()。
A.超高边坡
B.高边坡
C.中边坡
D.低边坡
13.矿业工程施工中,宜布置在工业广场主导风向下风方向的是()。
A.变电所
B.炸药库
C.油脂库
D.锅炉房
14.下列进度控制措施中,属于组织措施的是()。
A.优选施工方案
B.改进施工工艺
C.增加施工作业时间
D.实施科学的管理方法
15.喷射混凝土的养护时间不应少于()。
A.1d
B.3d
C.7d
D.14d
16.掘进工作面稀释炮烟,每千克三级安全炸药需配新鲜风量不应小于()。【过时】
A.10m³/min
B.15m³/min
C.20m³/min
D.25m³/min
17.以人工费为基础计取企业管理费和利润的工程是()。
A.特殊凿井工程
B.硐室工程
C.地面土建工程
D.立井井筒工程
18.保证项目能按期、保质、安全完成的纲领性文件是()。
A.施工组织设计
B.风险管理文件
C.合同文件
D.安全保障措施
19.下列矿产资源开采,由国务院地质矿产部门审批并颁发采矿许可证的是()。
A.钍矿和伴生放射性矿产资源
B.石油矿产资源
C.天然气矿产资源
D.领海及中国管辖的其他海域的矿产资源
20.一等尾矿库坝高每增高(),应对坝体进行全面的安全性复核。【过时】
A.20m姬老师(大海老师)制作;辅导微信dahai51737
B.25m
C.30m
D.35m
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至
少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.下列水泥品种,属于特性水泥的有()。
A.快硬硅酸盐水泥
B.火山灰硅酸盐水泥
C.膨胀硫铝酸盐水泥
D.道路硅酸盐水泥
E.低热矿渣硅酸盐水泥
22.选矿作业中的分选方法有()。
A.重选法
B.磁选法
C.电选法
D.筛选法
E.浮选法
23.地下连续墙适用的地质条件有()。
A.冲积土
B.淤泥质土
C.极软黏性土
D.砂性土
E.岩溶地段
24.抗水性能良好的工业炸药有()。
A.普通铵油炸药
B.重铵油炸药
C.水胶炸药
D.乳化炸药
E.改性铵油炸药
25.下列矿井井底车场硐室,属于主井系统的有()。【过时】
A.电机车修理间硐室
B.装载硐室
C.井底矿仓
D.水泵房及水仓
E.消防列车库
26.施工准备阶段,施工单位确定分包单位后应完成的协调工作有()。
A.审核分包单位的资质条件
B.建立与分包单位的工作联系制度
C.检查分包单位的进度计划
D.提供分包项目的施工图纸
E.审核分包单位编制的施工安全规程
27.松软破碎大断面岩石巷道可采用的施工方法有()。
A.全断面一次爆破法
B.分层法
C.导硐法
D.先拱后墙法
E.冻结法
28.关于胶套轮车运行要求的说法,正确的有()。
A.运行坡度、速度不得超过设计规定值
B.制动力应当为额定牵引力的1.5~2倍
C.牵引机头或车头必须有车灯和喇叭姬老师(大海老师)制作;辅导微信dahai51737
D.运行速度不得超过设计规定值的1.1倍
E.必须设置自动安全闸,列车尾部设置红灯
29.下列矿业工程项目的风险因素中,属于技术风险的有()。
A.设计文件不完善
B.施工方案不合理
C.机械设备准备不足
D.合同条款歧义
E.地质灾害
30.下列巷道施工工作面,严禁使用钢丝绳牵引耙装机的有()。【过时】
A.高瓦斯矿井的岩巷
B.低瓦斯矿井的煤巷
C.煤与瓦斯突出矿井的岩巷
D.煤与瓦斯突出矿井的煤巷
E.煤与瓦斯突出矿井的半煤岩巷
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、
(五)题各30分)
案例(一)
背景资料:

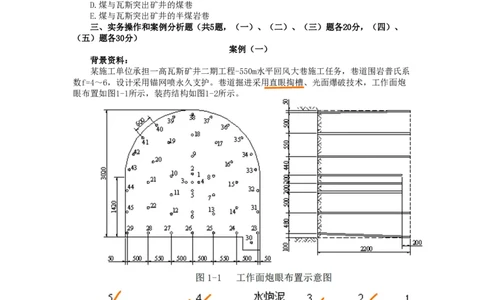

某施工单位承担一高瓦斯矿井二期工程-550m水平回风大巷施工任务,巷道围岩普氏系

数f=4~6,设计采用锚网喷永久支护。巷道掘进采用直眼掏槽、光面爆破技术,工作面炮
眼布置如图1-1所示,装药结构如图1-2所示。
监理工程师在审核作业规程时发现,爆破后首先至工作面安全检查的人员安排不合理,
要求整改。
施工期间,工作面爆破原设计使用煤矿许用乳化炸药,周边眼单位长度装药量300g/m、姬老师(大海老师)制作;辅导微信dahai51737
每孔装药两卷。
因货源短缺,项目部计划将该炸药更换为货源充足的三级煤矿许用水胶炸药。项目经
理要求技术员根据相关参数进行换算,确定水胶炸药周边眼单位长度装药量以及每孔、每
循环、每月的炸药计划量,保证后续大巷的正常施工。
问题:
1.结合图1-1,指出炮眼布置的不合理之处。
2.指出图1-2中装药结构的类型,分别给出图注1~5的名称。
3.爆破后,哪些人员应首先至工作面进行安全检查?
4.给出水胶炸药周边眼单位长度装药量换算所需要的参数。
案例(二)
背景资料:
某矿业工程项目,建设单位委托招标代理机构采用资格预审、公开招标方式选定施工
单位。在当地招标信息网上发布了该项目的资格预审公告,资格预审文件发售自6月16日起。
共有11家施工单位参加了资格预审,A、B、C、D、E、F、G共7家施工单位通过,并参加后
续投标。为保证招标工作顺利进行,建设单位要求招标代理机构做好以下工作:
(1)招标代理机构应指导投标人编制投标文件,以保证提交的投标文件合格、合规。
(2)再次核查各投标人资格,招标文件中明确资格后审环节,并列出具体的条件、标
准和方法。
(3)为保证工程质量,招标代理机构在编制最高投标限价的同时,还应规定投标人的
投标报价不得低于最高投标限价的75%。
项目于8月10日上午9:00开标。经核查发现,B单位的投标保证金总额满足要求,但分
两次交纳,分别是8月9日17:00交纳75万元、8月10日9:05交纳5万元。开标后,D单位向招
标人递交了投标报价修正函,将原投标报价下浮300万元。评标委员会按综合得分向招标人
推荐了三名中标候选人,依次为A、E、F,并进行了公示。由于A放弃中标,招标人和E进行
谈判,并确定E为中标人。双方根据谈判纪要,按A的投标价签订了合同。

工程施工至第18个月末,施工单位检查进度后绘制的实际进度前锋线如图2所示。
问题:
1.资格预审文件发售的最早截止日期为哪一天?逐项说明建设单位对招标代理机构的
要求是否合理?
2.分别指出B单位和D单位的投标文件是否有效?说明理由。
3.分别说明招标人确定中标人和签订合同的做法是否妥当?说明理由。
4.根据图2中第18个月末实际进度前锋线,分别说明工作5-11、工作7-10和工作3-8的
进度偏差。判断实际进度是否会造成总工期延误?
案例(三)
背景资料:
某岩石巷道围岩中等稳定,采用钻眼爆破施工方法,锚喷支护,锚杆直径20mm、长度
2000mm,喷射混凝土强度等级C20,厚度100mm。施工中每50m安设一组顶板离层观测仪,顶
板离层仪深基点位于距顶板6.5m处的稳定岩层中,浅基点位于锚杆锚固端下100mm处,规定姬老师(大海老师)制作;辅导微信dahai51737
每周观测记录一次,顶板离层警戒值为50mm。
施工过程中,发生了如下事件:
事件一:某日,观测员记录巷道顶板离层3个测点数据如下:第1测点深基点读数增量
为△L =50mm,浅基点读数增量为△L =15mm(均为基于顶板孔口位移值);第2测点深基点
11 21
读数增量为△L =65mm,浅基点读数增量为△L =10mm;第3测点深基点读数增量为△
12 22
L =70mm,浅基点读数增量为△L =18mm。监理工程师认为应停止工作面作业,先进行加强
13 23
支护施工。
事件二:某日,工作面放炮通风安全检查后,班长安排工作面打顶部锚杆眼,打眼过
程中,巷道左肩部一块100mm×200mm的活石突然掉下,砸伤打眼工王某的右脚。项目经理
接到报告后立即组织抢救并保护现场,同时汇报给单位负责人。
问题:
1.给出事件一中第1测点的低区(浅部)和高区(深部)岩层的离层值。
2.事件一中,监理工程师的观点是否正确?说明理由。
3.顶板离层数值超过警戒值时,可采取哪些加强支护措施?
4.事件二中,班长的工作存在哪些失误和不妥?给出正确的做法。
案例(四)
背景资料:
某矿建施工单位承担了一煤矿主要运输巷道的施工任务,工程包括650m石门和1200m大
巷。巷道设计为直墙半圆拱形断面,净宽4.5m、净高4.2m。地质资料显示巷道围岩为中等
稳定的砂页岩层,石门预计在长度300m处会穿越10m左右的断层带,该区域水文地质条件不
明。巷道采用锚喷支护,穿越断层段增设金属网和钢轨支架进行加强支护,支架间距0.8m。
项目部编制了该巷道的施工技术措施。巷道采用钻眼爆破施工方法,双臂凿岩台车打
眼,侧卸式装岩机出渣,矿车、电机车运输;炮眼深度1.6m,每班完成1个掘进循环,掘进
班临时支护仅打拱部锚杆和喷浆30mm,施工组织采用两掘一支,支护班完成剩余的锚杆和
喷射混凝土作业;过断层采用短掘短支方法通过。施工单位总工程师提出炮眼深度不合理,
过断层措施不完整,要求整改。项目部根据意见进行了完善。
巷道掘进接近断层位置时,项目部按规定提前进行了探放水作业,查明该区域的水文
地质情况。探水结果显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现
围岩破碎严重,项目部决定采用人工风镐开挖,每次进尺控制在0.8m,开挖后立即进行锚
网喷支护;掘进通过断层带后一次性架设钢轨支架。
但在开挖时发生了冒顶事故,导致1人重伤、2人轻伤。
巷道掘进通过断层带后,监理工程师对该段工程的支护质量进行了检查,加强支护段
长度为20m,巷道断面规格工序验收资料显示全部合格。现场巷道断面检查中,随机抽查的
1个断面实测结果如表4所示。
表4锚网喷及钢轨加强支护段巷道断面规格实测结果
问题:
1.该巷道掘进合理的炮眼深度应取多少?工作面临时支护锚杆施工应选用哪种设备?
2.巷道过断层进行探放水作业,探水孔应当如何布置?姬老师(大海老师)制作;辅导微信dahai51737
3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?
4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?
5.锚网喷及钢轨加强支护段巷道的净宽B和净高H分别是多少?该段巷道规格质量是否
合格?说明理由。
案例(五)
背景资料:
某施工单位承担了一矿井的副井井筒工程,该井筒净直径7.0m,井深756m,其中表土
厚260m。地质报告显示,井深520m附近有一厚度约为40m的含水层,预计涌水量为30m³/h。
设计表土段为钢筋混凝土双层井壁,基岩段为单层混凝土井壁,混凝土强度等级C50。
矿井施工组织设计中,井筒表土段采用冻结法施工,掘砌段高4.0m,基岩段采用工作
面预注浆堵水,钻爆法施工,短段掘砌,混合作业施工方式。
施工过程中,发生了如下事件:
事件一:冻结表土段施工井筒至54m时,进行了分部工程验收。施工单位送检预留的2
组共6块混凝土试件,试件检验报告显示:第一组3个试件抗压强度为52MPa、54MPa、56MPa;
第二组3个试件抗压强度为48MPa、58MPa、60MPa。
事件二:井筒施工到530m时,实测涌水量为5m³/h,施工单位采取了加强井内排水的措
施,其它井壁施工质量保证措施与普通地层相同。模板拆除后,发现井壁存在蜂窝麻面现
象。
事件三:井筒施工到610m时,发现围岩破碎,建设单位和设计单位协商后,将未施工
井壁混凝土强度等级调整为C60,施工单位收到书面变更通知,并据此进行了施工。井筒验
收3个月后,结算时施工单位提出井壁混凝土强度等级调整导致费用增加(含引起的工程损
失费)10万元的索赔申请。监理单位认为施工单位确认设计变更后,没有提出变更工程价
款报告,不予支持。
问题:
1.该井筒基岩段施工中应选用什么类型的模板?模板高度的选择应考虑哪些因素?
2.给出井筒基岩段施工循环图表中主要工序名称(不少于3项),混合作业中可平行
的工序有哪些?
3.事件一中混凝土第一组和第二组试件的强度代表值分别是多少?检验结果是否合格?
说明理由。
4.针对事件二,指出井壁质量问题产生的直接原因及预防措施。
5.针对事件三,监理单位不支持索赔申请是否合理?说明理由。姬老师(大海老师)制作;辅导微信dahai51737
2023年一建矿业真题答案
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.采用激光指向仪指示巷道方向和高程时,指向仪布置距离工作面的最大距离是()。
A.30m
B.50m
C.70m
D.100m
答案:C
解析:采用激光指向仪指示巷道掘进方向和高程时,指向仪距离工作面的距离应不小
于70m;每组中、腰线点应不少于3个,点之间的距离应大于30m。
2.混凝土配合比设计的顺序是()。
A.施工配合比→试验室配合比→计算配合比
B.试验室配合比→计算配合比→施工配合比
C.计算配合比→试验室配合比→施工配合比
D.施工配合比→计算配合比→试验室配合比
答案:C
解析:
3.根据结构构件的受力特点,钢筋混凝土梁属于()。
A.受扭构件
B.受拉构件
C.受压构件
D.受弯构件
答案:D
解析:
4.室内地面涂料防水层完工后,面层施工前应蓄水()。【过时】
A.6~12h
B.12~24h
C.24~48h
D.48~96h
答案:C
解析:
5.关于土方开挖原则,正确的是()。
A.堆载预压,压实后再开挖
B.开槽支撑,先撑后挖
C.一次性降水,连续开挖
D.相邻基坑开挖,先浅后深
答案:B
解析:土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,
分层开挖,严禁超挖”的原则。
6.某基坑设计降水深度15m,土的渗透系数6m/d,降水宜采用()。
A.一级轻型井点
B.管井井点
C.喷射井点

D.深井井点
答案:C
解析:常用地下水控制方法及适用条件姬老师(大海老师)制作;辅导微信dahai51737
7.低瓦斯矿井煤层巷道中使用的煤矿许用炸药,其安全等级不应低于()。
A.一级
B.二级
C.三级
D.四级
答案:B
解析:按照《煤矿安全规程》(2022年版),煤矿许用炸药的选用必须遵守下列规定:
(1)低瓦斯矿井的岩石掘进工作面,使用安全等级不低于一级的煤矿许用炸药。
(2)低瓦斯矿井的煤层采掘工作面、半煤岩掘进工作面,使用安全等级不低于二级的
煤矿许用炸药。
(3)高瓦斯矿井,使用安全等级不低于三级的煤矿许用炸药。
(4)突出矿井,使用安全等级不低于三级的煤矿许用含水炸药。
8.具有延时起爆、抗杂散电流和网路检测功能的起爆方法是()。
A.电力起爆法
B.导爆管雷管起爆法
C.导爆索起爆法
D.电子雷管起爆法
答案:D
解析:
9.立井井筒基岩段施工工作面预注浆堵水属于()。【过时】
A.充填注浆
B.渗透注浆
C.挤密注浆
D.劈裂注浆
答案:B
解析:
10.立井井筒净直径6.5m,深度860m,其凿井提升方案宜采用()。
A.一套单钩提升,选用5m³吊桶
B.两套双钩提升,主提升选用5m³吊桶,副提升选用4m³吊桶
C.一套单钩、一套双钩提升,主提升选用8m³吊桶,副提升选用6m³吊桶
D.两套单钩提升,主提升选用6m³吊桶,副提升选用5m³吊桶
答案:D
解析:
11.立井井壁施工采用溜灰管输送混凝土时,混凝土的坍落度不应小于()。
A.100mm
B.150mm
C.180mm
D.200mm
答案:B姬老师(大海老师)制作;辅导微信dahai51737
解析:
12.某露天矿边坡最终高度为400m,该边坡为()。
A.超高边坡
B.高边坡
C.中边坡
D.低边坡
答案:B
解析:露天矿边坡按最终高度H分为四级:
(1)超高边坡:H大于500m;
(2)高边坡:H大于300m,小于或等于500m;
(3)中边坡:H大于100m,小于或等于300m;
(4)低边坡:H小于或等于100m。
13.矿业工程施工中,宜布置在工业广场主导风向下风方向的是()。
A.变电所
B.炸药库
C.油脂库
D.锅炉房
答案:D
解析:
14.下列进度控制措施中,属于组织措施的是()。
A.优选施工方案
B.改进施工工艺
C.增加施工作业时间
D.实施科学的管理方法
答案:C
解析:加快井巷工程施工进度的组织措施
1)增加工作面,组织更多的施工队伍
2)增加施工作业时间
3)增加劳动力及施工机械设备
15.喷射混凝土的养护时间不应少于()。
A.1d
B.3d
C.7d
D.14d
答案:C
解析:喷射的混凝土应在终凝2h后再喷水养护,养护时间不应少于7d,喷水的次数应
保持混凝土处于潮湿状态。
16.掘进工作面稀释炮烟,每千克三级安全炸药需配新鲜风量不应小于()。【过时】
A.10m³/min
B.15m³/min
C.20m³/min
D.25m³/min
答案:A
解析:
17.以人工费为基础计取企业管理费和利润的工程是()。
A.特殊凿井工程
B.硐室工程
C.地面土建工程
D.立井井筒工程
答案:A姬老师(大海老师)制作;辅导微信dahai51737
解析:4)企业管理费
井巷工程(含井下铺轨工程)、露天剥离工程、地面建筑工程(不含人工大型土石方)
的企业管理费=[定额人工费+定额机械费]×企业管理费费率
特殊凿井工程、安装工程(包括井下安装工程)、人工大型土石方工程的企业管理费=
定额人工费×企业管理费费率
5)利润
施工企业根据企业自身需求并结合建筑市场实际自主确定,列入报价中。
井巷工程(含井下铺轨工程)、露天剥离工程、地面建筑工程(不含人工大型土石方)
的利润=[定额人工费+与定额机械费]×利润率
特殊凿井工程、安装工程(包括井下安装工程)、人工大型土石方工程的利润=定额人
工费×利润率
18.保证项目能按期、保质、安全完成的纲领性文件是()。
A.施工组织设计
B.风险管理文件
C.合同文件
D.安全保障措施
答案:A
解析:完善的施工组织设计是实现合同目标的基础,是保证项目施工能按期、按质、
安全地完成项目要求的纲领性文件,也是避免项目风险的关键;
19.下列矿产资源开采,由国务院地质矿产部门审批并颁发采矿许可证的是()。
A.钍矿和伴生放射性矿产资源
B.石油矿产资源
C.天然气矿产资源
D.领海及中国管辖的其他海域的矿产资源
答案:D
解析:开采下列矿产资源的,由国务院地质矿产主管部门审批,并颁发采矿许可证:
a.国家规划矿区和对国民经济具有重要价值的矿区内的矿产资源;
b.前项规定区域以外可供开采的矿产储量规模在大型以上的矿产资源;
c.国家规定实行保护性开采的特定矿种;
d.领海及中国管辖的其他海域的矿产资源;
20.一等尾矿库坝高每增高(),应对坝体进行全面的安全性复核。【过时】
A.20m
B.25m
C.30m
D.35m
答案:A
解析:
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至
少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.下列水泥品种,属于特性水泥的有()。
A.快硬硅酸盐水泥
B.火山灰硅酸盐水泥
C.膨胀硫铝酸盐水泥
D.道路硅酸盐水泥
E.低热矿渣硅酸盐水泥
答案:ACE
解析:特种水泥,某种性能比较突出,能发挥特殊作用或具有特别功能的水泥。如:
快硬硅酸盐水泥、低热矿渣硅酸盐水泥、膨胀硫铝酸盐水泥。
22.选矿作业中的分选方法有()。
A.重选法姬老师(大海老师)制作;辅导微信dahai51737
B.磁选法
C.电选法
D.筛选法
E.浮选法
答案:ABCE
解析:矿物加工一般都包括三个基本工艺过程:矿物加工前的准备(破碎与筛分,磨
矿与分级)、分选(重选、磁选、电选、浮选等)、选后产品的处理作业(过滤、干燥脱
水作业,尾矿处理等),但不同的矿物加工方法有不同的工作内容。
23.地下连续墙适用的地质条件有()。
A.冲积土
B.淤泥质土
C.极软黏性土
D.砂性土
E.岩溶地段
答案:ABD
解析:地下连续墙适用于淤泥、黏性土、冲积土、砂性土及粒径50mm以下的砂砾层等
多种地质条件,深度可达50m,但是不适用于在岩溶地段、含承压水很高的细砂粉砂地层、
很软的黏性土层中。
24.抗水性能良好的工业炸药有()。
A.普通铵油炸药
B.重铵油炸药
C.水胶炸药
D.乳化炸药
E.改性铵油炸药
答案:BCD
解析:
25.下列矿井井底车场硐室,属于主井系统的有()。【过时】
A.电机车修理间硐室
B.装载硐室
C.井底矿仓
D.水泵房及水仓
E.消防列车库
答案:BC
解析:
26.施工准备阶段,施工单位确定分包单位后应完成的协调工作有()。
A.审核分包单位的资质条件
B.建立与分包单位的工作联系制度
C.检查分包单位的进度计划
D.提供分包项目的施工图纸
E.审核分包单位编制的施工安全规程
答案:BCDE
解析:
27.松软破碎大断面岩石巷道可采用的施工方法有()。
A.全断面一次爆破法
B.分层法
C.导硐法
D.先拱后墙法
E.冻结法
答案:BCD
解析:松软破碎不稳定的大断面巷道的施工,可采用上下.分层法、一侧或两侧导硐法、
先拱后墙法等。姬老师(大海老师)制作;辅导微信dahai51737
28.关于胶套轮车运行要求的说法,正确的有()。
A.运行坡度、速度不得超过设计规定值
B.制动力应当为额定牵引力的1.5~2倍
C.牵引机头或车头必须有车灯和喇叭
D.运行速度不得超过设计规定值的1.1倍
E.必须设置自动安全闸,列车尾部设置红灯
答案:ABC
解析:使用的单轨吊车、卡轨车、齿轨车、胶套轮车、无极绳连续牵引车,应当符合
下列要求:运行坡度、速度和载重,不得超过设计规定值;安全制动和停车制动装置必须
为失效安全型,制动力应当为额定牵引力的1.5〜2倍;必须设置既可手动又能自动的安全
闸;柴油机和蓄电池单轨吊车、齿轨车和胶套轮车的牵引机车或者头车上,必须设置车灯
和喇叭,列车的尾部必须设置红灯。
29.下列矿业工程项目的风险因素中,属于技术风险的有()。
A.设计文件不完善
B.施工方案不合理
C.机械设备准备不足
D.合同条款歧义
E.地质灾害
答案:ABC
解析:从风险的成因而言,工程项目一般会有社会风险、自然风险、经济风险、技术
风险。
30.下列巷道施工工作面,严禁使用钢丝绳牵引耙装机的有()。【过时】
A.高瓦斯矿井的岩巷
B.低瓦斯矿井的煤巷
C.煤与瓦斯突出矿井的岩巷
D.煤与瓦斯突出矿井的煤巷
E.煤与瓦斯突出矿井的半煤岩巷
答案:DE
解析:
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、
(五)题各30分)
案例(一)
背景资料:
某施工单位承担一高瓦斯矿井二期工程-550m水平回风大巷施工任务,巷道围岩普氏系
数f=4~6,设计采用锚网喷永久支护。巷道掘进采用直眼掏槽、光面爆破技术,工作面炮
眼布置如图1-1所示,装药结构如图1-2所示。姬老师(大海老师)制作;辅导微信dahai51737
监理工程师在审核作业规程时发现,爆破后首先至工作面安全检查的人员安排不合理,
要求整改。
施工期间,工作面爆破原设计使用煤矿许用乳化炸药,周边眼单位长度装药量300g/m,
每孔装药两卷。
因货源短缺,项目部计划将该炸药更换为货源充足的三级煤矿许用水胶炸药。项目经
理要求技术员根据相关参数进行换算,确定水胶炸药周边眼单位长度装药量以及每孔、每
循环、每月的炸药计划量,保证后续大巷的正常施工。
问题:
1.结合图1-1,指出炮眼布置的不合理之处。
(1)掏槽眼的深度比其他炮眼浅200mm不合理,应比其它炮眼深200mm(或者其深度
2400mm)。
(2)周边孔的炮眼间距600mm不合理,宜为为400~500mm。
2.指出图1-2中装药结构的类型,分别给出图注1~5的名称。
(1)图1-2装药结构为反向不耦合连续装药结构。
(2)1—雷管、2—药卷、3—炮孔、4—炮泥、5—雷管脚线。
3.爆破后,哪些人员应首先至工作面进行安全检查?
每循环爆破后,首先至工作面安全检查的人员是:班组长(或班长、组长)、爆破工
(或者放炮工、放炮员)、瓦斯检查工(瓦检工)。
4.给出水胶炸药周边眼单位长度装药量换算所需要的参数。
水胶炸药周边眼单位长度装药量换算所需要的参数是:炸药的猛度、爆力。
案例(二)
背景资料:
某矿业工程项目,建设单位委托招标代理机构采用资格预审、公开招标方式选定施工
单位。在当地招标信息网上发布了该项目的资格预审公告,资格预审文件发售自6月16日起。姬老师(大海老师)制作;辅导微信dahai51737
共有11家施工单位参加了资格预审,A、B、C、D、E、F、G共7家施工单位通过,并参加后
续投标。为保证招标工作顺利进行,建设单位要求招标代理机构做好以下工作:
(1)招标代理机构应指导投标人编制投标文件,以保证提交的投标文件合格、合规。
(2)再次核查各投标人资格,招标文件中明确资格后审环节,并列出具体的条件、标
准和方法。
(3)为保证工程质量,招标代理机构在编制最高投标限价的同时,还应规定投标人的
投标报价不得低于最高投标限价的75%。
项目于8月10日上午9:00开标。经核查发现,B单位的投标保证金总额满足要求,但分
两次交纳,分别是8月9日17:00交纳75万元、8月10日9:05交纳5万元。开标后,D单位向招
标人递交了投标报价修正函,将原投标报价下浮300万元。评标委员会按综合得分向招标人
推荐了三名中标候选人,依次为A、E、F,并进行了公示。由于A放弃中标,招标人和E进行
谈判,并确定E为中标人。双方根据谈判纪要,按A的投标价签订了合同。
工程施工至第18个月末,施工单位检查进度后绘制的实际进度前锋线如图2所示。
问题:
1.资格预审文件发售的最早截止日期为哪一天?逐项说明建设单位对招标代理机构的
要求是否合理?
资格预审文件发售的最早截止日期为6月20日。
建设单位对招标代理机构的要求合理性判别如下:
(1)指导投标人做好投标文件不合理。
(2)再次进行资格后审合理。
(3)规定投标人报价不得低于最高投标限价的75%不合理。
2.分别指出B单位和D单位的投标文件是否有效?说明理由。
B单位投标文件无效。
理由:未按照要求缴纳投标保证金。
D单位投标文件有效。
理由:投标人开标后提出突然降价,招标人应当拒绝,其原投标文件仍然有效。
3.分别说明招标人确定中标人和签订合同的做法是否妥当?说明理由。
(1)招标人确定中标人做法妥当。
理由:排名第一的A放弃中标,招标人可按照顺序选择下一位次的E。
(2)招标人签订合同的做法不妥。
招标人和中标人签订合同的标的、价款等主要条款应当与中标人的投标文件内容一致。
4.根据图2中第18个月末实际进度前锋线,分别说明工作5-11、工作7-10和工作3-8的
进度偏差。判断实际进度是否会造成总工期延误?
(1)工作5-11进度提前2个月;
(2)工作7-10进度提前1个月;
(3)工作3-8进度拖延1个月。
当时进度对总工期无影响。
案例(三)姬老师(大海老师)制作;辅导微信dahai51737
背景资料:
某岩石巷道围岩中等稳定,采用钻眼爆破施工方法,锚喷支护,锚杆直径20mm、长度
2000mm,喷射混凝土强度等级C20,厚度100mm。施工中每50m安设一组顶板离层观测仪,顶
板离层仪深基点位于距顶板6.5m处的稳定岩层中,浅基点位于锚杆锚固端下100mm处,规定
每周观测记录一次,顶板离层警戒值为50mm。
施工过程中,发生了如下事件:
事件一:某日,观测员记录巷道顶板离层3个测点数据如下:第1测点深基点读数增量
为△L =50mm,浅基点读数增量为△L =15mm(均为基于顶板孔口位移值);第2测点深基点
11 21
读数增量为△L =65mm,浅基点读数增量为△L =10mm;第3测点深基点读数增量为△
12 22
L =70mm,浅基点读数增量为△L =18mm。监理工程师认为应停止工作面作业,先进行加强
13 23
支护施工。
事件二:某日,工作面放炮通风安全检查后,班长安排工作面打顶部锚杆眼,打眼过
程中,巷道左肩部一块100mm×200mm的活石突然掉下,砸伤打眼工王某的右脚。项目经理
接到报告后立即组织抢救并保护现场,同时汇报给单位负责人。
问题:
1.给出事件一中第1测点的低区(浅部)和高区(深部)岩层的离层值。
(1)低区(浅部):顶板1.9m以下范围岩层离层值是15mm;
(2)高区(深部):顶板1.9m到6.5m范围岩层离层值是35mm。
2.事件一中,监理工程师的观点是否正确?说明理由。
事件一中监理工程师的观点正确。
理由:测点2、3离层值均达到警戒值,应先加强支护。
3.顶板离层数值超过警戒值时,可采取哪些加强支护措施?
顶板离层值达到警戒值时,根据离层发生不同位置采取以下措施:
(1)离层发生在浅基点范围内(锚固区内),考虑增加锚杆数量或采用高强度锚杆,
以增加支护强度。
(2)离层在深基点到浅基点之间的范围内(锚固区外),应考虑增加锚杆长度(或增
加锚索支护),将锚固端锚入稳定岩层中。
(3)不同离层位置,均可采取可缩性钢支架与锚喷联合支护形式。
4.事件二中,班长的工作存在哪些失误和不妥?给出正确的做法。
(1)事件二中班长组织工作面安全检查不细,敲帮问顶工作不到位,活石没有处理干
净。
(2)放炮检查后直接安排打锚杆不妥,安全检查后应先进行临时支护才能进行下道工
序施工。
案例(四)
背景资料:
某矿建施工单位承担了一煤矿主要运输巷道的施工任务,工程包括650m石门和1200m大
巷。巷道设计为直墙半圆拱形断面,净宽4.5m、净高4.2m。地质资料显示巷道围岩为中等
稳定的砂页岩层,石门预计在长度300m处会穿越10m左右的断层带,该区域水文地质条件不
明。巷道采用锚喷支护,穿越断层段增设金属网和钢轨支架进行加强支护,支架间距0.8m。
项目部编制了该巷道的施工技术措施。巷道采用钻眼爆破施工方法,双臂凿岩台车打
眼,侧卸式装岩机出渣,矿车、电机车运输;炮眼深度1.6m,每班完成1个掘进循环,掘进
班临时支护仅打拱部锚杆和喷浆30mm,施工组织采用两掘一支,支护班完成剩余的锚杆和
喷射混凝土作业;过断层采用短掘短支方法通过。施工单位总工程师提出炮眼深度不合理,
过断层措施不完整,要求整改。项目部根据意见进行了完善。
巷道掘进接近断层位置时,项目部按规定提前进行了探放水作业,查明该区域的水文
地质情况。探水结果显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现
围岩破碎严重,项目部决定采用人工风镐开挖,每次进尺控制在0.8m,开挖后立即进行锚
网喷支护;掘进通过断层带后一次性架设钢轨支架。
但在开挖时发生了冒顶事故,导致1人重伤、2人轻伤。
巷道掘进通过断层带后,监理工程师对该段工程的支护质量进行了检查,加强支护段
长度为20m,巷道断面规格工序验收资料显示全部合格。现场巷道断面检查中,随机抽查的姬老师(大海老师)制作;辅导微信dahai51737
1个断面实测结果如表4所示。
表4锚网喷及钢轨加强支护段巷道断面规格实测结果
问题:
1.该巷道掘进合理的炮眼深度应取多少?工作面临时支护锚杆施工应选用哪种设备?
(1)合理的炮眼深度应该取1.8~3.0m。
(2)工作面临时支护锚杆施工应选用锚杆钻机。
2.巷道过断层进行探放水作业,探水孔应当如何布置?
探水钻孔应沿掘进方向的正前方及含水体方向呈扇形布置,钻孔不得少于3个,其中含
水体方向的钻孔不得少于2个。
3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?
为避免发生冒顶事故,工作面支护可采用的方法或技术措施包括:
(1)采取前探支护;
(2)采用超前支护(超前锚杆或管棚);
(3)采用联合支护;
(4)采用注浆加固技术措施。
4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?
(1)事故现场有关人员应当立即报告本单位负责人;负责人接到报告后,应当于1h内
报告事故发生地县级以上人民政府矿山安全监管部门。
(2)事故发生单位负责人接到事故报告后,应立即启动事故相应应急预案,采取有效
措施,组织抢救。
(3)事故发生后,应当妥善保护事故现场以及相关证据。
5.锚网喷及钢轨加强支护段巷道的净宽B和净高H分别是多少?该段巷道规格质量是否
合格?说明理由。
加强支护段巷道的净宽B是4490mm,净高H是4250mm。
该段巷道规格质量合格。
因为支架支护巷道断面规格的允许偏差为主控项目,检查点中10个测点有2个测点不符
合允许偏差要求,测点合格率为80%,大于75%,该检查点应判定为合格。
案例(五)
背景资料:
某施工单位承担了一矿井的副井井筒工程,该井筒净直径7.0m,井深756m,其中表土
厚260m。地质报告显示,井深520m附近有一厚度约为40m的含水层,预计涌水量为30m³/h。
设计表土段为钢筋混凝土双层井壁,基岩段为单层混凝土井壁,混凝土强度等级C50。
矿井施工组织设计中,井筒表土段采用冻结法施工,掘砌段高4.0m,基岩段采用工作
面预注浆堵水,钻爆法施工,短段掘砌,混合作业施工方式。
施工过程中,发生了如下事件:
事件一:冻结表土段施工井筒至54m时,进行了分部工程验收。施工单位送检预留的2
组共6块混凝土试件,试件检验报告显示:第一组3个试件抗压强度为52MPa、54MPa、56MPa;
第二组3个试件抗压强度为48MPa、58MPa、60MPa。姬老师(大海老师)制作;辅导微信dahai51737
事件二:井筒施工到530m时,实测涌水量为5m³/h,施工单位采取了加强井内排水的措
施,其它井壁施工质量保证措施与普通地层相同。模板拆除后,发现井壁存在蜂窝麻面现
象。
事件三:井筒施工到610m时,发现围岩破碎,建设单位和设计单位协商后,将未施工
井壁混凝土强度等级调整为C60,施工单位收到书面变更通知,并据此进行了施工。井筒验
收3个月后,结算时施工单位提出井壁混凝土强度等级调整导致费用增加(含引起的工程损
失费)10万元的索赔申请。监理单位认为施工单位确认设计变更后,没有提出变更工程价
款报告,不予支持。
问题:
1.该井筒基岩段施工中应选用什么类型的模板?模板高度的选择应考虑哪些因素?
(1)混合作业宜选用金属整体移动式模板(或整体钢模板)。
(2)围岩稳定性和段高(或炮眼深度)。
2.给出井筒基岩段施工循环图表中主要工序名称(不少于3项),混合作业中可平行
的工序有哪些?
(1)基岩段循环图表中主要工序包括:钻眼爆破、装岩与提升、井筒支护(砌壁)、
清底找平(立模)工作,以及施工准备(交接班、安全检查)、通风等辅助工作。
(2)浇筑混凝土(井壁)和出渣(排矸)工序部分平行。
3.事件一中混凝土第一组和第二组试件的强度代表值分别是多少?检验结果是否合格?
说明理由。
(1)第一组抗压强度代表值为54MPa,每组标准试件或芯样抗压强度代表值应为3个试
件试压强度的算术平均值(四舍五入取整数)。
(2)第二组抗压强度代表值为58MPa,一组试件或芯样最大或最小的强度值与中间值
之差超过中间值的15%时,可取中间值为该组试件强度代表值。
(3)第一组不符合验收要求,第二组符合验收要求。
①任一组试件强度的代表值不低于设计值的1.15倍;
②每一组中任一试件的强度不低于设计值的95%。
4.针对事件二,指出井壁质量问题产生的直接原因及预防措施。
井壁质量问题产生的直接原因:井筒涌水的影响。
预防措施是:截水、导水。
5.针对事件三,监理单位不支持索赔申请是否合理?说明理由。
合理
理由:在双方确定变更后14d内承包人不向建设单位或监理工程师提出变更工程价款报
告的,视为该项变更不涉及合同价款的变更。
