2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第14讲-3.2-3.3土石方与地基基础工程施工(4)
【考点】基坑验槽☆☆☆
考频:2022单;2020单
1.基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设(或监理)等单位共
同进行验槽。
2.验槽具备的资料和条件
(1)勘察、设计、建设、监理、施工等单位有关负责及技术人员到场;(人)
(2)地基基础设计文件;(资料)
(3)岩土工程勘察报告;(资料)
(4)轻型动力触探记录(可不进行时除外);(资料)
(5)地基处理或深基础施工质量检测报告;(资料)
(6)基底应为无扰动的原状土,留置有保护层时其厚度不应超过100mm。(现场)
记忆提示:人拿四个资料(基设岩堪触探表,外加一质检报告)到现场

3.天然地基验槽
(1)天然地基验槽内容
8
①根据勘察、设计文件核对基坑1的7位置、平面尺寸、坑底标高;
9
4
②根据勘察报告核对坑底、坑3 8边岩土体及地下水情况;
信
微
③检查空穴、古井、古墓、暗沟、地下埋设物及防空掩体等情况,并应查明其位置、深度和性
系
联
状; 题
押
④检查基坑底土质的准扰动情况及扰动的范围和程度;
精
⑤检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并查明影响范围和深度。
口诀:坑标平面机位拍坑边岩水,拍个空
(2)天然地基验槽前应在基坑(槽)底普遍进行轻型动力触探检验,检验数据作为验槽依据。
遇到下列情况之一时,可不进行轻型动力触探:
①承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;
②基坑持力层为砾石层或卵石层,且基底以下砾石层和卵石层厚度大于1m时;
③基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。

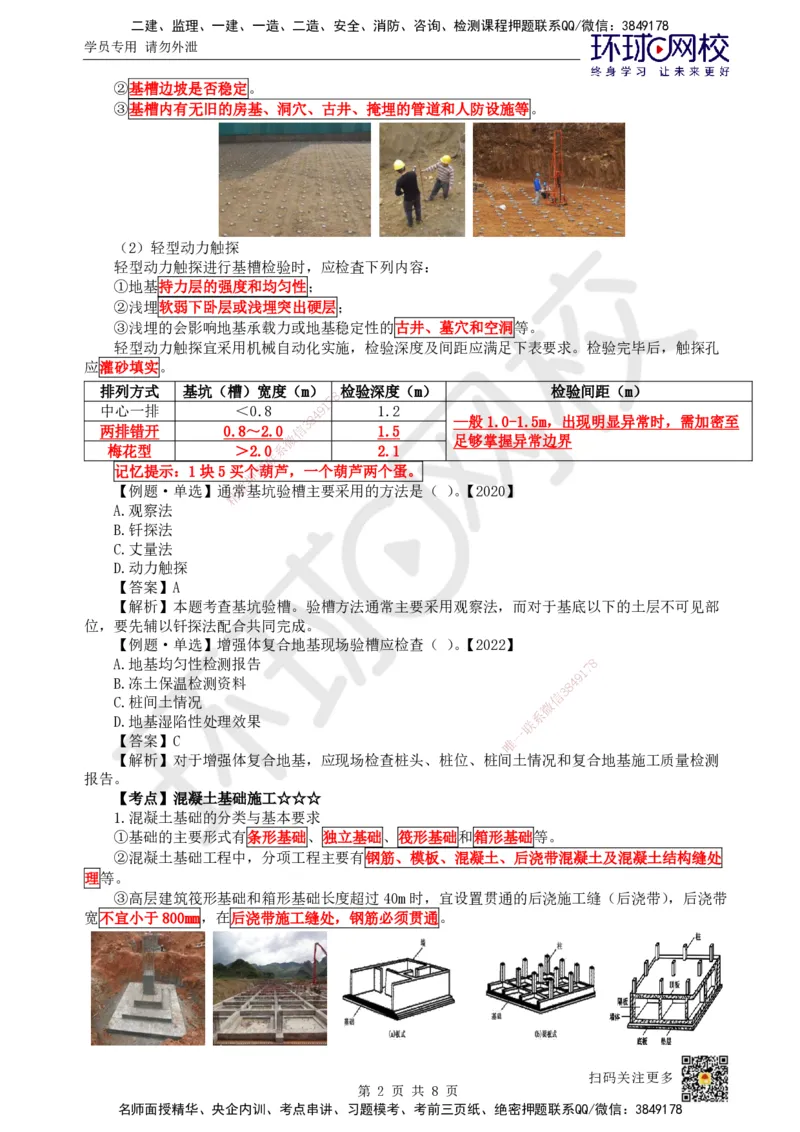

4.地基处理工程验槽
(1)对于换填地基、强夯地基,应现场检查处理后的地基均匀性、密实7度8等检测报告和承载力
1
9
4
检测资料。 3 8
信
(2)对于增强体复合地基,应现场检查桩头、桩位、桩间土情况和微复合地基施工质量检测报
系
告。 联
一
唯
(3)对于特殊土地基,应现场检查处理后地基的湿陷性、地震液化、冻土保温、膨胀土隔水等
方面的处理效果检测资料。
换填地基 增强体复合地基
5.验槽方法
验槽方法通常主要采用观察法为主,而对于基底以下的土层不可见部位,要先辅以钎探法配合
共同完成。
(1)观察法
①观察槽壁、槽底的土质情况,验证基槽开挖深度,初步验证基槽底部土质是否与勘察报告相
符,观察槽底土质结构是否被人为破坏。
扫码关注更多
第 1 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
②基槽边坡是否稳定。
③基槽内有无旧的房基、洞穴、古井、掩埋的管道和人防设施等。

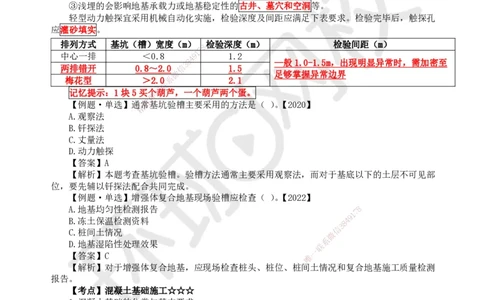

(2)轻型动力触探
轻型动力触探进行基槽检验时,应检査下列内容:
①地基持力层的强度和均匀性;
②浅埋软弱下卧层或浅埋突出硬层;
③浅埋的会影响地基承载力或地基稳定性的古井、墓穴和空洞等。
轻型动力触探宜采用机械自动化实施,检验深度及间距应满足下表要求。检验完毕后,触探孔
应灌砂填实。
排列方式 基坑(槽)宽度(m) 检验深度(m) 检验间距(m)
8
7
1
中心一排 <0.8 9 1.2
4
3 8 —般1.0-1.5m,出现明显异常时,需加密至
两排错开 0.8~2.0 信 1.5
微 足够掌握异常边界
梅花型 >2.0系 2.1
联
记忆提示:1块5买个题葫芦,一个葫芦两个蛋。
押
准
【例题·单选】通常基坑验槽主要采用的方法是( )。【2020】
精
A.观察法
B.钎探法
C.丈量法
D.动力触探
【答案】A
【解析】本题考查基坑验槽。验槽 方法通常主要采用观察法,而对于基底以下的土层不可见部
位,要先辅以钎探法配合共同完成。
【例题·单选】增强体复合地基现场验槽应检查( )。【2022】
A.地基均匀性检测报告 8
1
7
9
B.冻土保温检测资料
8
4
信
3
C.桩间土情况
微
D.地基湿陷性处理效果 联
系
一
【答案】C 唯
【解析】对于增强体复合地基,应现场检查桩头、桩位、桩 间土情况和复合地基施工质量检测
报告。
【考点】混凝土基础施工☆☆☆
1.混凝土基础的分类与基本要求
①基础的主要形式有条形基础、独立基础、筏形基础和箱形基础等。
②混凝土基础工程中,分项工程主要有钢筋、模板、混凝土、后浇带混凝土及混凝土结构缝处
理等。
③高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带
宽不宜小于800mm,在后浇带施工缝处,钢筋必须贯通。
扫码关注更多
第 2 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄

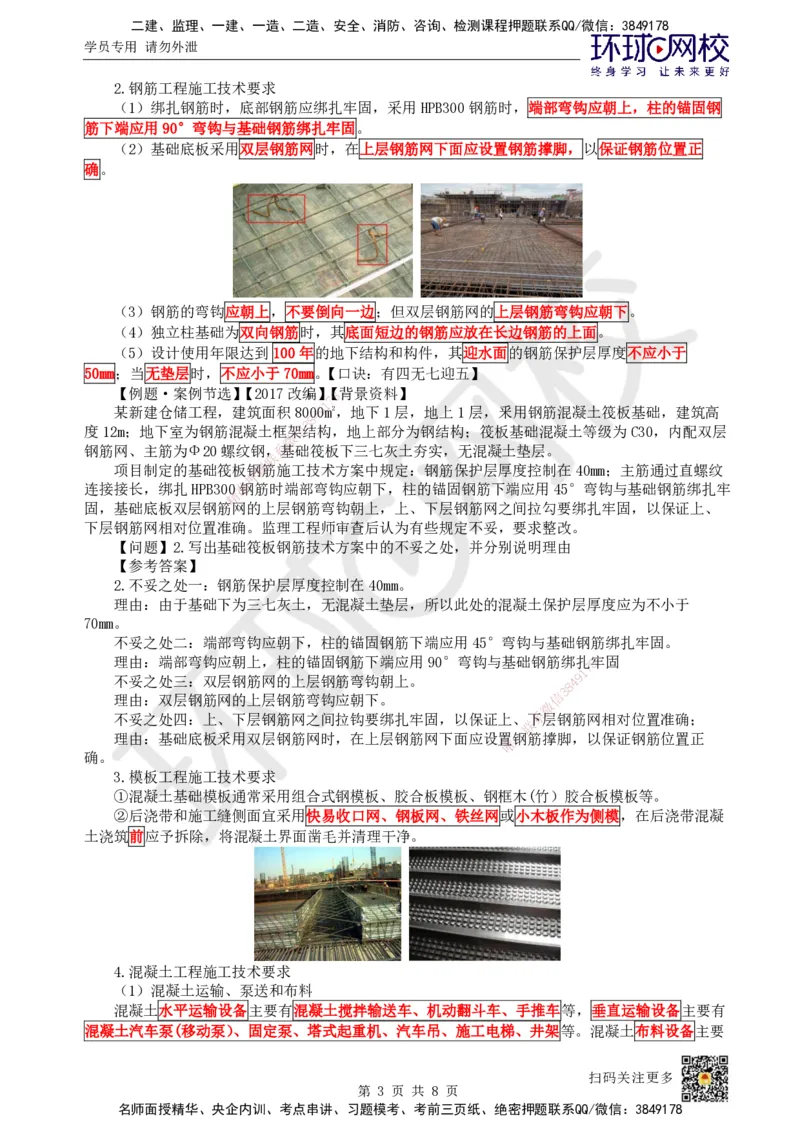

2.钢筋工程施工技术要求

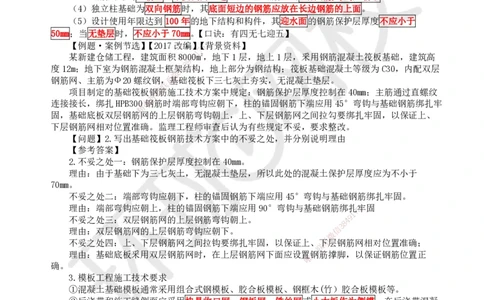

(1)绑扎钢筋时,底部钢筋应绑扎牢固,采用HPB300钢筋时,端部弯钩应朝上,柱的锚固钢
筋下端应用90°弯钩与基础钢筋绑扎牢固。
(2)基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正
确。
(3)钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。
(4)独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。
(5)设计使用年限达到 100年的地下结构和构件,其迎水面的钢筋保护层厚度不应小于
50mm;当无垫层时,不应小于70mm。【口诀:有四无七迎五】
【例题·案例节选】【2017改编】【8 背景资料】
7
1
某新建仓储工程,建筑面积804090m2,地下1层,地上1层,釆用钢筋混凝土筏板基础,建筑高
8
3
度12m;地下室为钢筋混凝土框架信结构,地上部分为钢结构;筏板基础混凝土等级为C30,内配双层
微
钢筋网、主筋为Φ20螺纹钢,系基础筏板下三七灰土夯实,无混凝土垫层。
联
项目制定的基础筏板钢题筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹
押
连接接长,绑扎HPB300准钢筋时端部弯钩应朝下,柱的锚固钢筋下端应用45°弯钩与基础钢筋绑扎牢
精
固,基础底板双层钢筋网的上层钢筋弯钩朝上,上、下层钢筋网之间拉勾要绑扎牢固,以保证上、
下层钢筋网相对位置准确 。监理工程师审查后认为有些规定不妥,要求整改。
【问题】2.写出基础筏板 钢筋技术方案中的不妥之处,并分别说明理由
【参考答案】
2.不妥之处一:钢筋保护层厚度控制在40mm。
理由:由于基础下为三七灰土,无 混凝土垫层,所以此处的混凝土保护层厚度应为不小于
70mm。
不妥之处二:端部弯钩应朝下,柱的锚固钢筋下端应用45°弯钩与基础钢筋绑扎牢固。
理由:端部弯钩应朝上,柱的锚固钢筋下端 应用90°弯钩与基础钢筋绑扎8牢固
1
7
不妥之处三:双层钢筋网的上层钢筋弯钩朝上 。
8
4 9
理由:双层钢筋网的上层钢筋弯钩应朝下。 信
3
微
不妥之处四:上、下层钢筋网之间拉钩要绑扎牢固, 以保证上、下系层钢筋网相对位置准确;
联
理由:基础底板釆用双层钢筋网时,在上层钢筋网下面 应设置
唯
一钢筋撑脚,以保证钢筋位置正
确。
3.模板工程施工技术要求
①混凝土基础模板通常采用组合式钢模板、胶合板模板、钢框木(竹)胶合板模板等。
②后浇带和施工缝侧面宜采用快易收口网、钢板网、铁丝网或小木板作为侧模,在后浇带混凝
土浇筑前应予拆除,将混凝土界面凿毛并清理干净。
4.混凝土工程施工技术要求
(1)混凝土运输、泵送和布料
混凝土水平运输设备主要有混凝土搅拌输送车、机动翻斗车、手推车等,垂直运输设备主要有
混凝土汽车泵(移动泵)、固定泵、塔式起重机、汽车吊、施工电梯、井架等。混凝土布料设备主要
扫码关注更多
第 3 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
有混凝土汽车泵、布料机、布料杆、塔式起重机、手推车等。

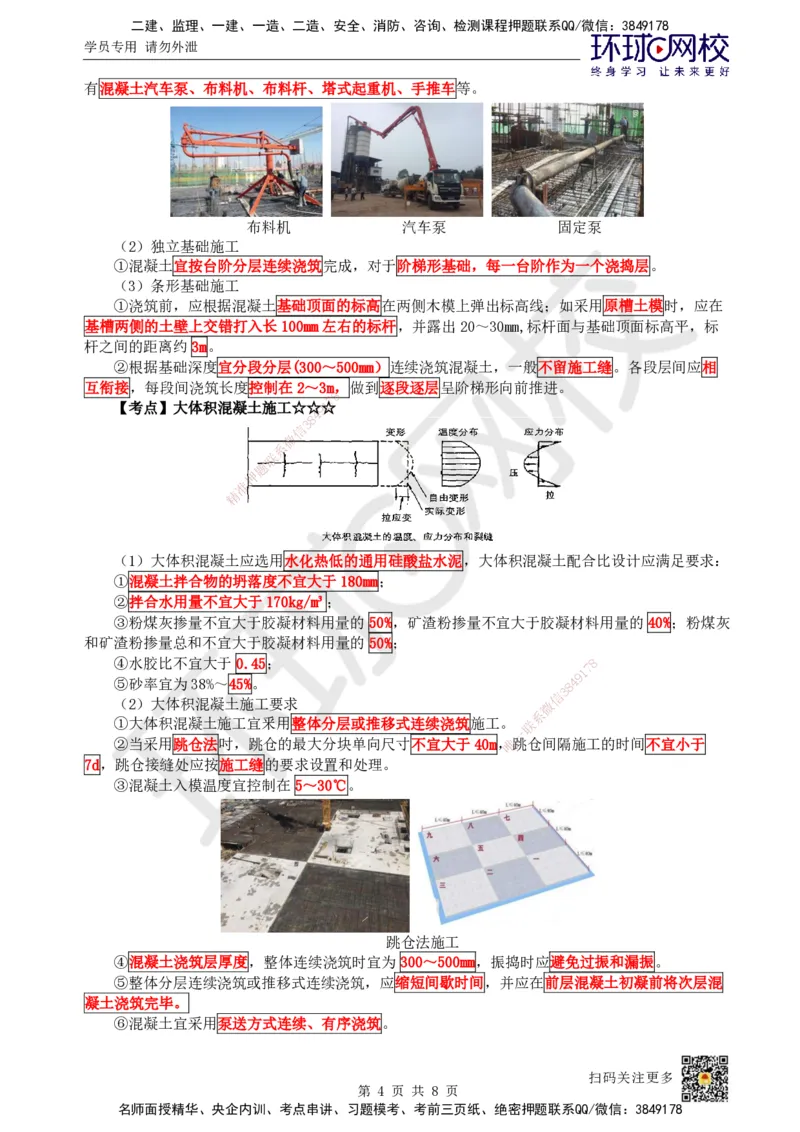

布料机 汽车泵 固定泵
(2)独立基础施工
①混凝土宜按台阶分层连续浇筑完成,对于阶梯形基础,每一台阶作为一个浇捣层。
(3)条形基础施工

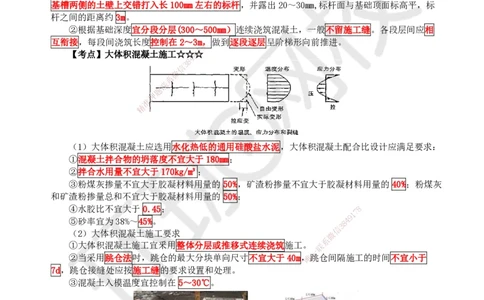

①浇筑前,应根据混凝土基础顶面的标高在两侧木模上弹出标高线;如采用原槽土模时,应在
基槽两侧的土壁上交错打入长100mm左右的标杆,并露出20~30mm,标杆面与基础顶面标高平,标
杆之间的距离约 3m。
②根据基础深度宜分段分层(300~500mm)连续浇筑混凝土,一般不留施工缝。各段层间应相
互衔接,每段间浇筑长度控制在2~3m,做到逐段逐层呈阶梯形向前推进。
8
7
【考点】大体积混凝土施工☆☆9 1☆
4
8
3
信
微
系
联
题
押
准
精
(1)大体积混凝土应选用 水化热低的通用硅酸盐水泥,大体积混凝土配合比设计应满足要求:
①混凝土拌合物的坍落度不宜 大于180mm;
②拌合水用量不宜大于170kg/m³ ;
③粉煤灰掺量不宜大于胶凝材料用量的 50%,矿渣粉掺量不宜大于胶凝材料用量的 40%;粉煤灰
和矿渣粉掺量总和不宜大于胶凝材料用量的 50%;
④水胶比不宜大于 0.45; 8
1
7
9
⑤砂率宜为38%~45%。 8 4
信
3
(2)大体积混凝土施工要求 微
系
①大体积混凝土施工宜釆用整体分层或推移式连续浇 筑施工。 联
一
②当采用跳仓法吋,跳仓的最大分块单向尺寸不宜大于 40m,唯跳仓间隔施工的时间不宜小于
7d,跳仓接缝处应按施工缝的要求设置和处理。
③混凝土入模温度宜控制在 5~30℃。
跳仓法施工
④混凝土浇筑层厚度,整体连续浇筑时宜为 300~500mm,振捣时应避免过振和漏振。
⑤整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并应在前层混凝土初凝前将次层混
凝土浇筑完毕。
⑥混凝土宜采用泵送方式连续、有序浇筑。
扫码关注更多
第 4 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
⑦混凝土宜采用二次振捣工艺,并及时对浇筑面进行多次抹压处理。
(3)大体积混凝土应采取保温保湿养护。
①应专人负责保温养护工作;
②保湿养护持续时间不宜少于14d;
③保温覆盖层拆除应分层逐步进行,当混凝土表面温度与环境最大温差小于20℃时,可全部拆
除。
(4)大体积混凝土温度监测与控制
入模温度 不宜大于30℃
入模温度基础上的温升值 不宜大于50℃
里表温差 不宜大于25℃
降温速率 不宜大于2.0℃/d
表面与大气温差 不应大于20℃
(5)大体积混凝土浇筑体内监测点布置
①测试区可选混凝土浇筑体平面对称轴线的半条轴线;
②在每条测试轴线上,监测点位不宜少于4处;
③沿混凝土浇筑体厚度方向,应至 少布置表层、底层和中心温度测点,测点间距不宜大于
8
7
1
500mm; 9
4
8
3
④混凝土浇筑体表层温度,信宜为混凝土浇筑体表面以内50mm处的温度;
微
⑤混凝土浇筑体底层温度系,宜为混凝土浇筑体底面以上50mm处的温度。
联
(6)大体积混凝土浇题筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不
押
准
应少于4次;入模温度精测量,每台班不应少于2次。
【例题·案例节选】【2019】
8
【背景资料】
1
7
9
某工程钢筋混凝土基础底板,长度120m,宽度 100m,厚度2.0m。混凝8
4
土设计强度等级P6C35,
信
3
设计无后浇带。釆用跳仓法施工方案,分别按1/3长度 与1/3宽度分成微9个浇筑区(见图1-1),每
系
区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范 要求设置测联温点(见图1-2)。(资料中未
一
说明条件及因素均视为符合要求。) 唯

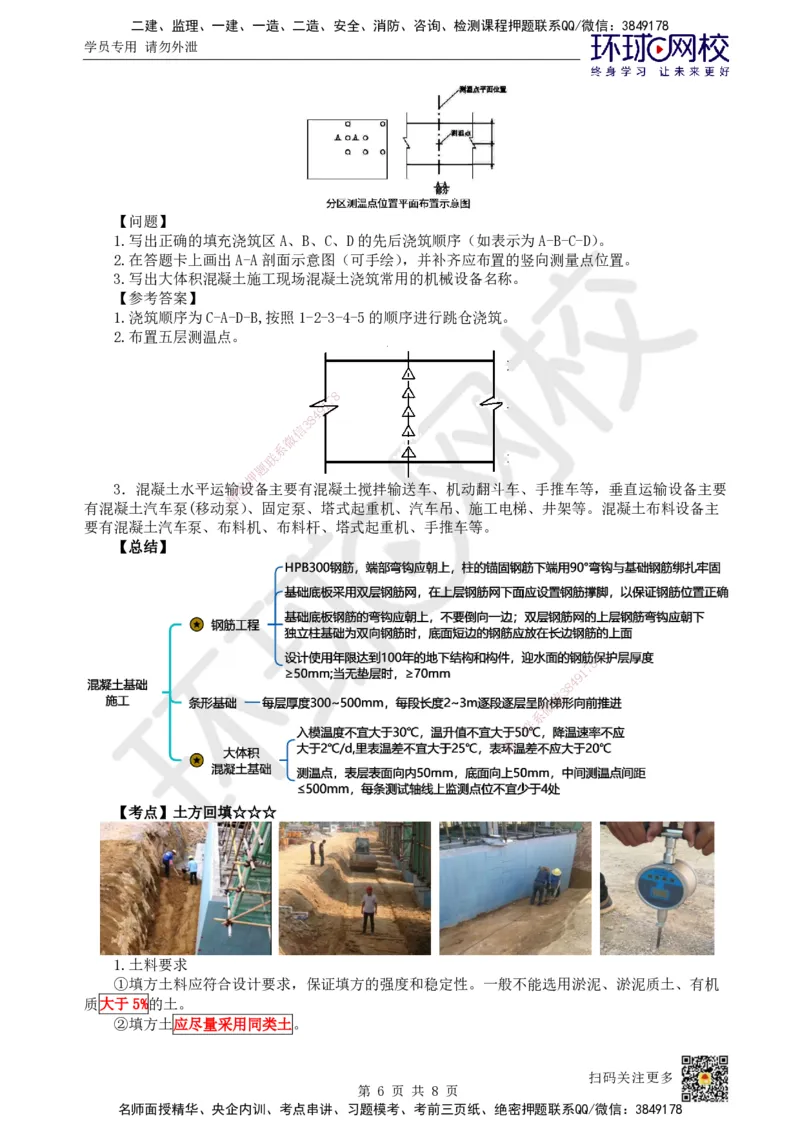

4 B 5
A 3 D
1 C 2
注:①1~5为第一批浇筑顺序;②ABCD为填充浇筑区编号
图1-1跳仓法分区示意图
扫码关注更多
第 5 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【问题】
1.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。
2.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。
3.写出大体积混凝土施工现场混凝土浇筑常用的机械设备名称。
【参考答案】
1.浇筑顺序为C-A-D-B,按照1-2-3-4-5的顺序进行跳仓浇筑。

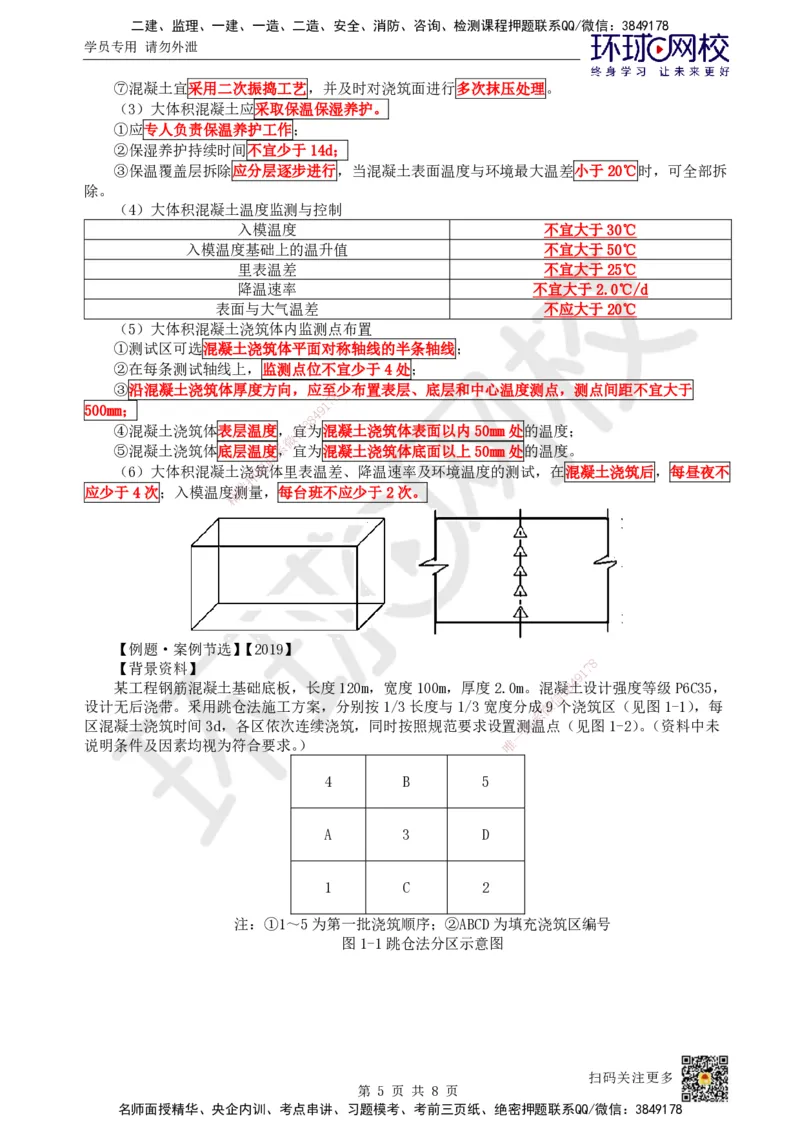

2.布置五层测温点。
8
7
1
9
4
8
3
信
微
系
联
题
押
3.混凝土水平运输准设备主要有混凝土搅拌输送车、机动翻斗车、手推车等,垂直运输设备主要
精
有混凝土汽车泵(移动泵)、固定泵、塔式起重机、汽车吊、施工电梯、井架等。混凝土布料设备主
要有混凝土汽车泵、布料 机、布料杆、塔式起重机、手推车等。
【总结】
8
1
7
9
8
4
信
3
微
系
联
一
唯
【考点】土方回填☆☆☆
1.土料要求
①填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质土、有机
质大于5%的土。
②填方土应尽量采用同类土。
扫码关注更多
第 6 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
2.基底处理
①清除基底上的垃圾、草皮、树根、杂物,排除坑穴中积水、淤泥和种植土。
②将基底充分夯实和碾压密实。
③应采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。

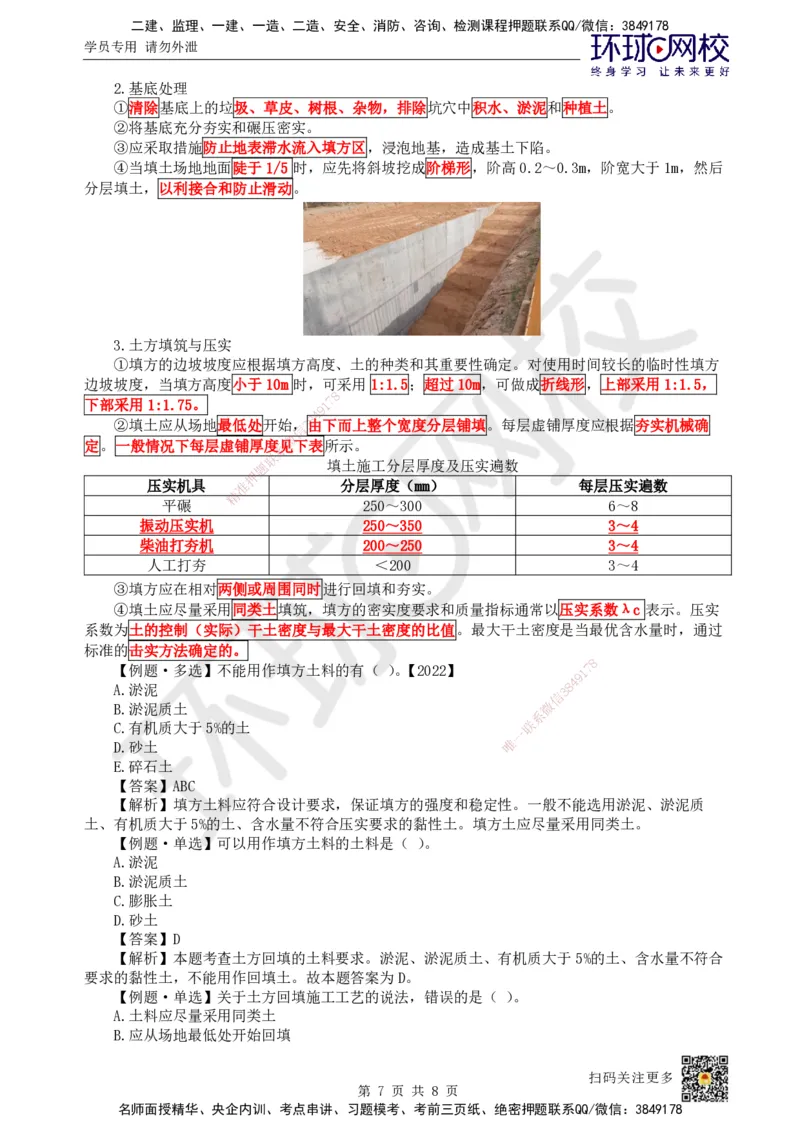

④当填土场地地面陡于1/5 时,应先将斜坡挖成阶梯形,阶高0.2~0.3m,阶宽大于1m,然后
分层填土,以利接合和防止滑动。
3.土方填筑与压实
①填方的边坡坡度应根据填方高度、土的种类和其重要性确定。对使用时间较长的临时性填方
边坡坡度,当填方高度小于10m 时,可采用 1:1.5;超过10m,可做成折线形,上部采用1:1.5,
8
下部采用1:1.75。 1 7
9
4
8
②填土应从场地最低处开始,3由下而上整个宽度分层铺填。每层虚铺厚度应根据夯实机械确
信
微
定。一般情况下每层虚铺厚度系见下表所示。
联
题 填土施工分层厚度及压实遍数
押
压实机具 准 分层厚度(mm) 每层压实遍数
精
平碾 250~300 6~8
振动压实机 250~350 3~4
柴油打夯机 200~250 3~4
人工打夯 <200 3~4
③填方应在相对两侧或周围同时 进行回填和夯实。
④填土应尽量采用同类土填筑,填方的密实度要求和质量指标通常以压实系数λc 表示。压实
系数为土的控制(实际)干土密度与最大 干土密度的比值。最大干土密度是当最优含水量时,通过
标准的击实方法确定的。
8
【例题·多选】不能用作填方土料的有( ) 。【2022】 1 7
9
A.淤泥
信
3 8
4
B.淤泥质土 微
系
C.有机质大于5%的土 联
一
D.砂土 唯
E.碎石土
【答案】ABC
【解析】填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质
土、有机质大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
【例题·单选】可以用作填方土料的土料是( )。
A.淤泥
B.淤泥质土
C.膨胀土
D.砂土
【答案】D
【解析】本题考查土方回填的土料要求。淤泥、淤泥质土、有机质大于5%的土、含水量不符合
要求的黏性土,不能用作回填土。故本题答案为D。
【例题·单选】关于土方回填施工工艺的说法,错误的是( )。
A.土料应尽量采用同类土
B.应从场地最低处开始回填
扫码关注更多
第 7 页 共 8 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.应在相对两侧对称回填

D.虚铺厚度根据含水量确定
【答案】D
【解析】本题考查土方回填的施工工艺要求。每层虚铺厚度应根据夯实机械确定。本题为选非
题,故本题答案为D。
【例题·案例节选】【2018】【背景资料】
某新建高层住宅工程,建筑面积16000平米,地下一层,地上十二层,二层以下为现浇钢筋混
凝土结构,二层以上为装配式混凝土结构,预制墙板钢筋采用套筒灌浆连接施工工艺。
监理工程师在检查土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采
用振动压实机压实2遍成活;每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。
对此提出整改要求。
【问题】指出土方回填施工中的不妥之处?并写出正确做法。
【参考答案】
不妥之处一:回填土料混有建筑垃圾。
正确做法:回填土料不应混有建筑垃圾,一般不能选用淤泥、淤泥质土、有机质大于5%的土、
含水量不符合压实要求的粘性土。填方土应尽量选用同类土。
不妥之处二:土料铺填厚度大于480 0mm。
7
1
正确做法:每层虚铺厚度应根据4 9夯实机械确定,一般情况下,采用压实机具采用震动压实机时
8
3
每层虚铺厚度为250~350mm。 信
微
不妥之处三:采用振动压系实机压实2遍成活。
联
正确做法:采用压实机题具采用震动压实机时,每层压实遍数为3~4次。
押
准
不妥之处四:每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。
精
正确做法:应将每层 回填的环刀法取的土样统一送检测单位检测压实系数。
【总结】
