2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第14讲-3.3地基与基础工程施工(2)
3.3.3混凝土基础施工【重要】

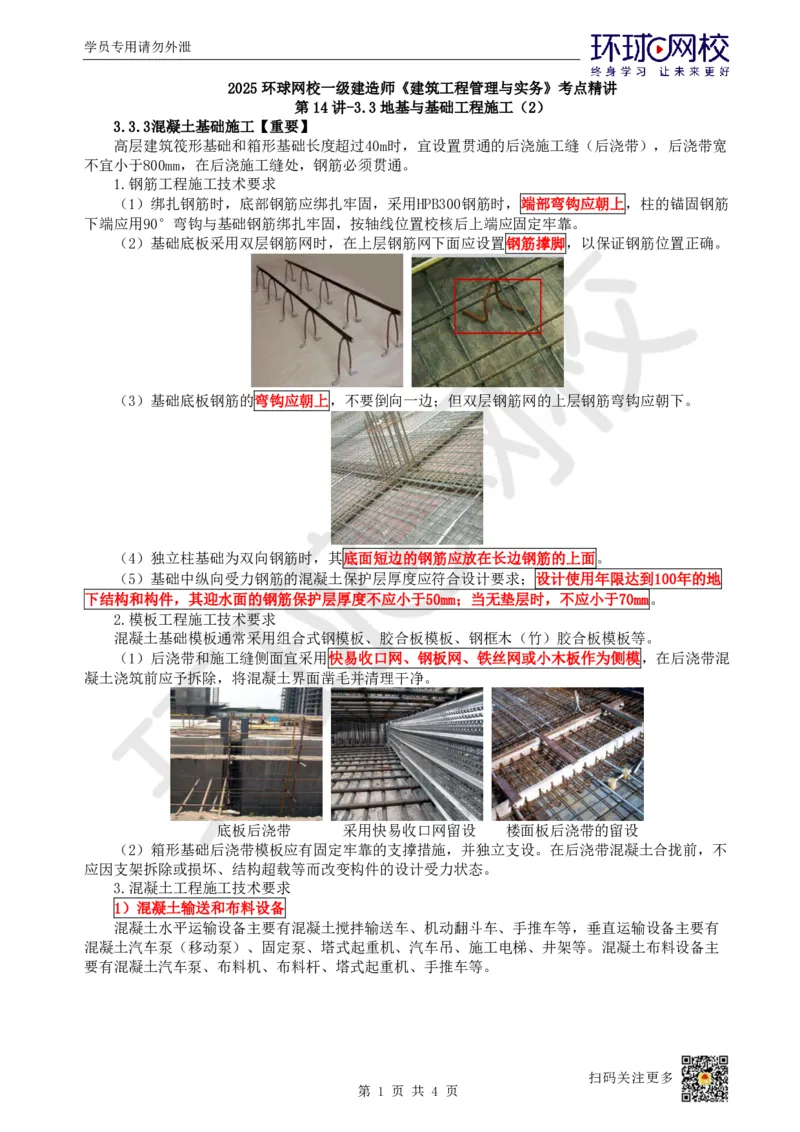

高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带宽
不宜小于800mm,在后浇施工缝处,钢筋必须贯通。
1.钢筋工程施工技术要求
(1)绑扎钢筋时,底部钢筋应绑扎牢固,采用HPB300钢筋时,端部弯钩应朝上,柱的锚固钢筋
下端应用90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后上端应固定牢靠。

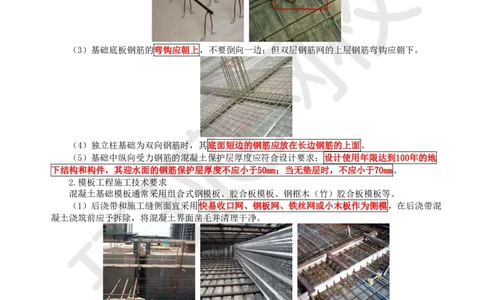

(2)基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。
(3)基础底板钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。
(4)独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。
(5)基础中纵向受力钢筋的混凝土保护层厚度应符合设计要求;设计使用年限达到100年的地
下结构和构件,其迎水面的钢筋保护层厚度不应小于50mm;当无垫层时,不应小于70mm。
2.模板工程施工技术要求
混凝土基础模板通常采用组合式钢模板、胶合板模板、钢框木(竹)胶合板模板等。
(1)后浇带和施工缝侧面宜采用快易收口网、钢板网、铁丝网或小木板作为侧模,在后浇带混
凝土浇筑前应予拆除,将混凝土界面凿毛并清理干净。
底板后浇带 采用快易收口网留设 楼面板后浇带的留设
(2)箱形基础后浇带模板应有固定牢靠的支撑措施,并独立支设。在后浇带混凝土合拢前,不
应因支架拆除或损坏、结构超载等而改变构件的设计受力状态。
3.混凝土工程施工技术要求

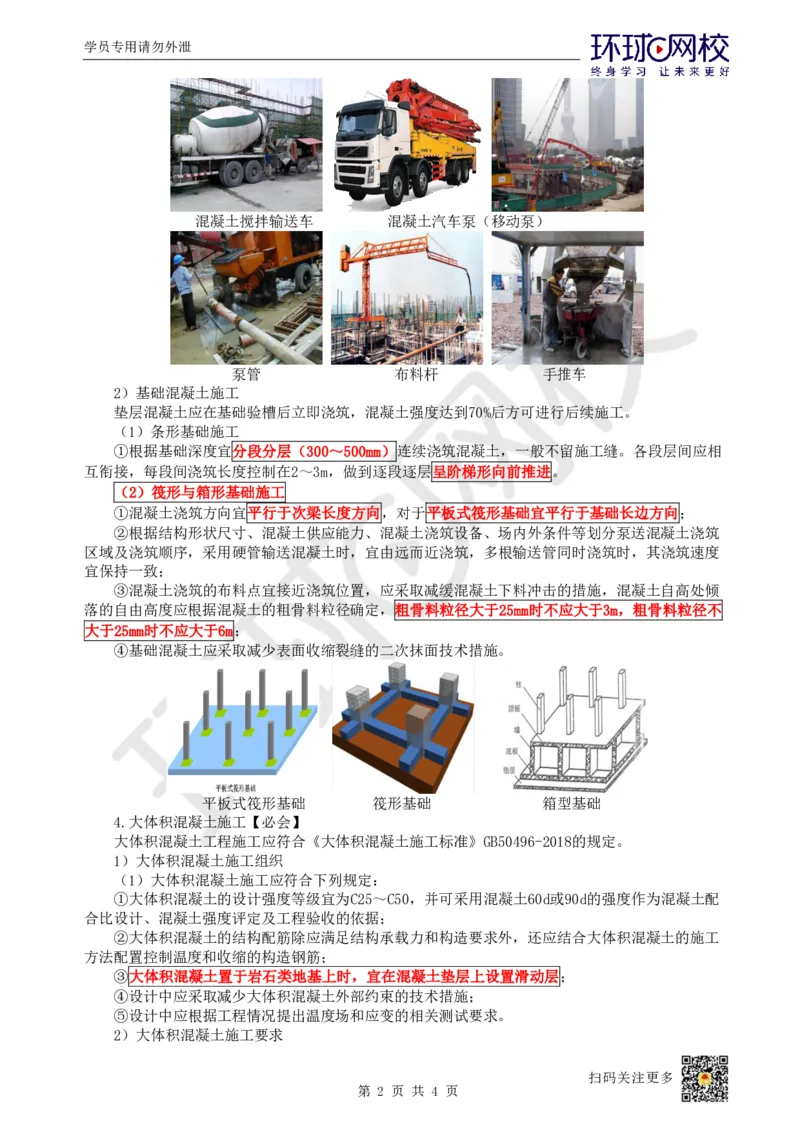

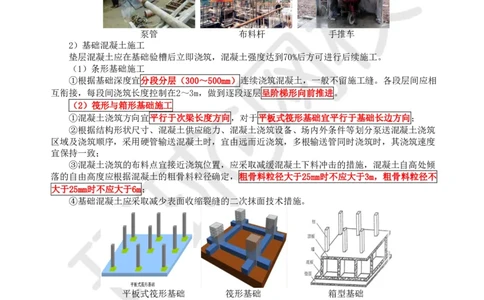

1)混凝土输送和布料设备
混凝土水平运输设备主要有混凝土搅拌输送车、机动翻斗车、手推车等,垂直运输设备主要有
混凝土汽车泵(移动泵)、固定泵、塔式起重机、汽车吊、施工电梯、井架等。混凝土布料设备主
要有混凝土汽车泵、布料机、布料杆、塔式起重机、手推车等。
扫码关注更多
第 1 页 共 4 页 内容学员专用请勿外泄
混凝土搅拌输送车 混凝土汽车泵(移动泵)
泵管 布料杆 手推车
2)基础混凝土施工
垫层混凝土应在基础验槽后立即浇筑,混凝土强度达到70%后方可进行后续施工。
(1)条形基础施工
①根据基础深度宜分段分层(300~500mm)连续浇筑混凝土,一般不留施工缝。各段层间应相
互衔接,每段间浇筑长度控制在2~3m,做到逐段逐层呈阶梯形向前推进。
(2)筏形与箱形基础施工
①混凝土浇筑方向宜平行于次梁长度方向,对于平板式筏形基础宜平行于基础长边方向;
②根据结构形状尺寸、混凝土供应能力、混凝土浇筑设备、场内外条件等划分泵送混凝土浇筑
区域及浇筑顺序,采用硬管输送混凝土时,宜由远而近浇筑,多根输送管同时浇筑时,其浇筑速度
宜保持一致;
③混凝土浇筑的布料点宜接近浇筑位置,应采取减缓混凝土下料冲击的措施,混凝土自高处倾
落的自由高度应根据混凝土的粗骨料粒径确定,粗骨料粒径大于25mm时不应大于3m,粗骨料粒径不
大于25mm时不应大于6m;
④基础混凝土应采取减少表面收缩裂缝的二次抹面技术措施。
平板式筏形基础 筏形基础 箱型基础
4.大体积混凝土施工【必会】
大体积混凝土工程施工应符合《大体积混凝土施工标准》GB50496-2018的规定。
1)大体积混凝土施工组织
(1)大体积混凝土施工应符合下列规定:
①大体积混凝土的设计强度等级宜为C25~C50,并可采用混凝土60d或90d的强度作为混凝土配
合比设计、混凝土强度评定及工程验收的依据;
②大体积混凝土的结构配筋除应满足结构承载力和构造要求外,还应结合大体积混凝土的施工
方法配置控制温度和收缩的构造钢筋;
③大体积混凝土置于岩石类地基上时,宜在混凝土垫层上设置滑动层;
④设计中应采取减少大体积混凝土外部约束的技术措施;
⑤设计中应根据工程情况提出温度场和应变的相关测试要求。
2)大体积混凝土施工要求
扫码关注更多
第 2 页 共 4 页 内容学员专用请勿外泄

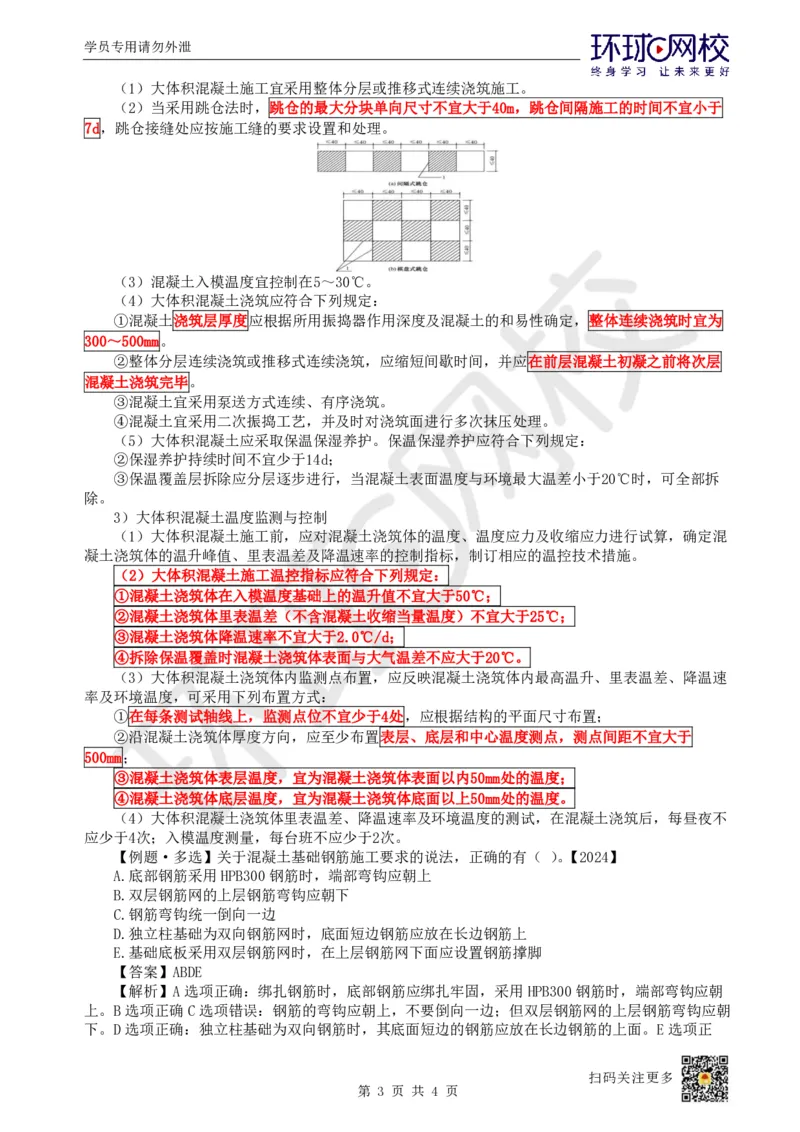

(1)大体积混凝土施工宜采用整体分层或推移式连续浇筑施工。
(2)当采用跳仓法时,跳仓的最大分块单向尺寸不宜大于40m,跳仓间隔施工的时间不宜小于
7d,跳仓接缝处应按施工缝的要求设置和处理。
(3)混凝土入模温度宜控制在5~30℃。
(4)大体积混凝土浇筑应符合下列规定:
①混凝土浇筑层厚度应根据所用振捣器作用深度及混凝土的和易性确定,整体连续浇筑时宜为
300~500mm。
②整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并应在前层混凝土初凝之前将次层
混凝土浇筑完毕。
③混凝土宜采用泵送方式连续、有序浇筑。
④混凝土宜采用二次振捣工艺,并及时对浇筑面进行多次抹压处理。
(5)大体积混凝土应采取保温保湿养护。保温保湿养护应符合下列规定:
②保湿养护持续时间不宜少于14d;
③保温覆盖层拆除应分层逐步进行,当混凝土表面温度与环境最大温差小于20℃时,可全部拆
除。
3)大体积混凝土温度监测与控制
(1)大体积混凝土施工前,应对混凝土浇筑体的温度、温度应力及收缩应力进行试算,确定混
凝土浇筑体的温升峰值、里表温差及降温速率的控制指标,制订相应的温控技术措施。
(2)大体积混凝土施工温控指标应符合下列规定:
①混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;
②混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于25℃;
③混凝土浇筑体降温速率不宜大于2.0℃/d;
④拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃。
(3)大体积混凝土浇筑体内监测点布置,应反映混凝土浇筑体内最高温升、里表温差、降温速
率及环境温度,可采用下列布置方式:
①在每条测试轴线上,监测点位不宜少于4处,应根据结构的平面尺寸布置;
②沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于
500mm;
③混凝土浇筑体表层温度,宜为混凝土浇筑体表面以内50mm处的温度;
④混凝土浇筑体底层温度,宜为混凝土浇筑体底面以上50mm处的温度。
(4)大体积混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不
应少于4次;入模温度测量,每台班不应少于2次。
【例题·多选】关于混凝土基础钢筋施工要求的说法,正确的有( )。【2024】
A.底部钢筋采用HPB300钢筋时,端部弯钩应朝上
B.双层钢筋网的上层钢筋弯钩应朝下
C.钢筋弯钩统一倒向一边
D.独立柱基础为双向钢筋网时,底面短边钢筋应放在长边钢筋上
E.基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚
【答案】ABDE
【解析】A选项正确:绑扎钢筋时,底部钢筋应绑扎牢固,采用HPB300钢筋时,端部弯钩应朝
上。B选项正确C选项错误:钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝
下。D选项正确:独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。E选项正
扫码关注更多
第 3 页 共 4 页 内容学员专用请勿外泄
确:基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。
【例题·多选】针对基础底板的大体积混凝土裂缝,可采取的控制措施有( )。
A.及时对混凝土覆盖保温和保湿材料
B.在保证混凝土设计强度等级前提下,适当增加水胶比
C.优先选用水化热大的硅酸盐水泥拌制混凝土
D.当大体积混凝土平面尺寸过大时,设置后浇带
E.采用二次抹面工艺,减少表面收缩裂缝
【答案】ADE
【解析】大体积混凝土裂缝控制措施:(补充内容)
①优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
②在保证混凝土设计强度等级的前提下,适当降低水胶比,减少水泥用量。
③降低混凝土的入模温度,控制混凝土内外的温差。如降低拌合水温度;骨料用水冲洗降温
等。
④及时对混凝土覆盖保温、保湿材料。
⑤可在基础内预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。
⑥设置后浇缝,以减小外应力和温度应力。
⑦大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
【例题·案例题节选】【2022(四)】
某新建医院工程,地下2层,地上8-16层,总建筑而积11.8万m2。基坑深度9.8m.沉管灌注桩
基础,钢筋混凝土结构。基础底板大体积混凝土浇筑方案确定了包括环境温度、底板表面与大气温差
等多项温度控制指标:明确了温控监测点布置方式,要求沿底板厚度方向测温点间距不大于500mm。
【问题】大体积混凝土温控指标还有哪些?沿底板厚度方向的测温点应布置在什么位置?
【参考答案】
温控指标有:(1)混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;
(2)混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于25℃;
(3)混凝土浇筑体降温速率不宜大于2.0℃/d;
(4)拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃。
测温点应布置在:表层、底层和中心温度测点。
