P128~134 第5章 堤防与河湖疏浚工程
知识结构
节次 主要内容
第5章
5.1.1 堤身填筑施工方法
堤防与 5.1 堤防工程施工技术
5.1.2 护岸护坡的施工方法
河湖疏浚
5.2.1 水下工程施工
工程 5.2 河湖疏浚工程施工技术
5.2.2 水下工程施工质量控制
考情
篇 章 题型 2024年 2023年 2022年 2021年 2020年
第1篇 单选题 1 / / 2 1
第5章
水利水
堤防与河湖 多选题 / / 2 / /
电工程
疏浚工程 案例题 5 / 10 / /
技术

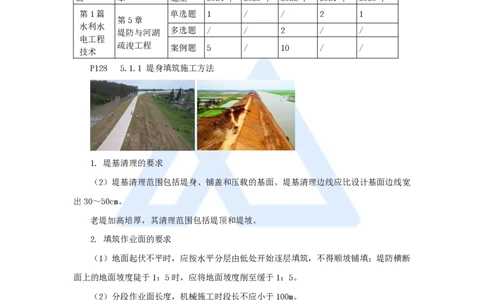

P128 5.1.1 堤身填筑施工方法
1. 堤基清理的要求
(2)堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应比设计基面边线宽
出30~50cm。
老堤加高培厚,其清理范围包括堤顶和堤坡。
2. 填筑作业面的要求
(1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断
面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。
(2)分段作业面长度,机械施工时段长不应小于100m。
(4)在软土地基筑堤时,如堤身两侧设有压载平台,应同步分层填筑,严禁先筑堤身
后压载。
1
www.haixue.com嗨学网 | 职业价值点亮者
(5)相邻施工段的作业面均衡上升,段间出现高差,应以斜坡面相接,结合坡度为
1:3~1:5。
【例题】根据《堤防工程施工规范》(SL 260-2014),新筑堤防横断面的地面坡度较
陡,施工时应将地面坡度削至缓于( )。【2016.9】
A. 1:3
B. 1:4
C. 1:5
D. 1:8
【答案】C
【二建,2016年案例四(2)】事件2:排泥场围堰某部位堰基存在坑塘,施工单位进

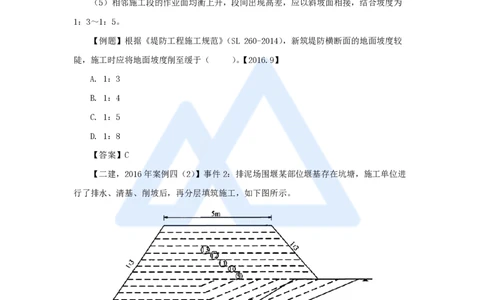

行了排水、清基、削坡后,再分层填筑施工,如下图所示。
【问题】
2. 根据《堤防工程施工规范》SL 260-2014,指出并改正事件2图中坑塘部位在清
2
www.haixue.com嗨学网 | 职业价值点亮者
基、削坡、分层填筑方面的不妥之处。
【答案】
堰基坑塘部位削坡至1:4不妥,应削至缓于1:5。堰基坑塘部位顺坡分层填筑不
妥,应水平分层填筑。
3. 铺料作业要求
(4)堤边线超填余量,机械施工宜为30cm,人工施工宜为10cm。
4. 压实作业要求
(1)碾压行走方向,应平行于堤轴线。
(2)分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于
0.5m;垂直堤轴线方向不应小于3m。
(7)土料含水率应控制在最优含水率±3%范围内。
【例题】关于堤防填筑作业的说法,正确的有( )。【2022.25】
A. 筑堤工作开始前,必须按设计要求对堤基进行清理
B. 地面起伏不平时,应由低至高顺坡铺土填筑
C. 堤防横断面上地面坡陡于1:5时,应将地面坡度削至缓于1:5
D. 相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓于1:3
E. 堤防碾压行走方向,应垂直于堤轴线
【答案】ACD
5. 堤防工程防汛抢险
(1)堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。
【例题】下列抢护原则中,不适用于提防防汛抢险施工的是( )。【2016.8】
A. 前导后堵
B. 强身固脚
C. 减载平压
D. 缓流消浪
【答案】A
(2)堤身漏洞险情的抢护应遵守下列规定:
① 堤身漏洞险情的抢护以“前截后导,临重于背”为原则。在抢护时,应在临水侧截
断漏水来源,在背水侧漏洞出水口处采用反滤围井的方法,防止险情扩大。
3
www.haixue.com嗨学网 | 职业价值点亮者

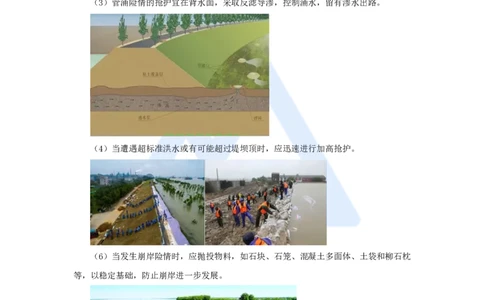

(3)管涌险情的抢护宜在背水面,采取反滤导渗,控制涌水,留有渗水出路。
(4)当遭遇超标准洪水或有可能超过堤坝顶时,应迅速进行加高抢护。
(6)当发生崩岸险情时,应抛投物料,如石块、石笼、混凝土多面体、土袋和柳石枕
等,以稳定基础,防止崩岸进一步发展。
(7)堤防决口
4
www.haixue.com嗨学网 | 职业价值点亮者
2024年7月5日16时许,岳阳市华容县团洲垸洞庭湖一线堤防决口。
