P135~155 第6章 水闸、泵站与水电站工程
知识结构
节次 主要内容
6.1.1 水闸的分类及组成
6.1.2 水闸主体结构的施工方法
第6章 6.1 水闸施工技术
6.1.3 闸门的安装方法
水闸、泵站与
6.1.4 启闭机与机电设备的安装方法
水电站工程
6.2.1 泵站的布置
6.2 泵站与水电站的
6.2.2 水电站的布置
布置及机组安装
6.2.3 水轮发电机组与水泵机组安装
考情

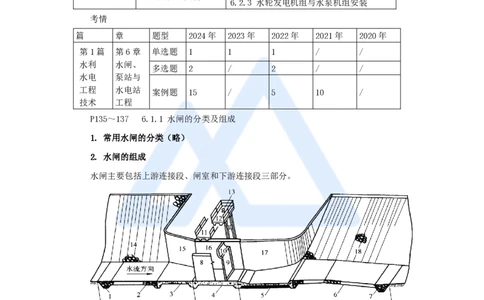

篇 章 题型 2024年 2023年 2022年 2021年 2020年
第1篇 第6章 单选题 1 1 1 / /
水利 水闸、
多选题 2 / 2 / /
水电 泵站与
工程 水电站 案例题 15 / 5 10 /
技术 工程
P135~137 6.1.1 水闸的分类及组成
1. 常用水闸的分类(略)
2. 水闸的组成
水闸主要包括上游连接段、闸室和下游连接段三部分。
1
www.haixue.com嗨学网 | 职业价值点亮者

山东省蒙阴县青山埠拦河闸1
山东省蒙阴县青山埠拦河闸2
1)上游连接段
一般包括上游翼墙、护底、铺盖、上游防冲槽和两岸的护坡等。
2)闸室
闸室是水闸的主体部分,其作用是:控制水位和流量,兼有防渗防冲作用。建在软基
上的闸室主要由底板与地基间的摩擦力来维持稳定。底板兼有防渗和防冲的作用。
3)下游连接段
一般包括消力池、护坦、海漫、下游防冲槽以及下游翼墙和两岸的护坡等。
海漫,建在护坦或消力池(消能池)下游用以调整流速分布、保护河床免受冲刷的柔
性护底建筑物。
P137~141 6.1.2 水闸主体结构的施工方法
1. 水闸混凝土施工
1)水闸混凝土施工原则
以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
(1)先深后浅。若先施工浅部位的混凝土,则在浇筑深的部位时,可能会扰动已浇部
2
www.haixue.com嗨学网 | 职业价值点亮者
位的基土,导致混凝土沉降、走动或断裂。
(2)先重后轻。是为了给重的部位有预沉时间,以减轻对邻接部位混凝土产生的不良
影响。
(3)先高后矮。主要是为了平衡施工力量,加速施工进度。处于闸室中心的闸底板及
其上部的闸墩、胸墙和桥梁,高度较大、层次较多、工作量较集中,需要的施工时间也较
长,在混凝土浇完后,接着还要进行闸门、启闭机安装等工序,因而必须集中力量优先进
行。其他如铺盖、消力池、翼墙等部位的施工,则可穿插其中进行,以利施工力量的均
衡。

(4)先主后次。
【例题】水闸混凝土工程施工的原则包括( )。【2016.24,2013.24】
A. 先深后浅
B. 先轻后重
C. 先高后矮
D. 先主后次
E. 先上游后下游
【答案】ACD
2)平底板施工
水闸底板有平底板与反拱底板两种,平底板为常用底板。
平底板的施工总是底板先于墩墙,而反拱底板的施工一般是先浇墩墙,预留联结钢
筋,待沉降稳定后再浇反拱底板。
平底板混凝土的浇筑,一般先浇上、下游齿墙,然后再从一端向另一端浇筑。
【例题】某水闸采用平底板钢筋混凝土结构,部分施工内容有:① 闸墩、② 底板、
③ 防冲槽、④ 消力池、⑤ 齿墙,其正确的施工顺序是( )。
A. ①⑤②③④
B. ①②⑤④③
C. ②①③④⑤
3
www.haixue.com嗨学网 | 职业价值点亮者
D. ⑤②①④③
【答案】D

3)施工缝施工
施工缝的处理应符合下列规定:
(1)可采用凿毛、冲毛或刷毛等方法处理、清除表层的水泥浆薄膜和松散软弱层,并
冲洗干净,排除积水。
(2)混凝土强度达到2.5MPa后,方可进行浇筑上层混凝土的准备工作;浇筑前,水
平缝应铺厚10~20mm的同配合比的水泥砂浆,垂直缝应随浇筑层刷水泥浆或界面剂。

2. 止水设施的施工
3)止水缝部位的混凝土浇筑的注意事项:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
【2024案例五(4)】……事件三:水闸底板之间以及闸底板与铺盖之间设置紫铜片和
橡胶片双道止水片,在浇筑水闸底板混凝土时,监理工程师要求振捣器不得触及止水
片。……
【问题】4. 事件三中,除监理工程师已经明确的要求外,浇筑止水缝部位的混凝土还
应注意哪些事项?
【答案】4. 浇筑止水缝部位混凝土还应注意:
止水片高程处,不得设置施工缝;
当混凝土将淹没止水片时,应再次清除表面污垢;
嵌固止水片的模板应适当推迟拆模时间。
3. 平面闸门门槽施工(略)
4. 弧形闸门的导轨安装及二期混凝土浇筑(略)
P141~143 6.1.3 闸门的安装方法
1. 闸门的组成及分类
闸门规格分档表
序号 类型 规格分档FH=门叶面积(m2)×水头(m)
1 小型 ≤200
4
www.haixue.com嗨学网 | 职业价值点亮者
2 中型 200<FH≤1000
3 大型 1000<FH≤5000
4 超大型 >5000
2. 闸门的安装
闸门标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门
中心位置及总重量。
【2021案例二(3)】……事件二:新闸门于2019年3月18日运抵施工现场,有关人
员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸
门的保管,新闸门提前运抵现场期间发生保管费用3万元。……
【问题】3. 事件二中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?
【答案】3. 新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位
置和总重量。
P143~146 6.1.4 启闭机与机电设备的安装方法
1. 启闭机分类
启闭机按结构形式分为固定式卷扬式启闭机、液压式启闭机、螺杆式启闭机、轮盘式
启闭机、移动式启闭机(包括门式、桥式和台车式)等。
卷扬式启闭机型号的表示方法
螺杆式启闭机型号的表示方法
5
www.haixue.com嗨学网 | 职业价值点亮者
液压启闭机型号的表示方法
【例题】型号为QP-2×250-9/2的启闭机类型是( )。【2024.13】
A. 卷扬式启闭机
B. 螺杆式启闭机
C. 液压式启闭机
D. 轮盘式启闭机
【答案】A
启闭机按启闭力T分档表(单位:kN)
启闭机型式 小型 中型 大型 超大型
固定式卷扬式、
T<250 1000>T≥250 2500≥T≥1000 T>2500
移动式、液压式
螺杆式 T<250 500≥T≥250 T>500
2. 固定卷扬式启闭机的安装(略)
3. 螺杆式启闭机安装(略)
4. 液压式启闭机安装(略)
5. 移动式启闭机安装(略)
6. 启闭机试验

启闭机试验分为:
① 空运转试验,启闭机出厂前,在未安装钢丝绳和吊具的组装状态下进行的试验。
② 空载试验,启闭机在无荷载状态下进行的运行试验和模拟操作。
③ 动载试验,启闭机在1.1倍额定荷载状态下进行的运行试验和操作。主要目的是检
查起升机构、运行机构和制动器的工作性能。
④ 静载试验,启闭机在1.25倍额定荷载状态下进行的静态试验和操作。主要目的是
检验启闭机各部件和金属结构的承载能力。
6
www.haixue.com嗨学网 | 职业价值点亮者
【例题】启闭机试验包括( )试验。【2022.23】
A. 空运转
B. 空载
C. 动载
D. 静载
E. 超载
【答案】ABCD
【2024案例五(4)】……事件四:启闭机在制作安装过程中进行了空运转和动载等试
验。……
【问题】
5. 事件四中,除空运转和动载试验外,启闭机还应进行哪些试验?指出动载试验的主
要目的。
【答案】
5. 启闭机还应进行:空载试验、静载试验。
目的:检查起升机构、运行机构和制动器的工作性能。
7
