2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第10讲—3.1施工测量
第3章 建筑工程施工技术
【章节分值分布】
2024 2023 2022 2021 2020
章 节 单 多 案 单 多 案 单 多 案 单 多 案 单 多 案
选 选 例 选 选 例 选 选 例 选 选 例 选 选 例
3.1施工测量 1 - - 1 - - 1 - - - - 8 1 - -
3.2土石方工程施工 - - 5 2 2 - 1 4 - 3 - - 2 2 -
第3章
3.3地基与基础工程施工 1 2 - 1 - 3 1 - - 9 2 - - - 4
建筑
3.4主体结构工程施工 2 - 6 3 - - 2 - 3 3 2 2 1 2 3
工程
3.5屋面与防水工程施工 1 - - 1 - 3 1 - - - - 7 1 - -
施工
3.6装饰装修工程施工 - 4 - 1 - - 1 4 - 1 - 4 1 2 -
技术
3.7智能建造新技术 - - 4 - - - - - - - 2 - - - -
3.8季节性施工技术 - - 3 - - 3 - - - - - - - 2 -
合计 5 6 18 9 2 9 7 8 3 16 6 21 6 8 7
3.1施工测量

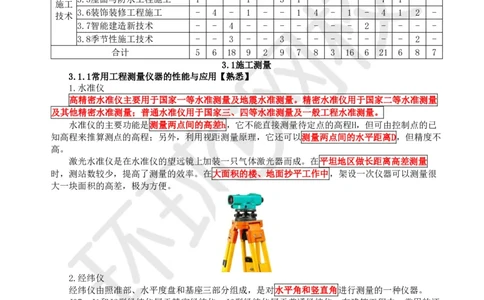

3.1.1常用工程测量仪器的性能与应用【熟悉】
1.水准仪
高精密水准仪主要用于国家一等水准测量及地震水准测量。精密水准仪用于国家二等水准测量
及其他精密水准测量;普通水准仪用于国家三、四等水准测量及一般工程水准测量。
水准仪的主要功能是测量两点间的高差h,它不能直接测量待定点的高程H,但可由控制点的已
知高程来推算测点的高程;另外,利用视距测量原理,它还可以测量两点间的水平距离D,但精度不
高。
激光水准仪是在水准仪的望远镜上加装一只气体激光器而成。在平坦地区做长距离高差测量
时,测站数较少,提高了测量的效率。在大面积的楼、地面抄平工作中,架设一次仪器可以测量很
大一块面积的高差,极为方便。
2.经纬仪
经纬仪由照准部、水平度盘和基座三部分组成,是对水平角和竖直角进行测量的一种仪器。
J07、J1和J2型经纬仪属于精密经纬仪,J6型经纬仪属于普通经纬仪。在建筑工程中,常用的还
是J2和J6型光学经纬仪。
经纬仪的主要功能是测量两个方向之间的水平夹角β;其次,它还可以测量竖直角α;借助水
准尺,利用视距测量原理,它还可以测量两点间的水平距离D和高差h。
扫码关注更多
第 1 页 共 5 页 内容学员专用请勿外泄
激光经纬仪是在光学经纬仪的望远镜上加装一只激光器而成。它与一般工程经纬仪相比,有如
下特点:
(1)激光经纬仪主要依靠发射激光束来扫描定点,可不受场地狭小的影响。
(2)激光经纬仪可向天顶发射一条垂直的激光束,用它代替传统的吊坠吊线法测定垂直度,不
受风力的影响,施测方便、准确、可靠、安全。
(3)能在夜间或黑暗的场地进行测量工作,不受照度的影响。
由于激光经纬仪具有上述的特点,特别适合作以下的施工测量工作:
①高层建筑及烟囱、塔架等高耸构筑物施工中的垂度观测和准直定位。
②结构构件及机具安装的精密测量和垂直度控制测量。
③管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。

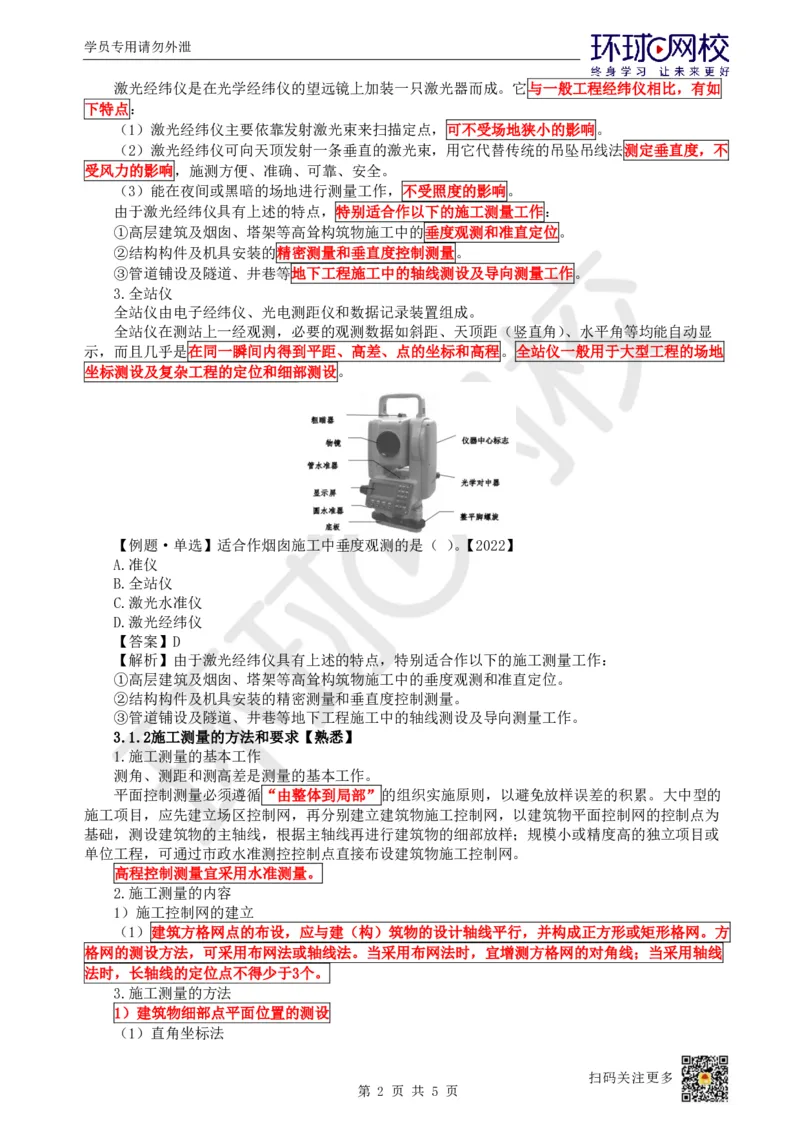

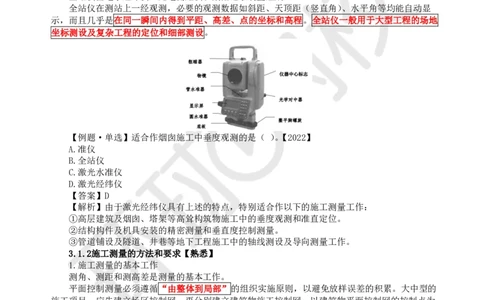

3.全站仪
全站仪由电子经纬仪、光电测距仪和数据记录装置组成。
全站仪在测站上一经观测,必要的观测数据如斜距、天顶距(竖直角)、水平角等均能自动显
示,而且几乎是在同一瞬间内得到平距、高差、点的坐标和高程。全站仪一般用于大型工程的场地
坐标测设及复杂工程的定位和细部测设。
【例题·单选】适合作烟囱施工中垂度观测的是( )。【2022】
A.准仪
B.全站仪
C.激光水准仪
D.激光经纬仪
【答案】D
【解析】由于激光经纬仪具有上述的特点,特别适合作以下的施工测量工作:
①高层建筑及烟囱、塔架等高耸构筑物施工中的垂度观测和准直定位。
②结构构件及机具安装的精密测量和垂直度控制测量。
③管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。
3.1.2施工测量的方法和要求【熟悉】
1.施工测量的基本工作
测角、测距和测高差是测量的基本工作。
平面控制测量必须遵循“由整体到局部”的组织实施原则,以避免放样误差的积累。大中型的
施工项目,应先建立场区控制网,再分别建立建筑物施工控制网,以建筑物平面控制网的控制点为
基础,测设建筑物的主轴线,根据主轴线再进行建筑物的细部放样;规模小或精度高的独立项目或
单位工程,可通过市政水准测控控制点直接布设建筑物施工控制网。
高程控制测量宜采用水准测量。
2.施工测量的内容
1)施工控制网的建立
(1)建筑方格网点的布设,应与建(构)筑物的设计轴线平行,并构成正方形或矩形格网。方
格网的测设方法,可采用布网法或轴线法。当采用布网法时,宜增测方格网的对角线;当采用轴线
法时,长轴线的定位点不得少于3个。
3.施工测量的方法
1)建筑物细部点平面位置的测设
(1)直角坐标法
扫码关注更多
第 2 页 共 5 页 内容学员专用请勿外泄
当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。
(2)极坐标法
极坐标法适用于测设点靠近控制点,便于量距的地方。
(3)角度前方交会法
角度前方交会法,适用于不便量距或测设点远离控制点的地方。对于一般小型建筑物或管线的
定位,亦可采用此法。
(4)距离交会法
从控制点到测设点的距离,若不超过测距尺的长度时,可用距离交会法来测定。用距离交会法
来测定点位,不需要使用仪器,但精度较低。
(5)方向线交会法
这种方法的特点是:测定点由相对应的两个已知点或两个定向点的方向线交会而得。
施工层的轴线投测,宜使用2"级激光经纬仪或激光铅直仪进行。

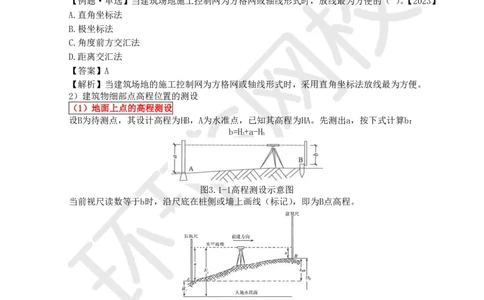

【例题·单选】当建筑场地施工控制网为方格网或轴线形式时,放线最为方便的( )。【2023】
A.直角坐标法
B.极坐标法
C.角度前方交汇法
D.距离交汇法
【答案】A
【解析】当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。
2)建筑物细部点高程位置的测设
(1)地面上点的高程测设
设B为待测点,其设计高程为HB,A为水准点,已知其高程为HA。先测出a,按下式计算b:
b=H+a-H
A B
图3.1-1高程测设示意图
当前视尺读数等于b时,沿尺底在桩侧或墙上画线(标记),即为B点高程。
(2)高程传递
用钢尺直接丈量垂直高度传递高程
施工层标高的传递,宜采用悬挂钢尺代替水准尺的水准测量方法进行。
4.建筑施工期间的变形测量【必会】
(1)在施工期间应对以下对象进行变形监测:
①安全设计等级为一级、二级的基坑。
②地基基础设计等级为甲级,或软弱地基上的地基基础设计等级为乙级的建筑。
③长大跨度或体形狭长的工程结构。
④重要基础设施工程。
⑤工程设计或施工要求监测的其他对象。
(2)施工期间变形监测内容应符合下列规定:
①对(1)中各对象应进行沉降观测。
扫码关注更多
第 3 页 共 5 页 内容学员专用请勿外泄

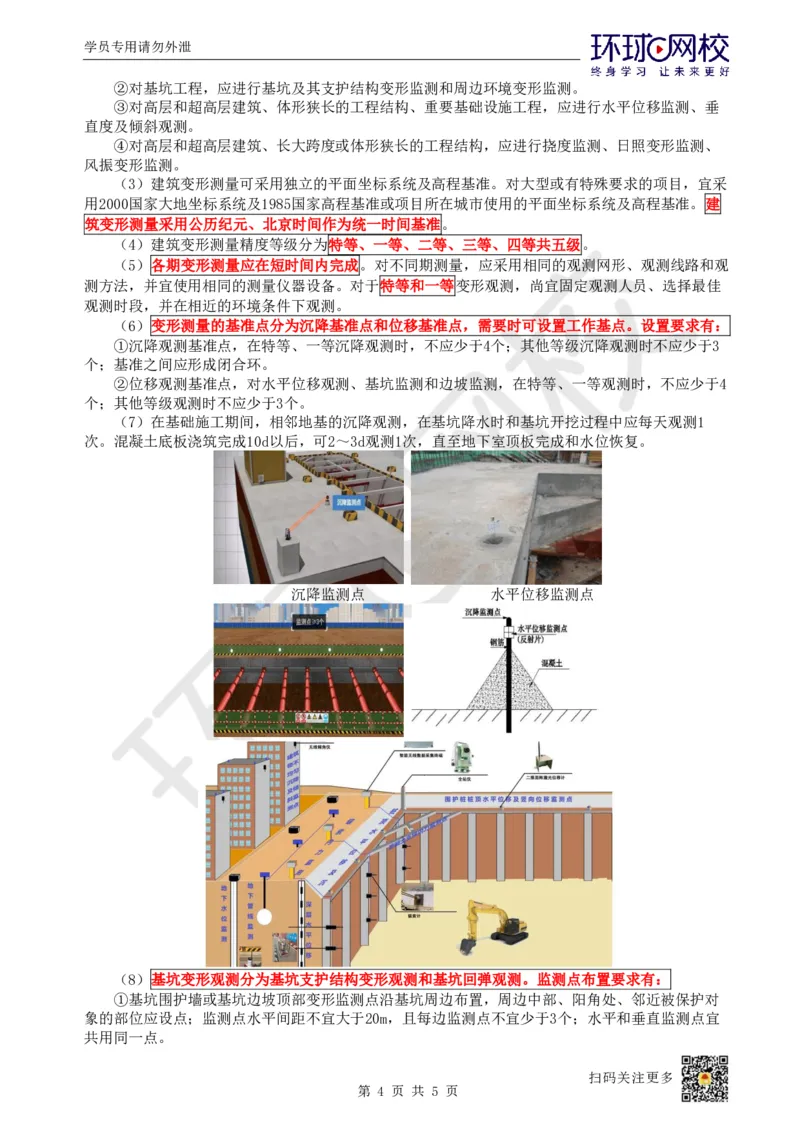

②对基坑工程,应进行基坑及其支护结构变形监测和周边环境变形监测。
③对高层和超高层建筑、体形狭长的工程结构、重要基础设施工程,应进行水平位移监测、垂
直度及倾斜观测。
④对高层和超高层建筑、长大跨度或体形狭长的工程结构,应进行挠度监测、日照变形监测、
风振变形监测。
(3)建筑变形测量可采用独立的平面坐标系统及高程基准。对大型或有特殊要求的项目,宜采
用2000国家大地坐标系统及1985国家高程基准或项目所在城市使用的平面坐标系统及高程基准。建
筑变形测量采用公历纪元、北京时间作为统一时间基准。
(4)建筑变形测量精度等级分为特等、一等、二等、三等、四等共五级。
(5)各期变形测量应在短时间内完成。对不同期测量,应采用相同的观测网形、观测线路和观
测方法,并宜使用相同的测量仪器设备。对于特等和一等变形观测,尚宜固定观测人员、选择最佳
观测时段,并在相近的环境条件下观测。
(6)变形测量的基准点分为沉降基准点和位移基准点,需要时可设置工作基点。设置要求有:
①沉降观测基准点,在特等、一等沉降观测时,不应少于4个;其他等级沉降观测时不应少于3
个;基准之间应形成闭合环。
②位移观测基准点,对水平位移观测、基坑监测和边坡监测,在特等、一等观测时,不应少于4
个;其他等级观测时不应少于3个。
(7)在基础施工期间,相邻地基的沉降观测,在基坑降水时和基坑开挖过程中应每天观测1
次。混凝土底板浇筑完成10d以后,可2~3d观测1次,直至地下室顶板完成和水位恢复。

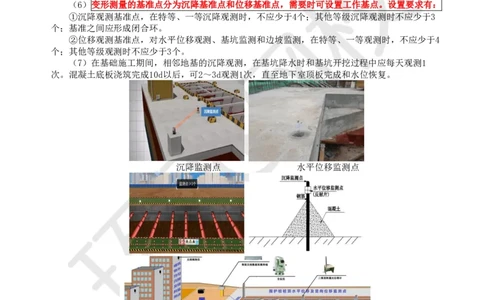

沉降监测点 水平位移监测点
(8)基坑变形观测分为基坑支护结构变形观测和基坑回弹观测。监测点布置要求有:
①基坑围护墙或基坑边坡顶部变形监测点沿基坑周边布置,周边中部、阳角处、邻近被保护对
象的部位应设点;监测点水平间距不宜大于20m,且每边监测点不宜少于3个;水平和垂直监测点宜
共用同一点。
扫码关注更多
第 4 页 共 5 页 内容学员专用请勿外泄
②基坑围护墙或土体深层水平位移监测点宜布置在围护墙的中间部位、阳角处及有代表性的部
位,监测点水平间距20~60m,每侧边不应少于1个。
(9)民用建筑基础及上部结构沉降监测点布设位置有:
①建筑的四角、核心筒四角、大转角处及沿外墙每10~20m处或每隔2~3根柱基上;
②高低层建筑、新旧建筑和纵横墙等交接处的两侧;
③对于宽度大于或等于15m的建筑,应在承重内隔墙中部设内墙点,并在室内地面中心及四周设
地面点;
④框架结构及钢结构建筑的每个或部分柱基上或沿纵横轴线上;
⑤筏形基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置;
⑥超高层建筑和大型网架结构的每个大型结构柱监测点不宜少于2个,且对称布置。
(10)沉降观测的周期和时间要求有:在基础完工后或地下室砌完后开始观测;民用高层建筑
宜以每加高2~3层观测1次;如建筑施工均匀增高,应至少在增加荷载的25%、50%、75%、100%时各
测1次。施工中若暂时停工,停工时及重新开时要各测1次,停工期间每隔2~3个月测1次。竣工后运
营阶段的观测次数:在第一年观测3~4次;第二年观测2~3次;第三年开始每年1次,到沉降达到稳
定状态和满足观测要求为止。
(11)水平位移观测的周期,在施工期间可在建筑每加高2~3层观测1次,主体结构封顶后每
1~2个月观测1次。
(12)倾斜观测的周期宜根据倾斜速率每1~2个月观测1次。
(13)当建筑变形观测过程中发生下列情况之一时,必须立即实施安全预案,同时应提高观测
频率或增加观测内容:
①变形量或变形速率出现异常变化;
②变形量或变形速率达到或超出预警值;
③周边或开挖面出现塌陷、滑坡情况;
④建筑本身、周边建筑及地表出现异常;
⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
【例题·案例题节选】【2021(二)】
某施工单位承建一高档住宅楼工程。钢筋混凝土剪力墙结构,地下 2 层,地上 26 层,建筑面积
36000㎡。
施工单位项目部根据该工程特点,编制了“施工期变形测量专项方案”,明确了建筑测量精度等
级为一等,规定了两类变形测量基准点设置均不少于4个。
【问题】建筑变形测量精度分几个等级?变形测量基准点分哪两类?其基准点设置要求有哪些?
【参考答案】
1.(1)5个等级;特等、一等、二等、三等、四等。
(2)沉降基准点和位移基准点
(3)1)沉降观测基准点,在特等、一等沉降观测时,不应少于4个;其他等级沉降观测时不应
少于3个;基准之间应形成闭合环。
(2)位移观测基准点,对水平位移观测、基坑监测和边坡监测,在特等、一等观测时,不应少于
4个;其他等级观测时不应少于3个。
【例题·案例题节选】【2022(三)】
新建住宅工程,建筑面积12000㎡,地下一层,地上十一层,混合结构。
项目部工程测量专项方案:采用国家现行的平面坐标系统及高程标准和时间基准,从地下室砌筑
完成后开始到正常施工完成期间,按计划定期对工程进行沉降观测。
【问题】采用时间基准是什么?施工沉降观测周期和时间要求有哪些?
【参考答案】(1)公历纪元、北京时间作为统一时间基准;
(2)沉降观测的周期和时间要求有:
①在基础完工后和地下室砌完后开始观测;
②民用高层建筑宜以每加高2~3层观测1次;
③如建筑施工均匀增高,应至少在增加荷载的25%、50%、75%、100%时各观测1次。
扫码关注更多
第 5 页 共 5 页 内容
