2025环球网校一级建造师《建设工程项目管理》考点精讲-第30讲
【课前学习建议】本讲重点介绍了流水施工的基本方式,包括有节奏流水施工(等节奏、异步距
异节奏及其转化)和非节奏流水施工。特别强调了各种流水施工方式的特点、工期确定方法和相关考
点练习。学习时要掌握不同流水施工方式的计算公式和特点,尤其注意流水节拍、步距和专业工作队
数的确定方法。
【考点】流水施工基本方式
【考点概括】
1.有节奏流水施工 (必会)
2.非节奏流水施工 (必会)

8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【课中知识拓展】
有节奏流水施工是指在组织流水施工时,每一个施工过程在各施工段上的流水节拍都各自相等的
流水施工,又可分为等节奏流水施工和异节奏流水施工。
(1)等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也
称为固定节拍流水施工或全等节拍流水施工。
(2)异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等,而不同施工
过程之间的流水节拍不尽相等的流水施工。
1.有节奏流水施工——等节奏(固定节拍或全等节拍流水施工)
8
7
1
9
4
8
3
信
微
系
联
一
唯
【特点】①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
【工期的确定】公式:T=mK+(n-1)K=(m+n-1)K-ΣC+ΣZ
T——流水施工工期;m——施工段数;
n——施工过程数;K——流水步距;
ΣZ——技术间歇时间之和;
ΣC——提前插入时间之和。
【课中知识拓展】在组织流水施工时,除考虑相邻两个专业工作队之间的流水步距外,还应考虑
合理的工艺间歇时间,称之为技术间歇时间。如混凝土浇筑后的养护时间,抹灰、油漆粉刷后的干燥
时间等。有时为了缩短工期,在前一个专业工作队完成部分作业,为后一个专业工作队提供一定工作
面后,后者可提前进入,从而使两者在同一个施工段上平行搭接施工,这段搭接时间称为平行搭接时
扫码关注更多
第 1 页 共 5 页
内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄

间或提前插入时间。
【考点练习】
【例题1·多选】建设工程组织等节奏流水施工的特点有( )。【2024】
A.各施工段上的流水节拍均相等
B.相邻施工过程之间的流水步距均相等
C.施工段之间可能存在空闲时间
D.专业工作队数等于施工过程数
E.流水节拍与流水步距之间成倍数关系
【答案】ABD
【解析】全等节拍流水施工是一种最理想的流水施工方式,具有以下特点:①所有施工过程在各
个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数
等于施工过程数,即每一个施工过程组建一个专业工作队;④各专业工作队在各施工段上能够连续作
业,施工段之间没有空闲时间。

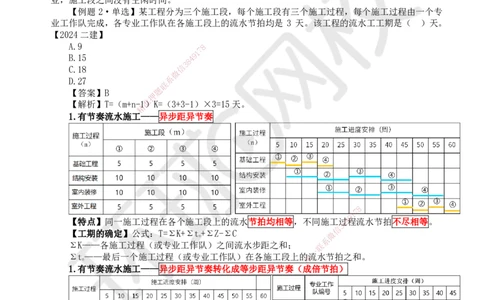

【例题 2·单选】某工程分为三个施工段,每个施工段有三个施工过程,每个施工过程由一个专
业工作队完成,各专业工作队在各施工段上的流水节拍均是 3 天。该工程的流水工工期是( )天。
【2024二建】
A.9 8
7
1
B.15 4 9
8
3
C.18 信
微
D.27 系
联
【答案】B 题
押
【解析】T=(m+n-1准)K=(3+3-1)×3=15天。
精

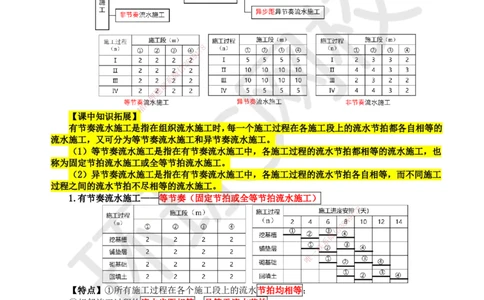

1.有节奏流水施工— —异步距异节奏
8
1
7
9
【特点】同一施工过程在各个施工段上的流水 节拍均相等,不同施工过8 4程流水节拍不尽相等。
信
3
【工期的确定】公式:T=ΣK+Σt+ΣZ-ΣC 微
n
系
ΣK——各施工过程(或专业工作队)之间流水步距之 和; 联
一
Σt——最后一个施工过程(或专业工作队)在各施工 段上的唯流水节拍之和。
n
1.有节奏流水施工——异步距异节奏转化成等步距异节奏( 成倍节拍)
【特点】①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关
系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。流水节拍大的施工过程,可按其倍数增加专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
扫码关注更多
第 2 页 共 5 页
内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【工期的确定】①算步距。步距等于流水节拍的最大公约数;
②算专业工作队数。专业工作队=节拍/步距;
③算流水工期。流水工期=步距之和+最后专业队在各施工段上持续时间之和。
④简便算法。T=(m+N-1)K+间歇-搭接【注:N为专业队数】
【考点练习】

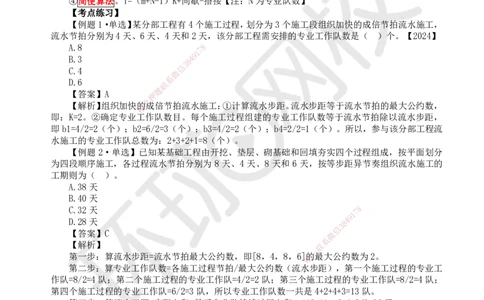

【例题1·单选】某分部工程有4个施工过程,划分为3个施工段组织加快的成倍节拍流水施工,
流水节拍分别为4天、6天、4天和2天,该分部工程需安排的专业工作队数是( )个。【2024】
A.8 8
7
1
9
B.3 4
8
3
信
C.4
微
系
D.6
联
题
【答案】A 押
准
【解析】组织加快精的成倍节拍流水施工:①计算流水步距。流水步距等于流水节拍的最大公约数,
即:K=2。②确定专业工 作队数目。每个施工过程组建的专业工作队数等于流水节拍除以流水步距,
即b1=4/2=2(个);b2=6/2=3(个);b3=4/2=2(个);b4=2/2=1(个)。所以,参与该分部工程流
水施工的专业工作队总数为: 2+3+2+1=8(个)。
【例题 2·单选】已知某基础 工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分
为四段顺序施工,各过程流水节拍分 别为 8 天、4 天、8 天和 6 天,按等步距异节奏组织流水施工的
工期则为( )。
A.38天
B.40天
C.32天
1
7 8
9
D.28天 8 4
信
3
【答案】C 微
系
【解析】 联
一
第一步:算流水步距=流水节拍最大公约数,即[8,4, 8,6]唯的最大公约数为2。
第二步:算专业工作队数=各施工过程节拍/最大公约数(流 水步距),第一个施工过程的专业工
作队=8/2=4队;第二个施工过程的专业工作队=4/2=2 队;第三个施工过程的专业工作队=8/2=4队;

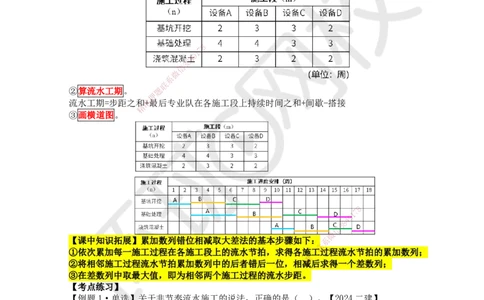

第四个施工过程的专业工作队=6/2=3队,所以专业工作队数一共是4+2+4+3=13队。
第三步:算流水工期=步距之和+最后专业队持续时间之和=(13-1)*2+4*6/3=32天。
2.非节奏流水施工
【特点】
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
扫码关注更多
第 3 页 共 5 页
内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
流水工期=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接
2.非节奏流水施工——工期的确定
①算步距。累加数列,错位相减,取大差
8
7
1
9
4
8
3
信
微
系
联
②算流水工期。 题
押
流水工期=步距之和准+最后专业队在各施工段上持续时间之和+间歇-搭接
精
③画横道图。
8
1
7
9
8
4
信
3
微
【课中知识拓展】累加数列错位相减取大差法的基 本步骤如下:系
联
①依次累加每一施工过程在各施工段上的流水节拍,求得各施一工过程流水节拍的累加数列;
唯
②将相邻施工过程流水节拍累加数列中的后者错后一位, 相 减后求得一个差数列;
③在差数列中取最大值,即为相邻两个施工过程的流水步距。
【考点练习】
【例题1·单选】关于非节奏流水施工的说法,正确的是( )。【2024二建】
A.专业工作队数和施工过程数不相等
B.专业工作队连续作业,施工段之间没有空闲时间
C.相邻施工过程的流水步距完全相同
D.相同施工过程的流水节拍可能不同
【答案】D
【解析】非节奏流水施工具有以下特点:①各施工过程在各施工段上的流水节拍不全相等;②相
邻施工过程的流水步距不尽相等;③专业工作队数等于施工过程数;④各专业工作队能够在施工段上
连续作业,但有的施工段之间可能有空闲时间。

【例题·单选】某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为
3、4、3、3和2、5、4、3天,流水步距和流水施工工期分别为( )天。
A.3和16
B.3和17
扫码关注更多
第 4 页 共 5 页
内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.5和18
D.5和19
【答案】D
【解析】第一步:算相邻施工过程的步距:
K =max(3,5,3,2,-14)=5天
1,2
流水工期=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接=5+(2+5+4+3)=19天
【例题3·单选】某分部工程有3个施工过程,各分为4个施工段组织加快的成倍节拍流水施工,
各施工过程的流水节拍分别为6天、8天和4天。则该分部工程的流水施工工期是( )天。
A.24
B.30
C.34
D.42
【答案】A 7 8
1
9
【解析】第一步:算流水步距8=4流水节拍最大公约数,即[6,8,4,]的最大公约数为2。
3
信
第二步:算专业工作队数=微各施工过程节拍/最大公约数(流水步距),第一个施工过程的专业工
系
作队=6/2=3队;第二个施工联过程的专业工作队=8/2=4 队;第三个施工过程的专业工作队=4/2=2队;
题
所以专业工作队数一共是押3+4+2=9队。
准
第三步:算流水工精期=(m+N-1)*K=(4+9-1)*2=24天。
【考点总结】
异节奏
内容 等节奏 非节奏
异步距 等步距
同一施工队不同施工段相等
节拍 全相等 不全相等
不同施工段不尽相等
全相等 不全相等 全相等 不全相等
步距
(=节拍) (大差法) (=节拍最大公约数) (大差法)
段上是否有空
无 有 无 8 有
闲 1 7
9
专业施工
信
3 8
4
>、= 等于 大微于 等于
系
施工过程 联
一
唯
连续 同一施工队连 续 施工
扫码关注更多
第 5 页 共 5 页
内容
