当前位置:首页>文档>04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章

04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章

  • 2026-03-08 09:50:01 2026-01-31 06:16:56

文档预览

04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章
04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章
04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章
04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章
04.48-第3篇-第10章-10.3.3-井巷过渡期施工组织-10.3.4-施工劳动组织形式及应用_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_10.第十章

文档信息

文档格式
pdf
文档大小
0.180 MB
文档页数
5 页
上传时间
2026-01-31 06:16:56

文档内容

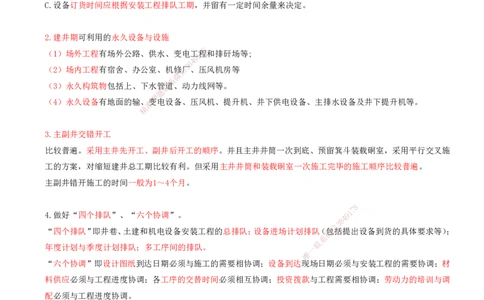

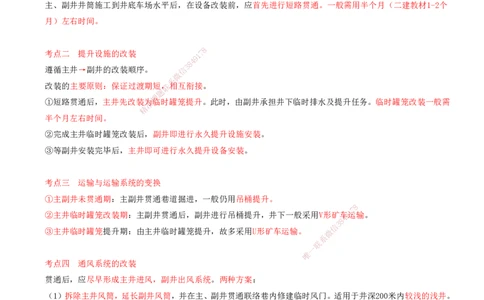

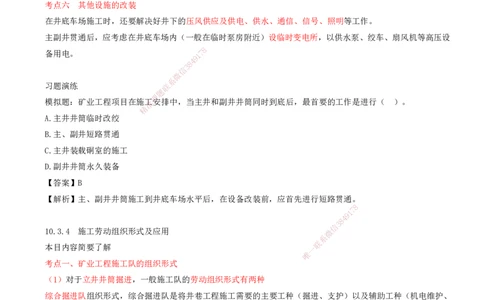

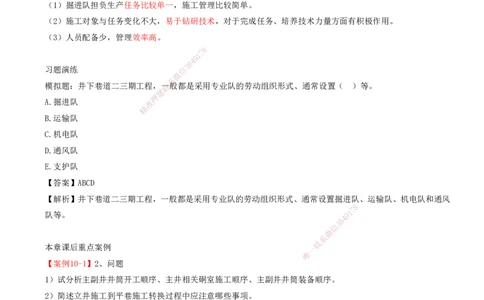

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10.3.3 井巷过渡期施工组织 矿山井巷工程过渡期施工内容主要包括: (1)主副井短路贯通; (2)服务于井筒掘进用的提升、通风、排水和压气设备的改装; (3)井下运输、供水、通信及供电系统的建立; (4)劳动组织的变换等 考点一 主副井短路贯通 主、副井井筒施工到井底车场水平后,在设备改装前,应首先进行短路贯通。一般需用半个月(二建教材1-2个 月)左右时间。 8 考点二 提升设施的改装 1 7 9 4 8 3 遵循主井→副井的改装顺序。 信 微 系 改装的主要原则:保证过渡期短联,相互衔接。 题 押 ①短路贯通后,主井先改装准为临时罐笼提升。此时,由副井承担井下临时排水及提升任务。临时罐笼改装一般需 精 半个月左右时间。 ②完成主井临时罐笼改装后,副井即进行永久提升设施安装。 ③等副井安装完毕后,主井即可进行永久提升设备安装。 考点三 运输与运输系统的变换 ①主副井未贯通期:主副井贯通巷道掘进,一般仍用吊桶提升。 8 7 ②主井临时罐笼改装期:主副井贯通后,副井进行吊桶提升,井下一般采用V形矿车9 1运输。 4 8 3 信 ③主井临时罐笼提升期:由主井临时罐笼提升,故多采用U形矿车运输。 微 系 联 一 唯 考点四 通风系统的改装 贯通后,应尽早形成主井进风,副井出风系统。两种方案: (1)拆除主井风筒,延长副井风筒,并在主、副井贯通联络巷内修建临时风门。适用于井深200米内较浅的浅井。 (2)全风压通风:风井贯通后应当先安装主要通风机实现全风压通风,但不得采用局部通风机或者局部通风机 群代替临时通风机。此方案能增加有效风量,通阻较小,适用于深井条件 通风系统改造时应注意同时串联通风的工作面数量最多不得超过三个。 开采有瓦斯喷出或者有突出危险的煤层或者在距离突出煤层垂距小于10m的范围内掘进施工时严禁串联通风 两个采煤工作面严禁串联通风,采煤工作面在制定安全措施后可以与1个掘进工作面串联通风,为避免多工作面 串风,可采用抽出式通风或增开辅助巷道。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点五 排水系统改装: 三个主要阶段: ①主副井联络巷未贯通前,利用原凿井排水系统。 ②主副井短路贯通后,主井改装临时罐笼期间:主井涌水由卧泵排到副井井底,副井排水。 ③主井临时罐笼提升、副井永久装备期:经敷设在主井井筒中的排水管将水排出地表。 副井永久装备完成后,尽快形成永久排水系统。 考点六 其他设施的改装 在井底车场施工时,还要解决好井下的压风供应及供电、供水、通信、信号、照明等工作。 主副井贯通后,应考虑在井底车场内(一般在临时泵房附近)设临时变电所,以供水泵、绞车、扇风机等高压设 8 备用电。 1 7 9 4 8 3 信 微 系 习题演练 联 题 押 模拟题:矿业工程项目在施准工安排中,当主井和副井井筒同时到底后,最首要的工作是进行( )。 精 A.主井井筒临时改绞 B.主、副井短路贯通 C.主井装载硐室的施工 D.副井井筒永久装备 【答案】B 【解析】主、副井井筒施工到井底车场水平后,在 设备改装前,应首先进行短路贯通。 8 1 7 9 8 4 信 3 10.3.4 施工劳动组织形式及应用 微 系 本目内容简要了解 一 联 唯 考点一、矿业工程施工队的组织形式 (1)对于立井井筒掘进,一般施工队的劳动组织形式有两种 综合掘进队组织形式,综合掘进队是将井巷工程施工需要的主要工种(掘进、支护)以及辅助工种(机电维护、 运输)组织在一个掘进队内。掘进队下分成掘进班组、支护班组、运输班组、机电维护班组等。 专业掘进队组织形式,专业掘进队是将同一工种或几个主要工种组织在掘进队里,而辅助工种由其他辅助队、班 配合。 (2)井下巷道二三期工程,一般都是采用专业队的劳动组织形式、通常设置掘进队、运输队、机电队和通风队 等。 掘进队自身一般分成三或四个班组,实行三八制或四六制作业,每个班组都有掘进和支护,有的掘进队专设支护 班,但掘进班也有支护任务。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二 各种劳动组织形式的特点 1)综合掘进队的特点 (1)在队长统一安排下,能够有效地加强施工过程中各工种工人在组织上和操作上的相互配合,因而能够加速 工程进度,有利于提高工程质量和劳动生产率。 (2)各工种、各班组在组织上、任务上、操作上,集体与个人利益紧密联系在一起,为创全优工程创造了条件。 (3)能提高掘进队工人的操作技术水平。 2)专业掘进队的特点 (1)掘进队担负生产任务比较单一,施工管理比较简单。 (2)施工对象与任务变化不大,易于钻研技术,对于完成任务、培养技术力量方面有积极作用。 (3)人员配备少,管理效率高。 8 7 1 9 4 8 3 习题演练 信 微 系 模拟题:井下巷道二三期工程,联一般都是采用专业队的劳动组织形式、通常设置( )等。 题 押 A.掘进队 准 精 B.运输队 C.机电队 D.通风队 E.支护队 【答案】ABCD 【解析】井下巷道二三期工程,一般都是采用专业 队的劳动组织形式、通常设置掘进队、运输队、机电队和通风 8 队等。 9 1 7 8 4 信 3 微 系 本章课后重点案例 一 联 唯 【案例10-1】2、问题 1)试分析主副井井筒开工顺序、主井相关硐室施工顺序、主副井井筒装备顺序。 2)简述立井施工到平巷施工转换过程中应注意哪些事项。 3)分析井筒述二期井巷主要工程施工顺序安排。 4)矿井三期工程开拓顺序安排上有哪些要注意的事项? 4个问题全部关注,属施工顺序的通用考点,可举一反三 本章课后重点案例 【案例10-2】2、问题 1)在矿井建设三类工程安排上是否存在不足? 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)出现工期延误时应当如何安排工程施工方能保证对总工期的影响最小? 3)如何协调或平衡矿建工程对土建和安装工程的影响? 关注问题3 10.3 矿业工程施工组织设计小结 1.三类工程平衡原则: A.矿井永久机电设备安装工程完成不宜过早,尤其是采区设备可在联合试运转之前集中安装完成; B.一般民用建筑配套工程可在项目竣工前集中兴建,或经生产单位同意在移交生产后施工; C.设备订货时间应根据安装工程排队工期,并留有一定时间余量来决定。 2.建井期可利用的永久设备与设施 8 (1)场外工程有场外公路、供水、变电工1 7程和排矸场等; 9 4 8 3 (2)场内工程有宿舍、办公室、机修信厂、压风机房等 微 系 (3)永久构筑物包括上、下水管联道、动力线网等。 题 押 (4)永久设备有地面的输、准变电设备、压风机、提升机、井下供电设备、主排水设备及井下提升机等。 精 3.主副井交错开工 比较普遍。采用主井先开工、副井后开 工的顺序。并且主井井筒一次到底、预留箕斗装载硐室,采用平行交叉施 工的方案,对缩短建井总工期比较有利。 但采用主井井筒和装载硐室一次施工完毕的施工顺序比较普遍。 主副井错开施工的时间一般为1~4个月。 8 4.做好“四个排队”、“六个协调”。 9 1 7 8 4 信 3 “四个排队”即井巷、土建和机电设备安装工程的总排队;设 备进场计划排队(微包括提出设备到货的具体要求等); 系 年度计划与季度计划排队;多工序间的排队。 一 联 唯 “六个协调”即设计图纸到达日期必须与施工的需要相协调;设备到达 现场日期必须与安装工程的需要协调;材 料供应必须与工程进度协调;各工序的交替时间必须相互协调;投资拨款与工程需要相协调;劳动力的培训与调 配必须与工程进度协调。 5.过渡期施工内容主要包括: (1)主副井短路贯通; (2)服务于井筒掘进用的提升、通风、排水和压气设备的改装; (3)井下运输、供水、通信及供电系统的建立; (4)劳动组织的变换等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.通风系统的改装:两种方案: (1)拆除主井风筒,延长副井风筒,并在主、副井贯通联络巷内修建临时风门。适用于井深200米内较浅的浅井。 (2)全风压通风:风井贯通后应当先安装主要通风机实现全风压通风,但不得采用局部通风机或者局部通风机 群代替临时通风机。此方案能增加有效风量,通阻较小,适用于深井条件通风系统改造时应注意同时串联通风的 工作面数量最多不得超过三个。为避免多工作面串风,可采用抽出式通风或增开辅助巷道。 7.其他设施的改装 在井底车场施工时,还要解决好井下的压风供应及供电、供水、通信、信号、照明等工作。 主副井贯通后,应考虑在井底车场内(一般在临时泵房附近)设临时变电所,以供水泵、绞车、扇风机等高压设 备用电。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
