制造企业计划进化之路 2:Excel 做 PMC 生产计划,能用,但上限在哪?制造企业想上APS,先要补齐这些基础数据

制造企业计划进化之路 2:Excel 做 PMC 生产计划,能用,但上限在哪?制造企业想上APS,先要补齐这些基础数据

做供应链优化咨询这些年,很多管理者会有一个认知误区:Excel 手工排产就是落后的代名词,只要上 APS 就能一步解决计划难题。但走访大量工厂之后我发现,现实恰恰相反。不少工厂还没把 Excel 体系跑顺,基础数据残缺,就匆忙采购 APS 系统,最后项目落地失败。Excel 本身没有对错,它是中小制造企业最实用的计划载体,但它有明确的能力上限。如果基础数据不治理,再好的 APS 软件,拿到的也是脏数据,输出的排产方案自然无法落地。

很多制造企业的 PMC 团队,常年埋在十几张相互独立的 Excel 表格里工作。客户需求稍有变动,订单表、库存表、BOM 表、工单表、物料需求表就要逐一打开手动更新,各个表格之间没有联动,一处修改,其余地方全靠人工同步,稍有疏忽就会出现数据不一致。计划员经常加班到深夜,反复测算、调整工单顺序,好不容易排好生产计划下发到车间,现场执行时才发现各类隐性约束没有纳入考量:工装夹具被其他工单占用产生资源冲突、采购物料到货滞后导致物料不齐套、关键产线的产能瓶颈被低估。车间只能临时调整生产顺序,原本敲定的计划被迫反复推翻重排。计划员白天接车间、采购、销售的各类异常消息,晚上熬夜重排计划表,大量精力消耗在被动救火上,很难有时间去做前置产能评估、风险预判等真正有价值的计划管理工作。

很多工厂觉得,只要会用 Excel 做表格,PMC 体系就算搭建完成。但真正的差别在于:是用 Excel 简单记录工单,还是用 Excel 建立一套标准化、可校验的基础数据体系。

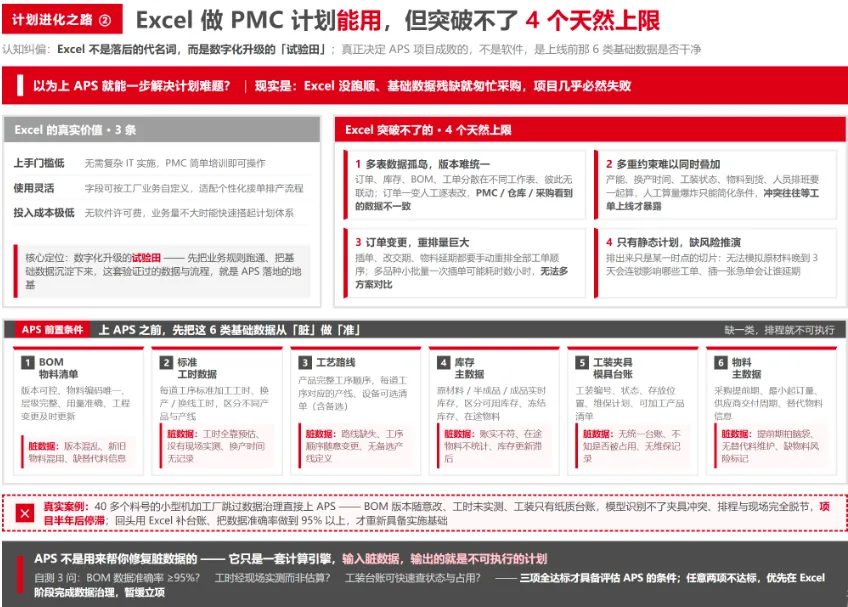

Excel 做 PMC 计划,它的价值在哪里?

对于产品种类不多、产能稳定、订单波动小的中小型工厂,Excel 是性价比极高的计划工具。

1. 上手门槛低,不需要复杂 IT 项目实施,PMC 人员简单培训即可操作;

2. 使用灵活,可根据工厂业务自定义表格字段,适配企业个性化的接单、排产、领料流程;

3. 投入成本极低,无需采购软件许可费,适合业务体量不大的企业快速搭建计划体系。

Excel的核心定位,是数字化升级的试验田。在这个阶段,企业可以把业务规则跑通,把基础数据沉淀下来。这套经过验证的数据与流程,才是后续 APS 系统落地的核心地基。

Excel 手工排产,无法突破的 4 个天然上限

1. 多表数据孤岛,版本很难统一

订单、库存、BOM、工单分散在不同工作表,缺少联动。一旦客户订单变更,需要人工逐个修改表格,极易出现库存数据、BOM 版本新旧混杂,PMC、仓库、采购三方看到的数据不一致。

2. 难以同时叠加多重生产约束

人工在 Excel 排产,只能优先考虑产能或者交期,很难一次性兼顾多维度约束:产线产能、换产时间、工装夹具可用状态、物料到货时间、人员排班。多重约束叠加之后,人工计算量会急剧增大,只能简化条件,很多潜在冲突只能等到工单上线之后才暴露。

3. 订单变更,重排工作量巨大

一旦出现紧急插单、客户改交期、物料延期,计划员需要手动重新调整所有工单顺序。多品种小批量工厂,一次插单可能需要花费数小时重排,很难做多套方案对比,只能依靠经验选方案。

4. 只支持静态计划,缺少风险推演能力

Excel 排出来的是某一个时间点的静态计划。无法模拟:如果原材料晚 3 天到货,会对哪些工单交期造成连锁影响;插入一张紧急订单,哪些原有订单会延期。所有风险预判只能依靠计划员个人经验。

Excel 适合业务稳定、约束简单的场景。一旦产品变多、订单波动变大、工装资源紧张,单纯依靠 Excel 人工排产,就会持续陷入救火模式

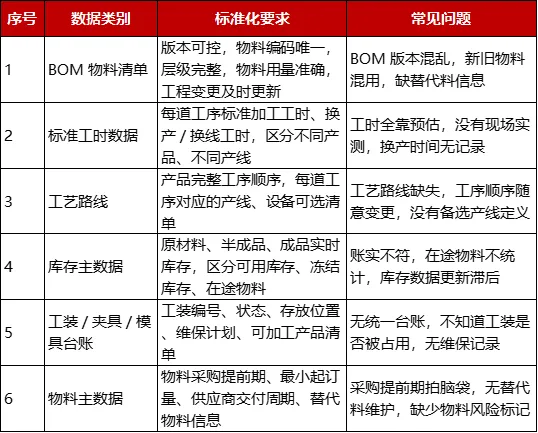

APS 上线前,必须补齐的 6 大类基础数据

很多 APS 项目失败,根源不是软件不好,而是上线前数据准备不足。APS 本质是一套计算引擎,输入脏数据,输出的就是不可执行的计划。在 Excel 阶段,就要完成下面 6 类数据标准化工作:

真实案例:跳过数据治理直接上 APS 的教训

之前服务过一家小型机械加工厂,40 多个产品料号,一直使用 Excel 做 PMC 计划。BOM 版本经常随意修改,工序工时没有现场实测,工装夹具只有纸质台账。管理层听同行介绍 APS 可以自动排产,直接采购系统。

项目实施阶段,实施顾问拿到工厂提供的数据,发现大量基础信息缺失。APS模型无法识别夹具占用冲突,工时数据失真,系统生成的生产计划拿到车间完全无法执行。项目推进半年后停滞,高昂的软件投入没有带来任何改善。

后续企业调整思路,暂停 APS 项目,先用 Excel 搭建标准化数据台账,逐项完善 BOM、标准工时、工装台账,统一工程变更流程。等数据准确率稳定到 95% 以上之后,再重新评估 APS 实施,项目才具备落地基础。

APS 不是用来修复脏数据的,APS 只能基于准确的数据做运算。

自测:你的工厂基础数据是否具备 APS 上线条件?

可以快速自检 3 个核心问题:

1. BOM 版本可以做到统一管控,工程变更及时更新,BOM 数据准确率≥95%?

2. 各工序加工工时、换产工时经过现场实测,不是估算值?

3. 工装、模具、夹具建立台账,可以快速查询可用状态与占用情况?

三项全部达标,才具备评估 APS 的基础条件;任意两项不达标,优先在 Excel 阶段完成数据治理,暂缓 APS 立项。

本系列预告

下一篇,我们聊聊 APS 高级排产系统,很多企业把 APS 当成万能解药,但 APS 有明确的能力边界。我们拆解 APS 真实落地场景、各类约束条件,以及大量项目踩坑复盘。

关注转发get《Excel 版 PMC 生产计划模板 +数据治理自查清单》Excel,逐项核对工厂基础数据是否达标,提前扫清 APS 上线障碍。
