模板工程5大通病那些让项目经理头疼的质量顽疾,到底怎么治?

模板工程5大通病

那些让项目经理头疼的质量顽疾,到底怎么治?

模板工程是混凝土结构的“模具”——模具歪了,混凝土标号再高也白搭。但偏偏就是这个最基础的工序,几乎每个项目都会出问题:爆模、漏浆、错台、沉降……轻则返工修补耽误工期,重则结构加固留下永久隐患。
干了这么多年工程,见过太多项目因为模板问题吃大亏:一个爆模处理两三天,一层楼的进度全打乱;墙根漏浆漏成“蜂窝狗牙”,抹灰前还得先凿后补;后浇带沉降裂缝从一层裂到顶层,验收时被质检站点名批评……
今天就把模板工程最常见的5大通病,连同问题根源和防治措施,一次性给你讲透。每一条都是从工地上摔过跟头、交过学费换回来的经验。

一、原材质量差:千里之堤,毁于蚁穴

【常见问题】

模板、木方材质参差不齐,尺寸偏差大;模板周转次数过多,板面起翘、变形;架管壁厚不足,扣件锈蚀严重;顶托丝扣滑丝,调节量不够。这些问题看起来都是“小毛病”,但凑在一起就是大麻烦。

【问题分析】

很多项目为了控制成本,模板木方采购时一味压价,买回来的板材厚度不够、木方四面不正;进场验收走过场,差一点也收了;现场使用不注意保护,拆模时硬撬硬砸,模板破损率居高不下。架管更是“新三年旧三年,缝缝补补又三年”,壁厚磨薄了也舍不得换。

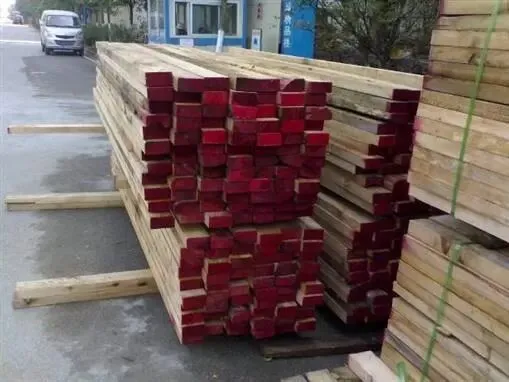

图1模板木方进场堆放(实拍)

【防治措施】

第一,严把进场验收关。模板、木方进场时逐车检查厚度、平整度和含水率,不合格的坚决退场。木方使用前应过刨处理,保证截面尺寸一致,这样支出来的模板面才平整。
第二,模板集中加工。采用精密锯木机统一开料,比工人手工下料规矩得多,尺寸偏差可控,拼缝也更严密。
第三,加强过程保护。拆模时按顺序操作,严禁硬撬硬砸;模板使用后及时清理板面、刷脱模剂;破损严重的模板及时淘汰,别心疼那点材料费。
第四,架管扣件定期检测。壁厚不足、锈蚀严重的架管坚决不用;扣件抽样做抗滑试验,保证连接可靠。

二、支撑体系不稳定:爆模的元凶

【常见问题】

支模架搭设完成后,看起来密密麻麻一大片,实际受力一塌糊涂:扫地杆漏设、立杆间距过大、纵横向剪刀撑不到位、水平杆步距超标。一旦浇筑混凝土,侧压力一上来,轻则变形涨模,重则整体坍塌。

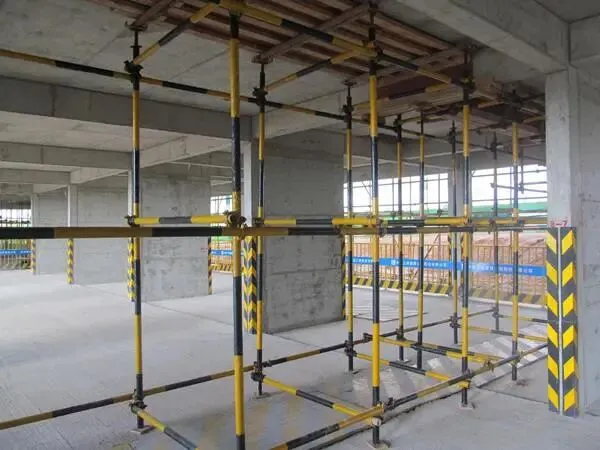

图2支撑体系现场(实拍)

【问题分析】

问题出在两个环节:一是施工方案“纸上谈兵”,编的时候不结合现场实际,立杆间距、步距都是拍脑袋定的,到了现场根本没法按图施工;二是现场搭设“随意发挥”,工人怎么省事怎么来,扫地杆忘了设,剪刀撑少了两道,验收的时候蒙混过关。

【防治措施】

第一,支模架体系必须绘制可实施的施工图。不是那种通用的模板图,而是结合本项目层高、板厚、梁截面参数设计的专项方案,明确立杆间距、步距、扫地杆高度、剪刀撑设置位置。
第二,支模架验收前必须设置好“五道防线”:扫地杆、水平杆、纵横向剪刀撑、斜撑、大梁下部的增设顶撑。缺一道都不算合格。
第三,立管顶托旋出长度不得超过200mm,更不允许用底托代替。很多爆模事故,就是顶托伸得太长,受力偏心导致失稳。

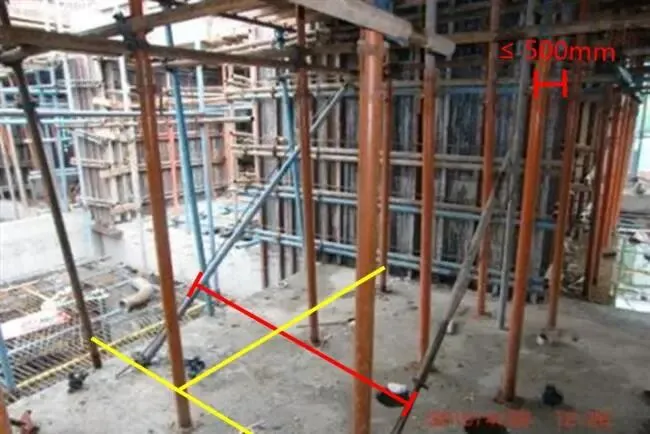

第四,外墙柱部位采用“拉顶结合”的方式加固。在楼面上预埋钢筋拉结点,斜拉间距不超过2米,距墙柱边不超过50厘米,从侧面给支撑体系加一道保险。

三、模板拼缝不严密:漏浆的根源

【常见问题】

模板拼缝处漏浆是最常见的通病——墙根底部漏成蜂窝麻面,板缝漏出一条条水泥浆痕,拆模后到处是砂眼、气孔。虽然不影响结构安全,但观感质量差,后续修补费工费力。

【问题分析】

拼缝不严的原因有几个:一是模板下料不方正,两块板凑在一起就有缝;二是模板周转次数多了,边角磨损起毛,拼缝越来越大;三是螺栓孔眼没封堵,浇筑时从孔里往外冒浆;四是墙柱根部没有专门的止浆措施,混凝土从底部缝隙涌出来。

【防治措施】

第一,模板下料加工必须保证方正。采用精密锯切割,边角垂直度控制在允许偏差内。陈旧模板及时更换,别等板面变形了还在凑合用。
第二,较小的模板拼缝和螺栓孔眼,使用海绵胶带粘贴封堵。别小看这一条几毛钱的海绵条,能解决80%的小缝漏浆问题。
第三,墙、柱根部采用“三重止浆法”:在根部设置压脚板、沿模板下口贴海绵条、根部用砂浆封堵。三管齐下,墙根漏浆基本可以杜绝。

四、后浇带未独立支模:后期沉降裂缝的隐患

【常见问题】

后浇带位置的模板和两侧主体结构的模板连在一起支设,等两侧楼板浇筑完成、拆模的时候,后浇带位置的支撑也跟着拆了。结果就是:后浇带两侧的楼板悬臂受力,随着时间推移产生下挠,等后面补浇后浇带的时候,已经沉降变形了。
图3后浇带独立支模体系(实拍)

【问题分析】

后浇带的设计本意是释放混凝土收缩应力,一般要等主体结构完工后一两个月甚至更久才补浇。这期间,后浇带两侧的楼板是“悬臂”状态,必须有独立的支撑体系撑着。但很多项目图省事,后浇带的支模架跟主体连在一起,拆模的时候一起拆了,等于让楼板悬空受力。

【防治措施】

第一,后浇带必须编制专门的支模详图,设置独立的支模体系。这个独立支撑体系要一直保留到后浇带混凝土浇筑完成、达到设计强度之后才能拆除,绝不能跟着主体模板一起拆。
第二,合理组织施工顺序。模板支设时从后浇带向两侧展开,龙骨在后浇带位置断开,不要贯通。这样既方便后期独立拆除,也不影响两侧主体结构的施工。
第三,后浇带位置的支撑体系要做明显标识,挂牌说明“此处支撑严禁拆除”,防止拆模班组误拆。

五、墙柱模板接茬错台:外立面观感的硬伤

【常见问题】

墙、柱模板在楼层标高处接茬位置,尺寸偏差过大——上层模板往外跑一点、往里挪一点,拆模后外立面形成一道一道的错台、台阶感。尤其是高层建筑外立面,从下往上看歪歪扭扭,观感质量极差。

【问题分析】

接茬错台的根本原因是定位不准。上层模板安装的时候,没有跟下层已浇筑的墙体对齐;下层墙体又没有预留钢筋限位,模板往里偏了也挡不住。两层模板之间“各干各的”,接茬处自然就不齐。

【防治措施】

第一,安装外墙模板时,上层模板应深入下层墙体至少一定高度(一般不小于15厘米),形成“搭接”关系。这样即使有偏差,也不会出现明显的错台。
第二,下层墙体相应位置预留钢筋限位。在浇筑下层混凝土时,提前预埋好限位钢筋,上层模板支设时靠在限位钢筋上,防止跑模或错台。
第三,外剪力墙、楼梯间、核心筒等新老混凝土交界处,应预埋老墙螺杆。利用下层已浇筑墙体的对拉螺杆孔,把上层模板牢牢固定住,上下连成一个整体。

写在最后

模板工程看起来是“粗活”,实际上是“细活”——支模的时候多花十分钟检查,拆模后就能少花三天修补。上面这5大通病,每一个都对应着工地上反复出现的质量问题,每一条防治措施都是拿教训换回来的。
模板支设不是小事,它决定了混凝土成型质量的下限。把这5个问题管住了,项目的质量通病至少能少一半。
