工地模板按照建筑面积每平米160元,做大劳务模板单项,包工包料月付80%这个活能能不能接,拿一栋刚结算的20层高层住宅项目,层高约三米,模板含量3.0来算账,把成本一项一项拆开来看。
一、先说人工费按模板沾灰接触面积,高层住宅项目造型方正不复杂,市场价大概是34元一平米,木工班组都是安装拆除连带支模架和模板一起施工,模板含量3.0,折算成建筑面积每平米单价102元。
二、再说材料分主材和辅材,主材包括模板、支模架体,好的模板采购价44元/张,每张1.67m2,算到每平米26元。20层的高层住宅项目按照当前楼层下两层支模架不拆除的安全施工方案加上混凝土凝期,即标准层至少得配3层模版,加上地下室就是4层模版,4层模版按照20层的住宅项目每层模版需要向上翻4次,共计使用5次,当然每翻一次都有损耗,要及时补上,总损耗控制在20%左右。这样算下来,每平米沾灰模版价格26*1.2/5=6.2元,接下来就是模版下的方木+凹槽方钢配置层数和模版一样,每平米沾灰面积大概用6米,同样使用5次,还可以再利用,尤其是凹槽方钢,凹槽方钢优势大,可以多用,但注意不要丢失,免得赔偿。每平米沾灰面积的成本大概是2.5元,模板含量3.0,换算成建筑面积单价(模板6.2元+方木/凹槽方钢2.5元)*3=26元,算是控制得很细了;这时候拆下来的旧模板和方木可以折价卖掉,可以回点米,作为经营费用。
支模架体租赁费,架体的量同样配备4层用于周转,根据支模架专项方案,每层支模架搭设至拆除时间约20天(必须考虑混凝土正常凝期),每建筑平米支模架钢管材料含梁、柱、剪力墙加固用量:钢管16m,扣件8个,顶托、底托分别0.7个,钢管租赁费0.005元/m/天,扣件0.004元/套/天,顶托、底托0.02元/套/天,以上费用均含打包装车费。建筑面积平米单价2.8元,是不是很低,主要是目前租赁费降了不少;总感觉错了!!!(丢失赔偿、维修等没有计算)。
山形卡/蝴蝶扣、紧固螺母、PVC管、对拉螺栓/丝杆、止水螺杆、钉子、撬棍这些辅材一样都不能少,折算成建筑面积平米单价约1.2元;
做大劳务嘛,平时和监理甲方沟通协调维护关系产生的费用更多,考虑2元/平米不过份,还有施工中胀膜漏浆或出现蜂窝麻面修补剔打以及未考虑到的其他费用预留2元/平米比较稳妥。

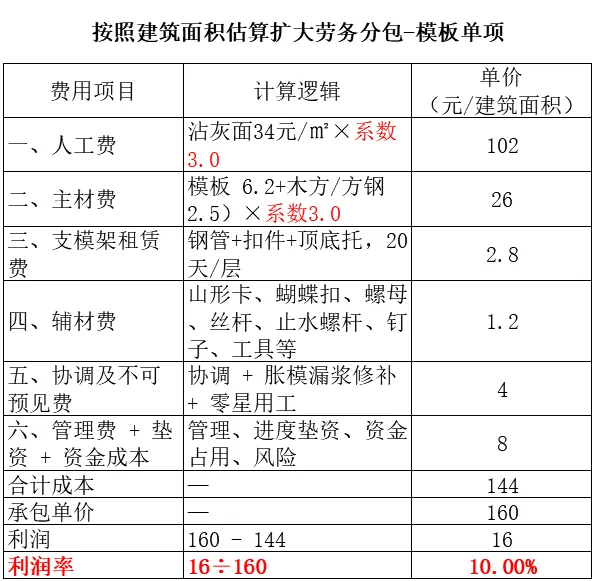

最后管理费加垫资和资金成本按8元/平米,劳务税费从租赁架管+采购模板的进项税中抵扣,所有费用加起来按照建筑面积就是:人工102元+模板木方/凹槽方钢26元+支模架2.8元+辅材1.2元+沟通协调及其他4元+管理垫资和资金成本按8元合计144元。
所以按照建筑面积每平米160元,模版系数3.0的情况下,可以作为参考价去做报价,至少有10%的利润。如果一个项目有很多栋一起承包或者有多个工地可以衔接,周转材料周转率提起来,管理好些,成本可以往下再降,130元/建面也有可能。不得不提一嘴,钢管、扣件、顶托是丢失重灾区,过程加强看护和出入库管理。

最后:我们出去承接模板这个扩大劳务的单价有几个关键点:层高与人工费和支模架租赁费有关,层数与模板周转次数有关、模板实际展开系数是价格的关键中的关键,包括是否含预制构件、叠合板、结构的复杂程度和支付方式等等。每一个环节都关系到这10个点,最后能不能平安着陆。
