一直以为储能电站随便建、凑活过就行,现在彻底行不通了!国家能源局刚发布《新型储能电站建设工程质量监督大纲》,直接给储能行业立了最严质量规矩,从开工到投产,全流程盯防,半点马虎都不行。
这份新规可不是小打小闹,专门盯上100 兆瓦及以上的电化学、压缩空气储能电站,小项目也得照着参考来。简单说,不管是电池储能还是压缩空气储能,再也不能靠低价内卷、偷工减料蒙混过关,每一步都要接受官方质量检查,不合格直接卡节点、叫停整改。

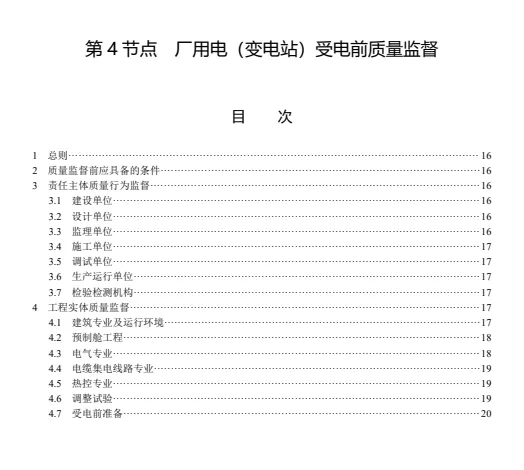

PDF共67页,页数太多不在一一叙述

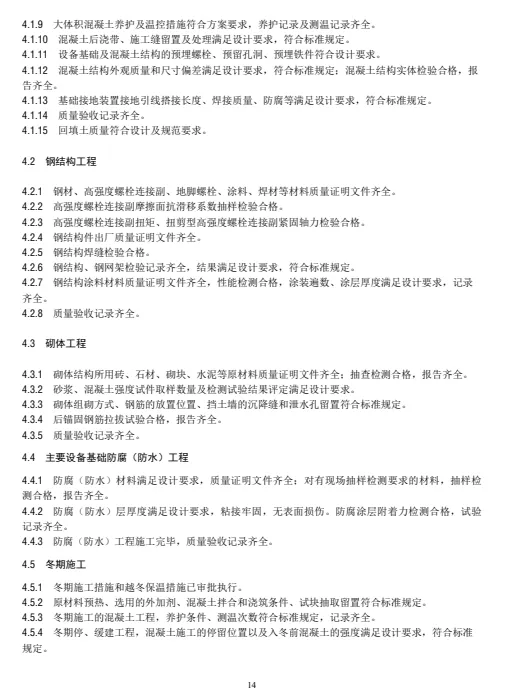

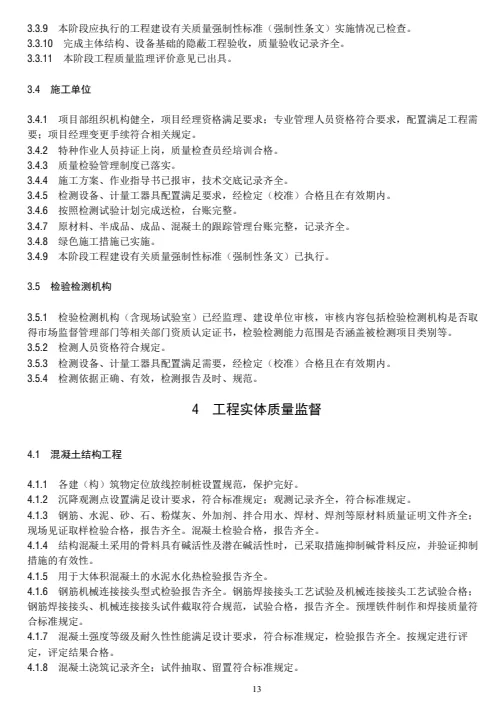

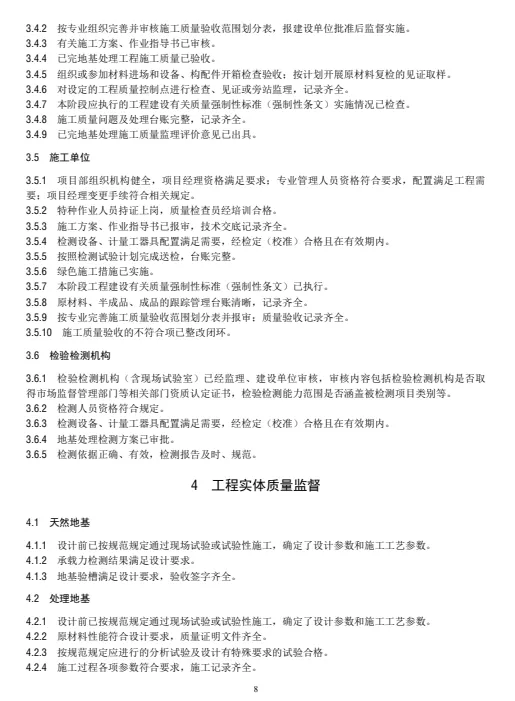

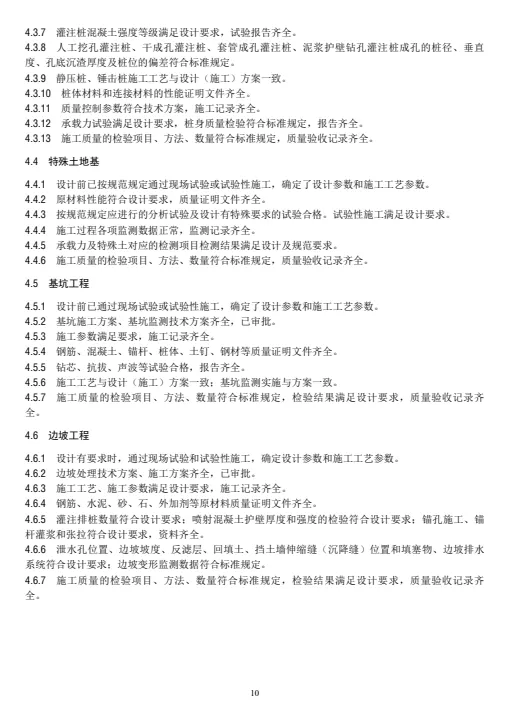

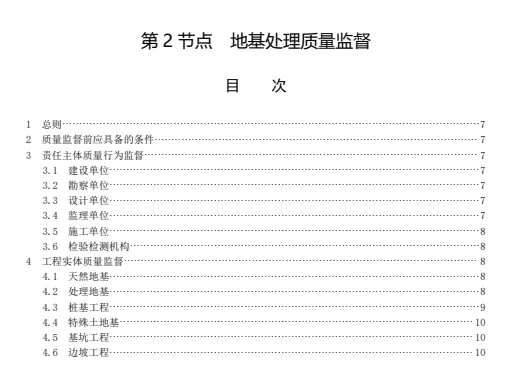

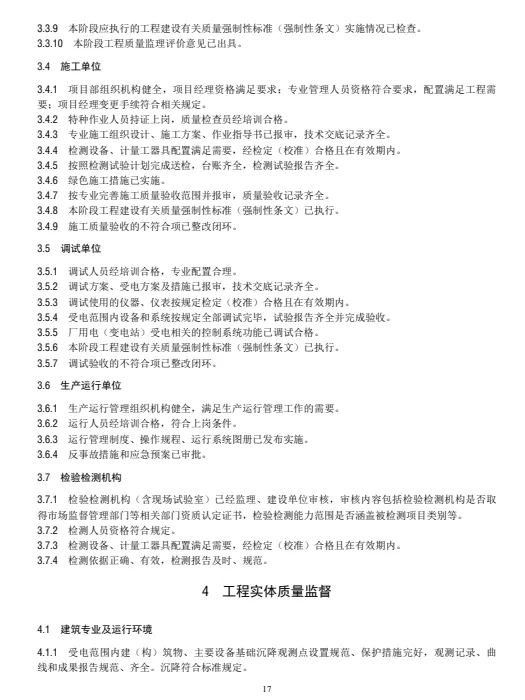

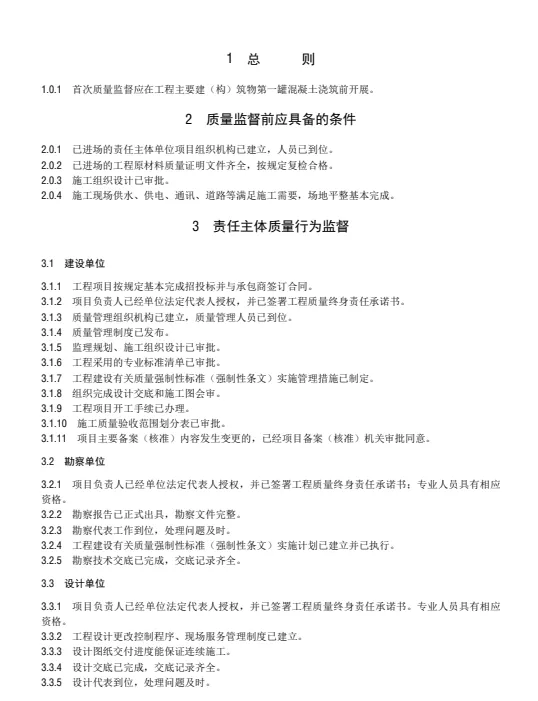

先说电化学储能,这是现在最主流的方向。新规划了两道硬关卡:首次开工、地基处理、设备安装、受电、交付这 5 个通用节点,一个都不能少;还加了专属关卡,启动前必查,400 兆瓦以上的大项目,电池预制舱吊装前必须专项检查,地基达标、设备合格才能吊,从源头杜绝基础不稳、设备劣质的问题。毕竟预制舱是储能核心,地基塌、舱体歪,后期全是安全隐患。
再看压缩空气储能,作为大型长时储能的关键路线,要求更严。除了通用节点,专属关卡直接拉满:地下储气库投用前、机组启动前必查;储气库超 30 万立方米的,盐穴排卤前、洞室衬砌前要专项审;设备缸体非整体供货的,扣盖前必须查,一点细节都不放过。毕竟压缩空气储能靠地下储气库和大型机组,漏气、设备故障都是大事故,质量容不得半点差池。
这份大纲最狠的是责任落实,建设单位扛首要责任,勘察、设计、施工、监理全链条追责,出了问题一查到底。以前行业里 “重速度、轻质量”“重成本、轻安全” 的老路子,现在彻底走不通了。
说白了,国家出手强监管,不是卡行业,而是帮储能行业提质升级。储能是新型电力系统的核心,质量不过关,后期爆炸、起火、漏电风险极高,还会影响电网安全。新规落地后,劣质小项目被清退,正规靠谱的企业站稳脚跟,行业从 “野蛮生长” 转向 “高质量发展”,对整个储能行业来说,绝对是好事。
