第十八章

各位用户朋友大家好!本期内容是山东25定额新旧对比速览的第21期,本期我们一起来比较第十八章:模板工程的变化要点。本章内容作为现浇混凝土系统(混凝土、钢筋、模板)的组成部分变化内容较多,会分上下两期进行介绍。也建议用户朋友们回顾一下之前的相关内容。

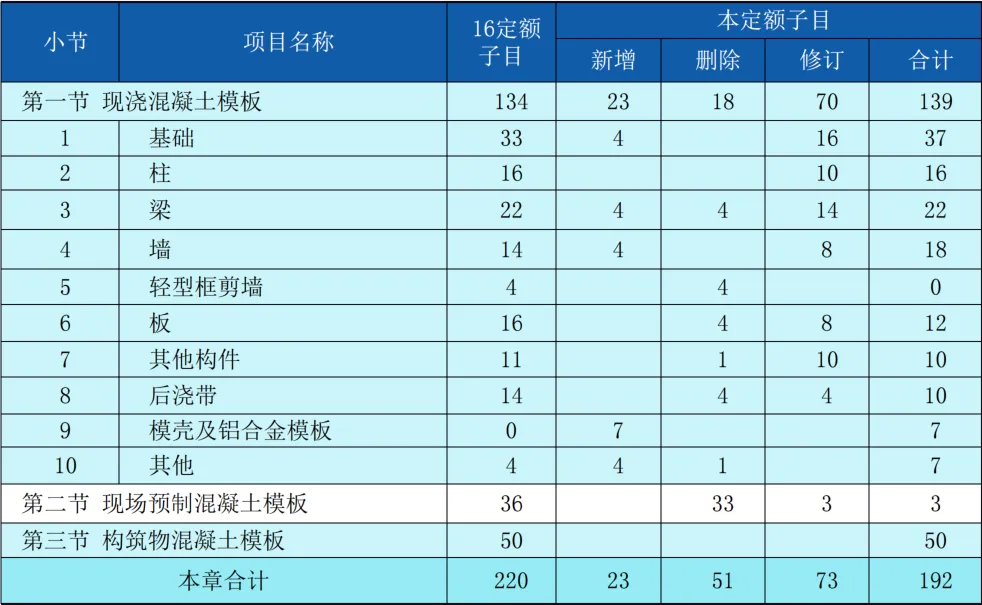

首先对比一下模板工程章节子目设置的变化情况。

现浇混凝土模板

(1)本章增设“模壳及铝合金模板”小节

(2)考虑子目设置的逻辑性及条理性,本章调整以下构件模板子目顺序。
① 基础梁组合钢模板、复合木模板的4项子目由梁小节调整至基础小节。
② 塑料模壳钢支撑子目由其他小节调整至模壳及铝合金模板小节。
③ 对拉螺栓增加子目由第五章调整至本章其他小节。
※基础模板的调整:对应基础梁归属整体变化
对拉螺栓,强调其属于模板,不再从钢筋角度考虑其归属(对拉螺栓是模板加固的临时性措施,不构成建筑结构实体,仅在施工阶段发挥作用,与第五章的实体属性不匹配)
(3)新增以下构件模板子目:
① 新增悬挑梁组合钢模板、复合木模板4项子目。

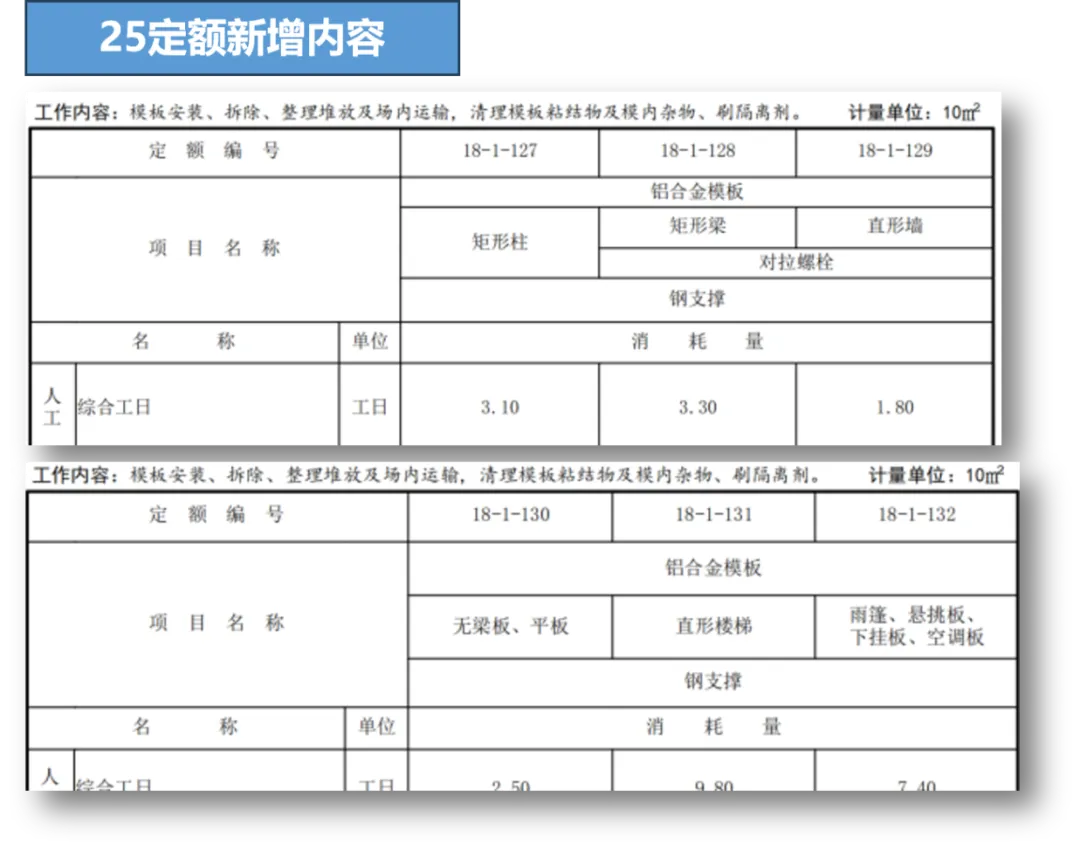

② 新增铝合金模板6项子目。
③ 新增现浇混凝土构件砖胎模2项子目。
④ 新增外墙螺栓孔部位防水1项子目。
※16定额中没有专门的悬挑梁模板子目,直接应用梁模板子目偏差较大。故25定额专门增加了悬挑梁模板子目,更加准确的确定其消耗量。另外砖胎膜子目对应24清单标准的变化。16定额仅有预制构件地胎膜子目(没有防水),实际应用的时候往往采用砖基础进行处理,容易造成争议。现在有了对应的子目,使用更加方便。
(4)本章取消以下构件模板子目:
① 取消有梁板组合钢模板、复合木模板4项子目。
② 取消后浇带有梁板组合钢模板、复合木模板4项子目。
③ 取消小型池槽1项子目。
(5)根据现行规范、图集要求,本章修改以下构件模板子目名称:
① 带型基础(无梁式/有梁式)相关模板改称板式/梁板式条形基础模板。
② 满堂基础(无梁式/有梁式)相关模板改称平板式/梁板式筏形基础模板。
③ 雨篷、悬挑板、阳台板模板改称雨篷、悬挑板模板。
④ 后浇带无梁板、平板相关模板改称后浇带无梁板、平板、梁模板。
(6)本章删除轻型框剪墙组合钢模板及复合木模板4项子目;新增剪力墙墙身、墙柱组合钢模板及复合木模板8项子目
※以上调整均对应现浇混凝土构件的调整,具体内容在此不再赘述,对应分析可以参考之前的分析内容

现场预制混凝土模板

(1)考虑可现场预制的小体积混凝土构件,保留16定额中过梁、地沟盖板、小型构件3项子目,取消16定额现场预制混凝土模板中其余33项定额子目,以与“第五章 钢筋及混凝土工程”项目相匹配。
(2)根据16定额说明中“现场预制混凝土模板子目使用时,人工、材料、机械消耗量分别乘以1.012构件操作损耗系数。”的规定,调整过梁、地沟盖板、小型构件模板的消耗量。
※上述内容调整同样对应第五章中预制混凝土子目的变化。其他现场制作相关子目都取消了,对应的模板子目也都取消了。
下面我们再来一起对比一下章节说明和计算规则的变化。本期我们重点关注模板章节的整体变化,下一期再分析具体的计算规则细节。

新增铝合金模板
划重点:

新增说明:铝合金模板子目适用于标准层≥15层的工程,其支撑体系均按成套钢支撑考虑,定额消耗量按标准板编制,未考虑铝合金非标准板模板增加用量。
新增计算规则:铝合金模板工程量按混凝土构件的模板接触面积计算,楼梯使用铝合金模板时,梯面的铝合金盖板并入模板工程量中。
※对于使用铝合金模板的工程来说,标准层越多,分摊到每平米的费用就越低。经过测算,25 定额的铝合金模板子目适用于标准层大于等于 15 层的工程。计算工程量时,也是按照混凝土构件的模板接触面积来算。铝合金模板按照90次摊销设计,强调在标准层中高效周转,可以显著降低成本。

现浇混凝土模板整体原则
划重点:
新增计算规则

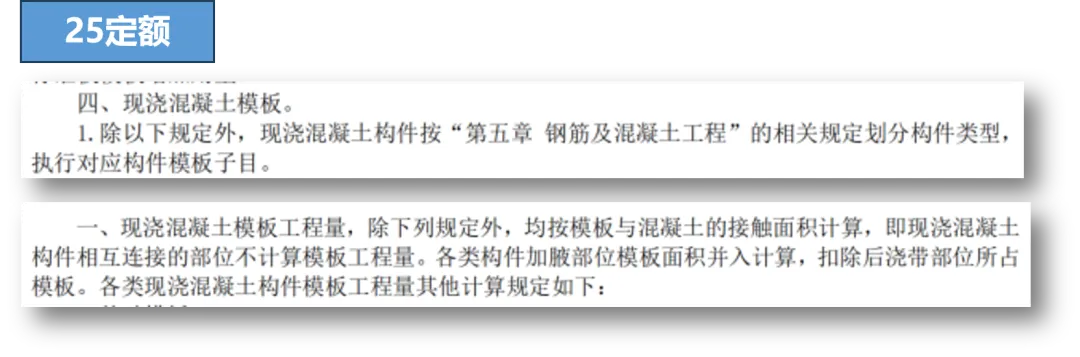

新增说明:除特别规定外,现浇混凝土构件按“第五章 钢筋及混凝土工程”的相关规定划分构件类型,执行对应构件模板子目。
新增计算规则:除下列规定外,均按模板与混凝土的接触面积计算,即现浇混凝土构件相互连接的部位不计算模板工程量。各类构件加腋部位模板面积并入计算,扣除后浇带部位所占模板。
※便于大家记忆的一句话总结:
划分原则:对应清单三要素统一,和第五章的构件设置相一致
计算原则:按照混凝土接触面积计算,不计算相互连接部分工程量。
