当前位置:首页>文档>25.2025吴长春-名师精讲通关-第7章(3)水土保持的有关法律规定_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_02-基础精讲✿高端面授✿深度强化_讲义

25.2025吴长春-名师精讲通关-第7章(3)水土保持的有关法律规定_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_02-基础精讲✿高端面授✿深度强化_讲义

  • 2026-03-11 01:58:54 2026-02-12 06:37:28

文档预览

25.2025吴长春-名师精讲通关-第7章(3)水土保持的有关法律规定_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_02-基础精讲✿高端面授✿深度强化_讲义
25.2025吴长春-名师精讲通关-第7章(3)水土保持的有关法律规定_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_02-基础精讲✿高端面授✿深度强化_讲义

文档信息

文档格式
pdf
文档大小
0.260 MB
文档页数
2 页
上传时间
2026-02-12 06:37:28

文档内容

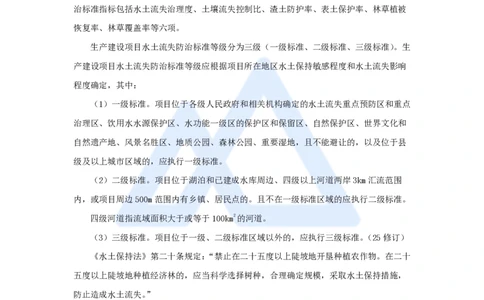

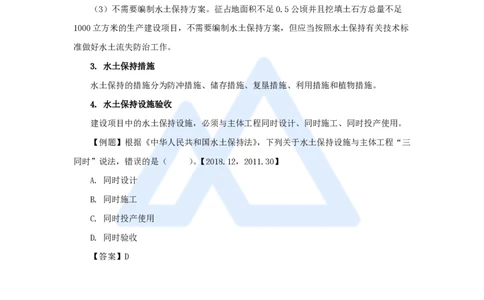

嗨学网 | 职业价值点亮者 P182~184 7.3.1 修建工程设施的水土保持预防规定 1. 水土保持法(略) 2. 水土保持(略) 3. 水土流失预防 在水土保持规划中,对水土流失潜在危险较大的区域,划定为水土流失重点预防区; 对水土流失严重的区域,划定为水土流失重点治理区。 根据《生产建设项目水土流失防治标准》GB/T 50434-2018,生产建设项目水土流失防 治标准指标包括水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、林草植被 恢复率、林草覆盖率等六项。 生产建设项目水土流失防治标准等级分为三级(一级标准、二级标准、三级标准)。生 产建设项目水土流失防治标准等级应根据项目所在地区水土保持敏感程度和水土流失影响 程度确定,其中: (1)一级标准。项目位于各级人民政府和相关机构确定的水土流失重点预防区和重点 治理区、饮用水水源保护区、水功能一级区的保护区和保留区、自然保护区、世界文化和 自然遗产地、风景名胜区、地质公园、森林公园、重要湿地,且不能避让的,以及位于县 级及以上城市区域的,应执行一级标准。 (2)二级标准。项目位于湖泊和已建成水库周边、四级以上河道两岸3km汇流范围 内,或项目周边500m范围内有乡镇、居民点的。且不在一级标准区域的应执行二级标准。 四级河道指流域面积大于或等于100km2的河道。 (3)三级标准。项目位于一级、二级标准区域以外的,应执行三级标准。(25修订) 《水土保持法》第二十条规定:“禁止在二十五度以上陡坡地开垦种植农作物。在二十 五度以上陡坡地种植经济林的,应当科学选择树种,合理确定规模,采取水土保持措施, 防止造成水土流失。” 《水土保持法》第二十三规定:“在5°以上坡地植树造林、抚育幼林、种植中药材 等,应当采取水土保持措施…。” P184~186 7.3.2 水土流失的治理要求 1. 编制水土保持方案的规定(略) 2. 水土保持方案分类 根据水利部《生产建设项目水土保持方案管理办法》(水利部令第53号),水土保持方 案分为“水土保持方案报告书”和“水土保持方案报告表”。 1 www.haixue.com嗨学网 | 职业价值点亮者 (1)水土保持方案报告书。征占地面积5公顷以上或者挖填土石方总量5万立方米以 上的生产建设项目,应当编制水土保持方案报告书。水行政主管部门审批水土保持方案报 告书。 (2)水土保持方案报告表。征占地面积0.5公顷以上、不足5公顷或者挖填土石方总 量1000立方米以上、不足5万立方米的生产建设项目,应当编制水土保持方案报告表。水 土保持方案报告表,实行承诺制管理。申请人依法履行承诺手续,水行政主管部门在受理 后即时办结。 (3)不需要编制水土保持方案。征占地面积不足0.5公顷并且挖填土石方总量不足 1000立方米的生产建设项目,不需要编制水土保持方案,但应当按照水土保持有关技术标 准做好水土流失防治工作。 3. 水土保持措施 水土保持的措施分为防冲措施、储存措施、复垦措施、利用措施和植物措施。 4. 水土保持设施验收 建设项目中的水土保持设施,必须与主体工程同时设计、同时施工、同时投产使用。 【例题】根据《中华人民共和国水土保持法》,下列关于水土保持设施与主体工程“三 同时”说法,错误的是( )。【2018.12,2011.30】 A. 同时设计 B. 同时施工 C. 同时投产使用 D. 同时验收 【答案】D 2 www.haixue.com
