1.2 路基防护与支挡
1.2.1 防护工程设置与施工
1.2.2 支挡工程设置与施工
近五年考试分值匹配情况
2024 2023 2022 2021 2020
考点
单 多 案 单 多 案 单 多 案 单 多 案 单 多 案
选 选 例 选 选 例 选 选 例 选 选 例 选 选 例

防护工程设置与施工 1 8
支挡工程设置与施工 4 25 2
1.2.1 防护工程设置与施工
1.路基防护工程类型
路基防护工程是防治路基病害、保证路基稳定、改善环境景观、保护生态平衡的重要设施。其类型可分为坡面
防护和沿河路基防护两大类。
1)坡面防护
(1)植物防护:种草、铺草皮、客土喷播、植生袋、三维植物网、植树等。
(2)骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草。
(3)工程防护:喷浆、喷射混凝土、干砌片石护坡、浆砌片(卵)石护坡、浆砌石护面墙、锚杆钢丝网喷浆或
喷射混凝土护坡、封面、捶面。[注:天一文化专有版权,未经许可不可转发或复印传播]
2)沿河路基防护

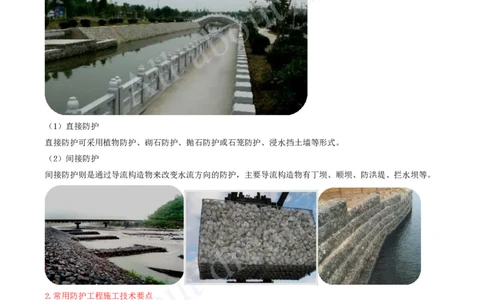

(1)直接防护
直接防护可采用植物防护、砌石防护、抛石防护或石笼防护、浸水挡土墙等形式。
(2)间接防护
间接防护则是通过导流构造物来改变水流方向的防护,主要导流构造物有丁坝、顺坝、防洪堤、拦水坝等。
2.常用防护工程施工技术要点
1)水泥混凝土骨架防护施工应符合下列规定:
(1)骨架施工前应修整坡面,填补超挖形成或原生的坑洞和空腔。
(2)混凝土浇筑应从护脚开始,由下而上进行浇筑,采用插入式振捣器振捣。
(3)骨架宜完全嵌入坡面内,保证骨架紧贴坡面,防止产生变形或破坏。
(4)混凝土浇筑完成后应及时养护。养护时间宜不少于14d。
2)坡面喷射混凝土防护施工应符合下列规定:
(1)混凝土强度应满足设计要求。[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)作业前应进行试喷,选择合适的水胶比和喷射压力。
(3)混凝土喷射厚度应符合设计规定,且临时支护厚度宜不小于60mm,永久支护厚度宜不小于80mm。永久支护
面钢筋的喷射混凝土保护层厚度应不小于50mm。
(4)混凝土喷射每层应自下而上进行。当混凝土厚度大于100mm 时,宜分两次喷射。在第二次喷射混凝土作业
前,应清除结合面上的浮浆和松散的碎屑。
(6)喷射混凝土面层应在长度方向上每30m设伸缩缝,缝宽10~20mm。
(7)喷射混凝土初凝后,应立即开始养护。养护期宜不少于7d。
(8)喷射混凝土表面质量应密实、平整,无裂缝、脱落、漏喷、漏筋、空鼓和渗漏水。

3)浆砌片石护坡施工应符合下列规定:
(1)宜在路堤沉降稳定后施工,砌筑前应整平坡面,按设计完成垫层施工。受冻胀影响的土质边坡,护坡底面
的碎石或砂砾垫层厚度应不小于100mm。
(2)片石砌体应分层砌筑,2~3 层组成的工作面宜找平。
(3)所有石块均应坐于新拌砂浆之上。
(4)每10~15m应设置一道伸缩缝,缝宽宜为20~30mm。基底地质有变化处,应设沉降缝。伸缩缝与沉降缝可
合并设置。
(5)砂浆初凝后,应立即进行养护。砂浆终凝前,砌体应覆盖。
(6)泄水孔的位置和反滤层的设置应满足设计要求。如设计无要求,应符合下列规定:
①泄水孔宜为50mm×100mm、100mm×100mm、150mm×200mm的矩形或直径为50~100mm的圆形。
②泄水孔间距宜为2~3m,干旱地区可适当加大,渗水量大时应适当加密。上下排泄水孔应交错布置,左右排泄
水孔应避开伸缩缝与沉降缝,与相邻伸缩缝间距宜不小于500mm。
③泄水孔应向外倾斜,最下一排泄水孔出口应高出地面或边沟、排水沟及积水地区的常水位0.3m。
④最下面一排泄水孔进水口周围500mm×500mm范围内应设置具有反滤作用的粗粒料,反滤层底部应设置厚度不
小于300mm的黏土隔水层。
4)浆砌片石护面墙施工应符合下列规定:
(1)修筑护面墙前,应清除边坡风化层至新鲜岩面。对风化迅速的岩层,清挖到新鲜岩面后应立即修筑护面
墙。
(2)基础施工前应核实地基承载能力和埋深。地基承载能力不足时,应采取加固措施。冰冻地区应埋置在冰冻
深度以下至少250mm。
(3)护面墙背面应与路基坡面密贴,边坡局部凹陷处应挖成台阶后用与墙身相同的圬工砌补,不得回填土石或
干砌片石。坡顶护面墙与坡面之间应按设计要求做好防渗处理。
(4)按设计做好伸缩缝。当护面墙基础修筑在不同岩层上时,应在变化处设置沉降缝。
(5)泄水孔和反滤层的设置应满足设计要求。
(6)护面墙防滑坎应与墙身同步施工。
