当前位置:首页>文档>2025-25-第一章-1.2-路基防护与支挡(五)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧KL_讲义

2025-25-第一章-1.2-路基防护与支挡(五)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧KL_讲义

  • 2026-03-06 17:48:09 2026-01-26 20:45:40

文档预览

2025-25-第一章-1.2-路基防护与支挡(五)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧KL_讲义
2025-25-第一章-1.2-路基防护与支挡(五)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧KL_讲义
2025-25-第一章-1.2-路基防护与支挡(五)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧KL_讲义

文档信息

文档格式
pdf
文档大小
0.446 MB
文档页数
3 页
上传时间
2026-01-26 20:45:40

文档内容

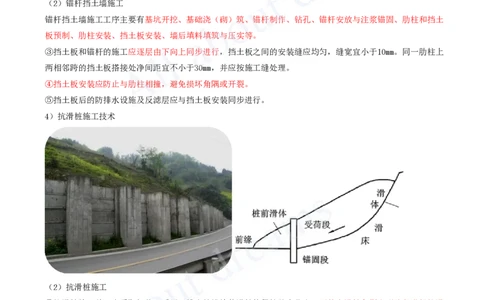

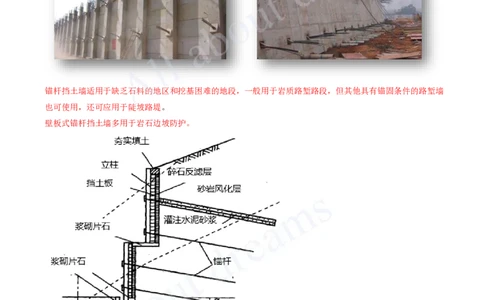

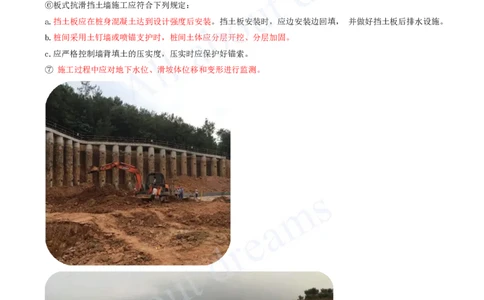

[注:天一文化专有版权,未经许可不可转发或复印传播] 1.2 路基防护与支挡 3)锚杆挡土墙工程施工技术 (1)特点及适用条件 锚杆挡土墙适用于缺乏石料的地区和挖基困难的地段,一般用于岩质路堑路段,但其他具有锚固条件的路堑墙 也可使用,还可应用于陡坡路堤。 壁板式锚杆挡土墙多用于岩石边坡防护。[注:天一文化专有版权,未经许可不可转发或复印传播] (2)锚杆挡土墙施工 锚杆挡土墙施工工序主要有基坑开挖、基础浇(砌)筑、锚杆制作、钻孔、锚杆安放与注浆锚固、肋柱和挡土 板预制、肋柱安装、挡土板安装、墙后填料填筑与压实等。 ③挡土板和锚杆的施工应逐层由下向上同步进行,挡土板之间的安装缝应均匀,缝宽宜小于10mm。同一肋柱上 两相邻跨的挡土板搭接处净间距宜不小于30mm,并应按施工缝处理。 ④挡土板安装应防止与肋柱相撞,避免损坏角隅或开裂。 ⑤挡土板后的防排水设施及反滤层应与挡土板安装同步进行。 4)抗滑桩施工技术 (2)抗滑桩施工 ①抗滑桩施工前,应采取卸载、反压、排水等措施使滑坡体保持基本稳定,严禁在滑坡急剧变形阶段进行抗滑 桩施工。施工期间应根据地质情况考虑开挖时的预加固措施。应整平孔口地面,并设置地表截、排水及防渗设 施。应设置滑坡变形、移动监测点并进行连续观测。 雨期施工时,应在孔口搭设雨篷,做好锁口,孔口地面上应加筑适当高度的围埂。 ②开挖及支护应符合下列规定: a.相邻桩不得同时开挖。开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的75%后方可开挖邻 桩。 b.开挖应分节进行。分节不宜过长,每节宜为0.5m~1.0m。不得在土石层变化处和滑动面处分节。[注:天一文化专有版权,未经许可不可转发或复印传播] c.应开挖一节、支护一节。灌注前应清除孔壁上的松动石块、浮土。围岩松软、破碎、有水时,护壁宜设泄水 孔。 d.开挖应在上一节护壁混凝土终凝后进行,护壁模板支撑应在混凝土强度达到能保持护壁结构不变形后方可拆 除。 ④桩身混凝土施工应符合下列规定: a.灌注前,应检查断面净空,清理混凝土护壁。 b.钢筋笼搭接接头不得设在土石分界和滑动面处。钢筋保护层厚度应满足设计要求。 c.灌注应连续进行,不得中断。 ⑥板式抗滑挡土墙施工应符合下列规定: a.挡土板应在桩身混凝土达到设计强度后安装。挡土板安装时,应边安装边回填, 并做好挡土板后排水设施。 b.桩间采用土钉墙或喷锚支护时,桩间土体应分层开挖、分层加固。 c.应严格控制墙背填土的压实度,压实时应保护好锚索。 ⑦ 施工过程中应对地下水位、滑坡体位移和变形进行监测。
