1.2 路基防护与支挡
2)加筋土挡土墙工程施工技术
(1)特点及适用条件

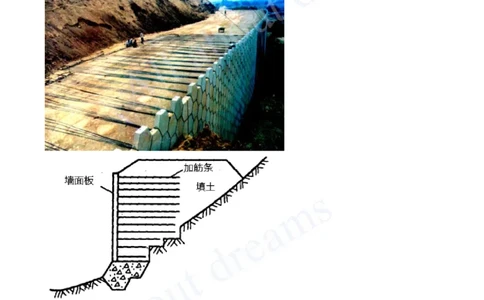

加筋土挡土墙由填料、在填料中布置的拉筋以及墙面板三部分组成。一般应用于地形较为平坦且宽敞的填方路
段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。
(2)施工工序
加筋土挡土墙施工简便、快速,并且节省劳力和缩短工期,一般包括下列工序:
基槽(坑)开挖、地基处理、排水设施、基础浇(砌)筑、构件预制与安装、筋带铺设、填料填筑与压实、墙
顶封闭等,其中现场墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。
(3)加筋土挡土墙墙身施工要求
①墙背拉筋锚固段填料宜采用具有一定级配、透水性好的砂类土或碎砾石土,土中的粗颗粒不应含有在压实过[注:天一文化专有版权,未经许可不可转发或复印传播]
程中可能破坏拉筋的带尖锐棱角的颗粒。
②拉筋应按设计位置水平铺设在已经整平、压实的土层上,单根拉筋应垂直于面板,多根拉筋应按设计扇形铺
设。聚丙烯土工带拉筋安装应平顺,不得打折、扭曲,不得与硬质、棱角填料直接接触,
③墙面板安设应根据高度和填料情况设置适当的仰斜,斜度宜为1∶0.05~1∶0.02 。安设好的面板不得外倾。
④拉筋与面板之间的连接应牢固,连接部位强度应不低于拉筋强度。拉筋贯通整个路基时,宜采用单根拉筋拉
住两侧面板。
⑤填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。应先向拉筋尾部逐步摊铺、
压实,然后再向墙面方向进行。
⑥路基施工分层厚度及每层碾压遍数,应根据拉筋间距、碾压机具和密实度要求, 通过试验确定,不得使用羊
足碾碾压。靠近墙面板1m范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。
