超危大工程检查表:高大模板、脚手架、深基坑照表打钩
超危大工程检查表:高大模板、脚手架、深基坑照表打钩

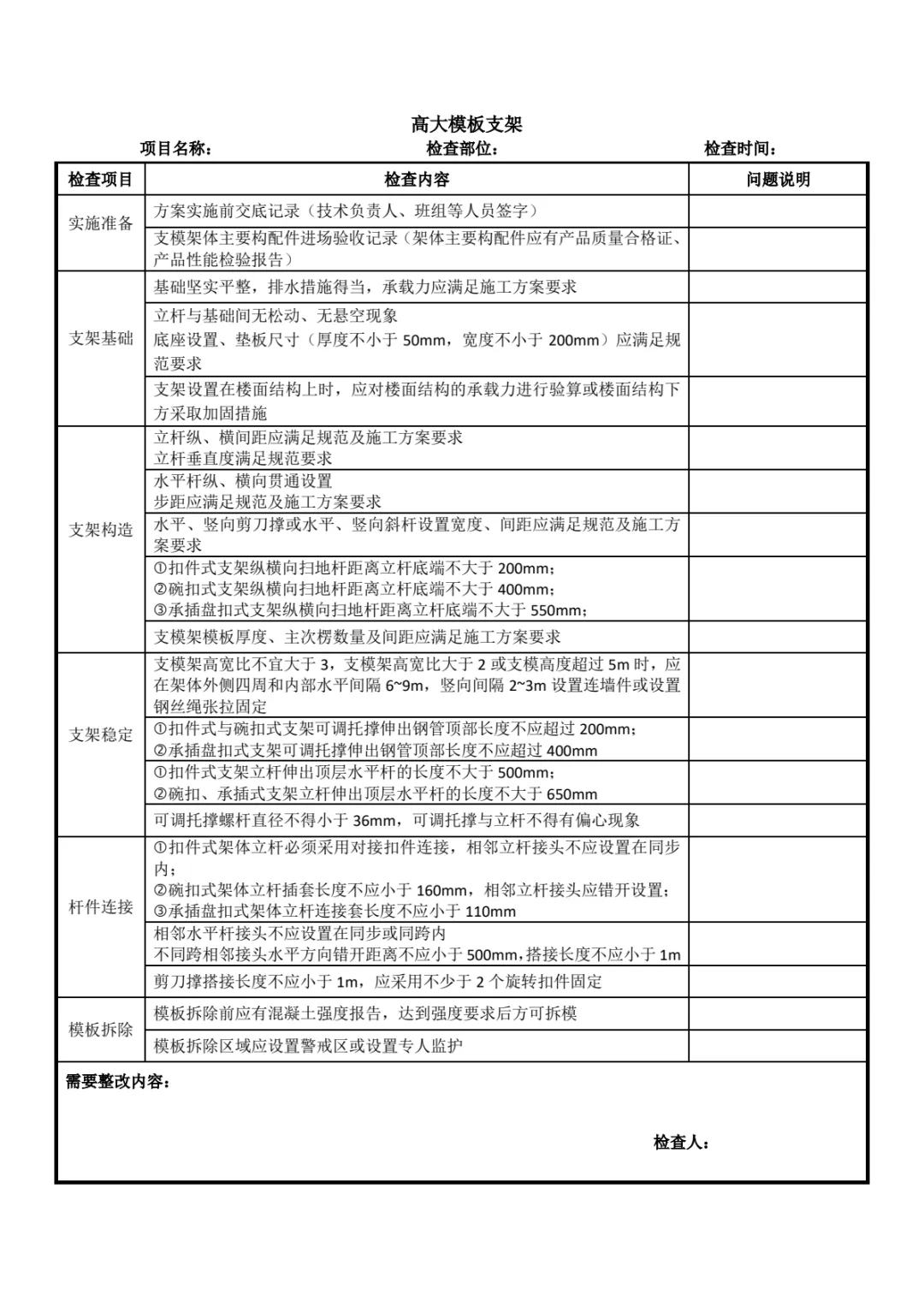

高大模板支架检查表(实施准备/构造/稳定)

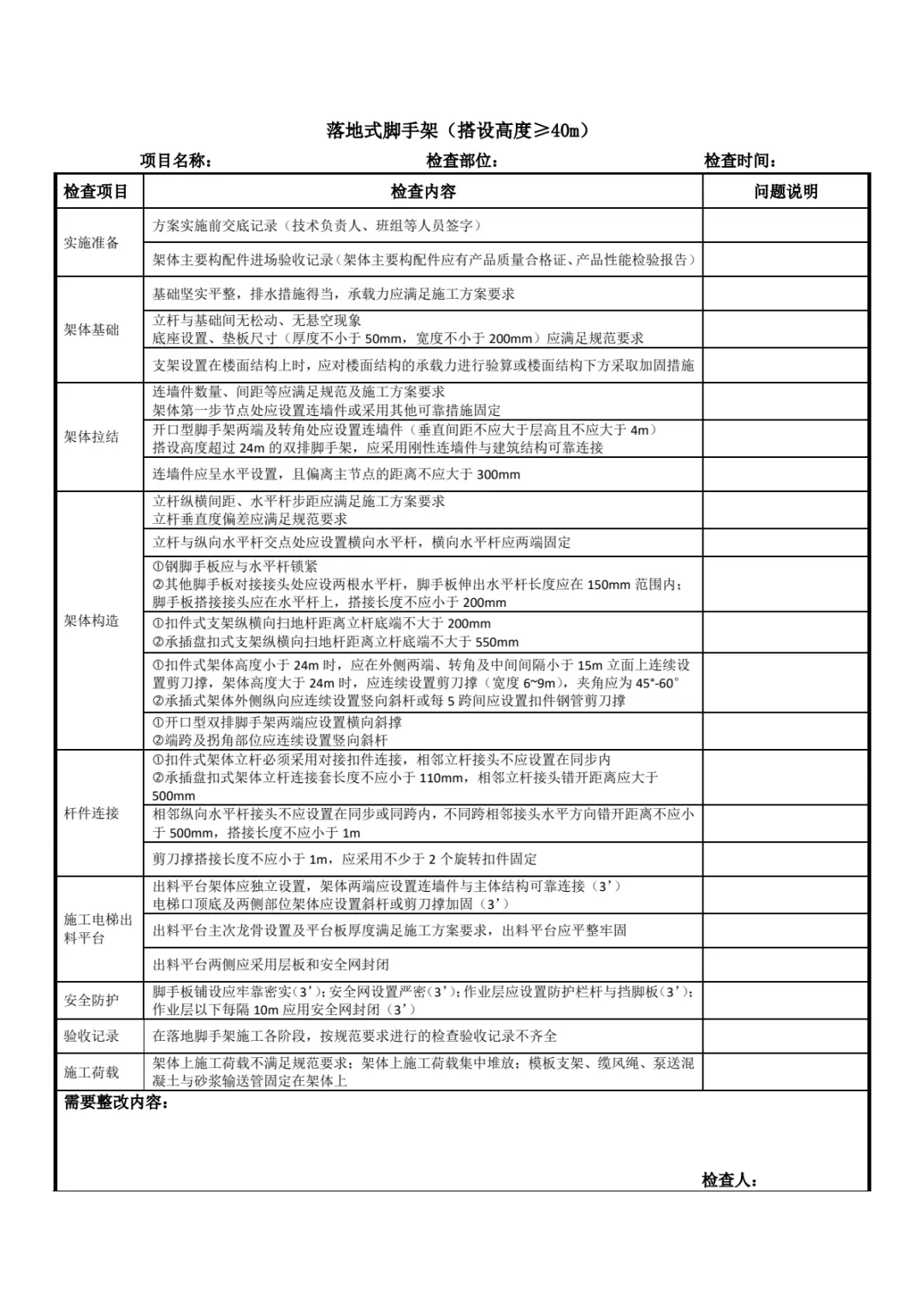

脚手架检查表(落地式)

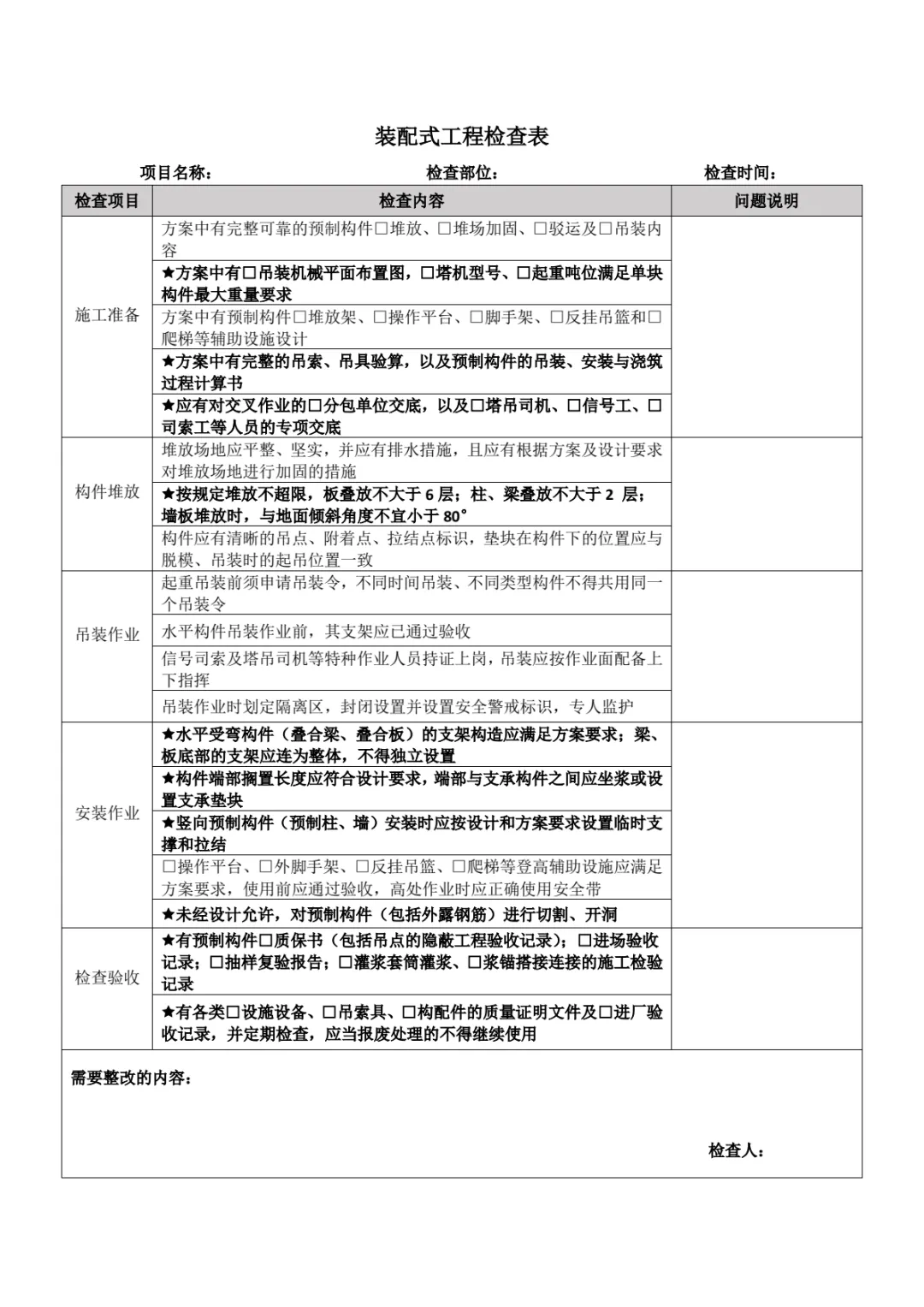

装配式工程检查表(吊装与堆场)

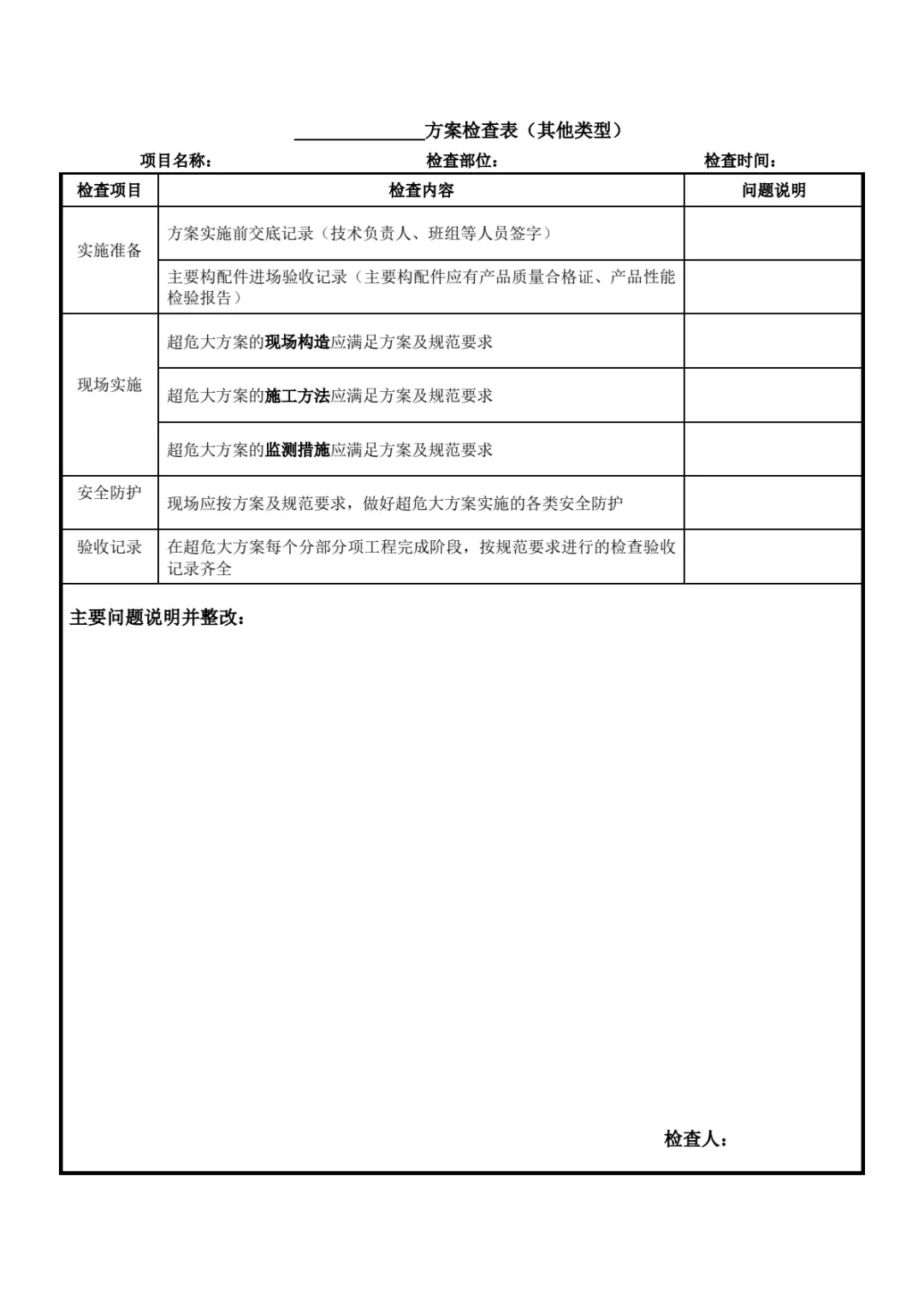

方案检查表(其他类型超危大工程)
超危大工程最怕"凭经验过",一旦出事就是大事。这份检查表把高大模板、深基坑、脚手架、装配式等分门别类做成勾选表,现场安全员、总监带去巡检,对着打钩就能发现遗漏项。
一、高大模板:构造数字记牢
检查表从实施准备、支架基础、支架构造、支架稳定到模板拆除逐项列检查内容。关键数字要核:扣件式纵横向扫地杆距立杆底端≤200mm,碗扣式≤400mm,盘扣式≤550mm;可调托撑螺杆直径≥36mm,扣件式托撑伸出钢管顶部≤200mm、盘扣式≤400mm。这些硬指标现场一量便知。

二、脚手架与装配式:分类检查
落地式与悬挑式脚手架分表列出,悬挑型钢梁截面高度≥160mm、锚固 U 型钢筋拉环用一级钢且直径≥16mm。装配式工程检查表则强调方案要有完整的吊索吊具验算和构件吊装、安装与浇筑过程计算书,堆场加固、驳运、吊装内容必须齐全。


三、通用三动作:交底、验收、监测
无论哪类超危大,方案实施前交底记录(技术负责人、班组签字)、主要构配件进场验收记录(合格证+性能检验报告)、现场监测措施到位,都是前置条件。其他类型方案检查表也把这三项列为必查。

四、小结
这份检查表的价值是把规范条文转化成一张张可勾选的现场表单。巡检时照表打钩,比凭记忆查更不容易漏项,也方便留痕闭环。
