AI 写代码越来越快,为什么项目还是交付不快?

AI 写代码越来越快,为什么项目还是交付不快?

大家好,我是老王。

设想一个场景:AI 很快写好了功能,你打开页面,按钮能点,结果也能显示。但这个需求还不能交付。

业务边界要确认,异常情况要测试,依赖的接口还没准备好。代码提前写完了,后面的事仍然要一件件处理。

那 AI 省下来的时间,到底怎样才能变成项目提前交付的时间?关键就在于,代码写完后,下一步能不能接着往前走。


01 · 代码量,算不出工作进度

判断 AI 编程的效果,很容易先看它生成了多少代码。这个数字直观,却漏掉了那些没有体现在代码行数里的工作。

一个修改只有几行,却可能要先确认业务规则、排查历史数据,再等相关团队确认接口。另一个修改生成了几百行结构相似的代码,需求本身却很明确。

按行数看,后者的 AI 贡献可能更高。按解决问题的难度看,未必。

AI 写了多少行,回答不了这个需求还剩多少工作。

一个公开案例可以作为参照:据 InfoQ 刊载的菜鸟内部实践,AI 生成代码占提交代码的比例超过 90%,但有无 AI 参与的需求,变更周期只相差约 10%。这是单一企业的观察,不能直接推广成行业结论。[1]

一个指标统计代码来源,另一个统计交付时间,它们本来就不能直接换算。要理解其中的落差,得回到具体需求:写代码究竟占了多少时间,其余时间又花在哪里?

02 · 写代码省一天,项目为什么没提前一天

用一个简化例子算算。

假设一个需求原本用 10 天完成,其中编码占 3 天,其余 7 天用于澄清需求、联调、测试和交付。这里是为了说明关系而设定的数字,不是某个项目的实测。

如果 AI 把编码从 3 天压到 1 天,其他环节不变,总周期是 8 天。编码时间减少了三分之二,整个需求周期减少了五分之一。

即使编码瞬间完成,剩下的 7 天也还在。

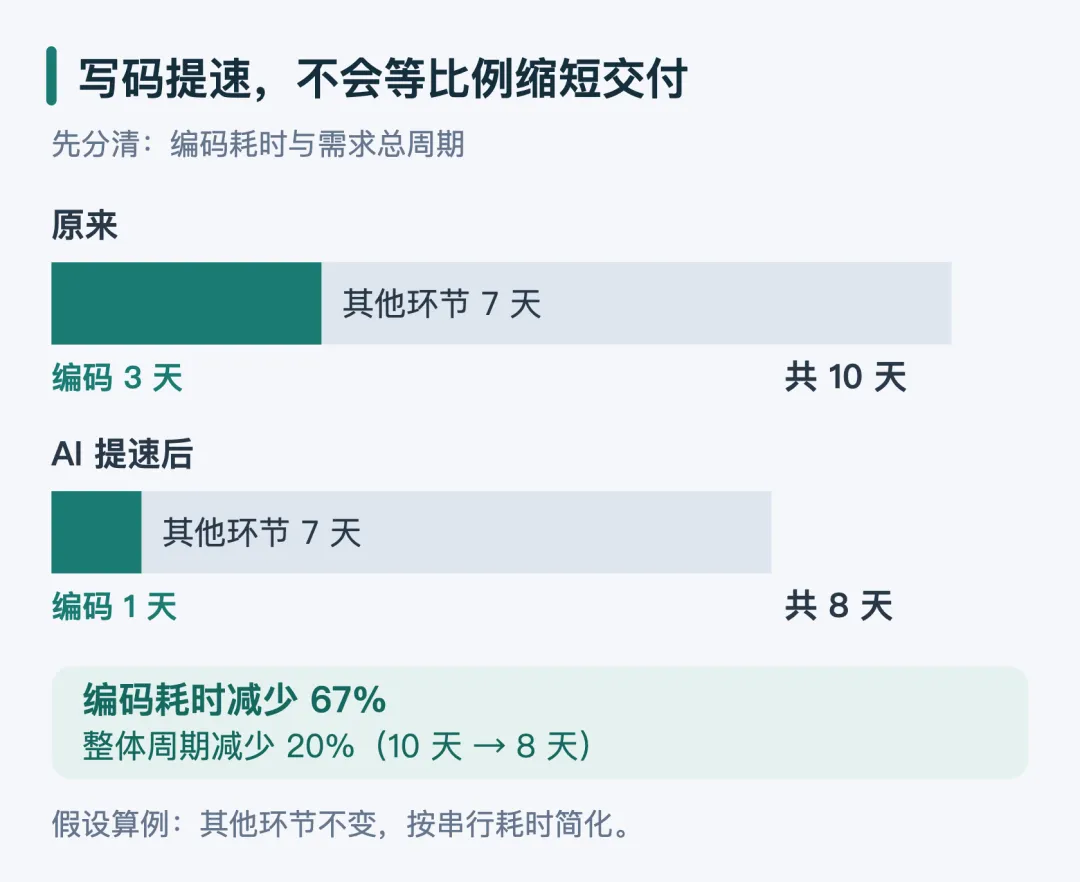

假设算例:编码从3天缩短为1天,总周期从10天缩短为8天

实际排期还会更复杂。假设测试环境周四才可用,代码从周三提前到周二完成,测试仍然只能周四开始。工程师确实腾出了一天,可以处理别的工作,但这个需求的交付日期没有提前。

个人省下了时间,项目缩短了周期,是两种不同的收益。

要把前一种收益变成后一种,就要继续追问:代码提前完成后,下一步能不能提前开始?

如果答案是不能,继续压缩写码时间,对交付日期的影响就会越来越小。

03 · 代码出来以后,还有三道关

拿“给订单列表加一个导出按钮”举例。下面仍是说明流程的假设场景。

AI 很快补好了按钮、接口和文件生成逻辑,页面也能点了。这时离交付还有多远,取决于三个问题。

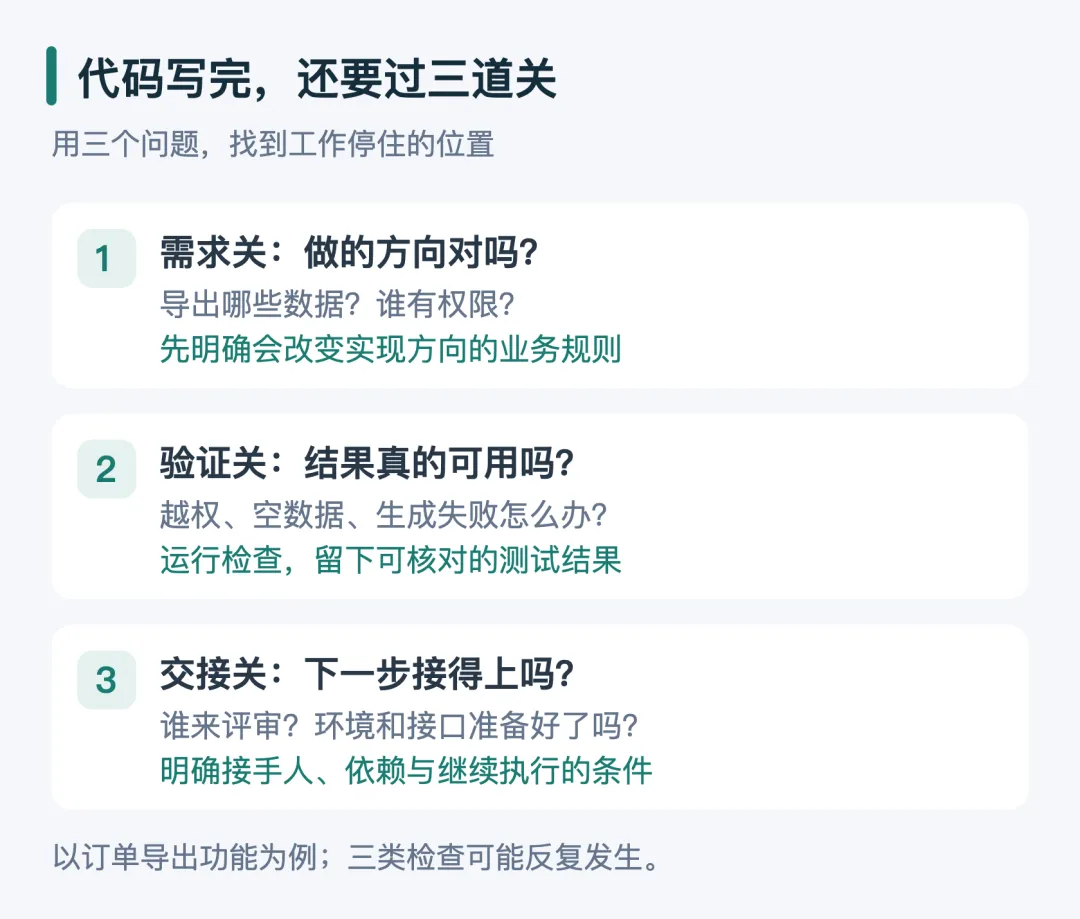

交付的三道关:需求是否明确、结果是否验证、下一步能否接续

要做的东西,是否已经说清楚。

导出当前页还是全部筛选结果?普通员工能否看到金额?数据量太大时怎么办?这些问题没有决定,实现得越快,越可能更快做出一个需要重写的版本。

把任务交给 AI 之前,至少要把会改变实现方向的歧义挑出来。否则“先做出来再说”省掉的沟通,很可能变成后面的返工。

做出来的东西,是否已经证明可用。

按钮能点,只验证了最顺利的一条路径。越权请求会不会被拦住,空数据能不能正常导出,生成失败后用户能否重试,都需要检查。

AI 可以参与这些工作,但生成了测试代码,与测试实际运行通过,仍然是两回事。验收要看可检查的结果。

已经验证的东西,是否有人接着往下推。

测试通过后,如果还要等人整理结果、找评审者、补交付说明,下一个环节就可能停住。一天里每次只等一小会儿,累加起来也会改变排期。

这些等待还要细分。等一次有必要的业务决定,和等人手动转发一份已经生成的报告,处理方法完全不同。

把所有确认都取消,会放过错误;保留每一次机械转交,又会浪费已经省下来的时间。

04 · 下一步该改的是任务的交付边界

如果给 AI 的任务到“代码写好”就结束,后面的工作自然全部留给人。

边界可以往后推一段。

仍然是导出功能,可以要求它完成修改后,运行约定的检查,整理测试结果,说明涉及哪些文件、有没有数据变更,再提交一份可评审的改动。遇到需求歧义、权限不足或验证失败,就停下来,把问题说清楚。

这样,人接到的内容才足够支持下一步决定。

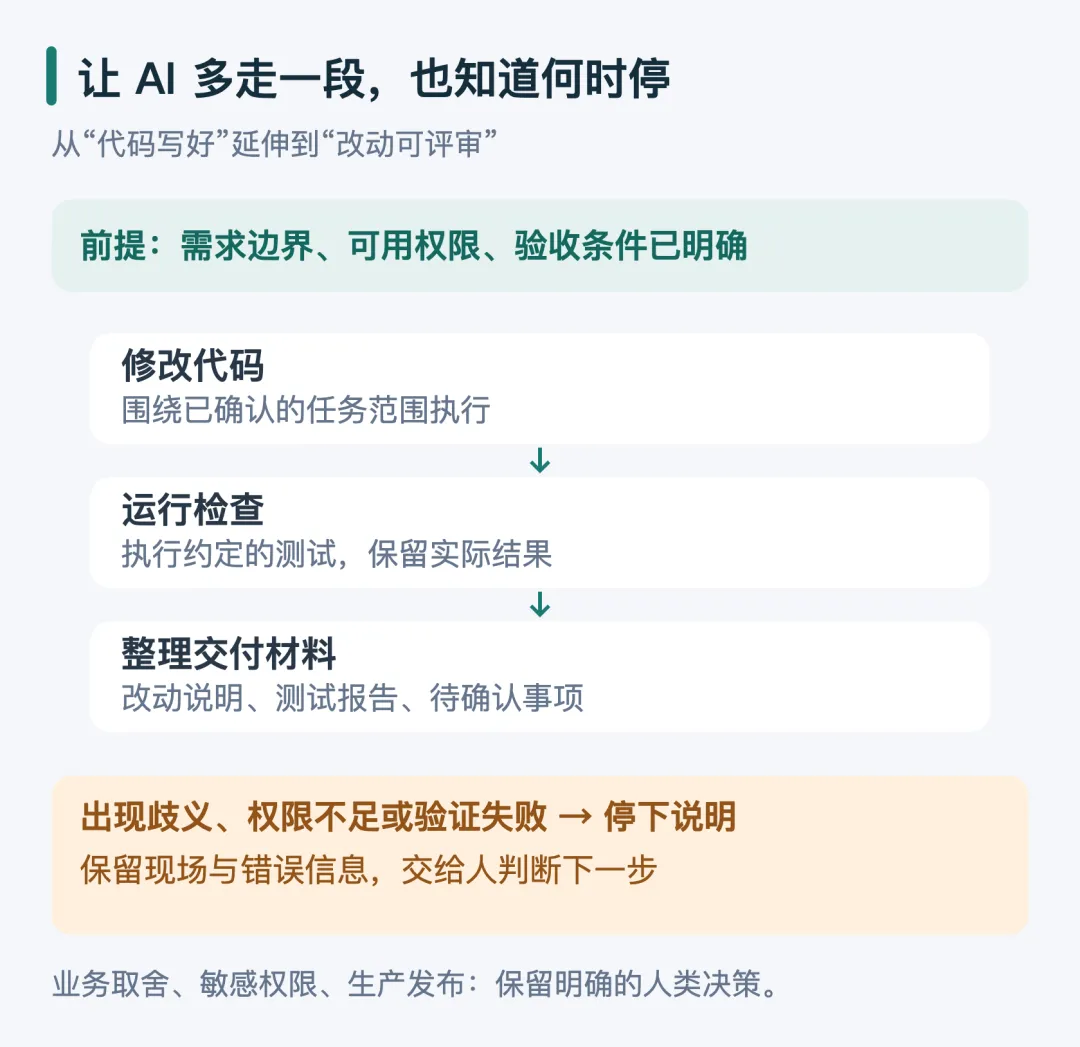

AI连续执行修改、检查、整理材料;遇到歧义、权限不足或验证失败时暂停

每一步需要什么输入、产出什么结果、满足什么条件才能继续,都要有着落。

规则可以写进项目文档,但仅仅写下来还不够。测试需要能执行,结果需要能读取,失败需要被识别。否则一份很长的规则文件,也可能只换来一句“已完成”。

对普通团队,可以先找一段边界清楚、能够连续执行的工作。例如,从代码修改到测试报告:检查通过就整理结果,检查失败就保留错误信息,需要人判断时再停下。

这一段跑通,再考虑下一段。每多接上一段,都要检查是否真的减少了人工接力,有没有把错误带到更后面。

业务取舍、敏感权限和生产发布要保留明确的决策责任。减少流程里的空等,也需要知道哪里必须停下来。

05 · 下一个需求,记下它在哪里停住

要判断 AI 有没有帮上忙,可以从一个范围明确的小需求开始,留下四个时间点:需求确认、代码可评审、验证完成、交付完成。

中间如果停住,再记一句原因:等接口、等环境、等业务确认,还是因为实现不对返工。

不必一上来搭复杂的效能看板。这份记录已经能帮助你定位下一步。

  • 如果大量时间花在理解和修改代码上,优先改善任务描述、项目上下文与代码检查。
  • 如果代码完成后一直等测试,把环境准备、测试执行和结果整理接起来。
  • 如果反复返工,先补需求边界和验收样例。
  • 如果卡在跨团队依赖,明确负责人和交接条件。

比较前后效果时,还要看需求规模和质量。不能把需求切得更碎,就算交付数量增长;也不能提前宣告完成,把故障和返工留到上线之后。

AI 的价值可以体现在周期缩短,也可以体现在同样时间里多交付一些工作、少一些重复劳动。每一种收益都值得看,但要分别量。

代码写完以后,工作还在哪里停着?

找到那个位置,才知道下一次该让 AI 多做什么,或者该由团队改变什么。
