全国爆破工程技术人员考核试卷·高级/A
一、简答题(共10题,每题5分,总计50分)
1.岩土爆破后检查的内容主要有哪些?
答:爆后检查的主要内容包括:爆破后首先要检查有无盲炮;露天爆破要检查爆堆是否稳定,有无危坡危石;地下爆破支撑是否破坏,有无冒顶、危石,炮烟是否排除;硐室爆破还要检查爆堆形态和设计有无较大差异,检查保护对象的安全情况,检查附近隧道、涵洞等死角有无毒气。
2.试述塌落振动的产生和危害。
答:建筑物爆破拆除后塌落至地面的撞击会造成地面振动。对于同一建筑物,采用不同的爆破拆除方案,塌落后的解体尺寸和下落过程都会在不同程度上影响塌落时的地面振动。
建筑物爆破拆除的塌落过程一般不是整体下落撞击地面,而是被分解成许多大小各不相同的破碎构件,依次下落至地面并相互撞击。上层构件的撞击作用要经过先着地的下层构件传给地面,下层构件则会吸收上层的部分冲击能量并进一步解体。
建筑物爆破拆除塌落造成的地面振动与结构的解体尺寸和下落的高度有关。为了减小对地面的撞击作用,要控制下落建筑物解体的尺寸。爆破振动的主频率一般为20~30Hz,而塌落振动波的主频率在10Hz左右,比爆破振动波的频率低。
烟囱定向倾倒的塌落振动强烈,除圆形筒壁倒地砸扁破碎产生的飞散物外,也可能把地面的杂物或碎石溅起,成为飞石。因此,爆破前应对场地进行处理,并做好相应的安全防护措施。
3.危房拆除爆破中应注意哪些问题。
安全防护:在爆破部位、危险方向上对建筑物进行多层复合防护,把飞石控制在允许范围内。对危险区域实行警戒,保证在飞石飞行范围内没有人和重要设备1。
控制震动:分段延时起爆,使一次起爆药量控制在允许范围内。隔离起爆,先用少许药量炸开一个缺口,使后起爆的药量不与地面接触,以此隔振。
控制扬尘:爆破区域内若干水炮同时起爆,形成弥漫整个空间的水雾,吸收大部分粉尘。在上风方向设置空压水枪,起爆时打开水枪开关,造成局部人造雨,消除解体塌落时产生的部分粉尘。
遵守法规:爆破拆除城市必须遵守国家相关法律法规,办理相关手续。
技术要求:爆破拆除城市需要专业技术人员进行操作,确保施工质量。
协调邻里关系:爆破拆除城市可能对周边居民产生影响,要提前与邻居沟通,争取理解和支持3。
环境保护:爆破拆除城市会产生大量粉尘、噪音等污染,要采取有效措施减少对环境的影响3。
项目验收:爆破拆除城市完成后,进行项目验收,确保达到预期效果。
4.申请营业性爆破作业单位许可证的单位需向哪个部门提出申请?并需提交的表格和材料都有哪些?答:从事爆破作业的单位,应当按照有关规定,向有关人民政府公安机关提出申请,取得《爆破作业单位许可证》;营业性爆破作业单位应持《爆破作业单位许可证》到工商行政管理部门办理工商登记后,方可从事营业性爆破作业活动。爆破作业单位应当按照其资质等级承接爆破作业项目,爆破作业人员应当按照其资格等级从事爆破作业。爆破作业单位跨省、自治区、直辖市行政区域从事爆破作业的,应当事先将爆破作业项目的有关情况向爆破作业所在地县级人民政府公安机关报告。爆破作业单位应当对本单位的爆破作业人员、安全管理人员、仓库管理人员进行技术培训。爆破作业人员应当经设区的市级人民政府公安机关考核合格、取得《爆破作业人员许可证》后,方可从事爆破作业。
5.水下深孔爆破的起爆网路如何连接,起爆时应该注意什么?
答:(1)包裹电起爆网路接头的胶布质量要好,包扎要紧密,防止起爆时产生流;(2)导爆管雷管网路要注意防止雷管的碎片破坏网路,避免造成拒爆现象;(3)各炮孔的引出炮线连接在一起时,要注意均匀受力,防止起爆前因各集中而造成断线的情况。起爆时应注意以下4点:(1)做好警戒工作及起爆准备工作后,再进行移船;(2)移船时要注意爆破网路的保护,防止网路被拉断;(3)要保证有足够的安全距离;(4)起爆前必须再次对网路进行检测,并检查周围环境。
6.简述斜井掘进爆破特点。
答:(1)钻孔爆破所使用的机具钻爆工序等与平巷相同。但由于爆破介质在破碎过程的重力影响,通常采用抛渣爆破,单位炸药消耗量一般较平巷爆破大。(2)斜井工作面上的炮孔排列类似于平巷,在平巷中所采用的各种掏槽斜井掏槽爆破,只是斜井工作面为一倾斜面,各个炮孔均要有一定角度。(3) 底孔倾角比斜井倾角大5°~10°,孔深加大200~300mm,并使孔底00mm, 加大底孔装药量。(4)井筒工作面常有积水,需使用防水炸药和爆破器材。(5)斜井掘进与下山掘进相同,瓦斯沿井筒上升,通风比较容易,但运杂,需要设置防跑车装置。(6)斜井施工大多数采用耙斗装岩机、气腿式凿岩机,斜井施工机械化一定限制。(7)大断面斜井爆破常在地面设动力起爆电源,但斜巷等仍可以采用放起爆。
7.简述光面(预裂)爆破施工作业及其爆破质量验收主要内容。
答:1. 钻孔前的施工准备
(1)边坡测量放线 边坡测量是边坡按设计轮廓线开挖的重要保证。施工前要严格作好测量放线工作。边坡测量应分两次进行,第一次测量主要为钻机操作的平台定位,在钻机平台修好后,进行第二次边坡定位测量。其测量方法可用全站仪一次完成,边桩点10m设一个,边桩点连线为钻孔轮廓线。
(2)钻机平台修建 钻机平台是钻机移位和架设的场地。钻机平台的宽度,原则上越宽越好,一般根据钻孔机械类型而确定,但最小不少于1.5m。平台应尽量做到横向平整、纵向平缓。
2. 钻机对位与架设
钻孔必须按“对位准、方向正、角度精”三要点安装架设钻机,以控制钻孔精度。
(1)钻机对位要准。在钻机平台上利用钢管作为钻机移动轨道。钢管架设在边坡线外30cm,连接并固定垫实,再根据设计的孔距用油漆在钢管上标明孔位,以保对位准确。
(2)钻孔方向要正。钻孔方向正就是要使炮孔垂直于边坡线,并保证相邻炮孔相互平行并处在同一边坡面上。
(3)钻孔角度要精。钻孔角度一般用专用角度尺,或在钻机机架上吊一垂球,按坡比画整钻孔精度。
3. 钻孔作业
(1) 对钻机司机要求:
1)必须熟悉岩石性质,摸清不同岩层的凿岩规律;
2)凿岩的操作要领:孔口要完整,孔壁要光滑,湿式凿岩时要调整好水量,掌握好家浓度,保证排碴顺利;
3)凿岩的基本操作方法:软岩慢打,硬岩快打。
4)要求司机熟悉和了解设备的性能、构造原理;提高钻孔技术水平,保证钻孔准确性。
(2) 钻孔技术要求:
1)地面起伏不平处应先予以平整,并根据平整后的地面调整炮孔深度,炮孔深度误不得超过±2.5%的炮孔深度;
2) 孔口位置偏差不得超过1倍炮孔直径;
3) 方向误差不得超过1°。
4. 装药与填塞
严格作好药包、药串加工。装药量、装药结构和填塞质量均符合要求,是搞好光面、程裂爆破的重要技术措施。
(1)装药结构。光面、预裂爆破常采用不耦合装药,
(2)药包加工。药包加工一般在现场进行。通常采用两种方法:一是将炸药装填于一定直径的硬塑料管内连续装药,在全管内装入一根导爆索,导爆索大于孔长1.0m;二是将药卷与导爆索绑在一起再绑在竹片上,形成药串。
(3)装药与填塞。一般采用人工装药,多人将加工好的药串轻轻抬起,慢慢地放入孔中,使有竹片一侧靠在保留区的一侧,药串到位后,用纸团等松软的物质盖在药柱上,然后用沙、岩粉等松散材料逐层填塞捣实。
炮孔装药前应对全部炮孔进行查验,吹净孔内残渣和积水,排不干积水的炮孔,爆破材料应有防水措施。
5. 起爆网路
(1)导爆索网路的连接。导爆索连接形式可采用搭接、扭接和水手接。
(2)当光面、预裂爆破规模大时,可以采用分段起爆。在同一时段内采用导爆索起爆,各段之间分别用毫秒雷管引爆。起爆网路如图7-28 所示。
二、 质量验收内容
(1)主控项目:半壁孔率、坡面平整度和边坡坡率为光面、预裂爆破质量验收指标的主控项目。
(2)一般项目:预裂爆破的裂缝宽度、坡面观感为光面、预裂爆破质量验收指标的一般项目。
8.采取柱状装药时,为何反向起爆效果更好?
答:⑴提高了爆炸应力波的作用。由于从孔底起爆,爆炸应力波在传播过程中将叠加成一个高压应力波朝向自由面,这就使得在自由面附近形成强烈的拉伸应力波,从而提高了自由面附近岩石的破碎效果。
⑵增长了应力波的动压和爆轰气体静压的作用时间。
⑶增大了孔底的爆破作用。岩石抵抗爆破的阻力随着孔深而增大,孔底部分的抗爆阻力最大,要破碎这部分岩石需要消耗较多的能量。若采用反向起爆时,爆炸气体在岩石破裂之前,一直被密封在炮孔内,所以作用在岩石上的压力较高,作用时间也较长,因此有利于岩石的破碎。
我国目前深孔台阶爆破时,多采用多点起爆。每孔装两个起爆药包,分别置于距孔口和孔底各1/3处,可以充分发挥爆炸能量利用率。
9.单药包在无限均匀介质中爆炸会产生怎样的爆破作用?
答:当炸药置于无限均质岩石中爆炸时,在岩石中将形成以炸药为中心的由近及远的不同破坏区域,分别称为粉碎区、裂隙区及弹性振动区。
(1) 粉碎区。炸药爆炸后,爆轰波和高温、高压爆炸气体迅速膨胀形成的冲击波作用在孔壁上,都将在岩石中激起冲击波其压力高达几万兆帕、温度达3000℃以上,远远超过岩石的动态抗压强度,致使炮孔周围岩石呈塑性状态,在几毫米至几十毫米范围内岩石熔融。而后随着温度的急剧下降,将岩石粉碎成微细的颗粒,把原来的炮孔扩大成空腔,称为粉碎区。如果所处岩石为塑性岩石(黏土质岩石,凝灰岩,绿泥岩等),则近区岩石被压缩成致密的、坚固的硬壳空腔,称为压缩区。
(2) 裂隙区。当冲击波通过粉碎区以后,继续向外层岩石中传播。随着冲击波传播范围的扩大,岩石单位面积的能流密度降低,冲击波衰减为压缩应力波。其强度已低于岩石的动抗压强度,不能直接压碎岩石。但它可使粉碎区外层的岩石遭到强烈的径向压缩,使岩石的质点产生径向位移,因而导致外围岩石层中产生径向扩张和切向拉伸应变。如果这种切向拉伸应变超过了岩石的动抗拉强度,在外围的岩石层中就会产生径向裂隙。当切向拉伸应力小到低于岩石的动态抗拉强度时,裂隙便停止向前发展。
一般说来,岩体内最初形成的裂隙是由应力波造成的,随后爆炸气体渗入裂隙起着气楔作用。并在静压作用下,使应力波形成的裂隙进一步扩大。
(3) 弹性振动区。裂隙区以外的岩体中,由于应力波引起的应力状态和爆轰气体压力建立起的准静应力场均不足以使岩石破坏,只能引起岩石质点作弹性振动,直到弹性振动波的能量被岩石完全吸收为止,这个区域叫弹性振动区。
10.怎样确定爆破对人员和其他保护对象的安全允许距离?
答:根据不同情况,按爆破振动、爆破冲击波、爆破飞散物、有害气体扩散的安全距离公式,分别计算出安全允许距离;然后取其中的最大值,作为本次爆破对保护对象的安全允许距离。
二、设计题(共2题,每题25分,总计50分)
1.某平整场地工程采用爆破方法开挖,爆区长105m,宽75m,高1~13m,爆破方量约55000m³,工期要求为30天。岩石为中等风化的花岗岩,坚固性系数f=16~18。爆区北面60m处有1栋公路养护队的办公楼,三层框架结构,爆区西面150m有一运行中的高速公路,沿路边100m~200m范围内有多栋居民楼。其余方向无需要保护的目标。设计要求:做出可实施的爆破技术设计,技术设计应包括(但不限于):爆破方案选择、爆破参数设计、药量计算、爆破网络设计、爆破安全设计计算、安全防护措施、相应的设计图和计算表等。
答案提示:在本公众号搜索关键词“露天台阶爆破”。

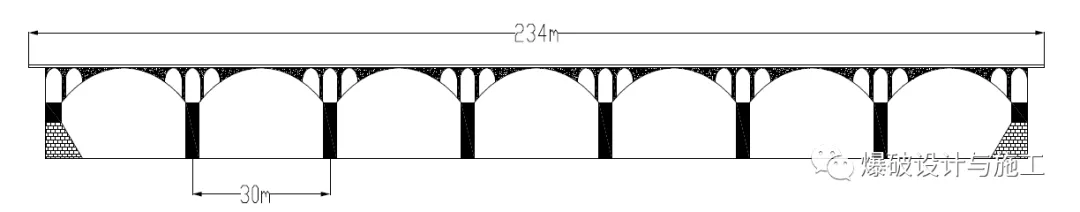

2.钢筋混凝土双曲拱结构桥(浮石一桥)需爆破拆除,桥长234m,宽8m,高13m;共7拱,每拱净跨30m;桥面、桥头和翼墙为钢筋混凝土结构,桥墩和桥台为浆砌块石结构。桥墩长11m,宽2.8m,高7~8m;翼墙长7.5m,宽0.8m、高3.5m;桥面厚0.8m。桥面由与桥墩相连接的6条相互平行的拱形钢筋结构混凝土梁支撑,梁宽0.25m、高0.6m,拱梁间距为1.2m。详见整体结构图。

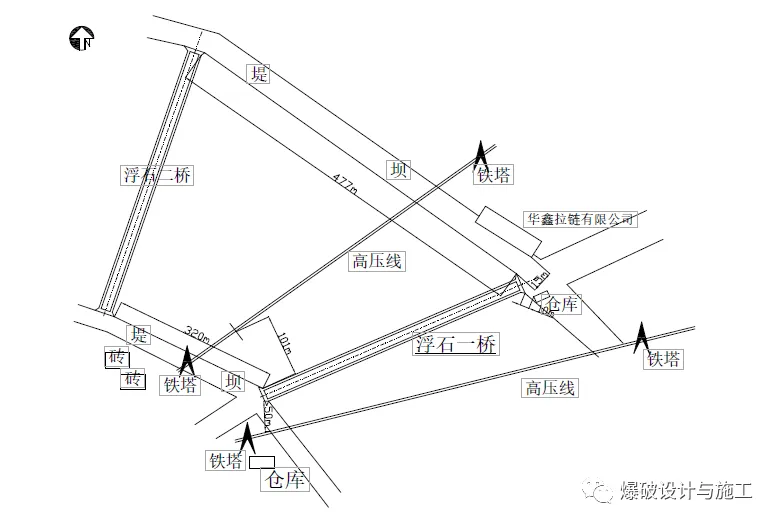

周围环境为:桥上、下游两侧均有110kv高压线跨江通过,在桥下游西南侧的高压线铁塔距桥头的最近距离为50m,上游的最近距离为101m。在桥的东北侧桥头的上游紧靠桥头为华鑫拉链有限公司厂区,距厂房约70m;下游紧靠桥头为批发部仓库,距离爆破区域约40m。详见周边环境图。

设计要求:做出可实施的爆破技术设计,技术设计应包括(但不限于):爆破方案选择、爆破参数设计、药量计算、爆破网路设计、爆破安全设计计算、安全防护措施等,及相应的设计图和计算表等。
答案提示:在本公众号搜索关键词“桥梁拆除爆破”。
