AI项目上线后最危险的三个月——为什么大部分在第三个月开始走偏
如果你手里有一个刚上线两个月的AI项目,现在去翻一下——最近一次有人为这个项目主动发起讨论,是什么时候。
如果答案让你不太确定,那你很可能已经在经历我接下来要讲的事。
这些年我在企业现场反复看到一个规律,几乎精准到可以拿日历去对。过去一年,我参与过的AI项目落地讨论里,至少有一半在上线三个月后出现了同一个问题——项目还在,但已经没有人真正在推了。问题不出在技术选型,不出在POC阶段的数据量不够,也不出在预算被人砍了。问题出在一件事上:上线之后,没有人安排过哪怕一次组织层面的收口。
一个AI项目在内部演示通过、正式上线那一刻,所有人都有信心。第一个月,业务部门愿意试,主动提新场景;IT愿意调,把响应速度当成自己的事;老板每周问一次进度,项目在周报里占一个固定位置。
第二个月,惯性还在。新场景还在冒,但频率从一周两个变成两周一个。IT响应还在,但开始有人提"能不能排个优先级"。
到第三个月,事情开始变了。
变化不是突然断崖式的。它很安静。安静到你如果不刻意盯,根本不会发现。
真正值得追问的,是这第三个月到底发生了什么,你在自己的企业里该怎么盯住它。
上线≠跑通,第三个月走偏的三个信号
先看一组数据。
Writer 2026年的全球调查显示,54%的C-suite高管承认AI正在撕裂自己的公司——推动力和阻力同时在组织内部发酵,承受力跟不上推进速度。Lenovo的调查发现,70%的员工每周都在用AI工具,但其中三分之一绕过IT部门,说明这些项目名义上"上线"了,实际并没有真正嵌入业务流程。Dun & Bradstreet的调查更直接:97%的企业已经有AI项目在跑,但只有5%的数据达到了"就绪"标准。
这三组数据放在一起,指向一个共同事实:上线不是终点,上线后组织能不能持续收口,才是真正的分水岭。
我把第三个月开始出现的走偏信号,归纳成三条。这三条信号,不需要技术背景,老板和业务负责人都能直接盯。
第一条:业务口不再主动提新场景。
这个信号的典型表现是——原来每周甚至每天都有业务部门的人跑过来问"这个场景能不能也用AI试试",到第三个月变成了"最近没什么新想法"。不是真的没了。是业务部门开始把使用AI看作"多出来的一件事",而不是"能帮我省时间的东西"。热情退潮比退潮本身更麻烦的是,没人会主动告诉你它在退。
第二条:IT开始把项目工时往"运维"里记。
这不是IT部门在偷懒。恰恰相反,这是组织在释放一个信号——这个项目已经从"建设期"滑进了"维护期"。建设期的项目有人盯进度、有人争资源、有人在周会上为自己的KPI辩护。维护期的项目只有一个命运:预算不被砍、人不动、不出事就行。
第三条:当初推动项目的那个人,不再主动开会。
每个AI项目背后都至少有一个内部推动者。这个人可能是业务口的负责人,可能是数字化团队的骨干,也可能是老板直接点过将的人。前两个月,他会主动约大家对齐场景、拉人试点、向上汇报。到第三个月,他不再主动发起关于这个项目的任何会议。这不代表他不看重了。他只是在等其他人的信号——等业务部门主动找上门、等IT部门主动来问下一步、等老板在某个场合重新提起这个项目。
这三个信号同时出现的时候,项目已经不在"跑通"的轨道上了。它在滑。

一个项目走偏,毁的不只是这一个项目
很多人觉得,一个AI试点没跑出来,无非是浪费了几十万的项目费。大不了选下一个场景再来一次。
这是低估了组织成本。
一个AI项目在第三个月走偏,伤害的不是这个项目的预算,是整个组织对AI的集体记忆。

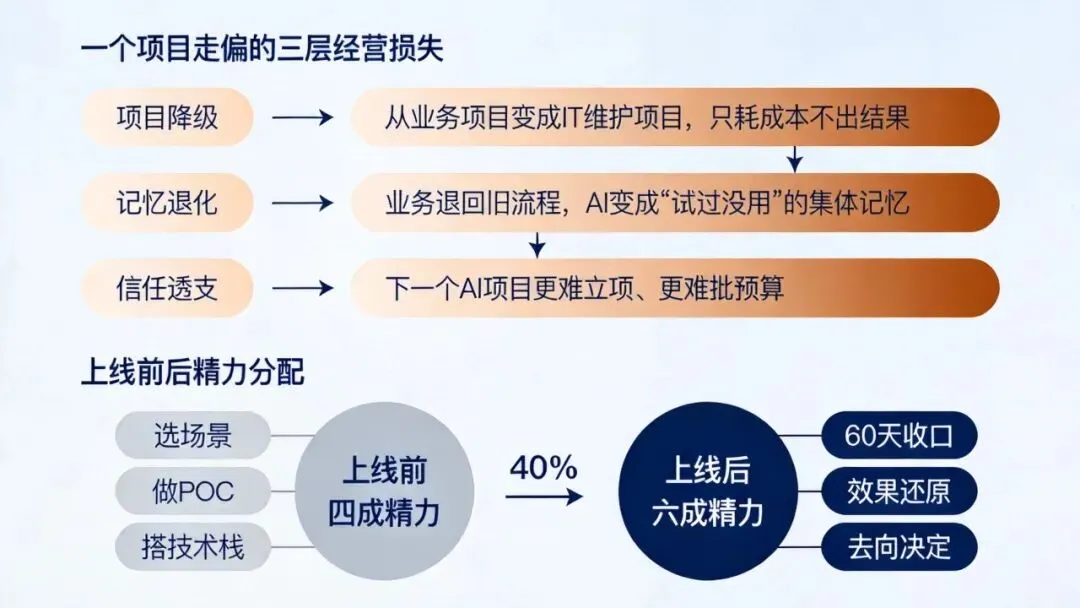

伤害是三层叠加的。
第一层:项目被降级成IT维护项目。它还在,每天也在消耗算力和工时,但它不再产生经营结果。预算没砍、人也还在配,看起来一切正常,只有盯过数字的人知道——ROI已经停了。
第二层:业务部门退回旧流程。原来的痛点还在,工作方式还是那个工作方式,只不过多了一个"我们试过AI,后来没人管了"的说法。下次再有人提AI,第一个反应不是"这次试什么场景",而是"上次那个后来怎么样了"。
第三层:组织内部形成"AI不靠谱"的刻板印象。这层伤害最隐蔽也最持久。当一个企业里出现过一两个"上线后就没人管了"的AI项目,下一个项目的立项难度会被抬高不是一点点——审批链条更谨慎,预算被砍得更狠,推动者的精力成本翻倍。不是因为AI不靠谱,是因为组织没有证明过自己有持续收口的能力。
更深的伤害是时间窗口。
当你花了三个月把一个AI试点跑上线,又在第三个月因为缺乏组织收口而让它悄悄走偏,这半年就已经过去了。在这半年里,你的同行可能已经跑完了第一个迭代、做完了第一次复盘、开始推第二个场景。你差的不是技术能力,是组织推进节奏。
这个差距是复利式的。别人用一次成功的收口经验,推下一次项目更顺;你用一次走偏的经验,让下一次更难立项。

上线第60天,做一次三方强制收口
怎么防止这种情况?

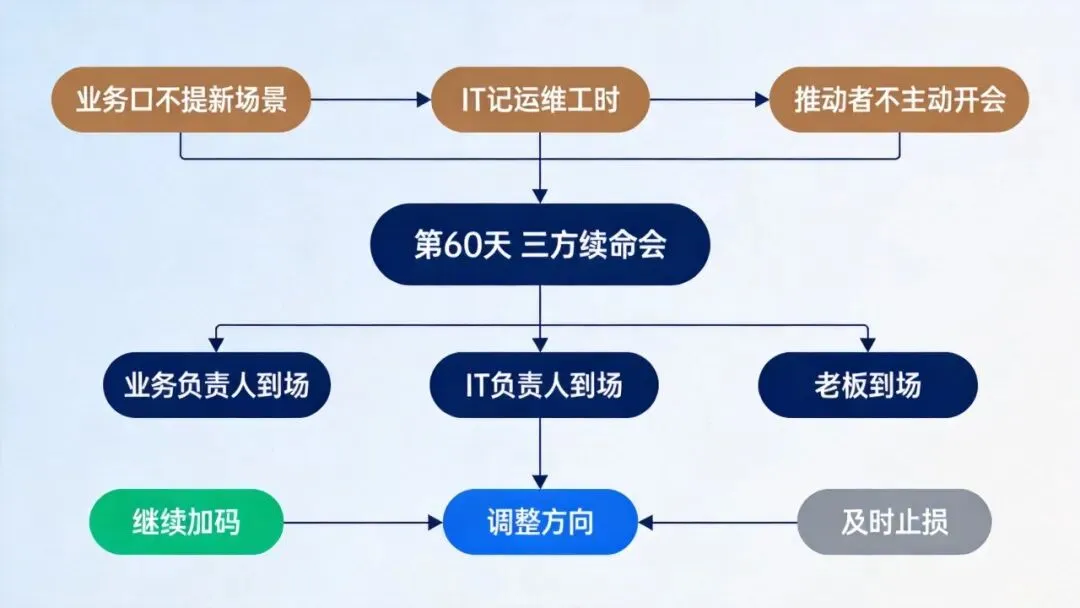

我的建议很直接:在AI项目上线后第60到90天之间,固定安排一次"AI项目续命会"。 到时间就开,不管项目当前看起来是好是坏。
这场会只有三个必须到场的人:业务负责人、IT负责人、老板。不需要演示,不需要PPT,不需要汇报"我们做了哪些工作"。只需要做三件事。
第一件事:对上线的场景做一次效果还原。
用三个简单的问题就够了——当初上线前,这个场景想解决什么问题?现在第60天了,那个问题到底解决了没有?业务部门的人是不是真的在用,而不是"被要求用"?
如果答案是"好像解决了一部分",那就追问一句:剩下的那部分,是因为AI做不到,还是因为组织没跟上?
第二件事:在三方在场的情况下,对项目做一次去向决定。
只有三个选项——继续加码、调整方向、及时止损。
"调整方向"不等于失败。很多时候第三个月暴露出来的问题不是AI方向错了,是当初选的那个场景确实不适合作为第一批试点。这时候把资源从一个场景抽到另一个场景,不是认错,是止损。真正耽误事的,是把一个已经在走偏的项目继续留在"运行中"的状态,每个月照常消耗预算和工时,但没有人愿意主动叫停。
第三件事:把下一次收口时间写死。
如果选了"继续加码",就定第120天的下一次续命会。如果选了"调整方向",就定新方向上线后的第60天。永远让收口动作出现在日历上,而不是出现在"等大家想起来的时候"。
这套机制的核心逻辑是:把AI项目的组织收口从依赖个人责任,变成依赖组织节拍。
再负责的业务负责人,也会被别的优先级拉走。再上心的IT负责人,也有排不过来的运维工单。再关注AI的老板,也有每周十几件其他事情要拍板。靠个人自觉来盯AI项目上线后的状态,结果一定是第三个月开始走偏。靠组织节拍来盯——到第60天自动触发三方会议,不管有没有问题——才有可能把项目从"上线完事"推进到"持续跑通"。
最后说一条我这些年反复验证过的硬判断。
AI项目不是上线就算完,是上线后才开始。上线前的选场景、做POC、搭技术栈,最多占你精力的四成。上线后60到90天,那一次强制收口、一次效果还原、一次去向决定,占六成。
前四成决定的是这个项目能不能跑起来。后六成决定的是这个项目能不能变成组织能力。大多数企业的AI项目,不是死在跑不起来,是死在跑起来以后没人盯。
如果你现在手上就有刚上线的AI项目,去翻一下日历——从上线的第一天算起,第60天是哪天。不管那天排了什么会,先把"AI项目续命会"写上去。到场三个人,只做三件事。
这件事比你接下来再去挑下一个试点,重要得多。
