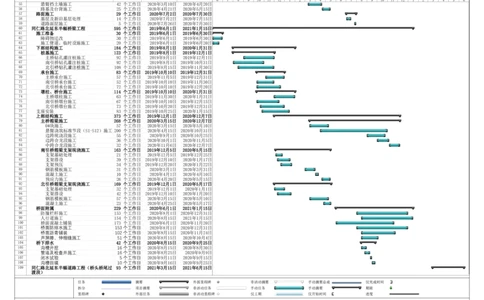

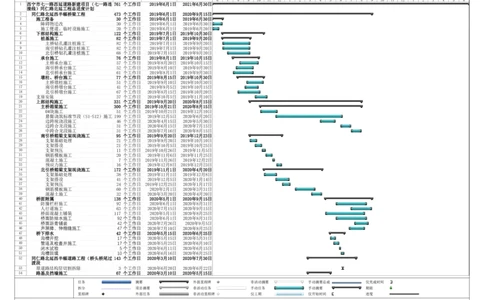

标识号任务名称 工期 开始时间 完成时间 二○二○年 二○二一年
6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6
1 西宁市七一路西延道路新建项目(七一路连 761 个工作日 2019年6月1日 2021年6月30日
接线)同仁路北延工程总进度计划
2 同仁路北延西半幅桥梁工程 473 个工作日 2019年6月1日 2020年9月15日
3 施工准备 30 个工作日 2019年6月1日 2019年6月30日
4 障碍物迁改 30 个工作日 2019年6月1日 2019年6月30日
5 施工便道、临时设施施工 20 个工作日 2019年6月1日 2019年6月20日
6 下部结构施工 122 个工作日 2019年7月1日 2019年10月30日
7 桩基施工 82 个工作日 2019年7月1日 2019年9月20日
8 主桥钻孔灌注桩施工 82 个工作日 2019年7月1日 2019年9月20日
9 南引桥钻孔灌注桩施工 82 个工作日 2019年7月1日 2019年9月20日
10 北引桥钻孔灌注桩施工 68 个工作日 2019年7月15日 2019年9月20日
11 承台施工 76 个工作日 2019年8月1日 2019年10月15日
12 主桥承台施工 57 个工作日 2019年8月20日 2019年10月15日
13 南引桥承台施工 52 个工作日 2019年8月10日 2019年9月30日
14 北引桥承台施工 61 个工作日 2019年8月1日 2019年9月30日
15 墩柱、桥台施工 77 个工作日 2019年8月15日 2019年10月30日
16 主桥墩柱施工 51 个工作日 2019年9月10日 2019年10月30日
17 南引桥墩台施工 41 个工作日 2019年9月5日 2019年10月15日
18 北引桥墩台施工 67 个工作日 2019年8月15日 2019年10月20日
19 支座安装 37 个工作日 2019年10月5日 2019年11月10日
20 上部结构施工 331 个工作日 2019年9月20日 2020年8月15日
21 主桥箱梁施工 300 个工作日 2019年10月21日 2020年8月15日
22 0#块施工 51 个工作日 2019年10月21日 2019年12月10日
23 悬臂浇筑标准节段(S1-S12)施工 199 个工作日 2019年12月5日 2020年6月20日
24 边跨现浇段施工 46 个工作日 2020年4月15日 2020年5月30日
25 边跨合龙段施工 31 个工作日 2020年6月15日 2020年7月15日
26 中跨合龙段施工 31 个工作日 2020年7月16日 2020年8月15日
27 南引桥箱梁支架现浇施工 95 个工作日 2019年9月20日 2019年12月23日
28 支架基础处理 21 个工作日 2019年9月20日 2019年10月10日
29 支架搭设 21 个工作日 2019年10月5日 2019年10月25日
30 支架预压 11 个工作日 2019年10月26日 2019年11月5日
31 钢筋模板施工 20 个工作日 2019年11月6日 2019年11月25日
32 混凝土施工 7 个工作日 2019年11月26日 2019年12月2日
33 预应力施工 16 个工作日 2019年12月8日 2019年12月23日
34 北引桥箱梁支架现浇施工 172 个工作日 2019年11月1日 2020年4月20日
35 支架基础处理 38 个工作日 2019年11月1日 2019年12月8日
36 支架搭设 41 个工作日 2019年12月5日 2020年1月14日
37 支架预压 24 个工作日 2019年12月25日 2020年1月17日
38 钢筋模板施工 60 个工作日 2020年2月1日 2020年3月31日
39 混凝土施工 32 个工作日 2020年3月20日 2020年4月20日
40 桥面附属 138 个工作日 2020年5月1日 2020年9月15日
41 防撞栏杆施工 92 个工作日 2020年6月1日 2020年8月31日
42 人行道施工 63 个工作日 2020年7月15日 2020年9月15日
43 桥面混凝土铺装 117 个工作日 2020年5月1日 2020年8月25日
44 桥面防排水施工 92 个工作日 2020年6月1日 2020年8月31日
45 桥面沥青铺装 42 个工作日 2020年7月26日 2020年9月5日
46 声屏障、伸缩缝施工 47 个工作日 2020年7月10日 2020年8月25日
47 桥下排水 42 个工作日 2020年5月15日 2020年6月25日
48 沟槽开挖 17 个工作日 2020年5月15日 2020年5月31日
49 管道及检查井施工 17 个工作日 2020年5月25日 2020年6月10日
50 闭水试验 5 个工作日 2020年6月11日 2020年6月15日
51 沟槽回填 10 个工作日 2020年6月16日 2020年6月25日
52 同仁路北延西半幅道路工程(桥头桥尾过 143 个工作日 2020年3月10日 2020年7月30日
渡段
53 原道路结构层切割拆除 3 个工作日 2020年6月20日 2020年6月22日
54 路基及挡墙施工 67 个工作日 2020年3月10日 2020年5月15日
任务 摘要 外部里程碑 非活动摘要 手动摘要总成 仅完成时间
拆分 项目摘要 非活动任务 手动任务 手动摘要 期限
里程碑 外部任务 非活动里程碑 仅工期 仅开始时间 进度

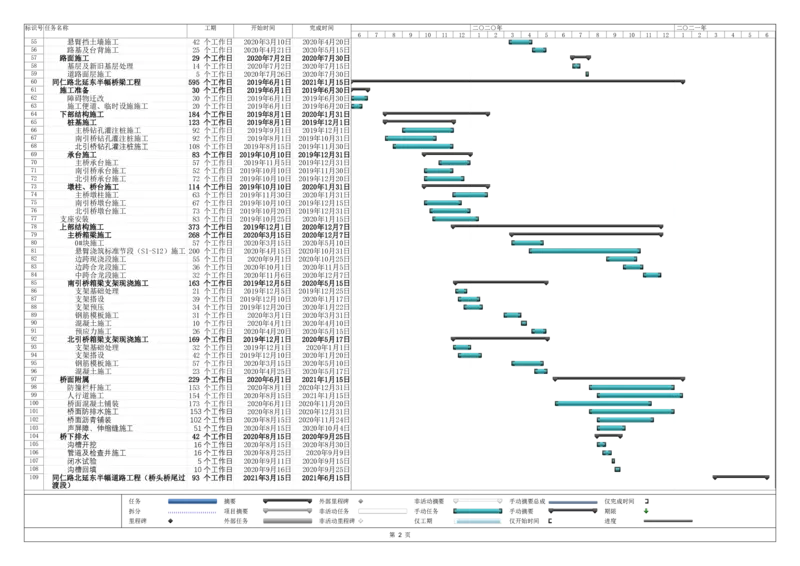

第 1 页标识号任务名称 工期 开始时间 完成时间 二○二○年 二○二一年
6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6
55 悬臂挡土墙施工 42 个工作日 2020年3月10日 2020年4月20日
56 路基及台背施工 25 个工作日 2020年4月21日 2020年5月15日
57 路面施工 29 个工作日 2020年7月2日 2020年7月30日
58 基层及新旧基层处理 14 个工作日 2020年7月2日 2020年7月15日
59 道路面层施工 5 个工作日 2020年7月26日 2020年7月30日
60 同仁路北延东半幅桥梁工程 595 个工作日 2019年6月1日 2021年1月15日
61 施工准备 30 个工作日 2019年6月1日 2019年6月30日
62 障碍物迁改 30 个工作日 2019年6月1日 2019年6月30日
63 施工便道、临时设施施工 20 个工作日 2019年6月1日 2019年6月20日
64 下部结构施工 184 个工作日 2019年8月1日 2020年1月31日
65 桩基施工 123 个工作日 2019年8月1日 2019年12月1日
66 主桥钻孔灌注桩施工 92 个工作日 2019年9月1日 2019年12月1日
67 南引桥钻孔灌注桩施工 92 个工作日 2019年8月1日 2019年10月31日
68 北引桥钻孔灌注桩施工 108 个工作日 2019年8月15日 2019年11月30日
69 承台施工 83 个工作日 2019年10月10日 2019年12月31日
70 主桥承台施工 57 个工作日 2019年11月5日 2019年12月31日
71 南引桥承台施工 52 个工作日 2019年10月10日 2019年11月30日
72 北引桥承台施工 72 个工作日 2019年10月10日 2019年12月20日
73 墩柱、桥台施工 114 个工作日 2019年10月10日 2020年1月31日
74 主桥墩柱施工 63 个工作日 2019年11月30日 2020年1月31日
75 南引桥墩台施工 67 个工作日 2019年10月10日 2019年12月15日
76 北引桥墩台施工 73 个工作日 2019年10月20日 2019年12月31日
77 支座安装 83 个工作日 2019年10月25日 2020年1月15日
78 上部结构施工 373 个工作日 2019年12月1日 2020年12月7日
79 主桥箱梁施工 268 个工作日 2020年3月15日 2020年12月7日
80 0#块施工 57 个工作日 2020年3月15日 2020年5月10日
81 悬臂浇筑标准节段(S1-S12)施工 200 个工作日 2020年4月15日 2020年10月31日
82 边跨现浇段施工 55 个工作日 2020年9月1日 2020年10月25日
83 边跨合龙段施工 36 个工作日 2020年10月1日 2020年11月5日
84 中跨合龙段施工 32 个工作日 2020年11月6日 2020年12月7日
85 南引桥箱梁支架现浇施工 163 个工作日 2019年12月5日 2020年5月15日
86 支架基础处理 21 个工作日 2019年12月5日 2019年12月25日
87 支架搭设 39 个工作日 2019年12月10日 2020年1月17日
88 支架预压 34 个工作日 2019年12月20日 2020年1月22日
89 钢筋模板施工 31 个工作日 2020年3月1日 2020年3月31日
90 混凝土施工 10 个工作日 2020年4月1日 2020年4月10日
91 预应力施工 26 个工作日 2020年4月20日 2020年5月15日
92 北引桥箱梁支架现浇施工 169 个工作日 2019年12月1日 2020年5月17日
93 支架基础处理 32 个工作日 2019年12月1日 2020年1月1日
94 支架搭设 42 个工作日 2019年12月10日 2020年1月20日
95 钢筋模板施工 57 个工作日 2020年3月15日 2020年5月10日
96 混凝土施工 23 个工作日 2020年4月25日 2020年5月17日
97 桥面附属 229 个工作日 2020年6月1日 2021年1月15日
98 防撞栏杆施工 153 个工作日 2020年8月1日 2020年12月31日
99 人行道施工 154 个工作日 2020年8月15日 2021年1月15日
100 桥面混凝土铺装 173 个工作日 2020年6月1日 2020年11月20日
101 桥面防排水施工 153 个工作日 2020年8月1日 2020年12月31日
102 桥面沥青铺装 102 个工作日 2020年8月15日 2020年11月24日
103 声屏障、伸缩缝施工 51 个工作日 2020年8月15日 2020年10月4日
104 桥下排水 42 个工作日 2020年8月15日 2020年9月25日
105 沟槽开挖 16 个工作日 2020年8月15日 2020年8月30日
106 管道及检查井施工 16 个工作日 2020年8月25日 2020年9月9日
107 闭水试验 5 个工作日 2020年9月11日 2020年9月15日
108 沟槽回填 10 个工作日 2020年9月16日 2020年9月25日
109 同仁路北延东半幅道路工程(桥头桥尾过 93 个工作日 2021年3月15日 2021年6月15日
渡段)
任务 摘要 外部里程碑 非活动摘要 手动摘要总成 仅完成时间
拆分 项目摘要 非活动任务 手动任务 手动摘要 期限
里程碑 外部任务 非活动里程碑 仅工期 仅开始时间 进度

第 2 页标识号任务名称 工期 开始时间 完成时间 二○二○年 二○二一年
6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6
110 原道路结构层切割拆除 3 个工作日 2021年3月15日 2021年3月17日
111 路基及挡墙施工 90 个工作日 2021年3月18日 2021年6月15日
112 悬臂挡土墙施工 41 个工作日 2021年3月18日 2021年4月27日
113 路基及台背施工 26 个工作日 2021年5月21日 2021年6月15日
114 路面施工 14 个工作日 2021年5月12日 2021年5月25日
115 基层及新旧基层处理 14 个工作日 2021年5月12日 2021年5月25日
116 交通工程 61 个工作日 2021年5月1日 2021年6月30日
117 标志标线 46 个工作日 2021年5月1日 2021年6月15日
118 监控安装 47 个工作日 2021年5月15日 2021年6月30日
119 信号灯安装 42 个工作日 2021年5月20日 2021年6月30日
任务 摘要 外部里程碑 非活动摘要 手动摘要总成 仅完成时间
拆分 项目摘要 非活动任务 手动任务 手动摘要 期限
里程碑 外部任务 非活动里程碑 仅工期 仅开始时间 进度
第 3 页
