文档内容
中国建筑股份有限公司 阅海湖隧道段施工组织设计
目 录
1 编制依据..............................................................4
1.1 合同文件...........................................................4
1.2 设计文件...........................................................4
1.3 主要规范、规程、标准、图集.........................................4
1.4 主要涉及的法律、法规...............................................6
2 工程概况..............................................................6
2.1 工程基本情况和各参建方基本情况.....................................6
2.2 管廊概述...........................................................7
2.3 现场施工条件......................................................12
2.4 工程施工重点、难点分析及对策......................................13
3 施工总体部署.........................................................16
3.1 项目管理目标......................................................16
3.2 组织机构..........................................................17

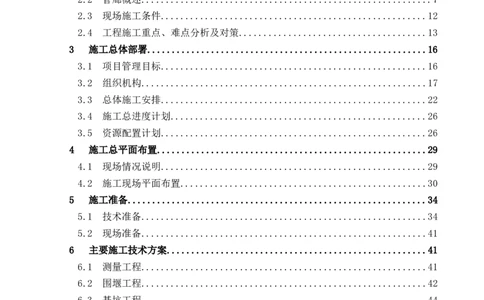

3.3 总体施工安排......................................................22

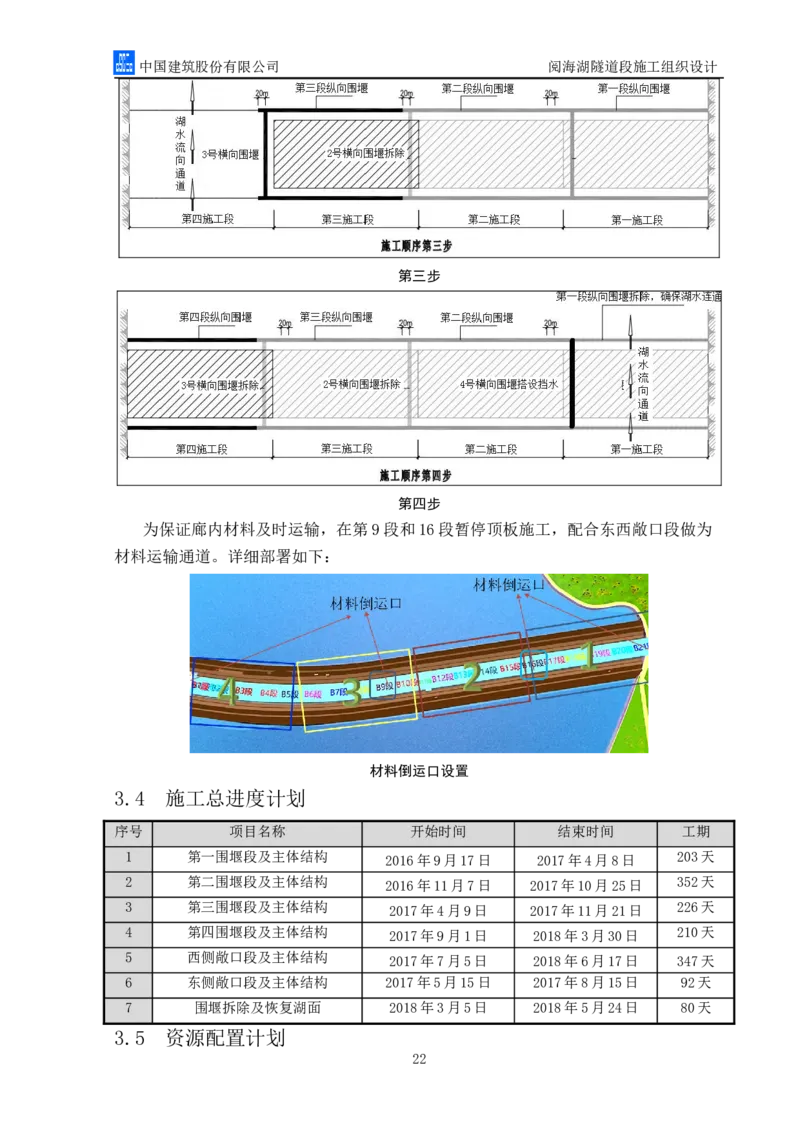

3.4 施工总进度计划....................................................26
3.5 资源配置计划......................................................26
4 施工总平面布置.......................................................29
4.1 现场情况说明......................................................29
4.2 施工现场平面布置..................................................30

5 施工准备.............................................................34

5.1 技术准备..........................................................34
5.2 现场准备..........................................................41
6 主要施工技术方案.....................................................41

6.1 测量工程..........................................................41
6.2 围堰工程..........................................................42
6.3 基坑工程..........................................................44
6.4 现浇钢筋混凝土结构工程............................................45
6.5 土方回填..........................................................60
6.6 砌筑工程..........................................................61
6.7 防水、防腐工程....................................................62
6.8 装饰装修工程......................................................63
6.9 其它工程..........................................................64
7 绿色施工管理.........................................................64
7.1 组织机构..........................................................64
1中国建筑股份有限公司 阅海湖隧道段施工组织设计
7.2 策划..............................................................64
7.3 实施措施..........................................................66
7.4 技术措施..........................................................70
8 主要管理措施.........................................................73
8.1 (施工)总承包管理措施.............................................73
8.2 工期保证措施......................................................74
8.3 质量保证措施......................................................77
8.4 技术管理措施......................................................79
8.5 安全管理措施......................................................81
8.6 季节性施工保证措施................................................87
8.7 交通组织措施......................................................96
8.8 CI管理措施........................................................98
8.9 成本控制措施......................................................99
8.10 构(建)筑物及文物保护措施......................................100
8.11 应急措施........................................................101
9 附图附表............................................................111
附件1:主要工程量表...................................................111
附件2:项目总流程图...................................................111
附件3:项目组织结构图.................................................111
附件4:施工总平图(基础、结构施工阶段)...............................111
附件5:施工总平图(现场临电).........................................111
附件6:施工总平图(生活区临电).......................................111
附件7:施工总平图(临水).............................................111
附件8:施工总进度计划.................................................111
附件9:试验设备配备表.................................................111
附件10:劳动力需要量计划表............................................111
附件11:主要机械设备配备表............................................111
附件12:材料使用计划表................................................111
附件13:机械使用计划表................................................111
附件14:资金使用计划表................................................111
附件15:各分项工程工艺框图............................................111
附件16:质量保证体系框图..............................................111
附件17:安全保证体系框图..............................................111
附件18:绿色施工管理体系框图..........................................111
2中国建筑股份有限公司 阅海湖隧道段施工组织设计

1 编制依据
1.1 合同文件
序号 文件名称 编号 签订日期
2016年银川市地下综合管廊
1 及配套基础设施PPP项目I标 (GF2013-0201) 2016.9
段~建设工程施工合同
1.2 设计文件
序号 名称 日期

1 阅海湖隧道工程结构工程施工图纸 2016.7
2 阅海湖隧道工程附属工程施工图纸 2016.7
3 阅海湖隧道工程基坑及围堰工程施工图纸 2016.7
1.3 主要规范、规程、标准、图集
1.3.1主要规范、规程
类别 序号 名称 编号
1 建筑施工组织设计规范 GB/T50502-2009
2 工程测量规范 GB50026-2007
3 地下防水工程质量验收规范 GB50208-2011
4 地下工程防水技术规范 GB50108-2008
5 混凝土结构工程施工质量验收规范 GB50204-2015
6 混凝土结构工程施工规范 GB50666-2011
国家
7 大体积混凝土施工规范 GB50496-2018
8 混凝土和钢筋混凝土排水管 GB/T11836-2009
9 工程建设施工企业质量管理规范 GB/T50430-2017
10 建筑防腐蚀工程施工质量验收规范 GB50224-2010
11 复合土钉墙基坑支护技术规范 GB50739-2011

12 建筑基坑工程监测技术规范 GB50497-2009
1 建筑工程冬期施工规程 JGJ/T104-2011
2 建筑基坑支护技术规程 JGJ120-2012
3 建筑地基处理技术规范 JGJ79-2012
4 钢筋焊接及验收规程 JGJ18-2012
5 建筑机械使用安全技术规程 JGJ33-2012
行业
6 混凝土泵送施工技术规程 JGJ/T10-2011
7 建筑施工模板安全技术规范 JGJ162-2008
8 建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2011
9 钢筋机械连接技术规程 JGJ107-2016
10 抹灰砂浆技术规程 JGJ/T220-2010
3中国建筑股份有限公司 阅海湖隧道段施工组织设计
11 施工现场临时用电安全技术规范 JGJ46-2005
12 回弹法检测混凝土抗压强度技术规程 JGJ/T23-2011
13 机械喷涂抹灰施工规程 JGJ/T105-2011
14 建筑地基处理技术规范 JGJ79-2012
15 建筑深基坑工程施工安全技术规范 JGJ311-2013
16 建筑桩基技术规范 JGJ94-2008
1 宁夏建筑工程资料管理规程 DB64-266-2010
协会、地
方 2 宁夏建筑工程安全管理规程 DB64-680-2010

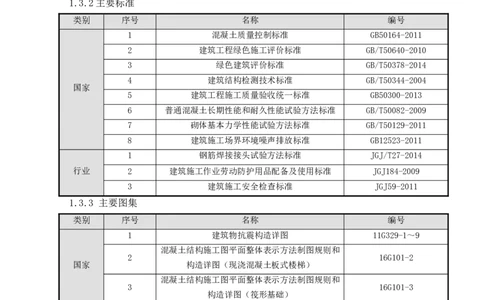

1.3.2主要标准
类别 序号 名称 编号
1 混凝土质量控制标准 GB50164-2011
2 建筑工程绿色施工评价标准 GB/T50640-2010
3 绿色建筑评价标准 GB/T50378-2014
4 建筑结构检测技术标准 GB/T50344-2004
国家
5 建筑工程施工质量验收统一标准 GB50300-2013
6 普通混凝土长期性能和耐久性能试验方法标准 GB/T50082-2009
7 砌体基本力学性能试验方法标准 GB/T50129-2011
8 建筑施工场界环境噪声排放标准 GB12523-2011
1 钢筋焊接接头试验方法标准 JGJ/T27-2014
行业 2 建筑施工作业劳动防护用品配备及使用标准 JGJ184-2009
3 建筑施工安全检查标准 JGJ59-2011
1.3.3 主要图集
类别 序号 名称 编号
1 建筑物抗震构造详图 11G329-1~9
混凝土结构施工图平面整体表示方法制图规则和
2 16G101-2
国家 构造详图(现浇混凝土板式楼梯)
混凝土结构施工图平面整体表示方法制图规则和
3 16G101-3
构造详图(筏形基础)
地方 1 接地装置安装 15D501-4
1.4 主要涉及的法律、法规
类别 序号 图集名称 编号
1 中华人民共和国建筑法 主席令2011第46号
2 中华人民共和国环境保护法 主席令2014第9号
国家 3 中华人民共和国安全生产法 主席令2014第13 号
4 中华人民共和国消防法 主席令2008第6号
5 建设工程质量管理条例 国务院令第279号
4中国建筑股份有限公司 阅海湖隧道段施工组织设计
6 建设工程安全生产管理条例 国务院令第393 号
关于印发《危险性较大的分部分项工程安全管理
7 建质[2009]87号
办法》的通知
关于做好《建筑业10项新技术(2010)》推广
8 建质[2010]170号
应用的通知
银川市建筑施工安全质量标准化管理实施细则
地方 1 /
(标准化工地管理办法)
2 工程概况

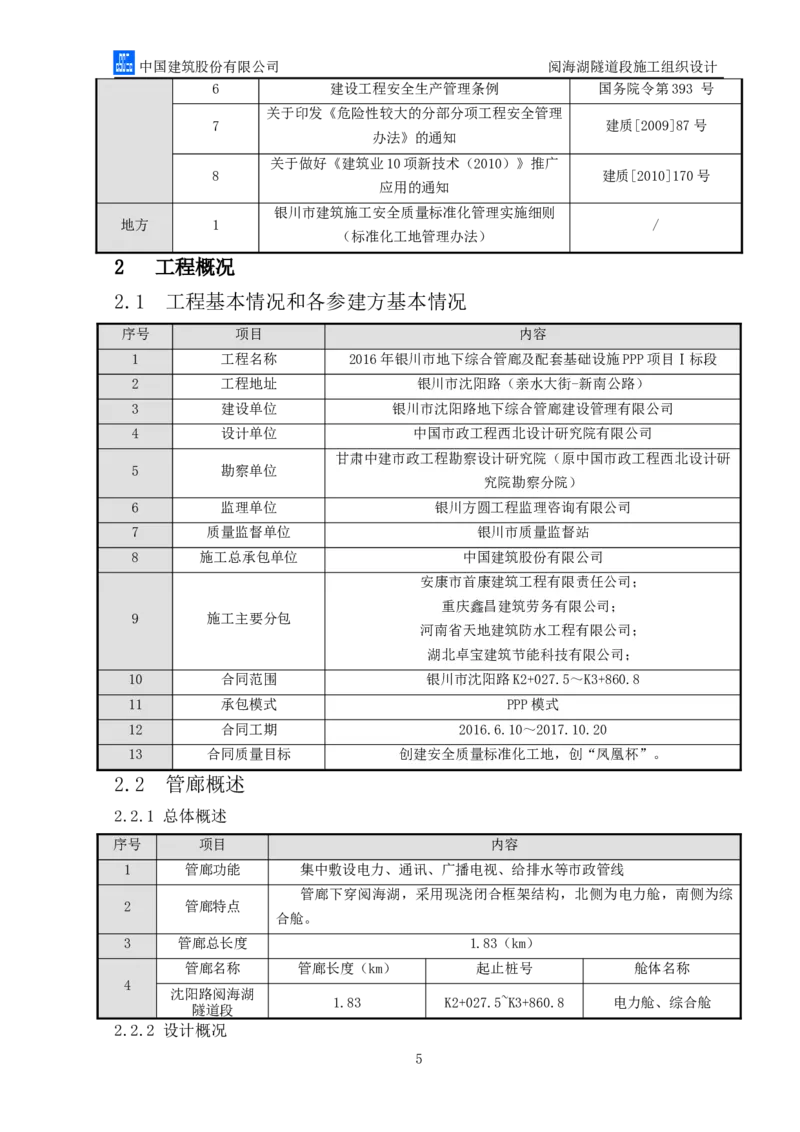

2.1 工程基本情况和各参建方基本情况
序号 项目 内容
1 工程名称 2016年银川市地下综合管廊及配套基础设施PPP项目Ⅰ标段
2 工程地址 银川市沈阳路(亲水大街-新南公路)
3 建设单位 银川市沈阳路地下综合管廊建设管理有限公司
4 设计单位 中国市政工程西北设计研究院有限公司
甘肃中建市政工程勘察设计研究院(原中国市政工程西北设计研
5 勘察单位
究院勘察分院)
6 监理单位 银川方圆工程监理咨询有限公司
7 质量监督单位 银川市质量监督站
8 施工总承包单位 中国建筑股份有限公司
安康市首康建筑工程有限责任公司;
重庆鑫昌建筑劳务有限公司;
9 施工主要分包
河南省天地建筑防水工程有限公司;
湖北卓宝建筑节能科技有限公司;
10 合同范围 银川市沈阳路K2+027.5~K3+860.8
11 承包模式 PPP模式
12 合同工期 2016.6.10~2017.10.20
13 合同质量目标 创建安全质量标准化工地,创“凤凰杯”。
2.2 管廊概述
2.2.1 总体概述
序号 项目 内容
1 管廊功能 集中敷设电力、通讯、广播电视、给排水等市政管线
管廊下穿阅海湖,采用现浇闭合框架结构,北侧为电力舱,南侧为综
2 管廊特点
合舱。
3 管廊总长度 1.83(km)
管廊名称 管廊长度(km) 起止桩号 舱体名称
4
沈阳路阅海湖
1.83 K2+027.5~K3+860.8 电力舱、综合舱
隧道段
2.2.2 设计概况
5中国建筑股份有限公司 阅海湖隧道段施工组织设计
序号 项目 内容
1 管廊覆土厚度 1.2(m) 最大基坑深度 12.5(m)
管廊主体内部 一层1:2水泥砂浆抹面+环氧富锌漆2底2面.
2 装饰工程
人员出入口 钢爬梯+自动智能井盖
管廊内壁 防水水泥砂浆抹面
1.5mm高分子自粘防水卷材、2.0mm橡胶沥青防水涂
管廊外壁
防水(防腐) 料
3
工程 施工缝处理 钢板止水带
中埋式钢边止水带、背贴式止水带、1.5mm高分子自
变形缝
粘防水卷材、2.0mm橡胶沥青防水涂料。
防火分区间距不大于200m,分区之间用耐火极限3.5h轻质砼砌块墙进行
4 防火分区

防火分隔,防火门采用0.8m*2m甲级防火门。
5 砌体材料 200厚A3.5加气混凝土砌块
6 土方回填 原土回填,分层碾压,压实度不小于0.95
闭口段≥250kpa
7 结构形式 闭合框架结构 地基承载力要求 U型槽段≥180kpa
挡墙段≥120kpa
设计使用年限 100年 抗震等级 乙级
8 设计参数 建筑结构的安全等
一级 抗震设防烈度 8度
级
垫层 C20混凝土
混凝土强度等
9 管廊主体结构 C45抗渗混凝土,抗渗等级P8
级
人员出入口 C30混凝土
钢筋采用HPB300,HRB400钢筋;预埋钢构件采用
10 钢筋类别 非预应力筋及等级
Q235钢
2.2.3 附属设施工程概况
不在我司承包范围略
2.2.4 合同内拆除及恢复情况
序号 项目 内容
1 工程部位 沈阳路K2+027.5~K3+860.8
建(构)筑物 工程范围内的农家乐、鱼塘
2 拆除工程 道路 工程范围内的原沈阳路城市主干道
原阅海湖岸边绿化 工程范围内的阅海湖岸边绿化
阅海湖岸边绿化 因施工破坏的阅海湖岸边绿化
3 恢复工程
道路 原沈阳路城市主干道

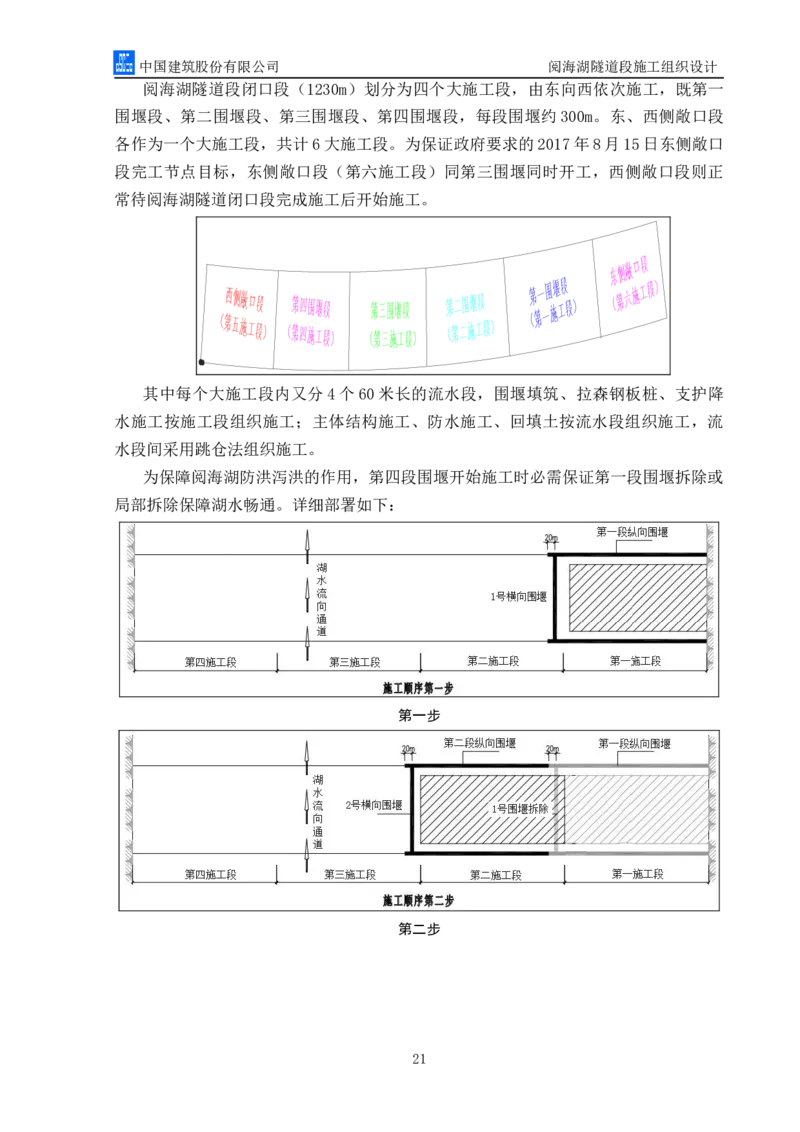

2.2.5 管廊总体布置平面图、典型标准断面图
1、阅海湖隧道平面布置图
6中国建筑股份有限公司 阅海湖隧道段施工组织设计

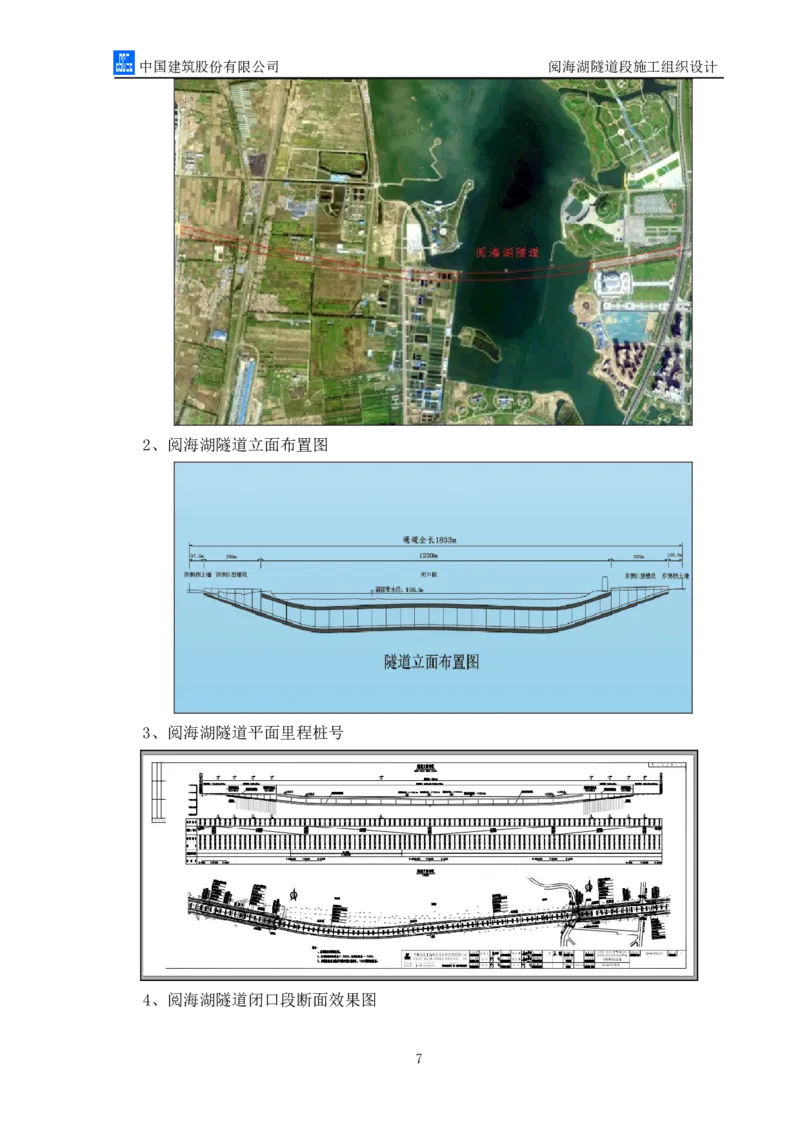

2、阅海湖隧道立面布置图
3、阅海湖隧道平面里程桩号
4、阅海湖隧道闭口段断面效果图
7中国建筑股份有限公司 阅海湖隧道段施工组织设计
6、阅海湖隧道闭口段断面图
7、阅海湖隧道敞口段俯视效果图
8中国建筑股份有限公司 阅海湖隧道段施工组织设计

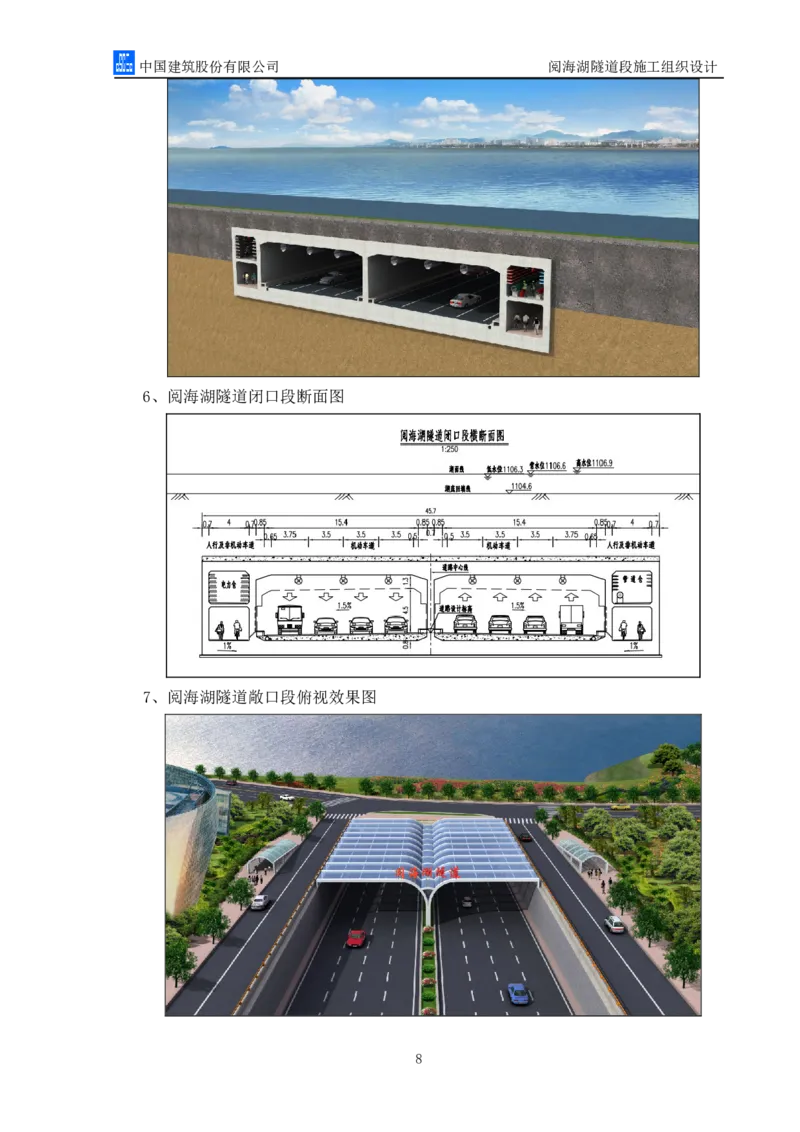

8、阅海湖隧道敞口段断面图

9、阅海湖隧道挡土墙段断面图
9中国建筑股份有限公司 阅海湖隧道段施工组织设计

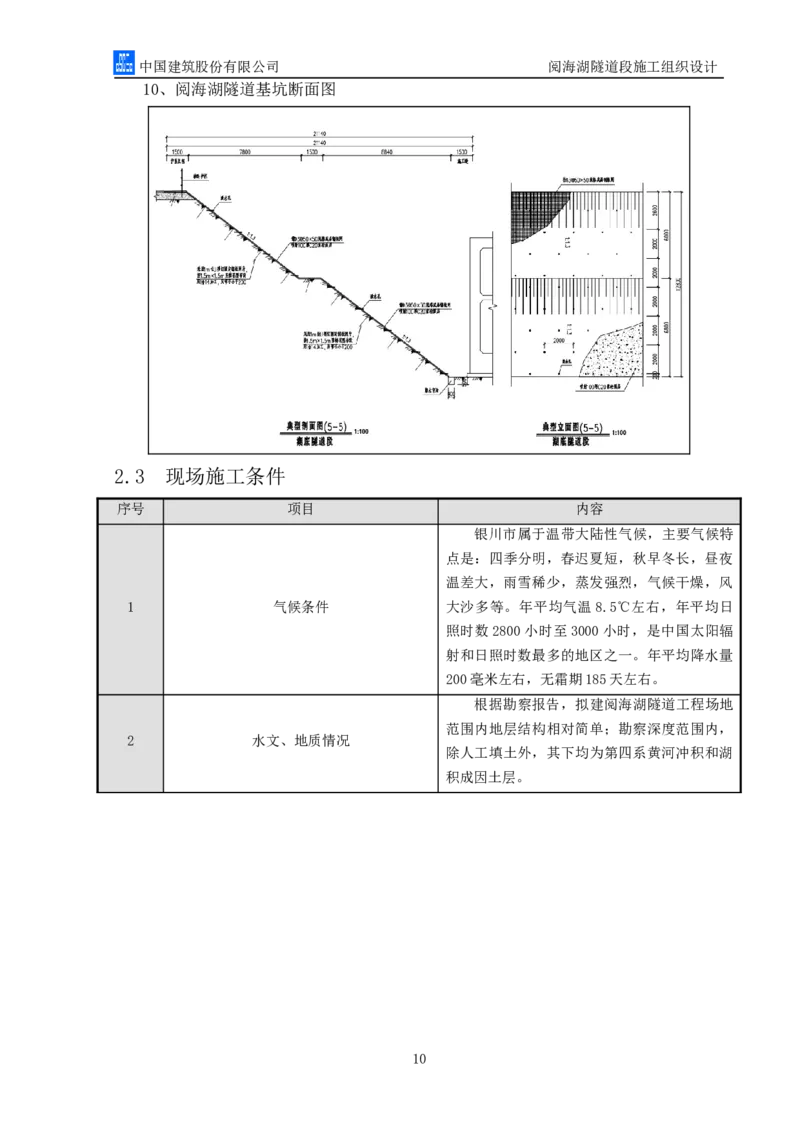

10、阅海湖隧道基坑断面图

2.3 现场施工条件
序号 项目 内容
银川市属于温带大陆性气候,主要气候特
点是:四季分明,春迟夏短,秋早冬长,昼夜
温差大,雨雪稀少,蒸发强烈,气候干燥,风
1 气候条件 大沙多等。年平均气温8.5℃左右,年平均日
照时数2800小时至3000小时,是中国太阳辐
射和日照时数最多的地区之一。年平均降水量
200毫米左右,无霜期185天左右。
根据勘察报告,拟建阅海湖隧道工程场地
范围内地层结构相对简单;勘察深度范围内,
2 水文、地质情况
除人工填土外,其下均为第四系黄河冲积和湖
积成因土层。
10中国建筑股份有限公司 阅海湖隧道段施工组织设计
序号 项目 内容
建项目区域地势较为平坦,起伏较小,且
分布在规划区范围外围,整个规划区地形可谓
一马平川,地形条件极佳,在工程沿线北侧紧
邻一道高压线塔。拟建工程沿线主要为耕地、
温室大棚、民房及池塘等,植被茂盛;工程场
地总体地形相对平坦开阔。K0+000~K2+360段

3 影响施工的构(建)筑物情况
道路现状地面高程一般为1106.49~1110.95m
之间,大致呈西高东低;K2+360~K3+480段为
阅海湖,湖底面高程一般介于 1104.39~
1105.18m;K3+480~K4+240段已建成道路,现
状地面高程介于1107.36~1108.66m之间,略
呈东高西低。
本项目大致呈东西向展布,横跨银川市西
夏区及金凤区,西段与现状新南公路相接,往
东下穿包兰铁路,依次与通达北街、满城北街
平面交叉,跨阅海湖,终于亲水大街,并与现
周边主要单位(居民区)、交通道路、交 状沈阳中路衔接;其中阅海湖隧道东侧敞口段
4
通情况 北侧紧邻银川览山公园,南侧紧邻宁夏国际会
堂中型,施工场地狭小。地貌单元属于黄河冲
击湖积平原二级阶地。拟建工程沿线主要为耕
地、温室大棚、民房及池塘等,植被茂盛;工
程场地总体地形相对平坦开阔。
本项目工程附近施工临时用水方便,施工
5 可利用的资源分布等其他说明情况 临时用电方便,以及附件土方资源丰富,就近
也有空闲的弃土场地。
2.4 工程施工重点、难点分析及对策

序号 重点、难点内容 对策
1、受工期8.15节点影响,原投标施组在东侧
敞口段的加工场地必需拆除,西侧受拆除影响无法
推进,施工现场在湖水中间,没有堆料和加工场
地。
2、根据上述影响采取措施如下:2、3、4段围
施工场地狭小,交通通行难,加
1 围堰填筑后,利用开挖基槽的土方将南侧围堰加
工场地不足。
宽,作为湖内主体结构施工的各种加工场地和材料
堆放场地,并进行科学策划,合理有效的布置各加
工场地位置以及各加工场地与材料堆放场地之间的
位置关系。
2、在阅海湖南北侧围堰内侧筑土各修筑一道
11中国建筑股份有限公司 阅海湖隧道段施工组织设计
14m宽平行于围堰的“施工便道”,并在每段围堰
的交界处将设置一处互通交叉路口,利用每段间的
横向围堰总体形成双层双向环路。
1、根据合同工期,编制详细的施工进度计
划,根据不同施工部位的施工进度计划工期配备相
应足够的劳动力、施工材料、施工机械,并密切关
注未来天气及周边环境变形所带来的影响。
2、由于东侧敞口段南侧紧邻宁夏国际会堂,
北侧紧邻览山公园,基槽范围内其它产权单位的管

施工专业多,工期紧,2017年8
线多,拆改工作量大,推进速度缓慢,所在在东侧
月15日东侧敞口段整体完工,2018年
2 敞口段采用排桩支护,减少基坑对管线的影响,加
9月15日宁夏回族自治区60周年大庆
快我司施工进度。
需全线通车。
3、合理优化各分项工程的细部节点施工做法
及方法,做到合理、有序、高效。
4、科学部署总体工作安排,合理组织各工序
衔接,保证施工现场无间歇连续流水施工,工人不
窝工。
1、考虑本工程主体结构实际体量、施工工作
面大,北侧高压线影响,阅海湖闭口段和两侧U型
2 垂直运输难度大 槽段采用布置塔吊进行垂直运输。
2、在阅海湖隧道两侧的挡土墙段采用25t汽
车吊进行垂直运输。

1、严格按设计图纸采取1:1.3放坡喷锚支护
形式,过程控坡度和喷锚质量。
2、在基坑边坡设置基坑监测点,严格按照规
3 基坑深度较深(12.8m)
定进行基坑边坡监测。
3、在基坑边坡外侧2m外设置临时道路,避免
临时道路行驶车辆影响基坑边坡安全。
1、结合本工程工期、质量、经济等方面,根
据混凝土体量择优选择适合本工程的模架体系(60
管廊湖内闭口段全线结构顶板厚
系列承插型盘扣式支撑+H型钢主龙骨+木方次龙骨
1.4m,跨度17.1m,为超过一定规模
4 +木模板)。采用合理的施工组织方法,控制最小
危险性较大分项工程,措施投入、安
投入量和投入时间。
全管控难度较大。
2、模架严格按照建质﹝2009﹞87号文相关要
求进行模架方案编制、论证、搭设和验收。
1、随着不同季节和施工环境性的变化,随时
优化混凝土配合比,严格把控混凝土原材料质量
5 混凝土裂缝控制
关。
2、浇筑混凝土时,提前做好各项准备,人
12中国建筑股份有限公司 阅海湖隧道段施工组织设计
工、机械、商混、天气等,严格监督劳务分包进行
混凝土振捣,避免漏振、过振;以及采用跳仓法施
工。
3、混凝土收面后及时采用棉被蓄水养护法及
时养护,混凝土模板拆模必须按照规范规定拆模。
1、采用新型防水材料和防水节点,严格按照
施工工艺进行各道工序验收。

2、根据管廊实际投入应用的各项恶劣环境,

进行施工样板段,根据样板段实际投入使用情况,
6 综合管廊防水工程 发现问题后积极改善,以提高管廊防水质量。
3、加强防水材料进场验收,严格控制材料进
场质量;
4、做好防水施工交底,并适时监控现场施工
质量,确保管廊防水效果。

1、优化机械选型和选择合适的施工时间,减

少和降低振动、噪音的影响;

2、有组织的排放废水和垃圾,设置过滤池、
沉淀池和垃圾池,控制污染源;
7 安全文明施工要求高
3、运输车辆加覆盖装置,进出场地进行冲
洗,防止粉尘和泥砂污染;
4、加强环境卫生管理,加强防废、防毒、防
火和用水管理,创造良好环境。
1、根据地方雨季等的特点,编制应急预案,
定期组织安全技术教育、宣传,配备安全应急物
资,成立安全应急领导小组,组织演练;
8 季节性气候对施工影响大 2、加快施工进度,争取在雨季前完成管廊主
体结构,做好施工降排水措施;
3、施工中各类施工机具、施工办公生活驻地
等要充分考虑防风措施。
3 施工总体部署
3.1 项目管理目标
3.1.1 工期目标
本工程合同工期为2016年5月30日至2018年5月30日,工期730日历天,实际
开工日期2016年5月30日。
3.1.2 质量目标
按照现行国家验收标准评定一次性达到合格工程标准。合同履约率100%,顾客投
诉为零,项目交工验收质量合格。施工期间杜绝质量事故,确保工程总体质量达到优
良。所承建工程施工阶段和完工后涉及质量服务工作的顾客满意度达到“满意”以上,
13中国建筑股份有限公司 阅海湖隧道段施工组织设计
创我银川市工程质量“凤凰杯”。
3.1.3 安全目标
在施工管理过程中将以我司的环境方针和职业安全健康方针为宗旨,杜绝重大伤亡
及火灾、机械事故。施工过程中,严格执行《建设工程安全生产管理条例》和银川市
建筑施工现场管理相关规定,创建自治区安全质量标准化工地。
3.1.4 绿色施工目标
将“四节一环保”作为施工实施过程中的总原则,各阶段工作围绕该目标进行,力
争实现可持续施工。
3.1.5 CI管理目标
本工程是国家试点工程,在十三五规划中有着非凡的战略意义,也是中国建筑形象
宣传的重要窗口,因此CI管理目标力创“中建CI金奖”,以及“中建一局十佳CI达
标工程”的项目部。
3.1.6 科技目标
施工管理过程中将坚持科学技术是第一生产力,积极推广建设部建筑业 10项新技
术,建立由承建各方、业主和监理参加的计算机网络,统一配备工程管理软件,同时
建立施工现场信息管理平台等,以达到现场的技术、质量、安全以及进度计划控制等
全部采用计算机网络进行动态跟踪管理,确保工程质量和工期等各项目标的实现。
确保本工程在国家级和省级刊物发表论文 5篇,完成省部级工法2项,实用新型专
利2项,1项BIM奖项,优秀方案2篇,技术总结10篇,QC质量成果1项。
3.1.7 成本管理目标
按我司制造成本相关要求完成成本控制,实现目标收益率。
3.2 组织机构
3.2.1 组织机构图
14中国建筑股份有限公司 阅海湖隧道段施工组织设计
项目组织机构图
15中国建筑股份有限公司 阅海湖隧道段施工组织设计

3.2.2 岗位职责

岗位名称 职责
(1)工程项目总负责人,向公司总经理负责。
(2)贯彻公司质量方针,制定项目质量目标,全面履行工程承包合
同规定的责任。
(3)负责项目组织机构的建立和人员安排及确定职责范围。
项目经理
(4)确保公司质量保证手册和有关程序文件的贯彻执行。
(孙磊)
(5)负责建立健全工程的安全生产体系和制度。
(6)负责分包工程合同的签定。
(7)负责工程施工款决算审核,工程款的回收。
(8)主持编制项目施工组织设计,负责工程的安全生产。
(1)全面负责工程的技术和质量工作,负责项目施工组织设计及质
量保证措施、安全技术措施的编制工作。
(2)根据工程实际及工艺工序,负责做好整体进度计划安排,并做
好月计划、周计划安排,对未能按计划完成的,及时采取补救措施。
(3)对工程图纸、文件、交桩、设计交底等相关问题负责与设计单
位、监理单位、业主单位联系协调解决。项目总工对以上技术事项要对各
工种责任人和承包队,劳务分包队责任人进行贯通指导。
总工程师 (4)负责落实施工前的各项技术、质量准备工作及安全和技术交底
(井玉阳) 工作。
(5)熟悉现场情况,对施工全过程的技术、质量工作进行监控,检
查各工序责任人工作落实情况,对不按技术质量要求施工者有权令其停工
整顿。
(6)负责组织在本项目的新技术、新工艺、新设备、新材料推广。
(7)对本工程施工中可能存在的质量隐患及其预防和纠正措施进行
考核,组织解决工程施工中技术难题的科研攻关。
(8)负责解决竣工资料编制和技术总结,组织竣工交验。
(1)是施工现场全面生产管理工作的领导者、组织与指挥者,主管
工程部和安全监督部的工作;
(2)参与编制项目质量、环境、职业安全与健康体系管理计划,并
领导整合体系的现场贯彻实施;
(3)参与编制施工组织设计、施工技术方案和技术措施等技术管理
文件,领导现场贯彻实施;
生产经理
(4)参与编制总进度计划及年度、阶段计划,领导编制月、周、日
(薛庆昕)
生产计划,组织贯彻实施进度计划;
(5)负责与业主、监理等相关方的现场协调工作,负责生产要素的
现场配置和管理,负责机电、土建交叉作业的综合平衡工作,确保工程顺
利进行;
(6)对项目安全生产负直接领导责任,组织落实施工现场环境保
护、文明施工、安全生产和CI形象管理;牵头组织安全创优和CI达标工
16中国建筑股份有限公司 阅海湖隧道段施工组织设计
作;
(7)组织现场施工质量保证资料的编制工作;
(8)主管项目工程质量管理工作,领导组织有关工程质量问题和质
量事故的调查与处理工作;
(9)组织新技术、新产品、新材料、新工艺的现场应用;
(10)领导与组织编写工程施工总结工作;
(11)参与项目结构验收及竣工验收工作;
(12)参与项目制造成本实施计划的编制与分析工作。
(1)执行公司商务管理工作各项制度;
(2)负责项目投标中的经济标编制、报出,项目成本和收益预测,
参与投标策划的制定与实施;
(3)参与合同谈判,负责项目合同二次交底;负责合同风险识别并
编制风险预防措施;
(4)负责项目的计划成本编制、调整;
(5)按公司制定的策划大纲完成项目的商务策划,并负责落实;
(6)负责合同价款确认(包括洽商变更签证索赔等)、月度完成工
作量确认和工程款申报;
商务经理
(7)协助项目经理完成项目工程款回收;
(吴辉)
(8)负责项目成本锁定、竣工结算、合同总结工作;
(9)负责编制现金流量表、月度资金计划;
(10)负责项目分包、物资采购招标、合同管理与结算工作:
(11)负责分包、物资等项目资金的分配和申请工作;
(12)负责定期召开成本分析会,分析成本,落实策划完成情况,调
整策划;
(13)负责定期完成收入毛利、预算制造成本统计填报;
(14)协调与总部各部门的工作衔接;
(15)完成领导交办的其他工作。
(1)核实、验证分承包商的资质、专业工种上岗证书。
(2)每日核对持上岗证书的具体操作人员,对特殊工种连续监控。
(3)负责项目机械管理,对进场机械设备按照机械设备型号、规
格、性能、数量等进行验证和认可,对进场设备进行维护、保养工作,要
对设备运行状态进行跟踪,每月填写机械设备检查记录。
工程部 (4)负责施工过程控制。负责组织、协调、处理各分包单位、各工
(王龙、徐艳峰) 序间的各项问题及作业计划安排。
(5)负责实施施工组织设计、方案、技术措施。
(6)负责文明施工及安全生产管理达标工作。
(7)负责成品保护工作和工程交验工作。
(8)负责工程综合进度安排和实施,确保合同工期。
(9)参加分部工程和单位工程的验收。负责工程回访保修。
技术部 (1)负责编制和监督实施施工组织设计、方案、技术措施、程序化
17中国建筑股份有限公司 阅海湖隧道段施工组织设计
文件、物资试验计划。
(2)负责编制“工程项目质量管理策划书”。
(3)负责工程项目的技术资料、工程质量记录管理。
(4)参加工程质量的调查分析,制定纠正和预防措施。
(5)执行工程质量的法令、法规等,对施工全过程负责质量检查、
(赵世伟、张永亮)
评定。
(6)负责项目计量、试验和标养室的管理。
(7)负责对不合格品的纠正实施,跟踪检查。
(8)负责项目培训管理工作。
(1)执行公司要求的有关规章制度,结合工程特点制定安全活动计
划,做好安全宣传工作。
(2)贯彻安全生产法规标准,组织实施检查,督促各分包的月、
周、日安全活动。
(3)负责现场安全保护、文明施工的预控管理。
安全部 (4)进行安全教育和特殊工种的培训,检查持证上岗,并办理入场
(倪全利) 证件。
(5)定期组织现场综合考评工作,填报汇集上级发放各类表格,并
负责对综合考评结果的奖罚执行。
(6)做好安全生产方面的内业资料及本部门的各种台帐。
(7)对安全隐患下达整改通知单并进行复查。
(8)负责现场动火证的办理工作。
(1)贯彻国家及地方的有关工程施工规范、工艺标准、质量标准。
(2)严格执行施工质量验收规范,行使质量否决权。确保项目总体
质量目标和阶段质量目标的实现。
(3)编制项目“过程检验计划”,增加施工预控能力和过程中的检
查,使质量问题消除在萌芽之中。
(4)负责分解质量目标,制定质量创优实施计划,并监督实施情
况。
质量部 (5)监督“三检制”与“样板制”的落实,参与分部分项工程的质
(赵雪杨、唐致宇) 量验收,同时进行标识管理。
(6)不合格品控制及检验状态管理。
(7)组织、召集各阶段的质量验收工作,并做好资料申报填写工
作。
(8)参与质量事故的调查、分析、处理,并跟踪检查,直至达到要
求。
(9)按ISO9001标准进行质量记录文件的记录、收集、整理和管
理。
物资部 (1)负责工程部提出的材料计划接收、传递。
(安鹏斌、连铎、秦鹏) (2)掌握工期进度和主要材料的进场时间及需用量,督促公司物资
18中国建筑股份有限公司 阅海湖隧道段施工组织设计
公司及时供应。
(3)严格材料进场验证,保证验证计量器具有效。
(4)材料进场按现场阶段平面布置根据施工进度到位,按规格要求
堆码整齐标识。
(5)负责料具的保管,发放,耗用,核算工程竣工工作。
(6)进场钢材、原材及有特殊要求的材料复验委托。
(7)按物资公司授权负责现场急需物资采购。
(1)负责编制工程概算、结算书和工程款结算。
(2)参与投标报价与合同签订工作。
(3)办理预算外签证。定期盘点,协助做内部成本核算。
(4)协调公司内部专业分公司施工,为上级领导部门提供各类经济
商务部
信息。
(李明华、陈益梅、段文
(5)有效控制成本费用的开支,做好成本分析。
芳、陆晨希)
(6)建立、健全各类台帐、报表等内业资料管理,进行合同管理。
(7)负责工程变更洽商的增、补预算,施工预算,工料分析和索
赔。
(8)负责工程分承包商的结算审核工作。

3.3 总体施工安排
3.3.1 总体施工安排原则
1、本工程属于国家第二批试点城市首个落地管廊项目,工程体量大,施工涵盖面
广,组织协调难度大。因此,施工管理模式建立PPP总承包项目经理部→工区→分包
三级管理模式。
2、我单位承接的阅海湖隧道工程为本工程的第三工区,施工主体为 K2+027.5-
K3+860.8段(阅海湖隧道段)围堰工程,土方工程,主体结构工程等;管廊内附属设
施及道路为其它工区范围,隧道及管廊内的全线机电安装为其它工区范围。
3、阅海湖隧道工区拟划分为六个施工段,由东向西分别为第一围堰段,第二围堰
段,第三围堰段,第四围堰段,东侧敞口段,西侧敞口段。根据现场实际踏勘结合业
主拆迁情况,先从湖东侧开始施工,先施工第一围堰段内的所有结构,依次是第二围
堰段内的所有结构,由于政府要求2017年8月15日东侧敞口段出形象,后续在第三围
堰段主体结构施工时,东侧敞口段主体结构同时开工,最后是第四围堰段主体结构施
工和西侧敞口段主体结构施工将隧道全线贯通,隧道安装工程及附属工程将结合土建
交叉施工。

4、湖内的交通规划将直接决定着工程进度和大量材料的运输与周转的速度和施工
的便利条件,结合本项目只有东侧一个方向能组织材料、物资出入的情况。因地制宜
的制定了双层双向环路,第一层是指纵向围堰上的围堰路,筑土围堰是本项目涉水的
第一道工序,围堰路主要承担土方车辆的通行和材料的运输。第二层是指基坑上口的
施工便道。施工便道主要承担泵车的支设和罐车的通行,每条道路宽度均能满足双向
19中国建筑股份有限公司 阅海湖隧道段施工组织设计
通行的要求,纵向围堰和横向围堰上的道路共同组成了环行道路。考虑到泵车支腿支
开后施工便道被切断,故在上下两层环路之间每隔 150m设置一处互通交叉路口,混凝
土罐车可以通过围堰路和互通叉路绕行,进行供料和出场。使最大限度的发挥道路通
行与运输能力,满足现场正常生产的需要。
6、考虑本工程实际情况,本工程垂直运输采用QTZ6015和QTZ7015型号塔吊,由
于在北侧围堰的北部10m左右紧邻一条平行于隧道的高压线及高压线塔,故塔吊均在
南侧围堰的基坑底部进行“一”字型布置,塔吊布置具体详见《施工总平图布置图》。
7、在阅海湖隧道东侧U型槽段南侧紧邻宁夏国际会堂中心,北侧紧邻银川市览山
公园,其在东侧U型槽段主体结构最宽处为60m(加上两侧人行梯道),其红线内净距
也为60m,通过对此处整体管线排查、以及建设单位组织相关管线所属单位和各参建单
位进行协调开会,最终此处基坑边坡采用排桩支护,加快我司施工进度。
3.3.2 任务划分
1、施工任务划分
序号 划分范围 施工内容
土方工程、主体结构、防水工程、道路工程、附属工程、机
1 总承包方自施
电工程
2 业主直接发包 绿化工程
3 专业分包方 亘杰、卓宝、雨虹、鑫昌、首康
2、工程物资、设备采购划分
序号 划 分 范 围 物 资、设 备 内 容
1 总承包方采购 钢筋、混凝土、钢模板、木模板、砂浆及辅材
2 业主自行采购 机电设施
3 分承包方采购 防水材料、架料
3.3.3 总体施工顺序及流水段划分
20中国建筑股份有限公司 阅海湖隧道段施工组织设计
阅海湖隧道段闭口段(1230m)划分为四个大施工段,由东向西依次施工,既第一
围堰段、第二围堰段、第三围堰段、第四围堰段,每段围堰约300m。东、西侧敞口段
各作为一个大施工段,共计6大施工段。为保证政府要求的2017年8月15日东侧敞口
段完工节点目标,东侧敞口段(第六施工段)同第三围堰同时开工,西侧敞口段则正
常待阅海湖隧道闭口段完成施工后开始施工。
其中每个大施工段内又分4个60米长的流水段,围堰填筑、拉森钢板桩、支护降
水施工按施工段组织施工;主体结构施工、防水施工、回填土按流水段组织施工,流
水段间采用跳仓法组织施工。
为保障阅海湖防洪泻洪的作用,第四段围堰开始施工时必需保证第一段围堰拆除或
局部拆除保障湖水畅通。详细部署如下:

第一步
第二步
21中国建筑股份有限公司 阅海湖隧道段施工组织设计
第三步
第四步
为保证廊内材料及时运输,在第9段和16段暂停顶板施工,配合东西敞口段做为
材料运输通道。详细部署如下:
材料倒运口设置
3.4 施工总进度计划
序号 项目名称 开始时间 结束时间 工期
1 第一围堰段及主体结构 2016年9月17日 2017年4月8日 203天
2 第二围堰段及主体结构 2016年11月7日 2017年10月25日 352天
3 第三围堰段及主体结构 2017年4月9日 2017年11月21日 226天
4 第四围堰段及主体结构 2017年9月1日 2018年3月30日 210天
5 西侧敞口段及主体结构 2017年7月5日 2018年6月17日 347天
6 东侧敞口段及主体结构 2017年5月15日 2017年8月15日 92天
7 围堰拆除及恢复湖面 2018年3月5日 2018年5月24日 80天
3.5 资源配置计划
22中国建筑股份有限公司 阅海湖隧道段施工组织设计
3.5.1 主要工程材料订货、加工及进场计划

序号 材料名称 规格 单位 数量 进场时间 使用时间
1 钢筋 HPB300;HPB400 吨 36000 2016.8.1 2016.8.15
2 混凝土 C45P8;C35;C20 方 221462.35 2016.8.15 2016.8.15
3 聚合物改性沥 橡胶沥青防水涂料 平米 30614.89 2016.9.5 2016.9.25
青防水涂料
4 防水卷材 1.5mm高分子自粘防水卷材 平米 30614.89 2016.9.5 2016.9.15
5 拉森钢板桩 FSP-IV 6m 吨 900 2016.6.15 2016.6.15
6 砂浆 M10;M7.5 方 463.2 2016.7.20 2016.8.1
7 套筒 / 个 710000 2016.8.10 2016.8.15
8 橡胶止水带 / 米 4312.2 2016.8.5 2016.8.15
9 玻璃纤维网格 20mm×20mm 平米 11960.8 2016.8.12 2016.8.15
布
10 止水螺杆 直径14 米 108000 2016.8.5 2016.8.5
3.5.2 主要设备采购及进场计划
序号 材料设备名称 数量 进场时间 安装时间 备注
1 电缆 2500m 2017.6.1 2017.7.1
2 桥架 250个 2017.9.1 2017.10.1
3 一级配电箱柜 3个 2017.7.1 2017.8.1
4 二级配电箱 30个 2017.7.1 2017.8.1
5 排风机 8个 2017.10.1 2017.11.1
6 防烟防火阀 8个 2017.10.1 2017.11.1
7 400mmHDPE管 280m 2017.6.1 2017.7.1
8 雨水篦子 214个 2017.6.5 2017.7.5
9 雨水管 3700m 2017.5.1 2017.6.1
10 钢盖板 364个 2017.6.25 2017.7.5
3.5.3 主要周转材料进场计划
阅海湖闭口段60m单个节段的主要周转材料用量表
序号 材料名称 规格 单位 数量 备注
1 盘扣横杆0.9m 0.9m 根 22577
2 盘扣横杆1.2m 1.2m 根 19402
3 盘扣立杆2m 2m 根 1920
4 盘扣立杆1.15m 1.15m 根 960
5 盘扣斜杆1.85m 1.85m 根 5650
6 盘扣斜杆1.71m 1.71m 根 7900
7 盘扣基座0.2m 0.2m 根 960
8 底托 常规 个 19831
9 顶托 常规 个 19831
23中国建筑股份有限公司 阅海湖隧道段施工组织设计
10 龙骨 150×75×5×7H型钢4m 根 1785
11 龙骨 150×75×5×7H型钢2m 根 297
12 龙骨 H型钢连接片 片 5444
13 木模板 1830×915×15mm 片 2371
14 木模板 1830×915×18mm 片 3283
15 钢模板 各种型号 吨 545
16 背楞 8#槽钢6m 吨 212.72
17 方钢 40×60×2.0 吨 179.559
18 钢板 20mm厚 吨 255.65
19 木方 100×100 根 1200
20 脚手架 直径48 米 9884
阅海湖闭口段各节段周转计划表
阅海湖闭口段各节段周转计划表(共计21个段)
序号 部位 第一次进场时间 倒运下一段 退场时间 备注
第一家劳务(重庆鑫昌)
1 B21 2016.11 B10 / 第一次使用
2 B19 2016.09 B8 / 第一次使用
3 B17 2016.10 B6 / 第一次使用

4 B10 / B20 / 第二次使用
5 B8 / B18 / 第二次使用
6 B6 / B16 / 第二次使用
7 B20 / B9 / 第三次使用
8 B18 / B7 / 第三次使用
9 B16 / 倒运结束,退场 2017.10 第三次使用
10 B9 / 倒运结束,退场 2017.11 第四次使用
11 B7 / 倒运结束,退场 2017.09 第四次使用
第二家劳务(安康首康)
12 B15 2016.11 B5 / 第一次使用
13 B13 2017.03 B3 / 第一次使用
14 B11 2016.11 B1 / 第一次使用
15 B5 / B14 / 第二次使用
16 B3 / B12 / 第二次使用
17 B1 / B4 / 第二次使用
24中国建筑股份有限公司 阅海湖隧道段施工组织设计
18 B14 / B2 / 第三次使用
19 B12 / 倒运结束,退场 2017.09 第三次使用
20 B4 / 倒运结束,退场 2017.05 第三次使用
21 B2 / 倒运结束,退场 2018.03 第四次使用
3.5.4 主要施工机械及设备进场计划
序号 机械/设备名称 型号 单位 数量 使用部位 进场时间 出场时间
1 塔吊 QTZ7015 台 4 第一段围堰 2016.9 2017.4
2 塔吊 QTZ7015 台 4 第二段围堰 2016.11 2017.10
3 塔吊 QTZ7015 台 4 第三段围堰 2017.4 2017.11
4 塔吊 QTZ7015 台 4 第四段围堰 2017.9 2018.3
5 塔吊 QTZ6015 台 3 东侧U型槽 2017.5 2017.8
6 塔吊 QTZ6015 台 3 西侧U型槽 2017.7 2018.5
7 自卸式土方车 斯尔太19T 辆 40 全段 2016.7 2017.9
8 轮胎式装载机 ZL50 辆 6 全段 2016.7 2018.5
9 双钢轮压路机 8-10t 辆 4 全段 2016.7 2018.5
10 振动压路机 BW213 辆 4 全段 2016.7 2018.5
11 挖掘机 PC220 辆 5 全段 2016.7 2017.9
12 挖掘机 DH300 辆 5 全段 2016.7 2017.9
13 挖掘机 SK360 辆 4 全段 2016.7 2017.9
14 洒水车 8102\东风 辆 2 全段 2016.7 2018.6
15 推土机 220(马力) 辆 4 全段 2016.7 2018.5
16 平板车 雷诺载30t 辆 4 全段 2016.7 2018.5
17 汽车吊车 QY25 辆 4 东西侧敞口段 2016.7 2018.5
3.5.5 劳动力计划
2016年 2017年 2018年
序号 工种 2季
2季度 3季度 4季度 1季度 2季度 3季度 4季度 1季度
度
1 架子工 6人 80人 120人 120人 120人 50人 30人 20人 10人
2 木工 2人 20人 60人 60人 60人 40人 20人 10人 5人
3 钢筋工 6人 30人 90人 90人 90人 90人 90人 30人 10人
4 普工 20人 120人 390人 390人 390人 390人 390人 440人 80人
5 混凝土工 6人 15人 75人 75人 75人 65人 35人 15人 5人
6 电工 5人 30人 30人 30人 30人 15人 15人 15人 15人
7 电焊工 4人 10人 30人 30人 30人 14人 9人 10人 5人
8 防水工 / / 40人 30人 30人 12人 8人 / 5人
9 降水工 / 40人 80人 60人 60人 / / / /
25中国建筑股份有限公司 阅海湖隧道段施工组织设计
10 测量工 2人 4人 6人 6人 6人 6人 6人 6人 6人
11 试验工 1人 3人 3人 3人 3人 3人 3人 3人 3人
12 机械司机 4人 20人 60人 60人 60人 60人 60人 30人 10人
154
14 总计 56人 372人 984人 954人 954人 745人 666人 579人
人
4 施工总平面布置
4.1 现场情况说明
施工总平面布置合理与否,将直接关系到整个工程的施工进度和安全文明施工管理,
体现企业的的管理能力和文化特征,施工总平面应考虑以下几个方面:
1、施工现场布置原则:布局合理,节省投资,减少用地,节省劳力,因地制宜,
就地取材,方便施工,尽量利用既有设施,符合安全、消防、文明施工、环境保护及
水土保持等相关规定。
2、针对本标段工程同期施工项目多,施工人员和机械设备繁杂,施工场地小等特
点。根据现场用水、用电等条件,争取经济、高效的施工布置,将施工现场的施工布
置原则制定为“封闭、集中、规范、高效”。
3、依据上述原则,对施工现场进行全场围护。本标段施工区域按施工红线,实行
全场彩钢板围护。周边道路出口设大门,实行值勤管理。
4、项目部办公场所,职工生活区,主要生产设施均设在交通便利位置。本着有利
于施工,便于管理,节约用地的原则选择施工队驻地,集中钢结构拼装场地、钢筋加
工区,模板加工区、材料堆放区、装饰材料堆放区等,尽量靠近各自的施工区域,以
减少搬运、吊装、转场时的损耗,达到高效的目的。施工用电靠近主要用电区域,缩
短供电线路,降低电耗,保证正常用电。
4.2 施工现场平面布置
4.2.1 项目营地建设(生活区、办公区)
项目经理部驻地设在亲水大街与沈阳路东北处,临建设施为三区,分别为工人生活
区,管理人员办公区,管理人员生活区。其中,工人生活区设置5栋工人宿舍,高峰
期可容纳800人。管理人员行政区为栋两层的活动板房,管理人员生活区一层的活动
板房。建筑面积约2000㎡,项目部占地约13000㎡,四周用2m高的彩钢板做围墙,实
行封闭管理,设置10m宽的电动伸缩大门。院内全部采用厚15cm的C20砼硬化,除硬
化道路外其余进行绿化,增加绿植面积,打造绿色生态项目部。
4.2.2 生产区建设
本工程施工现场无预制场及拌合站,主体结构采用现浇,砂浆均采用商品砂浆。由
于本工程是线性市政工程,为减少施工场地内的二次倒运,在各个大流水段内均应布
置配套的加工场地及堆料场地,加工场地可采取在南侧围堰进行适当加宽围堰,并相
应在阅海湖闭口段B17段北侧围堰和B11段南侧围堰设置两套“现场临时办公室”,
26中国建筑股份有限公司 阅海湖隧道段施工组织设计
以及围挡、洗车池、安全体验区、卫生间等其它临建设施建设标准及要求均以公司标
准化及集团CI战略设置,且符合当地自治区级安全文明工地相关标准。
4.2.3 临水、临电准备计划
1、临水准备计划
本工程所在地段水源较丰富,用水方便。生活用水通过市政自来水提供,生产用水
可通过就近阅海湖自然水(需送往监测站检测合格后),也可直接用地下水,水质满
足工程用水要求。通过水车运至工地使用或者水泵直接输送工地使用。我方将为本工
程准备水车2台,大功率水泵5台,保证工程需要。施工生产用水主要是解决砼的养
护用水以及现场的洒水降尘用水。

2、临电准备计划
为了保证冬季员工的正常工作和生活,项目部准备采取安装锅炉取暖,办公区拟设
置500kva的箱变供项目经理部整体办公、生活区使用;生产生活用电根据现场踏勘的
实际情况,拟设置3台箱变,2台1250KVA和1台800KVA作为现场生产用电。800KVA
设置在隧道东侧敞口段,作为东侧敞口段主体结构施工用电,其中一台 1250KVA设置
在湖东岸,揽山公园南门处,作为隧道围堰一、二段施工用电。一台设置在湖西岸,
沈阳路的北侧,作为隧道围堰三、四段、西侧敞口段施工用电。
27中国建筑股份有限公司 阅海湖隧道段施工组织设计
28中国建筑股份有限公司 阅海湖隧道段施工组织设计
4.2.4 临时围挡及便道便桥计划
围挡和标牌按照公司标准化及集团CI战略设置,现场围挡标准化彩钢板围挡,主
大门采用门楼式大门,次大门采用无门楼式,严格按照总公司 CI标准布置。施工现场
只有基坑底便道及基坑顶便道,分别采用定制可周转式钢爬梯和直径48脚手架钢管搭
设。
4.2.5 工地试验室(标养室)
工地试验室设置在南侧加宽围堰的B11段位置处,为一间专用标养混凝土试块的现
场标养室,现场标养室分别设有养护间、操作间和管理间,其养护间为20㎡,操作间
为15㎡,管理间为10㎡,标养室高度为2.5m。标准养护室内设置有专用支架,试件放
在支架上,彼此间隔为10mm。
其标养室房屋功能具有保温隔热,设有恒温装置,可使标准养护室内温度控制在
20±2℃范围,且设有自动喷雾加湿装置,可使室内相对湿度大于 95%,试件表面可保
持潮湿。
现场实验室由实验员毛兆林为负责人,负责组织实施养护、检定校准、并进行标
识结果,并保证与计量台账一致。
4.2.6 其它
无。
5 施工准备
5.1 技术准备
5.1.1 一般性准备工作
序号 培训或交底内容 培训或交底计 负责人 参加人员
划时间
1 内部图纸会审 2016.6 井玉阳 项目全体
2 图纸会审交底 2016.6 井玉阳 甲方、监理和施工单位
3 其它相关规范的学习 2016.6 井玉阳 施工管理人员
5.1.2 深化设计出图计划
序号 图纸类别 所在部位 完成时间 责任人
1 隧道支撑体系及模板设计 K2+027~K3+860 2016.09.15 井玉阳
2 隧道及管廊防水设计 全线 2016.06.30 井玉阳
3 塔吊基础设计 K2+027~K3+860 2016.09.12 井玉阳
4 大体积混凝土的浇筑方法 全线 2016.09.18 井玉阳
5.1.3 施工方案编制计划
审批 备注
序号 施工(专项)方案名称 完成时间 编制人 人/核查 (是否
人 论证)
1 阅海湖隧道段施工组织设计 2016.06.10 井玉阳 李松岷 否

34中国建筑股份有限公司 阅海湖隧道段施工组织设计
3 阅海湖隧道段抽水实验方案 2016.06.29 张永亮 井玉阳 否
4 阅海湖隧道段CI创优策划方案 2016.07.01 唐致宇 井玉阳 否
5 阅海湖隧道段BIM策划方案 2016.06.10 张永亮 井玉阳 否
6 阅海湖隧道段基坑变形监测方案 2016.05.28 张永亮 井玉阳 否
7 阅海湖隧道段施工测量方案 2016.06.15 姚杰 井玉阳 否
8 阅海湖隧道段外脚手架施工方案 2016.09.28 张永亮 井玉阳 否
9 阅海湖隧道段扬尘治理方案 2016.07.24 张永亮 井玉阳 否
10 阅海湖隧道段渣土运输方案 2016.07.21 张永亮 井玉阳 否
11 阅海湖隧道段高大模板及支撑体系施工方案 2016.10.08 井玉阳 李松岷 是
12 阅海湖隧道段管井降水施工方案 2016.07.26 井玉阳 李松岷 是
13 阅海湖隧道段土方工程施工方案 2016.07.25 井玉阳 李松岷 是
14 阅海湖隧道段基坑支护安全专项施工方案 2016.07.27 井玉阳 李松岷 是
15 阅海湖隧道段质量创优方案 2016.10.08 张永亮 井玉阳 否
16 阅海湖隧道段生活区临建施工方案 2016.06.20 张永亮 井玉阳 否
17 阅海湖隧道段冬期施工方案 2016.10.15 张永亮 李松岷 否
18 阅海湖隧道段混凝土施工方案 2016.08.20 张永亮 李松岷 否
19 阅海湖隧道段防排水施工方案 2016.08.31 张永亮 井玉阳 否
20 阅海湖隧道段钢筋工程施工方案 2016.10.13 张永亮 井玉阳 否
21 阅海湖隧道段临水专项施工方案 2016.06.10 井玉阳 李松岷 否
22 阅海湖隧道段临电专项施工方案 2016.06.10 井玉阳 李松岷 否
23 阅海湖隧道段模板施工方案 2016.09.05 张永亮 井玉阳 否
24 阅海湖隧道段木模板施工方案 2016.09.05 张永亮 井玉阳 否
25 阅海湖隧道段钢模板施工方案 2016.09.05 张永亮 井玉阳 否
26 阅海湖隧道段拉森钢板桩专项施工方案 2016.06.18 张永亮 井玉阳 否
27 阅海湖隧道段围堰及钢板桩施工方案 2016.09.01 张永亮 井玉阳 否
28 阅海湖隧道段安全文明施工方案 2016.08.25 张永亮 井玉阳 否
29 阅海湖隧道段触电事故应急预案 2016.09.20 张永亮 井玉阳 否
30 阅海湖隧道段防风沙应急预案 2016.07.21 张永亮 井玉阳 否
31 阅海湖隧道段高处坠落应急预案 2016.09.10 张永亮 井玉阳 否
32 阅海湖隧道段火灾事故应急预案 2016.08.12 张永亮 井玉阳 否
33 阅海湖隧道段机械伤害事故应急预案 2016.08.30 张永亮 井玉阳 否
35中国建筑股份有限公司 阅海湖隧道段施工组织设计
34 阅海湖隧道段架体坍塌应急预案 2016.10.20 张永亮 井玉阳 否
35 阅海湖隧道段深基坑坍塌事故应急预案 2016.08.27 张永亮 井玉阳 否
36 阅海湖隧道段食物中毒事故应急预案 2016.08.10 张永亮 井玉阳 否
37 阅海湖隧道段塔吊使用应急预案 2016.09.10 张永亮 井玉阳 否
38 阅海湖隧道段停电应急预案 2016.07.26 张永亮 井玉阳 否
39 阅海湖隧道段淹溺事故应急预案 2016.08.20 张永亮 井玉阳 否
40 阅海湖隧道段雨期施工安全应急预案 2016.07.21 张永亮 井玉阳 否
41 阅海湖隧道段职业健康安全应急预案 2016.06.26 张永亮 井玉阳 否
42 阅海湖隧道段U型槽段抗浮桩施工方案 2017.03.27 牛乐 李松岷 否
阅海湖隧道段东侧敞口段基坑支护专项施工
43 2017.01.03 牛乐 李松岷 是
方案
44 阅海湖隧道段1#塔式起重机安拆及使用方案 2016.09.01 牛乐 李松岷 否
45 阅海湖隧道段2#塔式起重机安拆及使用方案 2016.09.01 牛乐 李松岷 否
46 阅海湖隧道段3#塔式起重机安拆及使用方案 2016.09.01 牛乐 李松岷 否
47 阅海湖隧道段4#塔式起重机安拆及使用方案 2016.09.01 牛乐 李松岷 否
48 阅海湖隧道段5#塔式起重机安拆及使用方案 2016.11.05 牛乐 李松岷 否
49 阅海湖隧道段6#塔式起重机安拆及使用方案 2016.11.05 牛乐 李松岷 否
50 阅海湖隧道段7#塔式起重机安拆及使用方案 2016.11.05 牛乐 李松岷 否
51 阅海湖隧道段8#塔式起重机安拆及使用方案 2016.11.05 牛乐 李松岷 否
52 阅海湖隧道段1#~4#塔群塔防碰撞方案 2016.09.03 牛乐 李松岷 否
53 阅海湖隧道段1#、5#~8#塔群塔防碰撞方案 2016.11.05 牛乐 李松岷 否
54 阅海湖隧道段9#塔式起重机安拆及使用方案 2017.04.20 牛乐 李松岷 否
阅海湖隧道段10#塔式起重机安拆及使用方
55 2017.04.06 牛乐 李松岷 否
案
阅海湖隧道段11#塔式起重机安拆及使用方
56 2017.04.20 牛乐 李松岷 否
案
阅海湖隧道段12#塔式起重机安拆及使用方
57 2017.04.20 牛乐 李松岷 否
案
阅海湖隧道段13#塔式起重机安拆及使用方
58 2017.04.20 牛乐 李松岷 否
案
59 阅海湖隧道段9#~13#塔群塔防碰撞方案 2017.05.24 牛乐 李松岷 否
60 阅海湖隧道段2017年雨期施工方案 2017.05.20 牛乐 李松岷 否
61 阅海湖隧道段2017年防汛应急预案 2017.06.06 牛乐 井玉阳 否
62 阅海湖隧道段土方回填施工方案 2017.06.01 牛乐 井玉阳 否
63 阅海湖隧道段蓄水试验方案 2017.06.01 牛乐 井玉阳 否
36中国建筑股份有限公司 阅海湖隧道段施工组织设计
64 阅海湖隧道段湖水导流施工方案 2017.06.20 牛乐 井玉阳 否
65 阅海湖隧道围堰拆除施工方案 2017.07.03 牛乐 井玉阳 否
5.1.4 计量器具配置计划

序号 仪器名称 型号 数量 进场时间 用途 备注
1 自动喷淋恒温设备 WMSZ-08 5 2016.6 砼养护 合格
2 混凝土试模 100*100*100 60 2016.6 制作模块 合格
3 砂浆渗透试模 70*80*30 10 2016.6 制作模块 合格
4 抗冻试模 100*100*400 20 2016.6 制作模块 合格
5 抗渗试模 175*185*150 30 2016.6 制作模块 合格
6 砂浆试模 70.7*70.7*70.7 20 2016.6 制作模块 合格
7 振动台 0.8M² 2 2016.6 振捣 合格
8 天平 500g 2 2016.6 测量工具 合格
9 环刀 200mm² 30 2016.6 取样 合格
10 坍落度筒 筒、标尺、捣棒 4 2016.6 测量工具 合格
11 炒锅 2000W 2 2016.6 加热 合格
12 电炉 2000W 2 2016.6 加热 合格
13 高低温度计 U型 2 2016.6 测量工具 合格
14 砼电子测温计 JDC-2 10 2016.6 测量工具 合格
15 游标卡尺 10cm-40cm 3 2016.6 测量工具 合格
16 回弹仪 ZC3-A型碳化深度 1 2016.6 测量工具 合格
17 百叶箱 BYT-100 1 2016.6 测量工具 合格
18 灌砂筒 Φ200mm 4 2016.6 测量工具 合格
19 三米直尺 3米 2 2016.6 测量工具 合格
20 取芯机 HZ-20 1 2016.6 取样 合格
21 全站仪 拓扑康TKS-202R 2 2016.6 测量工具 合格
22 棱镜杆 单棱镜5m对中杆 2 2016.6 测量工具 合格
23 棱镜架 棱镜2.15米对中架 2 2016.6 测量工具 合格
24 棱镜 大棱镜 2 2016.6 测量工具 合格
25 水准仪 拓普康AT-B4 2 2016.6 测量工具 合格
26 尺垫 一公斤(三角形) 2 2016.6 测量工具 合格
27 三脚架 普通木质全站仪三脚架 4 2016.6 测量工具 合格
28 对讲机 万华 WH26B(3-5km) 16 2016.6 通讯工具 合格
29 花杆 3m铝合金花杆 4 2016.6 测量工具 合格
30 塔尺 3m/5m/7m铝合金 8 2016.6 测量工具 合格
31 测距仪 60m 3 2016.6 测量工具 合格
32 锤子 美耐特MNT-992308-1 2 2016.6 工具 合格
33 喷漆 400ml 8 2016.6 现场放样 合格
34 钢尺 50m/12.5mm宽 5 2016.6 测量工具 合格
37中国建筑股份有限公司 阅海湖隧道段施工组织设计
35 卷尺 5m/25mm宽 6 2016.6 测量工具 合格
36 皮尺 30m 6 2016.6 测量工具 合格
37 放样线 3mm(300m) 8 2016.6 现场放样 合格

5.1.5 试验、检测、设备调试计划
1、试验计划
序号 试验内容 取样批量原则(数量) 见证检验比例
1 热轧带肋钢筋 60t ≥30%
2 热轧光圆钢筋 60t ≥30%
3 钢筋连接工艺 按钢筋规格 ≥30%
4 水泥 200t ≥30%
5 石子 400m³/600t ≥30%
6 砂子 400m³/600t ≥30%
7 卷材防水材料 10000㎡/批 ≥30%
8 沥青防水涂料 10t ≥30%
9 灌注桩 50m³ ≥30%
2、检测计划
序号 检验内容 取样批量原则(数量) 见证检验比例
1 混凝土试块 按工作班、浇筑方量 ≥30%
2 配合比实验 每种材料组成一次 ≥30%
3 抗压混凝土试块 100m³ ≥30%
4 抗冻混凝土试块 250m³ ≥30%
5 抗渗混凝土试块 250m³ ≥30%
6 砌筑砂浆 250m³ ≥30%
7 钢筋闪光对接 300个 ≥30%
8 钢筋机械连接 500个 ≥30%
9 电弧焊 300个 ≥30%
10 电缆电线 不少于2个规格 ≥30%
11 灰剂量检测 1000㎡/批 ≥30%
12 地基系数k30 1000㎡/批 ≥30%
13 路基弯沉 1点/20m/每车道 ≥30%
3、调试计划
分段
序号 机电工程名称 责任人 主要调试内容 开始时间 完成时间
情况
1 电气工程 / 曹军 单体调试;分系统调试;整 2019.4 2019.5
体调试
2 建筑给排水及采暖工程 / 潘春和 整体调试 2019.5 2019.6
3 通风与空调工程 / 魏芳 整体调试 2019.5 2019.6

5.1.6 样板计划
38中国建筑股份有限公司 阅海湖隧道段施工组织设计
序号 样板项目 样板部位 样板施工时间
1 钢筋工程 钢筋绑扎成品展示 全段 2016.8
2 模板工程 高大模架及支撑体系展示 闭口段 2016.9
3 混凝土工程 隧道闭口段样板 闭口段 2016.9
4 防水工程 结构防水做法展示 全段 2016.9
5 实体结构及安装展示 全段 2016.10
6 重要节点细部做法展示 全段 2016.10
7 管廊综合舱和电力舱样板 全段 2016.10
8 道路结构层摊铺实验段 全段 2016.10
5.1.7 新技术推广计划
本工程为确保科技推广示范工程,并创“住建部绿色施工科技示范工程”,根据施
工内容制定创新目标。
1、计划推广应用建筑业10项新技术8大项18小项,主要推广应用的新技术如下:
序号 新技术所属大项 新技术名称
1 1.2长螺旋钻孔压灌桩技术
2 1.5土工合成材料应用技术
1.基础与地下空间工程技术
3 1.6复合土钉墙支护技术
4 1.11高边坡防护技术
5 2.1高耐久性混凝土
2.高性能混凝土技术
6 2.6裂缝控制技术
7 3.1高强钢筋应用技术
3.钢筋及预应力技术
8 3.3大直径钢筋直螺纹连接技术
9 4.1清水混凝土模板技术
4.模板及脚手架技术
10 4.10盘销式钢管脚手架及支撑技术
11 7.1基坑施工封闭降水技术
12 5.绿色施工技术 7.2基坑施工降水回收利用技术
13 7.3预拌砂浆技术
14 8.4遇水膨胀止水胶施工技术
6.防水技术
15 8.7聚氨酯防水涂料施工技术
16 7.抗震加固与改造技术 9.7深基坑施工监测技术
17 10.1虚拟仿真施工技术
8.信息化应用技术
18 10.4工程量自动计算技术

2、计划推广应用绿色施工新技术25小项,主要推广应用绿色施工新技术如下:
39中国建筑股份有限公司 阅海湖隧道段施工组织设计
序号 新技术所属大项 新技术名称
1 扬尘控制技术 施工道路自动喷洒防尘装置
2 废气排放控制技术 高压静电油烟净化技术
3 可周转钢制临时施工道路
4 组装式基坑用钢楼梯
5 可周转金属围墙
6 施工现场可移动式多用屏风
7 可周转防护栏
8 可周转木工加工房
可周转临时设施技术
9 可周转防护棚
10 可周转镝灯架
11 可周转卫生间
12 模块化箱式拼装办公用房
13 可周转活动试验室
14 工具式零星材料吊笼
15 新型模架技术 承插型键槽式脚手架
16 资源再利用技术 木方接长技术
17 基坑降水利用技术 基坑施工降水回收利用技术
18 雨水回收利用技术 雨水收集利用作降尘及混凝土养护技术
19 污水回收利用技术 建筑施工场地循环水洗车池
20 现场临时变压器安装功率补偿装置
21 施工现场LED照明技术
22 施工节能技术 施工现场临时照明声控技术
23 施工现场镝灯使用时钟控制技术
24 施工现场USB接口充电插座应用技术
25 再生能源利用技术 太阳能空气能热水技术
5.2 现场准备
结合实际施工现场需求,先对施工现场进行整体三通一平施工;其次根据测量结果,
沿本工程建设红线树立施工现场围挡;然后相应建立现场临时办公室,厕所等关键性
使用场所,以及各种加工场地、堆放料场的场地硬化和按照总平面布置图浇筑塔吊基
础;最后进行立塔吊和组织施工现场所需的各种工具、材料等进场。具体详见附件:
《施工总进度计划》。
40中国建筑股份有限公司 阅海湖隧道段施工组织设计
6 主要施工技术方案
6.1 测量工程
6.1.1 控制桩交接及原始地面复测
业主移交桩位坐标及高程:G2: X:47662.750、Y:46992.041、H:1108.355 G3:
X:47619.584 、 Y:46725.301 、 H:1107.780 G4: X:47566.505 、 Y:45117.507 、 H:
1108.209 G5: X:47607.985、Y:44817.357、H:1108.254。
6.1.2 平面控制网
6.1.3 高程控制网
6.2 围堰工程
6.2.1 导流方式
围堰采用黏土分段分仓进行填筑,并在围堰中部采用内插6米长拉森钢板桩心墙、
全过程确保湖水连通的导流方式,详见“施工顺序规划示意图”。施工工艺及详细施
41中国建筑股份有限公司 阅海湖隧道段施工组织设计
工方法详见《围堰及钢板桩专项施工方案》。
6.2.2 围堰材料及填筑
围堰填筑材料采用当地的粉质黏土,采用双向进占法,及从阅海湖东西两岸向湖心
合拢,自卸车并结合挖掘机、推土机进行填筑;边填筑土料,边采用挖掘机或推土机
进行碾压(压实系数0.94)。逐渐填高至堰顶高程,填筑时考虑沉降量,保证堰顶高
程。
为保证上游围堰的迎水面修坡坡度,在堰体基本填筑完成后,在迎水面位置采用挖
掘机进行部分填筑。围堰的背水面修坡在围堰内抽水的过程中,逐渐的进行修整,与
抽水时水面下降的速度进行修整。
42中国建筑股份有限公司 阅海湖隧道段施工组织设计
6.2.3 堰坡的防护
在围堰迎水面和背水面堰坡均设置 50cm 厚土工布包护坡;水面以下土工布包护坡
填筑采用水下抛填。土工布包空袋尺寸0.5×0.8m;土工布包填料采用围堰填筑的粉质
黏土料或当地丰富的砂土料。
6.2.4 抗渗芯墙施工
抗渗芯墙采用Q235B的40#a拉森钢板桩,长度6m,施工采用履带式单斗挖掘机安
装液压振动锤进行施打拉森钢板桩。
其拉森钢板桩在每段围堰上的施工顺序均由围堰中心开始,向两边开始施打合拢;
考虑现场实际情况,因第一段围堰北侧有高压线,高压线最低点距离围堰顶距离为
8.93m,钢板桩施工时无法满足高压线安全距离要求(不小于5m)。第一段围堰内钢板
桩由第一段围堰西南角开始向两侧施打,北侧高压线下钢板桩通过与产权单位沟通采
用暂时停电方式进行24h抢工。

钢板桩施工示意图
6.3 基坑工程
6.3.1 基坑降排水
根据银川地区基坑降水经验,采用管井降水,并结合坑内集水盲沟和集水坑的明排
降水方式。
6.3.2 基坑支护
本段隧道采用明挖法施工,设计基坑采用放坡开挖。放坡坡率统一采用 1:1.3,由
于阅海湖闭口段基坑开挖深度大于 6m,其闭口段基坑采用2级放坡,在基坑边坡中部
设置一道1.5m宽马道。
东侧U型槽段由于北临银川市览山公园,南临宁夏国际会堂,拟采用排桩支护+预
应力锚索;从东向西分南段和北段分别施工。
东侧挡土墙基坑开挖深度4m左右,按照1:1.3坡率进行1级放坡;
基坑坡面均采用铺设A3@50×50mm规格成品钢板网、喷射100mm厚C20素混凝土的
方法进行防护(注意坡顶反包 1.5m 宽),钢板网采用1m长C14“U”型钉固定,坡面
“U”型钉按 1.5m×1.5m梅花型布设;坡脚设集水盲沟,深 0.5m、宽 0.4m,距坡脚
43中国建筑股份有限公司 阅海湖隧道段施工组织设计
0.5m。
6.3.3 土方开挖
本工程每段围堰合拢后,将围堰内的湖水抽排干后,首先采用推土机将湖底淤泥推
运集中后再统一运走,待淤泥层统一运走后采用360反铲挖掘机对围堰内基坑进行倒
退式土方大开挖。前一段围堰开挖出的优质土要优先作为下一段为围堰的材料。
土方开挖每2米深一步,结合边坡挂网喷锚进度组织下一级开挖,先支后挖,确保
安全。基坑坡角距主体结构预留1.5米工作面。基坑底至基坑外的土方运输坡道根据
施工现场实际土方开挖情况设置在每段就近的临时横向围堰处,由于基坑较深采用挖
掘机、装载机修筑“Z”字型坡道,坡道坡率不大于1:5。
6.3.4 地基处理
本工程地基为天然地基,采用重力触探对地基承载力进行检测,根据设计文件要求
如遇局部不良土质,承载力达不到相应要求,采用砂夹石进行局部换填处理,处理完
毕后,再次采用重力触探检测地基承载力,直至地基承载力达到设计要求。
6.4 现浇钢筋混凝土结构工程
6.4.1 钢筋工程
1、加工方式
钢筋采取现场加工方式,钢筋加工棚及钢筋堆放区布置在基坑围堰南侧。
2、钢筋连接要求
(1)当钢筋直径d<16mm 时,钢筋连接采用绑扎搭接或焊接。
(2)当钢筋直径d≥16mm 时,钢筋连接优先采用机械连接(直螺纹套筒连接)。
3、施工顺序
由浇筑完成混凝土一侧开始施工,先绑扎变形缝处横筋和纵筋然后进行变形缝钢
筋绑扎,然后向另一侧方向推进施工。
(1)底板钢筋绑扎:

先布置横向G6号筋,再放置纵向的N1号钢筋,垫好垫块间距纵横向均为 1m。底
板底筋纵横向交接处均进行绑扎连接,绑扎后再叠加骨架钢筋,骨架钢筋分为 A、B两
个组合,A组合包括G7和G8号筋,B组合包括G12、G13及G14号筋。
墙体插筋绑扎:
在施工底板钢筋时将G15、N3、N4、N5号钢筋与底板底部横向钢筋绑扎牢固后直
接竖起进行定位,墙体立筋间距100mm排布,在施工立筋时同时将N2号纵向钢筋绑在
立筋一侧上进行就位,绑扎时需要使用红漆根据 N2号筋的间距在立筋上150mm一道做
好标记,方便纵向钢筋的标准就位。
底板及墙体钢筋绑扎完成后要按图绑扎好加腋 N12、N10及N8b号筋,加腋钢筋间
距为200mm。
在以上所有工作完成后进行底板拉筋施工,拉筋采用 Ф12光圆钢筋,横向间距
44中国建筑股份有限公司 阅海湖隧道段施工组织设计
300mm,纵向间距400mm,呈梅花形布置。拉筋上下均勾住纵向N1号钢筋。
(2)墙体钢筋绑扎
进行N3、N4、N5、G15号立筋的矫正、就位、用直螺纹套筒对立筋进行接长,立
筋间距均为100mm。之后,揭开全部绑扎在立筋上的 N2号筋,与立筋进行就位绑扎,
N2号筋间距150mm。墙体的水平和竖向钢筋错开连接,钢筋的相交点全部绑扎,钢筋
搭接处,在中心和两端用铁丝扎牢。
墙体钢筋绑扎完成后要按图绑扎好加腋N8、N8a、N9及 N11号筋筋,加腋钢筋间
距为200mm,位置跟随A组合钢筋。
(3)中隔板钢筋绑扎
先安装横向N6筋,再安装纵向钢筋,钢筋保护层40mm。
(4)顶板钢筋绑扎
先布底筋G2号筋,间距200mm,再布纵向N1号筋,顶板底筋纵横向交接处均进行
绑扎连接,绑扎后再叠加骨架钢筋,骨架钢筋分为A、B两个组合,A组合包括G3和G4
号筋,B组合包括G9、G10及G11号筋,组合内钢筋上下叠加采用搭接焊,焊缝长度、
位置后续详述,A组合与B组合之间间距为100mm。骨架钢筋的叠加顺序严格按照图纸
执行,A组合从下至上分别为:G3、G4、G1号筋,B组合由下至上分别为:G9、G10、
G11号筋。
45中国建筑股份有限公司 阅海湖隧道段施工组织设计
4、其它
300 900 300
底板、顶板钢筋马镫用φ28钢筋焊接成1150 形状,马镫筋梅花形布置,间距为
300 300
1m。墙体钢筋采用F型定位卡间距500mm,所有保护层控制厚度为50mm。
A组钢筋或B组钢筋在各自重叠处采用CO 气体保护焊,焊接长度10d,三级焊缝
2
要求,位置如上图箭头所示。
具体详细的钢筋施工要求详见《阅海湖隧道钢筋施工方案》。
6.4.2 模板支架工程
1、模板设计
(1)底板模板
底板厚1400mm,墙体水平施工缝在腋角上500mm。由于侧压力大外侧模板选用86
系列钢模板,面板6mm钢板,横龙骨8#槽钢,竖背楞为双向10#槽钢,模板尺寸为
3000*1900,每侧配置10块,模板拼缝为子母口搭接。每块模板外侧设置3个可调支
撑架。外侧模板与内腋角模板设置一道对拉螺栓,用于固定内腋角模板,对拉螺栓为
三节止水螺栓,中间节Φ20,中部设3mm厚70*70钢板止水片,两端节Φ30螺栓,可
周转使用。
46中国建筑股份有限公司 阅海湖隧道段施工组织设计

底板侧模示意图
中墙腋角与边墙相同为可通用,边墙腋角模板材料与侧墙腋角模板相同,长度为
1.8米和1.2米两种,外侧模板选用86系列钢模板,面板6mm钢板,横龙骨8#槽钢,
竖背楞为双向10#槽钢。
底板边、中墙下腋角示意图
(2)墙体模板

墙体采用定型钢模板+自加工定型木模板,侧墙每30m为一个施工段;每块
2.5m,其中多加工一块2.7m的非标准块,在伸缩缝处使用,伸出伸缩缝200mm,做伸
缩缝的侧面模板加固。墙体高度分为5800和4700两种高度,其中50mm为下腋角和施
工缝处下包尺寸。受腋角插筋影响墙体上部水平施工缝留在顶板腋角下500mm左右,
保证接缝处混凝土浇筑质量。所以,边墙模板配置高度为5850mm,侧墙与中墙模板配
置高度为4750mm。
模板为86系列钢模板,面板为6mm钢板,竖肋为8#槽钢,横背楞为双10#槽钢,
模板拼缝为子母口搭接。,并在合模时夹放一个直径16的PVC管,以利于对拉螺栓的
周转,外侧墙使用直径14mm的三节式止水螺杆,利用螺栓通过原导墙上对拉螺栓孔将
47中国建筑股份有限公司 阅海湖隧道段施工组织设计
托架固定,然后将墙模板放在托架上,提高墙本接槎外观质量。
(3)顶板模板
1)支撑系统
模架体系采用承插型盘扣式脚手架,根据荷载计算情况,架体立杆间距 0.9米、
1.2米搭设,步距1.0米,采用直径为60mm的镀锌钢管制成,壁厚为 3.2mm,材质为
Q345A高强度低合金钢,具有高强度、高承载能力的特点。
采用横杆和斜杆端头的铸钢接头上的自锁式楔形销,插入立杆上按 500mm模数分
布的花盘上的孔,用锤子由上至下垂直击打销子,销子的自锁部位与花盘上的孔型配
合而锁死。支架架体四周外立面向内的第一跨每层均应设置竖向斜杆,架体整体底层
以及顶层均应设置竖向斜杆,并应在架体内部区域每隔5跨由底至顶纵、横向均设置
竖向斜杆或采用扣件钢管搭设的剪刀撑。利用上U托、下底座的伸出长度调整因纵坡
引起的坡道,U托和底座伸出长度满足构造要求。架体与墙体采用顶杆顶紧保证架体稳
定。
48中国建筑股份有限公司 阅海湖隧道段施工组织设计
49中国建筑股份有限公司 阅海湖隧道段施工组织设计
2)腋角处理
顶板采用定型钢腋角模板+木模板,顶板与墙体交界处采用定型钢模板配上腋角模
板。两侧管廊上腋角尺寸较小,模板加固困难,采用钢角模。
管廊上腋角要人工支拆,模板尺寸不易过大,按每节长度为 1m加工,考虑到顶板
较厚,结构自重及施工荷载较大,模板要有足够的刚度和强度。模板面板用5mm钢板
骨架用8#槽钢。
腋角钢模下包已浇筑完成的混凝土墙体50mm,坐落在小三角挂架上生根。下部加
一道对拉螺栓加固。
3)顶板模板
主梁采用H 150×75×5×7mm型钢,在保证承载能力和系统稳定性的同时,便于
50中国建筑股份有限公司 阅海湖隧道段施工组织设计
在现有施工条件下的安装和拆卸。具有高承载力,低挠度屈曲。本方案中顶板及中隔
板厚度为300-1400毫米,立杆纵距为 1200mm、900mm,横距为1200mm、900mm。其中
主龙骨为H型钢,最大跨度为1200mm,次龙骨为80×80mm方木,最大跨度为1200mm,
当混凝土板厚≤600mm时次龙骨方木间距≤250mm,当混凝土板厚≥1000mm时次龙骨方
木间距≤200mm。
(4)变形缝模板
底板、墙体和顶板第节段间采用木板根据节段变形缝企口形状做成木盒子,固定中
埋止水带和钢边止水带,保证止水带位置准确,以顶板为示如下图。
2、配制数量
根据本工程流水段及实际体量,本工程有2家劳务队,为实现“跳仓法”及“连续
流水施工”将对每家劳务队就底板、墙体、顶板分别各投入3套模板。
51中国建筑股份有限公司 阅海湖隧道段施工组织设计
3、模板使用要求
(1)严禁在支撑架上集中堆放任何超重物料,架体上堆载不超过2吨/㎡。
(2)在支撑架上的最大作业高度,可以进行正常作业为限,禁止在支撑架上以任
意方式增加任何超高物体。
(3)作业人员不得随意拆除支撑架的基本构件、整体性杆件、连接件、防护措施
等。确因操作需要临时拆除的,必须经过技术部门同意后由专业人员拆除,并按照要
求进行相应补强,在作业完成后及时恢复。
(4)每次施工前必须对施工区域内的支撑架进行检查,发现问题及时提出,并由
专业人员排除隐患,在确认无安全隐患后,方可继续施工作业。
(5)在每天架上作业完成后,必须对工作面上的可移动物体进行清理,防止移动
物体坠落。不论任何原因严禁自脚手架上向下抛掷、丢弃任何物品。
(6)模板拆除严格执行拆模申请手续,做好作业人员技术安全交底,作好安全防
护措施,保障施工安全。
6.4.3 混凝土工程
混凝土抗压强度、抗渗标号必须满足设计要求,并且有良好的抗裂性能。施工过程
中严格按浇筑顺序进行,确保混凝土的质量。
6.4.3.1混凝土搅拌站的选择和对预拌混凝土的要求
1、混凝土搅拌站的选择
根据本工程所在位置,经我项目部同建设单位,监理单位,设计单位,银川市质监
站、银川市综合检测站联合考察。确定选择宁夏赛马科进混凝土有限公司、宁夏华洋
砼业有限公司、银川市威尔信商品混凝土工程有限公司、银川森淼砼业有限公司的预
拌混凝土。
2、预拌混凝土的技术要求
(1)应选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥,大体积混凝土施工所用
水泥其3d的水化热不宜大于240KJ/kg,7d的水化热不宜大于270KJ/kg;
(2)所用水泥的铝酸三钙含量不宜大于8%;
(3)水泥进场时应对水泥品种、强度等级、包装或散装仓号、出厂日期等进行检
查,并应对其强度、安定性、凝结时间、水化热等性能指标及其他必要的性能指标进
行复检;
(4)细骨料采用中砂,其细度模数应大于2.3,含泥量不大于3%;
(5)粗骨料宜选用粒径5~31.5mm,级配良好,含泥量不大于1%,非碱活性的粗
骨料;非泵送施工时粗骨料的粒径可适当增大;
(6)由于本工程顶板和底板的厚度均为1.4米,确定混凝土60d强度指标作为混
凝土强度等级的设计依据;
(7)所配制的混凝土拌合物,到浇筑工作面的坍落度不宜大于160mm;
52中国建筑股份有限公司 阅海湖隧道段施工组织设计
(8)拌合水用量不宜大于175kg/m3;
(9)粉煤灰掺量不宜超过胶凝材料用量的40%;矿渣粉的掺量不宜超过胶凝材料
用量的505;粉煤灰和矿渣粉掺合料的总量不宜大于混凝土中胶凝材料用量的50%;
(10)水胶比不宜大于0.50;
(11)砂率宜为35%~42%;
(12)在混凝土制备前,除进行常规配合比试验外,还应进行水化热、泌水率、可
泵性等对大体积混凝土控制裂缝所需的技术参数的试验;必要时其配合比设计应当通
过试泵送。
(13)所选拌合站均统一使用聚羧酸高效减水剂
(14)有抗渗要求的混凝土拌合站统一使用HEA膨胀剂
(15)泵送剂:加入泵送剂可以使水泥水化热放热速度减慢,将混凝土初凝时间控
制在10~12小时,使混凝土浇筑时,不因初凝时间太短,而影响上下层混凝土浇筑时
连续性。
(16)粉煤灰要求1级,烧失量不应大于5%。
(17)掺合料总量宜为胶凝材料的40%。
(18)坍落度:150±10mm;
(19)水灰比:0.4;
(20)初凝时间:10~12h;
(21)胶凝总量340kg/m3-450kg/m3。
(22)Cl-总量<0.06%;
(23)SO3总量<4%;
(24)碱含量应不大于3kg/m3。
6.4.3.2混凝土的运输
1、运输时间的控制
为保证连续浇筑,应要求商品混凝土搅拌站根据每次浇筑混凝土量和时间确定车
数及每车间隔时间,保证大体积混凝土浇筑质量,施工现场每台混凝土泵车在浇筑时
旁边停留至少两辆混凝土罐车,混凝土最大间隔时间不得超过 40min。如若超过,需采
取措施延长混凝土初凝时间。
施工现场道路比较狭窄,施工区域场地狭小,但是混凝土浇筑必须保证连续浇筑。因此现场的
组织协调成为了混凝土浇筑的一个控制重点。为保证混凝土浇筑的连续性必须做到以下几点:
(1)安排好混凝土的浇筑时间,有详实的计划;
(2)浇筑前落实好混凝土搅拌站的混凝土供应量、车辆数量、现场组织协调、浇
筑路线等情况;
(3)为保证混凝土的连续浇筑必须事先协调好混凝土罐车的行车路线,并设专人
协调指挥现场罐车行走路线,保证混凝土罐车运输的连续性;
53中国建筑股份有限公司 阅海湖隧道段施工组织设计
(4)需要占用场外停车应事先向交管部门通告,征得交管部门的同意,并安排专
人组织协调罐车的停靠。
2、浇筑方式的选择与行车专路线的安排
(1)隧道闭口段的浇筑方式:
对于隧道闭口段(B19、B20段除外)采取的浇筑方式为:在南北两侧施工便道处
各支设两个汽车泵,分别从南北两侧同时从中间向两侧同时浇筑。
混凝土泵车的布置:按照施工原则,混凝土泵车主要在基坑边道路布置,根据流水
段混凝土的浇筑情况进行合理布置。
(2)B19、B20段的浇筑方式:
由于第一围堰段B19、 B20段北侧受高压线的影响,考虑安全
因素,使得北侧不能支设汽车泵。
方案一:在施工便道南侧支设汽车泵、北侧放两台地泵采用退管法分别从南北两侧
同时从中间向两侧同时浇筑。
方案二:B20段东侧可支设汽车泵进行浇筑,泵车浇筑不到的范围,可采用在南侧
放两个地泵,从围堰北侧开始采用退管法进行浇筑
3、混凝土输送距离的确定
混凝土汽车泵的混凝土输送距离取决于汽车泵自身性能,我项目部选定的混凝土搅
拌站所拥有的汽车泵输送臂臂长为 56m至62m,实际输送距离为54.4m至60.4m。沿基
坑坑边,以汽车泵为中心,输送距离为半径的范围采用汽车泵输送混凝土。
6.4.3.3混凝土的浇筑与振捣
54中国建筑股份有限公司 阅海湖隧道段施工组织设计
1、底板、顶板混凝土的浇筑
(1)底板及顶板砼浇筑采用斜向推进,从变形缝开始,向另一个变形的方向,由
标高低向标高高处施工,横断面方向对称均匀布料、分层浇筑,每层浇筑厚度不超过
500mm,由远端向泵方向斜向推进的方式组织施工。
浇筑方向示意图
分层浇筑示意图
2、混凝土振捣采用插入式振捣器,振捣棒要求快插慢拔,保证振捣棒下插深度和
混凝土有充分的时间振捣密实。振捣点的间距按照振捣棒作用半径的 1.5 倍一般以
400~500mm 进行控制。振捣时间控制具体以砼不再下沉并无气泡产生为准。振捣应随
下料进度,均匀有序的进行,不可漏振,亦不可过振;
(2)混凝土振捣采用插入式振捣器,振捣棒要求快插慢拔,保证振捣棒下插深度
和混凝土有充分的时间振捣密实。振捣点的间距按照振捣棒作用半径的1.5 倍一般以
400~500mm 进行控制。振捣时间控制具体以砼不再下沉并无气泡产生为准。振捣应随
下料进度,均匀有序的进行,不可漏振,亦不可过振;
(3)钢筋密集处要求多次振捣,保证该处混凝土密实到位,注意不要一次振捣时
间过长,防止局部混凝土过振离析。
(4)底板结构板面上翻起墙体段以及板面粗钢筋,都是容易在振捣后、初凝前容
易出现早期沉缩裂缝的部位,必须通过控制补充下料和二次振捣予以消除;
(5)砼板面标高控制采用每隔2m设标筋找平,浇筑工程中辅以水准仪抄平校核;
(6)砼板面混凝土分两次找平,第一次随振捣随找平,表面还留有部分水分时立
即进行第二次找平,并随即覆盖塑料薄膜,以免因表面水分散失过快导致干缩裂缝出
55中国建筑股份有限公司 阅海湖隧道段施工组织设计
现的几率增加。
(7)砼浇筑要按信息化施工的原则加强现场调度管理,确保已浇砼在初凝前被上
层砼覆盖,不出现“冷缝”。因底板和顶板结构厚度大,砼工程量较大,为保证浇筑
过程中不出现施工冷缝,浇筑板砼采取斜面分层方式。配备 2台以上汽车泵平行浇筑,
施工中同时从板短边一侧开始向另一侧连续推进浇筑。每个出料泵管必须划分浇筑区
域,浇筑过程中要沿直线前进,同时保证各浇筑带要齐头并进,互相搭接,利用混凝
土自然流淌的斜面,分层浇筑、循序渐进、一次到顶确保各浇筑带之间上下混凝土的
结合。
2、墙体混凝土的浇筑
(1)墙体要连续浇筑,每层浇筑厚度控制在300~500mm以内,振捣密实后,从先
下料处重新布料,上下层的间隔时间不要超过混凝土的初凝时间(10小时)。预先安
排好混凝土下料点位置和振捣器操作人员数量。
(2)墙体混凝土浇筑顺序:根据流水段划分区域,采用同向“一字型”或“S
型”进行浇筑。采用在围堰基坑便道两侧分别支设汽车泵由中线向两侧同时分层浇筑,
分层振捣,确保混凝土振捣密实。
6.4.3.4混凝土的养护
1、在浇筑完毕后的12h以内对混凝土加以覆盖一层塑料薄膜,薄膜上覆盖棉毡、
洒水保湿养护。
2、专人负责保温养护工作,按本规范的有关规定操作并做好测试记录。
3、保温养护措施,应使混凝土浇筑体的里表温差及降温速率满足温控指标的要求。
4、保湿养护的持续时间,不得少于14天。保温覆盖层的拆除应分层逐步进行,当
混凝土的表面温度与环境温差小于20℃时,可全部拆除。
5、保湿养护过程中,应经常检查塑料薄膜或养护剂的完整情况,保持混凝土表面
湿润。
6、浇水次数应能保持混凝土处于湿润状态。
7、混凝土采用洒水养护的方法,其敞露的全部表面应覆盖严密,并应保持塑料布
内有凝结水。安排专人随时进行浇水养护。
8、混凝土强度在达到1.2N/mm2前,不得在其上踩踏或安装模板及支架。
9、当日平均气温低于5℃时,不得浇水。
(1)底板混凝土的养护
1)日平均气温在0℃~5℃时采用覆盖一层塑料薄膜加一层阻燃保温被养护,养护时
间根据测温数据确定。
2)日平均气温在0~-10℃时采用覆盖一层塑料薄膜和两层阻燃保温被进行养护,
并定时进行测温工作,加强对混凝土温度的测量,及时采取应对措施。
3)日平均气温低于-10℃以下时,应停止冬施。
56中国建筑股份有限公司 阅海湖隧道段施工组织设计
4)底板横向侧立面:底板横向侧立面模板高度为 1900mm,横向侧立面采用带模板
养护,并在模板外侧用发泡粘贴固定 50mm厚聚苯板做为保温隔热层。因模板周转,待
模板拆除后再及时覆盖一层阻燃棉被。
5)底板纵向侧立面:底板纵向侧立面模板高度为 1400mm,并且在变形缝处有止水
带等防水材料,养护方式为带模板养护,然后模板外侧覆盖固定一层阻燃棉被,以减
少模板与外界环境的热损失。
6)塑料薄膜必须相互搭接,保温棉棉被应叠合,以防止温度裂缝的出现。混凝土
养护期间应防风、防失水。在混凝土强度达到其受冻临界强度以前,严禁拆除保温被。
(2)墙体混凝土的养护
墙体采用覆膜养护 3天,当环境温度处于 0~-10℃时,在支模板前,在模板背面
整体粘贴50mm厚聚苯板进行保温,拆模之后再覆盖一层阻燃棉毡保温被。在支设其顶
层模板后在边室和中室中架设火炉进行墙体和顶板混凝土的养护工作。一个60m的边
室放置两个火炉,一个60m的中室放置3个火炉。
(3)顶板混凝土的养护
1)在日平均气温0℃以上时采用覆盖一层塑料薄膜加一层阻燃保温被养护,
2)0~-10℃时从下至上,采用覆盖一层塑料薄膜、两层阻燃保温被再加一层塑料
布进行养护,定时进行测温工作,加强对混凝土温度的测量,及时采取应对措施。
3)顶板底面:在隧道仓室内支设火炉,并在隧道 B1段西侧、B3段东侧及外架南
侧和北侧搭设彩条布进行防风,B9段东西侧以及外架南侧和北侧搭设彩条布进行防风,
以保证新浇筑顶板底面养护温度环境。
4)顶板横向侧立面:顶板横向侧立面的模板高度与底板侧立面高度相同,均为
1900mm,保温方式同底板横向侧立面。
5)顶板纵向侧立面:顶板纵向侧立面的保温方式同地板纵向侧立面。
4、混凝土的测温
底板和顶板砼测温采用 JDC-Ⅱ型便携式建筑电子测温仪,配合测温导线、测温探
头使用,沿混凝土浇筑体厚度方向,必须布置外表、底面和中心温度测点,其余测点
宜按测点间距不大于600mm布置。留在外面的导线长度应大于200mm。每组测试点包括
三个测温感应点,分别位于距板底50mm处,板中和距板表面50mm处。每个测温点在
混凝土浇筑前插入Ф14的三级钢筋钢支架进行预埋,各传感器分别附着于Ф14钢支
架上。测温时,按下主机电源开关,将各测温点插头依次插入主机插座中,主机屏幕
上即可显示相应测温点的温度。
根据工程混凝土截面形状、厚度,在板中心点、角点等代表性部位布设测温点,测
温点布置如图4-2所示。
57中国建筑股份有限公司 阅海湖隧道段施工组织设计
测温延续时间自混凝土浇筑始至撤保温膜后为止。测温时间间隔在混凝土浇筑后 6
小时开始,第一、二天间隔两小时、第三天间隔三小时,第四、五天间隔四小时,第
五、六、七天间隔五小时,若混凝土最高温度与环境最低温度之差连续 3d小于25摄
氏度时,可停止温度检测。其后为8小时;测温点应在平面图上编号,并在现场挂编
号标志,测温作详细记录并整理绘制温度曲线图,温度变化情况应及时反馈,并根据
温差做好保温措施。每天测温记录交技术负责人阅签,并作为对混凝土施工和质量的
控制依据。
养护方法为覆盖一层塑料薄膜,薄膜上覆盖棉毡、洒水保湿养护,根据养护测温
情况采取增减覆盖材料和撤除保温层的依据,保护撤除后定期洒水养,总养护不小于
14天。
5、施工缝位置
竖向结构分三次施工,第一次浇筑底板,隔墙到下掖角上 500mm,第二次浇筑隔墙
至上掖角下500mm,第三次浇筑至结构顶部。竖向结构施工缝位置见下图:
6.5 土方回填
1、基坑回填
本工程闭口段土方回填施工顺序从第一段围堰至第四段围堰依次进行,每段围堰内
土方回填均从东向西回填夯实;U型槽段和挡土墙段土方回填施工顺序从西向东(既由
58中国建筑股份有限公司 阅海湖隧道段施工组织设计
里而外)回填夯实。土方回填土共分为三部分:①闭口段基槽回填土;②U型槽段基
槽回填土;③挡土墙段基槽回填土。由于本工程为线性市政工程,东西单向长度为
1833.3m,为保证回填土施工进度工期,闭口段可按主体结构各变形缝之间进行分段,

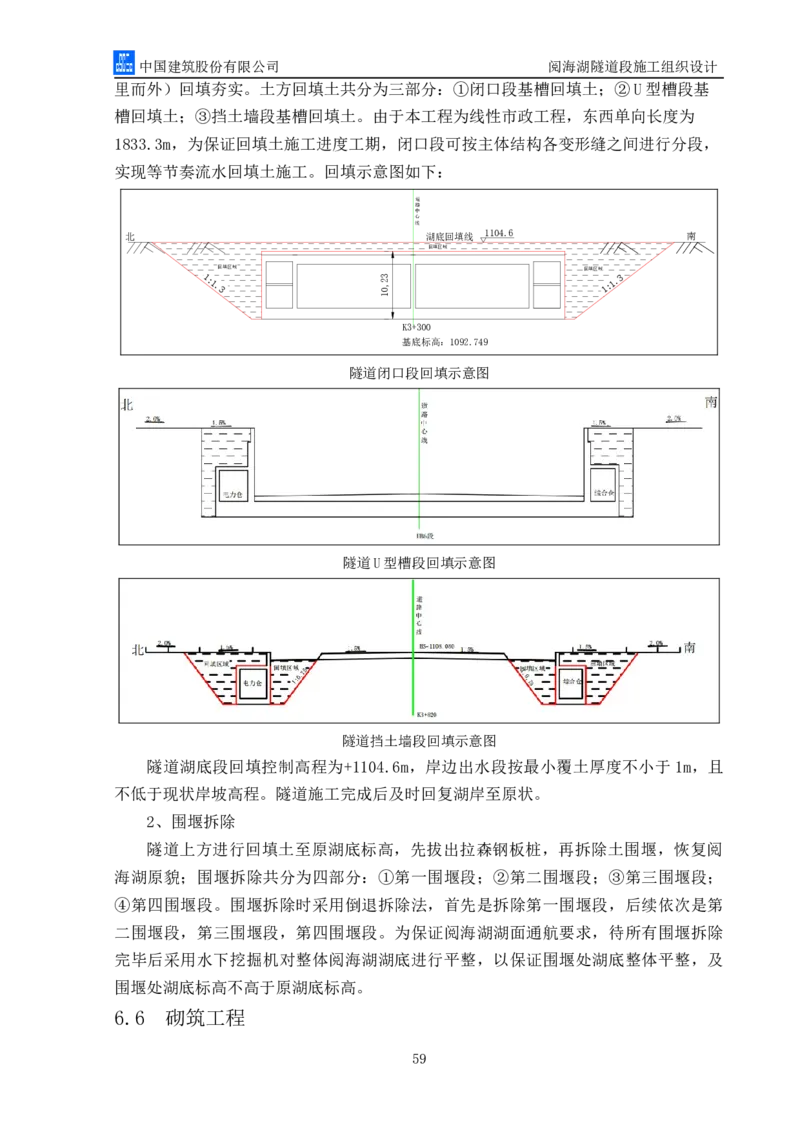

实现等节奏流水回填土施工。回填示意图如下:
道
路
中
心
线
北 湖底回填线 南
回填区域
回填区域 回填区域
1:1.3 1:1.3
K3+300
基底标高:1092.749
59
32,01
1104.6
隧道闭口段回填示意图
隧道U型槽段回填示意图
隧道挡土墙段回填示意图
隧道湖底段回填控制高程为+1104.6m,岸边出水段按最小覆土厚度不小于 1m,且
不低于现状岸坡高程。隧道施工完成后及时回复湖岸至原状。
2、围堰拆除
隧道上方进行回填土至原湖底标高,先拔出拉森钢板桩,再拆除土围堰,恢复阅
海湖原貌;围堰拆除共分为四部分:①第一围堰段;②第二围堰段;③第三围堰段;
④第四围堰段。围堰拆除时采用倒退拆除法,首先是拆除第一围堰段,后续依次是第
二围堰段,第三围堰段,第四围堰段。为保证阅海湖湖面通航要求,待所有围堰拆除
完毕后采用水下挖掘机对整体阅海湖湖底进行平整,以保证围堰处湖底整体平整,及
围堰处湖底标高不高于原湖底标高。
6.6 砌筑工程中国建筑股份有限公司 阅海湖隧道段施工组织设计
本工程砌筑部位分别为管廊内防火隔离墙、管廊竖向墙体防水保护砖墙,其分别采
用A级加气块和普通烧结砖,过梁采用C20混凝土预制,搁置长度100mm,甩筋与门框
柱混凝土一起浇筑。
砂浆拌合采用成品砂浆,由商混站直接供给,管廊内防火隔离墙加气块的砂浆强
度为M7.5,管廊竖向墙体防水保护砖墙的砂浆强度为M5,砂浆配制表具体如下:
M5 M7.5
序号 材料 单位
数量 数量
1 32.5mpa水泥 吨 0.216 0.246
2 沙 立方米 1.015 1.015
3 水 立方米 0.290 0.290
所有材料由两侧开口段使用小型机械运输到施工所在位置。
6.7 防水、防腐工程
本工程防水等级为二级防水,防水设置有:主体结构的混凝土自防水(C45P8),
整体外包防水采用的是2.0mm橡胶沥青防水涂料+1.5mm厚BAC-P合成高分子双面自粘
防水卷材;变形缝防水在整体外包防水的基础下又增加一道外贴式止水带和一道中埋
式止水带,以及在变形缝最外侧周圈铺设一道幅宽1.0m膨润土防水毡。
底板采用50mm厚C20细石混凝土保护,顶板采用70mm厚C20细石混凝土+500mm厚
C20素混凝土保护,侧墙采用 120mm砖墙保护层保护,砖墙保护层与防水卷材间填充
20mmM10砂浆保护层。
采取以结构自防水为主,变形缝和施工缝为防水重点,附加防水层为辅的综合性防
水方案。主体结构混凝土采用防水耐久性C45混凝土,抗渗等级≥P8。

1、外防水示意图
60中国建筑股份有限公司 阅海湖隧道段施工组织设计
2、防水材料型号及数量
序号 名 称 型 号 工 程 量
1 橡胶沥青防水涂料 2.0mm厚 6996m2
2 高分子自粘防水卷材 Ⅱ型1.5mm厚 6612m2
3 镀锌钢板止水带 Q235B钢板(300×3mm) 173.2m
4 中埋式钢边橡胶止水带 350mm宽 106.4m
5 背贴式橡胶止水带 400mm宽 110.2m
6 膨润土防水毡 1000mm宽 45.7m
7 接水盒 230mm宽 63.67m
3、防水保护层
底板采用50mm厚C20细石混凝土保护,顶板采用70mm厚C20细石混凝土+500mm厚
C20素混凝土保护,侧墙采用 120mm 砖墙保护层保护,砖墙保护层与防水卷材间填充
20mmM10砂浆保护层。
4、防水材料、施工人员和基层的要求
(1)凡是进入工地的原材料,必须经过质量工程师和物资管理员对材料的外观、
品种、规格、包装、尺寸和数量等进行检查验收,并经监理单位和建设单位检查代表
确认,形成相应验收记录,凡是进场验收不合格的原材料,一概拒收退货,不准用于
工程。
(2)在采购订货前就控制好原材料质量:在原材料采购订货前,先看样品和产品
61中国建筑股份有限公司 阅海湖隧道段施工组织设计
说明书、质量证明文件、厂家资质,必要时对样品作化验或试验,不合格的原材料不
订货,防止伪劣产品进入工地。
(3)原材料进库检验:对准备进库的原材料要查明是否有厂家的产品合格证,无
合格证的不进库;同时要分次抽验原材料,不合格的坚决退货,杜绝伪劣产品混进仓
库。
(4)原材料进库保管:对已进库的原材料要分门别类按日期编号,按要求存放保
管,把易锈、怕淋、怕晒的材料放置在干净、干燥的库房中。
6.8 装饰装修工程
本工程为湖底隧道与城市管廊合建项目,装饰装修主要部位为隧道的地面、墙面、
顶面,以及管廊仓内的地面、墙面、顶面,具体详见下表:
序号 工程部位 装饰装修做法 备注
1 隧道地面 100mm厚C20素混凝土调坡层+10cm /
沥青混凝土面层
2 隧道墙面 干挂卡索板 铝合金轻钢龙骨
3 隧道顶面 防火涂料 黑色,水性薄型,5道+钢丝网
4 管廊仓地面 C20素混凝土调坡层 /
5 管廊仓墙面 /
20mm厚1:2水泥砂浆抹面+环氧富锌
6 管廊仓顶面 漆2底2面 /
7 人行道地面 C20素混凝土调坡层 /
8 人行道墙面 3mm厚亮白色真石漆 单彩色净面,表面加透明密封剂
9 人行道顶面 防火涂料 淡黄色,水性薄型,5道+钢丝网
6.9 其它工程
本工程阅海湖隧道东侧原始沈阳路主干道需进行破碎清除,以及阅海湖隧道西侧原
始村庄、农家乐、鱼塘等拆迁并进行场地平整。
阅海湖隧道东侧原始沈阳路主干道先采用破碎机整体进行破碎,再依次采用挖掘机
和自卸汽车进行运输破碎块石,阅海湖隧道西侧原始村庄、农家乐、鱼塘等待政府拆
迁办及甲方将土地移交于我方后,依次采用推土机、挖掘机、装载机、自卸汽车等重
型机械进行场地平整。
7 绿色施工管理

7.1 组织机构

1、建立安全文明施工管理机构
为了贯彻银川市绿色施工管理规程的政策,加强建筑绿色工程的施工管理,项目经
理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现并成立以项目经理为
组长,项目生产经理、项目技术负责人、项目生产负责人为副组长,项目管理人员为
62中国建筑股份有限公司 阅海湖隧道段施工组织设计
组员的建筑节能工程绿色施工领导小组,制定相应的管理制度与目标,指定绿色施工
管理人员和监督人员,在施工过程中实时监控,做好绿色施工。
组长:孙磊
副组长:井玉阳、薛庆昕、张乐
组员:牛乐、徐艳峰、王昊、左成、赵世伟、马嘉文、李晨。
2、明确责任人,落实责任制
采用分专业、分区域的管理模式,明确责任人,落实责任制参与本工程施工的和专
业班组长均为本专业安全文明施工的第一责任人,负责本专业班组人员的安全文明施
工管理;根据施工场地区域使用功能不同,将施工现场划为多个区域,任命各区域卫
生、消防责任人,负责落实本区域的文明施工。
7.2 策划
1、安全文明标准化工地;
2、省级绿色示范工程;
3、杜绝重大人身伤亡、机械设备和火灾事故;
4、杜绝重大质量事故;
5、杜绝因“四节一环保”问题被政府管理部门处罚;
6、杜绝违反国家有关“四节一环保”的法律法规而造成的严重社会影响;
7、杜绝施工扰民造成的严重社会影响。
8、充分体现“绿色施工”理念,坚持办公区域庭院化,临建设施标准化,现场布
置规范化,施工管理科学化,做到四节:一要节约土地,二要节能,三要节水,四要
节材与资源利用。

序号 类别 项目 要求目标值
1.土方作业:目测扬尘高度小于1.5m,
2.结构施工:目测扬尘高度小于0.5m;
扬尘控制
3.安装装饰:目测扬尘高度小于0.5m。
1.电焊烟气的排放应符合现行国家标准
废气排放控制
《GB16297》的规定;
1.每万平方米建筑垃圾产生量不大于400吨;
1
环境保护
2.建筑垃圾再利用率和回收率达到50%;
3.有毒、有害废物分类率达100%;
建筑垃圾控制
4.碎石类、土石方类建筑垃圾再利用率大于
50%。
1.现场污水排放应达到国家标准《污水综合排
水污染控制
放标准》(GB8978-1996)的要求;
63中国建筑股份有限公司 阅海湖隧道段施工组织设计
1.达到环保部门规定
光污染控制
1.各施工阶段昼间噪声:
土方≤75dB;打桩≤85dB;结构≤70dB;装
修≤60dB;
噪声与震动控制
2.各施工阶段夜间噪声:
土方≤55dB;打桩禁止施工;结构≤55dB;
装修≤55dB;
就地取材,距现场 500公里以内生产的建筑材
节材措施
料用量占建筑材料总用量70%。
损耗率比定额损耗率降低30%。
结构材料选择
节材与材
装饰装修材料选
2 损耗率比定额损耗率降低30%。
料资源利
择
用
工地临建房、临时围挡材料的可重复使用率达
周转材料选择
到90%。
建筑材料包装物回收率100%。
资源再生利用
节水设备(设施)配置率100%。
提高用水效率
节水与水
3
资源利用 非传统水源和循环水的再利用量大于30%。
非传统水源利用
节能照明灯具使用率达到100%,且现场照明设
节能与能
4 计应符合国家现行标准《施工现场临时用电安
施工用电及照明
源利用
全技术规范》JGJ46的规定。
临时设施占地面积有效利用率大于90%。
节地与施 临时用地指标
5
工用地保
施工总平面图布
职工宿舍使用面积满足2㎡/人。
护
置
7.3 实施措施
7.3.1 环境保护措施
项目部建立以项目经理为组长,项目生产经理、项目技术负责人、项目生产负责人
为副组长,项目管理人员为组员的文明施工、环境保护领导小组,对施工现场的文明
施工、环境保护进行统一指挥协调,以完成本项目的文明施工、环境保护目标。
建立现场文明施工责任区制度,根据文明施工、环境保护领导小组具体的工作安排
将整个施工现场划分为若干个责任区,实行挂牌制,使各自分管的责任区达到文明施
工的各项要求,项目定期进行检查,发现问题,立即整改,使施工现场保持整洁。
(1)资源保护
现场设置沉淀池、隔油池、化粪池,保护地下水资源;单独设置易燃易爆危险品等
库房防止污染土地。把“预防、控制、监督和监测”这一环境管理基本思想贯穿于整
个施工生产过程中,以“预防”为核心,以“控制”为手段,通过“监督”和“监
64中国建筑股份有限公司 阅海湖隧道段施工组织设计
测”不断发现问题,约束自身行为,调节自身活动,为实施环境持续改善取得依据。
(2)扬尘控制
现场设置洗车池、洗轮机对进出场车辆进行冲洗,并经二次沉淀后进行洒水降尘处
理;容易扬尘垃圾装袋处理;砌筑采用专用粘接剂替代传统现场搅拌砂浆控制扬尘。
现场运输道路进行硬化,对于现场其他土壤裸露场地,进行绿化或覆盖;成立文明施
工保洁队,配备洒水车、吸尘车,做好压尘、降尘工作;对临时道路、施工出入口与
社会道路交叉处设专人负责每日洒水和清扫,保持道路清洁湿润;建筑垃圾分类存放,
及时清运,清运时适量洒水,降低扬尘。
(3)垃圾控制
设置封闭垃圾池,对建筑垃圾进行分类收集,集中堆放;办理了建筑垃圾消纳许可
证,与垃圾回收单位签订协议确保建筑垃圾回收利用率达到 50%。保洁工作由项目后勤
科管理,并设立专职保洁员,划分保洁区域及工作内容。对非施工区域进行消毒和投
放鼠药,对厕所、垃圾池等容易滋生蚊蝇的地方,由保洁员重点处理,现场范围内的
积水及时清除干净,生活垃圾由环卫公司天天清运,给施工现场创造一个良好、文明、
清洁的环境。
(4)有毒有害废弃物回收
有毒有害废弃物分类率达到100%,统一回封闭收进行无害处理。
(5)光污染控制
夜间照明灯加设灯罩防止强光外泄;电焊作业采用遮挡等措施防光外泄。
(6)噪声控制
机械均采用低噪音、低振动的机械设备,设置木工棚、隔音棚降低木工作业以及其
他噪音大的作业噪音。在施工现场设置噪音监测点,每月两次监测保证噪音指数在国
家标准控制范围之内。施工现场场界噪声:结构施工,昼间<70dB,夜间<55dB;装修
施工,昼间<65dB,夜间<55dB。
(7)施工现场设置连续、密闭围挡。
7.3.2 节材措施与材料资源利用
(1)就地取材,主要建筑材料运距不得超过500km,减少材料损耗及运输费用。
(2)实行限额领料制度,保证材料合理应用,减少浪费。
(3)编制各材料采购计划,合理安排材料的进场时间和数量,减少存放损耗。
(4)钢筋施工执行放样、下料审批制度,现场采用废旧钢筋制作底板钢筋马凳、
部分楼梯间防护、地锚钢筋,废物利用。
(5)本工程设计90%采用HRB400级高强钢筋,减少钢筋设计用量;直径16以上的
钢筋采用一级剥肋滚压直螺纹套筒接头连接,保证质量的同时减少传统搭接方式造成
的浪费。
(6)模板选用能多次周转使用的材料,加强模板的清理和养护工作,提高周转率。
65中国建筑股份有限公司 阅海湖隧道段施工组织设计
废旧模板回收利用,制作护角、挡脚板等。
(7)混凝土浇筑实行浇灌申请制度,部分剩余混凝土用于硬化路面。混凝土采用
粉煤灰、矿粉等材料,降低混凝土中的水泥用量。
(8)现场防护均采用标准化定型产品,施工现场采用标准化安全防护设施,满足
银川市安全防护标准化要求的同时,能够多次周转,节约了项目成本和钢材资源。
(9)现场办公用房采用周转式活动房,现场重大危险点源等公示宣传牌均可重复
使用。
(10)主要材料进场验收和使用有制度,建立综合台账,按阶段进行统计、对比、
分析,并采取相应调整措施。
(11)本工程脚手架所使用的钢管、扣件、工字钢、密目网均为可以循环使用的材
料;安全通道、安全防护设施均采用工具式搭设
(12)本工程结构长度为1833.3m,施工便道为8m,施工现场道路是非永久道路,
如果为混凝土道路,耗费成本较大,施工现场临时道路布置与场区施工顺序的兼顾考
虑,临建道路布置于围堰及施工便道位置,且不影响周围基坑及结构施工。钢板
(10.1m*2.05m*0.02m)拼装道路可周转使用,工程结束后,移除钢板,恢复原始地貌
及湖面。采用钢板路面作为临时施工道路可以有效解决传统混凝土道路硬化养护时间
长、返修损坏频率高的问题,钢板道路施工速度快,施工性能好,具有较高的周转效率、
较低的垃圾排放量、施工方便、维修、拆改方便等优良效果,是建筑施工中的“绿色
道路”,具有可观的经济效益。
(14)制定管理费、办公用品管理制度,对管理费开支及办公用品采购领用、消耗
严格控制。
(15)办公用纸分类存放,纸张两面使用,废纸回收;公司采用统一协同平台进行
信息发布,项目使用QQ群进行信息交流,实行无纸化办公。
7.3.3 节水措施与水资源利用
(1)建立节水方案,及奖罚制度,采用分表计量并制定用水指标,每月进行计量
并进行分析管控。
(2)实行分路供水,并安装水表,根据用水指标进行监控。
(3)现场混凝土施工完毕后尽量采用非传统水源进行养护并包裹塑料布,节约持
续养护用水。
(4)定期开展节水环保宣传,增强大家的节水、节约、环保意识,生活区、办公
区卫生洁具均为节水设备;张贴节约用水标语和用水管理制度。各区用水设备及管网
每周进行排查,保证完好无渗漏现象。
(5)建立废水、雨水收集沉淀池,水资源再利用于现场洒水等相关扬尘控制措施。
(6)与班组签订劳务合同时,将节水指标纳入合同条款;定期进行计量考核,交
流节水经验,提高节水效能。
66中国建筑股份有限公司 阅海湖隧道段施工组织设计
(7)定期检查供水装置,派专人对各个用水源进行检查,发现漏水现象及时修复,
加强现场人员的节水意识,以提高节水效率,每个管理人员齐抓共管对浪费水、长流
水等现象进行制止。
7.3.4 节能措施与能源利用
(1)严禁使用国家、行业、银川市政府明令淘汰的施工设备、机具和产品,采用
分表计量并制定用电指标,大型机械实行单独计量,每月进行计量并进行分析管控。
(2)合理布置施工临时供电线路,在开工后编制专项的临时用电方案,对工程的
临时用电经过合理的计算,临时用电线路路径进行优化,做到距离短、线损小。
(3)施工现场全部采用新型节能灯具,楼梯间加装声控开关装置。加强节约用电
宣传,开关处张贴节约用电标识。
(4)现场使用节能机械,选择功率与负载相匹配的施工机械设备,避免大功率施
工设备长时间低负载运行,建立机械设备维修保养制度,合理安排工序,提高机械使
用率和满载率,使用变频塔吊,将大型机械能耗降低。
(5)新型灯具使用
目前工程施工现场采用LED灯,声控灯。相比传统灯具更环保,更节电。
(6)临建设施朝向采用自然采光、自然通风、外窗遮阳措施,墙体材料采用夹心
岩棉板,顶棚有吊顶;生活区采用太阳能热水器,节能环保。
(7)现场临时办公室设施在施工前要进行合理规划,并编制详细的现场平面布置
图,根据临时设施的布局充分结合日照和风向等自然条件,充分利用自然光源采光和
通风,照明采用光效优良的LED节能灯,节省能源。
(8)建立生活区、施工区用电制度,对办公区采取限时供电,严格执行用电奖罚
措施,人员宿舍配置限电器,额定功率500w。
(9)本工程施工期间消耗量较大的为电能、水能。为此,项目部将制定详尽的临
时用水用电方案、合理布置水电线路,督促各个施工班组节约用电用水,并对现场损
坏设施进行维修,制定有效的临时用电、用水规定,严格督促施工现场节约用电用水,
保证电能及水能的高效利用。
(10)建立施工区用电制度,明确责任人,分解到施工区,现场实行分路供电,并
安装电表,以控制用电量。
(11)管廊仓内安装节能灯、变压器,实行36V低压照明。
(12)制订大型施工机械运行管理制度和履保制度。
(13)合理使用施工用电设备,严格控制老化、带病机械设备。叮嘱机械操作人员
尽量减少机械空载运行。
7.3.5 节地措施与施工用地保护
67中国建筑股份有限公司 阅海湖隧道段施工组织设计
(1)根据施工规模及现场条件等因素合理确定临时设施:临时加工厂、现场作业
棚及材料堆场、办公生活设施等的占地指标。临时设施的占地面积应按用地指标所需
的最低面积设计。
(2)现场平面布置动态管理,合理紧凑,尽可能减少废弃地和死角,且运输方便,
减少运输距离和场内二次搬运。
(3)土方开挖时,尽量将附属构件按设计标高一次开挖到位,减少开挖量和回填
量。采用护坡桩减少开挖,减少放坡。
(4)对深基坑施工方案进行优化,减少土方开挖和回填量,最大限度地减少对土
地的扰动,保护周边自然生态环境。
(5)利用和保护施工用地范围内原有绿色植被。
(6)施工现场道路按照永久道路和临时道路相结合的原则布置。
(7)合理利用规划用地范围内的通道用地,在回土上部种植草坪,不仅绿化了环
境,而且有利于控制扬尘,有效防止了大气污染。
(8)临时办公区、生活区采用结构可靠的二层轻钢活动板房,节约用地。
(9)临时办公和生活用房采用经济、美观、占地面积小、对周边地貌环境影响较
小,且适合于施工平面布置动态调整的多层轻钢活动板房板房、箱房。生活区与生产
区分开布置。
7.4 技术措施
7.4.1 技术攻关的项目
1、混凝土裂缝控制技术。
2、可循环利用路面技术(带背楞钢板路面)。
本工程施工现场临时路使用钢板路面,钢板路面可周转,综合成本比混凝土路低。
3、自粘型防水卷材施工技术。保障防水质量,减少措施性材料的投入,降低成本。
4、承插式钢管脚手架及支撑架技术。
本工程采用承插盘扣式脚手架,在施工前,通过绘制合理配杆图,有效的提高了工
人的操作技能与效率,承插式脚手架架体杆件主要承重构件采用低碳合金结构钢,其
主要特点是:
(1)节点抗扭转能力强,强度、刚度、稳定性可靠,施工安全得到有效保障。
(2)模块化、工具化作业,搭拆快捷,大幅提高施工效率。
(3)节约用钢量,高承载力的盘扣架搭设密度远低于传统架,有效降低施工成本
及各项配套费。
(4)无零散配件,不易丢失,损耗极低,并方便运输及清点。
(5)构件全部采用热镀锌防腐工艺,较传统脚手架提高10倍以上使用寿命,同时
不会因锈蚀而降低承载力。
7.4.2 计划应用的技术
68中国建筑股份有限公司 阅海湖隧道段施工组织设计
1、可周转钢制路面应用技术
本工程结构长度为1833.3m,施工便道为8m,施工现场道路是非永久道路,如果为
混凝土道路,耗费成本较大,施工现场临时道路布置与场区施工顺序的兼顾考虑,临
建道路布置于围堰及施工便道位置,且不影响周围基坑及结构施工。钢板拼装道路可
周转使用,工程结束后,移除钢板,恢复原始地貌及湖面。
2、定型钢爬梯的应用技术
由于本工程长度为1833.3m,结构较长,总体施工段划分为四个围堰段外加两侧的
敞口段,施工顺序由东向西依次为:第一围堰段→第二围堰段→第三围堰段→第四围
堰段→两侧敞口段。所以项目部在施工前策划考虑使用定型钢爬梯代替传统的钢管式
搭设爬梯。项目部技术部组织人员进行深化设计,并利用钢结构软件Tekla建立模型,
经项目部多次讨论,考虑周转利用及标准化建设,决定使用定型钢爬梯,并进行加工
制造。
3、扬尘控制技术
根据本工程施工作业面的特点及临时道路使用情况:施工围堰道路及施工便道除了
安置正常的喷淋降尘水管,同时安排专人、专车每天负责定时洒水降尘。
因考虑需要洒水车数量多,成本高的不利因素,项目组建10辆改装的专用洒水降
尘车,本车为三轮车改造而成,三轮车翻斗安装1.5米(长)*1.5米(高)*1.2米
(宽)水箱,蓄水量约为2500L水,出水通过引流到出水管,出水管上开洞约为1cm,
做到洒水降尘的效果(具体如下图)。且车辆涂刷中建蓝专用漆及中国建筑标准化
logo,做到中建特色的标准化专用洒水降尘车,10辆车分为每两辆车为一组,共分为
5组,分别负责第一、二、三、四围堰段及敞口段区域的降尘工作。
4、可周转活动实验室应用技术
采用集装箱式可移动实验室,实验室里面包含所有实验物品。因为银川管廊施工占
用场地较长,根据流水施工部署,如果使用传统固定实验室,需要建造使用之后再建
造,所以移动实验室方便周转再利用,节约成本。
5、可周转防护栏技术应用技术
采用定型化可周转防护设施,基坑四周采用型钢制作的可周转定型化防护栏杆,钢
筋加工棚采用型钢制作的可周转定型化防护棚,配电箱防护棚采用型钢制作的可周转
定型化防护棚,施工完后拆除用于其他工地,增加周转次数,减少钢材用量。
6、可周转镝灯架技术
现场使用可周转镝灯架,采用角钢制作主体结构,用这些型材制作成标准节和灯架
平台,根据所需高度,选择标准节数量。标准节之间和标准节和地面基础之间均采用
螺栓连接,拆装简单方便。
7、承插型盘扣式脚手架应用技术
69中国建筑股份有限公司 阅海湖隧道段施工组织设计
(1)承插型盘扣式脚手架,通过把节点与立杆整体铸成,并对脚手架连接节点进
行优化设计,杆件与扣件合二为一,形成搭拆快捷方便的脚手架体系。
(2)键槽式节点连接方式为插头与插座的形式,而且采用了重力式承插型楔形插
销,既可以直观目测插销是否自锁,并且在架体晃动时重力式插销会越扣越紧,同时
水平四个方向杆件连接和约束,增加了支撑体系的整体稳定性。
(3)架体顶部水平杆直接取代次龙骨,节材环保,架体锥头顶杆与顶部水平杆连
接,没有扣件及碗扣脚手架自由端限制。梁底部采用承重杆,常规规格的梁下部不需
要设置立杆,减少架体的钢管用量。
(4)此支撑体系操作简单快捷,大幅度提高了脚手架的施工效率,减轻了工人的劳
动强度,减少人工的投入。
8、基坑施工降水回收利用技术
现场每一个围堰段南北两侧设置4个蓄水池将基坑降水回收用于施工,节约水源。
施工过程水的回收利用使得整个工程施工期间除饮用水外的消防、降尘、车辆冲洗、
厕所冲洗、结构施工养护(主要为混凝土养护)、基坑支护用水,如土钉墙支护用水、
施工砌筑抹灰等所有用水,降低了工程成本,减少地下水的使用,节约了水资源。
9、混凝土溜槽施工技术
首先溜槽浇筑混凝土属于非泵送范畴,可以大大调低混凝土坍落度,减少单位用水
量,避免混凝土干缩现象。其次,采用溜槽浇筑混凝土,更有利于夏季施工大体积混
凝土散热,降低入模温度及水化热。溜槽浇筑混凝土能避免常规施工泵管堵塞现象发
生,工效更高,可保证大体量混凝土连续浇筑。
采用混凝土地泵浇筑商品混凝土会额外产生15-17元/立方米的泵送费,采用汽车
泵会产生25元/立方米的泵送费,并且极易产生泵管堵塞,增加清理用工和混凝土浪
费。 如果混凝土运输效率能够保证,一部溜槽将远远大于一台汽车泵的输送效率,能
大大降低浇筑成本,节省人工,提高功效。
10、BIM模型数字化技术
项目部建立BIM模型,通过预施工将施工条件模拟,提前解决图纸问题,减少了大
量拆改,节约了钢筋、混凝土以及非实体材料用量,减少人力资源投入。
7.4.3 计划创新的技术
70中国建筑股份有限公司 阅海湖隧道段施工组织设计
1、BIM虚拟施工技术,使施工可视化,提前模拟施工,进行碰撞检查,合理部署
施工,节约用料。
2、施工现场远程监控管理工程远程验收技术
利用远程数字视频监控系统和基于射频技术的非接触式技术对工程现场施工情况及
人员进出场情况进行实时监控,通过信息化手段实现对工程的监控和管理。通过视频
信息随时了解和掌握工程进展,实现将施工现场的图像、语音通过网络传输,通过视
频语音通讯客户端软件,对工程项目进行远程验收和监控,实现将现场图像实时显示
并存储下来。
3、绿色施工技术,使现场平面布置、新材料、新技术及新工艺得到合理运用,达

到四节一环保,并成功CI创优得奖。
8 主要管理措施
8.1 (施工)总承包管理措施
1、总包管理作为一一种组织系统涉及到业主、设计师、监理、各分包商、供货商
及总承包方自身等各类复杂的经济、技术关系,正确处理好这些关系是总承包方有序
运行的前提,也是严格要求科学施工,交付业主一流质量的装修工程的关键所在。
针对本工程的规模,作为总承包方,首先必须组建一支精干有效的项目管理班子,
始终掌握工程项目的主动权,每个专业将设立一名专职项目工程师,分工明确、职责包
干,负责到底。
选择公正严密的合同蓝本。减少或尽可能杜绝合同双方权利和义务方面的漏洞,特
别是对施工延期的处理,使整体工程在保证质量的前提下,对工期进行更为有效的控
制。故为了力求施工分承包合同的严密性,在正式签定前,必须留出 10天左右的时间,
要求各分承包公司提交主要设备材料清单,,分项价目表、进度计划表和人员组织表,
并经业主、监理审核同意后,作为合同的组成部分。
2、推行专职项目工程师责任制,实施全过程合同管理这样做,不仅职责非常明确,
事事有人管,人人有事做,更重要的是每个合同因有专人管理,使得每个分项工程均处
于有效控制之下。一-般情况下,专职项目工程师重点控制的有以下四个方面。
(1)控制设备、材料送审和检查,以保证达到设计要求和质量标准。
(2)控制深化设计图纸的质量,这是搞好分项工程的基础。
(3)配合业主、监理适当的控制付款节奏,以支付款项的控制、达到控制施工质量
以及进度达标,再兼顾合同双方利益,保证合同的安全履行。
(4)及时处理来往文件,建立完整的资料图档,为将来的工程资料的移交打下坚
实的基础。
3、编制施工总进度计划
工程施工总进度计划以形象进度为主线,以各种计划为主要内容。总进度计划由两
71中国建筑股份有限公司 阅海湖隧道段施工组织设计
方面的内容组成,一是以形象进度为主的总计划;二是与总计划相对应的出图计划、施
工方案编制计划,分包商的招投标计划,材料设备的采购计划及相关的其它工作计划。
8.2 工期保证措施

8.2.1 工期的保障体系
项目经理孙磊:对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,
确保指令畅通、令行禁止、重信誉、守合同,并从承包管理的角度对项目自身工作内
容和专业分包商以及指定分包商进行总体控制。
生产经理薛庆昕:负责工程进度计划的编排与检查。以施工总进度控制为基础,确
定各分布分项工程关键点和关键线路,并以此为控制重点,编制月进度计划,逐月检
查落实、实施奖惩,以保证工期目标的按时实现。
工程部:以月进度计划为基础,实施周、日进度计划的编制、下达、调整、更新、
控制、反馈、对外协调等职能。
物质部、监控部、质量部、技术部、商务部等部门:为进度计划的实施,提供物质、
安全、质量、技术、资金保障。
8.2.2 主要工程节点工期保证措施
8.2.2.1控制进度计划的分级与编制
1、一级总体控制计划
表述各专业工程的各阶段目标,提供给建设单位和监理、设计,采用计算机进行计
划管理,实现对各专业工程计划实施监控及动态管理。
2、二级进度控制计划
以专业工程的阶段目标为指导,分解成该专业工程的具体实施步骤,以达到满足一
级总体控制计划的要求,便于对该专业工程进度进行组织、安排和落实,有效控制工
程进度。由于本工程穿阅海湖涉及围堰和湖水保持畅通,在深基坑作业时工作面小,
即采取降水、土方、基层、结构、回填流水作业。
3、三级进度计划
是以二级进度计划为依据,进一步的分解二级进度控制计划,进行流水施工和交叉
施工的计划安排,一般是以月度的形式提供给建筑单位和、监理、设计和专业施工队
伍及其基层管理人员,具体控制每一个分项工程在各个流水段的工序工期。三级计划
将根据实际进展情况提前一周提供该计划和上月计划情况分析和下月计划安排。
8.2.2.2劳动力供应保证
劳动力选择过程中,加强对队伍的考察工作,将劳动力资源的保证作为重点之一进
行考察,从源头上来保证。
在本工程范围内根据施工进度的需要对各项工种进行必要的调整,实行动态管理,
使之合理流动,达到最佳效率。
8.2.2.3采取技术措施缩短工期
72中国建筑股份有限公司 阅海湖隧道段施工组织设计
1、编订针对性较强的施工方案
本工程将按照方案编制计划,制定详细的、有针对性和可操作性的专项施工方案,
从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程有条不紊的
按期保质完成。
2、加强深化设计
为保证现场施工的需求、提高施工质量、减少返工现象,应编制详细的深化设计及
图纸编绘和送审的计划表,并按照已经获得的设计图纸、招标文件和技术规范的要求,
进行详细的设计编绘、复核工作。
3、广泛采用新技术、新材料、新工艺
先进的施工工艺和技术是进度计划成功的保证。在施工期间,对工程技术难点组织
攻关,针对工程特点和难点采用先进的施工技术、工艺、材料、机具和计算机技术等
先进的管理手段,广泛采用新技术、新材料、新工艺,包括建筑业十项新技术及远程
视频监控技术,为提高施工速度,缩短施工工期提供技术保证。
4、组织与协调的方式
通过例会制度,使施工各方信息交流渠道通畅,问题解决及时。每周二上午召开监
理例会,分析工程进展形势,互通信息,协调各方关系,制定工作对策。每周三召开
一次有各分包参加的生产例会,总结计划完成情况,发布下周计划;进入装修阶段,
依据施工进度的需要定期召开设计协调例会,生产协调例会。
8.2.3 保证工期的应急措施
1、技术措施
首先必须组织工程技术人员和作业班长熟悉施工图纸,优化施工方案,为快速施工
创造条件;制定各分部分项工程施I工艺及技术保障措施,提前做好一-切施I技术准
备工作,从而保证严格按审定的进度计划实施。
积极引进、采用有利于保证质量,加快进度的新技术、新工艺。
落实施工方案,在发生问题时,及时与设计、甲方、监理沟通,根据现场实际,寻
求妥善处理方法,遇事不拖,及时解决,加快施工进度。
建立准确可靠的现场质量监督网络,加强质检控制,保证施工质量,做好成品保护
措施,减少不必要的返工、返修,以质量保工期,加快施工进度。
施工班组人员多,所以每道工序施工前必须做好技术质量交底,制定详细而实施性
强的保证各工序顺畅衔接,减少窝工,提高工效。
针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水与搭接。
2、组织协调措施
建立施工项目进度实施和控制的组织系统及目标控制体系,实行以总承包项目经理
为首的施工调度中心,及时同有关单位组互通信息,掌握施工动态,协调内部各专业
工种之间的工作,注意后续工序的准备,布置工序之间的交接,及时解决施工中出现
73中国建筑股份有限公司 阅海湖隧道段施工组织设计
的各类问题,促成各专业几近同步地完成各自的施工任务。落实各层次进度控制人员
的具体任务和工作职责,实行节日期间不停工,双休日、等法定假日实施轮休,合理安
排班组工作作息。重点部位进行不间断连续施工。
3、合同措施
以合同形式保证I期进度的实现,首先是保持总进度控制目标与合同总工期相一致
其次为分包合同的I期与总包合同的工期相一致。
供货、构件加工等合同规定的提供服务时间与有关的进度控制目标一-致。以上各
种合同一经签订,便具有法律效力,明确各自在本工程中所应承担的义务,若有违反
追究其违约的法律责任。
4、材料计划
根据实际情况编制各项材料计划表,按计划分批进场,适应施I进度的需要,并根据
计划落实各种工程材料、成品半成品等材料货源,以保证其相应的运作周期。
地方材料采购,充分做好市场调查工作,落实货源,确保工程对材料的需求。随时
了解材料供应动态,对缺口物资要做到心中有数,并积极协调,如对工程进度产生影
响时,要提出调整局部进度计划和有效的补救措施,使总进度计划得以顺利实施。
根据不同的施工阶段要求,需业主、设计认可的材料、设备,在采购前提供样品及
时确认,缩短不必要的非作业时间。
5、劳动力配置及保障措施
施工劳务层是施工过程的实际操作人员,是施工进度最直接的保证者,故在选择劳
务操作人员时的原则为具有较高的技术等级及有过类似工程施工经验的人员。对进场
后的劳动力进行优化组合,使各施工区段上作业队的人员素质基本相当,采用齐头并
进的作业思路,各工种提前做好准备,按进度及时插入。
6、后勤保障
本项目在施工过程中将进行科学而人性化的管理,在抓进度赶工期的同时,认真仔
细地做好各项后勤保障工作,使工人们能够安心愉快地投入工作,以提高工作效率。
特殊工种的手套、口罩、防护眼镜、安全带等劳保防护用品供应及时而到位。
高温季节现场准备充足茶水供应。雨季雨衣套鞋等劳保用品亦应充分。
8.3 质量保证措施
8.3.1 质量保证体系
8.3.2 项目质量制度
8.3.2.1实行施工阶段性的质量控制措施
施工阶段性的质量控制措施主要分为三个阶段,并通过这三阶段来对本工程各分部
分项工程的施工进行有效的阶段性质量控制。
1、事前控制阶段
事前控制是在正式施工活动开始前进行的质量控制,事前控制是先导。事前控制,
74中国建筑股份有限公司 阅海湖隧道段施工组织设计
主要是建立完善的质量保证体系,质量管理体系,编制《质量保证计划》,制定现场
的各种管理制度,完善计量及质量检测技术和手段。对工程项目施工所需的原材料、
半成品、构配件进行质量检查和控制,并编制相应的检验计划。
2、事中控制阶段
事中控制是指在施工过程中进行的质量控制,主要有:完善工序质量控制,把影响
工序质量的因素都纳入管理范围。及检查和审核质量统计分析资料和质量控制表抓住
影响质量的关键问题进行处理和解决。
严格工序间交换检查,作好各项隐蔽验收工作,加强交检制度的落实,对达不到质
量要求的前道工序决不交给下道工序施工,直至质量符合要求为止。
3、事后控制阶段
事后控制是指对施工过的产品进行质量控制,是弥补。按规定的质量评定标准和办
法,对完成的部分进行检查验收。整理所有的技术资料,并编目、建档。在保修阶段,
对本工程进行维修。
8.3.2.2建立三检制
三检制:班组要设自检员,施工队设专检人员,每道工序都要坚持自检、互检、交
接检,否则不得进行下道工序。
自检:在每一项分项工程施工完后均需由施工班组对所施工产品进行自检,如符合
质量验收标准要求,由班组长填写自检记录表。
专检:经自检合格的分项工程,由项目经理部专业监理工程师组织配属队伍工长及
质量员进行相同工序之间的施工班组互检,对互检中发现的问题应认真及时地予以解
决。
交接检:下道工序班组通过检查认为符合分项工程质量验收标准要求,在双方填写
交接检记录,经配属队伍工长签字认可后,方可进行下道工序施工。
8.3.2.3坚持样板制
在分项(工序)施工前,由责任工程师依施工方案和技术交底以及现行的国家规范、
标准,组织进行分项(工序)样板施工,在施工部位挂牌注明工序名称、施工责任人、
技术交底人、操作班长、施工日期等。将每一项的第一个施工段的各分部分项工程及
重点工序都作为样板,请监理共同验收,样板未通过验收前不得进行下一步施工。做到
统一操作程序、统一施工做法、统一质量验收标准。
8.3.2.4分包方的质量控制
(1)签订分包合同中,明确对分包队伍的质量要求、人员保证。
(2)分包队伍进场后,依据分包方提供的施工人员名录核查人员是否正确。对所
有进场人员进行质量意识教育,同时,对技术人员、特殊工种进行技术培训,要求他
们不仅要熟悉施工规范要求,而且对企业标准、施工工艺达到熟知应会,熟练操作要
求,并且在分项工程施工前进行技术交底。检查其计量装置(如盒尺、游标卡尺等)
75中国建筑股份有限公司 阅海湖隧道段施工组织设计
施工图纸及施工所需的规范、图集等配置情况。
(3)在施工过程中,将分包队伍纳入企业质量管理体系中,项目的质量管理体系
组织结构直接深入分包队伍,对分包队伍负责的分项施工过程作为施工过程控制的重
要监控点。涉及到特殊、关键过程的施工项目,严格按照特殊、关键过程的程序要求
进行控制。坚持执行技术交底制度,对施工过程存在的质量隐患及时提出问题,制定
纠正、预防措施并严格落实,设专人进行验证。
(4)在每个分项施工完成后,由项目质量总监组织分包方进行质量检验,确保分
包所施工的质量满足工程质量目标要求。
8.3.2.5对违规事件的报告和处理
1、发生一般质量事故,项目部应及时调查分析,在分析会后五日内书面上报公司
质量监督部。
2、发生严重质量事故,项目部应根据事故情况的紧急程度,决定立即上报或于两
日内书面上报公司质量监督部。
3、发生重大质量事故,项目部应必须以最快方式,将事故的简要情况向公司质量
监督部和相关领导报告。由公司总经理按照建设部“关于做好市政基础设施工程质量
事故报告和调查处理工作的通知” 中规定的报告程序上报有关部门。
8.3.3 关键部位、重点部位质量控制措施
本工程的关键关键部位,重点部位施工在于防水以及变形缝处的防水施工。因此控
制防水施工质量为重中之重。
8.3.4 质量通病预防措施 略
8.4 技术管理措施
8.4.1 建立技术管理责任制
从方案编制及实施、变更洽商的签订、试验实施及资料收集、计量管理等各方面明
确相关责任人,具体职责与分工详见下表:
序号 职责与分工 负责人 备注
1 方案编制及实施 井玉阳、薛庆昕、牛乐 /
2 变更洽商的签订 井玉阳、牛乐、左成 /
3 试验实施及资料收集 孙嫚、左成 /
4 计量管理 井玉阳、姚杰 /
8.4.2 贯彻落实各种制度
图纸会审制、设计交底制、施工交底制、试验管理及技术资料管理制等。
1、图纸会审制:在正式工程开工前,应组织生产和技术、质量、商务、生产部门
人员共同对施工图纸的内容进行消化,理解。对各专业图纸中的各种矛盾和疑问进行
记录,专业之间核对,在设计交底时与设计沟通,明确设计意图,办理图纸会审纪要。
76中国建筑股份有限公司 阅海湖隧道段施工组织设计
2、设计交底制:在正式工程开工前,由甲方组织,监理单位和施工单位参加,设
计人员对业主和监理进行设计图纸交底。对设计和施工中的重点内容进行明确。
3、施工交底制分部分项工程施工前必须对相关的管理和施工人员做好技术安全交
底。交底的类型主要有:方案交底,工艺交底,图纸交底,现场安全技术交底,新工
艺新技术交底几大类。技术部对于项目管理人员做方案交底,图纸交底,新工艺新技
术交底。生产部对施工队做方案交底,工艺交底,图纸交底,安全技术交底。施工队
对工人做工艺交底,图纸交底,安全技术交底。各种交底要有针对性。
4、试验管理:项目部设置专职试验员,负责工程试验管理,制定试验方案,建立
试验台帐,建立试验工作流程,确保各种物质和施工试验及时准确。
5、技术资料管理制:要符合公司质量体系文件对文件控制的程序要求,并对项目
资料管理制定具有针对性的措施。满足资料的有序、有效、可追溯性的要求。
8.4.3 新技术、新材料推广应用与管理
新技术新材料的推广工作由项目总工负责,技术部具体实施。根据图纸内容和总体
方案,编制新技术和新材料的应用计划。“四新技术”的应用要以保证社会效益和经
济效益,提高工程质量和工作效率,加快进度为基本原则。
新技术新材料应用要对制定专项工艺、方案,并对有关施工管理人员和操作人员交
底。新技术新材料应用过程中要做好各种监控,应用后要及时做好各种总结。
8.4.4 BIM技术管理与应用
1、实现项目精细化管理。
2、实现动态、集成和可视化的4D施工管理。
将建筑物及施工现场3D模型与施工进度相链接,并与施工资源和场地布置信息集
成一体,建立4D施工信息模型。实现建设项目施工阶段工程进度、人力、材料、设备、
成本和场地布置的动态集成管理及施工过程的可视化模拟。
3、实现项目各参与方协同工作。
4、项目各参与方信息共享,基于网络实现文档、图档和视档的提交、审核、审批
及利用。项目各参与方通过网络协同工作,进行工程洽商、协调,实现施工质量、安
全、成本和进度的管理和监控。
8.5 安全管理措施
8.5.1 安全管理体系
建立以项目经理为本工程安全文明施工第一责任人的安全文明施工领导小组,组织
管理本项目的安全文明施工。项目经理于慧江任组长,项目技术总工孙磊、项目生产
经理薛庆昕副组长,现场施工管理技术人员王龙、徐艳峰、孙攀、陆晨希为组员,负
责焊工班、木工班、钢筋班、机电班、后勤班、保卫组的安全文明施工管理。其组织
机构如下:
77中国建筑股份有限公司 阅海湖隧道段施工组织设计
8.5.2 项目管理制度
8.5.2.1贯彻国家与地方有关法规,建立项目安全管理责任制及相关管理办法
1、认真贯彻执行国家部委有关安全生产和文明施工的规定,结合本公司的要求和该
项目的目标, 成立以项目经理为首,由生产经理、区域责任工程师、专业安全工程师,
各施工队及各施工班组等各方面的管理人员组成本工程的安全管理组织机构。使整个
施工现场形成从上到下,专人负责,层层落实的安全生产管理网络。严格执行"三级安全
教育"制度,积极开展各种形式的安全宣传教育活动,切实提高每个职工的安全意识和自
我保护能力。
2、项目安全管理责任制如下
(1)项目经理:全面负责施工现场的安全措施、安全生产等,保证施工现场安全。
(2)项目技术总监:指导项目安全技术措施和分部工程安全方案的制定,督促安
全措施落实解决施工过程中不安全的技术问题。
(3)执行经理:督促施工全过程的安全生产,配合有关部门排除施工不安全因素,
安排项目部安全活动及安全教育的开展,监督劳保用品的发放和使用。并直接对安全
生产负责,督促、安排各项安全工作,并定期组织检查、做好记录。
(4)项目安全总监:负责安排的安全工作的实施,制定分项工程安全方案,进行
施工前的安全交底工作,监督并参与班组的安全学习。
8.5.2.2对分包方的安全管理
加强对劳务队伍和分包队伍(包括业主指定分包)的管理,各分包进场前,必须与
总包单位签订安全生产协议,明确安全生产、文明施工、消防管理目标,以及相互之
间的安全职责,重视过程控制和管理,以及合同和安全生产施工协议书(责任状)的管
理。必须有效地将分包的安全管理纳入总包的安全管理之中。
严格审查分包队伍的资质,凡进入本工程的分包队伍人员和机械设备必须是合格的、
是符合有关标准和法规要求的,其素质与数量必须满足现场安全生产的需要。对不符
合要求的人员和机械等,不得上岗和使用。施工过程中班前有交底,施工中有检查,发
78中国建筑股份有限公司 阅海湖隧道段施工组织设计
现隐患及时消除。
8.5.2.3安全生产的教育与培训计划的制定
1、三类人员、基层管理人员的培训教育
三类人员、基层管理人员必须经过建设行政主管部门的考核,取得相应类别的《安
全生产考核合格证书》。
培训主要内容包括:熟知国家和地方政府有关安全生产的方针、政策、法律、法规;
安全生产管理知识和专业技术知识,了解国内外重大的安全信息和安全发展方向。
2、劳务分包队伍管理人员的培训教育
劳务分包队伍中的三类人员也要参加建设行政主管部门的考核,取得相应类别的
《安全生产考核合格证书》,并相应的接受安全生产教育培训,培训内容为国家及地
方政府有关安全生产、劳务分包法律法规、总包单位规章制度、安全生产责任制等。
3、新入场人员的培训教育
新工人入场经过公司、项目部、班组三级安全教育培训,经考核合格方可上岗作业。
培训内容:
项目级安全教育的主要内容包括:本项目的安全生产状况;本项目工作环境、工程
特点及危险因素;所从事工种可能遭受的职业伤害和伤亡事故;所从事工种的安全职
责、操作技能及强制性标准;分部分项工程的安全技术交底;自救互救、急救方法、
疏散和现场紧急情况的处理、发生安全生产事故的应急处理措施;安全设备设施、个
人防护用品的使用和维护;预防事故和职业危害的措施及应注意的安全事项;有关事
故案例;培训时间不少于15小时。
班组级安全教育的内容包括:岗位安全操作规程;岗位之间工作衔接配合的安全与
职业卫生事项;本工种的安全技术操作规程、劳动纪律、岗位责任、主要工作内容、
本工种发生过的案例分析。
8.5.2.4建立完善的联检制
1、项目部至少每半月组织一次综合大检查,由项目经理牵头,安全、质量、技术、
物资、消防保卫部门人员、责任工程师、分包队伍负责人等进行联合检查。
2、组织开展专业安全检查、安全日检、安全作业巡查等活动。
3、对施工现场安全防护设备设施进行项目级验收检查。
4、消除施工现场隐患、纠正各类违章,按规定实施安全奖罚,必要时采取局部停
工处置。
8.5.2.5对特殊工种的管理
建筑特种作业人员包括:电工、电气焊工、架子工、吊车司机、信号指挥工、物料
提升机操作工等。
培训主要内容:了解国家和地方政府有关安全的法律、法规,了解本岗安全生产责
任制,熟知工程施工的特点及本岗安全操作规程,岗位紧急自救、互救知识和现场劳
79中国建筑股份有限公司 阅海湖隧道段施工组织设计
动纪律。
项目部从事特种作业的人员,必须取得宁夏回族自治区人民政府建设行政主管部门
或其委托机构颁发的《特种作业人员操作资格证书》。项目部定期组织专项安全教育
培训,并确保登记人员信息与现场实际操作人员一致。
8.5.3 安全生产管理组织机构
建立以项目经理为本工程安全文明施工第一责任人的安全文明施工领导小组,组织
管理本项目的安全文明施工。项目经理任组长,项目技术总工、项目生产经理为副组
长,现场施工管理技术人员为组员,负责焊工班、木工班、钢筋班、机电班、后勤班、
保卫组的安全文明施工管理。其组织机构如下:
8.5.4 安全保证措施
1、编制本工程《重要危险因素清单》、《职业健康安全目标、指标及管理方案》
及《应急预案》。
2、结构施工安全技术措施
模板支撑应按要求设置,模板没有固定前不得进行下道工序,禁止利用栏杆及支撑
攀登上下;拆除模板前应经施工技术人员同意,完工前,不得留下松动和悬挂的模板,
拆下的模板应及时运送指定地点集中堆放,防止钉子扎脚。
钢筋成品,半成品按规格品种堆放整齐,制作场地要平整,工作台要稳固,照明灯
具必须加网罩。切断小于30cm的短钢筋,应用钳子夹牢,禁止用手把扶。多人合运钢
筋,起、运、转、停,动作要一致,人工上下传送不得在同一垂直线上,钢筋堆放要
分散、稳当,防止倾倒和坍落。
使用振捣棒应穿胶鞋,必须戴绝缘手套,电源线不得有破皮漏电。振捣混凝土应在
操作台上操作,不得站在模板或支撑上操作。
脚手架的操作面必须满铺脚手板,不得有空隙和探头板、飞跳板,脚手板下层兜设
水平网,操作面外侧设两道护身栏和一道挡脚板,防护高度为高出操作面1.2m。
施工现场吊车等大型机械设备,必须有专人负责管理,严禁超载和带病运行,设备
80中国建筑股份有限公司 阅海湖隧道段施工组织设计
运行中严禁维护保养。
施工现场材料码放应整齐并符合标准要求,严格控制码放高度,并认真按照平面图
布置存放材料。
凡从事2m以上、无法采取可靠防护设施的高处作业人员必须系安全带。
特种作业人员必须持证上岗,并佩带相应的劳保用品。
3、电气安全技术措施
工地由专人管理临时用电工程,验收合格后方可送电运行。
必须按临电方案中的有关规定进行临电布置、安装,维护临设电气设备必须严格执
行《建筑市政施工暂设电气工程安装用电管理规定》。
对施工用电设备定期进行检查。
施工现场和生产中使用的手持电动设备必须设置漏电保护装置。
220v/380v以上电源进入在施建筑物必须事先制定方案,并经主管部门批准。
非电工严禁拆改电气设备,任何人不得强令电工违章作业。
4、施工现场安全技术措施
施工组织设计中必须明确安全技术措施,否则不得施工。
凡进入现场戴好安全帽及其它劳保用品。
施工现场应有排水沟,堆放材料要考虑消防车进入。
施工现场一切洞口、过道、出入口均应设置有效的防护。
搭设脚手架时应严格按照施工组织设计和方案要求做,搭设及拆除时应设专人看护,
不得随便乱扔、乱放。
5、生活区安全管理措施
爱护房屋设备,不得损坏,保持室内外清洁卫生,吸烟者将烟头投放在水桶内,禁
止随地大小便、随地吐痰。
不准乱窜房间,严禁聚众赌博、起哄闹事、大家斗殴。
按作息时间起宿。除夜班外,有特殊情况晚归者。要向有关领导说明情况。
室内外禁止乱拉电线,使用电加热器具,不准接100瓦以上的灯泡,禁止私设炉灶
做饭。
现金、票证及贵重物品要妥善管理,做到人走关窗锁门,不得私自橇门窗。
宿舍内不准卧床吸烟,不准存放易燃易爆物品。
有违反本制度者,视其情节给予相应处罚,严重者严肃处理,直接追究刑事责任。
6、发挥安全技术措施在安全生产、文明施工方面的保证和促进作用。所有施工必
须遵循经批准的施工组织设计(或方案)。各分项施工方案中必须有针对本施工项目和
分项特点的能保证施工人员安全的安全技术措施。对安全有特殊要求的方案必须按照
相关要求上报公司安全部和技术部进行审核,并报监理单位审批,审批通过方可执行。
需要专家论证的项目必须按要求组织专家对专项方案进行评审,评审并最终审批通过
81中国建筑股份有限公司 阅海湖隧道段施工组织设计
后方可执行。
8.5.5 重大危险源识别
可能导致 需采用的控
作业活动 危害因素
的事故 制措施
受伤、触
振动棒操作人员未戴防护眼镜及绝缘手套 c、e
电
混凝土
泵送砼时出料口站人 物体打击 b、d、c、e
浇筑大面积砼时,作业人员未穿橡胶水鞋 烫伤 c
弯曲产生回弹 扎伤 B、c
疲劳作业 人身伤害 c
钢筋 钢筋成品堆放过高 坍塌 e
劳动保护措施不全 扎伤 Ce
钢筋搬运场所附近有临时架空用电器 触电 Ce
扣件安装不紧 高空落物 Bdc
搬运时失手 人身伤害 c
支架作业人员面积不足 人员跌落 Bce
支架作业平台未设防护栏或防护不足 人员跌落 Bce
人员攀爬时保护不足 高空坠落 Cde
支架连接件未牢固 坍塌 Cde
采用残旧材料搭设支架平台 坍塌 Bce
支架、平
立杆基础承载力不足 坍塌 Bcde
台搭设、
人身伤
拆除和模 大型支架平台未审核验收就投入使用 Bce
害、坍塌
板安装拆
过早拆除底模支架 坍塌 Bc
卸作业
支架平台搭设拆除未技术安全交底 人身伤害 b
支架平台搭设平台没有施工方受力计算图 坍塌 Bd
支架不稳 高空坠落 Bcde
安装时不稳 人身伤害 b
安全护栏高度不够、安全网破裂 人员坠落 Bde
砸伤、碰
安装钢膜时安全措施不到位 Bcde
伤
模板刚度不足 坍塌 Be
中小型机
乙炔、氧气瓶安全距离不够 火灾 Bce
具使用 电焊焊接时未使用劳保用品 人身伤害 Ce
82中国建筑股份有限公司 阅海湖隧道段施工组织设计
火灾、触
气、电焊作业人员未经培训与考核作业 Bcde
电
乙炔、氧气瓶气管老化漏气 火灾 Be
乙炔、氧气瓶混合存放 火灾 Bce
氧气乙炔设备无回火装置 火灾 Be
吊钩变形、无防脱钩装置 高空坠物 Bce
钢丝绳有断股、绳芯损坏 设备损坏 Bce
吊装重物时,卷扬机刹车失灵 重物坠落 Bce
起重作业 人员伤
起重物品超过规定重量 害、设备 Bce
损坏
作业时无专人指挥 人员伤害 Bce
作业时风速超规定 人员伤害 Bce
土方支护不牢、边坡坡度不够 坍塌 Bce
土方作业
土方开挖时,挖“神仙土”作业 坍塌 Bce
a)制订目标、指标或管理方案;b)制订管理程序或作业程序;c)培训与教育;d)应
急预案;e)加强现场监督检查。
8.6 季节性施工保证措施
8.6.1 雨季施工保证措施
8.6.1.1建立雨季施工人员责任分工制
项目经理(组长):负责雨施期间的全面管理工作。
技术总工(副组长):负责雨期施工方案、雨期施工技术措施审核工作,组织技术
人员提供技术保障,并检查方案措施的落实情况。
生产经理(副组长):组织和检查机械 、工序安排和文明施工方面是否落实雨施
措施。负责检查现场消防保卫、环境卫生、人员健康和后勤保障等工作。
安全负责人(副组长):组织现场各种临时设施安全检查,危险源辨识与排除,负
责现场安全检查,参与编制雨季施工安全应急预案。
工长、质量员、安全员(组员):按雨施方案具体组织分包单位落实。
材料组长(组员):按照《雨季施工方案》要求,保证材料、设备及时供应。
各组员:在部门主管领导下,完成雨季施工的各项工作。发生险情时,按照领导指
挥,参加抢险救援工作,排除险情。
8.6.1.2雨季施工材料、机具设施准备
雨季施工期间工程材料和雨季防汛材料必须提前准备,项目技术、生产部门联合制
定出雨施材料计划,以免因材料短缺影响工程施工安全及进度。配备材料、设备见下
表:
83中国建筑股份有限公司 阅海湖隧道段施工组织设计
序号 物质品种 单位 配备数量
1 潜水泵(QDX1.5-25-0.55) 台 6
2 彩条布 ㎡ 1000
3 雨衣 件 30
4 雨鞋 双 30
5 铁锹 把 35
6 强光手电 个 30
7 沙袋(现场指定位置存放) 条 6000
8 镐 把 4
9 水带 米 500
10 三级配电箱(电源线) 台 15
11 大绳(下端带绳扣) 盘 2
12 柴油发电机 台 2
13 荧光背心 件 60
14 喊话器(话筒) 个 20
15 对讲机 部 20
16 铅丝8# 公斤 50
8.6.1.3雨季施工现场准备
做好雨期施工培训,保证项目各级人员明确项目雨期施工内容和对应施工措施,雨
期培训要做好培训及交底记录,结合项目情况,合理安排雨期施工计划,对雨期施工
期间停工的工程,应施工到合理部位后再停工,并作好防护。
1、施工现场排水
(1)进入雨期施工前应由项目经理组织对生产设施、平面布置进行一次全面的检
查。根据现场地形对场地进行平整;在中心变电所处修整出临时排水沟,以保证中心
变电所场内不积水、不泥泞;对施工现场的排水系统进行清理疏通,以保证排水畅通。
(2)中心变电所施工现场排水采用排水沟排水,经排水沟排向集水坑,在标高最
低的部位设置集水坑。
(3)室外市政工程经排水沟将雨中集中排向集水坑,防止雨天泥泞踩坏地面,以
及发生人员伤亡。
2、机械设备及材料防护
1、机电设备:对所有机电设备均应进行检修,机电设备的闸箱要采取防雨、防潮
措施,并应安装接地保护装置。
84中国建筑股份有限公司 阅海湖隧道段施工组织设计
2、原材料及半成品的保护:项目材料部门要做好各种材料、构配件、成品、半成
品的保管工作,各种构件、管材、钢材要在坚实的地面上架空放置,且四周要排水通
畅,并在底部设垫木。现场的水泥要堆放到室内并用塑料布盖好。
8.6.1.4雨期施工技术措施
1、土方回填工程
(1)派专人密切注意雨情,如有下雨天气,停止施工。
(2) 距基坑2m范围内严禁堆放杂物,做好防护栏杆,为防止土方塌陷等,根据
施工现场两侧围堰长度,现场必须准备不至少 6000个砂袋,以备修补塌方的边坡,或
其它应急措施。
(3)在雨期施工期间,要更加做好基坑施工监测工作,基坑开挖过程中每天监测
一次,雨后加测两次。
(4) 在雨期施工期间,应加强边坡巡视,在雨天应派专人 24小时观察基坑坡顶
变形,检查有无雨水渗入边坡土中。
(5) 回填素土(既原状土)时,应采取防雨和排水措施,取土、运土、铺填、夯
实等各道工序应连续进行,如遭遇降雨,应立即停止施工并用塑料布将素土覆盖,在
降雨前一定使用塑料布遮盖,在刚打完毕尚未夯实的素土,如遭遇雨淋浸泡应将积水
及软弱土除去,并补填夯实、受浸泡的土必须全部挖除,不再使用,待挖除的部位晾
干后再夯打密实。
(6)土方回填土施工时,结合地下水位高程,合理设置场地排水坡(要求坑内不
积水,沟内排水畅通)排水沟等设施,并尽量与永久性排水设施相结合,回填土施工
时按照规范及设计要求,进行分层回填并夯实,要使土的相对密实度不低于85%。
(7)雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利于雨水流入
积水坑,由排水沟排出基坑。
(8)土方回填作业前,应对使用的施工机械全面检查,每次大风雨后要进行复查,
发现问题及时处理,土方回填施工的斜道应有防滑措施。
8.6.1.5围堰拆除工程
(1)制定机械安全操作规程,围堰拆除前交底给每个机械驾驶人员并进行安全教
育。
(2)现场设专职安全员,时刻进行现场循环安全检查。发现异常情况立刻向总指
挥报告,发现危及人身及机械安全时可以直接将作业人员机械撤至安全地带。
(3)严格保证一岗制度,机械驾驶人员必须持证上岗。
(4)每天施工前要开班前会,布置当天工作任务时,必须对每个施工人员进行安
全教育。
(5)各岗位人员在上班期间严禁饮酒。
(6)施工通道设置专人指挥疏导交通,加强安全管理,严禁闲杂人员进入工地。
85中国建筑股份有限公司 阅海湖隧道段施工组织设计
(7)施工现场挂设安全标语牌形成人人关心安全、个个要安全的氛围。
(8)填筑临时横向围堰工作方法与基坑围堰填筑施工方案一样,按照 1:1的坡率
施工,迎水面同样采用砂袋进行护坡,围堰高度为3.5米。
(9)施工现场设置专职安全员全天候、全方位的保证围堰拆除过程中的人员和机
械安全,项目经理是安全的第一负责人,现场的每一个施工员都是兼职安全员。
(10)严格按照阅海湖隧道段围堰拆除施工方案实施。
(11)拆除每一个围堰时,先拆除部分北侧围堰段,让整个湖水通过此围堰,待湖
面平静后继续按围堰拆除方案实施。
(12)在拆除围堰作业中,派专人密切注意雨情、水情,如发生情况异常,停止施
工,并采取相应的应急措施。
8.6.1.6室外市政工程
(1)派专人密切注意雨情,如有下雨天气,停止施工。
(2)临时道路应起坡5%,两侧做宽300mm,深200mm的排水沟。
(3)雨期应制定专人负责维修路面,对路面不平或积水应及时修好。
8.6.2冬季施工保证措施
8.6.2.1成立冬季施工组织机构
1、现场成立冬季施工领导小组,负责冬施期间的各项工作,明确分工、落实责任。
2、现场由技术部组织各部门和施工队配合成立现场冬施管理小组,由技术部进行
冬施交底,组织对施工期间的室外气温、标养室内的温度、砂浆、混凝土的温度及时
进行测温并做记录。
3、从2017年11月1日起现场开始测大气温度,由试验室负责,每昼夜测温四次
测温时间为2:00、8:00、14:00、20:00,作好测温记录,记录每天最高温度与最低温
度,直至冬施结束。现场测温员还要对相应施工部位混凝土的出罐温度、入模温度、
养护温度做好相应的记录。
8.6.2.2混凝土拌合站冬施准备
(1)要求混凝土拌合站做好冬季施工之前的碎石以及中砂的材料储备工作,碎石
满足本工程大体积混凝土C45 P8的粒径要求为5-31.5mm。中砂若在冬季无法采用水洗
砂的情况下,可以采用干筛砂与机制砂搭配使用,保证砂子含泥量控制在3%以内。并
且在正式冬季施工之前,项目管理人员会对选择的拌合站进行材料的各项指标检查。
(2)要求混凝土拌合站在冬季施工过程中采用冬季配合比,混凝土添加防冻剂,
防冻剂的添加配比,以试配结果为准。增加防冻剂的用量计量参照《混凝土配合比通
知单》。
(3)检查混凝土拌合站电加热水系统,保证混凝土在冬季施工过程中可以进行水
加热的升温方式。
(4)要求混凝土罐车统一覆盖保温措施,进入现场的罐车未见保温覆盖,混凝土
86中国建筑股份有限公司 阅海湖隧道段施工组织设计
严禁使用。
(5)混凝土罐车在拌合站接料前,统一要求先用热水进行涮罐,以减少混凝土输
送热量损失。
8.6.2.3现场临时管线、管沟的保温
(1)进入冬施前认真查看现场总平面布置图、临水平面布置图(临时排水沟、临
水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要
加深的地下管线、要保温的地上管线、管沟等,并及时进行保温。
(2)对冻土层以上的管线用聚氨酯保温材料进行包扎,确保冬施降水畅通。
8.6.2.4基坑降水
(1)确保现场排水管道、抽水管道不冻坏或冻裂,冬季施工期间,在温度降至
0℃以下前,对埋入地下的管道要检查并加深,要确保埋深1m以下,对外露的降水管
道采取保温措施,缠绕聚氨酯保温材料,并缠绕防水布,对接头节点做加固处理。
(2)及时清理排抽水管道中弯道、凹道内的积水,以防水滞留受冻,管道周围的
积水也应及时清理。
(3)降水过程中要持续抽水,确保基坑内稳定的降水线,同时要用晴纶被封堵降
水井口,封堵深度从井口往下1m深,以防井内的水及管道、抽水泵受冻。
8.6.2.5土方工程施工
(1)土方回填后迅速压实,以免形成冻融土,不满足回填土的质量要求。
8.6.2.6防水工程施工
(1)工程施工环境气温要求:
高分子自粘防水卷材 冷粘法不低于5℃
橡胶沥青防水涂料 热熔型不低于-10℃
合成高分子密封材料 溶剂型不低于0℃
(2)防水材料进场后,应存放于通风、干燥的暖棚内,并严禁接近火源和热源。
棚内温度不宜低于0℃,且不得低于上表规定的温度。
(3)已完成部位防水施工应及时覆盖,防止受潮与受冻。
(4)垫层应牢固坚实、表面无凹凸、起砂、起鼓规象。如有积雪、残留冰霜、杂
物等应清扫于净。并应保持干燥。
8.6.2.7钢筋工程
(1)在负温条件下使用的钢筋,施工时应加强检验。钢筋在运输和加工过程中应
防止撞击和刻痕。
(2)加工钢筋直螺纹时,应采用水溶性切削润滑液;当气温达到0℃时,应掺入
15-20%亚硝酸钠。不得用机油作润滑液或不加润滑液套丝。所有操作工人应经考核合
格后方可持证上岗。
87中国建筑股份有限公司 阅海湖隧道段施工组织设计
(3)底板及顶板钢筋焊接连接时,其接头形式、焊接工艺、试验方法、质量要求
及质量验收等,应符合《混凝土结构工程施工质量验收规范》(GB50204-2015),
《钢筋焊接及验收规程》(JGJ18-2012)等现行国家有关规范的要求,主受力钢筋的
焊接性能等级为Ⅰ级,其余钢筋的焊接性能等级为Ⅱ级。单面焊的焊缝长度为 10d、双
面焊的焊缝长度为 5d,焊缝高度为0.3d。钢筋焊接前,必须根据施工条件进行试焊,
合格后方可施焊。雪天或施焊现场风速超过三级风焊接时,应采取遮蔽措施,焊接时
应注意对防水层的保护,严禁因钢筋焊接破坏防水层,焊接后未冷却的接头应避免碰
到冰雪,防止钢筋低温淬火。
(4)钢筋负温帮条焊或搭接焊的焊接工艺应符合下列规定:
1)帮条与主筋之间应采用四点定位焊固定,搭接焊时应采用两点固定;定位焊缝
与帮条或搭接端部的距离不应小干20mm。
2)帮条焊的引弧应在帮条钢筋的一端开始,收弧应在帮条钢筋端头上,弧坑应填
满。
3)焊接时,第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好;平焊
时,第一层焊缝应先从中间运弧,再向两端运弧;立焊时,应先从中间向上方运弧,
再从下端向中间运弧;在以后各层焊缝焊接时,应采用分层控温施焊。
4)帮条接头或搭接接头的焊缝厚度不应小于钢筋直径的30%,焊缝宽度不应小于
钢筋直径的70%。
(5)钢筋冷拉温度不宜低于-20℃,在负温下冷拉后的钢筋,应逐根进行外观检查,
其表面不得有裂纹和局部缩颈。
(6)HRB400钢筋进行冷弯加工。
(7)钢筋冷拉设备、仪表和液压工作系统油液应根据环境温度选用,并应根据现
场的温度条件进行配套校验。
(8)成品、半成品、原材料等应用彩条布覆盖,防止因气候变化下雨下雪使钢筋
冻结而影响使用。
(9)浇筑完混凝土面的预留钢筋上的混凝土要及时清理干净。
8.6.2.8模板工程
(1)要及时进行模板外保温,覆盖阻燃棉被,具体阻燃保温被层数需根据当日的
气温条件,若日平均气温在0℃~5℃时覆盖一层阻燃棉被养护,养护时间根据测温数据
确定;若日平均气温在0~-10℃时采用覆盖两层阻燃棉被进行养护,并定时进行测温
工作,加强对混凝土温度的测量,及时采取应对措施;若日平均气温低于-10℃以下时
应停止冬施。
(2)不可选用潮湿状态的材料做模板的保温层,也不可将保温材料直接铺盖在潮
湿的混凝土表面上。
8.6.2.9混凝土工程
88中国建筑股份有限公司 阅海湖隧道段施工组织设计
(1)混凝土工程的冬期施工,是整个冬期施工工作的重点和难点,必须在保证质
量的前提下,采取适宜的冬季施工措施。根据现场条件以及银川市行业管理处和银川
市质量监督站的相关要求,本工程在-10℃以下停工,-10℃以上采用蓄热法和负温养
护法相结合进行养护。
(2)本工程混凝土全部采用预拌混凝土,运输采用混凝土运输车从搅拌站运到工
地,混凝土罐车由搅拌站做好保温工作。
(3)冬季施工对预拌混凝土要求为:
1)混凝土采用普通硅酸盐水泥配制,水泥强度等级不低于P.O 42.5,水泥应有银
川市建委颁发的产品备案书,出厂合格证、复试报告,应有银川市技术监督局核定的
法定检测单位出具的碱含量检测报告,严禁使用含氯化物的水泥,胶凝材料最小用量
应不小于 340kg/m3,不大于 450kg/m3 ,最大水胶比 0.4。大体积混凝土的最小水泥
用量,可根据实际情况决定。混凝土中要掺入无氯盐、无尿素、减水、引气、低碱环
保的防冻剂,具体掺量由提供试验室根据试配情况确定。骨料粒径大于 20mm 时可适
当降低胶凝材料用量,但骨料最大粒径不得大于35mm,混凝土骨料应满足骨料级配和
粒形的要求,并应采用单粒级石子两级配或三级配投料。必须符合规范规定,检查出
厂合格证或试验报告是否符合质量要求,且派人去搅拌站抽查,根据总包的要求及时
分气温加外加剂,提前确定外加剂和配合比,并报总包备案。
2)本工程主体结构混凝土等级为C45 P8,冬期浇筑对有抗渗要求的混凝土,其受
冻临界强度按照《建筑工程冬期施工规程》J1189-2011规定,不宜小于设计混凝土强
度等级值的50%。
3)混凝土所用的水泥、砂石、外加剂、掺和料等必须有银川市技术监督局核定的
法定检测单位出具相关的检测报告。
(4)混凝土运输要求
1)罐车必须安装保温套,接料前用热水湿润后倒净余水,以减少混凝土的热损失。
保证混凝土出罐温度不低于10℃。保证混凝土的入模温度不低于5°C。严禁使用有冻
结现象的混凝土。
2)混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失
等现象。保证运输中混凝土降温速度不超过5℃/h(在混凝土小票上写明出机温度,到
场后现场测温,温差除以运输时间)。
(5)混凝土的现场浇筑
1)遇下雪天气绑扎钢筋,绑好钢筋的部分加盖彩条布,减少积雪清理难度。混凝
土浇筑前先清除模板和钢筋上的冰雪、杂物,清除时应采用气泵,不得用水冲洗。
2)施工之前要做好准备工作,施工中提高混凝土的浇筑速度。混凝土泵管用岩棉
管包裹,外缠塑料布保温。
3)泵送开始前用热水冲洗泵管,使之预热,以减少混凝土泵送热量损失。
89中国建筑股份有限公司 阅海湖隧道段施工组织设计
4)混凝土到浇筑地点后,应采取快铺料,快振捣,及时覆盖的快速施工方法,工
作面尽量缩小,以减少热量损失,混凝土的入模温度不应低于 5℃。在浇筑混凝土时,
工人要挂牌操作,严格控制下料的厚度,一次下料不能过厚,要按顺序振捣,以防少
振或漏振。保证浇筑出的混凝土面光滑、密实,不会出现蜂窝。
5)入模温度的控制:混凝土刚刚入模时用温度计测量,每 2个小时测1次,每次
浇筑至少测2次,入模温度不得低于5℃。
6)大体积混凝土浇筑前,应注意混凝土浇筑的防风,在迎风面用保温棉帐篷做挡
风措施。
7)施工过程中要严格控制混凝土的上料时间和荷载。
(6)混凝土的保温措施
墙体及顶板混凝土养护采用覆盖一层塑料薄膜,在外加一层或两层阻燃保温被,
具体阻燃保温被层数需根据当日的气温条件。
1、大体积混凝土的底板养护措施
1)底板顶面:1)日平均气温在0℃~5℃时采用覆盖一层塑料薄膜加一层阻燃棉被
养护,养护时间根据测温数据确定;2)日平均气温在0~-10℃时采用覆盖一层塑料薄
膜和两层阻燃棉被进行养护,并定时进行测温工作,加强对混凝土温度的测量,及时
采取应对措施;3日平均气温低于-10℃以下时,应停止冬施。
2)底板横向侧立面:底板横向侧立面模板高度为 1900mm,横向侧立面采用带模板
养护,并在模板外侧用发泡粘贴固定 50mm厚聚苯板做为保温隔热层。因模板周转,待
模板拆除后再及时覆盖一层阻燃棉被。
3)底板纵向侧立面:底板纵向侧立面模板高度为 1400mm,并且在变形缝处有止水
带等防水材料,养护方式为带模板养护,然后模板外侧覆盖固定一层阻燃棉被,以减
少模板与外界环境的热损失。
4)塑料薄膜必须相互搭接,保温棉棉被应叠合,以防止温度裂缝的出现。混凝土
养护期间应防风、防失水。在混凝土强度达到其受冻临界强度以前,严禁拆除保温被。
2、大体积混凝土的顶板养护措施
1)顶板顶面:1)在日平均气温0℃以上时采用覆盖一层塑料薄膜加一层阻燃棉被
养护;0~-10℃时从下至上,采用覆盖一层塑料薄膜、两层阻燃棉被再加一层塑料布
进行养护,定时进行测温工作,加强对混凝土温度的测量,及时采取应对措施。
2)顶板底面:在隧道B1段西侧、B3段东侧及外架北侧搭设保温棉帐篷进行防风,
B9段东西侧以及外架北侧搭设保温棉帐篷进行防风,以保证新浇筑顶板底面养护温度
环境。
3)顶板横向侧立面:顶板横向侧立面的模板高度与底板侧立面高度相同,均为
1900mm,保温方式同底板横向侧立面。
4)顶板纵向侧立面:顶板纵向侧立面的保温方式同地板纵向侧立面。
90中国建筑股份有限公司 阅海湖隧道段施工组织设计
3、墙体混凝土的养护
墙体采用覆膜养护3天,当环境温度处于0~-10℃时,在支模板前,在模板背面
整体粘贴50mm厚聚苯板进行保温,拆模之后再覆盖一层阻燃棉被。
4、混凝土的测温
(1)冬季施工在浇筑混凝土之前根据现场的具体情况确定测温点的位置,绘制测。
(2)在混凝土浇筑时,按测温点平面图设置测温点,并对所有的测温点进行编号。
(3)混凝土达到受冻临界强度以前每2小时测温一次,之后每6小时测温一次,
直至混凝土温度降低到0℃为止。
5、试块的留置
冬施期间,混凝土试块的留置,除按常温施工执行外,必须另增加二组以上同条
件试块,一组用于检查混凝土抗冻临界强度(3-7天),一组作为同条件 28天转标养
28天强度。对于水平构件还需要留置至少一组同条件养护试块作为混凝土拆模的依据。
同条件试块使用钢筋笼子装好后放置在相应的部位,并在笼子上设标签,标明同条件
试块所处的部位。
8.6.2.10砌筑工程
1、拌制砂浆用砂,不得含有冰快和大于10mm的冻结块;
2、砌体用砖或其他块材不得遭水浸冻。
3、冬期施工砂浆试块的留置,除应按常温规定要求外,尚应增加不少于2组与
砌体同条件养护的试块,测试检验所需龄期和转入常温28d的强度。
4、水泥砂浆防冻剂结合冬施气温条件,可以加速混凝土负温条件下的凝结和硬化,
强度增长明显并且不影响后期强度的发展,无氯盐避免了钢筋锈蚀,提高了混凝土的
耐久性。
5、掺量:具体掺量要做混凝土配合比试验方能确定。一般掺量比例(按重量):
液体:温度 -5 ~ -20℃ 占胶凝材料的2.0-5.0%
粉体:温度 -5 ~ -20℃ 占胶凝材料的2.0-5.0%
作用:主要用于商品混凝土,适用于钢筋砼、预应力砼及掺粉煤灰砼。
6、混凝土防冻剂可直接使用,其掺量为胶凝材料用量的2 ~ 5%。
8.7 交通组织措施
8.7.1 交通现状情况
亲水大街路口交通导行
K4+217~K4+328段沿线道路网络发达,附近有万寿路、大连中路、贺兰山中路等
主要交通干线;西面有览山公园、西湖等景区。亲水大街交通量大,不适合全封闭施
工,拟采用半幅道路封闭施工。
8.7.2 交通导行

亲水大街施工期间道路封闭时交通导流状态图如下:
91中国建筑股份有限公司 阅海湖隧道段施工组织设计
92中国建筑股份有限公司 阅海湖隧道段施工组织设计
8.8 CI管理措施
1、创优实施工作小组组织体系图
孙磊
吴辉 井玉阳 薛庆昕
秦鹏 牛乐 赵世伟 王龙 徐艳峰
项目各部门
2、创优实施工作小组工作程序
93中国建筑股份有限公司 阅海湖隧道段施工组织设计
3、CI创优工作措施
项目部从进场开始就把争创CI优质工地作为重要目标,在实施过程中,严格按照
施工现场CI标准执行,把外塑形象与内练素质统一起来,坚持以 CI形象来促进项目
内部管理,通过实施CI形象,形成一种良好的企业形象。
为做好CI创优工作,我们采取以下措施:
(1)成立项目CI创优领导小组,项目经理任组长,项目书记任副组长,成员由项
目生产、技术、保卫等部门负责人组成。明确分工,对项目 CI总体规划进行讨论,制
定规章制度。
(2)学习掌握新的CI标准。首先是严格执行总公司新版CI标准方案,组织职工
学习、熟练掌握和运用 CI标准,使全体职工对新版 CI有了一个系统的认识:同时,
要求CI创优工作领导小组成员将CI标准运用到施工过程中。
(3)努力作好CI工作。在工程现场、生活区域布局中充分体现CI形象,为保证
CI工作的准确性、规范性,要求每一项内容都严格按照CI手册去执行,为保证制作的
规范化,,项目经常进行自检、交底检查,对不规范的地方及时整改,确保制作的准
确性。
8.9 成本控制措施
1、加强项目部的人员管理工作
项目部管理人员与现场施工队齐抓共管的管理方式,即项目经理与施工队总负责人
抓宏观控制,保证工期和质量;现场经理同技术部门、材料部门以及安全员、责任工
程师与施工队现场管理人员(生产负责人、技术员)抓细部管理,提高工作效率,以减
少不必要的劳动消耗。
2、积极推广、采用新技术、新工艺、新材料等措施
钢筋直径≥18mm(暗柱受力钢筋直径不小于16mm)钢筋采用机械连接方式,节约
钢材、降低成本。在施工规范允许的范围内,满足强度的前提下,混凝土或砂浆中加
入适当的添加剂等材料,可节约水泥用量。合理制定配模方案,减小木模板用量,提
94中国建筑股份有限公司 阅海湖隧道段施工组织设计
高周转速度等。
3、严格执行材料消耗定额,施工材料的领用和发放,必须按施工任务书下达的数
量,严格执行限额领料。贯彻节约有奖、浪费有罚的原则。施工中应密切注意现场进
料情况,防止损坏丢失。
4、合理使用材料,严禁长料短用、优材劣用。施工废料应及时回收利用,如短钢
筋头可加工马凳,作拉勾、支撑筋等;落地灰可清理回收再利用;废短木料,竹胶板
可留做预埋盒子等。尽量减少浪费。
5、施工现场按计划用水用电,定期检查维修上下管线阀门。防止漏水现象发生,
机电设备防止空转,使用节能机电用品等。
6、尽量减少其它各专业施工带来的二次返工现象,做好成品保护工作
技术人员在施工前应认真地核对施工图纸,做好相互的技术交底,保证各种预埋位
置正确,减少重新剔凿修补所耗费的人工。
7、部分材料随需要随进场,减少搬运次数,节约二次搬运费。并避免过早、过量
进场造成材料积压,要尽量减少退料。
8、提高机械效率,及时清退闲置机械,尽量减少机械台班,节约中小型台班费。
9、回填土所需土方利用开挖土方,节约运费和购置费。
10、力争冬季施前完成降水,抽水等湿作业工程,以节约冬期施工措施费。
11、各种施工方案要综合考虑,多方案比较,择优实施。
8.10 构(建)筑物及文物保护措施
1、现状概述
本工程施工范围周边有已有建筑物、公用设施,距离施工区较近,施工时应树立保
护意识。以及施工范围内有给排水、电信、电力等地下管线,地面上通信和高压电线
纵横交错。施工前,应对沿线的地上、地下管线进行详细调查,特别是对高压水管、
高压电缆、通信管道、砼管抹口管等对沉降特别敏感的管线作尽可能详实的调查。
2、构(建)筑物保护措施
(1)在制订基坑开挖和结构施工方案前,详尽查阅地下管线图纸资料,了解交叉
路口和纵向布设的地上及地下管线分布情况,走访地下管线主管单位,勘测地下管线
的精确位置接头情况等,并收集整理成册,以备查用。
(2)施工及基坑开挖前,做好安全技术交底,成立保护地下管线小组。
(3)施工及基坑开挖前,开挖样沟和样洞,具体确定管线的位置和埋深,并做好
标志。
(4)工程实施前,向有关管线单位提出监护的书面申请,办妥《地下管线监护交
底卡》手续。
(5)工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场
施工技术负责人、工地主管、班组长直至每一位操作工人作层层安全交底,随即填写
95中国建筑股份有限公司 阅海湖隧道段施工组织设计
《管线交底卡》,并建立“保护公用事业管线责任制”,明确各级人员的职责。
(6)对邻近建筑物设置沉降观测点,并且在建筑物与拟建工程相应侧设置水平移
位监测孔(测斜孔),施工中采用定时定期观察。
3、文物保护措施
(1)在施工进行前,要提前积极主动地与当地文物部门取得联系,了解施工范围
内已探明和推测可能出现的文物分布情况,及时对可能存在文物的施工地点施工方法提
出具体的保护文物方案,制定出一套详细完整的文物保护措施,并在施工过程中要坚决
贯彻执行。
(2)组织全体施工人员认真学习有关文物保护的法律、法规和制度,增强全体施工
人员的文物保护意识,加强落实文物保护法的宣传和教育,积极主动地配合当地文物保
护部门工作,接受当地文物保护部门的监督和管理。
(3)在工程施工过程中,如发现古墓、古建筑的结构或基础、化石、钱币等有考
古、有地质研究价值的文物,要无条件立即停止施工,并由施工负责人采取措施,派专
职公安人员加以保卫,严密保护,防止发生哄抢、破坏文物事件,同时要及时通知建设单
位和当地文物保护部门,配合有关部门对文物做好对出土文物的妥善处理,切实做好文
物保护工作。
8.11 应急措施
8.11.1 应急准备和响应组织准备
危险性较大施工环节:(1)坍塌事故;(2)倾覆事故;(3)物体打击事故;
(4)车辆、机械伤害事故;(5)触电事故;(6)环境污染事件;(7)高空坠落事
故;(8)火灾、爆炸事故;(9)施工中挖断水、电、通信光缆、煤气管道;(10)
高温中暑。
8.11.2 应急救援组织机构
为了保护本项目部施工人员在施工过程中的身体健康和生命安全,保证在出现生产
安全事故时,能够及时进行应急救援,从而最大限度地降低发生安全事故所造成的损
失,成立项目部生产安全事故应急救援小组,建立并完善应急保障体系。
生产安全事故应急救援组织成员经培训,掌握并且具备现场救援救护的基本技能,
施工现场生产安全应急救援小组必须配备相应的急救器材和设备。小组进行至少1次
应急救援演习和对急救器材设备的日常维修、保养,从而保证应急救援时正常运转。
组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻
执行各项安全防范措施及各种安全管理制度。
进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应
的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全
生产素质。制定生产安全应急救援预案,制定安全技术措施并组织实施,确定企业和
现场的安全防范和应急救援重点,有针对性的进行检查、验收、监控和危险预测。
96中国建筑股份有限公司 阅海湖隧道段施工组织设计
组长:项目经理
副组长:安全总监
总工程师 生产经理
组长:施工区负责人
副组长:安全员
施工员及其他人员人员
8.11.3 潜在危险源的应急响应预案
8.11.3.1坍塌事故应急响应预案
1、应急准备
项目部安全员负责主持、组织全项目部进行一次按坍塌事故应急响应的要求进行模
拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急
响应”的有效性进行评价,必要时对“应急响应的要求进行调整或更新。演练、评价
和更新的记录应予以保持。
2、预防措施
本工程深基础开挖,预防措施是严格按已经审批的深基坑专项安全方案实施做好各
项安全工作,开挖时现场设专人负责支护工作,有地下水的及时抽水,防止坍塌事故
的发生。具体措施详见深基坑专项安全方案。
3、应急响应
(1)防坍塌事故发生,项目部成立义务小组,由项目经理担任组长,生产负责人
及安全员,各专业工长为组员,主要负责紧急事故发生时有条有理的进行抢救或处理,
分包队管理人员及后勤人员,协助项目经理做相关辅助工作。
(2)发生坍塌事故后,由项目经理负责现场总指挥,发现事故发生人员首先高声
呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打
电话抢救,同时通知项目经理组织紧急应变小组进行现场抢救。工长组织有关人员进
行清理土方或杂物,如有人员被埋,应首先按部位进行抢救人员,其他组员采取有效
措施,防止事故发展扩大,让分包队负责人随时监护,边坡状况,及时清理边坡上堆
放的材料,防止事故的再次发生。在向有关部门通知抢救电话的同时,对轻伤人员在
97中国建筑股份有限公司 阅海湖隧道段施工组织设计
现场采取可行的应急抢救,如现场包扎止血等措施。防止受伤人员流血过多造成死亡
事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工协助送外
抢救工作,门卫在大门口迎接来救护的车辆,有程序的处理事故、事件,最大限度的
减少,人员和财产损失。
(3)如果发生支架坍塌事故,按预先分工进行抢救,现场施工人员组织所有架子
工进行倒塌架子的拆除和拉牢工作,防止其他架子再次倒塌,现场清理由分包队管理
者组织有关职工协助清理材料,如有人员被砸应首先清理被砸人员身上的材料,集中
人力先抢救受伤人员,最大限度的减小事故损失。
4、事故后处理工作
(1)查明事故原因及责任人。
(2)以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡:人员姓
名、性别、年龄、工种、伤害程度、受伤部位。
(3)制定有效的预防措施,防止此类事故再次发生。
(4)组织所有人员进行事故教育。
(5)向所有人员进行事故教育。
(6)所有人员宣读事故结果,及对责任人的处理意见。
8.11.3.2倾覆事故应急响应预案
1、应急准备
(1)培训和演练:项目部安全员负责主持、组织进行一次按倾覆事故应急响应的
要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组
织对“应急响应”的有效性进行评价,必要时对“应急响应的要求进行调整或更新。
演练、评价和更新的记录应予以保持。
(2)应急物资的准备和保养:应急物资的准备:简易单架、跌打损伤药品、消毒
酒精、包扎纱布。各种应急物资要配备齐全并加强日常管理。
2、预防措施
(1)为防止事故发生,吊车司机必须持证上岗。
(2)机手操作时,必须严格按操作规程操作,不准违章作作业,严格执行“十不
吊”,操作前必须有安全技术交底记录,并履行签字于续。
(3)支架支搭必须先编好搭设安全专项方案,组织专家组论证后遵照执行。
(4)所有架子工必须持证上岗,工作时佩带好个人防护用品,支搭支架严格按方
案施工,做好脚手架拉接点拉牢工作,防止架体倒塌。
(5)所有架体平台,架设好后,必须有各方、专业技术人员验收签字后,投入使
用。
3、应急响应
(1)如果有吊车倾覆事故发生,首先不要让旁观者在现场高呼,提醒现场有关人
98中国建筑股份有限公司 阅海湖隧道段施工组织设计
员立即通知现场负责人,由安全员负责拨打应急救护电话“120”,通知有关部门和附
近医院,到现场救护,现场总指挥由项目经理担当,负责全面组织协调工作,生产负
责人亲自带领有关工长及分包队负责人,分别对事故现场进行抢救。
(2)如有支架系统倾覆事故发生,按小组预先分工,各负其责,但是架子工长应
组织所有架子工,立即拆除相关脚手架,分包队人员应协助清理有关材料,保证现场
道路畅通,方便救护车辆出入,以最快的速度抢救伤员,将伤亡事故降到最低。
4、事故后处理工作
同上。
8.11.3.3物体打击事故应急响应预案
1、应急准备
培训和演练:项目部安全员负责主持组织进行一次按物体打击事故“应急响应”的
要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组
织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。
演练、评价和更新的记录应予以保持。
2、预防措施
进入施工现场的施工人员必须佩带安全帽,非施工人员禁止进入施工现场,为防止
高空物体散落,要设置密目网、安全网,安全挡板等防护体。
3、应急响应
(1)防物体打击事故发生,项目部成立义务小组,由项目经理担任组长,生产负
责人及安全员,各专业工长为组员,主要负责紧急事故发生时有条不紊的进行抢救或
处理,分包队管理人员及后勤人员,协助生产负责人做相关辅助工作。
(2)发生物体打击事故后,由项目经理负责现场总指挥,发现事故发生人员首先
高声呼喊,通知现场安全员,由安全员打事故抢救,电话“120”,向上级有关部门或
医院打电话抢救,同时通知生产负责人组织紧急应变小组进行可行的应急抢救,如现
场包扎、止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小
组人员分工,各负其责,将重伤人员抬至最近出口,迎接来救护的车辆,有程序的处
理事故、事件,最大限度的减少人员和财产损失。
4、事故后处理工作
同上
8.11.3.4机械伤害应急响应预案
1、应急准备
(1)培训和演练:项目部安全员负责主持、组织进行一次按机械伤害事故“应急
响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练,演练结束后
由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调
整或更新。演练、评价和更新的记录应予以保持
99中国建筑股份有限公司 阅海湖隧道段施工组织设计
(2)应急物资的准备:简易单架、跌打损伤药品、消毒酒精、包扎纱布,各种应
急物资要配备齐全并加强日常管理。
2、预防措施
(1)车辆、机械操作人员要持证驾驶,严禁违章操作。
(2)防止安全装置失灵。
(3)防护、保险、信号等装置缺乏或有缺陷时要及时修复。
(4)严禁操作错误、忽视安全、忽视警告。
(5)尽量扩大视野和视距,观察、了望充分。
(6)基本装备:安全帽、安全带、安全网、护目镜、防尘口罩、梯子、木板床,
适用的救护担架及急救药箱。
(7)专用装备:应急灯、报警装置、电工工具、铁锹、撬杠、钢丝绳、卡环、千
斤顶、吊车、自备小车、无线电对讲机和电话等。
(8)发生车辆、机械伤害事故时,有电源的应首先切断电源,再将伤员和被困者
抢救至安全区域,积极组织人员撤离,同时向急救中心求助。如伤员流血应用急救箱
的止血带包扎止血;伤员出现骨折应用夹板、竹板、硬纸板等将伤员断骨进行固定;
伤员呼吸停止时,应进行人工呼吸和胸外心脏按摩;伤员肢体分离应用急救箱的止血
带包扎止血,并将分离肢体随同伤员一起送往急救中心再植;对伤员要平稳运送,防
止颠簸。
3、应急响应
(1)防车辆、机械伤害事故发生,项目部成立义务小组,由项目经理担任组长生
产负责人及安全员,各专业组长为组员,主要负责紧急事故发生时有条有理的进行抢
救或处理,分包队管理人员及后勤人员,协助上任工程师做相关辅助工作。
(2)发生机械伤害事故后,由项目经理负责现场总指挥,发现事故发生人员首先
高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医
院打电话抢救,同时通知生产负责人组织紧急应变小组进行可行的应急抢救,如现场
包扎、止血等措施。防止受伤人员流血过多造成死亡事故发生。
4、事故后处理工作
同上
8.11.3.5触电事故应急响应预案
1、应急准备
(1)培训和演练:项目部安全员负责主持、组织进行一次按触电事故应急响应的要
求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织
对“应急响应”的有效性进行评价,必要时对“应急响应的要求进行调整或更新。演
练、评价和更新的记录应予以保持。
(2)应急物资的准备:厚干木板、简易单架,应急物资要配备齐全并加强日常管理。
100中国建筑股份有限公司 阅海湖隧道段施工组织设计
2、预防措施
发生触电时,首先切断电源,触电者伤势不重的(如:神志清醒、四肢发麻、全身
无力),让触电者安静休息,请医生前来诊治或送往医院;触电者伤势严重的(如:
失去知觉、呼吸停止或心跳停止或二者均已停止)应迅速用木板将触电者与大地隔开,
解开裤带和领口,进行现场急救(口对口人工呼吸和胸外心脏挤压法),同时通知医
生或急救中心进行救治。
3、应急响应
(1)脱离电源对症抢救,当发生人身触电事故时,首先使触电者脱离心源。迅速
急救,关键是“快”。
(2)对于低压触电事故,可采用下列方法使触电者脱离电源:
①如果触电地点附近有电源开关或插销,可立即拉开电源开关或拔下电源插头,以
切断电源。可用有绝缘手柄的电工钳、干燥木柄的斧头、干燥木把的铁锹等切断电源
线。也可采用干燥木板等绝缘物插入触电者身下,以隔离电源。
②当电线搭在触电者身上或被压在身下时,也可用干燥的衣服、手套、绳索、木板、
木棒等绝缘物为工具,拉开提高或挑开电线,使触电者脱离电源。切不可直接去拉触
电者。
(3)对于高压触电事故,可采用下列方法使触电者脱离电源
立即通知有关部门停电。带上绝缘手套,穿上绝缘鞋,用相应电压等级的绝缘工具
按顺序拉开开关。用高压绝缘杆挑开触电者身上的电线。
(4)触电者如果在高空作业时触电,断开电源时,要防止触电者摔下来造成二次
伤害。
4、事故后处理工作
同上
8.11.3.6高空坠落事故应急响应预案
1、应急准备
(1)培训和演练:项目部安全员负责主持、组织进行一次按高处坠落事故“应急响
应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由
组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整
或更新。演练、评价和更新的记录应予以保持。
(2)应急物资的准备:简易单架、跌打损伤药品、消毒酒精、包扎纱布,各种应急
物资要配备齐全并加强日常管理。
2、防坠落措施
(1)脚手架材质必须符合国家标准:钢管脚手架的杆件连接必须使用合格的钢扣
件。
(2)脚手架必须保证整体不变形,特殊脚手架脚手架必须有设计方案。有脚手架
101中国建筑股份有限公司 阅海湖隧道段施工组织设计
结构计算书,特殊情况必须采取有效的防护措施。
(3)临边施工区域,对人或物构成危险的地方必须支搭防护棚,确保人、物的安
全。高处作业使用的铁凳、木凳间需搭设脚手板的,间距不得大于2m,高处作业,严
禁投扔物料。
(4)高空作业人员必须持证上岗,经过现场培训、交底、安装人员必须系安全带,
交底时按方案要求结合施工现场作业条件和队伍情况做详细交底,并确定指挥人员,
在施工时按作业环境做好防滑、防坠落事故发生。发现隐患要立即整改要建立登记、
整改检查,定人、定措施,定完成日期,在隐患没有消除前必须采取可靠的防护措施,
如有危及人身安全的紧急险情,应立即停止作业。
3、应急响应
一旦发生高空坠落事故由安全员组织抢救伤员,项目经理打电话“120”给急救叫
中心,由工长保护好现场防止事态扩大。其他义务小组人员协助安全员做好现场救护
工作,工长协助送伤员外部救护工作,如有轻伤或休克人员,现场山安全员组织临时
抢救、包扎止血或做人工呼吸或胸外心脏挤压,尽最大努力抢救伤员,将伤亡事故控
制到最小程序,损失降到最小。
4、事故后处理工作
同上。
8.11.3.7火灾、爆炸事故应急响应预案
发生潜在(事故)事件物质:吸烟、火种、明火作业;
发生潜在(事故)事件场所:办公、生产作业、休息区域、油料存放区;
发生潜在(事故)事件场所配备器材:“五五制”、灭火器材、消防水源;
应急计划:每年一次;
应急准备和响应物资:简易担架、跌打损伤药品、灭火器材。
1、应急准备
(1)培训和演练
①项目部安全员负责主持、组织进行一次按火灾、爆炸事故“应急响应”的要求进
行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对
“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演
练、评价和更新的记录应予以保持。
②施工管理部负责对相关人员进行一次消防知识培训,并负责对消防措施的检查指
导。
(2)应急物资的维护、保养及测试
加强对各种消防器材消防设施的日常管理,机关要配齐、配全灭火器。消防栓确定
专人负责,定期检查、测试,随时保持良好状态。
保卫人员每月检查—次灭火器及消防设施。
102中国建筑股份有限公司 阅海湖隧道段施工组织设计
(3)每季度进行一次消防栓检查和测试保持良好状态。
2、应急响应
(1)为了防止各种火灾、爆炸事故的发生,各项目部的施工现场,应设置明显的
安全出入口标志牌,按总人员组建义务防火、防爆小组。组长由项目经理承担,组员:
生产负责人、安全员、各专业工长、技术员、质检员、值勤人员,项目经理为现场总
负责人,生产负责人负责现场扑救工作,各专业各负其责。
(2)安全员负责组织有关人员联系就近医院,将伤员外送或就地护理。重点防火
部位:油漆仓库应设在有充足水源、消防车能驶到的地方,仓库四周应有不小于 3.5
米的平坦空地作为消防通道。通道上禁止堆放障碍物。在施工过程中,如电线起火,
应用干粉灭火器或防火砂,禁止使用水灭火,以免发生触电事故。使伤害减少到最低
程度。
3、项目部火灾处理程序
发生火情,第一发现人应高声呼喊,使附近人员能够听到或协助扑救,同时通知施
工管理部或其他相关部门,安全员负责拨打火警电话;“119"。电话描述如下内容:
单位名称、所在区域、周边显著标志性建筑物、主要路线、候车人姓名、主要特征、
等候地址、火源、着火部位、火势情况及程度。随后到路口引导消防车辆。发现爆炸
情况紧急疏散周边人群,防止路人靠近。
(1)发生火情后,电工负责断电,后勤主管负责水源,安全员组织各部门人员用
灭火器材等进行灭火。如果是由于电路失火,必须先切断电源,严禁使用水或液体灭
火器灭火以防触电事故发生。
(2)火灾发生时,为防止有人被困,发生窒息伤害,由专人准备部分毛巾,湿润
后蒙在口、鼻上,抢救被困人员时,为其准备同样毛巾,以备应急时使用,防止有毒
有害气体吸入肺中,造成窒息伤害。
(3)火灾事故后,保护现场,组织抢救人员和财产,防止事故扩大,必须以最快
的方式逐级上报,如实汇报,不得隐瞒。
(4)对易燃、易爆物品采用通风放置,远离明火和高压电区。随时监控易燃、易
爆物品,车辆、机械防止油箱漏油。
(5)写出书面报告,内容包括:发生的时间、地点、企业名称;事故发生简要经过、
伤亡人数和经济损失的初步估计;事故的原因判断;事故发生后采取的措施及控制情
况;找出负责人,制定防止火灾发生的预防措施。
8.11.3.8施工中挖断水、电、通信光缆、煤气管道应急响应预案
发生潜在(事故)事件、物质:盲目作业;
发生潜在(事故)事件场所:生产作业区域;
发生潜在(事故)事件场所配备器材:防护器材、设施;
应急计划:每年一次;
103中国建筑股份有限公司 阅海湖隧道段施工组织设计
应急准备和响应物资:防护器材、设施。
1、应急准备
项目部安全员负责主持、组织全项目进行一次按“应急响应”的要求进行模拟演练。
各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的
有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新
的记录应予以保持。
2、预防措施
施工过程中对各种水、电、通信光缆、煤气管道的地下位置进行核实,准备应急堵
漏材料,暂时解决因不明原因造成的破坏。
3、应急响应
(1)最先发现挖断水、电、通信光缆、煤气管道的,要立即报告单位应急负责人。
(2)应急负责人现场总指挥,即刻组织迅速封锁(事故)事件现场,将事故点20米
内进行维护隔离,采取临时措施将(事故)事件的损失及影响降至最低点,并电话通报
公司应急小组副组长及值班电话。
(3)安全员立即拨打本市自来水保修中心电话,拨打本市供电急修电话,拨打本
市通信光缆急修电话。电话描述清如下内容:单位名称、所在区域、周围显著标志性
建筑物、主要路线、候车人姓名、主要特征、等候地址、所发生(事故)事件的情况及
程度。随后到路口引导救援车辆。
(4)公司应急小组副组长到达事件现场后,立即组织事件调查,并将事件的初步
调查通报公司应急小组组长。
(5)公司应急小组组长接到事件通报后,上报当地主管部门,等候调查处理。
4、事故后处理工作
同上。
9 附图附表
附件1:主要工程量表
附件2:项目总流程图
附件3:项目组织结构图
附件4:施工总平图(基础、结构施工阶段)
附件5:施工总平图(现场临电)
附件6:施工总平图(生活区临电)
附件7:施工总平图(临水)
附件8:施工总进度计划
附件9:试验设备配备表
附件10:劳动力需要量计划表
附件11:主要机械设备配备表
104中国建筑股份有限公司 阅海湖隧道段施工组织设计
附件12:材料使用计划表
附件13:机械使用计划表
附件14:资金使用计划表
附件15:各分项工程工艺框图
附件16:质量保证体系框图
附件17:安全保证体系框图
附件18:绿色施工管理体系框图
105
