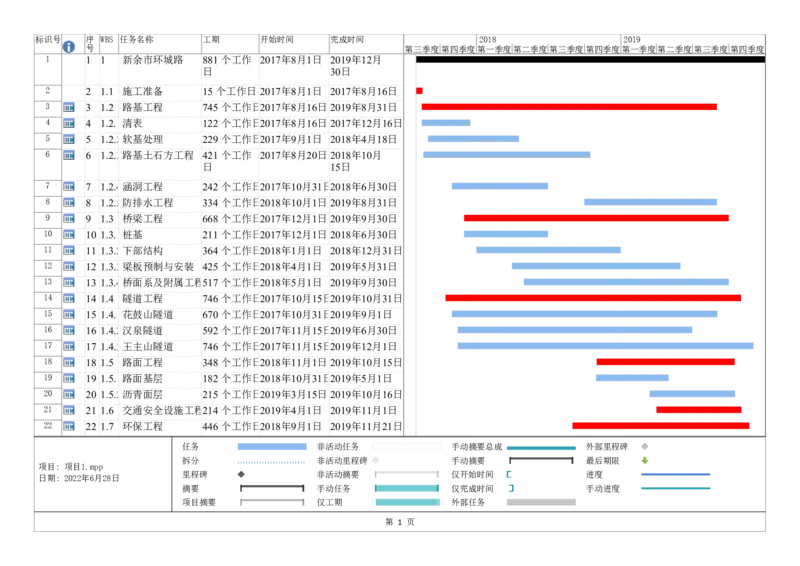

标识号 序 WBS 任务名称 工期 开始时间 完成时间 2018 2019
号 第三季度第四季度第一季度第二季度第三季度第四季度第一季度第二季度第三季度第四季度
1 1 1 新余市环城路 881 个工作 2017年8月1日 2019年12月
日 30日
2 2 1.1 施工准备 15 个工作日 2017年8月1日 2017年8月16日
3 3 1.2 路基工程 745 个工作日2017年8月16日2019年8月31日
4 4 1.2.1清表 122 个工作日2017年8月16日2017年12月16日
5 5 1.2.2软基处理 229 个工作日2017年9月1日 2018年4月18日
6 6 1.2.3路基土石方工程 421 个工作 2017年8月20日2018年10月
日 15日
7 7 1.2.4涵洞工程 242 个工作日2017年10月31日2018年6月30日
8 8 1.2.5防排水工程 334 个工作日2018年10月1日2019年8月31日
9 9 1.3 桥梁工程 668 个工作日2017年12月1日2019年9月30日
10 10 1.3.1桩基 211 个工作日2017年12月1日2018年6月30日
11 11 1.3.2下部结构 364 个工作日2018年1月1日 2018年12月31日
12 12 1.3.3梁板预制与安装 425 个工作日2018年4月1日 2019年5月31日
13 13 1.3.4桥面系及附属工程517 个工作日2018年5月1日 2019年9月30日
14 14 1.4 隧道工程 746 个工作日2017年10月15日2019年10月31日
15 15 1.4.1花鼓山隧道 670 个工作日2017年10月31日2019年9月1日
16 16 1.4.2汉泉隧道 592 个工作日2017年11月15日2019年6月30日
17 17 1.4.3王主山隧道 746 个工作日2017年11月15日2019年12月1日
18 18 1.5 路面工程 348 个工作日2018年11月1日2019年10月15日
19 19 1.5.1路面基层 182 个工作日2018年10月31日2019年5月1日
20 20 1.5.2沥青面层 215 个工作日2019年3月15日2019年10月16日
21 21 1.6 交通安全设施工程214 个工作日2019年4月1日 2019年11月1日
22 22 1.7 环保工程 446 个工作日2018年9月1日 2019年11月21日
