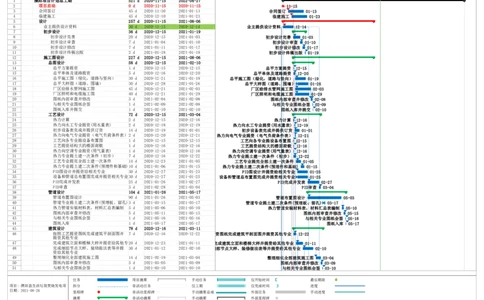

文档文本内容
标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
1 濮阳项目计划总工期 521 d 2020-11-15 2022-04-27
2 项目启动 0 d 2020-11-15 2020-11-15 11-15
3 合同签订 45 d 2020-11-30 2021-01-13 合同签订 01-13
4 临建施工 45 d 2020-12-10 2021-01-23 临建施工 01-23
5 设计 257 d 2020-11-15 2021-08-06
6 业主提供设计资料 30 d 2020-11-15 2020-12-14 业主提供设计资料 12-14
7 初步设计 36 d 2020-12-15 2021-01-19
8 初步设计完善 20 d 2020-12-15 2021-01-03 初步设计完善 01-03
9 初步设计审查 7 d 2021-01-04 2021-01-10 初步设计审查 01-10
10 初步设计修改 7 d 2021-01-11 2021-01-17 初步设计修改 01-17
11 初步设计终稿出版 2 d 2021-01-18 2021-01-19 初步设计终稿出版 01-19
12 施工图设计 227 d 2020-12-15 2021-08-06
13 总图设计 58 d 2020-12-15 2021-02-10
14 总平方案提资 1 d 2020-12-15 2020-12-15 总平方案提资 12-15
15 总平单体及道路提资 5 d 2020-12-16 2020-12-20 总平单体及道路提资 12-20
16 总平施工图(绿化,道路与竖向) 30 d 2020-12-21 2021-01-19 总平施工图(绿化,道路与竖向) 01-19
17 总平大样图(道路、围墙) 30 d 2020-12-28 2021-01-26 总平大样图(道路、围墙) 01-26
18 厂区给排水管网施工图 45 d 2020-12-21 2021-02-03 厂区给排水管网施工图 02-03
19 厂区照明和电缆施工图 40 d 2020-12-21 2021-01-29 厂区照明和电缆施工图 01-29
20 图纸内部审查并修改 5 d 2021-02-04 2021-02-08 图纸内部审查并修改 02-08
21 与相关专业图纸会签 1 d 2021-02-09 2021-02-09 与相关专业图纸会签 02-09
22 图纸入库并提交 1 d 2021-02-10 2021-02-10 图纸入库并提交 02-10
23 工艺设计 72 d 2020-12-15 2021-03-04
24 热力计算 2 d 2020-12-15 2020-12-16 热力计算 12-16
25 热力向水工专业提资(用水量表) 2 d 2020-12-18 2020-12-19 热力向水工专业提资(用水量表) 12-19
26 初步设备表完成并提供订货 14 d 2020-12-19 2021-01-01 初步设备表完成并提供订货 01-01
27 热力向电气专业提资(电气负荷条件表)2 d 2020-12-20 2020-12-21 热力向电气专业提资(电气负荷条件表) 12-21
28 工艺向各专业提设备布置图 1 d 2020-12-15 2020-12-15 工艺向各专业提设备布置图 12-15
29 工艺提资结构大的楼面荷载 1 d 2020-12-16 2020-12-16 工艺提资结构大的楼面荷载 12-16
30 热力向空调专业提资(用气量表) 1 d 2020-12-16 2020-12-16 热力向空调专业提资(用气量表) 12-16
31 热力专业提土建一次条件(初步) 7 d 2020-12-16 2020-12-22 热力专业提土建一次条件(初步) 12-22
32 工艺专业提完全部土建一次条件 14 d 2020-12-23 2021-01-05 工艺专业提完全部土建一次条件 01-05
33 热力专业提土建二次条件(预埋件和基础)10 d 2021-01-06 2021-01-15 热力专业提土建二次条件(预埋件和基础) 01-15
34 PID图设计并提资给相关专业 30 d 2020-12-27 2021-01-25 PID图设计并提资给相关专业 01-25
35 设备和管道总布置图完成并提资相关专业30 d 2020-12-27 2021-01-25 设备和管道总布置图完成并提资相关专业 01-25
36 PID完成并发表 25 d 2021-01-26 2021-02-27 PID完成并发表 02-27
37 PID审查 5 d 2021-02-28 2021-03-04 PID审查 03-04
38 管道设计 104 d 2021-01-26 2021-05-17
39 管道布置图设计 90 d 2021-01-26 2021-05-03 管道布置图设计 05-03
40 管道专业提土建二次条件(预埋板、留孔)3 d 2021-03-15 2021-03-17 管道专业提土建二次条件(预埋板、留孔) 03-17
41 热力管道安装材料表,材料汇总表编制 5 d 2021-05-06 2021-05-10 热力管道安装材料表,材料汇总表编制 05-10
42 图纸内部审查并修改 5 d 2021-05-11 2021-05-15 图纸内部审查并修改 05-15
43 与相关专业图纸会签 1 d 2021-05-16 2021-05-16 与相关专业图纸会签 05-16
44 图纸入库 1 d 2021-05-17 2021-05-17 图纸入库 05-17
45 建筑设计 78 d 2020-12-16 2021-03-11
46 按照工艺提资图纸完成建筑平剖面图并 7 d 2020-12-16 2020-12-按22照工艺提资图纸完成建筑平剖面图并提资其他专业 12-22
提资其他专业
47 完成建筑立面和楼梯大样并提资给其他专业20 d 2020-12-23 2021-01-11 完成建筑立面和楼梯大样并提资给其他专业 01-11
48 完成细部节点大样、装修做法表等并提 30 d 2021-01-12 2021-02-10 完成细部节点大样、装修做法表等并提资给其他专业 02-10
资给其他专业
49 整理细化全部建筑施工图 14 d 2021-02-19 2021-03-04 整理细化全部建筑施工图 03-04
50 图纸内部审查并修改 5 d 2021-03-05 2021-03-09 图纸内部审查并修改 03-09
51 与相关专业图纸会签 1 d 2021-03-10 2021-03-10 与相关专业图纸会签 03-10
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 1 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
52 图纸入库并提交 1 d 2021-03-11 2021-03-11 图纸入库并提交 03-11

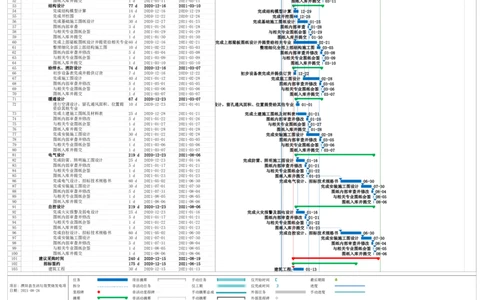

53 结构设计 77 d 2020-12-16 2021-03-10
54 完成结构模型计算 14 d 2020-12-16 2020-12-29 完成结构模型计算 12-29
55 完成开挖图 5 d 2020-12-22 2020-12-26 完成开挖图 12-26
56 完成基础施工图纸设计 30 d 2020-12-27 2021-01-25 完成基础施工图纸设计 01-25
57 图纸内部审查 3 d 2021-01-26 2021-01-28 图纸内部审查 01-28
58 与相关专业图纸会签 1 d 2021-01-29 2021-01-29 与相关专业图纸会签 01-29
59 图纸入库并提交 1 d 2021-01-30 2021-01-30 图纸入库并提交 01-30
60 完成上部梁板图纸设计并提资给相关专业60 d 2020-12-16 2021-02-21 完成上部梁板图纸设计并提资给相关专业 02-21
61 整理细化全部上部结构施工图 10 d 2021-02-22 2021-03-03 整理细化全部上部结构施工图 03-03
62 图纸内部审查并修改 5 d 2021-03-04 2021-03-08 图纸内部审查并修改 03-08
63 与相关专业图纸会签 1 d 2021-03-09 2021-03-09 与相关专业图纸会签 03-09
64 图纸入库并提交 1 d 2021-03-10 2021-03-10 图纸入库并提交 03-10
65 给排水、消防设计 74 d 2020-12-16 2021-03-07
66 初步设备表完成并提供订货 7 d 2020-12-16 2020-12-22 初步设备表完成并提供订货 12-22
67 完成施工图设计 40 d 2021-01-12 2021-02-28 完成施工图设计 02-28
68 图纸内部审查并修改 5 d 2021-03-01 2021-03-05 图纸内部审查并修改 03-05
69 与相关专业图纸会签 1 d 2021-03-06 2021-03-06 与相关专业图纸会签 03-06
70 图纸入库并提交 1 d 2021-03-07 2021-03-07 图纸入库并提交 03-07
71 暖通设计 67 d 2020-12-23 2021-03-07
72 进行空调设计,留孔通风面积、位置提 10 d 2020-12-23 2021-01-0进1行空调设计,留孔通风面积、位置提资给其他专业 01-01
资给其他专业
73 完成土建施工图纸及材料表 25 d 2020-12-28 2021-01-21 完成土建施工图纸及材料表 01-21
74 图纸内部审查并修改 5 d 2021-01-22 2021-01-26 图纸内部审查并修改 01-26
75 与相关专业图纸会签 1 d 2021-01-27 2021-01-27 与相关专业图纸会签 01-27
76 图纸入库并提交 1 d 2021-01-28 2021-01-28 图纸入库并提交 01-28
77 完成安装施工图设计 30 d 2021-01-22 2021-02-28 完成安装施工图设计 02-28
78 图纸内部审查并修改 5 d 2021-03-01 2021-03-05 图纸内部审查并修改 03-05
79 与相关专业图纸会签 1 d 2021-03-06 2021-03-06 与相关专业图纸会签 03-06
80 图纸入库并提交 1 d 2021-03-07 2021-03-07 图纸入库并提交 03-07
81 电气设计 219 d 2020-12-23 2021-08-06
82 完成防雷、照明施工图设计 25 d 2020-12-23 2021-01-16 完成防雷、照明施工图设计 01-16
83 图纸内部审查并修改 5 d 2021-01-17 2021-01-21 图纸内部审查并修改 01-21
84 与相关专业图纸会签 1 d 2021-01-22 2021-01-22 与相关专业图纸会签 01-22
85 图纸入库并提交 1 d 2021-01-23 2021-01-23 图纸入库并提交 01-23
86 完成电气设计、招标技术规格书 60 d 2021-05-02 2021-06-30 完成电气设计、招标技术规格书 06-30
87 完成安装施工图设计 30 d 2021-07-01 2021-07-30 完成安装施工图设计 07-30
88 图纸内部审查并修改 5 d 2021-07-31 2021-08-04 图纸内部审查并修改 08-04
89 与相关专业图纸会签 1 d 2021-08-05 2021-08-05 与相关专业图纸会签 08-05
90 图纸入库并提交 1 d 2021-08-06 2021-08-06 图纸入库并提交 08-06
91 自控设计 219 d 2020-12-23 2021-08-06
92 完成火灾报警及弱电设计 25 d 2020-12-23 2021-01-16 完成火灾报警及弱电设计 01-16
93 图纸内部审查并修改 5 d 2021-01-17 2021-01-21 图纸内部审查并修改 01-21
94 与相关专业图纸会签 1 d 2021-01-22 2021-01-22 与相关专业图纸会签 01-22
95 图纸入库并提交 1 d 2021-01-23 2021-01-23 图纸入库并提交 01-23
96 完成自控设计、招标技术规格书 60 d 2021-05-02 2021-06-30 完成自控设计、招标技术规格书 06-30
97 完成安装施工图设计 30 d 2021-07-01 2021-07-30 完成安装施工图设计 07-30
98 图纸内部审查并修改 5 d 2021-07-31 2021-08-04 图纸内部审查并修改 08-04
99 与相关专业图纸会签 1 d 2021-08-05 2021-08-05 与相关专业图纸会签 08-05
100 图纸入库并提交 1 d 2021-08-06 2021-08-06 图纸入库并提交 08-06
101 建议采购时间 240 d 2020-12-15 2021-08-19
102 招标签约 175 d 2020-12-15 2021-06-15
103 建筑工程 30 d 2020-12-15 2021-01-13 建筑工程 01-13
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 2 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06

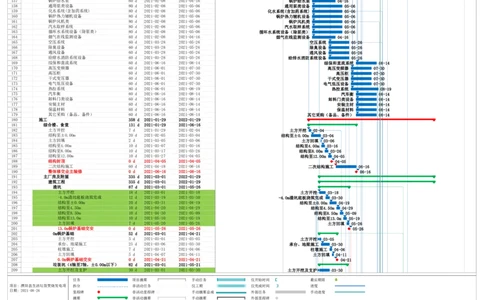

104 安装工程 35 d 2021-04-22 2021-05-26 安装工程 05-26
105 焚烧炉余热炉 30 d 2020-12-15 2021-01-13 焚烧炉余热炉 01-13
106 汽轮发电机组 30 d 2020-12-15 2021-01-13 汽轮发电机组 01-13
107 烟气处理系统 30 d 2020-12-15 2021-01-13 烟气处理系统 01-13
108 SNCR系统 35 d 2021-01-04 2021-02-07 SNCR系统 02-07
109 渗滤液处理系统 30 d 2021-01-04 2021-02-02 渗滤液处理系统 02-02
110 垃圾吊系统 35 d 2021-01-04 2021-02-07 垃圾吊系统 02-07
111 通用起重类设备 35 d 2021-01-04 2021-02-07 通用起重类设备 02-07
112 锅炉给水泵 35 d 2021-01-04 2021-02-07 锅炉给水泵 02-07
113 通用泵类设备 35 d 2021-01-04 2021-02-07 通用泵类设备 02-07
114 化水系统(含加药系统) 35 d 2021-01-04 2021-02-07 化水系统(含加药系统) 02-07
115 锅炉热力辅机设备 35 d 2021-01-04 2021-02-07 锅炉热力辅机设备 02-07
116 锅炉风机类 35 d 2021-01-04 2021-02-07 锅炉风机类 02-07
117 汽水取样系统 35 d 2021-01-04 2021-02-07 汽水取样系统 02-07
118 循环水系统设备(除泵类) 35 d 2021-01-04 2021-02-07 循环水系统设备(除泵类) 02-07
119 烟气在线监测设备 35 d 2021-01-04 2021-02-07 烟气在线监测设备 02-07
120 空压系统 35 d 2021-02-21 2021-03-27 空压系统 03-27
121 除臭设备 35 d 2021-02-21 2021-03-27 除臭设备 03-27
122 通风设备 35 d 2021-02-21 2021-03-27 通风设备 03-27
123 给排水消防系统设备 35 d 2021-02-21 2021-03-27 给排水消防系统设备 03-27
124 综保和直流系统 35 d 2021-05-12 2021-06-15 综保和直流系统 06-15
125 高压变频器 20 d 2021-05-12 2021-05-31 高压变频器 05-31
126 高压柜 20 d 2021-05-12 2021-05-31 高压柜 05-31
127 干式变压器 20 d 2021-05-12 2021-05-31 干式变压器 05-31
128 电气低压设备 20 d 2021-05-12 2021-05-31 电气低压设备 05-31
129 热控系统 20 d 2021-05-12 2021-05-31 热控系统 05-31
130 汽车衡 35 d 2021-05-12 2021-06-15 汽车衡 06-15
131 卸料门类设备 35 d 2021-05-12 2021-06-15 卸料门类设备 06-15
132 安装主材 35 d 2021-05-12 2021-06-15 安装主材 06-15
133 保温材料 35 d 2021-05-12 2021-06-15 保温材料 06-15
134 其它采购(备品、备件) 35 d 2021-05-12 2021-06-15 其它采购(备品、备件) 06-15
135 制造、运输 210 d 2021-01-14 2021-08-19
136 焚烧炉 140 d 2021-01-14 2021-06-10
137 除渣机 110 d 2021-01-14 2021-05-11 除渣机 05-11
138 焚烧炉钢支撑 110 d 2021-01-14 2021-05-11 焚烧炉钢支撑 05-11
139 灰斗及渗滤液斗 110 d 2021-01-14 2021-05-11 灰斗及渗滤液斗 05-11
140 炉排 110 d 2021-01-14 2021-05-11 炉排 05-11
141 给料器、进料斗及溜槽 110 d 2021-01-14 2021-05-11 给料器、进料斗及溜槽 05-11
142 液压站、输渣设备、燃烧器及ACC控制柜等140 d 2021-01-14 2021-06-10 液压站、输渣设备、燃烧器及ACC控制柜等 06-10
143 余热锅炉 160 d 2021-01-14 2021-06-30
144 钢架 110 d 2021-01-14 2021-05-11 钢架 05-11
145 汽包 140 d 2021-01-14 2021-06-10 汽包 06-10
146 水冷壁 140 d 2021-01-14 2021-06-10 水冷壁 06-10
147 蒸发器 140 d 2021-01-14 2021-06-10 蒸发器 06-10
148 过热器 140 d 2021-01-14 2021-06-10 过热器 06-10
149 省煤器 140 d 2021-01-14 2021-06-10 省煤器 06-10
150 其它外购设备 160 d 2021-01-14 2021-06-30 其它外购设备 06-30
151 烟气处理系统 140 d 2021-01-14 2021-06-10 烟气处理系统 06-10
152 SNCR系统 90 d 2021-02-08 2021-05-16 SNCR系统 05-16
153 汽轮发电机组 180 d 2021-01-14 2021-07-20 汽轮发电机组 07-20
154 渗滤液处理系统 90 d 2021-02-03 2021-05-11 渗滤液处理系统 05-11
155 垃圾吊系统 90 d 2021-02-08 2021-05-16 垃圾吊系统 05-16
156 通用起重类设备 90 d 2021-02-08 2021-05-16 通用起重类设备 05-16
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 3 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
157 锅炉给水泵 60 d 2021-02-08 2021-04-16 锅炉给水泵 04-16
158 通用泵类设备 80 d 2021-02-08 2021-05-06 通用泵类设备 05-06
159 化水系统(含加药系统) 80 d 2021-02-08 2021-05-06 化水系统(含加药系统) 05-06
160 锅炉热力辅机设备 80 d 2021-02-08 2021-05-06 锅炉热力辅机设备 05-06
161 锅炉风机类 80 d 2021-02-08 2021-05-06 锅炉风机类 05-06
162 汽水取样系统 80 d 2021-02-08 2021-05-06 汽水取样系统 05-06
163 循环水系统设备(除泵类) 80 d 2021-02-08 2021-05-06 循环水系统设备(除泵类) 05-06
164 烟气在线监测设备 60 d 2021-02-08 2021-04-16 烟气在线监测设备 04-16
165 空压系统 60 d 2021-03-28 2021-05-26 空压系统 05-26
166 除臭设备 60 d 2021-03-28 2021-05-26 除臭设备 05-26
167 通风设备 60 d 2021-03-28 2021-05-26 通风设备 05-26
168 给排水消防系统设备 60 d 2021-03-28 2021-05-26 给排水消防系统设备 05-26
169 综保和直流系统 60 d 2021-06-16 2021-08-14 综保和直流系统 08-14
170 高压变频器 60 d 2021-06-01 2021-07-30 高压变频器 07-30
171 高压柜 60 d 2021-06-01 2021-07-30 高压柜 07-30
172 干式变压器 60 d 2021-06-01 2021-07-30 干式变压器 07-30
173 电气低压设备 60 d 2021-06-01 2021-07-30 电气低压设备 07-30
174 热控系统 80 d 2021-06-01 2021-08-19 热控系统 08-19
175 汽车衡 60 d 2021-06-16 2021-08-14 汽车衡 08-14
176 卸料门类设备 60 d 2021-06-16 2021-08-14 卸料门类设备 08-14
177 安装主材 60 d 2021-06-16 2021-08-14 安装主材 08-14
178 保温材料 60 d 2021-06-16 2021-08-14 保温材料 08-14
179 其它采购(备品、备件) 60 d 2021-06-16 2021-08-14 其它采购(备品、备件) 08-14
180 施工 358 d 2021-01-29 2022-01-29
181 综合楼、食堂 131 d 2021-01-29 2021-06-16
182 土方开挖 7 d 2021-01-29 2021-02-04 土方开挖 02-04
183 结构至±0.00m 20 d 2021-02-05 2021-03-04 结构至±0.00m 03-04
184 土方回填 2 d 2021-03-05 2021-03-06 土方回填 03-06
185 结构至4.00m 10 d 2021-03-07 2021-03-16 结构至4.00m 03-16
186 结构至8.00m 10 d 2021-03-17 2021-03-26 结构至8.00m 03-26
187 结构至12.00m 10 d 2021-03-27 2021-04-05 结构至12.00m 04-05
188 结构封顶 0 d 2021-04-05 2021-04-05 04-05
189 二次结构施工 60 d 2021-04-18 2021-06-16 二次结构施工 06-16
190 整体移交业主装修 0 d 2021-06-16 2021-06-16 06-16
191 主厂房及附屋 335 d 2021-03-01 2022-01-29
192 建筑工程 335 d 2021-03-01 2022-01-29
193 渣坑 87 d 2021-03-01 2021-05-26
194 土方开挖 18 d 2021-03-01 2021-03-18 土方开挖 03-18
195 -4.0m渣坑底板浇筑完成 12 d 2021-03-19 2021-03-30 -4.0m渣坑底板浇筑完成 03-30
196 结构至±0.00m 20 d 2021-03-31 2021-04-19 结构至±0.00m 04-19
197 结构至4.50m 10 d 2021-04-20 2021-04-29 结构至4.50m 04-29
198 结构至8.50m 10 d 2021-04-30 2021-05-09 结构至8.50m 05-09
199 结构至13.0m 10 d 2021-05-10 2021-05-19 结构至13.0m 05-19
200 土方回填 7 d 2021-05-20 2021-05-26 土方回填 05-26
201 13.0m锅炉基础交安 0 d 2021-05-26 2021-05-26 05-26
202 0m锅炉基础 52 d 2021-03-01 2021-04-21
203 土方开挖 5 d 2021-03-01 2021-03-05 土方开挖 03-05
204 承台、地梁施工 25 d 2021-03-06 2021-03-30 承台、地梁施工 03-30
205 柱墩施工 7 d 2021-03-31 2021-04-06 柱墩施工 04-06
206 土方回填 5 d 2021-04-07 2021-04-11 土方回填 04-11
207 0.0m锅炉基础交安 0 d 2021-04-21 2021-04-21 04-21
208 垃圾坑(4轴至7轴,±0.00m以下) 82 d 2021-03-01 2021-05-21
209 土方开挖及支护 30 d 2021-03-01 2021-03-30 土方开挖及支护 03-30
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 4 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
210 结构底板施工 21 d 2021-03-31 2021-04-20 结构底板施工 04-20
211 结构至±0.00m 21 d 2021-05-01 2021-05-21 结构至±0.00m 05-21
212 大堂(A轴至B轴,±0.00m以下) 77 d 2021-03-31 2021-06-15
213 土方开挖 15 d 2021-03-31 2021-04-14 土方开挖 04-14
214 承台、地梁施工 21 d 2021-05-01 2021-05-21 承台、地梁施工 05-21
215 土方回填 15 d 2021-06-01 2021-06-15 土方回填 06-15
216 卸料大厅跨(1轴至3轴,±0.00m以下) 77 d 2021-03-31 2021-06-15
217 土方开挖 10 d 2021-03-31 2021-04-09 土方开挖 04-09
218 承台、地梁施工 21 d 2021-05-01 2021-05-21 承台、地梁施工 05-21
219 土方回填 15 d 2021-06-01 2021-06-15 土方回填 06-15
220 垃圾库三面上部(±0.00m以上) 138 d 2021-06-16 2021-10-31
221 结构至4.00m/5.00m 21 d 2021-06-16 2021-07-06 结构至4.00m/5.00m 07-06
222 结构至7.0m 12 d 2021-07-07 2021-07-18 结构至7.0m 07-18
223 结构至12.0m 21 d 2021-07-19 2021-08-08 结构至12.0m 08-08
224 结构至16.0m 12 d 2021-08-09 2021-08-20 结构至16.0m 08-20
225 结构至21.0m 12 d 2021-08-21 2021-09-01 结构至21.0m 09-01
226 结构至26.0m 14 d 2021-09-02 2021-09-15 结构至26.0m 09-15
227 结构至30.0m 10 d 2021-09-16 2021-09-25 结构至30.0m 09-25
228 结构至33.5m 16 d 2021-09-26 2021-10-11 结构至33.5m 10-11
229 结构至38.0m 10 d 2021-10-12 2021-10-21 结构至38.0m 10-21
230 结构至41.00m 10 d 2021-10-22 2021-10-31 结构至41.00m 10-31
231 结构到顶 0 d 2021-10-31 2021-10-31 10-31
232 卸料大厅(1轴至3轴,±0.00m以上) 78 d 2021-06-16 2021-09-01
233 结构至4.00m 21 d 2021-06-16 2021-07-06 结构至4.00m 07-06
234 结构至7.0m 12 d 2021-07-07 2021-07-18 结构至7.0m 07-18
235 结构至12.0m 21 d 2021-07-19 2021-08-08 结构至12.0m 08-08
236 结构至19.0m 24 d 2021-08-09 2021-09-01 结构至19.0m 09-01
237 结构到顶 0 d 2021-09-01 2021-09-01 09-01
238 锅炉间两侧山墙、烟气间外墙(钢结构)229 d 2021-03-06 2021-10-20
239 土方开挖 20 d 2021-03-06 2021-03-25 土方开挖 03-25
240 结构至0.00m 24 d 2021-04-15 2021-05-08 结构至0.00m 05-08
241 土方回填 20 d 2021-05-09 2021-05-28 土方回填 05-28
242 脱酸塔、除尘器等设备基础 15 d 2021-05-29 2021-06-12 脱酸塔、除尘器等设备基础 06-12
243 石灰乳化、灰库部分设备基础 15 d 2021-05-29 2021-06-12 石灰乳化、灰库部分设备基础 06-12
244 厂房钢结构柱吊装 100 d 2021-07-13 2021-10-20 厂房钢结构柱吊装 10-20
245 结构封顶 0 d 2021-10-20 2021-10-20 10-20
246 汽机间 159 d 2021-04-10 2021-09-15
247 汽机基础 112 d 2021-04-10 2021-07-30
248 土方开挖 12 d 2021-04-10 2021-04-21 土方开挖 04-21
249 汽机基础底板 20 d 2021-05-12 2021-05-31 汽机基础底板 05-31
250 汽机基础至7.00m 60 d 2021-06-01 2021-07-30 汽机基础至7.00m 07-30
251 汽机间主体 159 d 2021-04-10 2021-09-15
252 土方开挖 12 d 2021-04-10 2021-04-21 土方开挖 04-21
253 ±0.00m以下承台、地梁 20 d 2021-05-12 2021-05-31 ±0.00m以下承台、地梁 05-31
254 土方回填 15 d 2021-06-01 2021-06-15 土方回填 06-15
255 结构至3.350/4.450/4.750m 21 d 2021-06-16 2021-07-06 结构至3.350/4.450/4.750m 07-06
256 结构至6.950m 24 d 2021-07-07 2021-07-30 结构至6.950m 07-30
257 结构至10.500m 7 d 2021-07-31 2021-08-06 结构至10.500m 08-06
258 结构至12.700/12.950m 10 d 2021-08-07 2021-08-16 结构至12.700/12.950m 08-16
259 结构至16.00m(含15m吊车梁) 10 d 2021-08-17 2021-08-26 结构至16.00m(含15m吊车梁) 08-26
260 结构至19.00m 10 d 2021-08-27 2021-09-05 结构至19.00m 09-05
261 结构至21.50m 10 d 2021-09-06 2021-09-15 结构至21.50m 09-15
262 结构到顶 0 d 2021-09-15 2021-09-15 09-15
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 5 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
263 桁架、装饰、装修 90 d 2021-11-01 2022-01-29
264 锅炉间和烟气间屋面网架施工 60 d 2021-11-01 2021-12-30 锅炉间和烟气间屋面网架施工 12-30
265 垃圾坑屋面断水 50 d 2021-11-01 2021-12-20 垃圾坑屋面断水 12-20
266 垃圾坑防腐 30 d 2021-11-01 2021-11-30 垃圾坑防腐 11-30
267 主厂房建筑封顶 0 d 2021-12-30 2021-12-30 12-30
268 装饰装修 90 d 2021-11-01 2022-01-29 装饰装修 01-29
269 安装工程 210 d 2021-05-12 2021-12-07
270 焚烧炉、余热锅炉 172 d 2021-05-12 2021-10-30
271 锅炉钢架开始安装 0 d 2021-05-27 2021-05-27 05-27
272 锅炉钢架 35 d 2021-05-27 2021-06-30 锅炉钢架 06-30
273 汽包安装 4 d 2021-07-01 2021-07-04 汽包安装 07-04
274 水冷壁,过热器,扶梯平台,省煤器安装50 d 2021-07-05 2021-08-23 水冷壁,过热器,扶梯平台,省煤器安装 08-23
275 本体管道系统安装 30 d 2021-08-12 2021-09-10 本体管道系统安装 09-10
276 锅炉探伤 25 d 2021-08-12 2021-09-05 锅炉探伤 09-05
277 水压试验 10 d 2021-09-06 2021-09-15 水压试验 09-15
278 水压试验结束 0 d 2021-09-15 2021-09-15 09-15
279 炉排安装 45 d 2021-07-01 2021-08-14 炉排安装 08-14
280 除渣机安装 7 d 2021-05-12 2021-05-18 除渣机安装 05-18
281 筑炉 35 d 2021-09-16 2021-10-20 筑炉 10-20
282 保温工程 45 d 2021-09-16 2021-10-30 保温工程 10-30
283 锅炉一、二次风机、引风机安装 25 d 2021-08-24 2021-09-17 锅炉一、二次风机、引风机安装 09-17
284 烟风道预制安装 30 d 2021-09-03 2021-10-02 烟风道预制安装 10-02
285 锅炉燃气系统安装(燃烧器、燃气管道)25 d 2021-09-16 2021-10-10 锅炉燃气系统安装(燃烧器、燃气管道) 10-10
286 锅炉吹灰系统安装 25 d 2021-09-16 2021-10-10 锅炉吹灰系统安装 10-10
287 热力辅机系统 15 d 2021-08-24 2021-09-07 热力辅机系统 09-07
288 热力管道系统安装 50 d 2021-09-03 2021-10-22 热力管道系统安装 10-22
289 管道探伤、试压、油漆、保温 25 d 2021-10-03 2021-10-27 管道探伤、试压、油漆、保温 10-27
290 锅炉电气系统安装 65 d 2021-08-17 2021-10-20 锅炉电气系统安装 10-20
291 锅炉自控系统安装 65 d 2021-08-20 2021-10-23 锅炉自控系统安装 10-23
292 汽轮机发电机组安装 60 d 2021-09-01 2021-10-30
293 汽机吊安装 20 d 2021-09-16 2021-10-05 汽机吊安装 10-05
294 汽轮机本体安装 20 d 2021-09-01 2021-09-20 汽轮机本体安装 09-20
295 汽轮机辅助设备安装 20 d 2021-09-06 2021-09-25 汽轮机辅助设备安装 09-25
296 热力管道安装 45 d 2021-09-16 2021-10-30 热力管道安装 10-30
297 油系统管道安装 20 d 2021-09-21 2021-10-10 油系统管道安装 10-10
298 管道探伤、试压、油漆、保温 45 d 2021-09-16 2021-10-30 管道探伤、试压、油漆、保温 10-30
299 电气系统安装 45 d 2021-09-11 2021-10-25 电气系统安装 10-25
300 自控系统安装 45 d 2021-09-11 2021-10-25 自控系统安装 10-25
301 化水系统安装 45 d 2021-09-01 2021-10-15
302 化水设备安装 15 d 2021-09-01 2021-09-15 化水设备安装 09-15
303 管道系统安装 35 d 2021-09-01 2021-10-05 管道系统安装 10-05
304 电气自控系统安装 30 d 2021-09-16 2021-10-15 电气自控系统安装 10-15
305 空压系统安装 30 d 2021-09-01 2021-09-30
306 空压设备安装 5 d 2021-09-01 2021-09-05 空压设备安装 09-05
307 管道系统安装 25 d 2021-09-06 2021-09-30 管道系统安装 09-30
308 垃圾吊系统安装 25 d 2021-11-13 2021-12-07
309 垃圾吊安装 15 d 2021-11-13 2021-11-27 垃圾吊安装 11-27
310 电气自控系统安装 10 d 2021-11-28 2021-12-07 电气自控系统安装 12-07
311 烟气处理系统安装 95 d 2021-09-01 2021-12-04
312 布袋除尘器及脱酸塔钢架安装 30 d 2021-09-01 2021-09-30 布袋除尘器及脱酸塔钢架安装 09-30
313 除尘器箱体 30 d 2021-09-16 2021-10-15 除尘器箱体 10-15
314 反应塔本体及烟道 30 d 2021-09-16 2021-10-15 反应塔本体及烟道 10-15
315 制浆系统钢结构及平台扶梯 30 d 2021-10-01 2021-10-30 制浆系统钢结构及平台扶梯 10-30
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 6 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
316 石灰仓活性炭仓及水箱等 30 d 2021-10-01 2021-10-30 石灰仓活性炭仓及水箱等 10-30
317 灰库及钢结构平台扶梯 30 d 2021-10-01 2021-10-30 灰库及钢结构平台扶梯 10-30
318 制浆罐、储浆罐等 30 d 2021-10-01 2021-10-30 制浆罐、储浆罐等 10-30
319 机械输送设备及其它外购设备仪表 50 d 2021-10-16 2021-12-04 机械输送设备及其它外购设备仪表 12-04
320 水气管道及阀门 30 d 2021-10-31 2021-11-29 水气管道及阀门 11-29
321 旋转喷雾头 20 d 2021-10-16 2021-11-04 旋转喷雾头 11-04
322 电气自控系统安装 30 d 2021-10-31 2021-11-29 电气自控系统安装 11-29
323 保温材料及外护板 30 d 2021-10-31 2021-11-29 保温材料及外护板 11-29
324 除尘器滤袋及袋笼 20 d 2021-10-31 2021-11-19 除尘器滤袋及袋笼 11-19
325 厂区总图工程 90 d 2021-05-25 2021-08-22
326 厂区地下管网(给排水、消防和循环水) 60 d 2021-05-25 2021-07-23 厂区地下管网(给排水、消防和循环水) 07-23
327 厂区埋地电力及控制电缆 60 d 2021-05-25 2021-07-23 厂区埋地电力及控制电缆 07-23
328 厂区地上管网 60 d 2021-06-24 2021-08-22 厂区地上管网 08-22
329 烟囱 215 d 2021-03-26 2021-10-26
330 土方开挖 10 d 2021-03-26 2021-04-04 土方开挖 04-04
331 结构至±0.00m 30 d 2021-04-25 2021-05-24 结构至±0.00m 05-24
332 土方回填 5 d 2021-05-25 2021-05-29 土方回填 05-29
333 结构封顶 100 d 2021-05-30 2021-09-06 结构封顶 09-06
334 钢内筒安装 30 d 2021-09-07 2021-10-06 钢内筒安装 10-06
335 外饰施工 20 d 2021-10-07 2021-10-26 外饰施工 10-26
336 生产/消防水池 133 d 2021-04-15 2021-08-25
337 土方开挖 15 d 2021-04-15 2021-04-29 土方开挖 04-29
338 结构至±0.00m 30 d 2021-04-30 2021-05-29 结构至±0.00m 05-29
339 防腐防水施工 20 d 2021-05-30 2021-06-18 防腐防水施工 06-18
340 土方回填 8 d 2021-08-18 2021-08-25 土方回填 08-25
341 生产水进入生产水池 0 d 2021-08-25 2021-08-25 08-25
342 综合水泵房 174 d 2021-04-15 2021-10-05
343 土方开挖 20 d 2021-04-15 2021-05-04 土方开挖 05-04
344 -4.80m底板施工 25 d 2021-05-05 2021-05-29 -4.80m底板施工 05-29
345 -2.80m底板施工 12 d 2021-05-30 2021-06-10 -2.80m底板施工 06-10
346 结构至±0.00m 15 d 2021-06-11 2021-06-25 结构至±0.00m 06-25
347 土方回填 7 d 2021-06-26 2021-07-02 土方回填 07-02
348 结构至3.00m 15 d 2021-07-03 2021-07-17 结构至3.00m 07-17
349 结构至6.50m 15 d 2021-07-18 2021-08-01 结构至6.50m 08-01
350 砌体工程 15 d 2021-08-02 2021-08-16 砌体工程 08-16
351 装饰装修 10 d 2021-08-17 2021-08-26 装饰装修 08-26
352 设备安装 20 d 2021-08-27 2021-09-15 设备安装 09-15
353 管道系统安装 20 d 2021-09-16 2021-10-05 管道系统安装 10-05
354 电气自控系统安装 9 d 2021-09-16 2021-09-24 电气自控系统安装 09-24
355 冷却塔 173 d 2021-04-15 2021-10-04
356 土方开挖 20 d 2021-04-15 2021-05-04 土方开挖 05-04
357 地膜施工 7 d 2021-05-05 2021-05-11 地膜施工 05-11
358 水池底板 20 d 2021-05-12 2021-05-31 水池底板 05-31
359 结构至±0.00m 12 d 2021-06-01 2021-06-12 结构至±0.00m 06-12
360 土方回填 7 d 2021-06-13 2021-06-19 土方回填 06-19
361 结构至4.60m 12 d 2021-06-20 2021-07-01 结构至4.60m 07-01
362 结构至6.60m 15 d 2021-07-02 2021-07-16 结构至6.60m 07-16
363 结构至7.70m 15 d 2021-07-17 2021-07-31 结构至7.70m 07-31
364 结构至9.70m 15 d 2021-08-01 2021-08-15 结构至9.70m 08-15
365 设备安装 20 d 2021-08-31 2021-09-19 设备安装 09-19
366 管道系统安装 15 d 2021-09-20 2021-10-04 管道系统安装 10-04
367 电气系统安装 14 d 2021-09-20 2021-10-03 电气系统安装 10-03
368 天然气调压站 96 d 2021-09-02 2021-12-06
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 7 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
369 土方开挖 7 d 2021-09-02 2021-09-08 土方开挖 09-08
370 结构至±0.00m 15 d 2021-09-09 2021-09-23 结构至±0.00m 09-23
371 土方回填 4 d 2021-09-24 2021-09-27 土方回填 09-27
372 设备安装 10 d 2021-11-07 2021-11-16 设备安装 11-16
373 天然气管道安装 20 d 2021-11-17 2021-12-06 天然气管道安装 12-06
374 电气系统安装 15 d 2021-11-17 2021-12-01 电气系统安装 12-01
375 渗沥液/污水处理站 193 d 2021-05-04 2021-11-12
376 土方开挖 15 d 2021-05-04 2021-05-18 土方开挖 05-18
377 罐区结构至±0.00m 20 d 2021-05-19 2021-06-07 罐区结构至±0.00m 06-07
378 土方回填 3 d 2021-06-08 2021-06-10 土方回填 06-10
379 膜车间结构至±0.00m 20 d 2021-05-19 2021-06-07 膜车间结构至±0.00m 06-07
380 土方回填 3 d 2021-06-08 2021-06-10 土方回填 06-10
381 膜车间结构封顶 45 d 2021-06-11 2021-07-25 膜车间结构封顶 07-25
382 罐区设备安装 30 d 2021-06-18 2021-07-17 罐区设备安装 07-17
383 膜车间设备安装 30 d 2021-08-25 2021-09-23 膜车间设备安装 09-23
384 管道安装 20 d 2021-09-24 2021-10-13 管道安装 10-13
385 电气自控系统安装 30 d 2021-10-14 2021-11-12 电气自控系统安装 11-12
386 坡道 117 d 2021-09-20 2022-01-14
387 土方开挖 5 d 2021-09-20 2021-09-24 土方开挖 09-24
388 结构至±0.00m 15 d 2021-09-25 2021-10-09 结构至±0.00m 10-09
389 土方回填 7 d 2021-10-10 2021-10-16 土方回填 10-16
390 结构封顶 40 d 2021-10-17 2021-11-25 结构封顶 11-25
391 钢结构安装 30 d 2021-11-26 2021-12-25 钢结构安装 12-25
392 维护结构安装 20 d 2021-12-26 2022-01-14 维护结构安装 01-14
393 初期雨水收集池 45 d 2021-10-02 2021-11-15
394 土方开挖 5 d 2021-10-02 2021-10-06 土方开挖 10-06
395 结构至±0.00m 25 d 2021-10-07 2021-10-31 结构至±0.00m 10-31
396 防腐防水施工 10 d 2021-11-01 2021-11-10 防腐防水施工 11-10
397 土方回填 5 d 2021-11-11 2021-11-15 土方回填 11-15
398 调试 125 d 2021-08-26 2021-12-28
399 厂内接入系统系统调试 87 d 2021-08-26 2021-11-20
400 系统检查 5 d 2021-08-26 2021-08-30 系统检查 08-30
401 电器柜送电检查 5 d 2021-08-31 2021-09-04 电器柜送电检查 09-04
402 电气设备调试 77 d 2021-09-05 2021-11-20 电气设备调试 11-20
403 电气系统倒送电 0 d 2021-11-20 2021-11-20 11-20
404 水系统调试 66 d 2021-10-04 2021-12-08
405 系统配电检查 3 d 2021-10-04 2021-10-06 系统配电检查 10-06
406 电器柜送电检查 2 d 2021-11-21 2021-11-22 电器柜送电检查 11-22
407 电气设备调试 7 d 2021-11-23 2021-11-29 电气设备调试 11-29
408 电气设备点动试机 2 d 2021-11-30 2021-12-01 电气设备点动试机 12-01
409 单机试机 2 d 2021-12-02 2021-12-03 单机试机 12-03
410 试运行 5 d 2021-12-04 2021-12-08 试运行 12-08
411 空压系统调试 14 d 2021-10-11 2021-10-24
412 系统配电检查 3 d 2021-10-11 2021-10-13 系统配电检查 10-13
413 电器柜送电检查 3 d 2021-10-11 2021-10-13 电器柜送电检查 10-13
414 电气设备调试 7 d 2021-10-11 2021-10-17 电气设备调试 10-17
415 电气设备点动试机 3 d 2021-10-11 2021-10-13 电气设备点动试机 10-13
416 单机试机 2 d 2021-10-18 2021-10-19 单机试机 10-19
417 试运行 5 d 2021-10-20 2021-10-24 试运行 10-24
418 化水系统调试 18 d 2021-10-16 2021-11-02
419 系统配电检查 5 d 2021-10-16 2021-10-20 系统配电检查 10-20
420 电器柜送电检查 5 d 2021-10-21 2021-10-25 电器柜送电检查 10-25
421 操作箱测试检查 5 d 2021-10-21 2021-10-25 操作箱测试检查 10-25
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 8 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
422 操作箱单动测试 5 d 2021-10-21 2021-10-25 操作箱单动测试 10-25
423 水泵单动测试 1 d 2021-10-26 2021-10-26 水泵单动测试 10-26
424 化水系统自动运行测试 7 d 2021-10-27 2021-11-02 化水系统自动运行测试 11-02
425 化水站制水结束 0 d 2021-11-02 2021-11-02 11-02
426 垃圾吊系统设备调试 20 d 2021-11-21 2021-12-10
427 系统配电检查 3 d 2021-11-21 2021-11-23 系统配电检查 11-23
428 电器柜送电检查 3 d 2021-11-24 2021-11-26 电器柜送电检查 11-26
429 电气设备调试 4 d 2021-11-27 2021-11-30 电气设备调试 11-30
430 电气设备点动试机 3 d 2021-12-01 2021-12-03 电气设备点动试机 12-03
431 单机试机 4 d 2021-12-04 2021-12-07 单机试机 12-07
432 试运行 3 d 2021-12-08 2021-12-10 试运行 12-10
433 锅炉调试 69 d 2021-10-21 2021-12-28
434 系统配电检查 15 d 2021-10-21 2021-11-04 系统配电检查 11-04
435 电气柜送电检查 5 d 2021-11-05 2021-11-09 电气柜送电检查 11-09
436 操作箱测试检查 5 d 2021-11-05 2021-11-09 操作箱测试检查 11-09
437 操作箱单动测试 5 d 2021-11-05 2021-11-09 操作箱单动测试 11-09
438 风机调试 3 d 2021-11-10 2021-11-12 风机调试 11-12
439 给水、排污系统测试 5 d 2021-11-13 2021-11-17 给水、排污系统测试 11-17
440 吹灰系统测试 5 d 2021-11-13 2021-11-17 吹灰系统测试 11-17
441 蒸汽系统测试 5 d 2021-11-13 2021-11-17 蒸汽系统测试 11-17
442 降温系统测试 5 d 2021-11-13 2021-11-17 降温系统测试 11-17
443 供气系统测试 5 d 2021-11-13 2021-11-17 供气系统测试 11-17
444 除灰系统调试 5 d 2021-11-13 2021-11-17 除灰系统调试 11-17
445 低温烘炉 7 d 2021-11-01 2021-11-07 低温烘炉 11-07
446 垃圾库进垃圾 0 d 2021-12-10 2021-12-10 12-10
447 高温烘炉、煮炉 4 d 2021-12-11 2021-12-14 高温烘炉、煮炉 12-14
448 煮炉完成 0 d 2021-12-14 2021-12-14 12-14
449 吹管 4 d 2021-12-15 2021-12-18 吹管 12-18
450 恢复与消缺 3 d 2021-12-19 2021-12-21 恢复与消缺 12-21
451 试运行 7 d 2021-12-22 2021-12-28 试运行 12-28
452 汽轮机、发电机调试 64 d 2021-10-26 2021-12-28
453 发电系统检查 7 d 2021-10-26 2021-11-01 发电系统检查 11-01
454 发电配送电检查 5 d 2021-11-02 2021-11-06 发电配送电检查 11-06
455 辅助油泵测试 2 d 2021-11-07 2021-11-08 辅助油泵测试 11-08
456 事故油泵测试 2 d 2021-11-07 2021-11-08 事故油泵测试 11-08
457 油系统调试 30 d 2021-11-09 2021-12-08 油系统调试 12-08
458 盘车调试 2 d 2021-12-09 2021-12-10 盘车调试 12-10
459 调节系统调试 3 d 2021-12-11 2021-12-13 调节系统调试 12-13
460 空负荷试验 3 d 2021-12-14 2021-12-16 空负荷试验 12-16
461 试运行 7 d 2021-12-22 2021-12-28 试运行 12-28
462 烟气处理系统设备调试 29 d 2021-11-30 2021-12-28
463 系统配电检查 3 d 2021-11-30 2021-12-02 系统配电检查 12-02
464 电器柜送电检查 3 d 2021-12-03 2021-12-05 电器柜送电检查 12-05
465 电气设备调试 3 d 2021-12-06 2021-12-08 电气设备调试 12-08
466 电气设备点动试机 3 d 2021-12-09 2021-12-11 电气设备点动试机 12-11
467 单机试机 3 d 2021-12-12 2021-12-14 单机试机 12-14
468 试运行 7 d 2021-12-22 2021-12-28 试运行 12-28
469 整套启动调试 3 d 2021-12-22 2021-12-24
470 整套启动调试(用垃圾)开始 3 d 2021-12-22 2021-12-24 整套启动调试(用垃圾)开始 12-24
471 整改消缺 0 d 2021-12-24 2021-12-24 12-24
472 重新点火启炉运行 0 d 2021-12-24 2021-12-24 12-24
473 竣工试验 19 d 2021-12-25 2022-01-12
474 72+24小时竣工试验 4 d 2021-12-25 2021-12-28 72+24小时竣工试验 12-28
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 9 页标识号 任务名称 工期 开始时间 完成时间 二○二○年 二○二一年 二○二二年
05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 01 02 03 04 05 06
475 通过72+24小时测试 0 d 2021-12-28 2021-12-28 12-28
476 业主颁发工程接收证书 10 d 2022-01-03 2022-01-12 业主颁发工程接收证书 01-12
477 竣工后(性能)试验 90 d 2021-12-29 2022-03-28
478 投入商业运行 90 d 2021-12-29 2022-03-28 投入商业运行 03-28
479 试运行考核 3 d 2022-02-12 2022-02-14 试运行考核 02-14
480 业主颁发考核验收证书 0 d 2022-02-14 2022-02-14 02-14
481 工程竣工验收 120 d 2021-12-29 2022-04-27
482 工程竣工验收 120 d 2021-12-29 2022-04-27 工程竣工验收 04-27
任务 项目摘要 手动任务 仅开始时间 最后期限
项目: 濮阳县生活垃圾焚烧发电项 拆分 非活动任务 仅工期 仅完成时间 进度
日期: 2021-08-26
里程碑 非活动里程碑 手动摘要总成 外部任务 手动进度
摘要 非活动摘要 手动摘要 外部里程碑
第 10 页
