濮阳县生活垃圾焚烧发电项目EPC工程总承包
目录

1 编制依据-------------------------------------------------------------------------------------------------1
1.1 施工合同-----------------------------------------------------------------------------------------1
1.2 施工图纸-----------------------------------------------------------------------------------------1
1.3 主要规范、规程--------------------------------------------------------------------------------1
1.4 主要标准-----------------------------------------------------------------------------------------3
1.5 应用的主要图集--------------------------------------------------------------------------------3
1.6 应用的主要法规--------------------------------------------------------------------------------4
1.7 其他-----------------------------------------------------------------------------------------------4
2 工程概况-------------------------------------------------------------------------------------------------5
2.1 工程基本情况和各参建方基本情况--------------------------------------------------------5

2.2 建筑设计概况-----------------------------------------------------------------------------------5
2.3 结构设计概况-----------------------------------------------------------------------------------6
2.4 机电设计概况-----------------------------------------------------------------------------------7

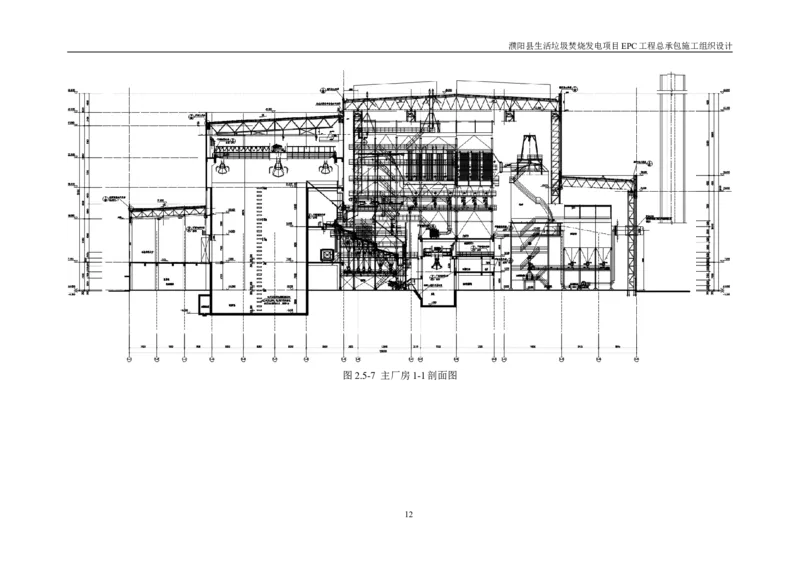

2.5 工程典型平、剖面图--------------------------------------------------------------------------8

2.6 工程重难点分析及对策---------------------------------------------------------------------14

2.7 地质情况、场地现状及交通环境---------------------------------------------------------16
2.7.1 工程地质条件-------------------------------------------------------------------------16
2.7.2 施工条件-------------------------------------------------------------------------------18
3 施工部署------------------------------------------------------------------------------------------------19
3.1 施工管理目标----------------------------------------------------------------------------------19
3.1.1工期管理目标--------------------------------------------------------------------------19
3.1.2 质量管理目标-------------------------------------------------------------------------19
3.1.3 安全管理目标-------------------------------------------------------------------------19
3.1.4 消防管理目标-------------------------------------------------------------------------19
3.1.5 科技管理目标-------------------------------------------------------------------------19
3.1.6 绿色施工目标-------------------------------------------------------------------------19
3.1.7 BIM管理目标--------------------------------------------------------------------------19
3.1.8 CI管理目标----------------------------------------------------------------------------19
3.2 施工组织----------------------------------------------------------------------------------------20

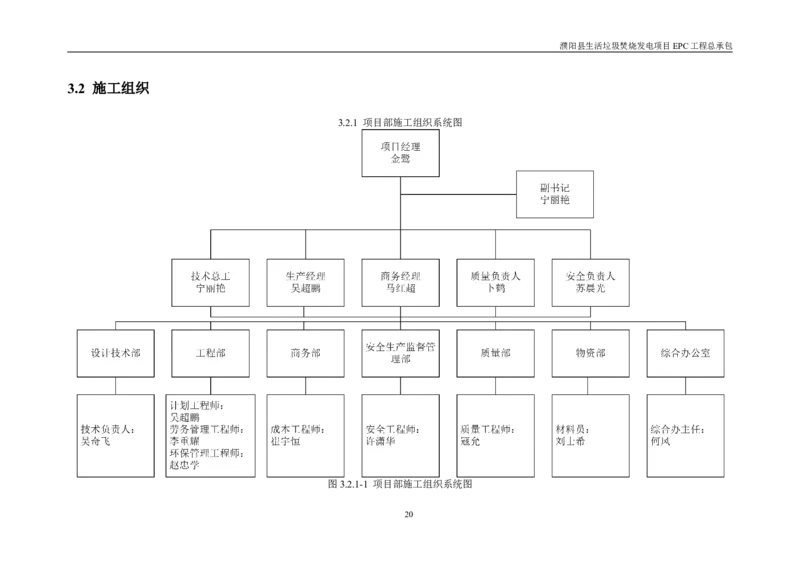

3.2.1 项目部施工组织系统图-------------------------------------------------------------20
I濮阳县生活垃圾焚烧发电项目EPC工程总承包

3.2.2 人员分工及职责----------------------------------------------------------------------21
3.3 任务划分----------------------------------------------------------------------------------------24
3.3.1 合同范围-------------------------------------------------------------------------------24

3.3.2 总包单位组织内部专业分包单位的施工项目----------------------------------28
3.3.3 土建机电设备、构件、配件、加工品、材料采购----------------------------28
3.4 施工部署原则及总体施工顺序------------------------------------------------------------28

3.5 施工区域、流水段划分---------------------------------------------------------------------30
3.6 大型机械设备选择---------------------------------------------------------------------------30
3.6.1 土方设备选择-------------------------------------------------------------------------30
3.6.2 塔吊的选择----------------------------------------------------------------------------30
3.6.3 泵送机械的选择----------------------------------------------------------------------30
3.7 大型设备及大宗物料吊装运输计划------------------------------------------------------30
3.8 施工进度计划----------------------------------------------------------------------------------31

3.8.1 施工进度计划-------------------------------------------------------------------------31
3.8.2 工程关键控制点----------------------------------------------------------------------31
3.9 组织协调----------------------------------------------------------------------------------------31
3.9.1 与监理单位的工作协调-------------------------------------------------------------31
3.9.2 与建设单位之间的协调-------------------------------------------------------------31
3.9.3 与设计单位的配合-------------------------------------------------------------------32
3.9.4 与其他联合体单位的配合----------------------------------------------------------32
3.9.5 分包管理措施-------------------------------------------------------------------------32
3.9.6 协调周边居民、政府关系----------------------------------------------------------33
4 施工准备------------------------------------------------------------------------------------------------34
4.1 技术准备----------------------------------------------------------------------------------------34
4.1.1 一般性准备工作----------------------------------------------------------------------34
4.1.2 计量器具配置计划-------------------------------------------------------------------34
4.1.3 施工方案编制计划-------------------------------------------------------------------35
4.1.4 施工资料编制计划-------------------------------------------------------------------36
4.1.5 试验、检测计划----------------------------------------------------------------------36
4.1.6 样板项、样板间计划----------------------------------------------------------------43
4.1.7 新技术推广计划----------------------------------------------------------------------43

4.1.8 BIM计划--------------------------------------------------------------------------------44
II濮阳县生活垃圾焚烧发电项目EPC工程总承包
4.2 资源配置计划----------------------------------------------------------------------------------48

4.2.1 主要劳动力计划----------------------------------------------------------------------48

4.2.2 主要材料需求进场计划-------------------------------------------------------------49

4.2.3 主要设备需求进场计划-------------------------------------------------------------50
4.3 施工现场准备----------------------------------------------------------------------------------51

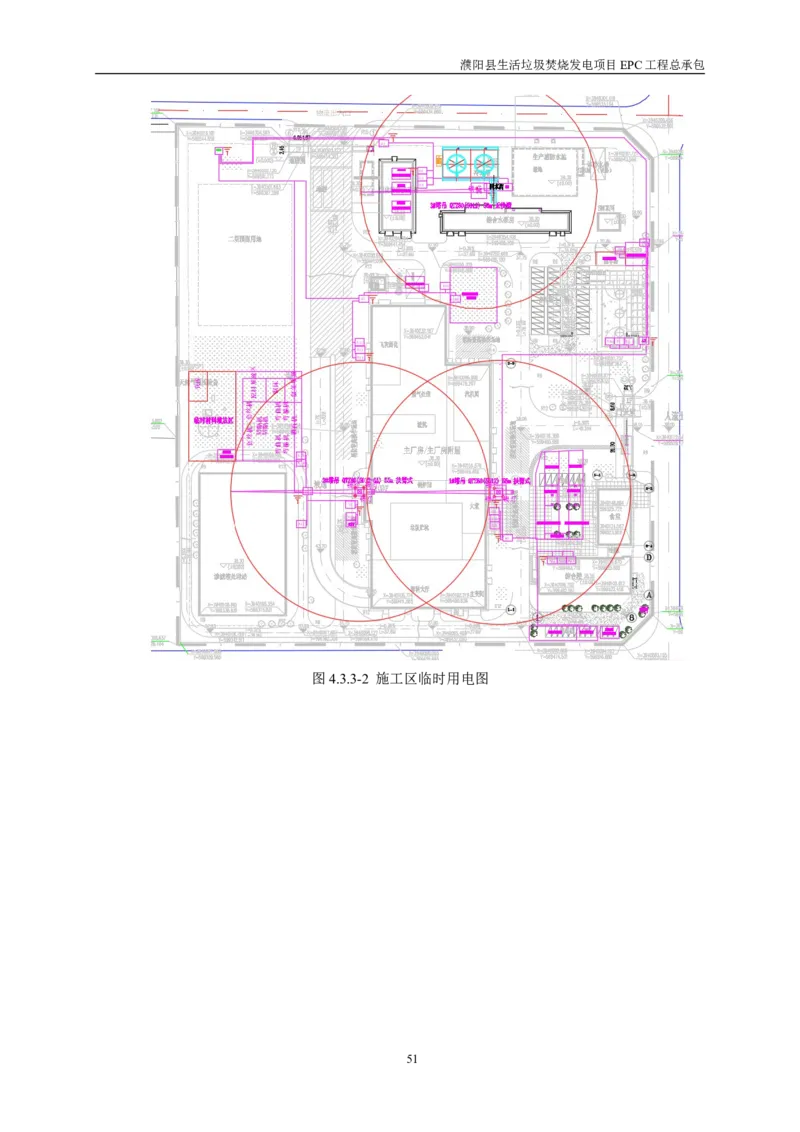

4.3.1 临建准备-------------------------------------------------------------------------------51
4.3.2 临时用水计划-------------------------------------------------------------------------51

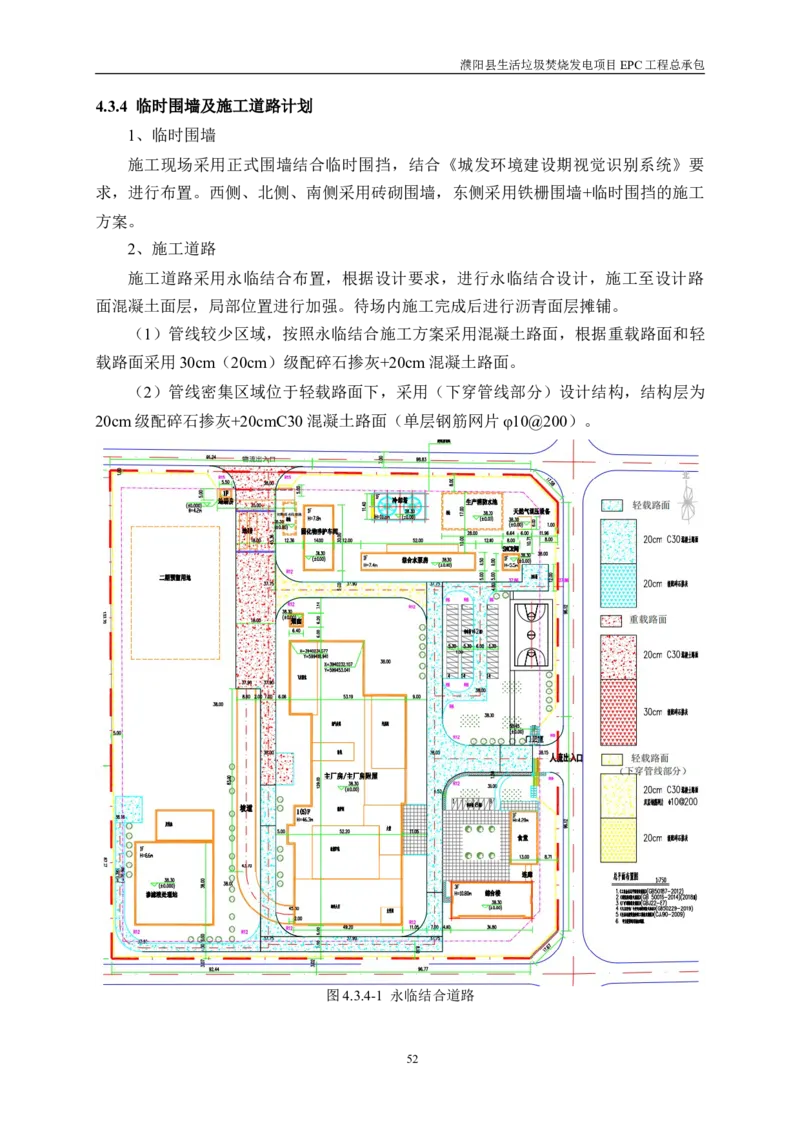

4.3.3 临时围墙及施工道路计划----------------------------------------------------------54
5 主要施工方法------------------------------------------------------------------------------------------55
5.1 测量工程----------------------------------------------------------------------------------------55

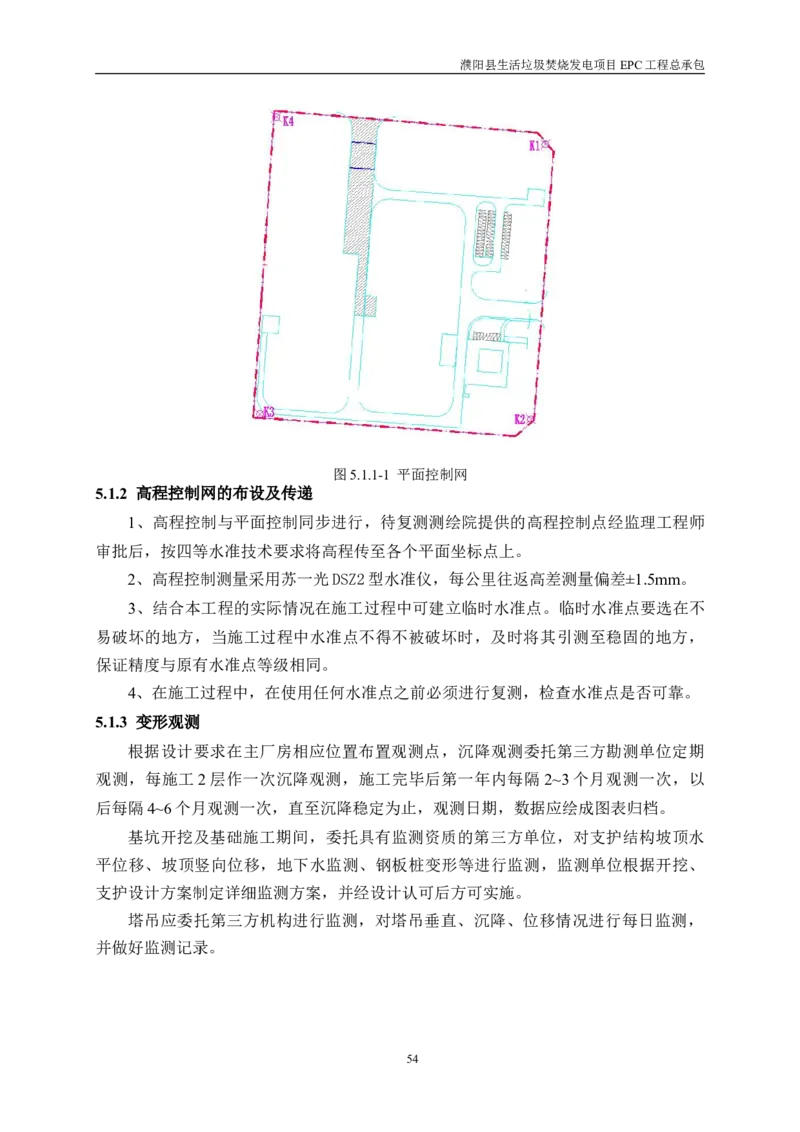

5.1.1 平面控制网的布设及传递----------------------------------------------------------55
5.1.2 高程控制网的布设及传递----------------------------------------------------------56
5.1.3 变形观测-------------------------------------------------------------------------------56

5.2 基坑降水及支护工程------------------------------------------------------------------------57
5.3 土方工程----------------------------------------------------------------------------------------57
5.3.1 放坡开挖-------------------------------------------------------------------------------57
5.3.2 钎探、验槽----------------------------------------------------------------------------58

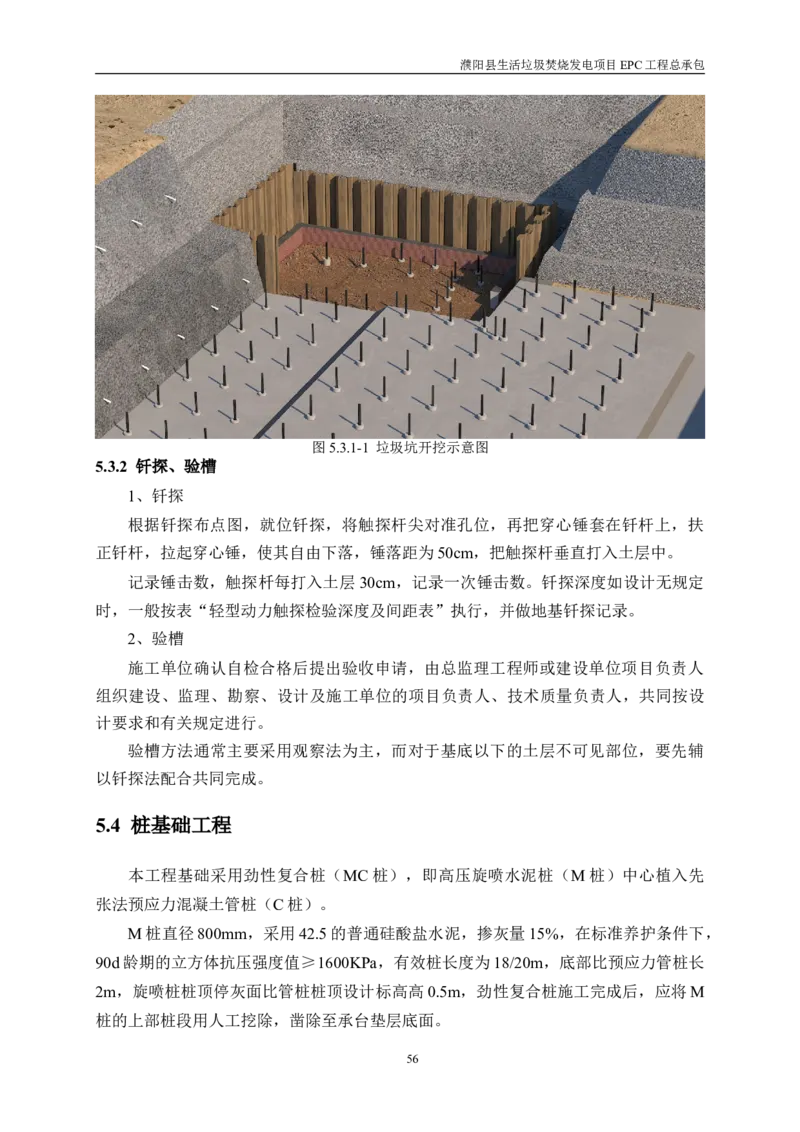

5.4 桩基础工程-------------------------------------------------------------------------------------58
5.5 地下防水工程----------------------------------------------------------------------------------59
5.5.1 水泥基渗透结晶防水涂料施工----------------------------------------------------59
5.5.2 高聚物改性沥青卷材施工----------------------------------------------------------59
5.5.3 模板防水施工-------------------------------------------------------------------------60
5.5.4 防渗混凝土施工----------------------------------------------------------------------60
5.6 钢筋工程----------------------------------------------------------------------------------------60
5.6.1 钢筋品种-------------------------------------------------------------------------------60
5.6.2 钢筋的进场检验和原材的堆放----------------------------------------------------61
5.6.3 钢筋加工-------------------------------------------------------------------------------62

5.6.4 钢筋施工-------------------------------------------------------------------------------62
5.6.5 地脚螺栓施工-------------------------------------------------------------------------66

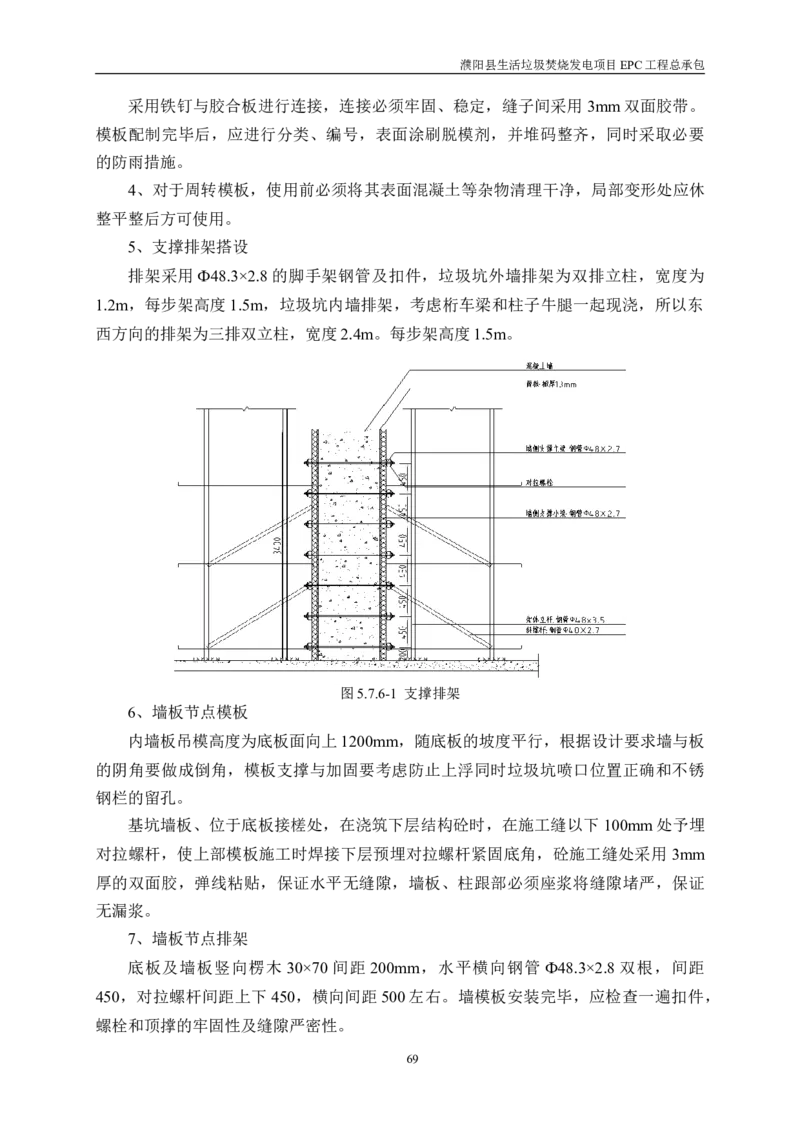

5.7 模板工程----------------------------------------------------------------------------------------67
5.7.1 模板选型-------------------------------------------------------------------------------67

5.7.2 模板的加工、制作与验收----------------------------------------------------------67
III濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.7.3 模板的拆除----------------------------------------------------------------------------68
5.7.4 模板的维护与修理-------------------------------------------------------------------69
5.7.5 高支模施工----------------------------------------------------------------------------70
5.7.6 垃圾池剪力墙模板施工-------------------------------------------------------------71
5.8 混凝土工程-------------------------------------------------------------------------------------73
5.8.1 混凝土进场管理----------------------------------------------------------------------73
5.8.2 混凝土的运输-------------------------------------------------------------------------73
5.8.3 混凝土的浇筑与振捣----------------------------------------------------------------74
5.8.4 混凝土的养护-------------------------------------------------------------------------75
5.8.5 混凝土的冬期施工-------------------------------------------------------------------76

5.8.6 混凝土结构的实体验收-------------------------------------------------------------77
5.8.7 CMA膨胀混凝土施工---------------------------------------------------------------78

5.9 钢结构工程-------------------------------------------------------------------------------------79
5.9.1 钢结构工程概况----------------------------------------------------------------------79

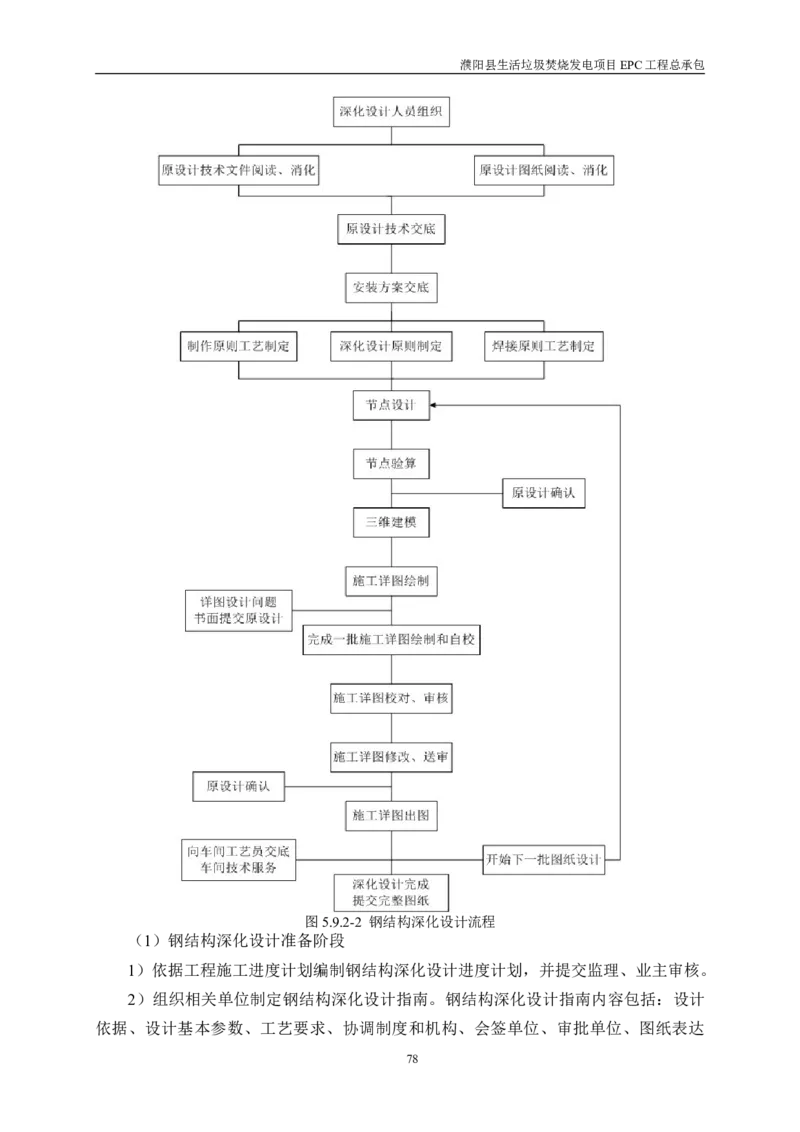

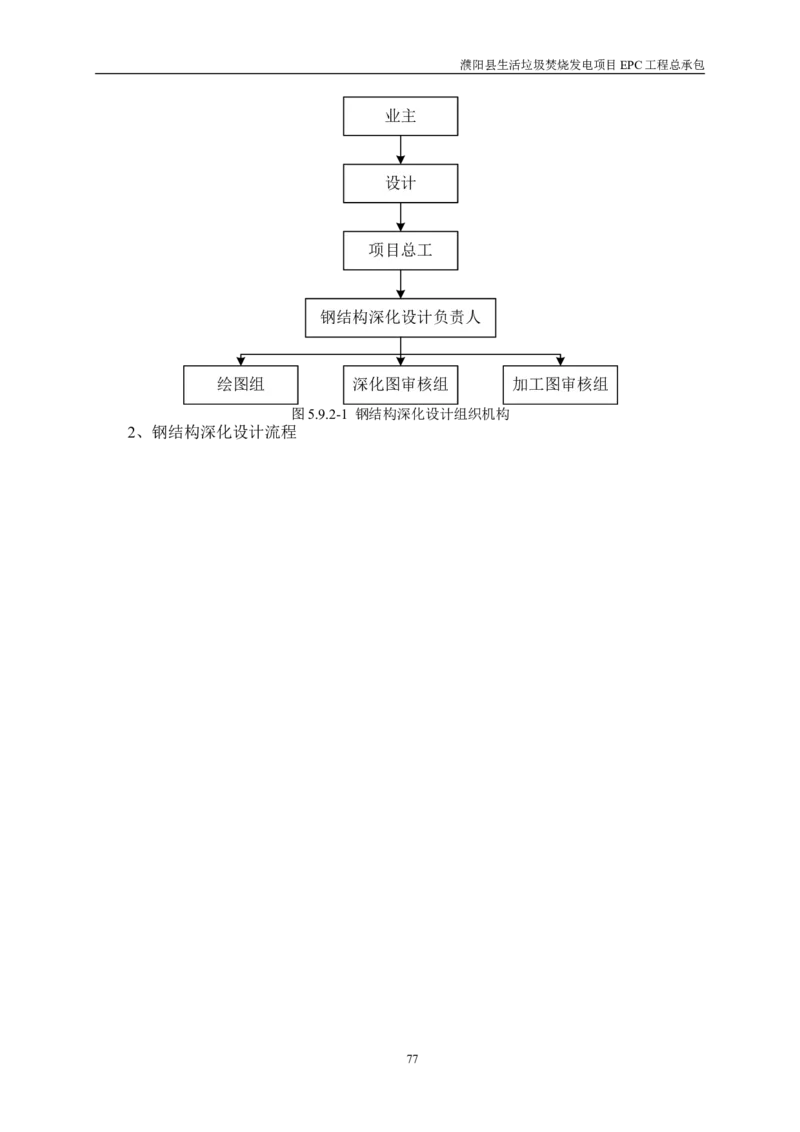

5.9.2 钢结构深化设计----------------------------------------------------------------------80
5.9.3 构件的加工----------------------------------------------------------------------------83
5.9.4 构件的运输----------------------------------------------------------------------------85
5.9.5 钢柱及钢梁施工----------------------------------------------------------------------86
5.9.6 格构柱、钢管桁架施工工艺-------------------------------------------------------87
5.9.7 屋面施工-------------------------------------------------------------------------------89
5.9.8 钢结构涂装----------------------------------------------------------------------------91

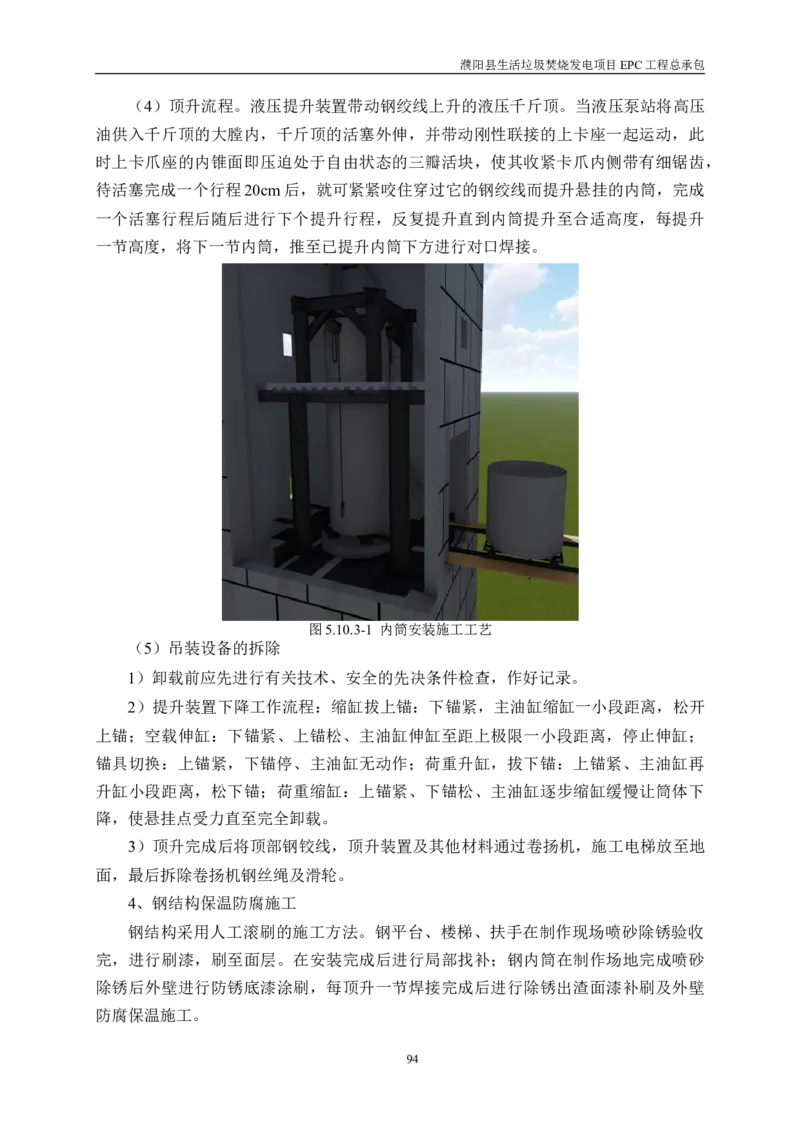

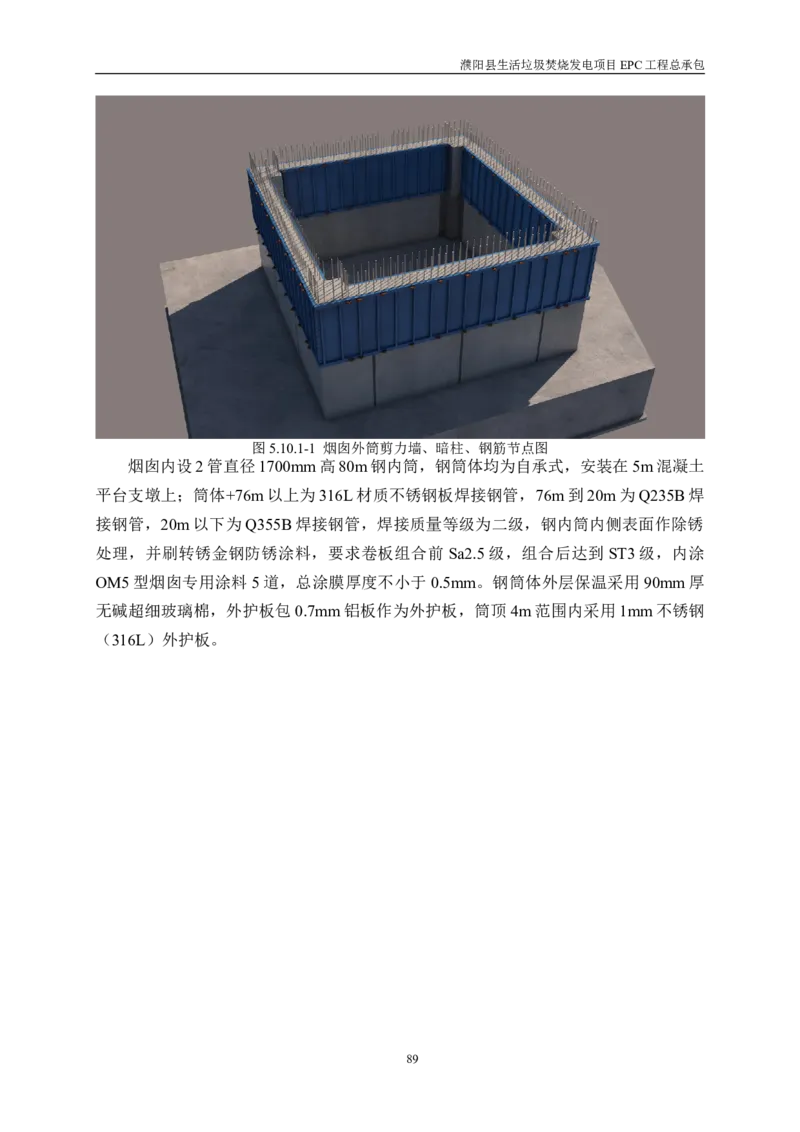

5.10 烟囱专项施工工程--------------------------------------------------------------------------92
5.10.1 烟囱施工工程概况------------------------------------------------------------------92

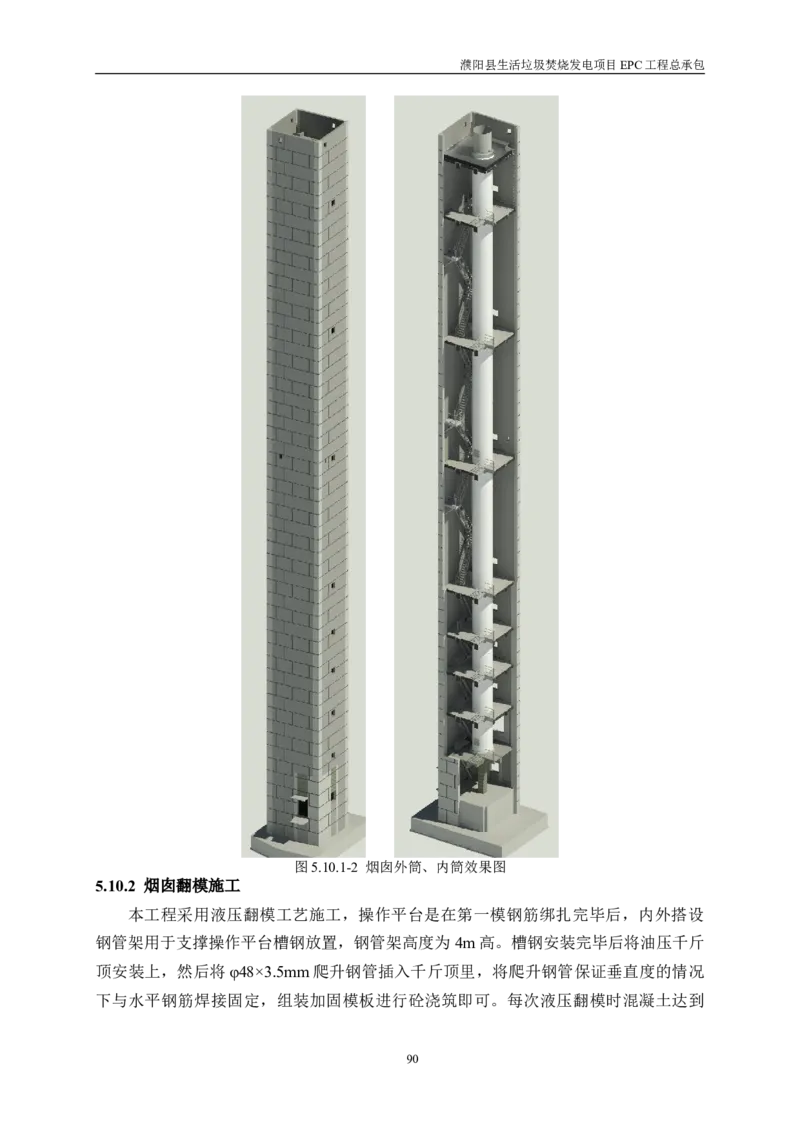

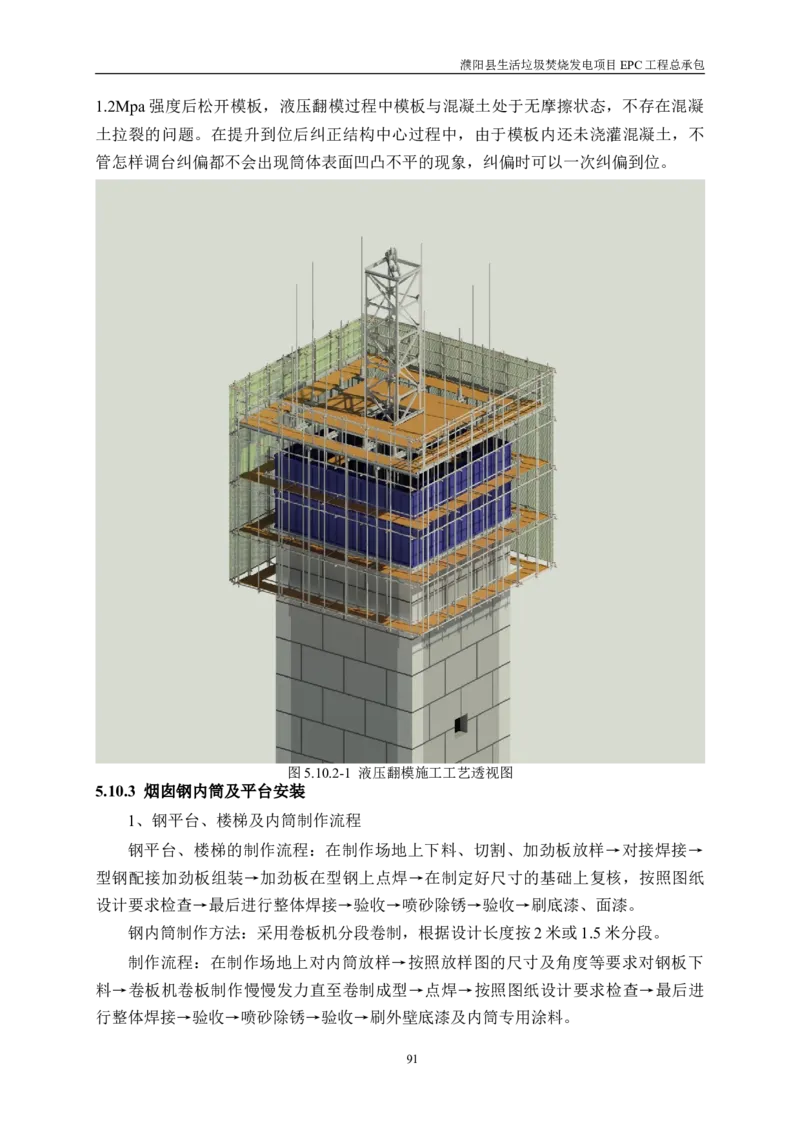

5.10.2 烟囱翻模施工------------------------------------------------------------------------94
5.10.3 烟囱钢内筒及平台安装------------------------------------------------------------94
5.10.4 烟囱的沉降观测---------------------------------------------------------------------98
5.11 砌筑工程--------------------------------------------------------------------------------------98
5.11.1 施工总体思路------------------------------------------------------------------------98
5.11.2 施工工艺------------------------------------------------------------------------------99

5.11.3 砌筑工程与相关专业配合协调-------------------------------------------------101
5.12 脚手架工程----------------------------------------------------------------------------------102
5.12.1 脚手架选型-------------------------------------------------------------------------102
IV濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.12.2 落地脚手架的搭设顺序----------------------------------------------------------102
5.12.3 脚手架的拆除顺序----------------------------------------------------------------102
5.12.4 安全防护----------------------------------------------------------------------------102

5.13 屋面工程-------------------------------------------------------------------------------------103
5.13.1 屋面工程概况----------------------------------------------------------------------103
5.13.2 柔性防水屋面施工工艺----------------------------------------------------------103

5.14 保温工程-------------------------------------------------------------------------------------106
5.14.1 保温工程概况----------------------------------------------------------------------106
5.14.2 屋面保温工程----------------------------------------------------------------------106
5.14.3 内、外墙保温工程----------------------------------------------------------------107
5.15 装饰装修工程------------------------------------------------------------------------------108
5.15.1 地面工程----------------------------------------------------------------------------108
5.15.2 抹灰工程----------------------------------------------------------------------------109
5.15.3 室内防水----------------------------------------------------------------------------109
5.15.4 防腐施工----------------------------------------------------------------------------110
5.15.5 门窗工程----------------------------------------------------------------------------110
5.16 机电安装工程-------------------------------------------------------------------------------111
5.16.1 建筑给水排水工程----------------------------------------------------------------111
5.16.2 采暖工程----------------------------------------------------------------------------116

5.16.3 电气工程----------------------------------------------------------------------------120
5.16.4 通风与空调工程-------------------------------------------------------------------122
5.17 道路工程-------------------------------------------------------------------------------------122

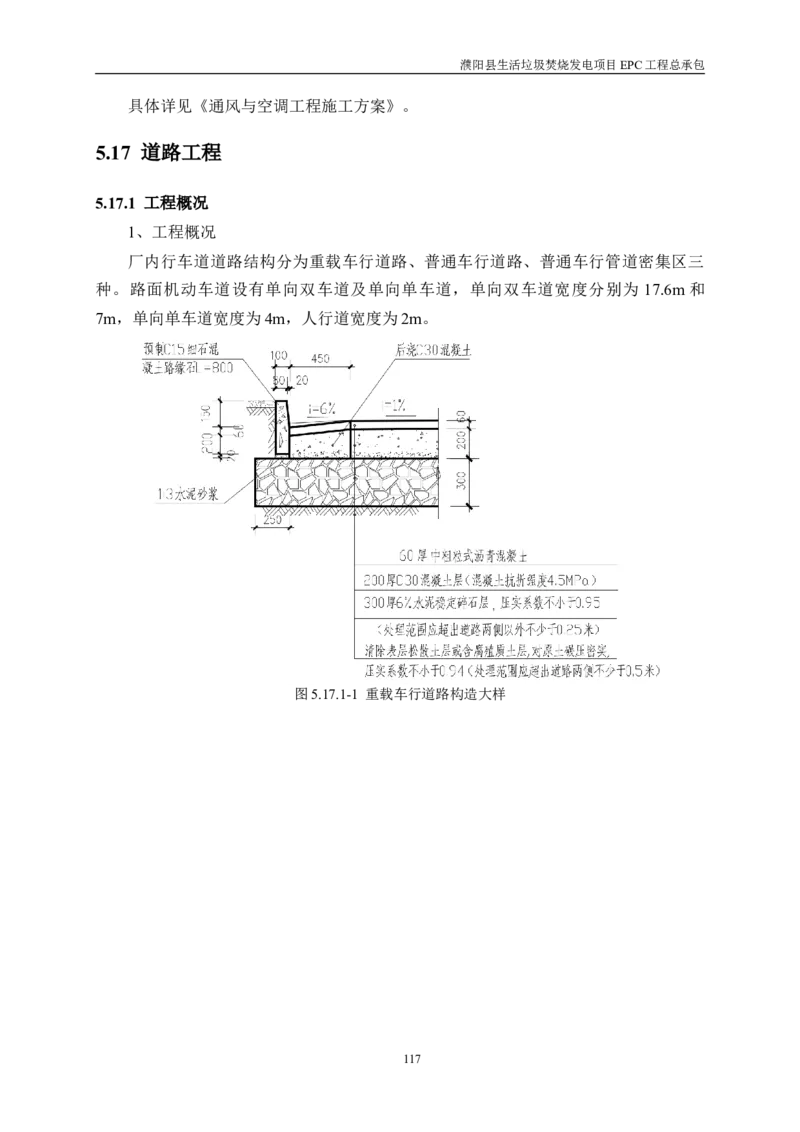

5.17.1 工程概况----------------------------------------------------------------------------122

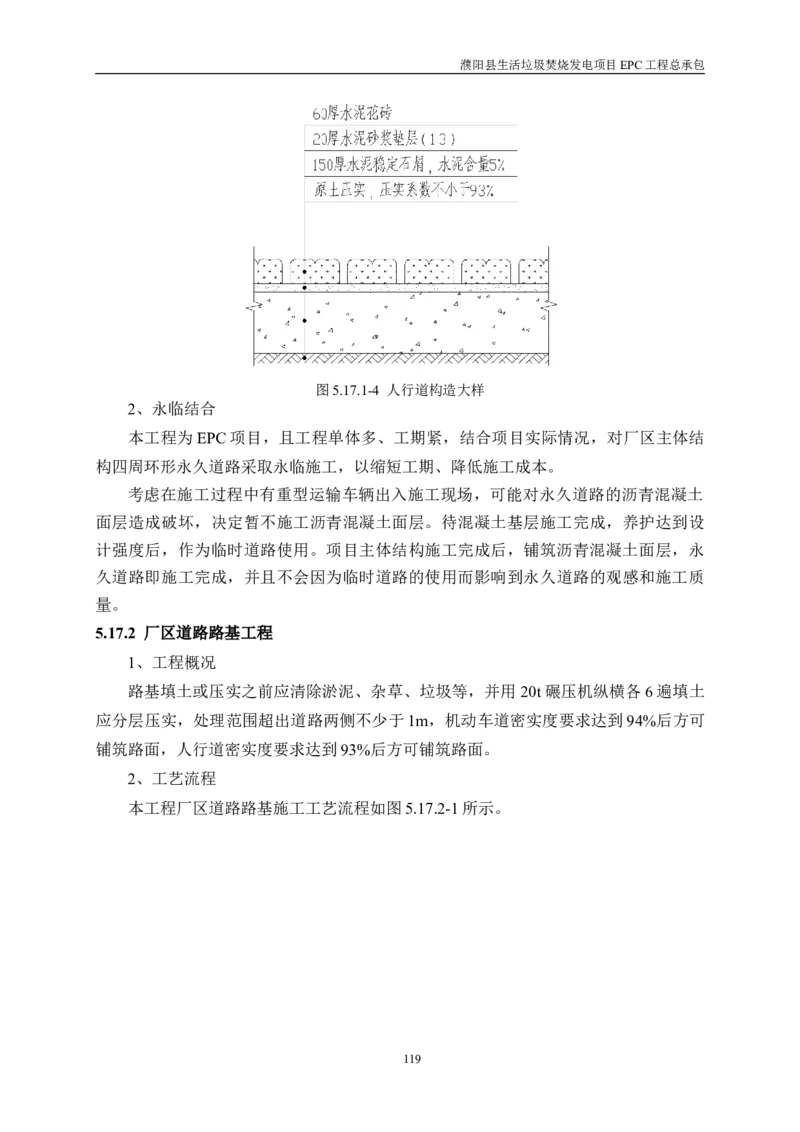

5.17.2 厂区道路路基工程----------------------------------------------------------------124
5.17.3 级配碎石掺灰基层工程----------------------------------------------------------126
5.17.4 混凝土面层工程-------------------------------------------------------------------127

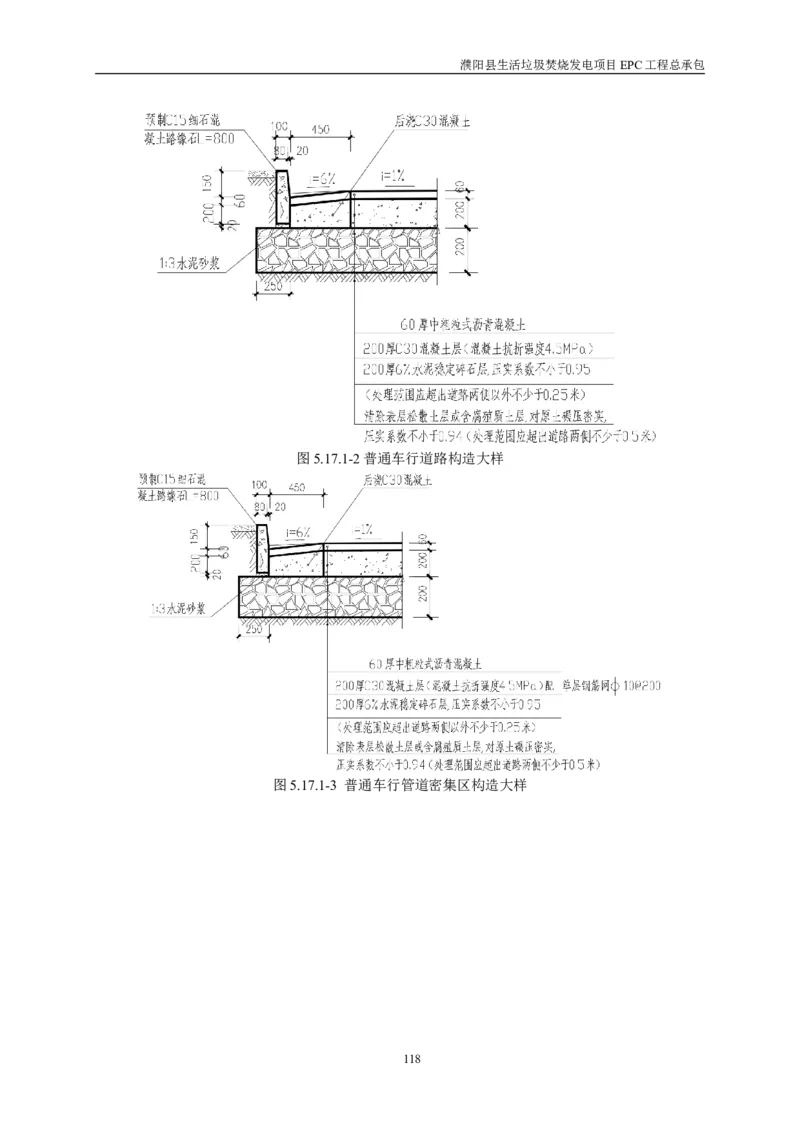

5.17.5 沥青混凝土面层工程-------------------------------------------------------------130
5.18 季节性施工技术措施---------------------------------------------------------------------132
5.18.1 冬雨季施工部位-------------------------------------------------------------------132
5.18.2 冬期施工----------------------------------------------------------------------------132
5.18.3 雨期施工----------------------------------------------------------------------------134
5.19 建筑节能工程------------------------------------------------------------------------------137
V濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.19.1 土建节能材料----------------------------------------------------------------------137
5.19.2 机电节能材料----------------------------------------------------------------------137
6 主要管理措施----------------------------------------------------------------------------------------138
6.1 保证工期措施--------------------------------------------------------------------------------138

6.1.1 工期管理保证体系------------------------------------------------------------------138
6.1.2 进度计划管理制度------------------------------------------------------------------139
6.1.3 工期管理技术措施------------------------------------------------------------------139
6.1.4 物资保障措施------------------------------------------------------------------------140
6.1.5 劳动力保障措施---------------------------------------------------------------------140
6.2 保证质量措施--------------------------------------------------------------------------------141

6.2.1 建立质量保证体系------------------------------------------------------------------141
6.2.2 质量保证制度------------------------------------------------------------------------144
6.2.3 质量管理技术措施------------------------------------------------------------------146
6.2.4 工程质量预测分析及防范措施--------------------------------------------------148
6.2.5 质量创优------------------------------------------------------------------------------153
6.3 技术管理措施--------------------------------------------------------------------------------154

6.3.1 建立技术管理责任制,明确职责与分工--------------------------------------154
6.3.2 建立各种制度------------------------------------------------------------------------154
6.3.3 新技术、新材料推广应用与管理工作-----------------------------------------154
6.4 保证安全措施--------------------------------------------------------------------------------155
6.4.1 建立安全保证体系------------------------------------------------------------------155
6.4.2 安全管理制度------------------------------------------------------------------------156
6.5 消防、保卫、交通、卫生、防疫措施--------------------------------------------------157
6.5.1 项目部消防、保卫、交通、卫生、防疫领导小组--------------------------157
6.5.2 消防措施------------------------------------------------------------------------------157
6.5.3 保卫措施------------------------------------------------------------------------------158
6.5.4 交通措施------------------------------------------------------------------------------159
6.5.5 卫生措施------------------------------------------------------------------------------159
6.5.6 防疫措施------------------------------------------------------------------------------159
6.6 环保、文明施工管理措施-----------------------------------------------------------------160
6.6.1 项目部环保文明施工领导小组--------------------------------------------------160
6.6.2 环保、文明施工制度---------------------------------------------------------------161
VI濮阳县生活垃圾焚烧发电项目EPC工程总承包
6.6.3 防止周围环境污染、大气污染的具体措施-----------------------------------161
6.6.4 防止水污染的具体措施------------------------------------------------------------161
6.6.5 防止噪音污染的具体措施--------------------------------------------------------162
6.6.6 文明施工措施------------------------------------------------------------------------162

6.7 应急预案--------------------------------------------------------------------------------------163
6.7.1 应急组织体系与职责---------------------------------------------------------------163
6.7.2 应急准备------------------------------------------------------------------------------164

6.7.3 应急响应------------------------------------------------------------------------------165
6.7.4 预案启动------------------------------------------------------------------------------166
6.7.5 应急终止------------------------------------------------------------------------------167
6.7.6 后期处置------------------------------------------------------------------------------167
6.7.7 应急保障------------------------------------------------------------------------------167
6.7.8 宣传培训与演练---------------------------------------------------------------------168
6.8 成品保护措施--------------------------------------------------------------------------------169
6.8.1 土建成品保护措施------------------------------------------------------------------169
6.8.2 原材料保护措施---------------------------------------------------------------------169
6.8.3 土方工程------------------------------------------------------------------------------170
6.8.4 钢筋工程------------------------------------------------------------------------------170
6.8.5 道路工程------------------------------------------------------------------------------170
6.8.6 混凝土工程---------------------------------------------------------------------------170
6.8.7 防水工程------------------------------------------------------------------------------171
6.9 降低成本措施--------------------------------------------------------------------------------171
6.9.1 新技术的应用------------------------------------------------------------------------171
6.9.2 其它降低成本及节约措施--------------------------------------------------------172
7 绿色施工----------------------------------------------------------------------------------------------174

7.1 绿色施工目标--------------------------------------------------------------------------------174
7.2 组织机构--------------------------------------------------------------------------------------174

7.2.1 组织管理体系------------------------------------------------------------------------174
7.2.2 岗位职责------------------------------------------------------------------------------175
7.3 实施措施--------------------------------------------------------------------------------------175
7.3.1 环境保护施工措施------------------------------------------------------------------175
7.3.2 节材与材料资源利用施工措施--------------------------------------------------178
VII濮阳县生活垃圾焚烧发电项目EPC工程总承包
7.3.3 节水与水资源利用施工措施-----------------------------------------------------178
7.3.4 节能与能源利用施工措施--------------------------------------------------------178
7.3.5 节地与施工用地保护施工措施--------------------------------------------------178
7.3.6 人力资源节约与保护施工措施--------------------------------------------------179
7.4 技术措施--------------------------------------------------------------------------------------179
8 总承包管理措施-------------------------------------------------------------------------------------181
8.1 总承包对施工方的监控与管理-----------------------------------------------------------181
8.1.1 总承包对施工方施工技术管理措施--------------------------------------------181
8.1.2 总承包对施工方施工质量的管理措施-----------------------------------------182
8.1.3 施工现场质量管理和实施控制--------------------------------------------------183
8.1.4 总承包对分包施工进度的管理措施--------------------------------------------184
8.1.5 总承包对分包施工安全、消防的管理措施-----------------------------------185
8.1.6 承包对分包施工环境及现场文明的管理措施--------------------------------186
8.1.7 承包对分包成品保护的管理措施-----------------------------------------------186
8.1.8 承包对分包方进场物资的管理措施--------------------------------------------187
8.1.9 承包对分包方劳动力管理措施--------------------------------------------------187
8.2 总承包对分包方实施协调配合与照管服务--------------------------------------------187
8.2.1 垂直运输机械(设备)的协调配合和与管理--------------------------------187
8.2.2 施工脚手架的协调配合------------------------------------------------------------188
8.2.3 施工场地协调与管理---------------------------------------------------------------188
8.2.4 施工运输通道及道路协调与管理-----------------------------------------------188
8.2.5 施工用水、用电的协调与管理--------------------------------------------------188
8.2.6 场地清理的协调与管理------------------------------------------------------------188
8.2.7 施工预埋、预留的协调与管理--------------------------------------------------189
8.2.8 工程验收与交付---------------------------------------------------------------------189
9 施工总平面图----------------------------------------------------------------------------------------190

9.1 现场情况说明--------------------------------------------------------------------------------190
9.2 施工现场平面图设计布置原则-----------------------------------------------------------191

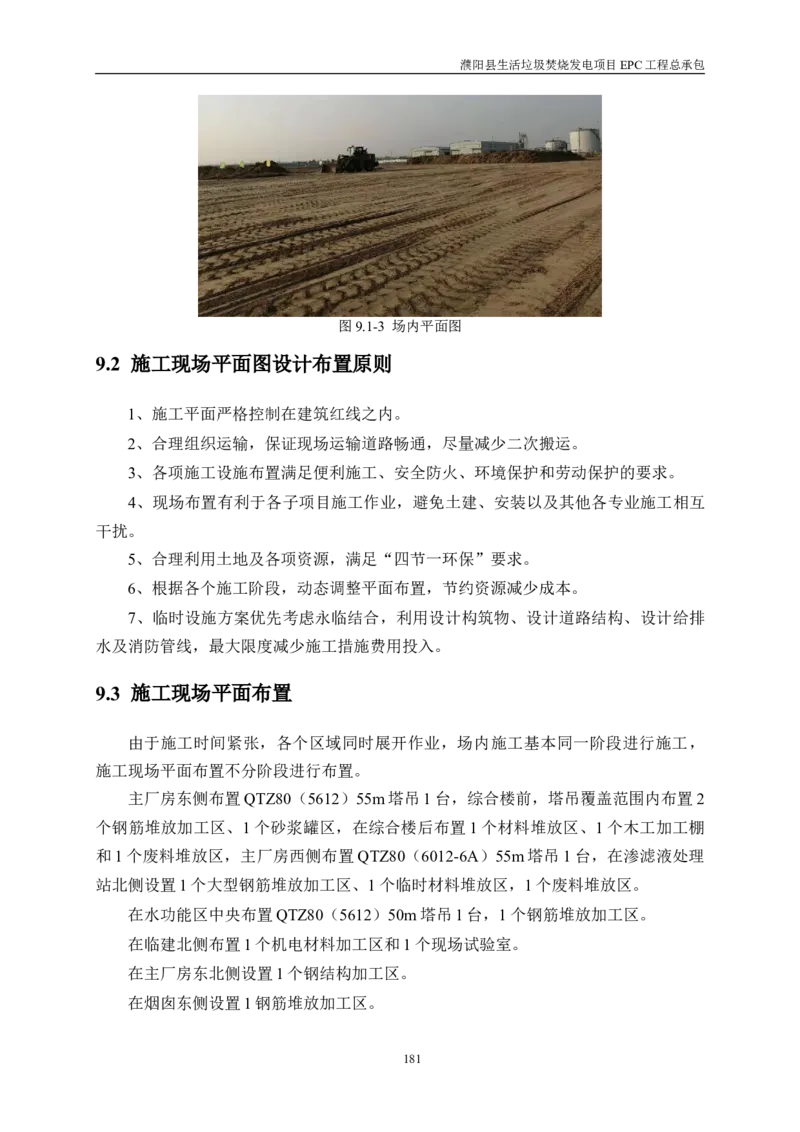

9.3 施工现场平面布置--------------------------------------------------------------------------191
10 附图、附表------------------------------------------------------------------------------------------193
10.1 附件1:施工总平面布置图-------------------------------------------------------------193
10.2 附件2:临建布置图----------------------------------------------------------------------193
VIII濮阳县生活垃圾焚烧发电项目EPC工程总承包
10.3 附件3:临水布置图----------------------------------------------------------------------193
10.4 附件4:临电布置图----------------------------------------------------------------------193
10.5 附件5:进度计划-------------------------------------------------------------------------193
IX濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
濮阳县生活垃圾焚烧发电项目 EPC 工程总承包
施工组织设计
1 编制依据
1.1 施工合同
表1.1-1 施工合同
序号 合同名称 编号 签订日期
1 濮阳县生活垃圾焚烧发电项目EPC工程总承包合同 / 2020年12月
濮阳县生活垃圾焚烧发电项目工程总承包(设计-主体施
2 / 2021年2月
工)联合体合作协议
1.2 施工图纸
表1.2-1 施工图纸
序号 文件名称 日期
1 濮阳县生活垃圾焚烧发电项目勘察报告 2020.12.07
2 濮阳县生活垃圾焚烧发电项目总平面布置图 2021.01.21
3 濮阳县生活垃圾焚烧发电项目道路总图大样 2021.01.19
4 濮阳县生活垃圾焚烧发电项目综合楼建筑图 2021.01.15
5 濮阳县生活垃圾焚烧发电项目厂区供热室外管网总平面图 2021.01.08
6 濮阳县生活垃圾焚烧发电项目总平面电缆沟及预埋管布置图 2021.01.08
7 濮阳县生活垃圾焚烧发电项目给排水管道平面布置图 2021.01.08
8 濮阳县生活垃圾焚烧发电项目主厂房桩位布置图 2021.01.15
9 濮阳县生活垃圾焚烧发电项目附屋桩位图 2021.01.29
10 濮阳县生活垃圾焚烧发电项目综合楼结构基础开挖图 2021.01.29
1.3 主要规范、规程

表1.3-1 主要规范、规程、标准
序号 类别 标准名称 编号
1 《建设工程项目管理规范》 GB/T50326-2017
2 《先张法预应力混凝土管桩》 GB 13476-2009
3 《混凝土结构工程施工规范》 GB 50666-2011
4 《混凝土结构工程施工质量验收规范》 GB50204-2015
5 《砌体结构工程施工规范》 GB 50924-2014
6 《砌体结构工程施工质量验收规范》 GB 50203-2011
7 《钢筋混凝土用钢第1部分:热轧光圆钢筋》 GB1499.1-2017
国家
8 《钢筋混凝土用钢第2部分:热轧带肋钢筋》 GB1499.2-2018
(GB)
9 《建设工程施工现场消防安全技术规范》 GB50720-2011
10 《塔式起重机安全规程》 GB 5144-2006
11 《地下防水工程质量验收规范》 GB 50208-2011
12 《地下工程防水技术规范》 GB50108-2008
13 《建筑给水排水及采暖工程施工质量验收规范》 GB 50242-2002
14 《给水排水管道工程施工及验收规范》 GB 50268-2008
15 《给水排水构筑物工程施工及验收规范》 GB 50141-2008
1濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
序号 类别 标准名称 编号
16 《钢结构焊接规范》 GB 50661-2011
17 《屋面工程质量验收规范》 GB 50207-2012
18 《建筑地面工程施工质量验收规范》 GB 50209-2010
19 《电气装置安装工程接地装置施工及验收规范》 GB 50169-2016
20 《沥青路面施工及验收规范》 GB 50092-96
21 《城市道路工程技术规范》 GB51286-2018
22 《工程测量规范》 GB50026-2007
23 《国家三、四等水准测量规范》 GB/T 12898-2009
24 《工程测量规范》 GB 50026-2007
25 《建设工程施工现场供用电安全规范》 GB 50194-2014
26 《通风与空调工程施工规范》 GB 50738-2011
27 《建筑电气照明装置施工与验收规范》 GB 50617-2010
28 《建筑物防雷工程施工与质量验收规范》 GB 50601-2010
29 《建筑防腐蚀工程施工质量验收规范》 GB 50224-2018
30 《混凝土模板用胶合板》 GB/T 17656-2018
31 《建筑结构荷载规范》 GB 50009-2012
32 《建筑物防雷设计规范》 GB 50057-2010
33 《消防泵》 GB 6245-2006
34 《建筑工程绿色施工规范》 GB/T 50905-2014
35 《建筑深基坑工程施工安全技术规范》 JGJ 311-2013
36 《建筑桩基技术规范》 JGJ 94-2008
37 《静压桩施工技术规范》 JGJ/T 394-2017
38 《建筑基桩检测技术规范》 JGJ 106-2014
39 《劲性复合桩技术规程》 JGJ/T 327-2014
40 《建筑地基处理技术规范》 JGJ 79-2012
41 《建筑基坑支护技术规程》 JGJ 120-2012
42 《建筑工程冬期施工规程》 JGJ/T 104-2011
43 《建筑地基处理技术规范》 JGJ79-2012
44 《建筑施工模板安全技术规范》 JGJ 162-2008
45 《钢筋焊接及验收规程》 JGJ18-2012
46 行业 《钢筋机械连接技术规程》 JGJ107-2016
47 (JGJ) 《扣件式钢管脚手架安全技术规范》 JGJ 130-2011
48 《建筑施工承插型盘扣式钢管支架安全技术规程》 JGJ 231-2010
49 《建筑施工临时支撑结构技术规范》 JGJ 300-2013
50 《建筑机械使用安全技术规程》 JGJ 33-2012
51 《施工现场机械设备检查技术规范》 JGJ 160-2016
52 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》 JGJ 196-2010
53 《建筑施工升降机安装、使用、拆卸安全技术规程》 JGJ 215-2010
54 《建筑施工起重吊装工程安全技术规范》 JGJ 276-2012
55 《建筑工程检测试验技术管理规范》 JGJ 190-2010
56 《采暖通风与空气调节工程检测技术规程》 JGJ/T 260-2011
57 《建筑工程资料管理规程》 JGJ/T 185-2009
58 《施工现场临时用电安全技术规范》 JGJ 46-2005
DL/T 5210.1-
59 电力 《电力建设施工质量验收及评价规程》
2012
60 城镇建 《城镇道路工程施工与质量验收规范》 CJJ 1-2008
61 设工程 《生活垃圾渗沥液处理技术规范》 CJJ 150-2010
62 行业 《生活垃圾焚烧处理工程技术规范》 CJJ 90-2009
1.4 主要标准
表1.4-1 主要标准
2濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
类别 序号 标准名称 编号
1 《建筑工程施工质量验收统一标准》 GB 50300-2013
2 《建筑地基基础工程施工质量验收标准》 GB 50202-2018
3 《建筑基坑工程监测技术标准》 GB 50497-2019
4 《建筑地基基础工程施工质量验收标准》 GB 50202-2018
5 《混凝土结构现场检测技术标准》 GB/T 50784-2013
6 《混凝土结构试验方法标准》 GB/T 50152-2012
7 《混凝土强度检验评定标准》 GB/T 50107-2010
8 《混凝土质量控制标准》 GB 50164-2011
国家
9 《大体积混凝土施工标准》 GB 50496-2018
(GB)
10 《钢结构现场检测技术标准》 GB/T 50621-2010
11 《建筑结构检测技术标准》 GB/T 50344-2019
12 《砌体工程现场检测技术标准》 GB/T50315-2011
13 《钢结构工程施工质量验收标准》 GB 50205-2020
14 《建筑装饰装修工程质量验收标准》 GB 50210-2018
15 《建筑工程绿色施工评价标准》 GB/T50640-2010
16 《通风与空调工程质量检验评定标准》 GBJ304-88
17 《建筑施工脚手架安全技术统一标准》 GB 51210-2016
18 《预应力混凝土管桩技术标准》 JGJ/T 406-2017
行业 19 《建筑施工安全检查标准》 JGJ 59-2011
(JGJ) 20 《钢筋焊接接头试验方法标准》 JGJ/T 27-2014
21 《建筑施工作业劳动防护用品配备及使用标准》 JGJ184-2009
城镇建设 22 《生活垃圾焚烧厂评价标准》 CJJ/T137-2019
工程行业 23 《生活垃圾焚烧厂标识标志标准》 CJJ T270-2017
1.5 应用的主要图集
表1.5-1 主要图集
类别 序号 标准名称 编号
1 《预应力混凝土管桩》 10G 409
2 《钢结构连接施工图示》(焊接连接) 15G 909-1
3 《道路-行驶普通车的混凝土路面》 93J007-2
4 《道路-行驶重型车的混凝土路面》 93J007-4
5 《排水检查井》 02(03)S515
6 《雨水口》 16S518
7 《热力管道直埋敷设》 17R410
国家 8 《建筑物抗震构造详图》 11G329-1
《混凝土结构施工图平面整体表示方法制图规则和构造
9 16G101-1
详图》(现浇混凝土框架、剪力墙、梁、板)
《混凝土结构施工图平面整体表示方法制图规则和构造
10 16G101-2
详图》(现浇混凝土板式楼梯)
《混凝土结构施工图平面整体表示方法制图规则和构造
11 16G101-3
详图》(独立基础、条形基础、筏形基础、桩基础)
12 《110kV及以下电缆敷设》 12D101-5

1.6 应用的主要法规
表1.6-1 应用的主要法规
类别 序号 名称 编号
国家 1 中华人民共和国建筑法(2019修正) 主席令2019第29号
3濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
2 中华人民共和国环境保护法(2014修订) 主席令2014第9号
3 中华人民共和国劳动法(2018修正) 主席令2018第24号
4 中华人民共和国职业病防治法(2018修正) 主席令2018第24号
5 中华人民共和国合同法 主席令1999第15号
6 建设工程质量管理条例(2019修正) 国务院令第279号

7 工程建设标准强制性条文(房屋建筑部分) 9787112155620

关于做好《建筑业10项新技术(2017)》推广应用的
8 建质[2017]268号
通知
9 危险性较大的分部分项工程安全管理规定 住建部[2018]37号令
关于实施《危险性较大的分部分项工程安全管理规定》
10 建办质[2018]31号文
有关问题的通知
1.7 其他
表1.7-1 其他

序号 类别 名称 编号
1 企业 《中建一局集团第二建筑有限公司底线管理办法》 2018版
CSCEC1B2- ST-2017)
2 企业 《中建一局二公司科技质量管理手册》
(2020年修订版)
3 企业 《房建工程施工组织设计编制指南》 2017版
4 企业 《城发环境建设期视觉识别系统》图集 /
2 工程概况
2.1 工程基本情况和各参建方基本情况
2.1-1 工程基本情况和各参建方基本情况
序号 项目 内容
1 工程名称 濮阳县生活垃圾焚烧发电项目EPC工程总承包
2 工程地址 河南省濮阳市濮阳县静脉产业园内
3 建设单位 城发环保能源(濮阳)有限公司
4 设计单位 中国轻工业广州工程有限公司
5 监理公司 中建卓越建设管理有限公司
6 质量监督单位 濮阳县质量监督管理局
7 联合体 联合体牵头单位 河南沃克曼建设工程有限公司-绿化、装修
4濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
联合体单位 河南城发环保能源有限公司-设备采购
单位 联合体单位 中国轻工业广州工程有限公司-设计及安装施工
联合体单位 中建一局集团第二建筑有限公司-土建施工
9 资金来源 企业自筹+银行融资
10 合同承包范围 土建施工
11 结算方式 按月计量
13个月(计划时间开工2021年3月1日,计划竣工
12 合同工期
时间2022年4月1日)
13 合同质量目标 合格
2.2 建筑设计概况
2.2-1 建筑设计概况
占地面积 建筑面积 计算容积率 建筑高度 火灾危险 耐火
序号 子项名称 层数
(m2) (m2) 面积(m2) (m) 性类别 等级
1
主厂
(局
1 房/主厂 6104.2 12640.73 17814.3 49.30 丁类 二级
部
房附屋
5)
2 烟囱 39.68 / / / 80.00 丁类 二级
3 坡道 994.21 / / 1 13.50 戊类 二级
综合水泵
4 513.15 430.4 638.40 1 6.40 丁类 二级
房
生产消防
5 623 / / / / / /
水池
6 冷却塔 325.50 / / 1 10.80 戊类 二级
天燃气调
7 48.00 / / / / 甲类 二级
压设备
8 地磅房 28.78 25.64 25.64 1 3.8 戊类 二级
9 地磅 188.00 / / / / / /
10 门卫室 25.14 25.14 25.14 1 3.85 / 二级
渗滤液处
11 1375.6 773.00 864.50 1 8.60 戊类 二级
理站
固化物养
12 420.00 420.00 420.00 1 7.80 戊类 二级
护车间
13 SNCR间 80.00 80.00 80.00 1 5.50 丙级 二级
14 综合楼 1009.25 2322.31 2322.31 3 12.30 / 二级
初期雨水
15 90.00 / / / / / /
收集池
16 合计 11864.51 16716.82 22190.29
2.3 结构设计概况
图2.3-1 主厂房结构设计概况
序号 项目 内容
1 结构形式 基础结构形式 PHC管桩+筏板基础
5濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
序号 项目 内容
主体结构形式 现浇钢筋混凝土框排架-抗震墙
场地地层在勘探深度50m范围内可分为9
层,具体见第2.5.1节。土对混凝土具微
基底以上土质分层情况
腐蚀性,对混凝土中的钢筋具有微腐蚀
性。
土质、水
2 场地地下水为第四系潜水,勘察期间初见
位
地下水位 水位最小埋深自然地面以下2.9~3.5m,本
工程抗浮水位标高37.6m。
场地地下水对混凝土具微腐蚀性,对混凝
地下水质
土中的钢筋具有微腐蚀性。
持力层以下土质类别 ⑥层粉砂及以下层
地基承载力 130kPa
3 地基
液化指数 轻微液化土
4 地下防水 混凝土自防水 抗渗等级P8
基础垫层 C15
状态、独立基础、基础梁 C40
混凝土
5 垃圾坑底板、垃圾坑、渗滤液
强度等级 C40P8
池
墙柱、梁板 C40
工程设防烈度 8度
6 抗震设计
抗震等级 框架抗震等级为一级,剪力墙一级
HPB300 6、8、10
7 钢筋类别 8、10、12、14、16、18、20、22、25、
HRB400
28、32
钢筋连接 机械连接 直径≥25
8
形式 搭接绑扎 直径<25
基础底板厚度(mm) /
外墙厚度(mm) 100
内墙厚度(mm) 150
结构断面 700×700、600×600、1500×700、
9 柱断面尺寸(mm)
尺寸 1000×700、1200×700、1200×800
300×400、300×500、400×800、400×1000
梁断面尺寸(mm)
等。
楼板厚度(mm) 150
楼梯、坡 楼梯结构形式 混凝土板式楼梯
10 道结构形
坡道结构形式 钢筋混凝土楼板
式
11 钢结构 格构柱、格构梁、H型钢、管桁架钢屋面、球形网架屋面、轻钢屋面
12 二次结构 蒸压加气混凝土条板、防火板隔墙、压型钢板墙
结构砼工程预防碱集料反应管理类别及有害 一类环境:不限制
13
物质环境质量要求 二a类环境:最大碱含量3.0kg/m³
2.4 机电设计概况
表2.4-1 机电设计概况
6濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
序号 项目 设计做法
生活给水管采用PP-R塑料给水管;生产清水给水管、室外埋地生活给
水管采用HDPE塑料给水管;循环冷却水管道、工业生产给水管道采用
1 给水系统
焊接钢管。生活给水上的阀门,DN≤50时用铜制截止阀,DN>50是用
铜制闸阀,工作压力为1.0MPa。
输水总管采用焊接钢管,其它采用内外壁热镀锌钢管。输水总管采用焊
消火栓 接;其他钢管,DN>50,采用沟槽式卡箍连接或法兰,DN≤50采用丝
消防
2 扣。
系统
输水总管和其它采用无缝钢管。输水总管采用焊接;其他钢管,DN>
消防炮
50,采用沟槽式卡箍连接或法兰,DN≤50采用丝扣。
空调设备由设备供应商根据生产厂家提供的产品说明书执行。
冷媒管采用无磷冷拉铜管,其规格由设备成套供应。
空调
空调冷凝水管采用硬PVC排水管,连接空调支管冷凝水排水坡度不小于
0.01,冷凝水排水主管坡度不小于0.003。
空调
垃圾贮坑除臭排烟风管采用不燃无机玻璃钢板制作,渗滤液送排排风
3 通风 风管及
管、除尘风管采用316L不锈钢板制作,其余一般用途通风风管均采用
系统 风阀
镀锌钢板制作。
主厂房垃圾贮坑除臭跟排烟系统共用一套风管,除臭风管上配电动密闭
除臭
风阀
电力
4 照明 正常照明电压采用AC220,由低压配电室照明配电柜引来。
系统
采用φ12热镀锌圆钢作接闪带、接闪杆,沿屋角、屋脊、屋檐和檐角等
5 防雷 易受雷击的部位敷设,用25×4热镀锌扁钢与接闪带焊接并暗敷在屋面
组成10m×10m或12m×8m的网格。
2.5 工程典型平、剖面图
图2.5-1 厂区整体效果图
7濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计

图2.5-2 主厂房及坡道混凝土结构图
图2.5-3渗滤液处理站混凝土结构图
8濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
图2.5-4 汽机岛混凝土结构图
9濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计

图2.5-5 厂区平面图
10濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
图2.5-6 主厂房典型平面图
11濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计
图2.5-7 主厂房1-1剖面图
12濮阳县生活垃圾焚烧发电项目EPC工程总承包施工组织设计

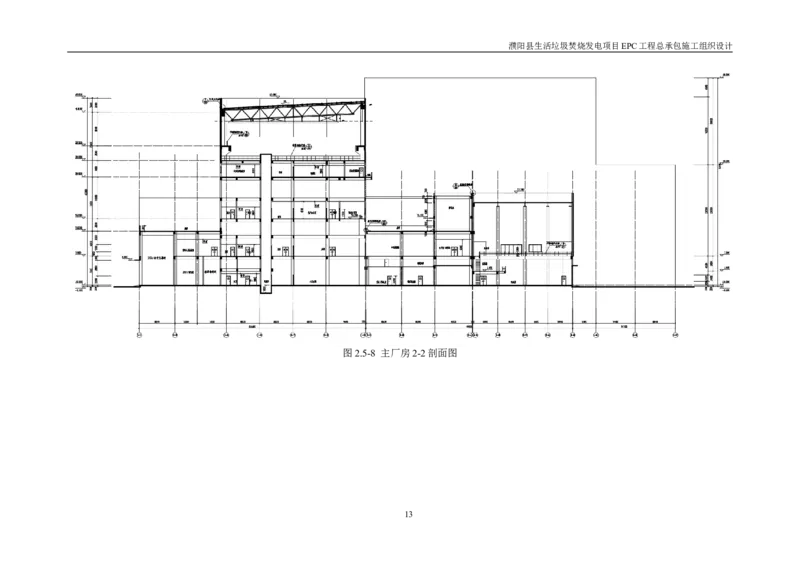

图2.5-8 主厂房2-2剖面图
13濮阳县生活垃圾焚烧发电项目EPC工程总承包
图2.5-9 主厂房3-3剖面图
2.6 工程特点、施工重难点分析及对策
图2.6-1 工程特点
序号 名称 内容
生活垃圾焚烧发电项目整个项目的土建建设为设备服务。在 EPC
工程总承包模式下,采购、设计与施工同时进行,设计图纸根据
设备资料不断变更、调整,甚至会因为设备招采、提资进度,滞
1 EPC模式
后现场施工,所以现场管理过程中往往内耗严重,出现责任不清
的情况,不仅会严重影响现场施工进度,也会增大组织协调工作
量。
由于项目是为了运营投产,业主单位往往会尽可能压缩工期,本
2 工期紧
项目13个月工期已经是业内的最短建设工期。
单体多、小、分区聚 生活垃圾焚烧发电项目一大特点就是厂区占地面积小,单体数目
3
集 多,建筑面积大多较小,又分区聚集。
表2.6-2 工程管理重难点分析及对策
序号 管理重难点 对策
本工程为 EPC 总承包工
1、进行物资储备,在结构施工阶段和设计沟通尽可能
程,施工图随工程进度,
采用相同标号钢筋。
重 结构按部位出图,并且会
1 2、与多家材料供应厂家签订合同,保证调整后的材料
点 随提资进行更改,对施工
可以及时进场,同时与队伍紧密沟通,建立图纸台账,
准备、生产组织能力,风
根据图纸变化及时调整现场施工。
险预控能力要求较高。
14濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 管理重难点 对策
根据设备安装时间和设备到货时间,倒排施工进度计
工期紧张,土建部分需与 划,前期以土建施工为主,保证土建结构施工主线;中
2 现场安装单位进行紧密配 后期,逐渐将重心转入安装单位,利用设备安装间隙,
合,合理安排施工顺序。 穿插土建施工,根据设备到货及安装顺序,土建以满足
交安条件为导向。
1、永临结合的形式优先施工厂区环形道路,保证场内
交通畅通,最大程度利用全场场地资源。
2、在项目前期优化场地布置方案,临时场地在满足土
土建与设备安装同时进
建施工条件下,充分考虑安装施工所需加工、堆放布
行,土建单位物料堆放、
置。
钢筋加工场地、钢结构拼
3、在位置上,塔吊布置考虑安装单位履带吊。在时间
3 装场地与安装单位工装场
上,一方面加快垃圾池周边结构施工,保证塔吊快速升
地、履带吊移动场地均围
节,另一方面加快烟气区施工,催促烟气区设备到场,
绕主厂房布置,场内地面
难 为安装单位提供作业条件,放缓锅炉区施工,避免前期
和空中空间资源紧张。
点 可能出现的塔吊和履带吊碰撞。
4、提前进行施工计划报备,根据施工优先顺序,错缝
调配场地资源。
本工程空间上交叉作业频 1、做好安全带、安全绳、安全帽的监督管理工作,与
繁,土建和安装分属不同 安装单位做好配合,交叉管理;
4
单位,安全施工作业管控 2、临边防护措施到位,安全监督工作、安全教育工作
困难。 落实到位。
2.6-3 工程技术重难点及对策
序号 技术重难点 对策
试验员入驻商混站配合监督CMA微膨胀剂
+聚丙烯纤维混凝土的生产。
垃圾坑底板为无后浇带大体积混凝土
1 施工前做好施工组织及保障工作,保证混凝
浇筑,质量要求较高。
土连续浇筑。施工期间需要进行严格的温度
控制,做好“外保”工作。
垃圾池、渗滤液池、综合水泵房等部
重 严格控制混凝土浇筑质量、采用三段式止水
位为防止垃圾渗出液污染周边土壤、
2 点 螺杆,严格控制止水拉杆洞口处理质量,并
地下水,其防腐、防渗要求高于一般
采用高品质防水材料,施工全过程旁站。
混凝土工程。
设备基础预埋件多(焚烧炉排架、余
热锅炉、汽包、吊车、脱销装置、汽 事前-事中-事后控制,螺栓、预埋件定位精
3
轮机、活性炭仓、反应塔、除尘器 准、牢固。
等),精度要求高。
1、采用轻型井点降水的方式提前降低水
厂区内地下水位较高,存在不透水
位。
层,与地勘报告不符,基坑开挖深度
2、在无法大放坡的位置,及时采用土钉
4 较深。
墙、钢板桩进行支护。
1、垃圾贮坑内由-6m升至26m,贮坑
1、垃圾池内外脚手架要考虑到没有材料堆
外南侧由 7m 升至 45m,中间无楼
放作业面,内、外采用三排(局部四排)脚
板,钢筋、脚手架、模板无堆放场
手架布置,内侧设置施工通道。
难 地,脚手架搭设需考虑材料堆放;
5 2、26m层施工完成后,拆除26m以下脚手
点 2、9轴线与锅炉场地相接,在26m以
架,26m以上采用悬挑脚手架。
上剪力墙无落地式脚手架搭设条件。
1、汽机岛、渣坑、垃圾池、厌氧池等
1、用品茗计算模板受力,严格按照专家论
多处存在超高重梁和超高模板施工。
证后专项方案
2、烟囱为80m高耸建筑,传统模板
6 2、烟囱外筒采用液压翻模施工方法。
施工体系不适用于烟囱外筒施工。
15濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 技术重难点 对策
1、垃圾池钢桁梁屋面,吊装重量大,
吊装场地受限。 1、根据现场实际情况和计算,选用较大型
2、锅炉间球形网架屋面跨度大,与安 号吊车,在厂区南侧进行吊装。
7 装单位交叉施工,施工时间紧张,吊 2、在地面完成拼装,计算出合理吊点,锅
装场地有限。 炉间球形网架屋面(约1300m2)一次起吊。
3、烟囱钢内筒在作业条件受限,无法 3、采用倒装法吊装的方式,顶升钢内筒。
正常吊装。
2.7 地质情况、场地现状及交通环境
2.7.1 工程地质条件
1、工程地质
根据钻探、静力触探测试、标准贯入试验、波速测试及室内土工试验等资料综合
分析,场地地层在勘探深度50m范围内可分为9层。各土层自上而下特征描述如下:
第①单元层:粉土(Q4al+pl)
褐黄色,湿,稍密,干强度及韧性低,摇振反应中等,无光泽反应。土质不甚均
匀,具水平层理,见夹有黏土微薄层,表部有 0.3m耕土。层厚3.6~4.6m,层底埋深
3.6~4.6m,层底标高47.30~48.27m。
第②层单元层:粉质黏土(Q4al+pl)
浅褐黄色,可塑,局部软塑,含锰质氧化物条带及班点,摇振反应为无,切面稍
有光泽,干强度为中等,韧性中等,中下部含水量大,结构松软。局部相变夹粉土薄
层。层厚0.9~3.7m,层底埋深5.2~8.2m,层底标高29.49~32.47m。
第②-1单元层:粉土(Q4al+pl)
灰褐色,湿,稍密,干强度及韧性低,摇振反应中等,无光泽反应。土质不甚均
匀,具水平层理,见夹有粉质黏土和粉砂微薄层,该层局部缺失。层厚 1.5~4.0m,层
底埋深7.5~9.5m,层底标高28.05~30.18m。
第③单元层:粉质黏土(Q4al+pl)
灰黄色-灰褐色,软塑-可塑。局部相变夹有微薄层粉土,单层厚度在6cm,稍密状。
包含有灰黑色腐植质粘性土团块,摇振反应无,具振动析水现象,切面稍有光泽,干
强度低,韧性低。层厚3.3~5.5m,层底埋深11.0~13.0m,层底标高38.87~41.16m。
第④单元层:粉质黏土(Q4al+pl)
浅褐黄色,青灰色,可塑-硬塑,局部软塑,含铁质氧化物条斑,无摇振反应,切
面光泽,干强度为中等,韧性中等。局部夹有薄层粉砂,含较多小姜石颗粒。层厚
4.6~7.3m,层底埋深17.0~19.5m,层底标高32.58~35.11m。
第⑤单元层:粉砂夹粉土(Q4al+pl)
16濮阳县生活垃圾焚烧发电项目EPC工程总承包
灰黄色,饱和,中密,主要以石英、长石为主,含有云母碎片,含螺壳碎片,具
铁銹、灰绿色腐植质染色现象,具水平层理,粘粒含量约占10%,含有钙质结核,核
径0.05~1.0cm,含量占5%。粉土摇振反应中等,无光泽反应,韧性低,干强度低,中
等压缩性,层厚2.0~4.6m,层底埋深20.5~22.2m,层底标高29.76~31.61m。
第⑥单元层:粉砂(Q4al+pl)
黄褐色,饱和,中密,颗粒成分以石英、长石为主,含有少量暗色矿物晶体,颗
粒级配一般,局部与粉土互层。层厚 3.5~9.6m,层底埋深 25.5~31.6m,层底标高
20.38~26.68m。
第⑦单元层粉质黏土(Q4al+pl)
黄褐色,可塑-硬塑,切面稍有光滑,干强度中等,韧性中等。偶见姜石,局部较
富集,中间夹有细砂薄层。层厚 8.9~14.0m,层底埋深 38.0~40.8m,层底标高
11.35~14.11m。
第⑧单元层细砂(Q4al+pl)
褐黄色,饱和,密实,颗粒成分以石英、长石为主,含有少量暗色矿物晶体,颗
粒级配一般,局部夹有粉砂。含粒径0.5~2.5cm钙质结核。
2、水文
根据区域资料及本次勘察结果,场地内地下水为第四系潜水,勘察期间场地地下
水水位埋深在自然地面下2.9~3.5m,稳定水位标高在34.20m左右。
3、气象
濮阳县地处东亚中纬地带,受季风影响,形成暖温带大陆性季风气候。四季分明,
春季干旱多风沙,夏季炎热雨集中,秋季凉爽日照长,冬季寒冷少雨雪。光照充足,
热量资源丰富,雨热同期,有利于作物生长;但降雨变化率大,且分布不均,因而旱
涝灾害频繁。全年平均日照时数为 2585.2hr,年太阳辐射总量为118.3千卡/cm2,年平
均气温为13.4℃,一年中温度变化明显,年平均无霜期205天。年平均降水量626.4毫
米,年际变化大,降水在时间上分布不均,多集中在夏季且变率较小,空间分布也不
均衡。
2.7.2 施工条件
1、周边环境
规划用地西侧为台上村,规划用地北侧为中交环保有限公司,东南侧为养鸡场,
施工时要采取降噪措施,避免影响养鸡场正常运行。
17濮阳县生活垃圾焚烧发电项目EPC工程总承包

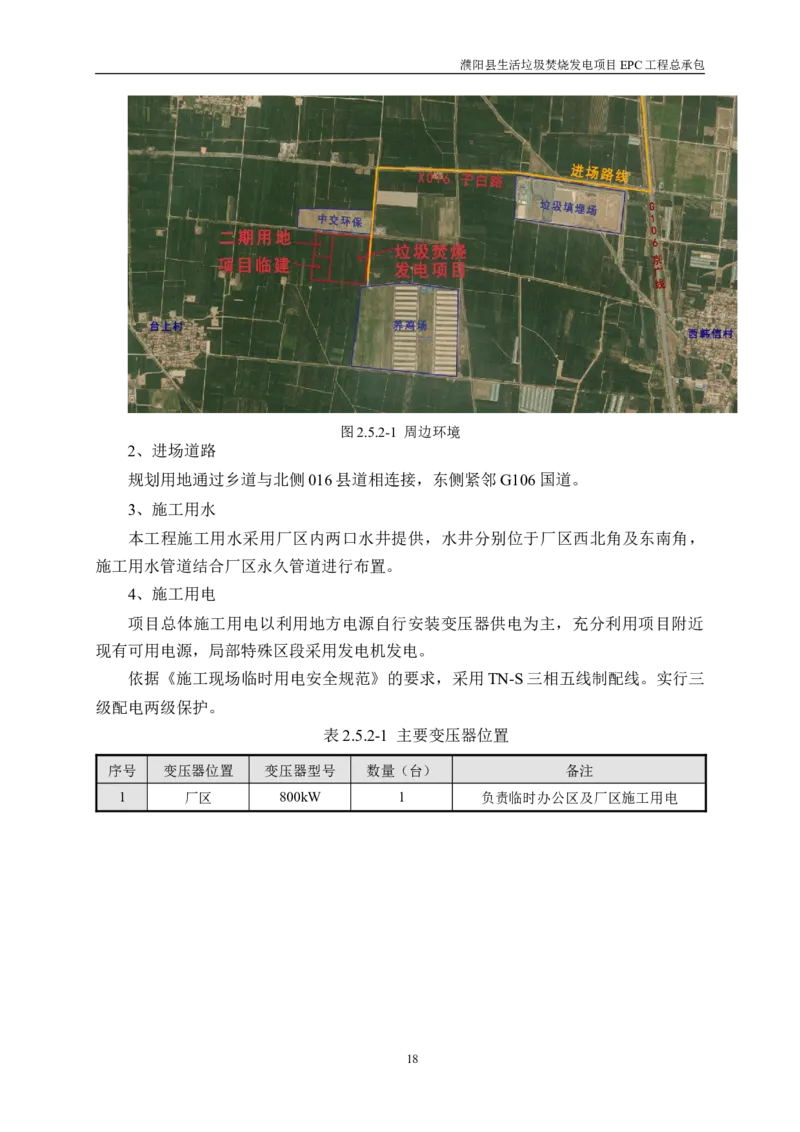

图2.5.2-1 周边环境
2、进场道路
规划用地通过乡道与北侧016县道相连接,东侧紧邻G106国道。
3、施工用水
本工程施工用水采用厂区内两口水井提供,水井分别位于厂区西北角及东南角,
施工用水管道结合厂区永久管道进行布置。
4、施工用电
项目总体施工用电以利用地方电源自行安装变压器供电为主,充分利用项目附近
现有可用电源,局部特殊区段采用发电机发电。
依据《施工现场临时用电安全规范》的要求,采用TN-S三相五线制配线。实行三
级配电两级保护。
表2.5.2-1 主要变压器位置
序号 变压器位置 变压器型号 数量(台) 备注
1 厂区 800kW 1 负责临时办公区及厂区施工用电
18濮阳县生活垃圾焚烧发电项目EPC工程总承包
3 施工部署
3.1 施工管理目标
3.1.1工期管理目标
本工程计划建设总工期13个月。计划开工日期为2021年3月1日(实际开工日期
以垃圾仓开挖时间为准),计划竣工日期为2022年4月1日。
3.1.2 质量管理目标
单位工程一次交验合格率100%,质量事故为零,不发生质量投诉,业主内部质量
排名中等以上。
创优目标为濮阳市“优质结构奖”。
3.1.3 安全管理目标
杜绝较大、重、特大伤亡事故;遏制一般安全事故;城市建设领域安全生产事故
死亡人数不突破上级下达的控制指标,轻伤率控制在 3‰以下;杜绝重大环保违规事件
的发生、无环境污染和扰民事件、环境保护达到 4个节约、5个100%;杜绝重大机械
设备、设施事故;现场日常综合管理 100%达标;杜绝一般及以上道路交通责任事故;
不发生社会负面舆论、不被属地主管部门通报,项目部不发生违法、违规行为和不产
生企业不良记录。
创优目标为濮阳市“安全文明工地”(市级)。
3.1.4 消防管理目标
火警为零,火灾事故为零。
3.1.5 科技管理目标
发表技术论文2篇,申报专利1项。
应用局下发文件《关于推广应用集团绿色施工技术的通知》25项技术。
3.1.6 绿色施工目标
不发生环保违法违规处罚。
3.1.7 BIM管理目标
BIM应用达到B级,BIM覆盖率100%。

3.1.8 CI管理目标
CI达标。
19濮阳县生活垃圾焚烧发电项目EPC工程总承包
3.2 施工组织
3.2.1 项目部施工组织系统图
图3.2.1-1 项目部施工组织系统图
20濮阳县生活垃圾焚烧发电项目EPC工程总承包
3.2.2 人员分工及职责

表3.3.2-1 项目管理人员岗位职责
序号 部门或职务 管理职责
(1)施工现场环境保护工作的第一责任人,对施工现场环境保护负全面责
任。
(2)负责项目启动和策划。
(3)负责落实项目实施的内、外部资源和条件。
(4)负责项目的组织、指挥和协调。
项目经理 (5)确定总承包项目管理机构人员的分工和岗位职责。
1
(金鹭) (6)主持编制施工组织设计,是施工组织设计的第一责任人。
(7)主持编写项目工程总承包工作报告并负责管理总承包项目管理机构的
日常工作。
(8)负责项目目标的综合控制。
(9)对项目实施的效果负责。
(10)负责项目组团队对建设和项目组成员的工作考评。
(1)贯彻执行党的路线、方针、政策,发挥监督保证作用
(2)协助开展党组织建设、党员管理教育工作,组织安排支部工作。
(3)负责入党积极分子的培养教育工作,调动各方面的积极性
(4)协助支部年度季度工作计划制订与实施管理
(5)协助开展项目班子建设和党风廉政建设,充分发挥领导班子的集体合
力
(6)协助开展项目工会工作,抓好民主管理与劳动保护监督工作,建立工
会联合会,确保民工队伍稳定
(7)协助开展共青团组织的工作以及计划生育、女工保护等工作
发展做好员工队伍建设,随时了解和把握群众思想动态,做好针对性的思
党支部副书
想政治工作,保持员工队伍稳定
2 记(宁丽
(8)协助施工现场 CI 形象实施与管理工作
艳)
(9)协助策划、组织实施项目文化活动
(10)协助项目文化建设和日常动态的宣传报道
(11)协助公文管理、会务接待管理、综合协调与公共关系管理、行政后
勤管理、信息及网络系统管理相关工作
(11)协助统筹项目部人员调配管理工作
(12)协助薪酬管理相关工作,审核项目部薪酬发放
(13)协助项目部绩效考核管理工作
(14)协助统筹培训管理工作
(15)协助项目部职称评审管理及职业资格管理、职级管理相关工作
协助统筹项目部人事档案管理工作
(1)统筹全线的施工技术工作,负责组织编制项目的施工组织设计和专项
施工方案,负责组织四新技术的推广应用工作。
(2)负责重大施工方案的审核,研究和审定项目重要的技术处理方案,组
织对项目施工中遇到的重大技术难题的研究,并指导制定解决方案,并监
督落实。
技术总工
3 (3)负责组织本项目信息管理平台的建立、运行和维护,定期组织检查、
(宁丽艳)
考核。
(4)负责组织本项目竣工文件的编制和整理工作,负责组织配合本工程各
项竣工初验、竣工验收及专项验收工作。
(5)统筹全线的技术档案工作,组织编制项目施工技术总结。
(6)负责本项目施工图设计协调及工程变更相关管理工作。
(1)协助项目经理组织项目部的正常管理工作,协助项目经理抓好施工安
生产经理 全、质量、进度及责任成本控制。
4
(吴超鹏) (2)负责项目的施工管理、安全、质量、环境保护等工作,组织编制项目
部的管理办法和文明施工管理规则,并负责贯彻落实。
21濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 部门或职务 管理职责
(3)负责本项目的组织指挥,协调各方关系,保证建设单位、监理单位及
公司指挥部指令的实施。
(4)对施工生产、进度计划全面负责,确保工程施工顺利进行。
(5)对各专业分包之间的施工生产进行协调。
(6)负责制定本专业项目工期、质量、成本、安全文明施工等各项管理目
标、措施,并组织实施各专业管理人员、施工日常工作的落实,组织各分
项工程的施工、验收工作等,及时解决施工中出现的各种问题。
(7)负责与政府各相关部门联系,协调并办理各种相关手续。
(8)工程开工前,协助项目经理召集全体工程管理人员召开首次协调会,
明确各自的分工、办事的流程及建设的要求。
(9)及时解决建设中的各种问题和矛盾,在工程施工中坚持召开工程协调
会制度。
(10)参加项目的生产例会,解决施工中人员、机具、材料的协调问题和
矛盾。
(1)贯彻执行党和国家及当地有关经济工作的方针、政策、法律、法规和
规定,结合实际情况拟定实施细则,并在实际工作中,贯彻执行。
(2)组织编制在施工程的年度计划以及计划指标的确定,分析本工程的经
营目标,参加经营决策。
商务经理 (3)组织落实承包施工任务,洽商签订各类对外经济合同。
5
(马红超) (4)组织项目部内部经营承包,建立健全各级经济责任制。
(5)组织协调本工程各项管理工作,审定本工程规章制度,推进经理部现
代化,不断提高经理部管理整体素质。
(6)掌握现代化企业管理等主要科技知识,组织经理部经济情报和信息的
收集、整理、加工、分析研究工作,为决策提供依据。
(1)负责项目部安全体系的建立、引进并推行先进的安全管理理念。
(2)组织编制重大事故预案并组织演练,提高职工处理异常情况的能力。
(3)负责项目安全、消防、环保申报、评价、办证及员工安全教育培训等
安全负责人 工作。
6
(苏晨光) (4)负责起草、完善项目安全、环保等管理制度、工作规范和流程要求。
(5)组织制定项目现场作业安全措施,确保安全施工。
(6)负责重大安全事故的调查、分析、处理。
(7)对安全工作进行监控、管理。

(1)负责项目部的质量监督管理工作,是本项目的质量负责人。
(2)认真贯彻、执行国家有关工程质量法律、法规、监督政策、公司质量
方针和项目的质量计划。
(3)审核质量控制的政策、流程、制度及操作规范,督促、检查质量政策
制度的贯彻执行。
(4)参与对供应商的评审,行使质量否决权。
(5)组织建立项目部质量保证体系,协助各工区建立有效的质量保证体
系,并监督其有效运行。
质量负责人 (6)组织编制质量管理计划,督促、检查施工质量。
7
(卜鹤) (7)组织召开质量分析会,质量例会,协调各部门的配合,开展重大质量
改善和降低成本,对工程质量情况进行具体研究分析,找出存在的问题并
监督采取有效措施预防。
(8)参加工程结构验收与竣工交验。
(9)参与工程质量事故调查、分析、组织对施工管理人员的质量意识教
育。
(10)贯彻国家及地方的有关工程施工规范、工艺规程、质量标准,严格
执行国家施工质量验收统一标准,确保项目总体质量目标和阶段质量目标
的实现。
(1)协助总工程师具体负责项目工程技术管理工作。
(2)参与设计协调,负责组织图纸会审和工程洽商工作。
8 技术部
(3)负责编制施工阶段进度计划。
(4)协助总工程师编制施工组织设计,负责编制施工技术方案、技术措
22濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 部门或职务 管理职责
施、工序设计和工艺标准。
(5)负责关键和特殊过程的技术交底工作。
(6)负责编制物资采购供应计划,审核分承包方的物资需用计划。参与部
分分承包方和分供方招标技术文件的编制。
(7)参与对工程材料、设备的选型,报批工作及材质的控制。
(8)参与编制项目质量、环境、职业安全与健康体系管理计划。
(9)参与组织重要技术措施和设备设施的安全验收工作。
(10)负责施工资料的管理工作。
(11)参与项目结构验收和竣工验收工作。
(12)负责关键和特殊过程的技术交底工作。
(13)负责项目测量监测工作。
(1)总承包项目部所有管理人员出勤考核、制工资表等服务工作。
(2)负责对各个专业分包单位的后勤管理与协调。
(3)对现场总平面进行管理,做好治安保卫工作。
(4)负责项目综合事务的管理,做好施工现场的后勤管理,宣传接待,对
9 综合办公室
外协调等方面的工作。
(5)负责项目所有来往书信、文件、图纸、电子邮件、影像资料的收发、
签转、打印、登记、归档工作。
(6)负责党群工作和廉洁检查。
(1)负责组织工程的施工,与其它专业的协调配合。
(2)按计划如期完成各项任务,保证总体施工进度的实施与落实。
10 工程部
(3)负责组织土建与其它专业的协调配合以及施工。
(4)负责项目的施工过程控制。
(1)负责项目的质量管理工作。
(2)贯彻国家及有关工程施工规范、工艺标准、质量标准,确保工程总体
质量目标和阶段质量目标的实现。
(3)负责组织编制项目质量计划并监督实施,将项目质量目标进行分解落
实,加强过程控制和日常管理,保证项目质量保证体系有效运行。
11 质量部
(4)负责实施项目过程中工程质量的质检工作,加强各分部分项工程的质
量控制,并要求相关单位进行整改并监督落实。
(5)负责工程创优和评奖的策划、组织、资料准备和日常工作。
(6)负责工程竣工后的工程的竣工验收备案工作,在自检合格的基础上向
建设单位提交工程质量合格证明书,并提请建设单位组织工程竣工验收。
(1)负责工程的预决算。
(2)负责工程的合同管理、商务谈判等工作。
(3)负责计划统计管理。
(4)具体实施项目的合同管理,参与施工队的选择,进行材料、设备的采
购、招标程序、合同签订及执行的具体实施。
(5)负责各施工队的年、月报的核实与工程款的核对,并做好阶段性的结
算工作。
12 商务部 (6)根据合同条款和有关法律依据,做好工程索赔工作。
(7)做好工程保险所需材料的收集和准备工作。
(8)根据项目的预决算,进行工程款的收取与支付。
(9)做好项目成本控制,合理组织资金周转。
(10)做好成本分析计算,为项目经理提供决策依据。
(11)组织进行各类账务报表的记载分析与上报工作。
(12)负责对主要物资供方的评价和选择,并征得业主的同意。
(13)负责主要物资的采购、供应工作。
(1)负责项目安全生产及环境管理目标、制度、方案及工作计划,并监督
实施。保护工作。
安全生产监
13 (2)负责编制项目职业健康安全管理计划和管理制度并监督实施,制定员
督管理部
工安全培训计划,并负责组织实施。
(3)负责每周的全员安全生产例会,定期和不定期组织安全生产和文明施
23濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 部门或职务 管理职责
工的检查,加强安全监督管理、消除施工现场安全隐患。
(4)负责安全目标的分解落实和安全生产责任制的考核评比。
(5)负责项目安全应急预案的编制,进行安全应急演练,保证项目施工生
产的正常进行。
(6)负责对各专业分包单位的安全监督和管理工作,督促个专业分包单位
作好安全防护工作,消除施工过程中的安全隐患,确保安全生产。
(7)负责检查、落实各项环保措施
(8)收集、整理、传达国家、地方政府颁布的环境保护法律法规及相关要
求,组织实施环境保护基本知识、技能、法律法规的教育培训。
(9)全天侯、全方位地巡查和监控生产过程中存在的环境问题,责令纠
正,作好相关记录,每月形成一期通报。
(10)组织对环境污染事件进行调查、处理。
(1)负责项目物资设备的采购和供应工作,负责与公司总部后方采购供应
支持的协调联系工作。
14 物资部 (2)负责要求各专业分包单位及时报送材料采购计划,材料报审资料,及
时采购和进场工程所需的各种材料,并对材料进行检验,保证质量。
(3)负责工程材料采购、供应、设备管理。
3.3 任务划分
3.3.1 合同范围
合同承包内容为:
1、承包商负责完成红线外1m范围内本项目的土建、钢结构、一次装饰装修、建
筑机电工程、消防工程等的设备、材料采购和施工。
2、包括厂区内的所有土方工程、土建施工(包括场平、地基处理、试桩、桩基检
测等)、全厂钢结构工程(含预埋件、直埋地脚螺栓及柱脚二次灌浆等)和装饰装饰
工程,包含但不限于主厂房/主厂房附屋、烟囱、坡道(包括入口处的快关门)、固化
物养护车间、综合水泵房、生产消防水池、净水站、冷却塔、渗沥液处理站、初级雨
水收集池、地磅、综合楼、天然气调压站、事故油池、污水外排监测站等。其中,渗
沥液处理站的厌氧系统采用混凝土厌氧池形式;卸料大厅周围外墙采用实心砖砌筑至
屋面;卸料大厅屋面梁底净标高不小于18m。
各单体包含但不限于以下工作内容:
(1)土石方工程:基础土方开挖回填、外运购土、基坑支护、降水等;
(2)防雷及接地工程:接闪杆、接闪带、引下线、接地等;
(3)基础施工及室内外基础施工完成后的回填;
(4)建筑物及构筑物主体结构、填充墙体、雨棚、二次砌体结构、埋件、设备基
础以及必要开孔;
(5)内、外墙抹灰、墙体保温、外墙涂料、外墙砖;
(6)装修装饰:室内装修部分(不含二次精装修部分);室内地面、阳台扶手、楼
梯扶手、防护栏杆、观察窗等室内配套部分;室外散水、坡道等;
24濮阳县生活垃圾焚烧发电项目EPC工程总承包
(7)防水、防渗、防腐工程;
(8)建构筑物门、窗、通风、采暖、采光井封盖、百叶窗等;
(9)操作、连接、跨接平台。
3、地形测量及施工坐标及高程方格网的建立、维护。
4、本合同范围内的所有车间引道、道路及坡道、所有的设备基础、砖砌和钢筋混
凝土排水沟、排水沟盖板、汽轮机润滑油事故油池、排污降温池、化粪池、隔油池、
澄清池、污水管道及污水检查井、管架及支架基础、过路套管、路灯基础、地下部分
的接地设施、电缆敷设、所有排管、电缆井、电缆沟、电缆沟盖板、室外供暖管网及
供暖检查井,以及相应附件等;
5、厂区内的电气安装工程,电气施工范围为照明、通风空调等总箱开始(含合同
范围内配电箱的安装)的所有电气工程内容;电气供货范围为建(构)筑物内的所有
电气设备及相关安装材料(包含但不限于各种照明灯具、开关、插座、线缆、桥架、
线槽、钢管、支吊架、封堵材料、设备接地等,其中路灯、设备本体照明及灯杆的材
料采购不在本合同范围);其中:建构筑物的防雷、接地工程由承包商负责,包含防
雷、接地材料的供货、安装、测试及验收。地面或基础面以上设备接地材料的供货及
安装由第三方负责;地面或基础面以下的防雷、接地材料的供货及安装由承包商负责,
设备或者设备基础处(不超过0.1米)预留出基础面0.5米后交第三方负责。
电气设备配管的分界点:第三方负责地坪浇筑前的其工程范围内的电气设备电缆
管的配管敷设。待第三方完成配管后,承包商方可浇筑地坪。
6、厂区内的采暖、通风空调工程:采暖、通风空调工程供货范围为建(构)筑物
内的所有采暖通风空调设备及相关安装材料(包含但不限于各种换热机组、风幕机、
空调、风机、散热器、新风机、暖风机、风口、阀门、风管、静压箱、除尘系统、除
臭系统、线缆、桥架、线槽、钢管、支吊架、保温材料、封堵材料、电柜、控制柜、
相应附件等,其中除尘设备、除臭设备、换热站、空调、电柜、控制柜的采购不在本
合同范围),施工、安装由承包商负责。
7、给排水及消防系统工程
(1)消防给水工程:厂区红线外1米内的所有建构筑物及厂区总平面的消防给水
工程供货(业主供水泵除外)及施工。
(2)生活、生产给水工程
厂区红线外1米内的所有建构筑物及厂区总平面管道基础、设备基础,结构楼板、
墙体上预留孔等由承包商负责;厂区所有建构筑物内生活给水工程供货(业主供变频
生活给水装置除外)及施工由承包商负责;厂区总平面的生活给水工程供货及施工由
承包商负责。不包括:厂区红线外 1米内的所有建构筑物及厂区总平面的生产给水工
25濮阳县生活垃圾焚烧发电项目EPC工程总承包
程(循环水管、生产工业水管、生产清水管、渗滤液及回用水管等)供货及施工。
(3)排水工程(雨水管、生产及生活污水等):厂区红线外 1米内的所有建构筑
物及厂区总平面的排水工程供货及施工由承包商负责。
8、所有的过路段埋管、地上管廊由承包商负责。所有钢结构和钢筋混凝土工程的
预埋螺栓、预埋件、预埋管、预留孔等;包括基础(或梁、砌体)上和电缆沟内等所
有预埋工程制作和施工,所有预埋材料均由承包商提供;
9、所有钢柱柱脚和设备基础的二次灌浆层材料提供和浇注。
10、厂区内所有建(构)筑物单体的防雷及接地工程,并应提供工程范围内所有
建(构)筑物单体的防雷及接地材料。
11、承包商负责提供满足现场施工及生活要求的临电、临水工程(污水和雨水的
排放应符合环评批复文件要求和当地有关部门的规定)。包括提供相关的设备及材料,
费用包含在合同价格内;
12、承包商工作范围包括厂区所有消防工程(包括防排烟系统、应急照明和疏散
指示系统、建筑灭火器配置消火栓系统等)供货、安装、调试及验收等,其中消防炮
水泵、消火栓水泵、消防炮系统(垃圾池自适巡检消防水炮)由第三方负责供货,承
包商负责安装、调试及验收;不包括:全厂特殊消防、火灾自动报警系统供货、安装、
调试、验收等。
13、厂区内所有弱电系统供货及安装工程:包含电话、网络、电视总机至各相关
建筑单体的线缆、设备、材料(包含但不限于各弱电系统引线、接线箱、各种弱电插
座、线缆、桥架、线槽、钢管、封堵材料、设备接地等);不包括:门禁、安防系统
等弱电系统采购。
14、厂区埋地电缆土建施工及相应电缆沟的施工,动力电缆及其敷设由雇主完成。
15、承包商应配合办理政府相关部门所要求的所有施工许可手续;产生的费用包
含在合同价格内(包括但不限于安全文明措施费、农民工保证金等)。
16、与第三方的接口及配合工作。
17、全部土建工程施工、调试、质检、监测、检测(基础、防渗等)及验收,以
及质量保证(保修)期内的缺陷修复。
18、承包商完成本项目的消防验收、防雷及接地验收、建筑工程所需的报检报验
(包括但不限于门窗、保温、防腐、防水材料等);配合业主完成规划验收;配合完
成建档案验收、环保验收、规划验收、竣工验收等最终验收并完整归档项目档案资料。
19、综合楼部分(包括宿舍和食堂)与二次精装修部分的接口工作范围。
20、综合楼部分(包括宿舍和食堂)建筑、结构、水电、消防、暖通、墙面刮糙、
屋面断水、防水、门窗洞口粉平等由承包人施工完毕,验收合格后,交由牵头方统一
26濮阳县生活垃圾焚烧发电项目EPC工程总承包
装修设计、施工(包含装修用门、窗等材料采购)主厂房及附屋部分与二次精装修部
分的接口工作范围:
(1)主厂房/主厂房附屋内参观大厅、参观走廊、中控室、垃圾吊控制室、办公室、
会议室、接待室、综合办公用房内部的水电、消防、暖通、墙面刮糙、屋面断水、防
水等由承包人施工完毕,验收合格后,交由发包人统一装修设计、施工(包含装修用
材料采购安装)。
(2)主厂房/主厂房附屋0米参观大厅入户门由牵头方负责设计、施工,其它门由
承包人负责;外立面窗户由牵头方设计、施工,其它窗户由承包人负责;第 2.23条第
1)款装修区域门窗由牵头方负责深化设计、施工;主厂房内部功能性门窗及其他附属
建筑的门窗均由承包人施工。
21、工程保险费。
22、设备和材料的卸车、二次搬运、代保管等工作。
23、保安、门禁:承包人负责大门、场界(围墙)及围墙内的安全保卫职责。

3.3.2 总包单位组织内部专业分包单位的施工项目
表3.3.2-1 分包单位施工项目
序号 分包工程名称 主要招标内容
主厂房及附屋、综合楼、食堂、渗滤液处理站及水功能区的地
1 防水工程专业分包
下及地上结构防水工程施工
主厂房及附屋、综合楼、食堂、渗滤液处理站及水功能区的地
2 防腐工程专业分包
下及地上结构防腐工程施工
主厂房及附屋、综合楼、食堂、渗滤液处理站及水功能区的墙
3 保温工程专业分包
体保温工作
门窗制作安装工程专业 主厂房及附屋、综合楼、食堂、渗滤液处理站及水功能区门窗
4
分包 的加工、制作、安装施工
主厂房及附屋、综合楼、食堂、渗滤液处理站及水功能区的机
5 机电工程专业分包
电工程施工
6 钢结构专业分包 主厂房及附屋、坡道的钢结构施工
3.3.3 土建机电设备、构件、配件、加工品、材料采购
合同范围土建、机电施工材料、设备均由我方采购,包括:
水泥、钢筋、商品混凝土、混凝土管桩、防水卷材、防腐材料、保温材料、防火
门、防火卷帘门、木门等。
3.4 施工部署原则及总体施工顺序
本工程以主厂房为主线,依次进行垃圾坑(施工至±0.0m)、渣坑(施工至
13.0m)、锅炉基础→烟气净化区(施工至±0.0m)→附屋(施工至±0.0m)→主体框架
结构,穿插进行设备安装→钢结构→二次结构。
单体工程综合水泵房、生产消防水池、冷却塔、固化物养护车间、初期雨水收集
池、渗滤液处理站、综合楼穿插施工。
27濮阳县生活垃圾焚烧发电项目EPC工程总承包
施工准备阶段将给排水、电力、消防管路等过路管线部分施工完成,剩余部分随
工程进度施工完成。
1、施工阶段划分
整个工程总体划分为四个阶段进行组织,各阶段重点工作内容为:
第Ⅰ阶段:土建施工阶段
全面施工土建项目,主厂房区域部分设备具备安装条件。
要完成的主要内容包括:垃圾坑、主厂房区域的基础、设备基础、主体结构;综
合水泵房及生产水池±0.00 以下工程内容;烟囱基础及上升结构;厂区管网及道路;生
活生产附属辅助设施用房以及室外工艺管道基础、钢结构的制作及部分安装。机电设
备准备到位。
第Ⅱ阶段:土建、安装交叉作业阶段
土建工程完成设备基础大部分工作,基本具备设备安装条件。该阶段是整个工程
施工组织最复杂的阶段,主要表现在作业队伍多、交叉作业多、相互间协调管理较难、
进度受各专业的影响因素增多。
在本阶段,主要要完成部分建(构)筑物的结构施工以及屋架屋顶施工、机电安
装专业完成锅炉、焚烧炉、气轮发电机、循环水泵、雾化塔以及室内外工艺管道的大
部分安装工作、部分设备具备初调、精校条件。
第Ⅲ阶段:机电设备安装及调试阶段
本阶段的土建施工已基本完成,主要作业队伍是机电设备及控制系统安装专业。
完成所有机械设备、炉窑系统和仪表控制系统的安装工作,并对各部分的单机和
局部机组系统进行调试,土建专业在本阶段完成室内二次结构及装饰装修。
第Ⅳ阶段:联动试车及环境绿化工程施工阶段
本阶段在各部分单机试车成功的基础上进行热态联动试车,对整个系统进行调试,
最终达到生产条件。土建专业在本阶段主要完成厂区环境绿化(沃克曼)及收尾工作
的施工,使整个工程具备竣工验收条件,并完成竣工验收工作,工程项目移交业主投
产使用。
2、塔吊进出场安拆时间
表3.4-1 塔吊进出场安拆时间
序号 型号 单位 数量 预计进场时间 预计出场时间
1 QTZ80(5612) 台 1 2021.4.20 2021.10.15
2 QTZ80(5612) 台 1 2021.4.28 2021.9.14
3 QTZ80(6012-6A) 台 1 2021.4.15 2021.10.30
3、各单体开工时间
表3.4-2 各单体开工时间
序号 单体名称 开工时间
1 主厂房 2021.3.1
28濮阳县生活垃圾焚烧发电项目EPC工程总承包
2 综合楼及食堂 2021.1.29
3 烟囱 2021.4.20
4 生产消防水池 2021.4.30
5 综合水泵房 2021.4.30
6 冷却塔 2021.4.30
7 渗滤液处理站 2021.4.29
8 坡道 2021.7.14
9 初期雨水收集池 2021.5.25
3.5 施工区域、流水段划分
1、施工区域主要划分为五部分,分包由不同的施工队伍施工,在各自内部进行流
水。
3.5-1 主要施工区域
序号 施工区域 内容
1 主厂房及附屋 垃圾池、渣坑、卸料大厅、大堂、锅炉基础、汽机房等
2 钢结构 锅炉间、烟气间钢结构主体,钢结构屋面
3 烟囱 烟囱
4 综合楼及食堂 烟囱及食堂
综合水泵房、冷却塔、生产消防水池、SNCR间、固化物养护车间、初
5 水功能区
期雨水收集池、渗滤液处理站
3.6 大型机械设备选择
3.6.1 土方设备选择
表3.6.1-1 土方设备
序号 机械 型号 单位 数量 预计进场时间 预计出场时间 备注
1 挖掘机 PC360-8M0 台 2 2021.1.25 2021.9.19
2 挖掘机 PC450-7 台 2 2021.3.1 2021.9.19 此间按照开
3 挖掘机 ZE60E 台 2 2021.3.1 2021.6.30 挖、回填时间
4 装载机 ZL-50 台 2 2021.1.25 2021.9.19 多次进出场
5 装载机 ZL-50 台 2 2021.1.25 2021.6.30
3.6.2 塔吊的选择
表3.6.2-1 塔吊型号选择
序号 型号 臂长 安装高度 自由端高度 安装位置
1 QT80(6012) 45 28 28 水功能区中央
2 QT80(5612) 56 55 20 主厂房东侧
3 QTZ80(6012) 55 65 20 主厂房西侧
3.6.3 泵送机械的选择
混凝土泵送主要采用混凝土泵车(56m泵)泵送,垃圾坑40m以上层采用塔吊配
合料斗进行浇筑。
3.7 大型设备及大宗物料吊装运输计划
本工程涉及钢结构吊装施工,将采用汽车吊以及工程本体行车吊进行结构的吊装
29濮阳县生活垃圾焚烧发电项目EPC工程总承包
运输。具体吊装设备及方法见详细专项施工方案。
本工程1#和2#塔吊为群塔作业,施工过程中与安装工程履带吊交叉作业,具体保
证措施见群塔作业方案。
3.8 施工进度计划
3.8.1 施工进度计划
本工程开工日期为2021年3月1日,计划完工日期为2022年4月1日,以72+24
小时试运行合格作为完工标志。具体进度计划见附图2。
3.8.2 工程关键控制点
表3.8.2-1 工程关键控制点
序号 项目名称 里程碑节点
1 项目启动 2020/11/15
2 综合楼、食堂结构封顶 2021/5/5
3 综合楼、食堂整体移交业主装修 2021/6/16
4 垃圾池土方开挖 2021/3/1
5 0.0m锅炉基础交安 2021/4/21
6 13.0m锅炉基础交安 2021/5/26
7 垃圾池结构到顶 2021/10/31
主厂房及附楼
8 卸料大厅结构到顶 2021/9/1
9 钢结构结构封顶 2021/10/20
10 汽机间结构到顶 2021/9/15
11 主厂房建筑封顶 2021/12/30
12 生产水进入生产水池(生产/消防水池) 2021/8/25
13 具备垃圾进场条件 2021/12/10
14 72+24小时试运行 2021/12/28
3.9 组织协调
3.9.1 与监理单位的工作协调
1、在施工全过程中,严格按照经建设单位及监理单位批准的“施工组织设计”和
各项施工方案进行质量管理。
2、工程施工过程中要充分尊重、服从和配合监理工作,有效协调工程各方的工作
关系,使工程各方处于一种稳定、和谐、可靠、相互信任的合作关系。
3、工程施工过程中,严格执行报验制度,上道工序未进行检查或不合格前,绝不
进行下道工序的施工。
4、建立业主和监理参与的定时监理例会(每周一下午三点)和不定时监理例会,
建立微信群,加强沟通,及时解决工程质量、进度等问题。
3.9.2 与建设单位之间的协调
1、加强与业主的沟通和了解,根据业主的建设意图,征求业主对工程施工的意见,
30濮阳县生活垃圾焚烧发电项目EPC工程总承包
对业主提出的问题将及时予以答复和处理,不断改进我们的工作。
2、当好业主的助手和参谋,根据业主的建设意图,发挥我公司的技术优势,站在
业主的高度从工程的使用功能、设计的合理性等方面考虑问题,多提合理化建议。
3、积极主动高效地为建设单位服务,协助建设单位落实重大施工事宜和施工条件,
解决工程实施过程中的重大问题,协助建设单位做好专业承包商和材料设备选型和招
标工作,充分体现文明、高素质的施工企业形象。
3.9.3 与设计单位的配合
1、在施工前及施工过程中,积极与设计单位联系,了解设计意图及工程要求,对
设计图中产生疑义的部分及时与设计院沟通,力求完美体现设计意图。
2、在工程施工过程中,尊重设计,对于建设单位方提出设计变更、洽商等,主动
承担起建设单位与设计方联络员的责任,征求设计人意见,并提出我方的合理化建议,
力求使各方达成共识。
3、针对施工阶段重难点与设计提前沟通,优化图纸,从设计端开始解决施工中可
能出现的问题。
4、定期将工程信息以及图纸需求反馈至设计人员,使其对施工进展情况有所了解,
以利其对有关工作提前进行安排,就早出图。
3.9.4 与其他联合体单位的配合
1、做好界面划分工作,确定各家单位的施工任务与施工界限,明确交安的要求。
2、与设备采购单位办好物资移交手续,做好物资开箱五方验收工作。
3、场地狭小,需与各家单位就现场施工部署进行讨论,明确各自需求,做好区域
划分。
4、就安全文明施工达成一致协议。
3.9.5 分包管理措施
1、项目部在分包进场后对分包进行交底,明确与分包的责任、义务,确定施工详
图报审、进场材料报验、施工平面管理、质量管理、安全管理、资料管理等程序以及
会议制度等,从而作到总包管理、协调有章可循。
2、审核分包商的施工进度计划。当不同分包方计划之间发生矛盾时,按其在总体
计划中的重要程度,协调其提前或推迟时间,以保证总目标的实现。
3、本工程所有分包商的施工必须按照总包的创优要求编制自施范围的创优方案。
4、每周一晚七点召开总包协调例会,协调分包方之间的施工干扰,解决施工中的
各种问题。
5、每周综合安全检查:每周举行各分包方参加的安全会议和现场检查,在施工过
程中随时对分包商的安全施工进行监督检查,对不安全因素及时指出并令其改正,对
31濮阳县生活垃圾焚烧发电项目EPC工程总承包
危及人身安全的作业,总包方发出停止其施工的指令;按绿色施工的要求,检查分包
方对通风、防尘、环境污染等有关规定的执行情况。
3.9.6 协调周边居民、政府关系
1、成立现场管理小组,加强与当地街道、环卫环保、派出所、市政城管等部门的
联系,及时解决可能出现的扰民、民扰等问题,确保工程顺利进行。
2、协调政府的关系:本工程的顺利施工,与政府有关部门的支持与配合是密切相
关的。为此项目部将作到:
(1)严肃认真地执行政府有关规定,对各有关部门下达的各项指令、通知、要求,
必须及时贯彻落实,并将落实情况汇报给有关部门。
(2)处理好与政府部门的关系,首先须了解和掌握政府的各项相关规定的内容、
要求,尊重和执行政府的要求,对有争议的事项,应耐心做解释工作,力求从政策上
达到对方的认同,从情理上求得对方的理解。
(3)在处理与政府官员的关系上,必须以遵纪守法为原则。
32濮阳县生活垃圾焚烧发电项目EPC工程总承包
4 施工准备
4.1 技术准备
4.1.1 一般性准备工作
1、组织项目部有关人员熟悉图纸,图纸会审,发现设计存在的问题。
2、组织对施工组织设计、专项方案进行交底。
表4.1.1-1 主要培训及交底计划
序号 培训或交底内容 时间 参加人员 方式 组织单位
1 施工组织设计 2021.2.10 项目全体 会议交底 技术部

2 深基坑专项施工方案 2021.2.26 项目全体 会议交底 技术部
3 塔吊安拆施工方案 2021.4.1 项目全体 会议交底 技术部
4 高支模专项施工方案 2021.4.3 项目全体 会议交底 技术部
5 轻型钢屋面专项施工方案 2021.10.20 项目全体 会议交底 技术部
6 锅炉基础专项施工方案 2021.2.25 项目全体 会议交底 技术部
7 钢结构专项施工方案 2021.6.10 项目全体 会议交底 技术部
8 烟囱专项施工方案 2021.4.1 项目全体 会议交底 技术部
3、准备好本工程所需用主要规程、规范、标准、图集和法规。
4、技术总工组织有关人员学习规程、规范的重要条文,加深对规范的理解,并认
真学习现行版本强制性条文。
4.1.2 计量器具配置计划

表4.1.2-1 计量器具配置计划表
序号 仪器名称 型号 数量 用途 进场时间
1 测地型GPS接收机 A10 1台 测设控制 2021.1
拓普康
2 全站仪 1套 测设控制 2021.1
ES602-G
苏州一光
3 水准仪 2套 测设控制 2021.1
DSZ2
4 钢卷尺 50m 2个 测量放线 2021.1
5 钢卷尺 5-10m 4个 测量放线 2021.1
6 塔尺 5m 4个 测量放线 2021.1
7 坍落度筒 1套 φ200×100×300 混凝土物理性能 2021.1
8 混凝土回弹仪 1个 / 混凝土强度 2021.1
9 钢直尺 2把 50cm、30cm 混凝土塌落度 2021.1
10 砂浆试模 10组 70.7×70.7×70.7 砂浆试块强度 2021.1
11 混凝土抗压试模 20组 100×100×100 混凝土试块强度 2021.1
12 拆模气泵气枪 1套 / 混凝土试块 2021.1
13 环刀 150个 200cm3 测压实度用 2021.1
14 灌砂筒 2套 φ150mm 测压实度用 2021.1
15 混凝土振动台 1台 / 制作混凝土试块 2021.1
16 混凝土抗渗试模 3组 175×185×150 混凝土抗渗等级 2021.1
33濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 仪器名称 型号 数量 用途 进场时间
标养室恒温恒湿设 混凝土、砂浆养
17 1台 / 2021.1
备 护
18 电子天平 1台 0.01/2000g 压实度用 2021.1
19 电子秤 1台 1g/15kg 压实度用 2021.1
20 电子温度计 1个 / 测沥青温度用 2021.1
测量钢筋直径间
21 游标卡尺 1把 300mm 2021.1
距
150×150×600/100× 混凝土试块抗折
22 混凝土抗折试模 3组 2021.1
100×400 强度
23 干湿温度计 2套 / 养护室用 2021.1
24 压力试验机 1台 DYE-2000 混凝土强度 2021.1
4.1.3 施工方案编制计划
1、一般方案编制计划
表4.1.3-1 一般施工方案编制计划表
序号 施工(专项)方案名称 编制人 完成时间 审批单位 备注
1 施工组织设计 金鹭、宁丽艳 2021.2.18 公司总部 李金元
2 测量方案 张杰 2021.2.15 项目部 金鹭
3 试验规划施工方案 李鹏东 2021.3.15 项目部 金鹭
4 MC劲性复合桩试桩施工方案 李成龙 2021.1.17 项目部 金鹭
5 MC劲性复合桩施工方案 李成龙 2021.1.18 项目部 金鹭
垃圾坑大体积混凝土浇筑专项施
6 吴奇飞 2021.4.13 项目部 金鹭
工方案
7 深基坑专项施工方案 吴奇飞 2021.2.20 公司总部 李金元
8 渣坑基坑专项施工方案 吴奇飞 2021.3.18 公司总部 李金元
9 地下防水工程施工方案 吴昊天 2021.3.27 项目部 金鹭
10 主厂房专项施工方案 吴奇飞 2021.3.20 项目部 金鹭
11 烟囱基坑专项施工方案 任肖 2021.5.2 公司总部 李金元
12 烟囱基础施工方案 任肖 2021.5.10 项目部 金鹭
13 烟囱翻模专项施工方案 任肖 2021.5.14 公司总部 李金元
14 烟囱平台、内筒施工方案 任肖 2021.9.30 项目部 金鹭
主厂房超重大梁及超高模板支撑
15 陈少岩 2021.4.27 公司总部 李金元
架安全专项施工方案
垃圾贮坑内外脚手架安全专项施
16 陈少岩 2021.4.27 公司总部 李金元
工方案
17 主厂房外脚手架专项施工方案 陈少岩 2021.5.20 项目部 金鹭
18 主厂房ALC板专项施工方案 陈少岩 2021.8.21 项目部 金鹭
19 装饰装修专项施工方案 吴奇飞 2021.10.05 项目部 金鹭
20 汽机岛清水混凝土专项施工方案 吴奇飞 2021.5.22 项目部 金鹭
21 钢结构吊装专项施工方案 吴奇飞 2021.8.20 公司总部 李金元
22 综合楼专项施工方案 陈少岩 2021.3.9 项目部 金鹭
23 水功能区开挖施工方案 任肖 2021.5.8 项目部 金鹭
24 水功能区专项施工方案 任肖 2021.4.16 项目部 金鹭
25 坡道专项施工方案 陈少岩 2021.10.30 项目部 金鹭
26 室外给排水管线专项施工方案 任肖 2021.1.10 项目部 金鹭
27 室外电力管线专项施工方案 黄驰强 2021.1.10 项目部 金鹭
28 路基专项施工方案 李成龙 2021.1.31 项目部 金鹭
29 混凝土面层施工专项施工方案 刘钧奇 2021.1.31 项目部 金鹭
30 沥青面层施工专项施工方案 吴昊天 2021.11.24 项目部 金鹭
31 临建施工方案 陈少岩 2021.1.14 项目部 金鹭
32 临时用电施工组织设计 吴奇飞 2021.1.10 公司总部 李金元
33 防汛应急预案 吴奇飞 2021.2.20 项目部 金鹭
2、危险性较大的分部分项工程清单
34濮阳县生活垃圾焚烧发电项目EPC工程总承包
表4.1.3-1 危险性较大的分部分项施工方案编制计划表
是否需要专 拟论证时

序号 施工(专项)方案名称 编制人 完成时间 审批单位
家论证 间
1 深基坑专项施工方案 宁丽艳 2021.1.20 公司总部 是 2021.2.5
2 塔吊安拆施工方案 吴奇飞 2021.4.1 公司总部 否 /
3 高支模专项施工方案 陈少岩 2021.5.6 公司总部 是 2021.5.21
轻型钢屋面专项施工方
4 吴奇飞 2021.9.11 公司总部 否 /
案
烟囱基础开挖专项施工
5 吴奇飞 2021.4.1 公司总部 否 /
方案
水功能区开挖专项施工
吴奇飞 2021.4.28 公司总部 否 /
方案
6 钢结构专项施工方案 宁丽艳 2021.8.17 公司总部 是 2021.9.1
7 烟囱翻模专项施工方案 宁丽艳 2021.5.20 公司总部 是 2021.6.5
4.1.4 施工资料编制计划
1、对施工进程的各个节点施工进行认真记录,包括质量要求、进度要求等。
2、对检验批的每个子分部等都要如实进行编制填写。
3、资料的编制要和施工进程同步,不允许先施工,后补施工资料。
4、专业分包资料由专业分包单位编制。
5、由资料员刘秋艳负责收集,技术负责人吴奇飞定期对资料进行抽查。
表4.1.4-1 施工资料编制计划表
序号 施工资料编制内容 编制单位
1 施工管理资料 项目技术部/工程部
2 施工技术资料 项目技术部
3 施工测量资料 项目技术部/测量部
4 施工物资资料 项目物资部
5 施工记录 项目技术部/工程部
6 施工试验资料 项目技术部/实验室
7 过程验收资料 项目质量部
8 施工质量验收资料 项目质量部
4.1.5 试验、检测计划

1、原材试验检测计划
表4.1.5-1 原材试验检测计划
备
序号 检测项目 检测内容 检测频率
注
袋装水泥不超过 200t,散装
1 水泥 细度、凝结时间、安定性、胶砂强度
水泥不超过500t
每批次进场检验一次,每检
2 钢筋 拉伸、弯曲、反弯、重量偏差
验批代表数量不得超过60t
钢筋焊接 以 300 个同接头型式、同钢
3 拉伸、冷弯试验
接头 筋级别的接头作为1批
钢筋机械 以 500 个同接头型式、同钢
4 拉伸试验
连接 筋级别的接头作为1批
使用前测两个样品,使用过
颗粒级配、筛分、含泥量
粗集料 程中每2000m3测2个样品
5 (级配碎 含水量 每天使用前测2个样品
石掺灰) 相对毛体积密度、吸水率、压碎值、粉 使用前测 2个样品,砾石使
尘含量、针片状颗粒、软石含量 用过程中每2000m3测2个样
35濮阳县生活垃圾焚烧发电项目EPC工程总承包
备
序号 检测项目 检测内容 检测频率
注
品,碎石种类变化重做两个
样品
含水率 每天使用前测2个样品
使用前测两个样品,使用过
级配
程中每2000m3测2个样品
6 细集料
每种细集料使用前测两个样
(级配碎
液限、塑限 品,使用过程中每2000m3测
石掺灰)
2个样品
使用前测两个样品,使用过
毛体积相对密度、吸水率
程中每2000m3测2个样品
每批次进场检验一次,每检
级配、针片状颗粒含量、含泥量、压碎
验批代表数量不得超过 400
粗集料 值、洛杉矶磨耗试验
m3或600t。
7 (沥青混
表观相对密度、吸水率、洛杉矶磨耗、
合料用)
磨光值、粘附性、冲击值、软石含量、 配合比设计时必做。
坚固性、石料岩性分析
每批次进场检验一次,每检
细集料
级配、含泥量、砂当量(或亚甲蓝值) 验批代表数量不得超过 400
8 (沥青混
m3或600t。
合料用)
表观相对密度、棱角性 配合比设计时必做。
每批次进场检验一次,每检
筛分、密度、吸水率、含泥量、泥块含
验批代表数量不得超过 400
量、针片状颗粒含量、压碎值
粗集料 m3或600t
9 (水泥砼 含水量 混凝土开盘前
用) 表观密度与堆积密度、石料抗压强度、
坚固性、三氧化硫含量、氯化物含量、 配合比设计时必做。
碱活性检验
每批次进场检验一次,每检
级配、含泥量、泥块含量 验批代表数量不得超过 400
细集料
m3或600t
10 (水泥砼
含水量 混凝土开盘前
用)
表观密度与堆积密度、坚固性、三氧化
配合比设计时必做
硫含量、氯化物含量、碱集料反应
11 石料 饱水抗压强度 每一料源检验1次
针入度、15℃延度、软化点、10℃延 进场时每批次检验一次,每
度、针入度指数、蒸发残留物含量、老 检 验 批 代 表 数 量 不 超 过
道路石油
12 化试验 100t;施工期间每2天一次
沥青
溶解度、密度、闪点、60℃粘动力粘
配合比设计时必做
度、蜡含量
进场时每批次检验一次,每
针入度、针入度指数、软化点、延度、
检 验 批 代 表 数 量 不 超 过
离析、老化试验
13 改性沥青 100t;施工期间每天一次。
运动粘度135℃、闪点、溶解度、弹性
配合比设计时必做
恢复25℃
破乳速度、粒子电荷、筛上剩余量、粘
进场时每批次检验一次,每
度、蒸发残留物试验(残留物含量、针
乳化沥 检 验 批 代 表 数 量 不 超 过
入度、软化点、5℃延度、溶解度)、
14 青、改性 100t;施工期间每2天一次
贮存稳定性
乳化沥青
与粗集料的粘附性、与粗、细粒式集料
配合比设计时必做
拌和试验
粉煤灰 细度、需水量比、烧失量、三氧化硫、
每批次进场检验一次,每检
15 (水泥混 含水量、安定性、均匀性抗压强度比、
验批代表数量不超过200t
凝土) CaO含量、游离CaO含量
36濮阳县生活垃圾焚烧发电项目EPC工程总承包
备
序号 检测项目 检测内容 检测频率
注
外观、粒度范围、消石灰含量、表观密
进场时每批次检验一次,每
16 矿粉 度、塑性指数、含水量、亲水系数、加
检验批代表数量不超过100t
热安定性
含水率 每天使用前测2个样品
每进场一批检验一次,每检
17 石灰
有效氧化钙镁含量、未消化残渣含量 验批代表数量为100T,不足
100T按一批检验
每 5000m³或土质发生变化
颗粒分析、界限含水率、标准击实试
18 土 时,料源不同,性质不同的
验、天然含水率、CBR试验
土至少一次
备注:同批号、同型号、同生产厂家、同规格为一批。
2、现场过程试验检验项目
表4.1.5-2 现场过程试验检验项目、检验频率汇总表
序号 检验内容 取样批量原则(数量) 见证检验比例 备注
路基、基层 路基压实度 每1000m²/3个点
1
填筑 基层压实度 每1000m²/1个点
级配碎石含泥量、颗粒级 每批次进场检验一次,每检验批代
配、压碎值、针片状含量 表数量不得超过400 m3或600t
孔隙率:每200m每压实层测1处
碎石垫层、
2 压实 沉降差:每50m测1个断面,每个
填石路基
断面测5点
落锤式弯沉仪:每1km每一双车道
弯沉
测40点
混合料级配 每2000m²1次
灰剂量 每2000m²1次
无机结合料 压实度 每一作业段检查6次以上
3 稳定材料现 含水率 每一作业段检查6次以上
场抽检 强度 每一作业段不少于9个
弯沉 每一评定段每车道40~50点
承载比 每2000m²1次
每天1~2次,以2个试样的平均值
矿料级配
评定
沥青含量 每次摊铺作业时测定
热拌沥青混 每天1~2次,以4~6个试样的平均
4 马歇尔试验
合料 值评定
浸水马歇尔试验 必要时(试件数同马歇尔试验)
必要时(以3个试样的平均值评
车辙试验
定)
压实度 每2000m²一组
平整度 每200测2处×5尺
落锤式弯沉仪:每1km每一双车道
弯沉值
测40点
5 沥青路面
渗水系数 每200m测1处
摩擦系数 每200m测1处
构造深度 每200m测1处
厚度 每200m测1点
重要及主体砌筑物,每工作班制取
6 水泥砂浆 稠度、凝结时间、抗压强度 2组;一般及次要砌筑物,每工作
班制取1组
7 混凝土路面 坍落度 每工作班不少于2次
37濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 检验内容 取样批量原则(数量) 见证检验比例 备注
每班留2-4组试件,日进度小于
弯拉强度 500 m取2组,≥500 m取3组,
≥1000 m取4组
抗滑构造 每200m测1处
板厚度 每200m测2点
抗压强度 每工作班不少于两组
同生产工艺、强度等级、原材料、
配合比、养护条件且龄期一致,抽
8 预制混凝土 检数量不宜少于同批构件总数的
回弹强度
30%且不宜少于10件;
当检验批构件数量大于30个时,
抽样构件数量可适当调整
坍落度 每工作班不少于两次
每 80~200m3或每一工作班应制
9 混凝土 抗压强度
取 2 组
抗渗性能 每500m³留置一组
压力管道不大于1千米,无压管道
10 闭水试验 渗水量
不超过5个井
每批同类构件抽查10%,且不应少
于3件,被抽查构件中,每一类型
11 钢结构探伤 磁粉探伤、着色探伤 焊缝按条数抽查5%,且不应少于
1条;每条检查1处,总抽查数不
应少于10处。
单桩竖向抗压静载 总桩数1%且不少于3根
12 PHC管桩 单桩竖向抗拔静载 总桩数1%且不少于3根
桩身完整性 总桩数的30% 不少于20根
3、标准试验检验项目
表4.1.5-3 标准试验检验项目、检验频率汇总表
序号 项目 检测内容 检测频率
每种水泥砼强度等级至少做三个水
水泥砼配合 配合比设计、拌合物坍落度、拌合
1 灰比,每个水灰比应拌三组相同的
比设计 物容重
试样
每种砂浆强度等级至少做三个不同
水泥砂浆配
2 配合比设计、稠度、分层度、密度 的配合比,水泥用量按基准配合比
合比设计
分别增减10%
重型击实试验 材料发生变化时
水泥、石灰 承载比 材料发生变化时
稳定类材料
3 抗压强度 每次配合比试验
配合比设计
绘制EDTA曲线 水泥、石灰品种发生变化时
延迟时间 水泥品种变化时
油石比 配合比时必做
矿料间隙率 配合比时必做
沥青混合料
4 理论密度 配合比时必做
配合比设计
沥青体积百分率 配合比时必做
矿料级配 配合比时必做
38濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 项目 检测内容 检测频率
马歇尔稳定度 配合比时必做
流值 配合比时必做
车辙性能 配合比时必做
每5000m3或土质发生变化时,料源
5 土工击实 最大干密度、最佳含水量
不同,性质不同的土至少一次
级配碎石击 每5000m3或土质发生变化时,料源
6 最大干密度、最佳含水量
实 不同,性质不同的土至少一次
4、特殊原材试验检验项目
表4.1.5-4 特殊原材试验检验项目、检验频率汇总表
序号 项目 检测内容 检测频率
离心铸铁管DN40-300,批次200
根,过程控制1200根;DN350-
600,批次100根,过程控制600
球墨铸铁 尺寸、直线度、拉伸试验、布氏硬
1 根;DN700-1000,批次50根,过
管、管件 度、涂层和内衬
程控制300根;DN1100-2600,批
次25根,过程控制150根;非离心
所有型号,批次4ta,过程控制48ta
管材:用相同原料、配方和工艺连
续生产的同一规格管材作为一批,
管材纵向回缩率、熔体质量流动
每批数量不超过100t。生产7d仍不
率、氧化诱导时间、管件加热试
HDPE管 足100t,则以7d产量为一批
2 验、抗冲击强度试验、焊接强度试
材、管件 管件:用相同原料、配方和工艺生
验、静液压强度试验、真空试验、
产的同一规格管件作为一批,每批
管材环刚度
数量不超过5000个。如生产7d仍
不足批量,则以7d产量为一批
尺寸、外径、壁厚、碳黑含量、颜
同一混配料、配方和工艺连续生产
料及碳黑分散、氧化诱导期、熔体
3 PE排水管 的同一规格管件作为一批,每批数
流动速率、静液压强度、断裂伸长
量不超过100t
率、纵向回缩率、耐候性
尺寸测量、密度、维卡软化温度、
同一混配料、配方和工艺连续生产
PVC排水 二氯甲烷浸渍试验、纵向回缩率、
4 的同一规格管材作为一批,每批数
管 落锤冲击试验、静液压试验、适用
量不超过100t
性
每批随机抽取5卷做外观检查,抽
5 塑料排水板 外观及排水、力学性能 一卷切2米以上检测排水、力学性
能
单桩承载力 抽查桩数的0.2%且不少于3根
水泥土双向
6
搅拌桩
强度(取芯法) 抽查桩数的3%且不少于3根
桩长 全部
单桩竖向抗压静载 总桩数1%且不少于3根
7 PH管桩
单桩竖向抗拔静载 总桩数1%且不少于3根
桩身完整性 总桩数的30% 不少于20根
掺量大于1%的外加剂不超过100
混凝土外加
8 匀质性检验、拌和物砼性能检验 t,掺量小于1%的外加剂不超过50
剂
t
39濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 项目 检测内容 检测频率
干密度、抗压强度、吸水率、导热
9 泡沫混凝土 每工作班不少于两次
系数
10 绿化种植土 PH值、含盐量、有机质含量、 每1000m²为一批次,检测5点
同类别、同组批、同强度15000为
11 砖 透水系数、抗压强度、抗折强度
一检验批,抽取10块进行力学检测
拉伸试验、弯曲试验、抗剪力试验
同型号、同料源、同一生产设备每
12 钢筋网片 重量偏差
检验批不超过60t
网片尺寸、网片表面
每批次进场检验一次,每检验批代
外观尺寸、拉伸试验、冷弯试验
表数量不超过60t
板厚度大于20mm,100%进行检
查;板厚度大于等于12mm,30%
13 钢板 超声探伤
进行检查;板厚度小于12mm可不
检查
焊接无损检查 100%进行超声探伤
14 焊钉 弯曲、拉伸试验 连续焊接10个试样
外形尺寸、抗拉强度、弯曲、尺
15 钢纤维 批次进场检验一次,每5T为一批
寸、重量、外观质量
每批次进场检验一次,每检验批代
16 泵送剂 匀质性检验、拌和物性能检验
表数量不超过60t
每批次进场检验一次,每检验批代
17 防冻剂 匀质性检验、拌和物性能检验
表数量不超过50t
油脂、糖类、游离酸类、PH值、
18 水 每一水源检验一次
硫酸盐含量
19 防水层 防水层厚度、粘结强度 每200m²为一检验批次
同一生产厂家,同一规格型号的材
导流直流电阻、绝缘、保护套厚 料数量为基数进行取样,材料数量
20 电缆线 度、单根垂直燃烧、电压试验、绝 (长度)在1万m及以下的取一组试
缘保护套老化前机械性能 样,一万米以上的按2万米取样一
组,但取样数量不少于两组
外径不大于76mm,并且壁厚不大
于3mm:400根
外径大于351mm:50根
化学成分、拉伸、硬度、冲击、压 其他尺寸:200根
21 无缝钢管
扁、弯曲、镀锌层 剩余钢管的根数,如不少于上述规
定的50%时则单独列为一批,少于
规定的50%时可并入同一牌号、同
一炉号和同一规格的相邻一批中
同牌号、同规格为一批;
拉伸试验、弯曲试验、压扁试验、 ≤25mm,1000一批;>25-
22 镀锌钢管
水压试验、尺寸、表面质量 50mm,750根一批;>50mm,500
根一批

加气混凝土
23 强度、干密度 15万块/批
砌块
断裂模数、破坏强度、吸水率、抗 同产品、同规格、同级别5000m²
24 陶瓷砖
热震性 为一批
拉力、伸长率、不透水性、低温弯
25 防水卷材 1000m²一批
折
40濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 项目 检测内容 检测频率
固体含量、拉伸、伸长率、不透水
26 防水涂料 5t一批
性、低温弯折
27 止水带 拉伸强度、扯断伸长率、撕裂强度 以每月同标记的止水带产量为一批
每批同类构件抽查10%,且不应少
于3件,被抽查构件中,每一类型
28 钢结构探伤 磁粉探伤、着色探伤 焊缝按条数抽查5%,且不应少于1
条;每条检查1处,总抽查数不应
少于10处。
同厂家、同产品建筑面积20000m²
保温节能材 导热系数、密度、压缩强度、燃烧
29 以下不少于3次,20000m²以上不
料 性能
少于6次
30 建筑外窗 水密性、气密性、抗风压性能 每100樘为一批
细度、凝结时间、限制膨胀率、抗
31 膨胀抗裂剂 同厂家、同批号每200T一次
压强度
长度、当量直径、含水率、抗拉强
32 聚丙烯纤维 度、初始模量、断裂伸长率、耐碱 同厂家、同批号每15T一次
性

4.1.6 样板项、样板间计划
表4.1.6-1 质量样板计划
形式及完成
序号 样板名称 样板位置 责任人 实施要点
时间
梁柱节点拆模后效果、梁柱钢
虚拟
1 梁柱节点样板 虚拟样板 宁丽艳 筋、梁柱施工缝处理、关键数
图纸下发后
据等
墙体木模:主背楞、次背楞、
虚拟
2 模板工程样板 虚拟样板 宁丽艳 穿墙螺栓、根部防漏浆措施、
图纸下发后
关键数据等
墙压筋设置、底部实心砖设
置、构造柱钢筋、构造柱马牙
3 砌筑工程样板 大堂 首批施工 宁丽艳 槎留设、构造柱模板、顶砌、
水平系
梁、门窗洞口、关键数据等
虚拟及实体 高强螺栓连接、焊缝连接、楼
4 钢结构工程样板 烟气区 样板 宁丽艳 承板、钢网架、现场油漆、防
图纸下发后 腐涂装
垃圾池大
5 剪力墙 图纸下发后 宁丽艳 外墙防水、防渗
堂侧

4.1.7 科技创效推广应用技术推广计划
表4.1.7-1 科技创效推广应用技术推广计划
序号 推广应用内容 使用部位 应用时间
1 混凝土溜槽施工技术 基础底板施工 2021.2
2 取消后浇带施工技术 垃圾坑底板施工 2021.2
3 钢筋混凝土支撑静力切割拆除施工技术 深基坑支护施工 2021.3
4 水泥板胎膜施工技术 承台施工 2021.4
5 经济型 泥浆脱水设备应用技术 桩基础施工 2021.2
6 技术 快速拆装工具式方钢吊模施工技术 卫生间降板施工 2021.6
7 塔机安全监控管理系统技术 塔吊施工 2021.4
8 施工现场正式照明替代临时照明技术 施工现场照明 2021.5
9 正式消防管道代替临时消防管道技术 施工现场消防 2021.4
10 结构施工暗装电箱处预制过梁技术 电气施工 2021.8
41濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 推广应用内容 使用部位 应用时间
11 集成式配电室、水泵房施工技术 施工现场 2021.1
12 支吊架吊杆工具式安装施工技术 暖通施工 2021.8
13 内墙抹灰工程激光贴饼施工技术 内墙抹灰 2021.8
14 水泥砂浆地面干硬砂浆一次成活技术 地面施工 2021.8
15 利用移动平台运输物料施工技术 结构施工 2021.7
16 螺旋风管钢索吊架施工技术 暖通施工 2021.8
基于BIM平台测量机器人在机电安装中的应
17 暖通、机电施工 2021.8
用技术
18 路面摊铺机基准高程调节 道路路面施工 2021.2
19 施工道路自动喷洒防尘装置 现场道路 2021.2
20 固体废弃物回收利用技术 施工现场 2021.2
21 高压静电油烟净化技术 生活食堂 2021.2
22 可周转防护栏 临边防护 2021.2
23 可周转木工加工房 施工现场 2021.2

24 工具式可周转防护棚 临时材料加工棚 2021.2
25 可周转镝灯架 施工现场照明 2021.2
26 小直径钢筋马凳应用技术 钢筋加工 2021.2
27 模块化箱式拼装办公用房 办公区、生活区 2021.1
28 可周转工具式吸烟棚 施工现场 2021.2
29 铝合金模板 混凝土施工 2021.5
30 可周转卫生间 办公区、生活区 2021.2
31 出入口标准化安全通道 施工现场 2021.4
32 作业层标准化人行通道 现场通道 2021.4
绿色施
33 施工现场可移动式多用屏风 施工现场 2021.5
工技术
34 基坑施工降水回收利用技术 基坑降水 2021.2
35 建筑施工场地循环水洗车池 洗车池 2021.1
36 雨水收集利用作降尘及混凝土养护技术 混凝土浇筑 2021.1
37 现场临时变压器安装功率补偿装置 施工变压器 2021.2
施工现场、办公
38 施工现场LED照明技术 2021.2
区和生活区照明
施工现场走廊、
39 施工现场临时照明声控技术 2021.2
楼梯间
施工现场镝灯使用时钟控制技术 塔吊镝灯、楼梯
40 间、围墙及生活 2021.2
区临时照明
41 施工现场USB接口充电插座应用技术 生活区 2021.2
42 太阳能空气能热水技术 生活区 2021.2
43 风光互补路灯照明施工技术 厂区道路 2021.2
4.1.8 建筑业10项新技术推广计划
表4.1.8-1建筑业10项新技术推广计划
推广应用内容
序号 应用部位
大项 子项
地基基础和地下
1 水泥土复合桩技术 主厂房、烟囱桩基
空间工程技术
混凝土裂缝控制技术 主厂房垃圾池、渗滤液处理站水池
主厂房、综合楼、冷却塔、烟囱等单体竖
钢筋与混凝土技 高强钢筋直螺纹连接技术
2 向钢筋
术
主厂房垃圾池、冷却塔等部位柱下底板采
钢筋焊接网应用技术
用钢筋网
80m烟囱内部采用液压爬升钢平台作为施
整体爬升钢平台技术
3 模板脚手架技术 工作业平台
清水混凝土模板技术 汽机岛梁、板、柱
42濮阳县生活垃圾焚烧发电项目EPC工程总承包
推广应用内容
序号 应用部位
大项 子项
基于BIM的管线综合技
主厂房机电安装深化设计
术
机电安装工程技
4 工业化成品支架技术 室内水工、电缆管线
术
金属风管预制安装施工技
主厂房中央空调,风道
术
钢结构防腐防火技术 主厂房、坡道、固化物养护车间钢机构
钢结构深化设计与物联网
主厂房、坡道、固化物养护车间钢机构
应用技术
钢结构智能测量技术 主厂房、坡道、固化物养护车间钢机构
5 钢结构技术
钢结构滑移,顶升施工技
垃圾池钢屋面
术
格构柱、网架、钢桁架梁及支撑系统、坡
防火涂料涂装
道支撑系统
对钢筋采用优化下料技术,提高钢筋利用
建筑垃圾减量化与资源化
率;对模板的使用应进行优化拼接,减少
利用技术
裁剪量。
厂内各区域,施工现场道路、塔吊、脚手
施工扬尘控制技术 架等部位自动喷淋降尘和雾炮降尘技术、
施工现场车辆自动冲洗技术。
6 绿色施工技术 厂内办公室用房,会议室、接待室、资料
室、活动室、阅读室、卫生间、食堂、门
卫房、设备房、试验用房采用标准化箱
工具式定型化临时设施技
房。
术
厂内钢筋加工棚、木工加工棚采用定型化
加工棚,基坑、楼层临边、水平洞口采用
组合式临边洞口防护。
建筑隔震技术 楼梯构造均采用滑动支座
抗震、加固与检
7 众多工业机电管道安装除预留洞口外,需
测技术 结构无损性拆除技术
增加开洞穿墙洞采用水力破除技术。
本项目拟采用BIM施工管理信息技术进行
基于BIM的现场施工管 工程管理,包括图纸优化、方案对比、钢
8 信息化技术
理信息技术 结构测量预拼装、施工交底、工序模拟、
工期管理等一系列技术。
4.1.9 BIM计划
结合项目自身工程特点,计划I级应用点11个,II级应用点7个,应用等级为B
级。如下所示。
表4.1.9-1 BIM应用点
应用点 应用点
序号 应用描述 涉及部门
级别 内容
对项目人员进行培训,BIM小组人员能够准
1 BIM 培训 确建立专业模型,分专业、分岗位进行培 全体人员
训,做到逢培必考。
I
对办公区、施工区等进行CI布置,使其符
2 临建CI标准化 技术部
合局标准化。
3 施工工艺/工序 结合工程施工需求,利用BIM技术进行复杂 技术部

43濮阳县生活垃圾焚烧发电项目EPC工程总承包
应用点 应用点
序号 应用描述 涉及部门
级别 内容
模拟 节点、关键部位的工艺/工序模拟演示。
建立关键或复杂节点部位精细BIM模型,生
关键节点爆炸
4 成BIM模型爆炸图,用于交底、协调、方案 技术部
图
编制与方案论证等。
各专业管线互相碰撞检测,并出具碰撞检测
5 碰撞检测 技术部
报告,进行优化。
利用BIM技术进行复杂节点、关键部位的三
6 可视化交底 维可视化技术交底。交底的截图要清晰、信 技术部
息准确,符合规范标准。
利用BIM技术配合方案编制中的节点分析、
7 施工方案编制 技术部
计算、验算等。
利用BIM技术进行模板、脚手架及临时支撑
8 模架深化设计 体系深化设计、出图,组织相关方进行可视 技术部
化交底并签字确认。
质量、安全管 对施工现场安全防护进行标准化布置,符合
9 技术部、安全部
理 局标准化。
利用移动终端进行现场施工管理、可视化技 技术部、工程部、
10 移动终端
术交底等。 质量部
将模型、施工方案、技术交底等文件或信息
11 二维码应用 进行统一录入,并生成相应二维码,以方便 技术部
在移动终端进行浏览、传递与共享。
依据《工程施工 BIM 模型建模标准》、
《建筑工程施工 BIM 技术应用指南》及
12 BIM 实施方案 《中建一局集团项目 BIM 技术实施标准化 技术部
指导手册》,编制《BIM 实施方案》,并
经公司主管领导批准并备案。
项目级 规范基础样板文件的设置,包括轴网、标
13 BIM 模型样板 高、墙体、视图设置、材质、单位、可见性 技术部
II
文件 设置等内容
按地下结构施工、主体结构施工、装饰装修
施工场 施工等不同阶段对施工场地布置进行协调管
14 技术部
地布置 理,检验施工场地布置的合理性,优化场地
布置。有文字、图片、语音说明。
44濮阳县生活垃圾焚烧发电项目EPC工程总承包
应用点 应用点
序号 应用描述 涉及部门
级别 内容
施工方案对比 利用BIM技术进行施工方案进行方案比选,
15 技术部
与优化 选择最优施工方案。

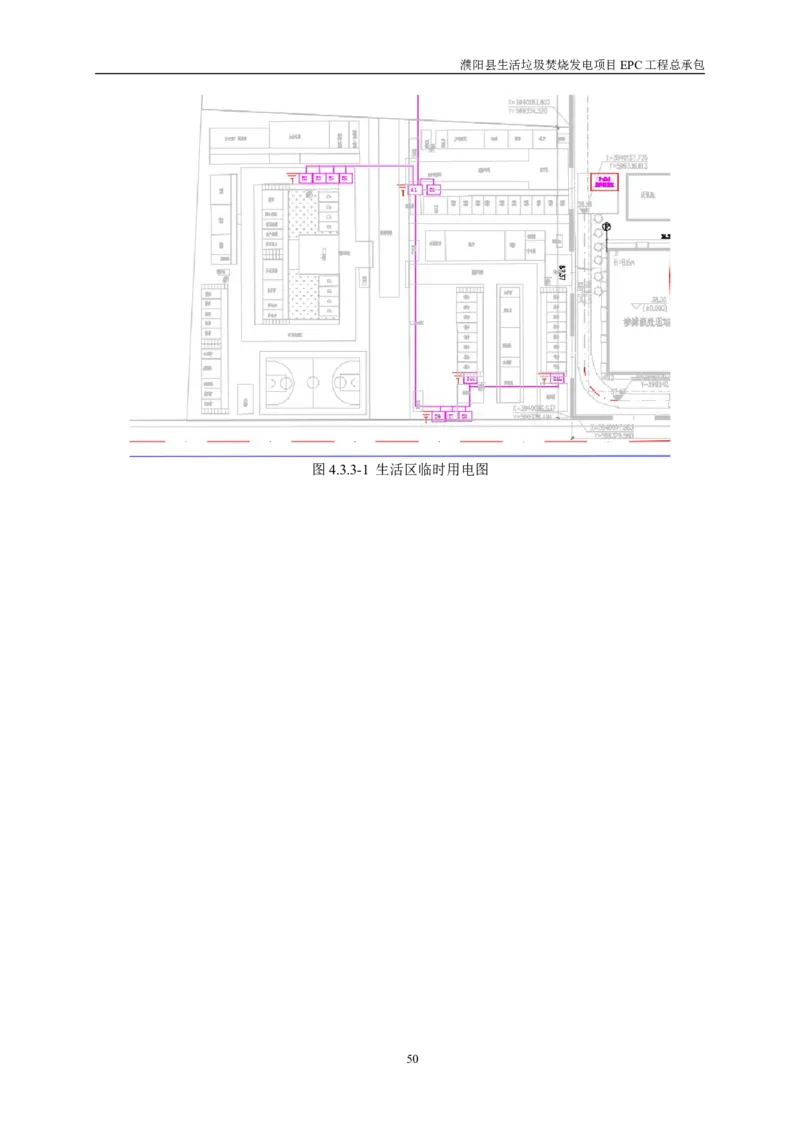

对复杂节点及关键部位进行排布优化、可视
16 钢筋施工指导 化交底、钢筋量统计、施工放样等全过程精 技术部
细化管理。
无人机航拍技术用于施工现场监控,进度
17 无人机应用 技术部
等。
利用BIM模型导入3D打印机,打印复杂节
18 3D打印 技术部
点模型,模型可以拆分指导施工。
表4.1.8-2 BIM应用计划
序号 应用内容 责任人 计划启动时间 计划结束时间
1 BIM实施方案 李昕 2021.1 2021.1
项目级BIM模型样板
2 李昕 2021.1 2021.1
文件
3 施工场地布置 李昕 2021.1 2021.1
4 临建CI标准化 李昕 2021.1 2021.1
5 BIM培训 李昕 2021.2 2022.3
6 施工方案编制 陈少岩 2021.1 2021.10
7 施工方案对比与优化 吴奇飞 2021.1 2021.10
8 模架深化设计 陈少岩 2021.1 2021.3
9 施工工艺/工序模拟 李昕 2021.3 2021.5
10 关键节点爆炸图 李昕 2021.3 2021.10
11 碰撞检测 任肖 2021.2 2021.3
12 钢筋施工指导 陈少岩 2021.4 2021.7
13 可视化交底 吴奇飞 2021.3 2021.10
14 质量、安全管理 吴昊天 2021.3 2022.1
15 移动终端 卜鹤 2021.3 2022.4
16 二维码应用 卜鹤 2021.5 2022.4
17 无人机应用 宁丽艳 2021.6 2022.4
18 宁丽艳 2021.7 2021.8
3D打印
4.2 资源配置计划
4.2.1 主要劳动力计划
根据本工程的施工总体部署和工期计划的要求,在我公司范围内,选派与公司有
45濮阳县生活垃圾焚烧发电项目EPC工程总承包
多年合作经历的,具有同类建筑施工丰富经验的劳务队伍。
所有进场工人均进行进场安全教育,经安全考试合格后方可上岗,施工现场定期
对场内施工人员进行安全在教育。所有进场工人必须具备身份证、外来人员务工证、
健康证等相关证件。
表3.6.1-1劳动力计划
序号 主要工种 2021第1季度 2021第2季度 2021第3季度 2021第4季度 2022第1季度
1 测量工 4 4 4 4 4
2 钢筋工 10 50 35 10 0
3 木工 10 50 35 10 0
4 混凝土工 15 20 15 6 5
5 架子工 5 20 15 10 0
6 水电工 8 5 15 15 10
7 砌筑工 10 5 20 20 5
8 焊工 1 10 10 5 3
9 普工 30 20 20 30 30
10 塔吊司机 2 6 8 4 0
11 信号工 2 6 8 4 0
12 合计 95 190 177 118 57
人员数量/ 人
200
180
160
140
120
100
80
60
40
20
0
2021第1季度 2021第2季度 2021第3季度 2021第4季度 2022第1季度
图3.6.1-1 劳动力曲线
4.2.2 主要材料需求进场计划
表4.2.2-1主要设备需求进场计划表(预估)
序号 材料名称 规格 单位 数量 预计进场时间 备注
46濮阳县生活垃圾焚烧发电项目EPC工程总承包
1 水泥 P.O42.5 t 2100 2021.1.28
2 钢筋 HRB400、HPB300 t 2010 2021.3.10
C15、C20、C25、
3 商品混凝土 C30、C35、C40、 m³ 17000 2021.2.4
C45
4 混凝土管桩 UHC400 m 10050 2021.1.28
5 防水卷材 SBS自粘式防水卷 m² 2000 2021.04.20
材
6 粉煤灰蒸压砖 240×115×53 千块 40.654 2021.05.10
7 粉煤灰蒸压砖 240×115×53 千块 164.25 2021.05.10
1
蒸压粉煤灰加气混 828.67
8 600×190×240 m3 2021.05.10
凝土砌块 8
9 碎石 综合 m3 333.71 2021.01.05
4
10 石屑 / m3 376.45 2021.01.05
4
11 天然级配砂砾 / m3 9541.9 2021.01.05
26
12 沥青混凝土 细粒式 AC-16 m3 55.576 2022.03.25
13 砂浆 综合砂浆 12611 2021.05.01
表4.2.2-2主要设备需求进场计划表(非实体)
序号 材料名称 规格 单位 数量 预计进场时间 备注
1 板方材 3×8×6 m3 355 2021.03.20
2 挡脚板 / m3 3.7 2021.03.20
3 垫木 60×60×60 块 1012. 2021.03.20
2021.03.20
4 对拉螺栓 16 kg 11904
2440×1220×13 2021.03.20
5 覆模板 m2 17504
2440×1220×15
6 脚手架钢管 2.7mm kg 26961 2021.03.20
7 脚手架钢管底座 / 个 300 2021.03.20
8 扣件 / 个 11385 2021.03.20
9 木脚手板 / m3 74.4 2021.03.20
10 木支撑 / m3 122.7 2021.03.20
11 原木 / m3 1.2 2021.03.20
4.2.3 主要设备需求进场计划
表4.2.3-1主要设备需求进场计划表
单 数 预计进场时 预计出场时 备
序号 设备名称 型号规格
位 量 间 间 注
1 洗车机 / 台 1 2021.1.30 2022.1.2
2 喷淋设备 / / / 2021.1.30 2022.1.2
大气扬尘检
3 / 台 1 2021.1.30 2022.1.2
测设备
4 地磅 / 台 1 2021.1.30 2022.1.2
5 塔吊 QTZ80(6012A-6A) 座 1 2021.4.15 2021.10.30
47濮阳县生活垃圾焚烧发电项目EPC工程总承包
单 数 预计进场时 预计出场时 备
序号 设备名称 型号规格
位 量 间 间 注
(55m)
QTZ80(5612)
6 塔吊 座 1 2021.4.28 2021.9.24
(50m)
QTZ80(5612)
7 塔吊 座 1 2021.4.20 2021.10.15
(56m)
8 汽车吊 通用 台 2 2021.1.30 2022.1.2
9 脚手架 通用 套 / 2021.1.30 2022.1.2
10 挖掘机 PC360-8M0 台 2 2021.1.25 2021.9.19
11 挖掘机 PC450-7 台 2 2021.1.25 2021.9.19
12 挖掘机 ZE60E 台 2 2021.1.25 2021.9.19
13 装载机 ZL-50 台 10 2021.1.25 2021.9.19
14 自卸汽车 北汽福田 辆 10 2021.1.25 2021.9.19
15 洒水车 EQ1092F 辆 2 2021.1.30 2022.1.2
16 施工升降机 SS80/80 台 2 2021.2.4 2021.11.7
17 钢筋切断机 GQ40 台 6 2021.2.4 2022.1.1
钢筋调直切
18 GT4-14 台 6 2021.2.4 2022.1.1
断机
19 钢筋弯钩机 WJ40 台 6 2021.2.4 2022.1.1
滚轧直螺纹
20 TS-40 台 8 2021.2.4 2022.1.1
套丝机
混凝土汽车
21 HBC9023 辆 2 2021.2.4 2022.1.1
泵
22 振捣棒 HZ-50 个 10 2021.2.4 2022.1.1
平板式振捣
23 ZB11 个 5 2021.2.4 2022.1.1
器
24 雾炮机 QOTU-85 台 5 2021.1.30 2022.1.2
25 潜水泵 / 个 15 2021.2.10 2021.4.24
26 钢轮压路机 XS230JE 台 2 2021.1.26 2021.12.27
27 轮胎压路机 XP163 台 1 2021.1.26 2021.12.27
28 电动夯实机 HCD90 台 3 2021.1.26 2021.12.27
混凝土摊铺
29 EV850-3T 台 1 2021.1.26 2021.12.27
机
30 沥青喷洒机 XY-3 台 1 2021.1.27 2021.12.27
沥青混凝土
31 徐工 台 1 2021.1.27 2021.12.27
摊铺机
32 平地机 GR165 台 2 2021.1.26 2021.12.27
33 切缝机 HOL27 台 3 2021.1.26 2021.12.27
34 履带吊 250t 台 1 2021.5.29 2021.12.30
35 电焊机 / 台 10 2021.5.29 2021.12.30
36 降水井钻机 / 台 1 2021.1.30 2021.2.10
48濮阳县生活垃圾焚烧发电项目EPC工程总承包
4.3 施工现场准备
4.3.1 临建准备
1、布置原则
(1)办公区生活区与生产区分开建设。
(2)生活临建及办公区设置于厂区外西南位置。
(3)施工场地布置按照局集团安全标准工地和文明施工标准的要求进行策划布
置,,
2、生活、办公区
生活办公区位于项目厂区外西南位置,项目部办公及生活区占地约 15.5亩,见附
图2。
4.3.2 临时用水计划
施工现场、生活临建及生产临时用水,由厂区西北方向的水井提供,设置两条出
水管,给水管采用DN100的总管和DN65支管,提供厂区内临建、生活临建、喷淋、
洗车池和消火栓设施。初期厂区内临建供水采用水井出水管直接接到设施,后期生产
消防水池建成投入使用后,水井出水管接入水池,提供场区临建供水。喷淋和厂区内
消火栓使用同一管道,消火栓布置满足室外布置原则,就近布置在塔吊和钢筋加工厂
附近,给水管布置合理,严格符合施工生产生活用水要求,给水尽量采用正式生活给
水管替代临时用水管道。
厂区内施工阶段临时排水借用厂区正式排水管道,排水方向为由南向北,流入厂
区北侧,统一处理。
4.3.3 临时用电计划
施工现场、生活临建及生产临电用电,从北侧(业主提供的 800KVA变压器)接
出,现场共设置一级箱7个,二级箱38个,其中塔吊设置专门二级箱 3个,二级箱位
置可根据施工阶段不同进行安拆。
49濮阳县生活垃圾焚烧发电项目EPC工程总承包
图4.3.3-1 生活区临时用电图
50濮阳县生活垃圾焚烧发电项目EPC工程总承包
图4.3.3-2 施工区临时用电图
51濮阳县生活垃圾焚烧发电项目EPC工程总承包
4.3.4 临时围墙及施工道路计划
1、临时围墙
施工现场采用正式围墙结合临时围挡,结合《城发环境建设期视觉识别系统》要
求,进行布置。西侧、北侧、南侧采用砖砌围墙,东侧采用铁栅围墙+临时围挡的施工
方案。
2、施工道路
施工道路采用永临结合布置,根据设计要求,进行永临结合设计,施工至设计路
面混凝土面层,局部位置进行加强。待场内施工完成后进行沥青面层摊铺。
(1)管线较少区域,按照永临结合施工方案采用混凝土路面,根据重载路面和轻
载路面采用30cm(20cm)级配碎石掺灰+20cm混凝土路面。
(2)管线密集区域位于轻载路面下,采用(下穿管线部分)设计结构,结构层为
20cm级配碎石掺灰+20cmC30混凝土路面(单层钢筋网片φ10@200)。
图4.3.4-1 永临结合道路
52濮阳县生活垃圾焚烧发电项目EPC工程总承包
5 主要施工方法

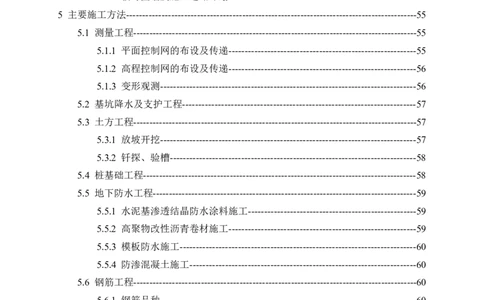

5.1 测量工程
5.1.1 平面控制网的布设及传递

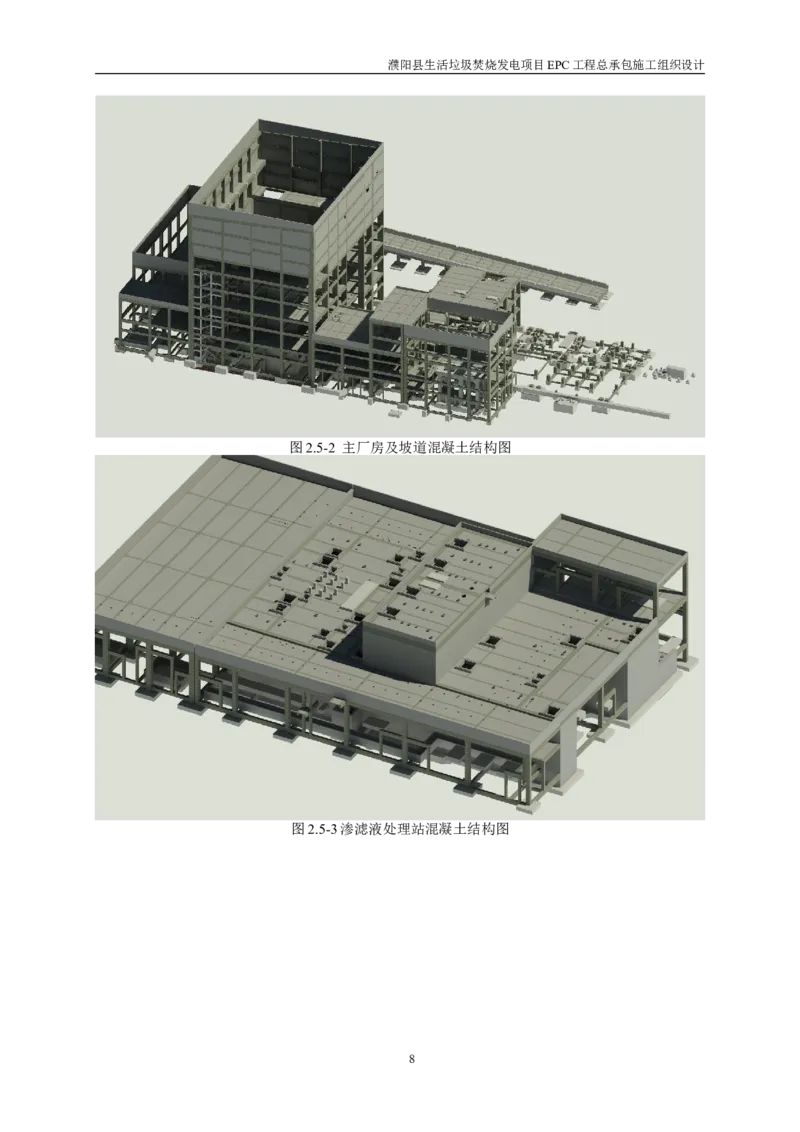

1、依据中华人民共和国国家标准《工程测量规范》中测量精度要求,建立濮阳县
生活垃圾焚烧发电项目平面控制网,目的主要是加密各高级控制点,以满足施工测量
的平面控制的需要。
2、控制导线网测设所用仪器为拓普康 ES602-G 型全站仪,其精度为测角精度
±2”,测距精度:棱镜±(2mm+2ppm×D),发射片±(4mm+3ppm×D)。
3、施工前由测量人员利用全站仪对业主、测绘院提供的平面坐标点、高程点进行
复测,并对场区内的现况原地面标高统一复测。
4、在厂区内围墙红线内利用全站仪布设一条闭合导线,作为以后施工的首级控制
点。施工测量平面控制网,导线技术指标按一级导线要求执行。(即:导线边长
≤300m,方位角闭合差为±10√n,相对闭合差≤1/15000)。
5、控制点的选择考虑便于长期保存,既要满足精度要求、分布均匀方便施工,还
要考虑加密控制点的布设,对于重点平面控制点及高程控制点采用浇注混凝土墩进行
加固保护(混凝土墩深0.5m,长和宽各0.5m),并检查控制点的变化情况,如有异常
及时予以调整或平差。
6、随着工程各项工作的进一步展开,为了更好的控制各构筑物的平面位置,在首
级控制点的基础上,进行加密控制点的布设。加密点布设成闭合导线和附合导线,并
且加密点要随时与首级控制点进行校核。

表5.1.1-1 计量器具配置计划表
坐标 高程
序号 点号 备注
X Y H
1 K1 3940292.952 599538.872 37.692 2021.1
2 K4 3940312.670 599345.179 37.41 2021.1
3 K3 3940099.070 599333.255 37.764 2021.1
4 K2 3940095.259 599528.456 37.455 2021.1
53濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.1.1-1 平面控制网
5.1.2 高程控制网的布设及传递
1、高程控制与平面控制同步进行,待复测测绘院提供的高程控制点经监理工程师
审批后,按四等水准技术要求将高程传至各个平面坐标点上。
2、高程控制测量采用苏一光DSZ2型水准仪,每公里往返高差测量偏差±1.5mm。
3、结合本工程的实际情况在施工过程中可建立临时水准点。临时水准点要选在不
易破坏的地方,当施工过程中水准点不得不被破坏时,及时将其引测至稳固的地方,
保证精度与原有水准点等级相同。
4、在施工过程中,在使用任何水准点之前必须进行复测,检查水准点是否可靠。
5.1.3 变形观测
根据设计要求在主厂房相应位置布置观测点,沉降观测委托第三方勘测单位定期
观测,每施工2层作一次沉降观测,施工完毕后第一年内每隔 2~3个月观测一次,以
后每隔4~6个月观测一次,直至沉降稳定为止,观测日期,数据应绘成图表归档。
基坑开挖及基础施工期间,委托具有监测资质的第三方单位,对支护结构坡顶水
平位移、坡顶竖向位移,地下水监测、钢板桩变形等进行监测,监测单位根据开挖、
支护设计方案制定详细监测方案,并经设计认可后方可实施。
塔吊应委托第三方机构进行监测,对塔吊垂直、沉降、位移情况进行每日监测,
并做好监测记录。
54濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.2 基坑降水及支护工程
本工程基坑开挖主要涉及到垃圾池、渣池、烟囱基础、综合水泵房、冷却塔、生
产消防水池、渗滤液处理站等工程±0.0m以下施工,由于本场地地下水位高于基坑底面,
故需采取降水措施。根据本场地水文地质条件及本地区施工经验,垃圾池、渣池采用
深井+轻型井点降水相结合的方式,烟囱基础、综合水泵房、冷却塔、生产消防水池、
渗滤液处理站采用轻型井点降水,具体设计见专项施工方案。
基坑开挖根据开挖深度和周围建筑物情况,结合采用土钉墙支护、钢板桩支护和
自然放坡的方式,具体设计见专项施工方案。
5.3 土方工程
场内土方基本平衡,总挖方约17093方,总填方约15829方,余方约1254方。
表5.3-1 土方工程
序号 开挖部位 开挖深度
1 垃圾坑 7.2m(局部7.9m)
2 渣坑 3.9m
3 综合水泵房 2.1m(局部2.9m)
4 渗滤液处理站 2.9m
5 生产消防水池 1.4m
6 冷却塔 1.9m
7 初期雨水收集池 2.7m
5.3.1 放坡开挖
1、开挖基坑超过5m时编制专项施工方案,采取护坡措施,进行专家论证。
2、开挖基坑超过3m时编制专项施工方案,采取分层开挖,每层深度为2m。
3、土方严禁超挖,防止对基底土的扰动。采用机械挖土时,要使槽底留 200mm
左右厚度土层,由人工清槽。
55濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.3.1-1 垃圾坑开挖示意图
5.3.2 钎探、验槽
1、钎探
根据钎探布点图,就位钎探,将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶
正钎杆,拉起穿心锤,使其自由下落,锤落距为50cm,把触探杆垂直打入土层中。
记录锤击数,触探杄每打入土层30cm,记录一次锤击数。钎探深度如设计无规定
时,一般按表“轻型动力触探检验深度及间距表”执行,并做地基钎探记录。
2、验槽
施工单位确认自检合格后提出验收申请,由总监理工程师或建设单位项目负责人
组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设
计要求和有关规定进行。
验槽方法通常主要采用观察法为主,而对于基底以下的土层不可见部位,要先辅
以钎探法配合共同完成。
5.4 桩基础工程
本工程基础采用劲性复合桩(MC桩),即高压旋喷水泥桩(M桩)中心植入先
张法预应力混凝土管桩(C桩)。
M桩直径800mm,采用42.5的普通硅酸盐水泥,掺灰量15%,在标准养护条件下,
90d龄期的立方体抗压强度值≥1600KPa,有效桩长度为18/20m,底部比预应力管桩长
2m,旋喷桩桩顶停灰面比管桩桩顶设计标高高0.5m,劲性复合桩施工完成后,应将M
桩的上部桩段用人工挖除,凿除至承台垫层底面。
56濮阳县生活垃圾焚烧发电项目EPC工程总承包
C桩分为非抗拔桩UHC-400AB 95-C105和抗拔桩UHC-400B 95-C105两种类型。
桩身混凝土强度等级不应低于 C105,桩外径 D400mm,壁厚 95mm,有效桩长为
16/18m,单桩竖向承载力特征值为1800KN,桩端持力层为⑥粉质粘土层,抗拔特征值
为400KN,单根桩桩长度为10m、8m。终止沉桩应以终压满载值控制为主,桩长控制
为辅,且必须满载连续了次复压,并稳压5~10s,终压满载值按3600kN。
静压桩在高压旋喷桩施工完成后6小时内施工完毕。
方案详见见《劲性复合桩专项施工方案》。
5.5 地下防水工程
5.5.1 水泥基渗透结晶防水涂料施工
1、基面处理
基面要求牢固,干净。对于有明显裂缝(一般指缝宽大于 0.2mm)的地方,需要
修补。渗漏部位应予以堵漏处理。
对基面上的油污、脱模剂、乳胶漆、油漆等妨碍渗透的物质必须清理干净。
在施工面基体砂浆混凝土上洒水,充分润湿施工面,但不得有明水。
2、涂刷
涂刷前要求基面砂浆混凝土充分润湿。
可用辊子,刮刀或刷子涂刷,要求两遍施工,每遍用料可以相等。第二遍涂刷在
第一遍涂层表干固化后即可进行。涂刷第二遍时,需洒水,使第一遍保持润湿、无明
水,每遍涂刷尽量方向一致,厚度尽量均匀,应避免漏刷。第二遍涂刷方向与第一遍
相垂直。
3、后期养护
在涂层初凝后即可进行喷雾式养护。每天喷雾三次,连续 2~3天,每次喷雾都要
使涂层足够的潮湿。
5.5.2 高聚物改性沥青卷材施工
防水卷材须会同业主、监理单位选定生产厂家,其外观质、规格及物理性能均应
符合规范要求,有出厂合格证且现场抽样试验合格。
卷材铺设前,先将基层清理干净,然后开始铺贴卷材。铺贴时,先施工、管根、
阴阳角等附加层。第二层铺设时应错缝铺贴。对防水薄弱部位应重点加强处理,每道
工序经质检员验收后,方可进入下道工序。
5.5.3 模板防水施工
1、模板应平整,且拼缝严密不漏浆,并应有足够的刚度、强度,吸水性要小。模
板采用1220×2440厚度15mm胶合板,支撑构件采用40×80mm木方及Ф48.3钢管、扣
57濮阳县生活垃圾焚烧发电项目EPC工程总承包
件。Ф14对拉螺杆,中间加止水片,两头加圆形橡胶保护片。

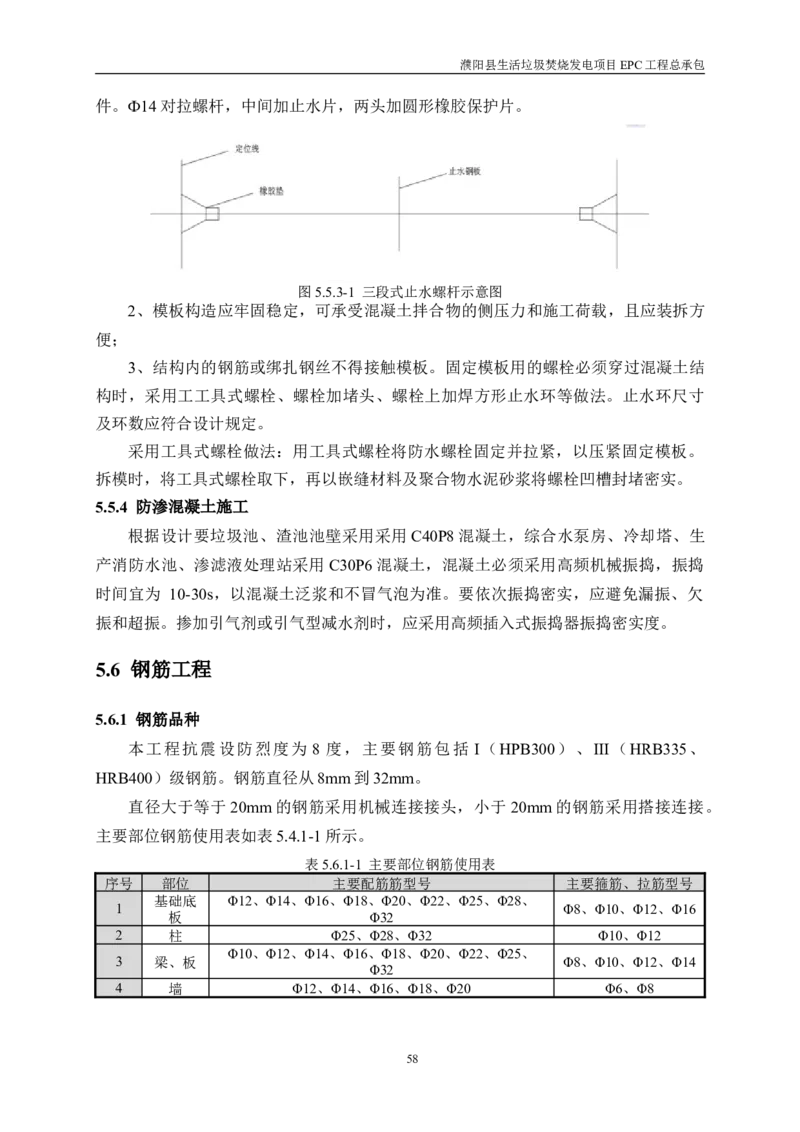

图5.5.3-1 三段式止水螺杆示意图
2、模板构造应牢固稳定,可承受混凝土拌合物的侧压力和施工荷载,且应装拆方
便;
3、结构内的钢筋或绑扎钢丝不得接触模板。固定模板用的螺栓必须穿过混凝土结
构时,采用工工具式螺栓、螺栓加堵头、螺栓上加焊方形止水环等做法。止水环尺寸
及环数应符合设计规定。
采用工具式螺栓做法:用工具式螺栓将防水螺栓固定并拉紧,以压紧固定模板。
拆模时,将工具式螺栓取下,再以嵌缝材料及聚合物水泥砂浆将螺栓凹槽封堵密实。
5.5.4 防渗混凝土施工
根据设计要垃圾池、渣池池壁采用采用C40P8混凝土,综合水泵房、冷却塔、生
产消防水池、渗滤液处理站采用 C30P6混凝土,混凝土必须采用高频机械振捣,振捣
时间宜为 10-30s,以混凝土泛浆和不冒气泡为准。要依次振捣密实,应避免漏振、欠
振和超振。掺加引气剂或引气型减水剂时,应采用高频插入式振捣器振捣密实度。
5.6 钢筋工程
5.6.1 钢筋品种
本工程抗震设防烈度为 8 度,主要钢筋包括 I(HPB300)、III(HRB335、
HRB400)级钢筋。钢筋直径从8mm到32mm。
直径大于等于20mm的钢筋采用机械连接接头,小于 20mm的钢筋采用搭接连接。
主要部位钢筋使用表如表5.4.1-1所示。
表5.6.1-1 主要部位钢筋使用表
序号 部位 主要配筋筋型号 主要箍筋、拉筋型号
基础底 Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、Φ28、
1 Φ8、Φ10、Φ12、Φ16
板 Φ32
2 柱 Φ25、Φ28、Φ32 Φ10、Φ12
Φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、
3 梁、板 Φ8、Φ10、Φ12、Φ14
Φ32
4 墙 Φ12、Φ14、Φ16、Φ18、Φ20 Φ6、Φ8
58濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.6.2 钢筋的进场检验和原材的堆放
1、材料要求
(1)钢筋
检查钢筋出厂合格证及质量证明文件,按规定进行见证取样复试,并经检验合格
后方能使用。进场钢筋的生产厂家、规格、型号、数量应与出厂合格证或试验报告中
所标明的相符合,指标符合有关标准、规范。钢筋的外观应平直、无损伤,表面不得
有裂纹、油污、颗粒状或片状老锈。
(2)垫块
控制保护层的措施要合理有效,竖向、水平、悬挑结构,单层或双层钢筋,要依
据其钢筋直径大小,合理安放水泥砂浆垫块、塑料卡子、铁马凳或定型卡具,垫块
(卡子)的厚度尺寸、位置、间距、数量应确保混凝土振捣不移位、不脱落。垫块应
具有相应强度。
2、钢筋堆放
(1)场地要求
钢筋原材堆放区、半成品钢筋堆放区、钢筋机械加工棚等场地道路混凝土硬化,
且排水通畅。
(2)进场安排
钢筋进场应严把钢筋进场关。钢筋材质证明随钢筋一起进场,材质证明上必须注
明钢筋进场时间、进场数量、炉批号、原材编号、经办人。无钢筋材质证明,物资部
门有权拒收。
钢筋进场均按规定位置放在指定的场区内,根据有关部门规定,钢筋在夜间进场,
由塔吊负责运入指定钢筋堆放区内。钢筋原材开捆前必须检查其是否检验合格,并征
得质量检查员和主管工长的同意。
(3)堆放要求
1)进场钢筋原材料按未检验钢筋、检验合格钢筋、检验不合格钢筋分别堆放,并
挂标识牌。
2)已加工好的钢筋按绑扎顺序分类、分区码放整齐,成行成列,成品和半成品存
放场地挂标识牌,待用成品和半成品挂标识卡,标识卡标明钢筋规格、钢筋编号、使
用部位、数量及安全质量等注意事项,以防混淆。
3)采用钢管脚手架搭设钢筋存放支架。
5.6.3 钢筋加工
采取现场加工,根据工程本身特点提供准确合理的机具数量,保证工程顺利进行,
控制项目成本。
59濮阳县生活垃圾焚烧发电项目EPC工程总承包
1、钢筋下料
钢筋加工前须由专业人员编制配料单,进行放样,经试验合格后再批量加工。
2、钢筋调直
本工程Ⅰ级(盘圆)钢筋采用调直机进行调直;对于Ⅲ级钢筋,供货厂家在运输
过程中应保证钢筋不弯曲、不变形,如果出现弯曲、变形情况,可采用锤直或扳直的
方法进行调直。
3、钢筋除锈
钢筋加工前,先对由于潮湿或雨水引起的钢筋锈蚀,采用钢丝刷进行手工除锈。
4、钢筋切断
现场设置多台钢筋切断机。切断机可切割直径<40mm的钢筋,按审核后的配筋单
进行切断。切断时要保证刀片与冲击刀片刀口的距离,直径<20mm的钢筋宜重叠 1-
2mm,直径≥20mm的钢筋宜留3mm左右,以保证钢筋的下料长度。
5、钢筋的加工质量是现场绑扎质量的必要条件,因此在钢筋加工场要做出各种类
型钢筋的加工样板。
5.6.4 钢筋施工
1、钢筋的连接
(1)钢筋的连接形式
本工程钢筋主要采用直螺纹连接和绑扎搭接两种连接方法:对于钢筋直径≥16mm
的钢筋优先采用直螺纹接头,钢筋直径<16mm的钢筋采用绑扎搭接方法进行连接。本
工程地下一层、二层为人防工程,人防区域钢筋连接除满足设计相关要求外,还应满
足人防相关图集要求。
(2)钢筋接头位置及设置原则
1)接头设置原则
接头位置应设置在受力较小处,且应相互错开。绑扎搭接接头连接区段的长度为
1.3倍的搭接长度,直螺纹接头连接区段长度为 35d(d为纵向受力钢筋的较大直径)
且不小于500mm,在同一连接区段内有接头的受力钢筋截面面积占受力钢筋总截面面
积的百分率符合下表5.6.4-1规定:
表5.6.4-1 连接区段内受力钢筋接头面积的容许百分率(%)
接头形式 受拉区 受压区
绑扎搭接接头 ≤25 ≤50
直螺纹接头 <50 ≤50
①梁板钢筋的接头位置,上钢筋在跨中 1/3范围内,下钢筋的接头在支座处,基础
的接头位置设置与此相反。
②对于框架梁端、柱端及剪力墙底部应避免在节点核心区和加密区接头,当确实
不能避免时应采用直螺纹接头,且钢筋接头面积率不得超过50%。
60濮阳县生活垃圾焚烧发电项目EPC工程总承包
③现浇钢筋混凝土楼板下部钢筋不得在跨中搭接,板的上部钢筋不得在支座搭接
(直螺纹接头位置不受此限制)。
3)钢筋绑扎搭接
①核对成品钢筋的钢号、直径、形状、尺寸和数量是否与料单料牌相符,如有错
漏,须立即纠正增补。
②绑扎形式复杂的结构部位时,须先研究钢筋穿插就位顺序,并与模板工讨论支
模和绑扎先后次序,减少绑扎困难,钢筋确实摆放不下时,及时与总包相关部门协调
解决。
③钢筋全部采用22#铁丝绑扎,所有钢筋交错点均须绑扎,且必须牢固,同一水平
直线上相邻绑扣呈“八”字型,朝向混凝土体内部。钢筋搭接处,须在中心和两端用
铁丝扎牢。
④搭接长度的末端距钢筋弯折处,不得小于钢筋直径的 10倍,接头不得位于构件
最大弯矩处。
2、主要部位钢筋施工工艺和细部节点构造
本工程风雨操、食堂地下二层为战时人防地下室,以下主要介绍非人防结构钢筋
工程的主要部位钢筋施工工艺和细部节点构造,人防钢筋工程详见《地下室人防施工
组织设计》的相关内容进行施工,以及《防空地下室结构设计》07FG01~05图集和人
防相关设计图纸内容。
(1)底板钢筋施工
本工程基础底板施工详见《基础底板施工方案》。
(2)墙体钢筋
1)普通墙体钢筋绑扎
普通钢筋混凝土墙有地下墙体、地上剪力墙墙体、楼梯间墙体等。
①施工工艺流程:
墙边放线、验线、清理→立筋调直、调整→钢筋接头→钢筋绑扎→机电埋管→洞
口加筋→检查验收。
②主要施工方法:
A、筋绑扎前在两侧搭设脚手架,每步高度1.8m,脚手架上满铺钢跳板。
B、扎之前先对预留竖筋拉通线校正,然后再接上部竖筋。水平筋绑扎时拉通线绑
扎,保证水平一条线。墙体的水平和竖向钢筋错开连接。墙筋上口放置梯形筋(用钢
筋焊成,周转使用),保证墙竖筋的平直。
C、体钢筋搭接接头绑扣不少于3道,绑丝扣应朝内。
D、后,将塑料卡卡在墙体水平横筋上,每隔 900mm纵横设置一个,梅花形放置,
61濮阳县生活垃圾焚烧发电项目EPC工程总承包
用以控制保护层的厚度。
2)弧型墙钢筋绑扎
本工程地下室车库存在弧型墙。在钢筋绑扎过程中采用钢管架支撑和钢索拉接,
保证绑扎过程中钢筋定位准确。
3)预埋盒的埋设
工程结构中要预埋各种机电预埋管和线盒,为达到一次成型的效果,在墙筋施工
时,让电盒外表面比墙面突出来2mm,这样合模时将其顶回,电盒与模板面紧贴不漏
浆。PVC 电盒背后有两个预留的小孔,用φ6 钢筋穿过后绑在主筋上。
(3)柱钢筋
本工程大部分柱为方柱。
1)工艺流程
套柱箍筋→直螺纹连接竖向钢筋→划柱箍筋间距线→绑扎箍筋→自检复查
2)混凝土柱钢筋绑扎
①框架柱基础插筋应插入底板底部。
②在柱的对角钢筋上用粉笔自混凝土面上 5cm起线,划好箍筋间距,然后将已套
好的箍筋向上移动,由上向下绑扎。箍筋面应与主筋垂直绑扎,箍筋转角与主筋交点
均需绑扎,并且要保持箍筋的弯直部分要在柱上四角通转。柱箍筋端头的平直部分混
凝土面保持平行,平直长度不小于10d绑扎时,要注意柱子别出现扭位现象,如发现
可将部分箍筋拆除,重新绑扎。
③柱钢筋按要求设置后,在其底板上口增设一道限位箍,保证柱钢筋的定位,柱
筋上口设置一钢筋定位卡,保证柱筋位置准确。在柱箍筋上加设塑料定位卡,保证柱
钢筋保护层的厚度。柱钢筋保护层塑料卡圈在同一高度上每边两个,竖向间距1000mm
摆放。
④柱箍筋应与受力钢筋垂直设置,箍筋的接头(弯钩叠合处)应交错布置在四角
纵向钢筋上;箍筋转角与纵向钢筋交叉点应全部扎牢,绑扎箍筋时绑扣相互间应成八
字形。
⑤柱纵筋连接与锚固严格按图集16G101执行。
(4)梁钢筋
1)梁钢筋绑扎流程
支设梁底模板→布设主梁下、上部钢筋、腰筋→绑扎主梁箍筋→布设次梁上、下
部纵筋→绑扎次梁箍筋
2)主要施工方法
①对于梁内双排及多排钢筋的情况,为保证相邻两排钢筋间的净距,在两排钢筋
62濮阳县生活垃圾焚烧发电项目EPC工程总承包
间垫Φ25的短钢筋;
②固定定位箍筋,在梁四角主筋上画箍筋分隔线,绑扎箍筋;
③布次梁主筋,固定定位箍筋;
④绑扎次梁箍筋;
⑤在梁箍筋上加设塑料定位卡,保证梁钢筋保护层的厚度。
(5)楼板钢筋
清理模板→弹排布线→绑下部钢筋→水电配管→马镫筋布设→上部钢筋绑扎→检
查验收
(6)楼梯钢筋绑扎
1)工艺流程
铺设楼梯底模→画位置线→绑平台梁主筋→绑踏步板及平台板主筋→绑分布筋→
绑踏步筋→安装踏步板侧模→验收→浇筑砼
2)楼梯钢筋绑扎
①在楼梯段底模上画主筋和分布筋的位置线。
②楼梯为梁板式楼梯。绑扎楼梯钢筋时,先绑扎梁筋后绑板筋,板筋要锚固到梁
内,再绑扎主筋后绑扎分布筋,每个交点均应绑扎。
③楼梯板钢筋的砼保护层厚度为常规为20mm,为保证保护层厚度用塑料卡卡住板
下铁。
5.6.5 地脚螺栓施工
锅炉地脚螺栓、汽机岛、钢结构地脚螺栓其位置要求十分准确,应采取措施保证
其埋设位置正确,并在混凝土浇筑过程中不产生位移。

预埋螺栓安装采用辅助定型钢架固定、螺栓微调工艺安装。见下图所示。
预埋螺杆
微调螺栓
微调螺栓
预埋螺杆 固定槽钢
固定槽钢
A A
A-A

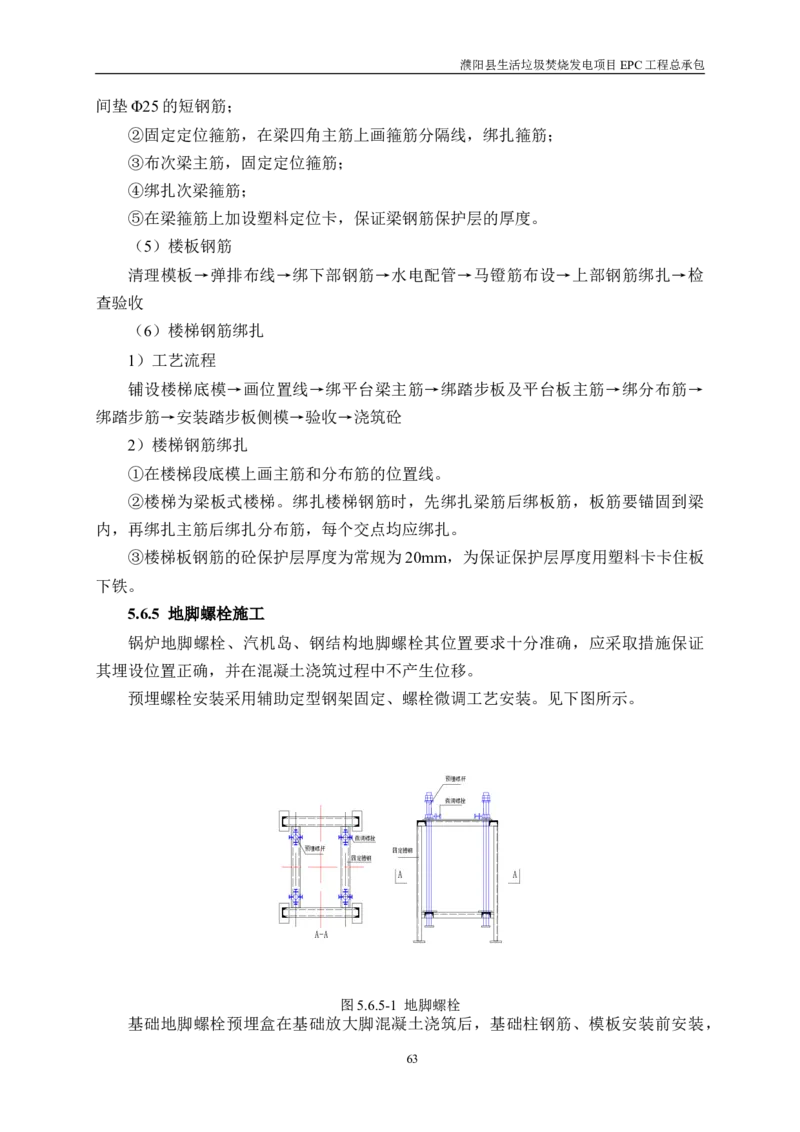

图5.6.5-1 地脚螺栓
基础地脚螺栓预埋盒在基础放大脚混凝土浇筑后,基础柱钢筋、模板安装前安装,
63濮阳县生活垃圾焚烧发电项目EPC工程总承包
用特制钢支架固定,基础放大脚混凝土浇筑时在其顶面埋设埋件,将支架焊在埋件上,
然后将预埋盒固定在支架上。焊支架时应使支架中心与基础柱中心重合,预埋盒底部
固定在支架下部角钢上,上部封闭。安装好以后应复核预埋盒的位置,注意不能使支
架与钢筋、模板及模板支撑系统相连,以免在施工过程中预埋盒位置发生改变。

图5.6.5-2 预埋盒
模板安装完成后,应对模板及其支撑系统进行检查,其强度、刚度和稳定性应满
足规范及施工要求。混凝土浇筑过程中,应有专人对其进行维护,如发现支撑松动等
现象,应及时处理,以保证浇筑顺利连续进行,保证混凝土质量。
基础浇筑养护达到一定强度后即可拆除模板,拆除时应注意混凝土的保护,模板
拆下后堆码整齐,集中转运到周转性材料堆场,修整模板,以备以后使用。
5.7 模板工程
5.7.1 模板选型
为确保工程质量,结合本工程质量及安全系数要求都较大的方针,本工程在模板
选材上必须选用优良材料,本工程模板工程采用满堂架支撑施工,具体模板及支撑选
型、布置方式待出施工图后见相关部位施工方案。为保证施工进度,模板暂不考虑周
转。
表5.7.1-1 模板选型
序号 位置 模板 支撑体系
1 垫层模板 100×100木方 Φ14@1000短钢筋支撑
50×50方木做水平背楞,竖背楞采用短钢管与螺栓
2 基础承台外侧模板 13厚模板
加固
横向次龙骨采用50×50方木,竖向主龙骨采用φ48
3 基础梁模板 15覆膜多层板
钢管,上下两道对拉螺栓
背楞用50×50mm方木,柱箍采用Ф48.3钢管柱箍
4 框架柱模板 15厚多层板
及Ф16对拉螺栓对拉
梁底模面板下加劲肋的设置:内楞采用50×50mm
方木,底部采用Φ48.3钢管作为主龙骨
梁侧模水平方向钉50×50mm方木,梁侧竖向背楞
5 梁模板 15厚多层板 采用双钢管,采用Φ16对拉螺栓固定,梁高小于
700m 时设一道,梁高大于 700mm 时每增加
300mm 加设一道,第一道对拉螺栓距梁上口
250mm高。
6 板模板 15厚多层板 次龙骨均采用50×50mm方木,主龙骨采用Ф48.3
64濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 位置 模板 支撑体系
双钢管
主、次龙骨用50mm×50mm方木,面板采用15厚
7 楼梯模板 15厚多层板
多层板制作
水 平 支 撑 采 用 100×l00mm 木 方 , 上 端 加
100×100木方
100×l00mm 木 方 八 字 撑 ; 宽 度 小 于 2 米 用
8 门窗洞口模板 外贴15厚多
100×l00mm木方,宽度大于2米用U托钢管支撑
层板
进行对边支撑
5.7.2 模板的加工、制作与验收
1、梁、柱、墙体模板主要在木工加工场地内拼装成型,楼板、楼梯模板主要靠工
人现场进行拼装。
2、模板组装要严格按照模板配板图拼装成整体,并且编好序号。拼装好的模板要
求逐块检查其背楞是否符合模板设计,模板的编号与所用部位是否完全一致。模板的
边沿要涂刷封边胶。
3、模板的加工尺寸必须要满足施工需要,对角线的偏差不得超过2mm。
4、加工如果出现了飞边、破损,必须要切除破损部位,刷好封边漆后重新加以利
用。
5、已破损或不符合模板设计图的零配件和面板不得投入使用。
6、木模板加工拼装的精度要求
表5.7.2-1 木模板加工进度要求
序号 项目 允许偏差(mm)
1 两块模板之间拼缝 ≤1.0
2 相邻模板之间高低差 2
3 模板平整度 2
4 模板平面尺寸偏差 +2,-5
5 对角偏差 ≤5.0(≤对角线长边的1/1000)
5.7.3 模板的拆除
1、模板拆除的顺序
(1)模板拆除前,主管工长必须对施工队进行书面的技术交底。底模拆除之前必
须要压同条件混凝土试块,且满足拆除模板后仍保留着一层支撑,才能拆除底板的模
板。
(2)模板拆除应遵循先支后拆,后支先拆;先拆不承重的模板,后拆承重部分的
模板;自上而下,支架先拆侧向支撑,后拆竖向支撑等原则。对组拼式大模板先拆除
比较窄的模板再依次拆除。
(3)柱模板的拆模流程:松开地脚木楔子、顶撑和钢丝绳→自上而下拆掉对拉螺
栓及连接件或柱箍→分片拆除、吊运模板→模板及配件清理维护。
(4)梁、顶板模板的拆模流程:先拆除支架部分水平拉杆和剪力撑→拆除梁的对
拉螺栓及侧模支撑→拆除梁侧模板→下调楼板模板支柱顶翼托螺旋 2~3cm,使模板下
65濮阳县生活垃圾焚烧发电项目EPC工程总承包
降→分段分片拆除楼板模板、钢木)楞及支柱→拆除梁底模板及支撑体系。
(5)阴角模拆除:角模的两侧都是砼墙面,吸附力较大,加之施工中模板封闭不
严,或者角模位移,被砼握裹,因此拆除比较困难。可先将外表的砼剔除,然后用撬
棍从下部撬动,将角模脱出,千万不可因拆除困难,用大锤砸角模。
2、侧模拆除的要求
侧模拆除以混凝土强度能够保证拆模不损坏棱角为宜,即混凝土同条件试块抗压
强度常温时达到1.2Mpa,冬施时混凝土强度达到受冻临界强度且混凝土表面温度冷却
到5℃后方可拆除。拆模时混凝土表面温度与环境温度差大于 20℃时,砼表面应及时
加塑料布及阻燃纤维棉保温被覆盖,以保证砼缓慢冷却。一般非冬施情况下在混凝土
浇筑完毕72小时后就可以拆除。
3、底模拆除的要求
(1)底模板拆除时的强度要求:
表5.7.3-1 底模拆除时间
构件类型 构件跨度 达到设计的混凝土立方体抗压强度标准值的百分率
>2、≤8 ≥75%
板
>8 ≥100%
≤8 ≥75%
梁、拱、壳
>8 ≥100%
悬臂构件 / ≥100%
(2)底模拆除之前必须要压同条件混凝土试块,混凝土强度达到了设计强度以上
的要求,并且现场能够满足拆除模板后仍保留着两层支撑时才能拆除底板的模板。
(3)现场模板拆除实行申请拆模制度,梁板浇筑 10天以后,压同条件混凝土试
块,如果能够满足要求,工长提交拆模申请,经现场技术负责人签字认可后,工长方
可组织木工进行模板拆除作业,并向监理报告。
4、模板拆除的做法

(1)柱模板
模板拆除时先拆除对拉螺栓及连接件或柱箍,再拆除模板支撑钢管使模板与主体
脱离,轻轻撬击使模板从混凝土面脱离,确认模板与其他物体没有任何连接后用塔吊
吊至存放位置。脱模困难时采用撬棍在底部撬动,严禁在上口撬动、晃动或用大锤砸
模板,拆除的模板要及时清理模板,在面板上刷好隔离剂且每次拆除后进行全面地检
查和维修。
(2)顶板、梁模板
模板拆除时,先要在支撑体系的上层铺设一层木跳板,人站在上部的木跳板上拆
模。拆除时先降低顶托,拆除支撑的钢管龙骨和 50×50方木,然后拆除第一块模板,
接着逐块拆除。拆除上层的模板用人工往下倒运,不得直接往地上扔。待顶板模板拆
完后,再拆除支撑排架。
66濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.7.4 模板的维护与修理
1、不得在配好的模板上随意践踏、重物冲击;龙骨按规格分类堆放,不得随意切
断或锯、割。不准在模板上任意拖拉钢筋。在支好的顶板上焊接钢筋(固定线盒)时,
必须在模板上加垫铁皮或其它阻燃材料,在顶板上进行预埋管打弯走线时不得直接以
模板为支点,必须垫上木方子。
2、根据图纸精心排板,每块板、每根梁尽量少拼缝,同时尽量使用剩余的材料,
减少整料的切割。
3、多余的扣件和钉子要装入专用的包中,按要求回收,不得乱丢乱放。模板拆除
的扣件不得乱丢,边拆边收集进袋。
4、拆除模板按标识吊运到模板堆放场地,由模板保养人员及时对模板进行清理、
修正、刷脱模剂,标识不清的模板应重新标识;作到精心保养,以延长使用期限。
5、模板上的脱模剂晾干后才可吊运。切割或打洞的多层板要涂刷封边漆。使用完
毕后要及时清理面层的混凝土的残渣。
6、吊装模板时,轻起轻放,不准碰撞墙体,不得兜挂钢筋,防止模板变形或碰坏
钢筋骨架和混凝土墙体。
7、拆模时注意保护混凝土的角部,拆模时不得用大锤硬砸或撬棍硬撬,以免损伤
混凝土表面和楞角。在拆模后在阳角处加设旧多层板护角保护。
8、梁拼装模板在使用过程中加强管理,在模板区码放要注明使用的轴线、部位、
并编号。
9、拆下模板后,如模板不平或边角损坏变形应及时修理或更换。
5.7.5 高支模施工
1、高支模设计依据
水平混凝土构件模板支撑体系高度超过 8m 或跨度超过 18m,施工总荷载大于
15kN/㎡,或集中线荷载大于20kN/m的模板支撑体系均属于高大模板工程,需编制专
项方案并进行专家论证,其具体施工方法见专项施工方案。
2、高支模施工重点
(1)高大构件数量多,集中线荷载梁为主,并且梁的规格多、分布广、重量大
(最大梁截面为700mm×1500mm),因此在搭设梁模板时立杆的排布及主、次龙骨的
布设进行的专门设计,以保证模架体系的稳定性。
(2)施工时,严格按照施工方案的梁底及梁侧模板支撑体系参数要求进行搭设。
(3)架体高大,搭设时注意架体与周边结构的支顶、拉结,并且做好与周边普通
梁板支撑架体的拉结固定。
3、搭设要求
67濮阳县生活垃圾焚烧发电项目EPC工程总承包
(1)搭设高大模板支撑架体的作业人员必须经过培训,取得建筑施工脚手架特种
作业操作资格证书后方可上岗。其他相关施工人员应掌握相应的专业知识和技能。
(1)高大模板支撑系统的地基承载力、沉降等应能满足方案设计要求。如遇松软
土、回填土,应根据设计要求进行平整、夯实,并采取防水、排水措施,按规定在模
板支撑立柱底部采用具有足够强度和刚度的垫板。
(2)对于高大模板支撑体系,其高度与宽度相比大于两倍的独立支撑系统,应加
设保证整体稳定的构造措施。
(3)高大模板工程搭设的构造要求应当符合相关技术规范要求,支撑系统立柱接
长严禁搭接;应设置扫地杆、纵横向支撑及水平垂直剪刀撑,并与主体结构的墙、柱
牢固拉接。
(4)搭设高度2m以上的支撑架体应设置作业人员登高措施。作业面应按有关规
定设置安全。
(5)高大模板支撑系统搭设前,项目工程技术负责人或方案编制人员应当根据专
项施工方案和有关规范、标准的要求,对现场管理人员、操作班组、作业人员进行安
全技术交底,并履行签字手续。
(6)作业人员应严格按规范、专项施工方案和安全技术交底书的要求进行操作,
并正确配戴相应的劳动防护用品。
4、拆除要求
(1)高大模板支撑系统拆除前,项目技术负责人、项目总监应核查混凝土同条件
试块强度报告,浇筑混凝土达到拆模强度后方可拆除,并履行拆模审批签字手续。
(2)高大模板支撑系统的拆除作业必须自上而下逐层进行,严禁上下层同时拆除
作业,分段拆除的高度不应大于两层。
(3)高大模板支撑系统拆除时,严禁将拆卸的杆件向地面抛掷,应有专人传递至
地面,并按规格分类均匀堆放。
(4)高大模板支撑系统搭设和拆除过程中,地面应设置围栏和警戒标志,并派专
人看守,严禁非操作人员进入作业范围。
5.7.6 垃圾池剪力墙模板施工
1、模板组合形式
垃圾坑外墙及柱、梁采用组合模板,内墙采用整块大模板。根据模板的组合形式,
对模板进行配制。
2、木方放置方法
垃圾基坑墙板、柱垂直于楼层面,梁顺着梁的方向,木方均侧向放置。
3、连接方法
68濮阳县生活垃圾焚烧发电项目EPC工程总承包
采用铁钉与胶合板进行连接,连接必须牢固、稳定,缝子间采用 3mm双面胶带。
模板配制完毕后,应进行分类、编号,表面涂刷脱模剂,并堆码整齐,同时采取必要
的防雨措施。
4、对于周转模板,使用前必须将其表面混凝土等杂物清理干净,局部变形处应休
整平整后方可使用。
5、支撑排架搭设
排架采用Ф48.3×2.8的脚手架钢管及扣件,垃圾坑外墙排架为双排立柱,宽度为
1.2m,每步架高度1.5m,垃圾坑内墙排架,考虑桁车梁和柱子牛腿一起现浇,所以东
西方向的排架为三排双立柱,宽度2.4m。每步架高度1.5m。
图5.7.6-1 支撑排架
6、墙板节点模板
内墙板吊模高度为底板面向上1200mm,随底板的坡度平行,根据设计要求墙与板
的阴角要做成倒角,模板支撑与加固要考虑防止上浮同时垃圾坑喷口位置正确和不锈
钢栏的留孔。
基坑墙板、位于底板接槎处,在浇筑下层结构砼时,在施工缝以下 100mm处予埋
对拉螺杆,使上部模板施工时焊接下层预埋对拉螺杆紧固底角,砼施工缝处采用 3mm
厚的双面胶,弹线粘贴,保证水平无缝隙,墙板、柱跟部必须座浆将缝隙堵严,保证
无漏浆。
7、墙板节点排架
底板及墙板竖向楞木 30×70 间距 200mm,水平横向钢管 Ф48.3×2.8 双根,间距
450,对拉螺杆间距上下450,横向间距500左右。墙模板安装完毕,应检查一遍扣件,
螺栓和顶撑的牢固性及缝隙严密性。
69濮阳县生活垃圾焚烧发电项目EPC工程总承包
8、墙体预埋件部位
模板上的铁件,预留洞不得遗漏,按图纸位置安装牢固、准确。墙体上洞口应安
好一侧的模板,待弹好洞口位置尺寸线后再安装另一侧模板。墙模板的底部两侧预留
200×200的清扫口,待模板内垃圾用水冲洗干净后封堵。检查模板的轴线尺寸、表面平
整、垂直度及接缝,满足要求后,进行加固,内墙可加剪力斜撑,外墙加顶撑。
5.8 混凝土工程
5.8.1 混凝土进场管理
本工程采用商品混凝土,混凝土满足混凝土结构设计规范(GB50010-2010)第3.5
条耐久性要求。每一结构层采用同一厂家、同一品种的水泥,不得混用。
拟通过如下措施来确保商品混凝土质量:
1、优化选择混凝土搅拌站
本工程全部使用商品预拌混凝土,拟定优选长期与我企业合作,守合同、重信誉
的商品混凝土公司做主要供应商,并另外选用一家商品混凝土供应商备用。
混凝土公司的选择综合考虑混凝土泵车受现场和施工区周边道路的影响,保证有
足够的车辆可以调度,满足施工日用量和小时用量的运输能力。
2、原材料的要求及质量管理
商品混凝土由混凝土搅拌站提供材质证明,由现场进行试块制作和试验。商品搅
拌站根据所选用的水泥品种、砂石级配、粒径、含泥量和外加剂等进行混凝土预配,
最后得出优化配合比,试配结果通过项目经理部审核后,提前报送到监理工程师审查
合格后,方准许生产。施工过程中,通过现场监督和现场抽样检测等办法,从而保持
使用原材料与试配原材料技术指标的一致性,保证所使用原材料质量的稳定性。
5.8.2 混凝土的运输
1、现场混凝土泵送
(1)泵送混凝土对模板的要求
由于泵送混凝土的流动性和施工的冲击力大,在支模时,必须根据泵送混凝土对
模板侧压力大的特点,确保模板和支撑有足够的强度、刚度和稳定性。
(2)混凝土的泵送
1)场内混凝土运输主要采用汽车泵、地泵,使混凝土运输到浇筑面。
2)开始泵送时,混凝土泵应处于慢速,匀速并随时可能反泵的状态。泵送的速度
应先慢后快、逐步加速。同时,应观察混凝土泵的压力和各系统的工作情况,待各系
统运转顺利后,再按正常速度进行。如必须中断时,其中断时不得超过混凝土从搅拌
至浇筑完毕所允许的延续时间4~6小时。
70濮阳县生活垃圾焚烧发电项目EPC工程总承包
3)当混凝土泵出现压力升高且不稳定、油温升高、输送管有明显振动等现象而泵
送困难时,不得强行泵送,并应立即查明原因,采取措施排除。
4)在混凝土泵送过程中,若有计划中断泵送时,应预先考虑确定的中断浇筑部位,
停止泵送;并且中断时间不要超过1h。
5)混凝土泵送即将结束前,应正确计算所需用的混凝土数量,并应及时告知项目
部管理人员。
6)泵送完毕时,应将混凝土泵和输送管清洗干净。在排除堵物,重新泵送或清洗
混凝土泵时,布料设备的出口应朝安全方向,以防堵物或废浆高速飞出伤人。
7)运输时间:混凝土从混凝土罐车卸出到浇筑完毕的连续时间(min),见表
5.8.2-1。
表5.8.2-1 混凝土从卸出至浇筑完毕时间
混凝土强度等级≤C30 混凝土强度等级>C30
序号 温度
时间(min) 时间(min)
1 ≤25℃ 120 90
2 >25℃ 90 90
5.8.3 混凝土的浇筑与振捣
设备基础、梁柱节点钢筋配筋密度大,需配置 30振捣棒加密振捣,振捣过程中,
需随时查看预埋件的位置是够发生位移。
1、一般混凝土浇筑
(1)楼板留洞未经设计允许不得断钢筋,钢筋绕过洞口,墙体预留洞待管道安装
完毕后用高一等级强度的细石混凝土浇筑。
(2)凡注明设备管井的板块,钢筋拉通,先不浇混凝土,待管道安装完毕后,再
用高于原混凝土等级的混凝土浇筑。
(3)混凝土下落的自由高度不得超过2m,浇注高度如超过3m时必须采取措施,
用串桶使混凝土下落。
2、独立柱基础混凝土浇筑
(1)独立柱基础混凝土浇筑方式:采用分区分段浇筑。
(2)基础混凝土分层浇筑。每层厚度不得大于500mm,随浇随振。
(3)振动棒要紧插慢拔,振点布置均匀,边角及四周应仔细振捣。
3、柱混凝土浇筑
(1)柱浇筑混凝土前,应先均匀浇筑 3~5cm与柱混凝土成份相同的水泥砂浆或减
石子混凝土并随浇随铺。为防止混凝土离析,做串筒或溜槽进行浇筑。
(2)柱混凝土主要采用汽车泵进行分层浇筑。
4、梁、板混凝土浇筑
71濮阳县生活垃圾焚烧发电项目EPC工程总承包
(1)梁板应同时浇筑,浇筑方法应由一端开始用"赶浆法",即先根据梁高将梁内
混凝土分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯不
断延长,梁板混凝土浇筑连向前推进。
(2)梁柱结点钢筋较密时,浇筑此处混凝土时宜用细石子、同等级混凝土浇筑,
并用小直径振捣棒振捣。
(3)板混凝土浇筑时应铺设均匀,在间距2~3m范围内水平移动混凝土泵输送管,
不能堆放过多,防止顶板模变形。
(4)为防止顶板混凝土产生收缩裂缝,在混凝土初凝前用 2m刮杠刮平,终凝前
用木抹子搓平,用铁抹子压实2~3遍。
(5)楼板留洞未经设计允许不得断钢筋,钢筋绕过洞口,墙体预留洞待管道安装
完毕后用高一等级强度的细石混凝土浇筑。
(6)凡注明设备管井的板块,钢筋拉通,先不浇混凝土,待管道安装完毕后,再
用高于原混凝土等级的混凝土浇筑。
5、楼梯混凝土浇筑
楼梯混凝土自上而下浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土
一起浇筑,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步抹平。
6、当柱与梁、板混凝土强度等级不同时处理
当柱与梁、板混凝土强度等级差二级以内时,梁柱节点核心区的混凝土可随楼板
混凝土同时浇筑,但在施工前应核算梁柱节点核心区的承载力,并征得设计同意;当
柱与梁、板混凝土级差大于二级时,应先浇筑节点混凝土,强度与柱相同,必须在节
点混凝土初凝前,浇筑梁板混凝土,以免形成施工缝。
7、混凝土振捣
混凝土应分层浇筑,分层厚度为500mm左右,上下层间隔时间不能大于2小时;
振动棒振点要均匀,防止漏振。
5.8.4 混凝土的养护
当楼板混凝土表面终凝后应浇水养护,并覆盖塑料薄膜和草帘子或麻袋片保水,
浇水次数应能保持表面湿润状态,混凝土墙面派专人刷养护液或喷水养护。一般混凝
土养护7d,防水混凝土养护14d。
1、浇筑砼时外露搭接钢筋用塑料布遮挡。
2、浇筑混凝土时要保证钢筋和垫块的位置正确,不得踩踏楼板扣铁及楼梯弯起筋
等,不得重物冲击模板,应沿浇筑路线搭设跳板。
3、振捣混凝土时,不得碰动钢筋、埋件,防止位移。钢筋有踩弯、移位或脱扣时,
应及时调整绑扎好。
72濮阳县生活垃圾焚烧发电项目EPC工程总承包
4、混凝土浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确,最后一道搓抹
应由一个方向向另一个方向进行,同时派人进行钢筋调整,随时将钢筋表面的水泥浆
用棉纱擦干净。预留洞口、预埋件及水电预埋管、盒等均应保护好。
5、为避免上层结构混凝土施工污染下层结构,浇筑混凝土时应设专人对与下层柱
接槎各部位进行检查。发现漏浆应及时清理,落地灰及时回收利用。
6、楼梯模板待支设上一层墙体模板或顶板模板前(保证有足够的强度)拆除,并
及时用多层板保护;拆除墙体模板时,注意大模板不能碰撞墙体,墙体阳角处待模板
拆除后也应采用多层板进行包角保护,防止破坏棱角。
7、顶板拆模均以同条件试块为依据,以避免早拆影响结构质量。
8、混凝土浇筑完的部位应设标识,不得在其上堆物和走人。已浇混凝土必须待其
强度达到1.2MPa以后,方准在上面进行操作及安装结构用的支架和模板。
9、在楼板上堆料时,应分散堆放,每平米不应超过150kg。如有超荷载堆放时,
应采取加固措施。
10、楼梯踏步随打随抹一次成活,用旧多层板保护。
5.8.5 混凝土的冬期施工
1、混凝土运输和浇筑
(1)在混凝土浇筑前,及时清除钢筋及模板上的冰雪冻块和污垢。只得采用压缩
空气清除,不得用水冲洗。
(2)混凝土要充分搅拌后在卸车,每盘搅拌时间不少于 180秒,不得随意加水。
若发生离析,在浇筑前进行二次搅拌。
(3)混凝土泵管采用岩棉包裹,外缠塑料布保温,以减少热量损失。泵送开始前
先用热水冲洗泵管,使之预热,以减少混凝土输送热量损失。
(4)严格控制混凝土上料时间,间隔和等待时间不得过长,以免热量损失。
2、混凝土养护
(1)混凝土浇筑后,采用塑料布覆盖,外挂阻燃草纤被保温。
(2)混凝土分层浇筑时,每层浇筑厚度不得超过 30cm,泵送混凝土布料点均匀
布置,并准备好测量厚度的标尺杆。
(3)混凝土在冬施期间混凝土不得洒水养护,改为保温养护。混凝土拆模后表面
涂刷养护液。
(4)混凝土模板的拆除均以同条件养护试件为依据,达到受冻临界强度 4MPa时
才可拆除。模板拆除时,需综合考虑设计要求、环境温度和已达到的强度。
3、冬期施工混凝土试件留置
除按规定留置的 28d标养试块和同条件养护试块试件外,冬施混凝土应另增加 2
73濮阳县生活垃圾焚烧发电项目EPC工程总承包
组试同条件养护试件。
5.8.6 混凝土结构的实体验收
1、结构实体检验应包括混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及
合同约定的项目;必要时可检验其他项目。一般情况下用同条件试块的强度作为实体
验收的依据,
2、现浇结构质量验收应符合下列规定:
(1)现浇结构质量验收应在拆模后、混凝土表面未作修整和装饰前进行,并应作
出记录;
(2)已经隐蔽的不可直接观察和量测的内容,可检查隐蔽工程验收记录;
(3)修整或返工的结构构件或部位应有实施前后的文字及图像记录。
现浇结构的外观质量缺陷应由监理单位、施工单位等各方根据其对结构性能和使
用功能影响的严重程度按表5.8.6-1确定。
表5.8.6-1 现浇结构外观质量缺陷
序号 名称 现象 严重缺陷 一般缺陷
构件内钢筋未被钢筋混
1 露筋 纵向受力钢筋钢筋有露筋 其他钢筋有少量钢筋
凝土包裹而外露
混凝土表面缺少水泥砂
2 蜂窝 构件主要受力部位有蜂窝 其他部位有少量蜂窝
浆而形成石子外露
混凝土中孔穴深度和长
3 孔洞 构件主要受力部位有孔洞 其他部位有少量孔洞
度均超过保护层厚度
混凝土中夹有杂物且深
4 夹渣 构件主要受力部位有夹渣 其他部位有少量夹渣
度超过保护层厚度
5 疏松 混凝土中局部不密实 构件主要受力部位有疏松 其他部位有少量疏松
构件主要受力部位有影响 其他部位有少量不影响
裂缝从混凝土表面延伸
6 裂缝 结构性能或使用功能的裂 结构性能或使用功能的
至混凝土内部
缝 裂缝
连接 构件连接处混凝土有缺
连接部位有影响结构传力 连接部位有基本不影响
7 部位 陷及连接钢筋、连接件
性能的缺陷 结构传力性能的缺陷
缺陷 松动
清水混凝土构件有影响使
外形 缺棱掉角、棱角不直、 其他混凝土构件有不影
8 用功能或装饰效果的外形
缺陷 翘曲不平、飞边凸肋等 响使用功能的外形缺陷
缺陷
外表 构件表面麻面、掉皮、 具有重要装饰效果的清水 其他混凝土构件有不影
9
缺陷 起砂、沾污等 混凝土构件有外表缺陷 响使用功能的外表缺陷
5.8.7 CMA膨胀混凝土施工
本工程垃圾池基础底板、渗滤液处理站水池底板为超长钢筋混凝土结构,未防止
池体开裂,采用混凝土双掺CMA三膨胀源抗裂剂和聚丙烯纤维浇筑。在大体积砼的施
工中采取保证混凝土连续供应、优化设计配筋、优化混凝土配合比、基础侧面采用保
温模板、温度检测、蓄热保温保湿等技术措施,以更有效防止混凝土冷缝、温度裂缝
的产生,使基础施工质量完全达到规范要求。要从材料的选择、混凝土的生产、运输、
浇灌、养护、外加剂等环节,采取技术措施进行周密的策划和准备,才能保证大体积
混凝土顺利施工。
74濮阳县生活垃圾焚烧发电项目EPC工程总承包
1、配合比确定
混凝土配合比应按试配确定。按照国家现行《混凝土结构工程施工及验收规范》、
《普通混凝土配合比设计规程》及《粉煤灰混凝土应用技术规范》中的有关技术要求
进行设计。根据施工计划,及时收集天气预备,做好保温保湿材料的落实。设置应急
电源,保证现场混凝土浇筑、振捣连续进行。根据混凝土浇筑量,提前备好混凝土原
材料。
2、浇筑工艺
(1)为解决温度应力问题,优先采用低热硅酸盐水泥,要求在梁板混凝土中掺入
CMA型微膨胀添加剂,加强带内砼应高于带两侧砼一个等级(5MPa)。
(2)加强带两侧分别设置1×1cm的钢丝网防止砼跑漏,带两侧分别浇灌不同膨胀
剂掺量的补充收缩砼。
(3)根据设计要求在中间留设膨胀加强带,由于底板面积较大,砼浇筑方量大,
故在施工底板时,准备用三台泵送汽车,采用两台汽车泵送料浇筑(备用一台),。
混凝土浇筑时应采用“分区定点、一个坡度、循序推进、一次到顶”的浇筑工艺。根
据泵车布料杆的长度,划定浇筑区域,每台泵车负责本区域混凝土浇筑,采取斜向分
层(分层厚度控制在500mm范围之内)下料浇筑,振捣密实。
浇筑时先在一个部位进行,直至达到设计标高,混凝土形成扇形向前流动,然后
在其坡面上连续浇筑,循序推进。这种浇筑方法能较好的适应泵送工艺,便每车混凝
土都浇筑在前一车混凝土形成的坡面上,确保每层混凝土之间的浇筑间歇时间不超过
规定的时间。同时可解决频繁移动泵管的间题,也便于浇筑完的部位进行覆盖和保温。
混凝土浇筑应连续进行,间歇时间不得超过3~5h,如遇特殊情况,混凝土在4h仍
不能连续浇筑时,需采取应急措施。即在己浇筑的混凝土表面上插 φ12短插筋,长度
1m,间距50mm,呈梅花形布置,同时将混凝土表面用塑料薄膜加草席覆盖保温。
在砼钟凝前对水平构件表面砼进行三次摸压。注意不得在炎热、大风或雨天浇筑
砼。
3、混凝土测温
同时在底板短向中部沿长度方向间距10m左右预埋测温导线(每处埋设两根,其
中一根感应片距底板底面 0.5m、另一根感应片位于底板中间),以便砼浇筑后能及时
观测测温点处底板砼底部、中间和表面温度。
4、混凝土养护
混凝土浇筑及二次抹面压实后应立即覆盖保温,即先在其表面覆盖一层塑料薄膜,
铺棉毡或棉被进行蓄热保温。新浇筑的混凝土水化速度比较快,盖上塑料薄膜后可进
行保温保养,防止混凝土表面因脱水而产生干缩裂缝,同时可避免麻袋因吸水受潮而
75濮阳县生活垃圾焚烧发电项目EPC工程总承包
降低保温性能,养护持续时间不得少于14昼夜。
5、混凝土蓄热保温、保湿养护措施
大体积混凝土的蓄热保温、保湿养护也是十分关键的,一方面控制混凝土的降温
梯度,另一方面要保持混凝土早期强度增长,使其混凝土早期抗拉应力足以抵抗混凝
土降温时产生的温度应力。遵循“内降外保”的基本原则,本工程根据实际尺寸,分
析内外温差综合考虑,根据计算结果内部考虑留设冷凝管降低温度,外部考虑在侧模
内侧衬厚聚苯乙烯泡沫板,顶面采用塑料薄膜上盖棉被和油布相结合的方法,进行保
温保湿预控养护,保证内外温差符合要求。
5.9 钢结构工程
5.9.1 钢结构工程概况
本工程涉及格构柱、格构梁、檩条、钢屋面施工,具体设计见表 5.9.1-1。具体详
见钢结构施工方案。
表5.9.1-1 钢结构工程概况
序号 名称 构造做法
锅炉间和烟气间围 格构柱、格构梁、檩条采用Q235B钢材主肢圆钢管采用热轧无缝
1
护钢结构 钢管,支管及支撑采用热轧无缝钢管或直缝焊管。
0.60厚镀锌压型彩钢板
100厚超细玻璃纤维保温棉
2 压型钢板屋面
镀锌钢檩条
0.47镀铝锌压型钢板
3+3mm厚双层SBS卷材防水层(外层带片岩),铺装时应放线施
工
3 管桁架轻型板屋面
20mm后1:5水泥砂浆(内置φ4mm@150成品钢丝网片)
钢骨架轻型膨石屋面板
0.60mm厚度PVF防腐耐候凌美板
4 防腐压型钢板屋面
镀锌钢檩条
0.50厚镀铝锌PU钢板
镀锌钢檩条
5 PU钢板外墙-1
75厚超细玻璃纤维保温棉
0.47厚镀铝锌压型钢板
0.50厚镀铝锌PU钢板
6 PU钢板外墙-2
镀锌钢檩条
0.47厚镀铝锌压型钢板
镀锌钢檩条
7 压型钢板内墙
50厚超细玻璃纤维保温棉
0.47厚镀铝锌压型钢板
5.9.2 钢结构深化设计
1、钢结构深化设计组织机构
76濮阳县生活垃圾焚烧发电项目EPC工程总承包
业主
设计
项目总工
钢结构深化设计负责人
绘图组 深化图审核组 加工图审核组
图5.9.2-1 钢结构深化设计组织机构

2、钢结构深化设计流程
77濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.9.2-2 钢结构深化设计流程
(1)钢结构深化设计准备阶段
1)依据工程施工进度计划编制钢结构深化设计进度计划,并提交监理、业主审核。
2)组织相关单位制定钢结构深化设计指南。钢结构深化设计指南内容包括:设计
依据、设计基本参数、工艺要求、协调制度和机构、会签单位、审批单位、图纸表达
78濮阳县生活垃圾焚烧发电项目EPC工程总承包
形式和比例、送审图纸说明及清单、图纸版本及必要的标识、设计成果要求、图纸套
数、深化设计计划、报审时间及审批回复时间规定等指导规定。完成后,提交设计、
业主审核批准后执行。
3)钢结构深化设计根据深化设计指南的要求编制钢结构深化设计方案,方案内容
包括但不限于下述内容:深化设计依据、工程概况、组织机构及任务部署、本工程深
化设计的重难点分析及解决措施、钢结构深化设计总说明及样图等。特别的应细化钢
结构深化设计指南中的概述内容并详尽的反映在钢结构深化设计总说明及样图上;针
对钢结构深化设计指南的各项要求,给出具体的处理方案。完成后,提交设计、业主
审核批准后执行。
(2)钢结构深化设计实施阶段
根据深化设计出图计划,按照深化设计指南及方案的要求分阶段完成钢结构深化
设计图的绘制工作。按时保质保量报审深化设计图纸,并根据审核单位的审核意见及
时修改再报审,直至通过。
(3)钢结构深化设计过程控制
1)计划进度管理控制

根据工程施工进度计划,详细制定钢结构深化设计总进度计划、月度计划、周计
划及日计划,以满足工程施工进度要求;根据钢结构深化设计进度计划安排钢结构深
化设计工作;根据工程施工进度的实际情况调整钢结构深化设计进度计划,做到整体
可控,局部可调。
2)深化设计指南管理控制
事先拟定钢结构深化设计指南的具体内容,供各方参考。及时组织各方讨论拟定
的钢结构深化设计指南内容,积极对待各方提出的意见并据此进一步完善、报审。
3)深化设计质量管理控制
严格执行深化设计指南及深化设计方案的相应要求,内部审核与外部审核相结合。
内部审核:首先绘图人员互相审核各自完成部分并及时修改已发现的错误和不足,以
互相签字的方式确认;而后再提交审图人员审核,并及时修正审图人员发现的错误;
最后提交深化设计负责人审核。外部审核:内部审核完成后提交设计相关单位及业主
审核,并及时根据审核意见修正图纸。
4)钢结构深化设计协调
召开深化设计协调会,组织钢结构深化设计与结构设计单位、安装单位及各相关
专业沟通,以便进行钢结构深化设计时预先了解各专业的需求,为各自专业施工的顺
利进行提供条件。
5)钢结构深化设计审核
79濮阳县生活垃圾焚烧发电项目EPC工程总承包
深化设计成果
绘图员互审 提出意见
内
部
审
核
审图员审核
深化设计负责人
外
专业顾问 设计 业主 部
审
核
签字确认
图5.9.2-3 钢结构深化设计审核流程
3、钢结构深化设计内容
表5.9.2-1 钢结构深化设计图纸内容
序号 钢结构深化设计内容
1 钢结构深化设计总说明
2 平立面图纸:结构平面图、立面图、构件编号图等
3 钢柱节点:钢柱分段、柱脚节点、地脚螺栓节点、钢柱对接节点等
4 桁架节点:钢柱与桁架连接节点、桁架与桁架连接节点等
5 次梁节点:桁架与次梁连接节点、屋架垂直支撑与次梁连接节点等
6 檩条节点:檩条与桁架连接节点、檩条对接节点等
7 吊装措施:吊耳布置、安全网挂钩布置、连接板设置、爬梯设置等
具体深化设计内容根据图纸具体形式制定。
5.9.3 构件的加工
1、钢结构制作主要管理措施
表5.9.3-1 钢结构制作主要管理措施
序号 名称 主要方法
限定资信良好的大型钢材供应厂商。
制定采购计划并在过程中严格检查执行情况。
1 原材采购 落实原材进厂验收和见证取样复试程序,不合格的原材不得进入生产环
节。
落实原材的领料和回收制度,不得串用其他项目原材料,做到专材专用。
依照项目总体进度要求制定构件加工进度计划并通过日报、周报等方式严
格检查执行情况。
2 加工进度
制定项目周会议制度,如存在问题及时解决。
通过经济手段提高加工厂对本项目的重视程度。
落实自检、专业检查、监理验收制度。
定期召开质量巡检,对质量情况进行通报。
3 加工质量
落实工艺指导书、预拼装方案等技术措施。
未经检查合格的产品不得流入下一生产环节或出厂。
4 成品保护 加工厂需有足够的场地堆放成品构件。
80濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 名称 主要方法
严格执行经批准的成品保护方案
按照现场安装计划提前联系运输车辆。
5 运输协调 构件发运前再次确认构件编号和构件质量。
设置专人与现场人员保持沟通
2、钢结构材料管理
(1)钢材进厂检测和验收
钢材进场同时要检查质量合格证明书、中文标志及检验报告等。钢材的表面外观
除应符合国家相关规范标准的规定。
(2)钢材复试及见证取样要求
钢材复试应符合国标《钢结构工程施工质量验收规范》(GB50205-2020)中相关
规定。复试取样过程中,应由总承包方和监理方同时见证。
(3)焊材进厂检测和验收
焊接材料进场要按照国家相关规范要求焊接材料进行检测。
(4)焊材复试
根据本工程的要求和国家规范,应对工厂和现场使用的焊接材料分别进行复验。
包括工厂使用的焊条、药芯焊丝、实心焊丝、焊剂,现场使用的焊丝、焊条。焊材复
试的检测内容包括对焊接材料的熔敷金属的化学成分分析、拉伸试验、冲击试验。
3、钢结构加工制作管理
(1)加工制作进度管理
1)加工制作进度前期管理
加工进度计划前期管理主要是要根据加工厂的实际能力制定切实可行的加工计划,
供应商应按照现场吊装计划编制本工程构件加工计划和构件预拼装计划,并报总承包
方审核。
2)加工制作进度的过程管理
为了加强对加工制作的过程管理,密切关注制作的进展情况,项目需驻厂监造并
严格执行工厂日报、周报统计核查制度。日报内容需真实、直观反映钢构件在各个工
序上的进度情况。
(2)加工制作质量管理
1)加工方案管理
总承包方统一组织、协调,钢结构加工制作供应商应根据自身实际情况编制加工
制作施工方案,主要包括构件加工重要部位、难点部位工艺方案,施工方案的编制分
工应服从总承包方的统筹协调安排;加工制作施工方案须报业主、设计、监理、等单
位审批同意后方可实施。
2)加工制作过程质量管理
81濮阳县生活垃圾焚烧发电项目EPC工程总承包
为保障钢构件加工质量,明确钢构件每个加工流程的质量状况,制定各加工环节
的质量检查报表,切实做到质量检查的三检原则,使每个加工流程有据可依。质量统
计报表包括:零件切割工序质量检查记录、零件装配测量表、构件焊接测量表、栓钉
焊接质量检查记录、摩擦面检查记录、钢梁检验测量记录、钢柱检验测量记录和钢结
构预拼装检验质量验收记录。
5.9.4 构件的运输
1、工厂制作过程中成品保护措施
本工程构件需要单独规划区域并按照构件种类和发运顺序进行放置;相同钢构件
的层叠放置时,各层间放置枕木,各层枕木应在同一垂直线上,以防止钢构件受压变
形。
2、钢构件标识
在构件中部的腹板上用油漆喷上基本的标识内容,并在各构件统一方向位置加印
钢印。构件的钢印号要清楚,并做好构件钢印号的保护,防止构件号辨别不清。
3、运输过程中成品保护
吊运大型构件时必须有专人负责,使用合适的工夹具,严格遵守吊运规则,以防
止在吊运过程中发生震动、撞击、变形、坠落或其他损坏。
装载时,必须有专人监管,清点上车的箱号及打包号,车上堆放牢固稳妥,并增
加必要捆扎,防止构件松动遗失。
在运输过程中,保持平稳,采用车辆装运时对超长、超宽、超高物件运输,必须
由经过培训的驾驶员,押运人员负责,并在车辆上设置标记。
严禁野蛮装卸,装卸人员装卸前,要熟悉构件的重量、外形尺寸,并检查吊钩、
索具的情况,防止意外,构件到达施工现场后,及时组织卸货,分区堆放好。
5.9.5 钢柱及钢梁施工

1、地脚螺栓施工说明
本工程地脚螺栓质量等级应符合《碳素结构钢》的规定。螺栓螺母的螺纹尺寸应
符合GB192和GB196的规定。
2、地脚螺栓安装工艺
表5.9.5-1 地脚螺栓安装工艺
序号 施工阶段 主要施工内容
按轴线弹线,初步确定地脚螺栓的位置。沿地脚钢筋部位拉设通线,以确保
1 轴线确定
钢筋在一条直线上,最终满足图纸及规范要求。
在轴线确定完毕后,在地脚钢筋部位放置预埋钢筋。根据混凝土浇注顶面标
2 地锚就位
高和柱脚底板标高来确定其位置。
辅助定位 锚栓穿入定位板,调整好垂直度,用螺母拧紧,放入土建钢筋上,调整好标
3
板就位 高和轴线,与钢筋点焊进行定位牢固。
混凝土浇注时测量工跟踪测量地脚螺栓移动偏差。一旦发现偏差超标的立刻
4 跟踪测量
进行校正,直至符合规范要求。
82濮阳县生活垃圾焚烧发电项目EPC工程总承包
在钢柱吊装前,必须对已完成施工的预埋螺栓的轴线间距进行认真核查、验
轴线复核
收。对超过规范,不合格者,要提请有关方会同解决;对弯曲变形的地脚螺
5 及螺栓检
栓,要进行校正;已损伤的丝扣用钣牙进行修理,并对所有的螺栓予以保
查
护。
作业面清 清除混凝土灰渣,设立柱基础定位轴线,要用红色油漆明显标示准确的
6
理 “+”字轴线,以确保与钢柱轴线吻合。
3、钢柱及钢梁安装流程
表5.9.5-2 钢柱及钢梁安装流程
序号 位置 施工内容
钢柱起吊:钢柱在起吊时应边起钩,边转臂,使钢柱垂直提升,以免柱脚损
坏。
钢柱就位:钢柱安装就位前将地脚螺栓的调节螺母的顶标高调节到柱底标
高,钢柱就位后垂直度调整完毕,紧固调整螺母使其与柱底紧密接触。落实
后用专用角尺检查,调整钢柱使其定位轴线与基础定位轴线重合,误差控制
在3mm以内。
1 钢柱安装
钢柱测量校正:用两台经纬仪从柱子侧面借一米线同时观测,依靠千斤顶和
揽风绳进行校正。
灌注无收缩水泥砂浆:灌注前,将柱脚空间清理干净,预湿、支撑模板,缝
隙用无收缩水泥砂浆灌注密实。
灌注完毕后经12小时便要洒水养护,24小时达到强度后便可拆模,继续洒
水养护。
绑扎起吊:钢梁在吊装前装上安全绳,钢梁与柱连接后将安全绳固定在柱
上,梁与柱连接用的安装螺栓,按所需数量装入帆布桶内,挂在梁的两端,
与梁同时起吊
钢梁起吊:钢梁采用两个吊点进行吊装。钢梁在起吊时在钢梁的两端分别挂
两根溜绳,两个人分别拉住两根溜绳,钢梁开始起吊速度一定要慢。
钢梁就位:待钢梁吊至就位位置以上时,开始就位钢梁,控制钢梁下落速
2 钢梁安装 度,钢梁接近就位位置时,安装工人要分别用手扶住钢梁,将钢梁拖至就位
位置。
钢梁临时对位固定:钢梁吊升到位后,按施工图进行对位。用普通螺栓拧
紧,普通螺栓的数量不得少于该节点螺栓总数的30%,且不得少于两个。
高强度螺栓安装
次梁安装:待主梁和钢柱形成一个稳定的体系之后开始安装次梁,次梁的安
装注意梁的正方方向和准确就位。
4、钢柱安装技术措施
(1)钢柱安装前应对下部结构的标高与轴线进行复验,超出规范的偏差应立即修
正。
(2)吊装前,应对钢柱的长度、断面、侧弯以及牛腿面的标高进行预检,发现问
题即向技术部门报告,以便及时采取措施。
(3)吊装前,应在地面上把钢爬梯装在钢柱上,防坠器挂在柱顶临时连接板上,
供登高作业用。
(4)钢柱起吊前,将螺栓装入工具袋,绑扎在钢柱上,随柱一并吊至就位点。
(5)钢柱吊装采用4个吊点,吊点使用钢柱顶端的上下节柱的安装连接板进行。
钢柱在吊装之前应标记:钢柱的方向性(现场完成);钢柱的中心线(加工厂完成)。
(6)钢柱安装就位后,马上进行初校(垂直度、位移)。接柱用夹板和安装螺栓
拧紧固定。然后才能拆除索具。拆除索具采用钢爬梯。
83濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.9.6 格构柱、钢管桁架施工工艺
1、钢结构组合
格构柱及钢屋架在工厂进行二次设计并加工制作。工厂内完成预拼装(包括起
拱)。根据进厂路况,成品分2~3段运至现场,在厂家的指导下现场完成拼装。
拼装场地选择便于起吊的开阔空地,按照屋架的跨度准备组合平台。在组合场地
按照屋架轴线间距布置。第一榀钢架进行水平组合按照图纸的尺寸把控好屋架的长度,
几何尺寸。组合好以后经过监理验收合格以后进行焊接工作。第一榀屋架组合好后用
履带吊或汽车吊抬吊将屋架垂直立起,做好支撑将立起的屋架靠在上面,校正无变形
后用槽钢进行加固。第二榀屋架进行垂直组合,离第一榀钢架500mm的位置进行组合,
在第一榀钢架的下弦按照500mm的距离做好支撑,第二榀钢架下弦找好位置以后找上
弦位置,在第一榀屋架与第二榀屋架的上弦梁上面用槽钢按照500mm的距离进行固定,
防止第二品屋架组合完成后变形。后面的屋架按照同样的方法进行组合。
2、基础复核
钢结构安装前,首先要求土建单位提供轴线和标高的基准点、建筑物轴线(含基
础轴线)和标高(含钢结构支承面)、预埋螺栓的有关尺寸,依次进行复测。
3、钢管桁架的现场组对焊接
(1)将现场平整坚实的场地找平作为拼装平台,用水平仪或拉线的方法测量水平
度和平直度,保证拼装台在水平面上。各承重节点铺 20mm厚钢板,用水准仪将其找
平,其上焊接胎架。
(2)采取反变形措施点焊固定后,进行焊接,焊接完毕检查管桁架的侧向弯曲,
其允许偏差为H/1000,且≤25 mm,超出规范用火焰矫正方法进行校直。
(3)桁架组对的质量检查:各小单元桁架是否纵横成线,垂直相交。杆件和节点
球是否同心。桁架尺寸,对角线是否正确,杆件有无错用,节点焊缝和肋板是否处于
受力位置。杆件是否符合工艺要求。
4、桁架的焊接
所有焊工必须严格焊接工艺,焊接位置应均匀合理,每个焊工施焊部位要打上钢
印号码,并标示在施工简图上备查。
由于其桁架跨度较大,杆件品种多,焊接应力较大,在其焊接过程中采用最佳减
少应力焊接工艺,焊接应采用多层焊,跳焊,另个要保持其桁架外型特征。
桁架中心要预期提拱,保证其桁架在脚手架拆除后,挠度、应力达到设计要求,
具体施焊的程序方案在焊接过程中进行。
整个桁架的节点焊缝都要求一级焊缝,所以在杆件下料前要对焊缝工艺进行评定,
达到要求后方可下料。
84濮阳县生活垃圾焚烧发电项目EPC工程总承包
5、钢管桁架的安装
桁架的吊装是桁架施工中的重要环节,一定要有充分的认识,从吊装点的选择,
分布至吊装方案的形式,都已进行仔细的分析计算,保证万无一失。
(1)桁架吊装前必须对桁架重量进行分析计算,安全系数是吊装时桁架重时的
2.5~3倍。
(2)合理选择吊点,根据桁架重量,减少挠度,保证桁架不受损。
(3)仔细检查钢丝绳是否有损伤,捆扎是否牢固,绳卡的位置是否合理,吊具及
缆风绳的角度等一切准备工作是否符合要求。
(4)起吊时要仔细检查每一个扣卡的受力情况,如有问题必须立即更换。
(5)吊装前,必须清除所有障碍物,必须听从指挥,精力要集中。
(6)桁架整体吊装应试吊后进行,提升过程中须注意桁架的高低差,保证桁架起
升高度的统一。
(7)桁架吊装到位时,必须将所有的吊具进行固定,防止松动,并且逐一检查各
点的受力情况。
(8)周边施工中应设专人看护,不允许无关人员进行施工现场。对所有施工人员
要进行安全教育,高空作业应佩带安全带和安全帽,应穿防滑鞋,确保网架安装顺利
完成。
6、格构柱、钢屋架安装
格构柱的吊装工作采用汽车吊完成吊装,具体安装顺序及工艺详见《钢结构专项
方案》。
5.9.7 屋面施工
1、材料检验
根据进度计划提前进料,材料到达现场后,应立即检查产品外包装是否完好严密,
产品产品合格证是否齐全,对产品进行数量、板型、尺寸进行核对,若产品有短缺或
损坏,应及时向厂家提出更换。
2、屋面施工工艺流程
檩条支托安装→檩条安装→保温板及天沟安装→采光板安装→开洞处理→结束
3、屋面施工工艺
(1)檩条支托的安装
开始安装前,应检查现场实际檩条支托是否与有关图纸相符,所须核对工作如下:
1)建筑主钢骨架上,檩条支托是否已安装完毕;
2)檩托水平面处焊缝的高低;
3)檩条支托的规格、尺寸与图纸是否一致,支托间距是否与檩条间距一致。
85濮阳县生活垃圾焚烧发电项目EPC工程总承包
4)洞口上、下檩条支托方向是否正确。
5)建筑物阴角处,檩条支托是否安装正确。
6)檩条支托位置,是否与建筑图中标明的门窗及洞口位置相同。
(2)檩条的安装
1)首先根据图纸检查檩条支托的位置,尺寸确认无误后,将檩条按照图纸要求,
采用栓接(或焊接)在相应的位置。并及时将檩条调整成水平状态或垂直状态。
2)采用栓接的檩条,安装时预留适当的调整余量。
3)采用焊接的檩条,应在焊接前,按照图纸要求,详细核对檩条的位置、尺寸、
规格,确认无误后方可施工。
4)焊接完成后,须将焊接后的的残渣清理干净,并依据图纸对焊缝高度和焊接形
式进行检查。焊接缝的防腐处理采用一遍底漆、二遍面漆,漆膜厚度≥75μm,以保证
防腐的要求。
5)组合檩条的安装大多集中在门、窗洞口或需加强的位置。对预留的门、窗洞口
应在安装的同时,检查对角尺寸、位置是否和图纸相符。
(3)双层复合保温板及天沟的安装
屋面及墙面系统在安装前应首先对屋面檩条平整度、檩距、坡度等进行检查,如
发现与图纸不符可及时更改或修补。
1)屋面板吊装依据屋面面板板型、制作吊装模具,采用垂直运输设备逐块吊装。
2)压型板的固定方式分为紧固件连接和咬边隐藏式连接两种。本工程采用紧固件
连接方式。
3)紧固件连接
压型钢板与檩条连接时,采用带防水垫圈的镀锌自攻螺钉固定;压型钢板与压型
钢板连接时,采用带防水垫圈的拉铆钉固定;所有外露的自攻螺钉和拉铆钉均应涂抹
密封材料保护。
4)压型钢板屋面与立面墙体及突出屋面结构等交接处,均应做泛水处理。
5)定位第一张板,根据排版图及相应的檩条上的孔位定屋面板位置,第一张板由
山墙边靠近天沟处起装,用钢筋销子调整孔位,在靠近板内一排孔上打自攻螺钉,在
天沟边上安装橡胶泡棉堵头,上下四周均用密封胶带,堵头用自攻螺钉与天沟及檩条
固定。
6)相邻一张板边相应地压在第一张板边上,在每个檩条相应的板材搭接处安装支
架,支架与檩条用自攻钉固定之后,支架连接的位置相应调整。
7)压型复合板长度方向的搭接采用自攻螺钉连接,连接处压密封胶条及打密封胶,
防止渗漏,其接缝咬合严密、顺直。
86濮阳县生活垃圾焚烧发电项目EPC工程总承包
8)屋脊盖沿两侧屋面板在内侧用橡胶泡棉堵头堵住,屋脊盖沿与屋面板连接用支
件。
9)配套的收边板、泛水板尽可能背风向搭接。
10)在屋面有通风器、采光板或出屋面管道的周围,应严格按照施工图纸的要求,
安装好节点材料,以免发生渗漏。
(4)采光板安装:
采光板与屋面面板间连接,采用螺栓、密封胶条。另外在采光板两侧各加一固定
板,用于固定采光板与相邻屋面板,用自攻钉固定,采光板与上下两张板的压紧顺序
依照屋面坡度方向,其上被压,下边它压下一张屋面板。
(5)开洞处理
1)施工中不可避免地要对墙面板或屋面板进行切割、开洞处理;
2)切割前必须在板材上进行标注、放样;
3)在切割后板的切割部位产生的毛刺、卷边等应进行打磨处理;
4)在切割后必须将所切割的墙面板或屋面板进行清洁处理,以免切割时产生的铁
屑腐蚀后对板的使用寿命造成影响。
5.9.8 钢结构涂装
1、防火涂料施工工艺
表5.9.8-1 防火涂料施工工艺
序号 项目 施工工艺
喷涂前要专门安排人员对钢结构表面进行油污、浮锈的清理检查,保持
1 钢构件基面清洁、干燥。对于已经在工厂进行喷漆的构件表面要严格检
查表面油漆的完好情况,如果有破损现象应进行修复。
封闭施工,喷涂施工前,首先作好建筑外围护和封闭工作,避免在喷涂
2 施工过程中涂料飞出建筑外产生污染。建筑内侧已施工完成的作业面、
混凝土墙面、混凝土外包柱面等要注意维护。
基本要求
配料时应严格按配合比加料或加稀释剂,并使稠度适宜。边配边用,当
3
日配制当日用完。
施工过程中现场操作人员随身携带测厚针随时检测喷涂的厚度,避免一
4 次喷涂厚度超出后造成流坠影响外观,保证涂层表面平整,无流淌、无
裂痕等现象。
采用压送式喷涂机具或挤压泵,配能自动调压的0.62~0.9m³/min的空气压
缩机,喷枪口直径为6~10mm,空气压力为0.4~0.6Mpa。一般来说,要使
5
表面更平整,喷嘴宜小一些,喷压大一些。单喷嘴过小,粒状涂料出不
去,空气压力过大,涂料反弹损耗多。
厚型防火涂料 喷枪垂直于构件,距离6~10cm。喷嘴与基面基本保持垂直,喷枪移动方
6
向与基材表面平行,不能是弧形移动。
构件缝隙处理,钢构连接处的缝隙(4-12mm)需要采用防火涂料或其他
7
防火材料(如硅酸铝棉、防火堵料等)增补平后才能进行喷涂防火涂
87濮阳县生活垃圾焚烧发电项目EPC工程总承包
料,避免留下缺陷,成为火灾的薄弱环节,降低钢结构的整体耐火极
限。
防火涂料施工是分遍成活的,通常喷涂2~3遍,每遍喷涂一定厚度,间隔
4~24小时进行下次喷涂,必须在前一遍基本干燥后再喷后一遍,喷涂遍
8 数与喷涂厚度根据设计要求施工。确保涂层表面均匀平整,对喷涂的涂
层要适当维护。涂层有时出现明显的乳突,应该用抹灰刀等工具剔除乳
突状。
采用重力式喷枪进行喷涂,压力约为0.4MPa。喷涂的方法和工艺与上述
9
相同。
薄型防火涂料
10 局部修补和小面积施工,用手工抹涂。
2、防火涂料自检
施工人员应对喷涂层进行100%自检,有下列情况之一者,应进行重喷或补喷。
表5.9.8-2 重喷或补喷要求
序号 重新补涂
由于涂料质量差,或现场调配不当,或施工造作不好,或气候条件不宜,使得干燥固化
1
不好、粘接不牢或粉化、空鼓、起层脱落的涂层,应该铲除重新喷涂。
由于钢结构连接处的缝隙未完全填补平,或喷涂施工不仔细,造成钢结构的接头、转角
2
处的涂层有明显凹陷时应补喷。
在喷涂过程中往往掉落一些涂料在低矮部位的涂层面上形成浮浆,这类浮浆应铲除掉重
3 新喷涂到规定厚度。有的涂料干燥后出现裂纹,如裂纹深度超过1mm,则应针对裂纹补
喷,避免出现更大的裂纹而引起涂层脱落或留下火灾时的薄弱环节。
检测涂层厚度时,任一部位的厚度少于规定厚度的85%时应继续喷涂。当喷涂厚度大于
4 规定厚度的85%,但不足规定厚度部位的连续面积的长度超过1m时,也要补喷直至达到
规定的厚度要求。否则会留下薄弱环节,降低耐火极限。
5.10 烟囱专项施工工程
5.10.1 烟囱施工工程概况
烟囱设计为外筒钢筋混凝土剪力结构,排烟内筒为钢内筒。烟囱外筒高度为正负
零以上81.8米,矩形截面,本工程采用砼钻孔灌注桩。基础采用C30混凝土。外筒平
面尺寸为6400×6200mm,剪力墙厚度350~250mm。剪力墙采用C30混凝土,剪力墙
的钢筋保护层为40mm。剪力墙采用C30混凝土,剪力墙的钢筋保护层为40mm。钢筋
主要采用HRB400E。钢筋错开搭接。烟囱墙体共设置 4道暗柱。烟囱筒内为9层结构
休息平台(标高分别为5m、10m、15m、19.5m、35m、50m、65m、75m、78m)75米
和78米是钢筋砼现浇平台,余下的是钢结构梁、压型钢板、砼板平台)。
88濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.10.1-1 烟囱外筒剪力墙、暗柱、钢筋节点图
烟囱内设2管直径1700mm高80m钢内筒,钢筒体均为自承式,安装在5m混凝土
平台支墩上;筒体+76m以上为316L材质不锈钢板焊接钢管,76m到20m为Q235B焊
接钢管,20m以下为Q355B焊接钢管,焊接质量等级为二级,钢内筒内侧表面作除锈
处理,并刷转锈金钢防锈涂料,要求卷板组合前 Sa2.5级,组合后达到ST3级,内涂
OM5型烟囱专用涂料5道,总涂膜厚度不小于 0.5mm。钢筒体外层保温采用 90mm厚
无碱超细玻璃棉,外护板包0.7mm铝板作为外护板,筒顶4m范围内采用1mm不锈钢
(316L)外护板。
89濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.10.1-2 烟囱外筒、内筒效果图
5.10.2 烟囱翻模施工
本工程采用液压翻模工艺施工,操作平台是在第一模钢筋绑扎完毕后,内外搭设
钢管架用于支撑操作平台槽钢放置,钢管架高度为 4m高。槽钢安装完毕后将油压千斤
顶安装上,然后将φ48×3.5mm爬升钢管插入千斤顶里,将爬升钢管保证垂直度的情况
下与水平钢筋焊接固定,组装加固模板进行砼浇筑即可。每次液压翻模时混凝土达到
90濮阳县生活垃圾焚烧发电项目EPC工程总承包
1.2Mpa强度后松开模板,液压翻模过程中模板与混凝土处于无摩擦状态,不存在混凝
土拉裂的问题。在提升到位后纠正结构中心过程中,由于模板内还未浇灌混凝土,不
管怎样调台纠偏都不会出现筒体表面凹凸不平的现象,纠偏时可以一次纠偏到位。

图5.10.2-1 液压翻模施工工艺透视图
5.10.3 烟囱钢内筒及平台安装
1、钢平台、楼梯及内筒制作流程
钢平台、楼梯的制作流程:在制作场地上下料、切割、加劲板放样→对接焊接→
型钢配接加劲板组装→加劲板在型钢上点焊→在制定好尺寸的基础上复核,按照图纸
设计要求检查→最后进行整体焊接→验收→喷砂除锈→验收→刷底漆、面漆。
钢内筒制作方法:采用卷板机分段卷制,根据设计长度按2米或1.5米分段。
制作流程:在制作场地上对内筒放样→按照放样图的尺寸及角度等要求对钢板下
料→卷板机卷板制作慢慢发力直至卷制成型→点焊→按照图纸设计要求检查→最后进
行整体焊接→验收→喷砂除锈→验收→刷外壁底漆及内筒专用涂料。
91濮阳县生活垃圾焚烧发电项目EPC工程总承包
2、钢平台、楼梯安装
(1)施工部署
待钢构件在现场钢结构组合场制作完成,验收合格后,用汽车吊及平板车倒运至
烟囱北侧现场倒运至烟囱内进行吊装作业。
内筒采用液压提升装置倒装法提升,钢平台及楼梯、扶手等采用卷扬机自上而下
进行吊装。
平台及楼梯施工流程:卷扬机就位安装→卷扬机钢丝绳布置→顶层平台安装→剩
余烟囱各层钢平台及钢梯安装→补刷油漆→现场清理。
钢内筒施工流程:施工准备→液压提升装置安装→钢内筒运至施工现场→钢内筒
提升→补刷油漆→支撑点及止晃点安装→烟道口安装→液压提升装置拆除→清理现场
→整体验收。
(2)卷扬机安装
1)钢平台、楼梯等采用卷扬机吊装施工,利用施工电梯运输至顶层平台上固定,
安装完毕后设置卷扬机防护棚。将经过检测张力的钢丝绳、起吊绳等固定在悬吊点上,
卷扬机安装好后待负荷试验合格后方可投入使用。
2)顶部滑轮的安装
在外筒壁顶安装两根型钢,采用施工电梯运输至烟囱上部;在型钢上焊接钢板中
间割孔穿圆钢,将滑轮固定在圆钢上。型钢与筒壁间固定方式为筒壁表面预埋埋件,
型钢焊接在埋件上,型钢间用槽钢焊接加固防止侧翻。
(3)钢平台及楼梯、扶手吊装施工流程
1)钢平台及楼梯、扶手吊装采用卷扬机施工。1台安装布置在烟囱外侧,2台卷
扬机安装布置在烟囱顶层平台上,外侧卷扬机机身地锚预留必须牢固,从烟囱内零米
导向至顶部,卷扬机与导向滑轮中心线应垂直对正,卷扬机距离滑轮一般不少于 30米
的安全距离,作业前应检查钢丝绳、离合器、制动器、保险棘轮、传动滑轮等,安全
可靠方可操作。
2)在靠近卷扬机位置安装电器控制箱,保证操作人员开关切断电源方便,电箱离
操作人员3m以内。
3)起重吊装必须有专人指挥,钢丝绳索套结要找准重心,保持直线进行有棱角部
位应垫衬,部件前后和牵引钢丝绳边不准站人,严格按照起重安全操作规程作业,对
起吊钢丝绳,要经常检查,如损坏,按钢丝绳更换标准及时更换。
(4)施工平台的制作及使用
1)筒内施工平台的制作
在筒内用工字钢和槽钢焊接及木模板制作每边小于筒内壁10cm的升降施工平台,
92濮阳县生活垃圾焚烧发电项目EPC工程总承包
作业人员随施工平台到达施工平面,作业平台设置 4个吊点,每个吊点通过等长钢丝
绳与卷扬机系统吊钩相连,并在每层钢平台设置四个悬挂点,使用4个倒链相勾连。
2)施工平台的使用操作
采用卷扬机升降。升降中安排2名施工人员监护指挥施工平台上升。施工平台到
达钢平台作业高度时,除采用10t卷扬机承载外,另找到4个上部悬挂点位置,在施工
平台上布置另设4根悬挂绳,安装加固在上部悬挂点上。到达平台后作业人员将安全
带固定在由烟囱顶部至地面的自锁器系统上后方可解开速差自控器,确保施工人员全
程得到保护,作业过程中作业人员安全带始终挂在自锁器上,平台上允许放置两台焊
机和不超过4名操作人员。
3)钢平台及钢梯安装
钢平台及钢梯安装采用自上而下的顺序。烟囱钢平台、钢梯在制作场加工成半成
品,在烟道口外侧搭设一个运输平台,运输平台高度为烟道口的高度,平台铺设钢板
利于施工人员作业,四周搭设高1m安全围栏,然后利用汽车吊配合倒链将钢梁等构件
倒入烟囱内的施工平台。
首先运输顶层平台钢构件,将钢构件从烟道口拉入施工平台,利用 10t卷扬机抬吊
升至平台作业高度,清除埋件面上的杂物,检查埋件的位置及偏差,用水平仪测平。
把整体平台安装到位,焊接牢固,打磨焊缝、刷漆。再安装其余小梁,完成后铺设花
纹钢板。完成平台全部工作后进行与下一平台之间的钢爬梯及楼梯的安装,将施工平
台随着作业面的下降而下降,楼梯安装完毕后,进行下一层平台的安装。
4)施工平台上部防护
每次施工前安排专人到达上部平台进行检查,查看上部平台是否有杂物、易落物
件,对每个焊口进行敲打是否焊牢固;钢丝绳是否破损。待检查无误后,方可进行施
工平台吊装作业。
3、钢内筒安装
(1)钢内筒每段在现场制作场制作完,喷砂除锈并涂刷一道底漆后运至现场安装
按照运输钢平台的方法运输到顶升层。
(2)钢内筒安装采用液压提升施工工艺,液压提升技术具有逆向运动自锁性,提
升过程十分安全,并且构件可在提升过程中的任意位置长期可靠锁定。
(3)采用液压千斤顶提升倒装法。钢内筒安装时先把顶端段吊装到位后,焊接上
吊耳,利用液压提升系统提升内筒,提升吊耳安装在筒首 1.5米处,在吊耳处穿好钢索,
做好提升前的准备工作,在下方空段处吊装下一节筒体与原筒体进行组对焊接;同时
在筒体外部的施工平台上安装加强圈等附件、补滚刷防腐涂料;不断重复以上工序,
直至筒体达到设计高度。
93濮阳县生活垃圾焚烧发电项目EPC工程总承包
(4)顶升流程。液压提升装置带动钢绞线上升的液压千斤顶。当液压泵站将高压
油供入千斤顶的大膛内,千斤顶的活塞外伸,并带动刚性联接的上卡座一起运动,此
时上卡爪座的内锥面即压迫处于自由状态的三瓣活块,使其收紧卡爪内侧带有细锯齿,
待活塞完成一个行程20cm后,就可紧紧咬住穿过它的钢绞线而提升悬挂的内筒,完成
一个活塞行程后随后进行下个提升行程,反复提升直到内筒提升至合适高度,每提升
一节高度,将下一节内筒,推至已提升内筒下方进行对口焊接。
图5.10.3-1 内筒安装施工工艺
(5)吊装设备的拆除
1)卸载前应先进行有关技术、安全的先决条件检查,作好记录。
2)提升装置下降工作流程:缩缸拔上锚:下锚紧,主油缸缩缸一小段距离,松开
上锚;空载伸缸:下锚紧、上锚松、主油缸伸缸至距上极限一小段距离,停止伸缸;
锚具切换:上锚紧,下锚停、主油缸无动作;荷重升缸,拔下锚:上锚紧、主油缸再
升缸小段距离,松下锚;荷重缩缸:上锚紧、下锚松、主油缸逐步缩缸缓慢让筒体下
降,使悬挂点受力直至完全卸载。
3)顶升完成后将顶部钢铰线,顶升装置及其他材料通过卷扬机,施工电梯放至地
面,最后拆除卷扬机钢丝绳及滑轮。
4、钢结构保温防腐施工
钢结构采用人工滚刷的施工方法。钢平台、楼梯、扶手在制作现场喷砂除锈验收
完,进行刷漆,刷至面层。在安装完成后进行局部找补;钢内筒在制作场地完成喷砂
除锈后外壁进行防锈底漆涂刷,每顶升一节焊接完成后进行除锈出渣面漆补刷及外壁
防腐保温施工。
94濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.10.4 烟囱的沉降观测
根据图纸的要求,将沉降观测点均匀布置于烟囱外壁上,翻模施工时,每提升
15m作一次沉降观测,其他按图纸要求和施工规范要求进行沉降观测,建设单位委托
有资质的单位进行沉降观测。
沉降观测应使用精度符合要求的仪器和设备,并按照要求填写沉降观测记录。同
时沉降观测时间必须符合设计要求,如无设计要求,应符合下列规定:
1)砼基础浇筑完成、模板拆除后;
2)烟囱筒身施工时每15m观测一次;
3)如遇特殊情况,应增加观测次数。
4)每次观测需要记录、存档,并根据要求将沉降观测结果报业主、监理单位。
5.11 砌筑工程
5.11.1 施工总体思路
由于本工程工期紧张,应合理插入砌筑等装饰装修工作,室内采用WM M5.0预拌
砂浆砌筑B05(A3.5)加气混凝土砌块,外墙厚度为240mm,内墙厚度为200mm,墙
体砌筑至梁底或板底。
根据单体结构的施工进度情况插入砌筑工作。砌筑施工从下到上施工,紧跟结构
施工进度。
5.11.2 施工工艺
1、工艺流程
砌筑施工坚持以样板带路的原则,先施工样板,项目部进行技术复核及监理甲方
验收合格后再进行大面积施工。工艺流程为:
测量放线→构造柱、圈梁及拉结筋植筋→立皮数杆,砌筑马牙槎→砌筑至圈梁位
置→圈梁钢筋绑扎→构造柱、圈梁混凝土浇筑→圈梁上墙体砌筑→圈梁上构造柱浇筑
→墙面挂玻纤网格布水→墙面抹灰。
2、施工准备
(1)排砖撂底(干摆):根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,
其长度是否符合排砖模数,如不符合模数时,可将门窗口位置左右移动。
(2)选砌块:选择棱角整齐、无裂纹、规格基本一致的砌块。
3、二次结构工程控制要点
(1)砌筑前,需操测出门窗洞口、水电设备预留洞口的位置,构造柱、圈梁以及
拉结筋的植筋位置及标高,做好标记。
95濮阳县生活垃圾焚烧发电项目EPC工程总承包
(2)砌块在砌筑前一天进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、
运就位。常温下施工不允许使用干砖,砌块表面有浮水亦不得进行砌筑。
(3)砌筑应在主体结构施工完毕后,由上而下逐层砌筑,特别是悬挑构件上的墙
体必须由上而下逐层其准,每层开始时,应从转角处或定位砌块处开始,应吊砌一皮、
校正一皮,皮皮拉线控制砌体标高和墙面平整度。
(4)砌体应分次砌筑,每次连续砌筑高度不应超过1.5m,应待前次砌筑的砂浆终
凝后,再继续砌筑;日砌筑高度不宜大于2.4m。
(5)砌至接近梁、板底时,应留一定空隙,待砌体收缩稳定后再补砌,补砌采用
砌块斜砌挤紧,其倾斜度宜为60°左右,砌筑砂浆应饱满。应至少间隔7天后补砌。
(6)砌筑填充墙的端部及转角处应设置构造柱,一段直墙上相邻的构造柱间距不
应超过4m。
(7)砌筑填充墙上所有宽度大于等于1500mm的门洞边,均设构造柱。
(8)构造柱位置留设马牙槎,留槎遵循“自下而上,先退后进”的原则。
(9)砌体的转角处和交接处应同时砌筑。对不能同时砌筑而又必须留置的临时间
断处,应砌成斜槎,斜槎水平投影不应小于砌体高度。接槎时,应先清理基面,浇水
润湿,然后用相同材料接砌。
(10)灰缝要求横平竖直。砂浆应饱满,砂浆饱满度:水平缝不应低于 80%,竖
直缝不应低于80%。严禁出现瞎缝、透亮缝和用杂物塞缝。灰缝厚度应均匀,水平灰
缝厚度不得大于15mm,垂直灰缝不得大于20mm。
(11)对于不到顶的内隔墙,顶部设置120mm高钢筋混凝土压顶。
(12)对于设备机房围护墙、多水房间砌体墙墙根部位,需设置止水墩。
(13)抹灰前必须将管道穿越的墙洞和楼板洞及时安放套管,并用 1:3水泥砂浆或
豆石混凝土填嵌密实,设备和密集管道等背后的墙面抹灰,宜在设备和管道安装前进
行,抹灰面接槎顺平。
(14)砌体墙面抹灰每隔6m设竖向止灰条隔离缝,缝宽5mm,内填嵌缝胶。
4、拉梁的设置
高度大于4m的190砖墙及大于3m的120砖墙,墙体半高处设钢筋混凝土拉梁一
道,拉梁截面为墙厚200,拉梁钢筋用8@150,主筋4@12,此钢筋要锚入与之垂直的
墙体或两端的混凝土柱内不小于450,且弯折后直线段为22d。
5、构造柱的设置
当砌体墙的水平长度大于5m或墙端部没有钢筋混凝土墙柱时,应在墙中间或墙中
部加设构造柱;凡支承在悬臂梁或悬臂板上的砖墙以及砖砌女儿墙,均需设置构造柱。
构造柱截面为:墙厚200,构造柱的混凝土强度等级为C20,竖筋用 4@12,箍筋用
96濮阳县生活垃圾焚烧发电项目EPC工程总承包
6@20,构造柱竖筋应在主体结构中预埋,施工时应先砌墙后砌筑,墙与构造柱连接处
成马牙搓,沿墙高每隔400或500设2@8。
6、填充墙
(1)楼梯间及人流通道处的填充墙,应采用钢丝网砂浆面加强,钢丝网规格:
φ1@10×10。
(2)填充墙与梁底之间应采用斜砌与梁底顶紧,并在批刮水泥砂浆前,填充墙与
梁及柱交接处应挂钢丝网加强。
7、过梁设置
其他上门窗洞口及设备预留孔洞均需设钢筋混凝土过梁,过梁混凝土强度等级为
C20,根据不同洞宽做法不同。
5.11.3 砌筑工程与相关专业配合协调
砌筑工程施工主要涉及与机电、电梯之间的配合协调,相互之间的配合要求较高,
且施工管理控制难点较多,其主要配合控制要点如下:
砌筑工程与机电专业配合控制要点。
表5.11.3-1 砌体工程与相关专业配合协调
序号 内容 配合协调点
施工前机电专业需对相关人员就留洞进行技术交底;
施工中依据机电专业的综合留洞图进行洞口留设;
1 预留预埋 施工过程中,机电专业需安排专业人员进行监督,并配合进行套
管、水平及竖向管线等相应预埋工作,确保预留预埋准确,减少二
次剔凿。
机电专业完成预留洞口、套管部位管线安装,经监理单位验收后,
2 洞口封堵 办理正式手续移交土建封堵、回填、修补及抹面;
套管内的封堵、回填、修补及面层处理由机电专业负责。
对机电专业提出的二次开洞、开槽要求,需在征得建设、设计、监
3 二次剔凿 理单位同意后,土建方可依据总承包合同相关要求进行相关施工;
施工前需完成施工签证办理,以便对二次剔凿进行控制。
(1)支架部位的防水施工前,需机电专业依据建设、设计单位认
可的支架布置图放线,经监理验收后移交防水施工;
(2)支架部位的防水施工需严格按照协调确定的节点和工序进
4 防水部位机电支架
行;
(3)如出现机电专业施工支架时破坏防水,由机电专业完成相关
修补,并承担相关房间、区域的防水责任。
2、砌筑工程与电梯专业配合协调点明细表
表5.11.3-2砌筑工程与电梯专业协调表
序号 内容 配合协调点
电梯井道的砌块墙体必须加设混凝土圈梁和构造柱,用以支撑电梯
1 圈梁构造柱
轨道,同时须与电梯供应商资料进行核实。
墙体砌筑时,若电梯需设置埋件,电梯专业需依据建设、设计单位
2 预留预埋
审核通过的埋件图纸进行,并在隔墙砌筑时予以指导与核查。
鉴于本工程电梯井道较高,立面上必将存在交叉施工的情况,因此
3 施工顺序
需与电梯专业完成施工配合协调,确保工程整体进度与安全。
电梯专业需定期对井道垂直度进行监测,发现砌筑施工垂直度不满
4 井道垂直度
足电梯安装需求时,需及时提出整改要求;
5 二次开洞 (1)为避免井道漏风,确保电梯井道封闭,严禁电梯专业在井道
97濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 内容 配合协调点
砌筑墙体上开洞;
(2)对必须施工的开洞作业,电梯专业必须完成相关的工程指示
申请,并提交相应的洞口封堵措施,并由电梯专业完成相关封堵施
工。
依据电梯专业对机房需求的时间计划,提前完成机房位置的砌筑等
6 机房施工 二次结构施工,并在设备就位前,在机房相应部位留设运输通道,
电梯设备安装完毕后再进行砌筑封堵。
5.12 脚手架工程
5.12.1 脚手架选型
本工程主要建、构筑物层高较少,建筑高度偏低,土建工程施工中,脚手架均为
钢管扣式脚手架体系。
表5.12.1-1 主要建筑物/构筑物层数
序号 子项名称 层数 基础形式 建筑高度(m) 架体高度(m)
主厂房/主厂 1(局部
1 桩基础 45 46.5
房附屋 5)
2 坡道 / 独立基础 13.5 15
筏板基础+独
3 综合水泵房 1 6.1 7.6
立基础
4 冷却塔 1 筏板基础 10.7 12.2
渗滤液处理 筏板基础+独
5 1 6 7.5
站 立基础
固化物养护
6 1 独立基础 7.8 8
车间
7 综合楼 3 独立基础 10.08 14.3(16.9)
5.12.2 落地脚手架的搭设顺序
搭设的准备工作→地基处理→放置纵向扫地杆→逐根树立立杆,随即与纵向扫地
杆扣牢→安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装第一步大横杆→安装第一
步小横杆→第二步大横杆→第三步小横杆→加设临时抛撑(上端与第二步大横杆扣牢,
在装设两道联墙杆后方可拆除)→第三、四步大横杆和小横杆→设置联墙杆→接立杆
→加设剪刀撑铺脚手板→绑护身栏杆和挡脚板→绑扎阻燃密目安全网
5.12.3 脚手架的拆除顺序
安全网→护身栏杆→挡脚板→脚手板→小横杆→大横杆→立杆、联墙杆→纵向支
撑
双排落地脚手架立杆纵向间距为1500,横杆步距为1500,脚手架宽度0.9m,上铺
竹脚手板,外围用密目式安全网封闭。脚手架搭设应经计算,严格检查验收。
5.12.4 安全防护
楼层周转材料依靠外脚手架搭设的转料平台周转,转料平台用型钢制作,用钢丝
绳吊到上层楼面上,将施工荷载传递到楼面结构上,转料平台上的材料用塔吊吊运到
施工层。
98濮阳县生活垃圾焚烧发电项目EPC工程总承包
脚手架安全防护,在首层结构周边需支设水平安全网,出入口需搭设通道防护,
悬挂安全标志,高空脚手架外满封密目式安全网;脚手架每层均与结构采取可靠拉结,
以加强高空脚手架的稳定性。脚手架施工人员均具有架子工操作证,并经安全培训后
上岗;脚手架施工严格按照有关安全操作规程实施。
根据《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010第7.5.5条,
当脚手架搭至顶层时,外侧防护栏杆高出顶层作业层的高度不应小于150mm。
5.13 屋面工程
5.13.1 屋面工程概况
本工程采用柔性防水屋面和钢结构屋面,钢结构屋面见5.9钢结构工程,柔性防水
屋面如下表所示。
表5.13.1-1 屋面工程概况
序号 名称 结构 应用单体工程
40厚C20细石混凝土保护层,内设φ6@150单层双向点焊钢
筋网,分隔缝不大于3×3m,缝宽20mm,聚氨脂密封膏填
逢。
固化物养护车
10厚低强度等级砂浆隔离层
间、综合水泵
柔性防 1.5厚自粘无胎SBS改性沥青防水卷材两道
房、地磅、门卫
1 水屋面 20厚M5预拌砂浆找平层
室、综合楼、烟
1 80厚挤塑聚苯乙烯泡沫塑料板保温层
囱、SNCR间、
LC5.0轻集料混凝土3%找坡层,最薄处30厚,(结构找坡
坡道、主厂房
无此层)
刷纯水泥浆纵横各一道。
现浇钢筋混凝土屋面板,板面清干净
20厚1:3水泥砂浆面层。(每1m见方设分格缝,缝宽10,
缝内填粗砂,水泥砂浆保护层内配 1 镀锌钢丝网,每块
980×980,网孔25-30)
10厚低强度等级砂浆隔离层
1.5厚自粘无胎SBS改性沥青防水卷材两道
柔性防 20厚M5预拌砂浆找平层
主厂房、综合水
2 水屋面 80厚挤塑聚苯乙烯泡沫塑料板保温层
泵房、
2 LC5.0轻集料混凝土3%找坡层,最薄处30厚,(结构找坡
无此层)
刷纯水泥浆纵横各一道。
现浇钢筋混凝土屋面板,板面清干净
地下防水等级为III级,采用防水混凝土底板和侧壁,混凝土
加10%HEA型抗裂防水剂,抗渗等级为0.8MPa。
5.13.2 柔性防水屋面施工工艺
1、找坡层
(1)工艺流程:面层清理→标高抄测分格→制作灰饼→浇水湿润→铺水泥砂浆→
面层刮平→压光→浇水养护。
(2)施工操作方法及要求
1)基层清理时要将找坡层表面上的杂物、灰尘清理干净,特别是表面不平整的部
99濮阳县生活垃圾焚烧发电项目EPC工程总承包
位要用刷子将积灰清光,然后用扫帚均匀涂刷 DBI砂浆随刷随做砂浆找平层。(注意
不要浇水过多,防止基层空裂)
2)砂浆抹平收水后要用铁抹子进行二次压光(两遍),压光时不得在面层洒水泥
面。
3)找坡层施工完12小时之后开始浇水养护,连续养护 7天,使找平层完全固化、
干燥。
4)找坡层设间距不超过6m×6m分格逢,逢宽20mm。位置与找坡层分格逢对应,
缝内填充沥青砂材料。
5)找坡层施工中要注意将女儿墙脚、管道、转角处、水落管口、设备基础等部位
抹成圆弧,圆弧半径R=50mm,水落口周围直径60mm范围内要做成略低的平滑凹坑。
阳角采用混凝土磨光机打磨。
6)对于找坡层空鼓、开裂、起皮的部分一定要全部剔除,剔除时要先采用云石机
切缝,防止造成附近区域的空鼓。
7)管道周围与找平层之间应预留20×20的凹槽,并用密封材料嵌填严密。
2、保温层
见5.13.2。
3、找平层
(1)用扫帚均匀涂刷DBI砂浆随刷随做砂浆找平层。(注意不要浇水过多,防止
基层空裂)
(2)砂浆抹平收水后要用铁抹子进行二次压光(两遍),压光时不得在面层洒水
泥面。
(3)找平层施工完12小时之后开始浇水养护,连续养护7天,使找平层完全固
化、干燥。
(4)找平层设间距不超过6m×6m分格逢,逢宽20mm。位置与找坡层分格逢对应,
缝内填充沥青砂材料。
(5)找平层施工中要注意将女儿墙脚、管道、转角处、水落管口、设备基础等部
位抹成圆弧,圆弧半径R=50mm,水落口周围直径60mm范围内要做成略低的平滑凹
坑。阳角采用混凝土磨光机打磨。
(6)对于找平层空鼓、开裂、起皮的部分一定要全部剔除,剔除时要先采用云石
机切缝,防止造成附近区域的空鼓。
(7)管道周围与找平层之间应预留20×20的凹槽,并用密封材料嵌填严密。
4、防水层
屋面防水层为铺设防水卷材。
100濮阳县生活垃圾焚烧发电项目EPC工程总承包
(1)工艺流程
基层处理→涂刷基层处理剂→铺贴卷材附加层→自粘/热熔铺贴卷材、封边→闭水
试验
(2)施工工艺
1)基层处理
防水层的基层表面应将尘土、杂物彻底清扫干净;表面残留的灰浆硬块及突出部
分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。
铺贴自粘卷材前,在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接
缝尺寸,将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。自粘卷材应先试
铺就位,按所需要形状正确剪裁后,方可开始实际粘贴。
2)涂刷基层处理剂
涂刷基层处理剂时,用长把滚刷均匀涂于基层上,常温经过4h后,开始铺贴卷材。
3)铺贴卷材附加层
铺设防水卷材前,应确认基层表面干燥、平整,阴阳角转角处已做成圆弧或钝角。
防水层施工严禁在雨天和五级风及以上时施工。自粘卷材施工时环境气温不得低
于5℃,热熔法施工时环境气温不得低于-10℃。
4)自粘/热熔铺贴卷材、封边
a.在正式铺贴前应在基层上用墨斗按铺贴方向弹出卷材铺贴线,依循流水方向从低
往高进行卷材试铺。
b.附加层施工:女儿墙、水落口、管根、阴阳角等细部先做附加层。防水附加层立
面及平面各为250mm,分格缝处设200mm宽自粘条,粘贴牢固。
c.热熔法铺贴卷材:按照弹好标准线位置,在卷材的一端用汽油喷灯火焰将卷材涂
盖层熔融,随即固定在基层表面,用喷灯火焰对准卷材和基层表面夹角,喷枪距离交
接处300mm左右,边熔融涂盖层边跟随熔融范围缓慢地滚铺改性沥青卷材,卷材下面
的空气应排尽,并辊压粘结牢固,不得空鼓;卷材的长短边搭接不应少于 100mm,接
缝处要用喷灯沿缝焊接牢固,边缘部位必须溢出热熔的改性沥青胶。随即刮封接口,
防止出现张嘴和翘边。
d.卷材铺贴注意事项
①卷材沿流水方向从低往高铺贴,上下卷材不得相互垂直铺贴。
②防水卷材搭接时,接缝熔焊粘结后再用火焰及抹子在接缝边缘上均匀地加热抹
压一遍,直至挤出沥青油为好。
③卷材末端收头:在卷材铺贴完后,应采用橡胶沥青粘结剂将末端粘贴封严,防
止张嘴翘边,造成渗漏隐患。
101濮阳县生活垃圾焚烧发电项目EPC工程总承包
5)闭水试验
按照规范要求进行屋面闭水试验
5.14 保温工程
5.14.1 保温工程概况
本工程涉及屋面保温工程和内、外墙保温工程。
序号 名称 位置
1 挤塑聚苯乙烯泡沫塑料板保温层 柔性防水屋面1、2
压型钢板复合保温自防水屋面、PU钢板外墙、压型
2 超细玻璃保温棉保温层
钢板内墙
3 水泥膨胀珍珠岩保温层 管桁架轻型板屋面
5.14.2 屋面保温工程
1、挤塑聚苯乙烯泡沫塑料板保温层
(1)基层清理
1)铺设保温材料的基层应清扫干净,且要求干燥、平整,不得有松散、开裂、空
鼓等缺陷。
2)穿过结构的管根部位,应用细石混凝土填塞密实,以使管子固定。
3)保温材料运输、存放应注意保护,防止损坏和受潮。
(2)弹线找坡
按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围。
(3)排版备料铺设保温板材
根据基层相撞和尺寸,合理下料。挤塑聚苯板的铺贴方式采用干铺,板材不应破
碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。板与板之间要挤
紧,不得有缝隙,保证错缝拼接。若因挤塑聚苯板材裁剪不方正或者裁剪不宜而形成
缝隙且超过 2mm,应用挤塑板条塞入并打磨平。依照基层的坡面及分水岭情况铺设,
保 证坡面坡度及分水岭顺直。
(4)检查验收
铺设完成后,检查整体面层铺设是否按照屋面坡度铺设。检查标高是否符合要求,
无对缝铺设情况。
2、超细玻璃保温棉保温层
施工时为了防止雨和风的影响,此步骤与屋面板安装同步实施。 为防止玻璃棉长
时间暴露,施工时必须严密组织、集中施工,尽量减少玻璃棉暴露时间,应注意收听
天气预报,作好充分防雨准备,准备防雨苫布,以防保温棉被雨淋湿。
玻璃棉铺设时注意必须铺设严密,接缝处采用搭接,两块棉之间不能有间隙,相
102濮阳县生活垃圾焚烧发电项目EPC工程总承包
邻两块棉的接口处用铝箔胶带粘牢,并用订书机订好。上下两层错缝铺设,防止形成
冷桥。
3、水泥膨胀珍珠岩保温层
1、基层处理
在抹水泥膨胀珍珠岩保温砂浆之前,事先检查基层,高出的部分须踢平,低处用
水泥砂浆分层填实,基层表面的灰尘、污垢等应事先清除干净。
2、保温砂浆搅拌
采用机械进行搅拌,搅拌好的水泥膨胀珍珠岩保温砂浆及时装车运至施工现场。
3、铺设保温层
将屋面各控制点高度用水泥膨胀珍珠岩保温砂浆做好,然后根据已做好的控制点
拉线,将水泥膨胀珍珠岩保温砂浆按照压缩比进行虚铺,同时找坡,虚铺后的保温层
用木杠压紧、刮平。再压实至设计厚度。
在水泥膨胀珍珠岩保温屋面做好2-3天后再进行找平层施工。
5.14.3 内、外墙保温工程
1、找平层施工
(1)现场墙体外表面抹聚合物抗裂防水砂浆找平。找平层施工前必须将基层清理
干净,不得有污迹、灰尘、油污累物质。外墙找平层施工完毕后表面必须干燥、洁净、
强度(≥0.10Mpa)、平整度、垂直度达到规范验收要求。
(2)墙体砌块若有不平整及缺棱掉角的情况,需分层修补,做法是:先用水淋湿
基体表面,刷掺水泥重10%的108胶水泥浆一道,紧跟抹1.3水泥砂浆,每遍厚度应控
制在7-9mm;柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,在用 1:2.5水泥砂
浆分层补衬平。
(3)墙体应具有足够的强度,特别是墙体表面应具有足够的粘贴强度
(≥0.10N/mm2)。
(4)面平整度应小于4mm/2.0m。在108胶水泥浆不能满足的情况下,应采用2.5-
5cm的保温板进行调整,以保证墙面平整度。当基层面不符合要求时,必须采取有效
措施进行处理:
(5)基层面平整度不合格:凿除墙面过于突起部位;1︰3水泥砂浆粉刷找平,养
护5-7天(视强度而定)。
(6)基层面粉尘、疏松层,必须铲除、清理干净,采用有关材料处理。如必要采
用封闭底漆处理,清理和增强界面强度。
2、专用界面剂施工
(1)施工前找平层喷水湿润,冲去浮灰。
103濮阳县生活垃圾焚烧发电项目EPC工程总承包
(2)界面剂使用前按配合比充分搅拌均匀后用 6~8MPa压回喷枪喷涂。喷射离墙
面射程0.5m,喷射均匀。每平方用量约2-2.5公斤
(3)抹灰界面砂浆应严格按设计配比拌制,不同配比及用途的砂浆,不得混用。
(4)抹灰界面砂浆应分层进行,严格控制抹灰总厚度,每层厚度不宜过厚,底层
灰抹好后应待其凝固后,再抹罩面灰,一般控制在底层灰六、七成干时进行。
(5)底层灰抹好后,必须将其表面搓毛或划出纹道,以便于底层面层粘结。
5.15 装饰装修工程
本工程各个单体装饰装修方案基本相同,具体详见《装饰装修专项施工方案》。
5.15.1 地面工程
1、混凝土楼面
(1)清理基层并浇水湿润。首先将楼面的附着物清理干净,清除松动的混凝土以
及浆皮,并用扫帚清扫干净。在混凝土施工前一天将楼面浇水充分湿润。
(2)根据面层的厚度贴细石混凝土灰饼,间距为1.50m。灰饼做成5cm见方的形
状,标高与细石混凝土面相同。
(3)在混凝土层表面浇筑素水泥浆结合层。
(4)将细石混凝土摊铺均匀,然后用刮杠将表面按照+1.00水平控制线与灰饼刮
平,刮平后将已经硬化的灰饼敲除,并用细石混凝土补平。刮平后用滚筒往返纵横滚
压,直至表面出现泌水现象,然后用干粉均匀撒在上面,最后由内向外进行刮平。
(5)随后用铁抹子进行三次抹压,分别在面层吸水后、初凝后和终凝前进行,保
证地面抹纹压平压实并收光。
(6)地面压光完工后24小时后进行浇水养护7天,养护期间禁止上人。
3、地砖楼面
如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。并应
将板面凹坑内的污物刷干净。
为了找好位置和标高,应从门口开始,纵横先铺 2~3行砖,以此为标筋拉纵横水
平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线。
踢脚板用砖,采用与地面块材同品种、同规格、同颜色的材料,踢脚板的立缝应
与地面缝对齐,铺设时应在房间墙面两端头阴角处各镶贴一块砖,出墙厚度和高度应
符合设计要求。
石材面层当各工序完工不再上人时可打蜡达到光滑洁亮。石材的水分干透后在石
材六面涂刷防护剂。
104濮阳县生活垃圾焚烧发电项目EPC工程总承包
3、金刚砂地面
待混凝土地面浇筑完成,初凝前,分两次撒布金刚砂,并抹平、磨光。
5.15.2 抹灰工程
1、清除表面杂物、残留灰浆、尘土等。混凝土基体表面凿毛或在表面洒水润湿后
涂刷水泥砂浆(加适量胶粘剂或界面处理剂);砌体基体表面满挂钢丝网,遇到阴角
处翻出不小于100mm。
2、用轴线将房间找方,确定抹灰厚底,抹灰厚度不得小于7mm,当墙面凹度较大
时采取分层衬平的措施。
3、抹灰时需先抹上灰饼,灰饼采用水泥砂浆抹成5cm见方形状,根据室内抹灰要
求,确定灰饼的正确位置,相互之间距离应为1.5m,最后根据灰饼冲筋。
4、在抹灰前一天,用水将墙面浇湿润,每天浇2次。
5、根据已经抹好的灰饼冲筋抹水泥砂浆,抹好后用刮杠刮平,粉刷水泥砂浆分次
粉刷,每次粉刷厚度不得大于15mm,若粉刷层总厚度超过35mm应采取加强措施,提
前挂钢丝网片,粉刷完成后搓毛。
5.15.3 室内防水
室内防水涉及垃圾仓、渗滤液处理站单体工程的防水。
室内防水主要是指采用聚氨酯防水涂料,使用部分为:地面的地漏、管根、出水
口,卫生洁具等根部(边沿)。
详见《装饰装修工程专项施工方案》。
5.15.4 防腐施工
本工程渗滤液处理池、垃圾坑、渗滤液沟、渗滤液泵间、硝化池、反硝化池、事
故池、调节池、厌氧沉淀池、中间水池、污泥池防腐采用高耐磨环氧玻璃鳞片涂料,
详见《防腐工程专项施工方案》。
5.15.5 门窗工程
1、窗主要为固定窗、铝合金窗、防火窗。门主要包含铁门,木门、防火门、防火
卷帘门等。
2、主要施工方法及技术要点
(1)木门
门框和扇安装前应先检查有无窜角、翘扭、弯曲、劈裂。
门框安装应在抹灰前进行。门扇的安装宜在抹灰完成后进行。
地面工程完成前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢。
门窗框固定好后,门窗框与洞口墙体的缝隙先填塞发泡材料(或沥青麻丝),内
外侧再用水泥砂浆抹平。
105濮阳县生活垃圾焚烧发电项目EPC工程总承包
第一次刨修后的门窗扇应以能塞入为宜,塞好后用木楔临时固定。按门扇与口边
尺缝宽合适尺寸画第二次创修线,标上合页槽的位置。门扇二次创修,缝隙合适后即
安装合页。
五金件安装应按设计要求,不得遗漏。一般门锁、碰珠、拉手等距离地面高度 950
~1000mm。
(2)钢质防火门
对于钢质防火,需要在门框内填充水泥素浆或C20细石混凝土。填充水泥不能过
量,防止门框变形影响开启。
钢质门采用1.5mm厚镀锌连接件固定。连接件与墙体固定可采用膨胀螺栓、射钉
或与预埋或后置的铁件焊接的方式进行。每边均不应少于3个连接点,且应牢固连接。
门框与墙体连接处打建筑密封胶。
粉刷完成后,安装门扇、五金配件及有关防火、防盗装置。门扇关闭后,门缝应
均匀平整,开启自由轻便,不得有过紧、过松和反弹现象。
(3)防火卷帘门
卷帘门安装前复核洞口与产品尺寸是否相符。并复核预埋件位置及数量。
固定卷筒、传动装置:将垫板电焊在预埋铁板上,用螺丝固定卷筒的左右支架,
安装卷筒,卷筒安装后应转动灵活。安装减速器和传动系统,安装电气控制系统。
通电后检验电机、减速器工作情况是否正常,卷筒转动方向是否正确。
卷帘导轨安装完毕后进行试车。先手动试运行,再用电动机启闭数次,调整至无
卡住、阻滞及异常噪音等现象为止,启闭的速度符合要求。全部调试完毕,安装防护
罩。
3、特种门安装要求
门框安装与钢筋绑扎,模板安装同时进行,混凝土一次浇筑成型。
钢门框、门扇、铰页、闭锁安装位置应准确,缝隙、安装偏差等均应满足规范要
求。
门扇上下铰页受力均匀,门扇与门框贴和严密,门扇关闭后密封条压缩量均匀,
严密不漏气。
门扇能自由开到终止位置。
密封条应固定牢靠,压缩均匀;局部压缩量允许偏差不应超过设计压缩量的
20%。
密封条不得涂抹油漆。
4、外门窗三项指标的要求
气密性:6 级;单位缝长 1.0<q1≤1.5m³/(m•h),单位面积 3.0<q2≤4.5
106濮阳县生活垃圾焚烧发电项目EPC工程总承包
m³/(㎡•h)
水密性3级;250≤△P<350(Pa)。
抗风压性能:5级;3.0≤P5<3.5(Kpa)。
5.16 机电安装工程
5.16.1 建筑给水排水工程
1、室外给排水管网施工
濮阳县生活垃圾焚烧发电项目EPC工程总承包给排水工程施工,包含厂区内生活
给水、雨水、污水、消防水管道埋设施工以及循环用水、生产给水、回用水和废水的
过路管埋设。
(1)工艺流程
测量定位→土方开挖→管道防腐→管道安装→阀门、补偿器安装→管道试压及闭
水试验→管道冲洗→雨污水井施工→雨水口施工→土方回填
(2)施工工艺
1)测量定位
a.进入施工现场后,根据设计资料和业主交付的控制点,认真校核各控制点高程及
坐标,若与现状不符,应及时与设计单位和甲方联系。
b.施工过程中,测量人员对平面和水准测量应准确及时,并应及时向施工人员提供
测量数据并现场交桩,测量标志应坚固稳定,施工人员对测量标志应认真保护。
c.要注意测量误差,分析误差来源,把误差消除在最低限度。
2)土方开挖
a.工程初期先进行场地清理平整,应作好放线、定位、放坡工作。
b.开挖沟槽采用机械开挖,挖掘机坑上作业。开挖的土方运至沟外 2km处。对杂
物、垃圾运离现场。沟槽开挖应留10cm厚采用人工清理。开挖过程中遇到特坚石,采
用人工打眼爆破石方,石方运至沟外2km处。
c.沟槽开挖和检查井扩槽挖土中,人工修整边坡,沟槽挖成后,视土质情况加 稀
撑或密撑。
d.沟槽挖成后,两侧堆土围挡,防止水流入基槽,浸泡槽底土。
3)管道防腐
管道的防腐工作应在管道安装前按规范要求进行,但焊缝部位不得防腐,在管线
系统试压、冲洗合格后、保温前,方可进行,如发现锈点,应用机械方法除锈,合格
后,再刷底漆,防腐合格后即可按规范要求进行保温。
107濮阳县生活垃圾焚烧发电项目EPC工程总承包
4)管道安装
a.高密度聚乙烯(HDPE)、PPR塑料给水管管道安装
给水管道连接采用热熔对接连接方式施工,它的主要步骤有:
①材料准备:将管道或管件置于平坦位置,放于对接机上,留足 10-20mm的切削
余量。
②夹紧:根据所焊制的管材、管件选择合适的卡瓦夹具,夹紧管材,为切削做好
准备。
③切削:切削所焊管段、管件端面杂质和氧化层,保证两对接端面平整、光洁、
无杂质。
④对中:两焊管段端面要完全对中,错边越小越好,错边不能超过壁厚的 10%,
否则,将影响对接质量。
⑤加热:对接温度一般在210-230℃之间为宜,加热板加热时间冬夏有别,以两端
面熔融长度为1-2mm为佳。
⑥切换:将加热板拿开,迅速让两热融端面相粘并加压,为保证熔融对接质量,
切换周期越短越好。
⑦熔融对接:是焊接的关键,对接过程应始终处于熔融压力下进行,卷边宽度以
2-4mm为宜。
⑧冷却:保持对接压力不变,让接口缓慢冷却,冷却时间长短以手摸卷边生硬,
感觉不到热为准。
⑨对接完成:冷却好后松开卡瓦,移开对接机,重新准备下一接口连接。
b.钢管安装
①管道下料前必须按图纸要求核对钢管的材质、规格等,确信无疑后再下料。
②焊件的切割和坡口的加工,宜采用机械方法。也可用等离子弧,氧-乙炔焰等热
加工方法。在采用热加工坡口后,必须除去坡口表面的氧化皮、熔渣及影响接头质量
的表面层,并将凹凸不平处打磨平整。
③管道在安装前应对管子、管件、阀门等规格、型号、材质是否符合图纸要求及
各部预制尺寸是否在允许的公差范围之内,进行实质性检查。
④管道安装前必须检查管内有无石头、砂子、铁屑等杂物,以防堵塞。
⑤法兰面要除去防锈漆和锈斑,接触面上应涂上油脂以防粘结。连接螺栓和螺母
螺纹上应涂二硫化钼和油脂混合物,以防生锈。法兰的连接螺栓在把紧时,应使螺栓
受力均匀,保证垫片有良好的密封性能。
⑥管道对口时,应在距接口中心200mm处测量平直度,当DN<100时,允许偏差
不应大于 1mm,DN≥100 时,允许偏差不应大于 2mm,全长允许偏差不应超过
108濮阳县生活垃圾焚烧发电项目EPC工程总承包
10mm。管道连接时,不得用强力对口,加偏垫或加多层垫等方法来消除接口端面的空
隙、偏斜、错口或不同心等缺陷。
⑦管道组装对口或水平移动时,严禁用手摸管口,以免将手划伤或压伤。在协助
电焊工组对管道焊口时,应有必要的防护措施,以免弧光刺伤眼睛,脚应站在干燥的
木板或其他绝缘板上。
c.聚乙烯双壁波纹管管道安装
聚乙烯双壁波纹管管道采用承插连接。聚乙烯双壁波纹管连接前应对两管接触部
位进行清理,清理采用棉纱擦洗干净,两管接触部位和密封圈上涂摸洗洁精或其他可
帮助润滑作用的液体,以便顺利插入;插入时两管用倒链拉紧,倒链用力要匀称保证
管的缝隙一致,以防止接口偏斜漏水。
5)阀门、补偿器安装
安装前应按单线图核对其规格型号,并按介质流向确定安装方向。法兰或螺栓连
接的阀门应在关闭状态下安装,补偿器安装应注意介质的流向。法兰上的螺栓拧紧时
要对称用力,保证法兰与阀门平衡;阀门手柄方向应朝有利操作的方向安装。
6)管道试压及闭水试验
管道系统试压,应按设计要求,在管道安装完毕、热处理和无损检测合格后进行。
管道系统试压前,应由我单位、甲方和监理联合检查确认。本工程由于管线较长一次
难以完成,分系统分段进行试验;
系统试压应以液体进行。液压试验确有困难时,可用气压试验代替,但应按规范
要求执行。临时用肓板要加置正确,标志明显,记录完整。气体压力试验时,必须用
空气或无毒不可燃气体介质进行。水压试验时,升压应缓慢,沿程管线应有专人巡视,
压力在0.3Mpa以下允许紧螺栓和用手锤检查焊缝。在法兰、盲板等处,人员应避开结
合口。严禁带压检修,必须放压汇水后进行修理工作。
7)管道冲洗
管道在试压完成后即可做冲洗。冲洗以设图纸上提供的系统最大设计流量进行,
则以流速不小于1.5m/s进行,可以用秒表和水桶配合测量流速,计量 4次取平均值,
用自来水连续进行冲洗,直至各出水口水色透明度与进水目测一致为合格,冲洗合格
后办理验收手续。
8)雨污水施工
雨污水检查井均采用圆形混凝土检查井,依据图集《排水检查井》02(03)S515进
行施工安装。
9)雨水口施工
雨水口采用砖砌平箅式,偏沟式或联合式单篦雨水口,设计深度不大于1m。雨水
109濮阳县生活垃圾焚烧发电项目EPC工程总承包
口按国标图16S518/P6、P9、P12、雨水口大样图进行施工。
10)土方回填
a.回填土应逐层进行,且不得损伤管道。
b.管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压实面的高差不
应超过30cm。
2、室内给排水管网施工
(1)工艺流程
施工准备→套管制作→套管及孔洞定位→后砌墙穿墙套管安装→楼板孔洞预留→
卫生间给水管道暗敷
(2)施工工艺
1)施工准备
施工准备期间,专业技术人员认真熟悉施工图纸,编制相应的深化图纸报审计划
和材料报审计划,以工程联系函的方式送业主顾问审批,审批合格后,找出所有预埋
预留点,并统一编号,列出各层段配合结构留洞、套管及预埋件清单,并在深化设计
的预留预埋图中标注清晰,同时与其他专业沟通,以避免今后安装有冲突、交叉现象,
减少不必要的返工。
2)套管制作
严格按照标准图集加工制作防水套管、穿墙套管。
制作前专业技术员对结构及建筑做法进行全面了解,弄清墙体的厚度、墙体抹灰
的厚度,据此决定套管的长度,然后对班组进行详细的交底。
3)套管及孔洞定位
对于安装在墙体上的套管,按照预留预埋的深化图纸,找准套管所在当层的结构
面,确定控制基准线,利用钢卷尺等测量工具确定按照位置,做好标记,在要求特别
精确定位处采用光学水准仪准确测量定位。在套管成排安装时,需采用红外线测距仪
超平,保证定位的精确和视觉的整齐美观。
对于预留在楼板上的孔洞,按照预留预埋深化图纸,找准相应的结构桩或者结构
梁,利用钢卷尺等测量工具引至需预留孔洞处并做好标记。
4)后砌墙穿墙套管安装
对于需安装在后砌墙上的刚性套管,在土建专业在砌筑隔墙时,按照管道深化设
计图纸,确定管道安装的标高,位置找准位置,将选择好的套管置于墙体中,校对坐
标、标高、平正合格,用砌块找平找正后用水泥砂浆固定,在水泥砂浆凝固的过程中,
必须派专人进行看护,防止套管被移动,造成返工的现象的出现。套管在安装前应在
外壁刷底漆一道,套管内应刷防锈漆两道。
110濮阳县生活垃圾焚烧发电项目EPC工程总承包
5)楼板孔洞预留
根据管道管径尺寸,制作比管径大两号的钢套管,在套管一端焊上提手,钢套管
的长度通常为楼板厚度+300mm。
在土建楼板模板铺设完毕,底筋绑扎完毕后,根据规范要求及现场结构钢筋绑扎
成形的位置尺寸,确定套管位置,将钢套管放在预留的位置,用铁丝将钢套管绑扎好,
用铁钉将铁丝钉在模板上,将钢套管紧紧的固定在模板上,钢套管的底部与模板之间
不留缝隙紧贴牢靠。
6)卫生间给水管道暗敷
卫生间管道在穿越墙壁、楼板及嵌墙暗敷时,应配合土建专业留洞留槽。在土建
建筑墙体砌筑完毕后,墙面未抹灰前,按施工图、洁具尺寸要求、技术交底的管道标
高与走向在墙体上进行划线,然后用切割机沿线将管槽切出,严禁乱剔乱打的现象出
现,墙体管槽表面必须平整,无尖角等突出物。
预留孔洞的尺寸宜比管外径大50~100mm,墙槽宽度可为管道外径加50mm,深度
可为外径加15~30mm。同时管槽内按国家标准间距进行管道支架底埋设,机电安装完
成并固定后交给砌筑单位进行处理。安装完毕的干管,不得有明显的起伏、弯曲等现
象,管外壁应无损伤。需要注意的是管材、管件在装卸、搬运时应小心轻放,且避免
油污,不得抛、摔、滚、拖。
3、室内消防水系统工程
(1)工艺流程
安装准备→干管安装→立管安装
(2)施工工艺
1)安装准备
消防管道采用焊接钢管施工。焊接时应选择合理的焊接顺序,减小钢结构中产生
的焊接应力和焊接变形;角焊缝的焊脚尺寸hf(mm)不得大于1.5t,t为较厚焊接厚度,
也不宜小于较薄焊件厚度的1.2倍。
室外埋地消火栓灭火系统给水管道采用焊接钢管,焊接和法兰连接,室外管道与
室内消防管道连接采用法兰连接。
2)干管安装
依据要求进行干管焊接安装,角焊缝的焊脚尺寸hf(mm)不得大于1.5t,t为较厚
焊接厚度,也不宜小于较薄焊件厚度的1.2倍。
3)立管安装
依据设计要求进行立管安装,采用止水法兰安装,预留出消火栓及附属设置的位
置。
111濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.16.2 采暖工程
1、室外供暖管道工程
(1)测量放线
将水准点引测进入施工区域内并进行校核,随后报送监理进行复核签认,作为施
工测量依据。
(2)土方开挖
采暖管道沟槽放坡系数为1:0.33,槽底宽1m,机械挖至距槽底200mm时,人工
清槽至设计标高。
(3)管道安装
管底铺100mm厚细砂,下管时采用大绳和吊装软带,不能破坏保温层,焊接前用
砂轮机打磨成V型坡口再进行焊接,焊接层数不小于两层。
(4)阀门、补偿器安装
安装前应按单线图核对其规格型号,并按介质流向确定安装方向。法兰或螺栓连
接的阀门应在关闭状态下安装,补偿器安装应注意介质的流向。法兰上的螺栓拧紧时
要对称用力,保证法兰与阀门平衡;阀门手柄方向应朝有利操作的方向安装。
(5)管道水压试验
管道安装完毕后应进行水压试验,强度试验压力为0.6MPa,介质水为清洁水。首
先将压力升高至0.6MPa并维持10分钟,无渗漏、无压降后,将压力降至0.4MPa并维
持30分钟,无渗漏、无压降为合格。
管道全部安装完成后应进行严密性试验,严密性试验压力为 0.6MPa,介质水为清
洁水。将压力升高至0.6MPa,管道、焊缝、管道附件无变形和渗漏,稳压 1小时后压
降不大于0.05MPa为合格。
(6)管道冲洗及接口保温
严密性试验合格后进行接口保温。保温时应首先清除管道表面油污、水分和其他
杂质。。接口保温采用套袖连接,套袖与管道保护外壳之间采用热熔焊连接,连接完
成后做气密性试验。气密性试验合格后进行聚氨酯发泡,发泡时环境温度不得低于
10℃。
统运行前应使用流动水进行管道冲洗,采用白色滤纸检查管道出水,至无污物为
合格。
(7)固定墩及检查井施工
本工程包含三个固定墩及三处检查井,均为钢筋混凝土结构。
1)固定墩施工
112濮阳县生活垃圾焚烧发电项目EPC工程总承包

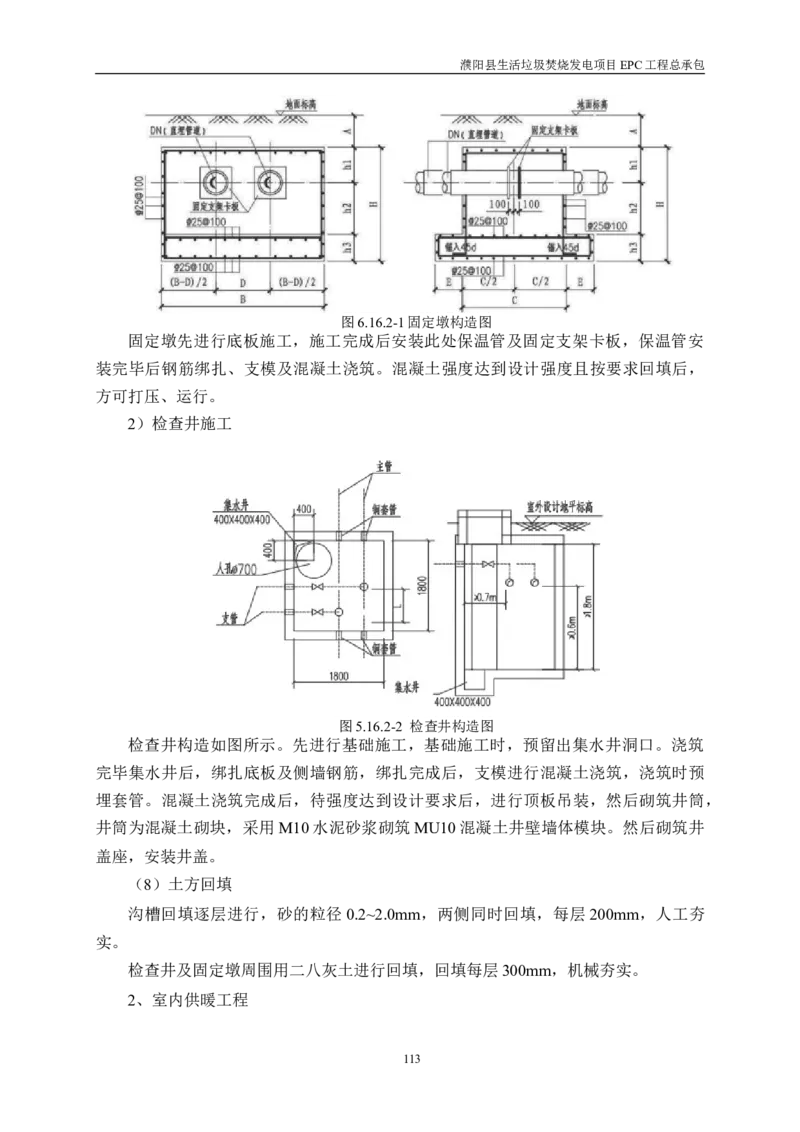

图6.16.2-1固定墩构造图
固定墩先进行底板施工,施工完成后安装此处保温管及固定支架卡板,保温管安
装完毕后钢筋绑扎、支模及混凝土浇筑。混凝土强度达到设计强度且按要求回填后,
方可打压、运行。
2)检查井施工
图5.16.2-2 检查井构造图
检查井构造如图所示。先进行基础施工,基础施工时,预留出集水井洞口。浇筑
完毕集水井后,绑扎底板及侧墙钢筋,绑扎完成后,支模进行混凝土浇筑,浇筑时预
埋套管。混凝土浇筑完成后,待强度达到设计要求后,进行顶板吊装,然后砌筑井筒,
井筒为混凝土砌块,采用M10水泥砂浆砌筑MU10混凝土井壁墙体模块。然后砌筑井
盖座,安装井盖。
(8)土方回填
沟槽回填逐层进行,砂的粒径0.2~2.0mm,两侧同时回填,每层200mm,人工夯
实。
检查井及固定墩周围用二八灰土进行回填,回填每层300mm,机械夯实。
2、室内供暖工程
113濮阳县生活垃圾焚烧发电项目EPC工程总承包
本工程采暖管道 DN<50 的采用镀锌钢管,DN≥50 的采用焊接钢管;DN<50
的采用螺纹连接,DN≥50 的采用法兰或焊接连接。
(1)管道支吊架制作安装
垂直管道支架安装采用“吊垂线”法,从下到上施工,干管三通及弯头处加设支
架固定,支架通过膨胀螺栓与墙体固定。
有坡度的平面层干管采用“十字交叉法”施工,从下游到上游依次进行安装,支
架通过膨胀螺栓与墙体固定。
(2)热镀锌螺纹钢管安装
螺纹连接时,在管子的外螺纹与管件或阀件的内螺纹之间加油麻,先将麻丝抖松
成薄而均匀的纤维,从螺纹的第二扣开始沿螺纹方向进行缠绕。涂白厚漆,然后拧上
管件,再用管钳收紧。填料缠绕要适当,不得把白厚漆、麻丝挤入管腔以免堵塞管路。
充气管道要采用生料带。
(3)钢管焊接
除锈后,切割钢管,然后打磨坡口,清除渣屑和氧化铁,锉刀打磨至露出光泽后
再进行焊接,焊缝不宜设置在穿墙套管内。
(4)阀门、补偿器安装
补偿器的型号、安装位臵及预拉伸和固定支架的构造及安装位臵应符合设计
要求。
平衡阀及调节阀型号、规格、公称压力及安装位置应符合设计要求。安装完后根
据系统平衡要求进行调试并做出标志。
蒸汽减压阀和管道及设备上安全阀的型号、规格、公称压力及安装位置应符合设
计要求。安装完毕后根据系统工作压力进行调试,并做出标志。
方形补偿器制作时,应根据无缝钢管煨制,如需要接口,其接口应设在垂直臂的
中间位置,且接口必须焊接。
方形补偿器应水平安装,并与管道的坡度一致;如其臂长方向垂直安装必须设排
气及泄水装置。
热量表、输水器、除污器、过滤器及阀门的型号、规格、公称压力及安位置应符
合设计要求。
(5)散热器安装
按设计图纸要求,利用所作的统计表将不同型号、规格并试压合格的散热器运到
各房间,根据安装位置及高度在墙上画出安装中心线。散热器支架、托架数量应符合
设计或产品说明书要求。
将散热器轻轻抬起放在支架上立直,将固定卡摆正拧紧。
114濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.16.3 电气工程
1、室内电气管线工程
(1)按照图纸在设备层、楼梯间等部位做好暗管敷设工作,墙内开关、插座管路、
无吊顶房间处管路的敷设以及电源进户保护管和电信口保护管。
(2)吊顶内敷设的管路采用膨胀螺栓及吊架固定在楼板上。
电缆桥架及线槽由厂家按要求加工好后,按照专业人员现场确认及监理检验合格
后方可使用。
(3)桥架及线槽的安装在其他安装部位的装修工程完成后,即可进行。吊顶内桥
安装应在吊顶之前进行。
(4)安装前首先进行探险定位,先安装支、吊架,随后安装桥架及金属线槽。安
装完成后进行保护地线地安装。
(5)电缆敷设前,对电缆进行详细检查,并作绝缘遥测。
(6)事先画出电缆排列图,防止电缆交叉。拐弯处以最大截面电缆允许半径为准,
同等级电压的电缆支架敷设时水平净距不得小于35mm。使用标志牌注明电缆编号、规
格、型号及电压等级。
2、防雷接地工程
(1)根据设计在屋面内安设避雷网格,避雷线及防雷引下线均采用镀锌圆钢,并
在屋顶采用镀锌圆钢设置避雷带,利用柱内主筋作为避雷引下线,上端与避雷带及避
雷网格连接,下端与基础主筋焊接。
(2)防雷接地测试点在距地面 0.5m设置测试卡,待所有防雷装置安装完毕,做
接地电阻测试,并做好记录。
3、配电箱、柜基础工程
基础型钢安装时,应将型钢调直,然后按图纸要求预制加工基础型钢架,并刷好
防锈漆,按图示位置把基础型钢假设在预留铁件上,用水平尺找平找正,用电焊固定,
将接地扁钢与基础型钢两端焊牢,焊接长度为扁钢宽度的2倍。
4、室外电缆工程
(1)直埋施工
1)基坑验槽通过后,在沟槽底部铺筑厚度不小于75mm细沙或软土。
2)电缆排布需满足管线之间最小间距要求,要求如下表所示。
表5.16.3-1电缆之间平行和交叉时最小间距
序号 项目 平行(m) 交叉(m)
1 10kV及以下 0.10 0.50
电力电缆间及其与控制电缆间
2 10kV以上 0.25 0.50
3)电缆排布完毕后,再铺筑厚度不小于75mm细沙或软土。随后在上方安设预制
115濮阳县生活垃圾焚烧发电项目EPC工程总承包
素混凝土保护板,安设完毕后回填细沙。
(2)穿管施工
1)基坑验槽通过后,在沟槽底部铺筑厚度20mm混凝土垫层。
2)预埋管按图纸排布方式排布,每2m设置一道管枕,浇筑混凝土包封。
3)回填土每层虚铺厚度为500mm,采用人工夯夯实,不得漏夯。一夯压半夯,夯
排三次。夯实后进行取样试验,试验合格后在进行上一层土回填。
4)现场试验检测采用环刀法取样,两侧肥槽按每50m取1组;上部每层按500m2
取样1组(每组3处),取样部位应在每层压实后的下半部,合格后方可进行下一层
的土方回填。
5)过路管线由于埋深较浅,采用反开挖施工,待级配碎石施工完毕后施工。最后
用混凝土包封浇筑至级配碎石表面。
(3)电缆沟施工
1)电缆沟底板采用木方作为侧模,底板混凝土配合比严格按照设计配合比。混凝
土在商混站内拌制,混凝土罐车送至现场,采用平板振动器振捣,人工收浆抹平收光
平整,人工收浆不少于三遍,底板采用湿水养护14天。
2)当底板混凝土强度达到2.5MPa(一般为养护3天之后),方可进行侧墙施工,
施工前由测量人员放出墙体框线,将底板与墙体相接处凿毛并清洗干净,墙体由 M10
水泥砂浆砌筑粘土砖挤浆砌筑。砌缝砂浆必须刮平,上下错缝平顺。
3)在砌筑墙体的过程中,将带有预埋螺栓的预制混凝土块按规定位置砌筑在其中,
电缆支架由设计提供图纸,由角钢焊接而成。
4)电缆沟盖板采用预制盖板,盖板采用嵌入式盖板,企口处预埋热镀锌角钢。盖
板顶与侧墙顶齐平,并高出设计地面100mm。
5)沟槽回填采用两侧同步人工回填高差不超过0.3m。采用人工夯夯实,不得漏夯。
一夯压半夯,夯排三次。夯实后进行取样试验,试验合格后在进行上一层土回填。
5.16.4 通风与空调工程
本工程通风与空调专业按施工阶段分为施工配合、正常安装、系统调试三个阶段,
配合阶段:配合结构施工,在梁、柱、墙上预埋件及预留洞和预埋套管施工。正常施
工阶段:各系统管道、设备支吊架制作安装,管道、阀部件、设备安装,管道设备防
腐保温。调试阶段:系统综合试压,设备单机试运转,系统联合试运转,系统调试。
施工顺序部署原则:按照管井施工-水平主干管施工-水平支管线(机房设备安
装)-末端设备安装-综合调试顺序依次施工。
按照总体施工进度计划,提前插入室外管线施工,确保各系统调试和联动调试前
完成室外市政管线接驳施工。
116濮阳县生活垃圾焚烧发电项目EPC工程总承包
具体详见《通风与空调工程施工方案》。
5.17 道路工程
5.17.1 工程概况
1、工程概况
厂内行车道道路结构分为重载车行道路、普通车行道路、普通车行管道密集区三
种。路面机动车道设有单向双车道及单向单车道,单向双车道宽度分别为 17.6m 和
7m,单向单车道宽度为4m,人行道宽度为2m。
图5.17.1-1 重载车行道路构造大样
117濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.17.1-2普通车行道路构造大样
图5.17.1-3 普通车行管道密集区构造大样
118濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.17.1-4 人行道构造大样
2、永临结合
本工程为EPC项目,且工程单体多、工期紧,结合项目实际情况,对厂区主体结
构四周环形永久道路采取永临施工,以缩短工期、降低施工成本。
考虑在施工过程中有重型运输车辆出入施工现场,可能对永久道路的沥青混凝土
面层造成破坏,决定暂不施工沥青混凝土面层。待混凝土基层施工完成,养护达到设
计强度后,作为临时道路使用。项目主体结构施工完成后,铺筑沥青混凝土面层,永
久道路即施工完成,并且不会因为临时道路的使用而影响到永久道路的观感和施工质
量。
5.17.2 厂区道路路基工程
1、工程概况
路基填土或压实之前应清除淤泥、杂草、垃圾等,并用 20t碾压机纵横各6遍填土
应分层压实,处理范围超出道路两侧不少于1m,机动车道密实度要求达到94%后方可
铺筑路面,人行道密实度要求达到93%后方可铺筑路面。
2、工艺流程
本工程厂区道路路基施工工艺流程如图5.17.2-1所示。
119濮阳县生活垃圾焚烧发电项目EPC工程总承包
测 场 检
挖
量 地 找 碾 精 碾 查
运
放 清 平 压 平 压 验
土
样 理 收
5.17.2-1厂区道路路基施工工艺流程
3、施工工艺
(1)测量放样
施工中按照设计规定和图纸执行,土基标高,布设20m×20m的方格桩,必要时进
行加桩,采用拉尼龙线加桩方法进行标高控制,经常测量,防止超挖、超填。
(2)场地清理
场地清理包括清理清除残渣、去除表土、去除和处理规定范围内的所有草木、石
砾等。
(3)土方开挖
1)施工中应避开雨天,并做好临时排水工作。
2)挖土深度按设计规定执行,同时要考虑最后一层挖土顶面的平整碾压,表面需
要挂线,仔细找平并要预留一定的碾压下沉量,使其碾压后的高程正好与设计高程一
致。预留多少要根据压实度、土质及现场试压来确定,一般为3cm~5cm。
(4)平整
初步平整。每层填土(必要时的挖土)均匀应用机械或人工作初步平整,并随即
碾压,这样土内水分尚未蒸发利于压实,特别是在多雨地区施工时随平随压,避免因
降雨造成填土过湿无法压实乃至返工的危害。
(5)碾压
从低到高,从边到中,适当重叠。在单面坡地段碾压时,压路机宜从低处逐渐向
高处碾压。双面坡地段,宜从两边开始向中间碾压,这种碾压方法可以防止土在碾压
过程中的移动及往外滑动,并且有利于排水。为了防止漏压,前后两次碾压时,后轮
应重叠1/2的轮宽。
采用20t压路机在路基全宽范围内纵横各压6遍,为保证碾压的均匀性,碾压速度
不能太快,一般行驶速度应控制在2km/h以内。
120濮阳县生活垃圾焚烧发电项目EPC工程总承包
5.17.3 级配碎石掺灰基层工程
1、工程概况
级配碎石基层重型道路厚度 30cm,普通车行道路厚度 20cm,水泥含量不少于
6%,淋水碾压密实,压实系数不小于95%。
2、工艺流程
本工程厂区道路级配碎石掺灰基层施工工艺流程如图5.18.3-1所示。
级 级 级
下
施 材 配 配 配 检
承
工 料 碎 碎 碎 养 查
层
准 运 石 石 石 生 验
准
备 输 摊 拌 碾 收
备
铺 和 压
图5.17.3-1级配碎石掺灰基层施工工艺流程图
3、施工工艺
(1)施工准备
1)材料用量
计算材料用量,根据各段基层的宽度、厚度及预定的干压实密度,计算各段需要
的干集料数量。再根据现场碎石的含水量以及所用运料车辆的吨位,计算每车料的堆
放距离。
2)试验段试铺
路面底基层开工前14天,在监理工程师的监督下,备齐并投入本项工程的全部路
面工程设备及各种材料,做好各项准备工作,并向监理申报试验段施工方案。以确定
混合料的最佳级配和拌和、摊铺、压实机具的效率。确定最佳机械组合、碾压方法、
松铺系数及摊铺厚度,并验证配合比。
3)测量放样
路面开工前,再次组织测量人员对全线导线点、水准点进行复测,恢复施工过程
中毁坏、丢失的导线点和水准点,并将测量结果报监理工程师批复。
(2)材料运输
根据路拌机作业的能力和要求,项目部组织足够的运输车辆,防止摊铺过程中,
运输不及时现象的发生,由远到近将集料卸置于下承层上。卸料距离应严格掌握,避
免料不够或过多,且料堆每隔一定距离应留一缺口。
121濮阳县生活垃圾焚烧发电项目EPC工程总承包
(3)级配碎石摊铺
通过在试验段确定松铺系数,先用推土机把混合料按松铺厚度初步摊开摊平,技
术人员进行厚度检测,根据测量结果再用平地机细铺、细平。摊铺作业时,指定现场
技术人员对已摊铺的底基层进行标高和厚度跟踪控制,根据检测结果对平地机进行微
调,以保证符合设计及规范要求,确保施工质量。
(5)级配碎石拌和
用平地机将拌和均匀的混合料,按规定的路拱进行平整和整型,用路拌机拌和,
在整形过程中,派两名工人检查离析现象,当发生离析时,人工将粗料铲除,换以新
料。
(6)级配碎石碾压
1)摊铺时宜避免纵向接缝,分两幅摊铺时,纵向接缝处应加强碾压。
2)碾压采用先静后振、先低后高、先慢后快、轮迹重叠的碾压原则碾压 6遍,避
免出现推移、起皮和漏压的现象。碾压时,压至无轮迹为止,立即通知试验人员检测
压实度,若达不到要求及时补压,直至达到规定的压实度为止。
(7)养生
1)水稳基层施工的日最低气温应在5℃以上,严禁雨天施工。冬季施工时,碾压
检测合格的基层立即用彩条布覆盖,并加盖草袋保温养护。
2)设置障碍和醒目标志,做好交通封闭和导向工作,并派专人巡察。
3)养生7d后,施工需要通行重型货车时,应有专人指挥,按规定的车道行驶,
且车速应不大于30km/h。
5.17.4 混凝土面层工程
1、工程概况
厂区内车行道混凝土面层采用200mm厚C30混凝土。
2、工艺流程
本工程厂区道路混凝土层施工工艺流程如图5.18.4-1所示。
混 混 混 混
模 接
凝 凝 凝 凝
板 抹 缝 养
土 土 土 土
安 面 处 生
搅 运 摊 振
装 理
拌 输 铺 捣
122濮阳县生活垃圾焚烧发电项目EPC工程总承包
图5.17.4-1混凝土层施工工艺流程
3、施工工艺
(1)安装模板
1)模板采用木模板。立模时应设有足够的支撑,以保证在混凝土振捣时不松动或
变形。
2)在模板内侧应均匀薄涂一层脱模剂,以利脱模和保护混凝土面层。
3)模板应根据放样位置,准确安装,支撑应牢固,底面与基层表面应密贴,以防
漏浆。接头(包括企口接头)应严密无隙,不得有离缝、错缝。顶面应齐平,不得有
高低错落。
(2)混凝土的搅拌
混凝土拟采用商品混凝土,混凝土搅拌必须做好记录工作,应有专人负责检查控
制,每班至少检查二次材料配量的正确性和混凝土的坍落度。
(3)混凝土的运输
混凝土运输采用泵送。混凝土运输时应使车行稳,以免车辆颠动而产生离析现象。
若有离析,应翻拌后方可使用。混凝土混合料必须在初凝前运至摊铺地点,并有足够
的摊铺、振实、整平和抹面的时间。
混凝土混合料的卸料的高度不得大于1.5m,以免发生离析。运料车进入摊铺地段
和卸料时,不得碰撞模板。炎热干燥、大风或阴雨天气运输时,应加覆盖。每车卸料
后必须及时清除车厢内的粘附残料。
(4)混凝土的摊铺
运到浇筑现场的混合料如有离析现象,应用铁铲翻拌均匀。摊铺时用铁铲撒铺混
合料,不得扬撒抛掷,以免混凝土发生离析。在模板附近,需用方铲扣铲法撒铺混合
料,并插捣几下,使浆水捣出,以免发生空洞蜂窝现象。
每仓混凝土板的摊铺振实工作应连续进行,不得中途间断。若有特殊的原因,在
初凝时间内被迫临时停工,中断施工的一块混凝土板上应用湿麻布覆盖,以防假凝。
恢复施工时,应将此处混凝土耙松补浆后再继续浇筑。
(5)混凝土振捣
混凝土的振捣采用插入式振动棒进行振捣,振动时应将振动棒垂直上下缓慢抽动。
插入式振动棒与模板的间距一般为10cm左右。插入式振动棒严禁在传力杆上振捣,以
免损坏邻板边缘混凝土。用振动棒振捣完毕后,表面再用振动梁振实整平。振动梁在
振捣时其两端应搁在两侧纵向模板上,作为控制路面标高的依据。
(6)收水抹面
混凝土面层抹面分3遍进行。第一遍木抹先找平抹平(粗抹),待混凝土表面无
渗水时再抹平抹光(细抹),以达到板面平整、密实的效果。烈日曝晒时应搭遮阳棚
123濮阳县生活垃圾焚烧发电项目EPC工程总承包
进行抹面工作。当混凝土处于初凝终止状态,表面尚呈湿润时,应趁此时机进行最后
一次抹面,把混凝土表面砂浆进一步挤压紧密。
(7)接缝施工
1)水泥混凝土路面包括纵向接缝和和横向接缝。
2)纵向接缝包括纵向缩缝和纵向施工缝,一次铺筑宽度小于路面宽度时设纵向施
工缝。
3)横向接缝包括横向缩缝、涨缝和横向施工缝,横向施工缝尽量设置在横向缩缝
和涨缝位置处。
4)纵缝间距按3~4.5m确定,横缝间距按4~6m确定,平面尺寸不宜大于25m,纵
缝平行于路中线,横缝垂直于纵缝
(8)混凝土养护
1)混凝土浇筑完毕后应及时养护,本工程采用洒水养护、麻袋和遮阴网覆盖养护
(当温度较低时可采用棉毡或草帘覆盖等相应保温措施)。
2)混凝土终凝后,及时覆盖,每日均匀浇水,经常保持潮湿状态。
3)昼夜温差较大时,混凝土浇筑后3天内应采取保温措施,防止混凝土产生收缩
裂缝。
4)混凝土板在养护期间和填缝前,禁止车辆通行,在达到设计强度的 40%后,方
可允许行人通行。
5)养护试件根据混凝土强度增长情况而定,一般为7~14天。养护期满方可将覆
盖物清除,板面不得留有痕迹。
5.17.5 沥青混凝土面层工程
1、工程概况
厂区内道路重载车行道与普通车行道沥青混凝土面层做法相同,均在混凝土层上
铺筑6cm中粗粒式沥青混凝土面层。
2、工艺流程
本工程厂区道路沥青混凝土面层施工工艺流程如图5.18.5-1所示。
124濮阳县生活垃圾焚烧发电项目EPC工程总承包
沥 沥
混 青 青
施 测 接
合 混 混
工 量 缝
料 合 合
准 放 处
运 料 料
备 样 理
输 摊 碾
铺 压
图5.17.5-1沥青混凝土面层施工工艺流程图
3、施工工艺
(1)准备工作
检查下承层、路缘石,使其质量满足要求,对不符合要求之处,要在摊铺前处理,
并经监理工程师批准后方可进行施工。
(2)测量放样
面层施工时,将两边的设计标高用红蓝铅笔划到路缘石上,间隔为 5m,并且每
20m标记出该点的施工桩号。以此设计标高为基准在钢丝架上设好钢丝线(钢丝要求
用直径为6mm的,钢丝拉力大于800kN,而且每根的长度不超过200m,测量挂线的
累计误差不超过±5mm),摊铺机以此为基准进行摊铺作业。以保证摊铺厚度及平整度
满足设计要求。
(3)沥青混合料的运输
1)装料时应防止粗细集料离析,运输车应前中后移动,分三次装料。运料车应具
有保温、防雨、防混合料遗撒与沥青滴漏等功能。
2)混合料运输车的运量较拌和能力或摊铺速度有所富余。运料车在开始运输前,
在车厢及底板上涂刷一层隔离剂,使沥青混合料不致与车厢粘结。
3)运料车到达现场后,检查沥青混合料温度,必须满足摊铺温度要求。
(4)沥青混合料的摊铺
1)摊铺前对下承层进行清理,将表面的杂物全部清除,且工作面必须保持干燥。
2)热拌沥青混合料摊铺采用至少两台或多台摊铺机(根据路面宽度)梯队作业,
混合料均匀、连续不间断,不得随意变换摊铺速度或中途停顿。
3)在摊铺起点就位好摊铺机,按确定的松铺厚度,调整好传感器与基准线的关系,
过程中摊铺机随车检验人员应及时检测摊铺标高、坡度。
4)开始摊铺后摊铺机宜连续摊铺,不宜出现停机待料现象,摊铺速度应与沥青混
合料拌合站产量相匹配。相邻两摊铺机间纵向接缝平整。摊铺时,专人跟在摊铺机后
125濮阳县生活垃圾焚烧发电项目EPC工程总承包
面清除粗集料离析现象,特别是粗集料料窝及时铲除,并用新拌混合料填补。
(5)沥青混合料的压实及成型
碾压原则按着初压、复压、终压的顺序,从路边向中心,先低后高,先轻后重。
采用双钢轮压路机和胶轮压路机进行碾压,压路机的碾压速度及温度要符合相关规定
及要求,碾压顺序符合实验路铺筑总结。压路机采用高振动频率、低振幅、紧跟摊铺
机、适当慢速碾压、防粘轮的水调小。
压路机不得在未碾压成型或未冷却的路段上转向、制动或停留。同时,采取有效
措施,防止机油、润滑脂、汽柴油或其他杂质在压路机操作或停放期间洒落在路面上。
在不产生严重推移和裂缝的前提下,初压、复压、终压都在尽可能高的温度下进行。
在沿着缘石或压路机压不到的其他地方,采用振动夯板、热的手夯或机夯把混合
料充分压实。已经完成碾压的路面,不得修补表皮。桥面铺装不得采用振动压路机,
采用振荡式压路机。
(7)横向接缝处理
1)纵向施工缝
在前部已摊铺混合料部分留下 10~20cm 宽暂不碾压作为后高程基准面,并有
5~l0cm的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。上下层纵缝应
错开15cm 以上。
2)横向施工缝
全部采用平接缝,在摊铺段端部呈悬臂状,以摊铺层与直尺脱离接触处定出接缝
位置,用切割机割齐后铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂
上少量粘层沥青,摊铺机熨平板从接缝后起步摊铺;碾压时用双钢轮压路机进行横向
压实,从新铺路面上跨缝逐渐移向新铺面层。相邻两幅的横向接缝均应错开1m以上。
5.18 季节性施工技术措施
5.18.1 冬雨季施工部位
表5.18.1-1 冬雨季施工部位
序号 分类 时间 施工部位
主厂房砌体结构、钢结构安装工程、室外管网工
1 冬季施工 2021.7.15-2021.10.15
程、坡道围护结构安装
2 雨季施工 2021.11.15-2022.2.15 单体工程框架结构、钢结构安装工程
5.18.2 冬期施工
1、混凝土工程
(1)混凝土运输和浇筑
1)在混凝土浇筑前,及时清理钢筋及模板上的冰雪冻块和污垢,不得用水冲洗。
126濮阳县生活垃圾焚烧发电项目EPC工程总承包
2)混凝土要充分搅拌后卸车,不得随意加水。若发生离析需进行二次搅拌。
3)混凝土泵管采用岩棉包裹,外缠塑料布保温,泵送开始前用热水冲洗泵管,以
减少热量损失。
4)严格控制混凝土上料时间,间隔和等待时间不得过长,以免热量损失。
(2)混凝土养护
1)混凝土浇筑后,采用塑料布覆盖,外挂阻燃草纤被保温。
2)混凝土分层浇筑时,每层浇筑厚度不得超过 30cm,泵送混凝土布料点均匀,
并准备好测量厚度的标尺杆。
3)混凝土在冬施期间混凝土不得洒水养护,改为保温养护。混凝土拆模后表面涂
刷养护液。
4)混凝土模板的拆除均以同条件养护试件为依据,达到受冻临界强度 4MPa时才
可拆除。模板拆除时,需综合考虑设计要求、环境温度和已达到的强度。
(3)冬期施工混凝土试件留置
除按规定留置的 28d标养试块和同条件养护试块试件外,冬施混凝土应另增加 2
组试同条件养护试件。
2、砌体工程
(1)基本要求
冬季砌体工程施工采用外加剂法,在砂浆中掺入适当的氯盐外加剂,保证在负温
条件下强度仍可持续增长,砌体不会发生沉降变形。
(2)材料要求
1)砌块在砌筑前,清除表面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。
2)砂浆采用普通硅酸盐水泥拌制,不得使用无水泥拌制的砂浆。
3)拌制砂浆时,不得含有直径大于1cm的冻结块和冰块。
4)冬期砌筑砂浆的稠度,比常温施工时适当增加,可通过增加石灰膏的办法来解
决。
(3)水、砂的温度经常检查,每小时不得少于 1次。温度计停留在砂内的时间不
得少于3min,在水内停留时间不得少于1min。
(4)冬期搅拌砂浆的时间适当延长,一般要比常温期增加0.5~1倍。
(5)采用以下措施减少砂浆在搅拌、运输、存放过程中的热量损失。
1)砂浆的搅拌需在采暖的房间或保温棚内进行,环境温度不得低于5℃;冬期施
工砂浆要随拌随运,不可积存和二次倒运。
2)在安排冬期施工方案时,把缩短运距作为搅拌站设置的主要因素之一考虑。当
采用手推车运输砂浆时,车体应加保温装置。
127濮阳县生活垃圾焚烧发电项目EPC工程总承包
3)冬期砂浆应储存在保温设备中。砂浆的储存时间对于普通砂浆和掺加外加剂砂
浆分别不可超过15min或20min。
4)保温槽和运输车及时清理,每日下班后用热水清洗,以免冻结。
(6)严禁使用已遭冻结的砂浆,不准以热水掺入冻结砂浆内重新搅拌使用,也不
可在砌筑向砂浆内掺水使用。
(7)砌筑时,铺灰长度要尽量缩短,防止砂浆温度降低太快。
(8)砌体的水平和垂直灰缝的平均厚度不可大于12mm、小于8mm,施工时要实
时检查灰缝的厚度和均匀性。
(9)每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌
体上表面加以覆盖。第二天上班时,先将砖石表面的霜雪扫净,然后再继续砌筑。
(10)冬期砌筑工程要加强质量控制。在施工现场留置的砂浆试块,除按常温规
定要求外,需增设不少于 1组与砌体同条件养护试块,分别用于检验各龄期强度和转
入常温28d的砂浆强度。
(11)砂浆的拌制
1)砂浆原材料加热优先采用加热水的方法,当加热水仍不能满足要求时,再对骨
料进行加热。水、骨料加热的温度一般不得超过下表的规定。若达到规定温度后仍不
能满足要求时,水的加热温度可提高到 100℃,但水泥不得与80℃以上的热水直接接
触。投料时先投入骨料和水,最后再投入水泥。
2)骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质。
3)严格控制砂浆水灰比,由骨料带入的水分及外加剂溶液中的水分均应从拌合水
中扣除。
4)拌制掺有外加剂的砂浆时,搅拌时间取常温搅拌时间的1.5倍。
5)砂浆拌合物的出机温度不得低于10℃,入模温度不得低于5℃。
3、土方工程
(1)冬季开挖需选择不同类型机械设备进行冻土层开挖。
(2)开挖后及时采取保温措施,防止冻土产生,检查合格后及时进行下一道工序。
5.18.3 雨期施工
1、混凝土工程
(1)雨季施工需特别注意配合比的调整,以保证砼、砂浆的质量。
(2)后浇带部位,需剔除表面的浮浆、砂带石粒等,下次施工时需先浇筑同配合
比水泥砂浆或扫素水泥浆,作接缝处理。
(3)混凝土施工尽量避免在雨天进行。中雨、大雨和暴雨天不得浇筑混凝土,新
128濮阳县生活垃圾焚烧发电项目EPC工程总承包
浇混凝土要用塑料布覆盖,以防雨水冲刷。
(4)浇筑梁、板、墙、柱混凝土时,如遇小雨天气,可根据实际情况要求搅拌站
适当调整坍落度。梁板同时浇筑时应沿次梁方向浇筑。
2、钢筋工程
(1)钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。进入施工现
场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予以更换。
(2)焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但
中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。
(3)现场堆放的钢筋要将底部用木方垫高100mm,并在其上面用苫布或塑料布覆
盖,以防钢筋锈蚀。
(4)对于施工作业面上的钢筋,一旦有锈蚀的现象,要用铁刷子除锈。
(5)钢筋加工及钢筋成型机的上方设棚防雨,下方采取 80mm、C15混凝土硬化,
面层找坡。下大雨时停止加工。
3、模板工程
(1)木工作业必须作好材料防雨、防潮和工作面的防雨、防潮工作,应提前作好
准备。
(2)雨天使用的木模板拆下后要放平,以免变形。模板涂刷脱模剂,大雨过后要
重新涂刷一遍。
(3)模板安装完成后,尽快浇筑混凝土,防止模板遇雨变形。若模板安装完成后
不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前要重新检查模板和支撑,如若
有变形的模板,及时调整或更换。
(4)大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有
无变形、地基有无沉陷等现象。检查完成后要及时修复,确定无安全隐患后方可继续
使用。
4、钢结构工程
(1)防雨措施
1)为确保雨期施工的正常进行,保证工程质量。本工程的各主要工序及对气候敏
感的工序,应针对冬、雨季施工的特点,编制相应的工艺措施。
2)雨天不能进行高强螺栓安装,摩擦面及高强螺栓上不得有雨水等。
3)雨期气候恶劣,不能满足工艺要求及不能保证安全施工时,应停止施工。此时,
应注意保证作业面的安全,设置必要的临时加固措施。
4)雨季施工,应保证施工人员的防雨水具的需要。尤其注意施工用电防护。降雨
时,除特殊情况外,应停止高空作业,并将高空人员撤到安全检查地带,拉断电闸。
129濮阳县生活垃圾焚烧发电项目EPC工程总承包
5)对要起吊的构件,应先首先清理构件表面的水,尤其是构件摩擦面应清理干净,
并保证面层的干燥。
6)风力大于5级,下雨、浓雾天气,停止高空吊装及安装的配套工序;如焊接、
铺压型钢板、穿高强螺栓、校正结构等。
(2)钢结构焊接
1)在施工前,应在操作平台比焊口高1m处用阻燃编织布绕柱子包严,并将平台
平面上的洞、缝用石棉布盖严,以便防风及焊渣下溅。原则上在雨天不进行露天的焊
接作业。
2)对焊完的焊缝,要加强保温工作,避免焊缝温度骤降导致脆裂,先用石棉布对
焊缝周围包严,再用岩棉被包严。
3)焊机、焊丝、气瓶应放在专用的棚内。以免焊接材料受潮。
(3)压型板及栓钉焊
1)压型板铺设前应先去除板面上的雨水。
2)在风力5级以上,下雨、浓雾天气,不得进行铺设及栓钉焊的工作。
3)拴钉焊用的瓷环使用前必须在烘箱中加热保持干燥,不得有油、水等杂质。
4)拴钉使用前应保持清洁干燥,表面不得有油、水等杂质,不得生锈。
(4)高强螺栓的安装
1)高强螺栓安装工作在5级风以上,下雨、浓雾天气下停止作业。
2)使用高强螺栓前,应对高强螺栓进行外观检查,不得有锈,损伤丝扣的现象,
如有应修复后使用。
3)操作前,应清除连接件连接部位的水分、杂质,保持连接面的清洁干燥。
5、脚手架工程
雨前、雨后必须对脚手架的扣件逐个进行检查,并且在检查过程中必须首先检查
脚手架的基础是否牢固。在检查过程中施工、检查人员必须保证自身的安全防护措施
落实到位,注意防滑、防坠落,严禁违章指挥。
6、砌体工程
(1)防止砌块、砖被雨水淋得太湿或被长时间浸泡,下雨时要将砌块、砖用塑料
布覆盖,含水量较多的砌块、砖要晾干后才能使用。
(2)砌筑时如果出现浆水顺墙面流淌,说明砌块砖的含水率达到饱和,则应选择
干砖和湿砖搭配砌筑,或使用稠度较小的砂浆。
(3)下雨前对新砌的砖墙应及时覆盖,以防止砌体被雨水冲刷,如雨后发现砌体
砂浆被雨水冲刷严重,应拆除重砌。
7、地下工程
130濮阳县生活垃圾焚烧发电项目EPC工程总承包
(1)做好排水沟的规划,规划排水分区,保证大雨来临不致雨水灌至基坑。
(2)配置潜水泵以配合降水设备进行雨季抽水。
(3)雨后基坑的雨水、污泥必须及时排除,然后再进行下一道工序施工。
(4)避免雨天作业,以保证安全施工,室外施工必须进行可靠的防雨及遮蔽措施。
严禁雷雨天进行室外施工。
(5)根据工程特点,合理安排机具和劳动力,组织快速施工。
(6)在出场前对车辆进行仔细冲洗及对外运土方尽心拍实,防止污染道路及环境,
必要时采取遮盖保护措施。
5.19 建筑节能工程
5.19.1 土建节能材料
屋面、墙体保温采用挤塑聚苯板,燃烧性能B1级,容重22~35kg/m³,导热系数
0.03W/(m2·k)。
5.19.2 机电节能材料
针对保温材料、风机盘管、电线电缆等专业材料,严格遵守进厂检验程序,检验
合格后方可与监理单位一并进行见证取样记录,并将取样材料及时送至有资质的检测
单位,检测合格后方可现场进行使用。
131濮阳县生活垃圾焚烧发电项目EPC工程总承包
6 主要管理措施
6.1 保证工期措施
6.1.1 工期管理保证体系
工期管理遵循“统筹规划、科学组织,重点先行、分段展开,均衡生产、有序推
进”的指导思想,从影响工期的人员、技术、机械设备材料、工期目标、经济保证控
制等方面建立工期保证体系。
1、生产计划保证组织机构
为确保目标工期的实现,项目部工程进度计划管理组织机构如下图所示。
图6.1.1-1 工程进度计划管理组织机构图
2、工期进度管理职责
表6.1.1-1工期进度管理职责
序号 岗位/部门 岗位职责
负责工期计划的总体部署,组织并协调相应配套资源,对接外
1 项目经理 部关系,从承包管理的角度对项目自身工作内容和专业分包商
以及指定分包商进行总体控制。
负责工程进度计划的编排与检查。以施工总进度控制为基础,
确定各分布分项工程关键点和关键线路,并以此为控制重点,
2 生产经理
编制月进度计划,逐月检查落实、实施奖惩,以保证工期目标
的按时实现。
负责施组施组及各类施工方案的编制、交底及实施检查工作,
3 项目总工 及时办理相关设计变更、洽商,优化设计图纸及施工方案,为
进度管理提供技术保障。
负责总体成本管控,根据进度计划组织制定分包、分供招采工
4 商务经理 作,制定资金计划,审核并申报月度计量报告,办理进度款申
请及支付,并每月组织进行成本分析会等工作。
(1)协助建立和完善工期进度管理机制。
(2)组织质量监督部做好实体工程的验收工作。
5 质量负责人 (3)参与项目进度分析会议,针对施工中出现的进度偏差,及
时
提出纠正和预防措施,确保工程进度受控
以月进度计划为基础,实施周、日进度计划的编制、下达、调
5 工程部
整、更新、控制、反馈、对外协调等职能。
132濮阳县生活垃圾焚烧发电项目EPC工程总承包
商务部、安全生产监督管理部、质量部、技术部等各部门:为
6 其他部门
进度计划的实施,提供物资、安全、质量、技术、资金保障。
6.1.2 进度计划管理制度
表6.1.2-1 进度管理制度
序号 制度名称 主要内容
根据合同工期编制总进度计划,根据总控计划编制月控制计
划,根据月控制计划编制周计划,明确重要节点及关键线路,
1 进度计划管控
落实各级管理责任,实行日保周、周保月、月保总控计划的管
理方式。
设定计划工程师,以工期为主线,利用大计划信息管控平台进
行“大计划”管理,明确一级、二级、三级管控节点及关键线
2 大计划管理
路,通过工作灯、工期灯警示提醒,有机串联并督促各体统能
够及时落实各自工作,共同保障施工进度的顺利进行。
与当地气象部门建立联系,项目部设定专人每日关注天气预报
并及时记录晴雨表,对当地天气情况做到提前预知、记录,根
3 气象监测
据天气变化及时调整进度安排,缩短可压缩的工序时间,做好
相关材料的提前准备,保障工期进展尽量不受天气影响。
每日由生产经理牵头组织召开碰头会(项目班子成员及其他主
要人员等参加),总结上一日进度完成情况,分析未完成原
因,进一步明确下一日进度计划及注意事项;
4 例会制度 每周五由总包组织召开总分包生产协调会,总结计划完成情
况,分析存在的问题,制定相关解决措施,并发布下周计划;
根据业主及监理要求,每周三上午参加监理例会,共同分析工
程进展形势,互通信息,协调各方关系,制定工作对策。
在进度管控过程中,根据每月设置的重要节点或里程碑事件,
5 工期检查与纠偏 每月进行1~2次工期检查,明确各线路提前、滞后天数,分析原
因并制定对策,对现场进度进行动态管控。
通过集团总部、项目部、分包队伍进行三级管控,集团总部与
项目部根据工期安排共同设置考核节点及考核时间,落实各级
6 工期奖罚责任制 责任状,根据实施实际效果进行奖罚;项目部对分包下达工期
总体责任状,设置底线要求及奖罚细则,并根据实施效果进行
奖罚。
项目部每日10点前及时完成上一日进度报表,每周、月及时完
成周报、月报,并上报至集团总部、业主、监理,通过报表互
7 报表及日志管理 通构建多级监督体系,共同监督进度计划的有效执行;
项目部设专人每日及时完成施工日志、影像日志,作为过程管
控及追溯的有效依据,同时也是竣工文件的重要组成部分。
6.1.3 工期管理技术措施
1、根据方案编制计划,制定详细的、有针对性和可操作性的专项施工方案,从而
实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程有条不紊的按期
保质完成。
2、加强“双优化”管理,根据设计图纸和技术规范的要求,分别编制详细的设计、
方案优化计划表,根据施工进展,制定合理可行的实施对策,优化施工工艺,从而保
证现场施工的需求、提高施工质量、减少返工现象。
3、制定合理的资源招采计划,选择优质分包分供商,认真做好分包、分供的考察、
准入及招采工作,按照进度计划合理组织分包、分供进场,并强化过程考核管理,优
胜劣汰。
4、优选劳务队伍签订劳务合同,确保劳动力按进度需要按时入场;根据施工进度
133濮阳县生活垃圾焚烧发电项目EPC工程总承包
计划制定材料的需用计划,配置足够的原材料和周转材料,保证不发生停工待料现象;
配置先进高效的施工机械设备,并充分利用以满足施工生产日益增长的需求
5、加强施工管理,制定合理的资金计划,确保资金更好的用于施工生产,保障施
工生产顺利进行。
6、加强环保管控,做好扬尘控制,确保在环保严查阶段顺利施工。
6.1.4 物资保障措施
始终保持物资供应,搞好与物资供应方的协调与配合,保证物资供应的正常进行。
划清我方和物资供应方的责任、权利和义务,针对不同供应商不同阶段所涉及的单位
和部门,沟通协调他们的情况和步调,使物资设备供应的整个过程均衡而有节奏的进
行,对物资设备供应进行动态管理,使物资设备供应计划的实施始终在动态循环控制
过程中。
实行物资管理周计划安排,现场物资定期盘点,向物资供应方提供进货计划,加
强与供货方的协调联系业务,保证材料设备提前到位,根据施工进度和存货情况,精
心组织、周密安排、避免停工待料。
搞好物资供应运输工作,保证物资设备适时、适地、按质、按量供应,选择最佳
材料设备运输方案和物资运输路径,减少运输损失和因此造成的停工、误工现象。
6.1.5 劳动力保障措施
1、选择信誉好、实力强的施工作业队伍,根据制定的劳动力需用计划,针对现场
施工情况,编制切合实际的阶段性劳动力需用计划,并及时将劳动力需用计划传递至
劳务施工队。
2、在与各施工班组的合同中明确约定必须按我单位的劳动力计划提供足够的劳动
力,并明确阶段性工期和总工期提前完成或延迟完成奖罚措施;同时,合同中特别约
定保证足够劳动力的经济奖罚措施。
3、新进场工人必须考核合格后才能上岗,保证工人技术素质和熟练程度,素质差、
技术生疏的工人坚决更换。
4、根据施工方案实施要求及施工进度计划和劳动力配置计划的要求,提前落实组
织劳动力进场的准备工作,并建立相应的组织领导体系和管理保证制度。
5、在做好上述计划落实工作后,应另外做好施工劳动力安排预备计划,以备在必
要时能够随时召集调用,作为确保合同工期的一项必要措施。
6、根据班组所承担的施工项目要求及其劳动力技术、质量、施工管理协作能力等,
以公司内部施工管理目标为依据,与其签订本工程具体的施工协议、施工安全协议书
及其它有关承诺和保证文件,明确其工作项目和范围、工作目标施工要求、奖罚措施
等事项,以满足本工程项目整体的要求。
134濮阳县生活垃圾焚烧发电项目EPC工程总承包
7、充分发挥我公司在施工组织管理方面的优势,将有关施工队、班组由项目经理
部及其管理人员按工序、分区域、交叉施工做出详细安排,并将其它专业劳务施工队
一并纳入项目经理部的管理体系,确保工期、质量目标实现。
8、对施工人员所需的生活后勤条件做出充分的考虑安排,包括通信、饮食、清洁
卫生、季节变化适应等方面,以保证他们无后顾之忧,全力投入施工工作,确保施工
进度和管理的需要。
9、在本工程施工期间,根据工程进度需要,在必要时采取双班制施工方法,以确
保施工工期。
10、对现场的施工队伍进行严格的资格审查,对审查合格的也必须做好技术安全
交底、职业道德教育等方面的工作。
11、对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工
队伍的素质和人员相对稳定。
12、未经项目经理部质量、安全培训的操作工人不允许上岗。
13、加强对施工班组的管理,凡进场的施工班组必须配备一定数量的专职质量、
安全的管理人员。
6.2 保证质量措施
6.2.1 建立质量保证体系
1、质量管理组织机构
图6.2.1-1 质量管理组织机构
2、质量管理职责
表6.2.1-1 质量管理职责
序号 岗位/部门 岗位职责
项目经理是项目工程质量的第一责任人,对项目部的工程质量管理工作
及项目的工程实体质量负直接领导责任,其质量管理职责是:
1 项目经理
(1)保证国家、行业、地方的法律、法规、技术标准,以及企业的工
程质量规章制度在项目的实施中得到贯彻落实;
135濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 岗位/部门 岗位职责
(2)建立项目部的质量管理体系并合理进行资源配备(人员、设备、
资金等),使其有效运行,并在运行中不断改进;
(3)明确项目质量目标,组织项目相关部门编制项目质量策划;
(4)组织召开项目部质量专题会议;
(5)负责加强全面质量管理,处理好费用、进度与质量的关系,在确
保质量的前提下抓好进度和费用管理;
(6)及时向上级报告工程质量事故,配合有关部门进行事故调查和处
理。
生产经理负责协助项目经理开展质量管理工作,对项目的工程质量负直
接控制和管理责任,其质量管理职责是:
(1)严格执行有关工程质量的各项法律法规、技术标准、规范及规章
制度;
(2)保证项目质量责任体系、质量监督体系的运行;
(3)执行上级部门的质量管理制度;
2 生产经理 (4)根据项目的质量目标,参与项目质量策划;
(5)严格执行项目质量计划及质量验收程序,保证施工质量及项目质
量目标的实现;
(6)严格执行质量整改措施,及时落实质量整改内容;
(7)参加项目的质量专题会议和项目质量例会;
(8)参与工程各阶段的验收及竣工验收工作;
(9)及时向项目经理报告质量事故,参与工程质量事故的调查。
项目总工对工程质量负技术责任。其质量管理职责是:
(1)严格执行国家工程质量技术标准、规范及各级质量管理的规定;
(2)组织编制及监督施工组织设计、专项施工技术方案、技术交底、
关键和特殊工序作业指导书等的制定和落实;
(3)向项目部有关技术、施工、质量管理人员进行施工组织设计、施
工方案、关键和特殊工序作业指导书交底;明确质量职责和具体工艺要
求;审定质检、测量、试验方面的检测成果和试验报告;审定推广新技
3 项目总工
术、新工艺、新材料、新设备的实施方案;
(4)负责计量管理工作,确保试验、测量设备满足预期使用要求,确
保测量试验数据准确可靠;
(5)主持编制项目质量策划;
(6)参与质量事故调查,分析技术原因,制定事故处理的技术方案及
防范措施;
(7)参加项目质量验收工作。
质量总监对项目的工程质量负直接监督管理责任,其质量管理职责是:
(1)严格执行有关工程质量的各项法律法规、技术标准、规范及规章
制度;
(2)监督项目质量责任体系、质量监督体系的运行,培养质量后备人
才;
(3)协助项目经理建立项目质量管理体系,协调质量工作相关部门的
职责划分和接口工作,检查各相关部门职责落实情况,定期向经理报告
体系运行情况和改进措施;
4 质量总监 (4)根据项目的质量目标,参与编制项目质量策划,编制质量监控计
划;
(5)研究解决质量缺陷或质量通病;
(6)组织工程各阶段的内部验收工作,参加外部验收;
(7)组织对项目部人员的质量教育,提高项目部全员的质量意识;
(8)组织项目的质量专题会议、主持项目质量例会;
(9)收集、整理、改进创新细部节点做法;
(10)及时向上级及项目经理报告质量事故,参与工程质量事故的调
查,并提出处理意见。
(1)严格按施工图设计文件及施工方案组织施工;
5 工程部
(2)编制对施工作业班组的技术交底并组织交底;
136濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 岗位/部门 岗位职责
(3)按技术交底文件的要求与规定,实时监控作业人员的工序操作质
量;
(4)监督工序、班组交接检验;
(5)组织安排对不合格品的返工;
(6)核实所用材料、设备质量;
(7)参与组织施工试验、检测工作;
(8)编制施工日志;
(9)编制本专业的施工资料,并保证施工资料的同步性;
(10)参与资料施工调查。
质量部对工程的实体质量负监督与确认的责任,其职责是:
(1)熟悉施工图设计文件,熟悉相关质量验收标准;
(2)参加对施工作业班组的技术交底,了解工艺、工序质量要求;
(3)依据对班组的技术交底对施工作业面进行质量巡查或旁站监督;
(4)协助专业工程师实施对工序质量的过程控制;
(5)组织检验批内部质量验收和质量等级评定;
6 质量部
(6)会同建设方、监理方共同对每一检验批进行外部质量验收;
(7)发现工程质量存在隐患或经检查质量不合格时,应立即要求停止
施工,并立即向项目部分管领导报告;
(8)参与项目质量事故的调查和处理;
(9)编制质量验收资料;
(10)编制质量监督工作日志及相关质量记录。
对进场材料、设备的质量把关,其质量管理职责是:
(1)核对进场材料、设备的规格、型号,保证其符合物资购买合同的
7 商务部 要求;
(2)核对进场材料、设备的质量证明资料的真实性、完整性;
(3)参与进场材料、设备的开箱验收,并填写相关记录。
测量队对施工现场的各项测量成果数据的真实、准确负责,其质量管理
职责是:
8 测量队 (1)使用合格的测量设备进行各项测量作业;
(2)严格按批准的测量方案操作;
(3)真实记录测量成果。
项目试验室对应送第三方的检(试)验工作的真实、有效负责,其质量
管理职责是:
(1)严格按有关检(试)验方案取样,保证试件的代表批量符合有关
9 试验室 规范的规定;
(2)保证项目部设置的试验设备、设施符合有关规范的规定;
(3)保证各类试件送交具有相应资质的检测机构检验;
(4)完整、准确填写试件送检单,保证试验结果具有可追溯性。
6.2.2 质量保证制度
1、工程实测实量制
(1)项目部必须配备实测实量的工具和仪器,并保证计量器具检定合格。
(2)项目质量部门制定实测实量计划,按照班组自检、质量检查员验收两类情况
明确实测实量部位、方式方法、频次,由项目经理审批。
(3)实测实量的结果在现场要有标识,质检员验收的实测实量数据作为检验批验
收记录中允许偏差项目填写的依据,保证填写数据真实性和一致性。
(4)对发现问题进行纠正整改,要对数据定期统计分析,制定纠正措施。
2、三检制
137濮阳县生活垃圾焚烧发电项目EPC工程总承包
坚持三检制:班组要设自检员,施工队设专检人员,每道工序都要坚持自检、互
检、交接检,否则不得进行下道工序。
(1)自检:在每一项分项工程施工完后均需由施工班组对所施工产品进行自检,
如符合质量验收标准要求,由班组长填写自检记录表。
(2)专检:经自检合格的分项工程,由项目经理部专业监理工程师组织配属队伍
工长及质量员进行相同工序之间的施工班组互检,对互检中发现的问题应认真及时地
予以解决。
(3)交接检:下道工序班组通过检查认为符合分项工程质量验收标准要求,在双
方填写交接检记录,经配属队伍工长签字认可后,方可进行下道工序施工。
3、坚持样板制
在分项(工序)施工前,由责任工程师依施工方案和技术交底以及现行的国家规范、
标准,组织进行分项(工序)样板施工,在施工部位挂牌注明工序名称、施工责任人、技
术交底人、操作班长、施工日期等。将每一层的第一个施工段的各分部分项工程及重
点工序都作为样板,请监理共同验收,样板未通过验收前不得进行下一步施工。做到
统一操作程序、统一施工做法、统一质量验收标准。
样板制度实施内容见如表6.2.2-1所示。
表6.2.2-1 样板制实施内容
序号 样板范围 工序样板、分项工程样板、样板墙体、样板间等
1 样板施工时间 各分项工程(工序)施工前
《施工验收规范》、《图纸会审》、《设计变更》、《施工组织
2 样板施工依据
设计》、《施工方案》、《技术交底》
1、由责任工程师依施工方案和技术交底组织操作人员进行认真的
书面及现场技术交底,明确工序操作标准和要求
3 样板施工前准备
2、在施工部位挂牌:注明工序名称、施工责任人、技术交底人、
操作班长、施工日期等
1、检查方案、交底在样板施工中的执行情况
4 样板施工中要求
2、组织本工种人员到现场学习施工标准及要求
1、样板施工结束后必须经监理、业主及设计方确认后方可进行大
5 样板施工结束 面积施工
2、样板未通过验收前不得进行下一步施工
4、奖罚制
根据施工质量的高低以及对施工要求的执行程度,采取相应的保证和提高施工质
量的奖罚措施。
5、质量例会制度
每周五开一次包括各专业分包在内的质量例会,汇总一周的质量问题,安排下周
的质量工作重点。对各专业施工队伍进行讲评,并结合实际情况组织现场联合大检查,
互相对比,互相促进。对存在问题的单位要及时提出整改要求,并形成书面的会议记
录,备案留存。
6、质量分析会制度
138濮阳县生活垃圾焚烧发电项目EPC工程总承包
针对现场出现的较为突出的质量问题,必须及时开展专题讨论和分析,并制定明
确措施,同时形成会议记录。出现严重质量问题或质量事故,必须按照公司的相关程
序,上报公司及有关单位,对整改方案要征得设计或专家的认可,不得私自处理,更
不得瞒报。
7、质量否决制
坚持质量一票否决制,管理人员所负责质量方面出了问题,扣发奖金;施工分项
没有达到规定标准,不予拨付工程款、工程量不得确认;质量没把握,不得继续施工。
8、分包方的质量控制
(1)签订分包合同中,明确对分包队伍的质量要求、人员保证。
(2)分包队伍进场后,依据分包方提供的施工人员名录核查人员是否正确。对所
有进场人员进行质量意识教育,同时,对技术人员、特殊工种进行技术培训,要求他
们不仅要熟悉施工规范要求,而且对企业标准、施工工艺达到熟知应会,熟练操作要
求,并且在分项工程施工前进行技术交底。检查其计量装置(如盒尺、游标卡尺等)
施工图纸及施工所需的规范、图集等配置情况。
(3)在施工过程中,将分包队伍纳入企业质量管理体系中,项目的质量管理体系
组织结构直接深入分包队伍,对分包队伍负责的分项施工过程作为施工过程控制的重
要监控点。涉及到特殊、关键过程的施工项目,严格按照特殊、关键过程的程序要求
进行控制。坚持执行技术交底制度,对施工过程存在的质量隐患及时提出问题,制定
纠正、预防措施并严格落实,设专人进行验证。
(4)在每个分项施工完成后,由项目质量总监组织分包方进行质量检验,确保分
包所施工的质量满足工程质量目标要求。
9、质量检验
做好分项工程质量检验批报验工作。
所有隐蔽记录必须经建设单位、监理、公司有关单位验收签字认可,才能组织下
道工序施工。
技术资料对工程质量具有否决权,因此技术资料必须齐全、完整、及时、真实交
圈。
严格执行公司对工程质量的奖罚规定,以经济手段促进和确保工程质量的全面提
高。
6.2.3 质量管理技术措施
1、施工材料的质量控制措施
(1)物资采购
施工材料的质量,尤其用于结构施工的材料质量,将会直接影响到整个工程结构
139濮阳县生活垃圾焚烧发电项目EPC工程总承包
安全,因此材料的质量保证是工程质量保证的前提条件。
为确保工程质量,施工现场所需要的材料均由材料部门统一采购,如所需材料在
合格的材料供应商范围内不能满足,就要进行其他厂家的评审,合格后再进行采购。
物质采购遵循在诸多厂家中优中选优,执行首选名牌产品的采购原则。
建立物资评审小组,由材料部门、项目经理部及有关专业技术人员参加,对材料
供应商的能力、产品质量、价格和信誉进行预审,建立材料供应商的评审卡。采购部
门的负责人定期(半年度)组织对于选定的材料供应商进行审核。如审核中发现不合
格的,从合格材料供应商花名册中除名。
为了保证本工程使用的物资设备、原材料、半成品、成品的质量,防止使用不合
格产品,必须以适当的手段进行标志,以便追溯和更换。
所有标识均应建立台帐,做好记录、以具有追溯性。
(2)物资进场实验
对规定做理化试验的物资,材料员应通知试验员,由试验员根据物资进场数量按
验收批量的规定,取样送检并取回实验报告后反馈材料员,材料员根据试验结果进行
物资实验状态标志。
对于业主提供的产品,应根据合同规定,按照物资检验和试验的相关规定,组织
相关人员对顾客提供的产品进行检验和试验,保证未经检验或实验的产品不投入使用。
2、技术管理措施
(1)建立技术管理责任制,明确职责与分工
从方案编制及实施、变更洽商的签订、试验实施及资料收集、计量管理等各方面
明确相关责任人。
(2)质量管理制度
1)图纸会审制:在正式工程开工前,应组织技术、质量、预算、现场工程人员共
同对施工图纸的内容进行消化,理解。对各专业图纸中的各种矛盾和疑问进行记录,
专业之间核对,在设计交底时与设计沟通,明确设计意图,办理图纸会审纪要。
2)设计交底制:在正式工程开工前,由甲方组织,监理单位和施工单位参加,设
计人员对业主和监理进行设计图纸交底。对设计和施工中的重点内容进行明确。
3)施工交底制:分部分项工程施工前必须对相关的管理和施工人员做好技术安全
交底。交底的类型主要有:方案交底,工艺交底,图纸交底,现场安全技术交底,新
工艺新技术交底几大类。一般情况下,技术部对于项目管理人员做方案交底,图纸交
底,新工艺新技术交底。工程部对施工队做方案交底,工艺交底,图纸交底,安全技
术交底。施工队对工人做工艺交底,图纸交底,安全技术交底。各种交底要有针对性。
4)试验管理:项目部设置专职试验员,负责工程试验管理,制定试验方案,建立
140濮阳县生活垃圾焚烧发电项目EPC工程总承包
试验台帐,建立试验工作流程,确保各种物质和施工试验及时准确。
5)技术资料管理制:要符合公司质量体系文件对文件控制的程序要求,并对项目
资料管理制定具有针对性的措施。满足资料的有序、有效、可追溯性的要求。
6.2.4 工程质量预测分析及防范措施
1、关键过程的确定及控制
(1)关键过程的确定
对工程的质量特性有重要影响的过程确定为关键过程,实行重点控制,本工程的
关键过程有:
1)垃圾池作为垃圾贮存场所,渗滤液处理站作为渗滤液处理场所,防渗要求高,
主要控制关键点如下:
a.垃圾池池体净尺寸为30.5m×24m,渗滤液处理站净尺寸为43.8×23.5m,属于超长
混凝土结构,设计上取消后浇带,采用混凝土膨胀加强带,要求添加胶凝材料总量 8%
的CMA三膨胀源抗裂剂,每立方混凝土添加0.9kg聚丙烯纤维。
b.设计上要求池体与周边结构同时浇筑,避免池体周围出现施工缝,影响池体结构。
池体与周边结构每层浇筑方量超过500方,浇筑底板时超过1000方浇筑过程中需要重
点管控,避免冷缝产生。
c.采用SBS改性沥青防水卷材作为外防水,严格把控防水施工质量。
2)垃圾池作为垃圾贮存场所,渗滤液处理站作为渗滤液处理场所,防腐要求高,
主要控制关键点如下:
a.采用高耐磨环氧玻璃鳞片,需要管控玻璃鳞片施工质量。
b.混凝土浇筑过程中要求无竖向施工缝,减少水平施工缝。
3)汽机岛作为汽轮机组的基础,是电厂发电的关键场所,必须达到一定的刚度要
求,施工质量要求高:
a.基础主筋必须为完整钢筋,不能随意割断,影响池体整体性,施工过程中需要重
点管控。
b.基础预埋件较多(螺栓,套管),定位精度要求高,需要重点管控。
c.汽机机组振动较大,汽机岛不能进行装饰装修,为了保证美观性,采用清水混凝
土,钢筋密集,重点管控混凝土浇筑质量,杜绝质量通病的产生。
4)预埋件、预埋套管、预埋洞口多,同时与设备安装密切相关,对预埋件、预埋
套管、预埋洞口的尺寸和位置精度要求高。
5)烟囱为80m高耸结构,施工过程中需要管控筒体钢筋、混凝土施工质量和烟囱
垂直度。
(2)关键过程的控制
141濮阳县生活垃圾焚烧发电项目EPC工程总承包
1)对关键过程的控制,具体按项目部施工方案中的措施进行控制,具体如下表所
示。
序号 关键点 控制措施
1、编制大体积混凝土浇筑方案,提前1个月进行CMA微膨胀混凝土配
合比试配,保证池体混凝土质量。
2、编制垃圾池、渗滤液处理站浇筑专项方案,编制值班表,浇筑前对管
垃圾池、渗
理人员和施工人员进行混凝土浇筑交底,现场派驻技术、生产人员配合,
1 滤液处理站
按照浇筑顺序进行浇筑,后场派驻物资、试验人员,保证混凝土连续、高
防水
效生产。
3、施工前编制专项施工方案,按照规范要求控制搭接长度和宽度,对于
桩头严格按照规范、图集要求,采用水泥基渗透结晶进行处理。
1、保证高耐磨环氧玻璃鳞片施工条件,施工前检测混凝土表面干燥程
度,避免温度过低和雨天施工。
2、施工前严格按照产品说明书进行配比;施工过程中控制一次施工厚
垃圾池、渗
度,多次施工,施工后滚压消泡;施工后对厚度进行检测。
2 滤液处理站
3、减少混凝土浇筑次数,垃圾池整体浇筑,编制垃圾池、渗滤液处理站
防渗
浇筑专项方案,编制值班表,浇筑前对管理人员和施工人员进行混凝土浇
筑交底,现场派驻技术、生产人员配合,按照浇筑顺序进行浇筑,后场派
驻物资、试验人员,保证混凝土连续、高效生产。
1、施工前采用BIM进行模拟,严格按照BIM定位进行预埋件安放和钢
筋绑扎,避免出现钢筋和预埋件位置重叠现象。
2、预埋件安装过程和混凝土浇筑过程中对于预埋件位置采用定位线辅助
3 汽机岛 定位,确保安装位置准确,浇筑完成,初凝前对预埋前位置再次核对。
3、编制清水混凝土专项方案,采用角条和工字钢加固模板,浇筑前检测
模板情况,浇筑过程中关注混凝土和易性和振捣质量,避免混凝土出现质
量通病。
1、施工过程中对预埋件、预埋套管、预埋洞口尺寸和位置进行重点核
预埋件、预 对,工程队伍自检,我方质量人员再次检查,监理单位验收合格后方可浇
4 埋套管、预 筑。
埋洞口 2、混凝土浇筑前和初凝前对于预埋件、预埋套管、预埋洞口进行再次定
位,确保位置准确无误。
1、烟囱施工前编制烟囱专项施工方案,采用液压倒模施工工艺,每次混
凝土浇筑前对钢筋进行检查,浇筑采用少量多次的方式,避免出现冷缝。
5 烟囱 对于以及初凝的混凝土严禁使用,严禁加水使用,影响混凝土强度。
2、每一层施工时控制作业平台顶升高度,控制烟囱垂直度,施工过程中
进行监测复核。
2)参加关键过程的施工人员必须经分承包项目部项目专责工程师和专职质检员进
行质量教育,施工过程严格按施工方案执行。
3)关键过程在施工作业指导书中应明确标明,确认为停工待检点,由分承包项目
部专职质检员会同总承包专业工程师及工程监理进行联合检查并做出关键工序的施工
记录。
4)关键过程应进行全过程质量跟踪控制,由分承包项目部班组技术员、专职质检
员、专责工程师、总承包专业工程师、工程监理共同进行。
2、特殊过程的确定及控制
(1)特殊过程的确定
过程的质量不能通过其后的检验完全确定,缺陷在使用后才暴露出来,这些过程
属于特殊过程。特殊过程应由具备资格(持证上岗)的操作者完成,并要求进行连续
142濮阳县生活垃圾焚烧发电项目EPC工程总承包
的过程参数监视和控制,以确保满足规定要求。
本工程特殊过程有:
1)砼浇筑;
2)防水工程;
3)焊接;
4)焊后热处理。
(2)特殊过程的控制
1)应由施工单位班组技术员在特殊过程施工技术交底中,对特殊过程的名称、性
质、控制指标及责任等内容进行重点说明;
2)规定操作者要有与其操作内容相适应的技术等级证书;
3)使用的设备要经过有资质的检验部门签定认可;
4)对过程参数进行连续监视和控制,以满足产品的特性的要求。比如:
大体积砼要连续监控:水化热温度的变化可能产生的破坏应力;
屋面防水要监控:面层的含水率;
焊接要连续监控:焊接过程中电流等参数的控制;
热处理要连续监控:温度的控制。
特殊过程设备的认可,对参数的连续监控都要形成记录,以反映出产品质量的可
靠性。
(3)焊接过程的控制
1)焊接施工过程的质量管理,是控制焊接质量的重要环节,其中对口、施焊、热
处理、检验为四个重要工序,上道工序符合要求后方可进行下道工序。
2)焊接施工人员,应认真执行焊接施工流程图中规定的施工程序,并设置 W点
(见证点)和H点(停工待检点)实施有效的验证。
3)合格焊工在施焊前,应进行与实际条件相应的模拟练习,经检验符合要求后方
可上岗。
4)焊接场所应采取防风、防雨、防雪、防寒等措施,焊接时允许的最低环境温度
为:
碳素钢-20℃;
低合金钢、普通低合金钢-10℃;
中、高合金钢0℃。
进口钢材按相应技术标准或技术文件的要求执行。
5)焊接材料的储存、烘干、发放等按分承包项目部焊材库房管理制度执行,做好
使用部位的标识,杜绝因错用焊材造成的焊接质量事故。
143濮阳县生活垃圾焚烧发电项目EPC工程总承包
6)遵守有关焊接规范、技术文件以及焊接工艺评定提出的焊前预热和层间温度控
制的有关规定,重视根层打底质量、层间清理的检查以及焊后的自检工作。
7)实行焊接质量四级检查验收制度,执行自检和专检相结合的方法,做好验评工
作。
8)通过焊后无损检验的信息反馈,及时分析、处理,达到焊接全过程的质量控制。
(4)砼浇筑过程的控制
1)材料控制:
水泥进厂必须有出厂合格证或试验报告,并对其品种、标号、包装、出厂日期进
行检查验收。分承包项目部供应部门委托检测中心二次复验,对于出厂超过三个月和
对质量有怀疑的水泥应取样检验,重新测定水泥强度。
砂石骨料采购前,应会同工程管理部对产地进行调查并抽样检验,确认能够稳定
地供应合格产品后方可购买。并经进场检验合格。
拌制混凝土宜采用饮用水,当采用其它水源时,水质必须符合《混凝土拌合用水
标准》的规定。
混凝土中掺用的外加剂应经试验确定。
2)混凝土的配合比:
混凝土的配合比由施工单位工程技术人员根据图纸要求填写混凝土浇灌通知单。
分承包项目部质量部门在混凝土浇灌通知单上签字;交检测部门下达配合比。
配合比的调整
施工单位应根据砂、石含水量情况,及时调整配合比。施工单位需制定调整配合
比办法,调整配合比工作由施工单位技术员或操作技能经认可的施工人员操作。
3)混凝土运输和浇筑:
混凝土运至浇筑地点,应符合浇筑时规定的坍落度,当有离析现象时,必须在浇
筑前进行二次搅拌。
在浇筑混凝土前,对模板及其支架、钢筋和预埋件进行检查。
混凝土自高处倾落的自由高度,不应超过2m,超过2m采用串筒、斜槽、溜管等。
浇筑过程中,应保持钢筋平直、位置和保护层厚度正确。
浇筑应连续进行,当必须间歇时,其间歇时间宜缩短,并应在前层混凝土凝结之
前,将次层混凝土浇筑完毕。
当采用插入式振捣器时,振捣应快插慢拨,插点布置均匀,每一振点的振捣延续
时间应满足规范规定。
4)混凝土养护:
混凝土浇筑完毕后在12小时以内要采取养护措施;
144濮阳县生活垃圾焚烧发电项目EPC工程总承包
混凝土一般养护时间不少于7天,对掺用缓凝型外加剂或有抗渗要求的混凝土养
护期不少于14天;
混凝土的养护温度一般不超过25℃。
5)混凝土质量检查:
在浇筑混凝土地点现场取样制作留置混凝土试块。
每拌制100盘且不超过100m3的同配合比的混凝土取样不得少于1组。
每工作班拌制的同配合比混凝土不足100盘时取样不得少于1组;
3、质量控制点的设置及管理
(1)质量控制点的设置
1)凡属关键工序、关键过程、特殊过程、控制难度大、影响大以及新材料、新技
术、新工艺、新设备均列为质量控制点,实施重点控制。
2)本工程的特殊过程:焊接、热处理为安装工程的特殊过程,混凝土搅拌、浇注,
防水工程为建筑工程的特殊过程。均设置为管理点(S)。
3)本工程的关键工序:
施工测量、地基处理工程、钢筋材质及焊接、砌体工程、钢结构工程、防水防腐
工程、装饰工程、主厂房和大口径水管等重要部件的回填土,以上关键工序均设置为
停工待检点(H)。
所有的隐蔽工程均设置为停工待检点(H)。
按照《电力建设施工及验收评定标准》规定属于三级验收的分项工程均可设置为
见证点(W)。
(2)质量控制点的管理
1)见证点:各分承包项目部需提前24小时通知总承包项目部工程管理部各专业
工程师和监理单位进行检查验收,如总包、监理在 24小时之内未组织进行检查,分承
包可以进入下道工序,但不能免除分承包的质量责任。
2)停工待检点:各分承包项目部应提前24小时书面通知总承包专业工程师和监
理,必须经过验收合格方可进入下道工序,否则,在任何情况下均不得进入下道工序。
3)管理点:分承包项目部应有专业人员实行旁站制。总承包项目部专业工程师应加
强监督控制力度,实行施工过程控制。

6.2.5 质量创优
1、质量创优目标
表6.2.5-1 质量创优目标
工程总体目标 主要内容及要求
质量创优目标 濮阳市“优质结构”工程
创优所需其它目标 省级QC成果1项
145濮阳县生活垃圾焚烧发电项目EPC工程总承包
2、创优工作规划
表6.2.5-2 创优工作规划
序号 工程阶段 主要工作内容 工作要求 负责人
严格按照濮阳市“优质结构”工程创
施工准备 施工组织编制、创优策
1 优标准进行质量策划、交底和组织培 宁丽艳
阶段 划、创优培训交底。
训
对基础模板工程、钢筋
加强过程控制,严格按创优标准进行
2 基础阶段 工程、混凝土工程进行 吴超鹏
施工,确保基础阶段为优质工程
实测实量。
对主体模板工程、钢筋
加强过程控制、严格按濮阳市“优质
3 主体阶段 工程、混凝土工程及砌 吴超鹏
结构”工程标准进行组织施工
筑工程进行质量控制
3、创优相关要求
表6.2.5-3濮阳市“优质结构”工程评选要求
评选频次 每年二次
评选部门 濮阳市建设工程质量管理协会
1、申报工程应依法办理工程招投标、施工图审查、质量监督、安全监督
备案、施工许可证等手续,符合基本建设程序,施工过程中接受工程质
量监督机构的监督。
2、申报工程应制订创“优质结构”工程目标计划、施工方案,完善质量
申报条件
保证体系等可行的质量保证措施。
3、申报工程应积极使用新材料、新技术、新工艺、新设备,开展QC小
组活动。
4、申报工程应有合理的造价和工期。
1、申报市“优质结构”工程,施工单位应在工程开工前,到濮阳市“优
申报程序 质结构”工程评审办公室申报登记并提交资料。
2、主体完工后,施工单位应及时向“评优办”提交评审材料。
评审程序 濮阳市“优质结构”工程评审包括受理申报、检查初评和集中评定。
6.3 技术管理措施
6.3.1 建立技术管理责任制,明确职责与分工
1、项目技术负责人组织技术部人员或亲自到现场,解决施工中的技术难题,保证
施工顺利进行;
2、对新材料、新构件,要有权威机构书面的正式的技术鉴定报告,鉴定合格项目
才能使用;
3、项目技术部负责新材料所涉及的技术要求、钢筋配筋单的编审,加工件图的绘
制等工作;
4、项目技术部负责统计技术在本项目的推广和应用,并帮助解决应用中的技术问
题;
5、项目技术部负责编制一般质量问题处理方案或纠正措施,项目技术负责人审批,
并参与质量事故的技术处理工作。
6.3.2 建立各种制度
1、图纸会审制:在正式工程开工前,应组织各专业技术、质量、预算、现场工程
146濮阳县生活垃圾焚烧发电项目EPC工程总承包
人员共同对施工图纸的内容进行消化,理解。对各专业图纸中的各种矛盾和疑问进行
记录,专业之间核对,在设计交底时与设计沟通,明确设计意图,办理图纸会审纪要。
2、设计交底制:在正式工程开工前,由甲方组织,监理单位和施工单位参加,设
计人员对业主和监理进行设计图纸交底。对设计和施工中的重点内容进行明确。
3、施工交底制分部分项工程施工前必须对相关的管理和施工人员做好技术安全交
底。交底的类型主要有:方案交底,工艺交底,图纸交底,现场安全技术交底,新工
艺新技术交底几大类。一般情况下,技术部对于项目管理人员做方案交底,图纸交底,
新工艺新技术交底。工程部对施工队做方案交底,工艺交底,图纸交底,安全技术交
底。施工队对工人做工艺交底,图纸交底,安全技术交底。各种交底要有针对性。
4、试验管理:项目部设置专职试验员,负责工程试验管理,制定试验方案,建立
试验台帐,建立试验工作流程,确保各种物质和施工试验及时准确。
5、技术资料管理制:要符合公司质量体系文件对文件控制的程序要求,并对项目
资料管理制定具有针对性的措施。满足资料的有序、有效、可追溯性的要求。
6.3.3 新技术、新材料推广应用与管理工作
新技术新材料的推广工作由项目总工负责,技术部具体实施。根据图纸内容和总
体方案,编制新技术和新材料的应用计划。“四新技术”的应用要以保证社会效益和
经济效益,提高工程质量和工作效率,加快进度为基本原则。
新技术新材料应用要对制定专项工艺、方案,并对有关施工管理人员和操作人员
交底。
工程竣工后2个月内,项目总工组织完成该项目的技术总结,专业技术人员完成
单项技术总结。技术总结的内容一般包括:工程概况、工程特点,涉及的主要的施工
新技术、新工艺、新产品、新材料,解决的技术难题,主要经验与教训。技术总结随
交工资料归档。
6.4 保证安全措施
6.4.1 建立安全保证体系
本项目成立以项目经理为组长的安全生产领导小组,安全生产领导小组是项目安
全管理最高决策机构,由项目领导、各部门负责人以及各分包单位现场负责人组成。
本工程总工程造价大于5000万小于1亿元,因此项目部配备1名安全负责人,2名专
职安全员。
1、项目安全生产领导小组成员:
组长:金鹭
副组长:吴超鹏、宁丽艳
147濮阳县生活垃圾焚烧发电项目EPC工程总承包
成员:赵登玉、吴奇飞、苏晨光、李重耀、卜鹤、马红超、陈少岩
安全生产领导小组办公室设在项目安全生产监督管理部。
2、安全生产领导小组职责:
(1)贯彻落实国家有关安全生产法律法规、标准,落实公司的相关安全管理规定;
(2)决定项目安全生产重要事项;
(3)批准安全投入计划并实施;
(4)决定项目的重大安全奖励、处罚;
(5)组织由项目负责的事故调查、处理;
(6)对项目管理人员(领导班子除外)进行安全考核;(领导班子由公司考核)
(7)局《项目关键岗位安全生产责任清单》、公司管理手册中明确的其他安全职
责。
6.4.2 安全管理制度
1、安全生产责任制度
按照“谁主管,谁负责”的原则,规定各级各类人员的安全责任,奖罚标准,并
逐级签订安全包保责任状,确保安全生产贯穿于施工全过程。
2、安全培训制度
所有参加工程施工的人员均应在施工前进行安全培训,合格者方能上岗作业。所
有特殊工作岗位的操作人员必须经过有关专业部门或机构的培训,获得合法的操作证
书方能上岗。
3、安全技术交底制度
分项分部工程在开工前必须由项目总工向参加施工的员工介绍工程概况、施工方
法和安全技术措施,并对各项工作安全技术措施的执行情况进行检查。
4、安全检查制度
开展对施工全过程的安全检查管理,包括对开工前的安全措施准备工作进行检查,
对施工过程中的安全落实进行检查,对生活区的安全用电进行检查,对防洪的安全检
查及对重点部位和危险物品进行检查等。
项目生产经理每周主持一次安全巡查工作,发现问题及时上报处理。项目经理每
月主持两次安全巡查工作,检查现场安全巡查情况,发现问题及时处理,对管理不到
位的部门和个人进行批评和适当处罚。
5、安全会议制度
每周召开工地安全例会,及时针对工地的施工安全情况做出决策、决定和建议。
6、安全设施及其管理制度
要定期进行安全设备和设施的检查测试和保养,及时清除及替换不合标准或难以
148濮阳县生活垃圾焚烧发电项目EPC工程总承包
修理的设备,并做好资料记载。
7、安全报告制度
定期按有关要求编制会议记录及施工安全报告,一旦发生安全事故,除按照事先
制定的事故报告处理办法规定的程序迅速处理外,还必须于事件和事故发生后及时向
业主提交书面报告。
8、安全奖惩制度
在施工过程中,定期对在实施安全计划和法定条例方面表现良好的施工队和施工
人员进行奖励,对在此方面有违反和忽视行为的施工队和施工人员进行惩罚。
9、开展局安全五项动作
为确保项目安全施工,提高项目施工人员安全意识和积极性,开展“行为安全之
星”活动,活动以一个月作为一个周期,每个周期举行一次表彰大会,表彰行为安全
积极人员,发放奖状及奖品(奖金),并对上一个周期的行为安全情况进行总结。
6.5 消防、保卫、交通、卫生、防疫措施
6.5.1 项目部消防、保卫、交通、卫生、防疫领导小组
施工现场成立消防、保卫、交通、卫生、防疫领导小组,由项目经理金鹭任组长,
由安全负责人及责任工程师任组员,成立一支以保卫干部为核心、以联防队员为补充
的消防保卫队伍,对现场进行监控,及时消除隐患。各施工部位明确安全责任人员,
实行挂牌制。
组 长:金鹭
副组长:吴超鹏、宁丽艳
组 员:许潇华、赵登玉、王钟悦、苏晨光、李重耀、赵忠学
6.5.2 消防措施
根据公司相应制度制定本项目消防检查制、巡逻制、奖罚制,详见《消防保卫管
理方案》。
1、签订总分包消防责任协议书
安排专职防火人员,要做好防火负责人的参谋,组织编制、制定、完善施工现场
有关防火安全的规定、规章制度,对现场进行防火安全监督、检查,落实责任,解决
隐患。现场分包人员要提前做好消防责任协议书的签订,落实责任制。
2、公共卫生管理
(1)施工区
1)施工现场要整齐清洁,无积水。
2)车辆出入不得遗撒和夹带泥水。
149濮阳县生活垃圾焚烧发电项目EPC工程总承包
3)工地发生法定传染病和食物中毒时,要及时向卫生行政部门报告,并采取措施
防止传染病传播。
4)办公室、宿舍、食堂、饮水站、厕所、垃圾站等要设统一标牌。
5)施工现场应设置饮水茶炉(电热水器),并有专入管理定期清洗,保持卫生。
(2)办公区
工地办公用房采用轻钢结构岩棉彩钢板二层活动板房。板房要清洁、整齐、美观、
做到窗明几净。办公区配备垃圾桶,派专人每天清扫。
(3)生活区
1)工人宿舍采用岩棉彩钢板三层活动板房,保证工人基本居住、使用条件。
2)工人宿舍内高度为2.7m,平均每人居住室内面积2平方米,室内床铺间通道宽
度不得小于0.8m。
3)生活区周围污水入污水管道,保持设施及环境的清洁卫生,保证上下水畅通。
4)生活区内垃圾集中在生活垃圾站,及时清理运走。
(4)食堂
1)施工现场食堂由总包单位规划,分包单位管理。
2)食堂必须有卫生许可证,炊事人员有身体健康证和卫生知识培训证。
3)食堂操作间,储存间生熟食品要分开存放,制作食品生熟分开。
4)操作间刀、盆、案板等炊具必须分开,各种炊具要干净无锈。
5)食堂内墙贴瓷砖,操作间内墙面到顶,锅台用瓷砖贴面,食堂、操作间、库房
地面用水泥抹面,屋顶采用石膏板吊顶,无散落灰尘。
6)食堂、操作间、储存间要清洁卫生,做到无蝇、无鼠、无蛛网,并有防灭措施。
7)炊事人员上岗必须穿戴工作服帽,经常清洗并搞好个人卫生。
(5)厕所
1)墙壁严密,门窗齐全有效,地面铺贴地砖,墙面瓷砖到顶。
2)厕所应采用冲水措施,保持通风无异味。
3)厕所有专人清扫保洁、有灭蝇、灭蛆等消毒措施。
6.5.3 保卫措施
结合本工程实际情况,确保工程建设顺利进行,为预防各类盗窃,破坏案件的发
生,现场保卫工作制定如下措施:
1、工地设门卫值班室,由6名保安24小时轮流值班,白天对外来人和进出车辆
及所有物资进行登记,夜间值班巡逻护场,重点是仓库、木工棚、办公室、食堂、塔
吊、电梯、围墙边死角及现场加工成品、半成品的保卫,作好值班记录;
150濮阳县生活垃圾焚烧发电项目EPC工程总承包
2、本工程工地实行封闭式管理,所用外地民工不得随意出入,非本工程施工人员
不得住在施工现场;
3、加强对外地民工的管理,摸清人员底数,掌握思想动态,及时进行教育,把事
故消灭在萌芽中,作好安全保卫教育记录;
4、定期组织保卫检查,并做记录;
5、与分包单位签定保卫工作责任书,各分包单位必须接受总包单位的统一领导和
监督检查;
6、施工现场严禁赌博、酗酒、传播淫秽物品和打架斗殴;
7、发生各类案件和灾害事故,要立即报告并保护现场,配合公安机关侦破。
6.5.4 交通措施
为了确保工程安全顺利,保障职工和沿线村民生命安全,及过往车辆的行车安全,
特制定交通安全措施:
1、封闭原则
施工地段与通车道路之间浇筑进场道路,人流通道和物流通道分离,夜间设置警
示红灯,确保交通的正常通行和施工正常有序的进行。
2、施工地段标识标牌设置
(1)施工路段两端缓冲区均设置“施工、“慢”、“限速 20”、“禁止超车”、
“双向通行”等标志牌。
(2)施工区与通车区用设置导向牌,夜间设警示红灯。
3、安全教育
加强安全宣传教育,施工前对每一名施工人员进行安全教育,加强自我保护、自
我防范意识。
6.5.5 卫生措施
1、施工现场设立专门的废弃物临时贮存场地,废弃物应分类存放,对有可能造成
二次污染的废弃物必须单独贮存、设置安全防范措施且有醒目标识。
2、废弃物的运输确保不散撒、不混放,送到政府批准的单位或场所进行处理。
3、对可回收的废弃物做到再回收利用。
3、现场设置可周转式卫生间、吸烟区,禁止随地乱扔垃圾。
6.5.6 防疫措施
1、新冠肺炎防疫措施
落实疫情防疫“十项措施”。
(1)施工现场封闭式管理措施;
(2)实名制登记管理措施;
151濮阳县生活垃圾焚烧发电项目EPC工程总承包
(3)风险预警监测措施;
(4)从业人员健康监测措施;
(5)重点人群、重点场所风险监测预警措施;
(6)施工现场食堂食品安全措施;
(7)室内场所通风、消毒措施;
(8)防疫物资常态化储备措施;
(9)施工现场设置临时隔离区;
(10)做好施工现场突发疫情应对准备。
2、卫生防疫预防措施
表6.5.6-1 卫生防疫措施
序号 卫生安全隐患 可能导致后果 预防措施
露天作业,长时间强烈 合理安排工作时间,尽量避开正午阳光强烈
1 热射病
阳光照射 时的露天作业
随时调整作息时间,保证施工人员每日饮水
高温闷热天气,肌体产
2 中暑 量不少于3升。工地应准备绿豆汤等解署饮
热多于散热
料和霍香正气水、十滴水等常用药品
高温作业下,为增加肌
体散热,皮肤血管扩 对暑期作业工人进行高温体检,有心脏病、
张,血输出量增加,心 操作失误或发生 高血压等职业禁忌症者调整工作岗位。采取
3
脏负担加重,造成施工 工伤事故 多种有效形式,对工人进行宣传教育,提高
人员动作准确性、协调 大家的防暑意识和自我保护意识
性差,反应速度慢
皮炎湿疹等皮肤 宿舍保持通风,安装纱门、纱窗、生活区要
宿舍潮湿及蚊虫叮咬,
4 病传染病、食物 有洗浴设施。提高生活区卫生标准,垃圾随
食物腐烂、变质
中毒 时清运,消灭蚊虫
制定严格的食物采购、存放、制售制度和公
5 食物易腐烂、变质 食物中毒 共餐具消毒制度。积极灭鼠灭蟑螂。加强对
饮食人员的卫生宣传教育和监督检查
加强监督检查。从事防水和装修作业的工人
防水、装修作业,有机 有机溶剂急性中 必须进行职业健康体检,操作时应佩戴合格
6 溶剂大量挥发,人体皮 毒(中枢神经性 防护用品。作业现场保持通风状态,密闭作
肤暴露过多 中毒) 业环境要有排风设施,自然通风的作业人员
应在上风位置操作。
6.6 环保、文明施工管理措施
6.6.1 项目部环保文明施工领导小组
为了保护和改善生活环境与生态环境,防止由于建筑施工造成的作业污染和扰民,
必须做好建筑施工现场的环境保护工作,建立现场环保、文明领导小组。
环保、文明领导小组成员:
152濮阳县生活垃圾焚烧发电项目EPC工程总承包
组长:金鹭
副组长:吴超鹏、宁丽艳
成员:赵登玉、吴奇飞、苏晨光、李重耀、卜鹤、马红超、陈少岩
6.6.2 环保、文明施工制度
1、项目经理是第一责任人,对环保、文明施工工作负全责。
2、技术部负责制订文明施工及环境保护的管理制度或实施细则,工程部负责检查、
监督施工现场的环保、文明施工措施的执行情况,发现问题及时解决。
3、施工单位应建立项目部、工地、班组的三级环保、文明施工的管理网络,健全
以各级单位负责人为首的文明施工及环境保护的保证体系,明确责任,狠抓落实。
6.6.3 防止周围环境污染、大气污染的具体措施
1、对办公区和生活区的裸露场地进行绿化或硬化。施工现场主要道路用砼硬化。
2、及时清理施工现场,安排专人清扫施工道路,并洒水降尘。
3、土方应集中堆放。对裸露的场地和集中堆放的土方采用防尘网进行覆盖。
4、施工现场大门口设置洗车设备。要求从事土方、渣土和施工垃圾运输的车辆必
须为密闭式车辆,出场时必须将车辆清理干净。
5、遇有四级以上大风天气,不得进行土方回填、转运以及其他可能产生扬尘污染
的施工。
6、施工区进行机械剔凿作业时,作业面局部应遮挡、掩盖或采取水淋等降尘措施。
7、施工现场设置封闭式垃圾站,以免产生扬尘,建筑物内施工垃圾的清运,必须
采用相应容器运输,严禁凌空抛掷。同时根据垃圾数量及时清运出施工现场,清运时
提前适量洒水,垃圾车每次装完后,用苫布或编织布盖好,避免途中遗洒和造成扬尘。
8、施工现场外围立面采用密目安全网,降低楼层内风速,阻挡灰尘进入施工现场
周围的环境。
6.6.4 防止水污染的具体措施
1、施工期间,生活区和施工区分别设置厕所,严禁随地大小便,厕所保证每天清
运一次;厕所经常打扫、喷药,保持良好的卫生状况。
2、确保雨水管网与污水管网分开使用,严禁将非雨水类的其它水体排进市政雨水
管网。
3、工人生活区、工人食堂、油料库等主要生产污水的部位均设置在场地外,保证
不会给工程造成污染。

6.6.5 防止噪音污染的具体措施
1、防止噪声污染:施工过程中不定期进行噪声监测,控制施工的设备噪音均在国
家和濮阳市允许的范围内。不同施工阶段的作业噪声限值如下表:
153濮阳县生活垃圾焚烧发电项目EPC工程总承包
噪声限值单位:分贝(A)
施工阶段 主要噪声源
白天 夜间
土石方 推土机、挖掘机、装载机等 75 55
结构 振捣棒、电锯等 70 55
装饰 吊车、升降机等 65 55
2、选用噪声标准较低的施工机械、设备,同时做好机械设备日常维护工作。施工
场地的强噪声设备采取封闭、隔离等措施降低噪声。
3、所有运输车辆设标识,进入现场后禁止鸣笛,减少噪声。装卸材料轻拿轻放。
4、木工棚、地泵等高噪音设备实行封闭式隔音处理(必须有门)。施工时,应提
前做好装修材料预算,如果需要进行切割,必须提前在场外加工,施工现场只允许进
行拼装,把噪音降到最低。
5、手持电动工具或切割器具应尽量避免使用,夜间施工禁止使用电动工具。使用
电锤开洞、凿眼时,应合用合格的电锤,及时在钻头上注油或水。
6、噪声监测应编制检测计划,绘制检测控制点平面布置图,做好监测记录。
6.6.6 文明施工措施
现场2座大门都配置门禁系统,刷卡过闸,实名登记进场并且都配备箱式门禁监
控室,配置专职人员24小时监控。
(1)安全帽识别:安全员、上级领导、来访嘉宾为红色;施工管理人员为白色、
一般施工人员为黄色;特种作业操作人员为蓝色。安全帽正面粘贴其所属公司的标徽
和名称,侧面粘贴代表其身份的工号。
(2)工牌识别:进入现场的所有施工人员及施工管理人员必须佩戴工作牌。工作
牌内容包括姓名、本人近期免冠相片、所属单位、所属班组、职务、工号、工种等。
(3)来访人员管理:各单位来访客人必须办理来客登记手续才能进入现场,并保
证所有的访客有授权人员全程陪同。
6.7 应急预案
6.7.1 应急组织体系与职责
1、应急组织机构体系
成立应急救援领导小组,全面负责整个工程应急救援工作的实施。下设应急救援
小组,具体负责各种突发事件的应急救援工作。领导小组设组长一名,副组长三名。
组长由项目经理担任,副组长由安全负责人、项目总工和生产经理担任,下设抢险组、
协调组、后勤组等,负责对突发事件的辨识及应急救援组的调度和指挥。
组 长:金鹭
副组长:吴超鹏、宁丽艳
154濮阳县生活垃圾焚烧发电项目EPC工程总承包
组 员:许潇华、赵登玉、王钟悦、苏晨光、李重耀、赵忠学、马红超、卜鹤
2、主要职责
(1)抢险组:项目经理负责组织领导工作,成员由项目安全负责人苏晨光,项目
总工宁丽艳,生产经理吴超鹏及分包单位负责人组成。
主要职责是:组织实施抢险行动方案,协调有关部门的抢险行动;及时向指挥部
报告抢险进展情况。
(2)协调组:许潇华
主要职责是:负责事故现场的警戒,阻止非抢险救援人员进入现场,负责现场车
辆疏通,维持治安秩序,负责保护抢险人员的人身安全。
(3)后勤组:刘士希
主要职责是:负责调集抢险器材、设备,负责全体抢险救援工作人员的后勤保障。
(4)应急救护:李重耀、卜鹤、王钟悦
主要职责是:负责与就近医院联系,负责医院专业救护人员未到时现场伤员的前
期救护工作。
就近医院有:濮阳市人民医院(0393-8779900)

图6.7.1-1 行车路线图
(5)善后处理:由项目经理负责,成员由项目领导班子组成。
主要职责是:负责做好对遇难者家属的安抚工作,协调落实遇难者家属抚恤金和
155濮阳县生活垃圾焚烧发电项目EPC工程总承包
受伤人员住院费问题;做好其他善后事宜。
(6)事故调查:由项目经理负责,成员由项目安全负责人苏晨光,项目总工宁丽
艳,生产经理吴超鹏及公司相关部门和公司有关技术专家组成。
主要职责是:负责对事故现场的保护,查明事故原因,确定事件的性质,提出应
对措施,如确定为事故,提出对事故责任人的处理意见。
6.7.2 应急准备
1、危险源依据风险等级分为一般危险源和重大危险源。
(1)一般风险是指可能引发轻微伤害事故的危险因素,一般风险的危险源列为一
般危险源。
(2)重大风险是指可能引发一般以上生产安全事故,可能引发道;路交通一般以
上事故的危险因素,重大风险的危险源列为重大危险源。
2、根据风险评价,本项目雨污水管线沟槽开挖、施工用电、施工机械、交通安全、
脚手架为危险源。涉及火灾、爆炸、坍塌、倾覆、高处坠落、触电、机械伤害的危险
因素。
针对上述危险源及主要风险项目,项目部将安排不间断实时监控,把本工程施工
过程中的不安全因素消灭在萌芽状态。
根据工程特点、范围,针对施工安全风险因素,建立应急救援组织,配备必要的
应急救援器材、设备,对施工现场易发生事故的部位、环节进行监控,制定生产安全
事故应急救援预案。
6.7.3 应急响应
1、事故分级
按我国事故应急体系将事故应急响应分为4个级别。
(1)Ⅰ级响应
1)造成30人以上死亡(含失踪),或危及30人以上生命安全,或者100人以上
中毒(重伤),或者直接经济损失1亿元以上的特别重大安全生产事故。
2)需要紧急转移安置10万人以上的安全生产事故。
3)超过省(区、市)人民政府应急处置能力的安全生产事故。
4)跨省级行政区、跨领域(行业和部门)的安全生产事故。
5)需要国务院安委会响应的安全生产事故。
(2)Ⅱ级响应
1)造成10人以上、30人以下死亡(含失踪),或危及10人以上、30人以下生命
安全,或者50人以上、100人以下中毒(重伤),或者直接经济损失5000万元以上、
1亿元以下的安全生产事故。
156濮阳县生活垃圾焚烧发电项目EPC工程总承包
2)超过市(地、州)人民政府应急处置能力的安全生产事故。
3)跨市、地级行政区的安全生产事故。
4)需省(区、市)人民政府响应的安全生产事故。
(3)Ⅲ级响应
1)造成3人以上、10人以下死亡(含失踪),或危及10人以上、30人以下生产
安全,或者30人以上、50人以下中毒(重伤),或者直接经济损失较大的安全生产事
故。
2)超出县级人民政府应急处置能力的安全生产事故。
3)发生跨县级行政区安全生产事故。
4)需市(地、州)人民政府响应的安全生产事故。
(4)Ⅳ级响应
发生或者可能发生的一般事故。
2、事故报告
(1)报告制度
施工中发生重、特大安全事故后,迅速启动应急预案,并在第一时间做出报告,
火灾事故向119报警。报告内容包括:事故发生的单位、事故发生的时间、地点,初
步判断事故发生的原因,采取了哪些措施及现场控制情况,所需的专业人员和抢险设
备、器材、交通路线、联系电话、联系人姓名等。
(2)报告程序
1)现场施工人员立即向现场值班人员与专职安全员报告事故情况。
2)情况汇总后,现场值班人员与专职安全员向应急指挥中心汇报。
3)应急指挥中心立即启动应急预案,并在2h内向上级政府部门汇报。
(3)报告内容
1)事故发生的单位。
2)事故发生的时间、地点。
3)初步判断事故发生的原因。
4)所需的专业人员和抢险设备、器材。
5)救援交通路线、联系电话、联系人姓名。
6.7.4 预案启动
1、事故发生初期,现场人员采取积极自救、互救措施,防止事故扩大,指派专人
负责引导指挥人员及各专业队伍进入事故现场。
2、指挥人员到达现场后,立即了解现场情况及事故的性质,确定警戒区域和事故
157濮阳县生活垃圾焚烧发电项目EPC工程总承包
应急救援具体实施方案,布置各专业救援队任务。
3、各专业咨询人员到达现场后,迅速对事故情况作出判断,提出处置实施办法和
防范措施;事故得到控制后,参与事故调查及提出整改措施。
4、救援队伍到达现场后,按照应急救援小组安排,采取必要的个人防护措施,按
各自的分工开展抢险和救援工作。
5、施工队严格保护事故现场,并迅速采取必要措施抢救人员和财产。因抢救伤员,
防止事故扩大以及疏通交通等原因需要移动现场时,必须及时做出标志、摄影、拍照、
详细纪录和绘制事故现场图,并妥善保存现场重要痕迹、物证等。
6.7.5 应急终止
事故得到控制,并妥善安排人员、财产抢救工作,随后应急终止,开始事故善后
及调查工作。
6.7.6 后期处置
1、善后工作
根据事故情况,由应急指挥中心对事故可能给基础设施、环境等的危害进行预测。
根据预测结果,决定应急程序的结束和制定恢复方案。当发生重大事故时,由事故调
查单位和上级应急救援指挥中心组织专家对基础设施、环境等进行技术鉴定,制定技
术措施,实施恢复。
2、事故调查
(1)事故调查组的组成
事故调查组成员必须具有事故调查所需要的知识和专长,并与所调查的事故没有
直接利害关系。事故调查组组长由负责事故调查的人民政府指定并主持事故调查组的
工作,相关管理人员和责任人全力配合调查工作。
(2)事故调查的期限
事故调查组应当自事故发生之日起 60日内提交事故调查报告。特殊情况下,经批
准后可以适当延长,但延长的期限不超过 60日。在收到事故调查报告后,立即组织项
目内部责任认定和追责程序。
3、表彰奖励与责任追究
对在处理应急事故中有突出贡献的人员,按照国家、地方和本公司的相关制度规
定,给予一定的表彰和奖励。
对引发事故负有重要责任的人员,以及在处置过程中玩忽职守、贻误工作的人员,
依照《假设工程安全生产管理条例》以及本公司相关规定追究当事人的责任。对构成
犯罪的,移交司法部门依法追究刑事责任。
158濮阳县生活垃圾焚烧发电项目EPC工程总承包
6.7.7 应急保障
1、通信与信息保障
确保应急期间的信息及时、准确、可靠地传输和有效实施指挥,依托现有的有线、
无线通信系统,构成应急通讯保障系统。
2、应急队伍保障
组织现有的应急救援基本力量,对正在施工的地段,救援队伍主力由现场工人组
成,并配备相应的器械和装备,担负事发现场的工程设施抢险和安全保障工作。
3、经济装备保障
设立专门的应急救援专项资金,不得随意使用和调动。应急指挥小组配合物资、
安全等部门采购相应装备和设备,确保事故抢险、营救过程中的物质、资金供给。
表6.7.7-1应急救援物资表
序号 备用工具、材料 作用和用途 备注
1 担架2幅 急救伤员 常备于工地
2 交通车辆一辆 急救伤员 常备于工地
3 急救药箱一箱 急救伤员 常备于工地
止血、护骨、止痛、镇定、血压测量类等
4 急救伤员 常备于工地
常用药品、急救药品、医用工具等
电工绝缘手套2套,绝缘鞋2双,高压电 触电、漏电、停电、事
5 常备于电工班
竿1套,电工钳2把。 故等急救
6 绳索若干 现场救护伤员 常备于工地
7 应急灯具4盏 夜间停电时事故抢险 常备于工地
8 安全带10条 救护悬空伤员 常备于工地
9 铁铲10把、挖掘机一台、吊机一台 抢险用 常备于工地
10 防雨覆盖用编织布若干 暴雨前覆盖开挖台阶 常备于仓库
11 钢管支撑6根 局部增加支撑用 常备于工地
大雨、暴雨时加强基坑
12 发电机、清水泵及其管带8台 常备于工地
明水排放
13 方木、麻袋、沙包、水泥、钢板、木板等 处理冒水、渗水 常备于工地
14 警戒带、高音喇叭、口哨、小旗 事故现场警戒人员疏散 常备于工地
6.7.8 宣传培训与演练
1、宣传
由应急指挥小组统一部署,有计划、有目的、有针对性地开展安全事故及事故应
急处理知识的宣传,提高预防意识和应急反应能力。
2、培训
(1)采取分级负责的原则,总体上由项目部统一组织培训。
(2)培训工作要合理设置课程、分类指导、严格考核,保证培训工作的质量。
(3)培训工作要结合实际情况,采取定期与不定期多种组织形式。
3、演练
事故演练由应急指挥小组统一指挥,安全等部门配合。定期组织以检验、改善和
强化应急方案设计,提高管理人员和施工人员的应急响应能力。
159濮阳县生活垃圾焚烧发电项目EPC工程总承包
6.8 成品保护措施
6.8.1 土建成品保护措施
1、墙、板如需开洞、开凿应事先同设计进行联系,设计同意后方可进行。严禁在
砖墙板上随意开洞、开槽,未经许可不得擅自切割结构钢筋。
2、现场设置的施工设备应由木板或其它材料垫离地面,防止油污粘贴在地面上。
3、在进行电、气焊作业时,应采取隔离措施,以防损坏已做好的地面和墙面。
4、细石混凝土施工时运料小车不得碰撞墙面。
5、地面养护期间不得上人,其他工种不得进入操作,养护期过后也要注意成品保
护。不得在已做好的地面上拌合砂浆。
6、积极开展教育全体参建职工成品保护教育,严禁在土建建筑上乱涂乱画,发现,
将立即责令当事人出场。
6.8.2 原材料保护措施
1、所有原辅材料经验收合格后,由仓库管理员负责材料入库,做好入库手续,并
按规定标记清楚,严禁混合堆放。
2、所有材料储存时均制定保护措施,存放时底部使用水平木材垫平,每层之间须
以薄木条隔离,且材料堆放最高不宜超过10层。
3、材料搬运中所需运输均应有防护措施,禁止铁件、硬件等直接接触,以免损坏
材料。
4、材料加工平台须按规定铺垫毛毯,并注意不得有杂物,严禁在平台上拖动材料,
所有材料移动须垂直抬放。
5、加工完成的材料或成品,须将表面内腔的杂屑全部清除,采取护、包、盖、封
防护:采取“护、包、盖、封”的保护措施,对成品和半成品进行防护和并由专门负
责人经常巡视检查,发现现有保护措施损坏的,要及时恢复。
6、每道工序的完成人员均须将本人工号打在流程卡上,经自检合格后方可转入下
道工序,并接受质管人员的随时抽检。
7、当班质管员负责对加工完成的材料或成品按工艺标准进行检验,并检查流程卡
填写情况,在流程卡上签名确认。
8、只有检验合格的材料及成品才进入成品库。成品库管理员对入库材料须按流程
卡上的合同号分类存放,并进行清楚标识。
9、材料库及成品均须按规范进行管理,做好防尘、防霉、防火等工作,所有材料
均须进行覆盖,且登记造册。
160濮阳县生活垃圾焚烧发电项目EPC工程总承包
6.8.3 土方工程
1、土方开挖施工中要注意保护定位标准桩、轴线引桩、标准水准点等,挖运土方
时不得碰撞,并经常测量和校核其平面位置,水平标高和边坡坡度是否符合要求,定
位标准桩和标准水准点定期复测和检查是否正确。
2、土方回填施工时,定位标准桩、轴线桩、标准高程桩,要妥善保护防止碰撞位
移。
3、开挖及做边坡支护时注意保护边坡不受破坏,雨季施工前对土坡薄弱部位进行
必要的加固,并在施工中加强观察。
4、夜间回填时要有足够照明设施,防止铺填超厚,严禁开车直接倒土入槽。
6.8.4 钢筋工程
1、成型钢筋按指定地点分规格、型号码放,并用垫木垫放整齐。
2、板筋上下层钢筋绑扎好后,支撑马凳要绑扎牢固,防止其他工种操作时蹬踩变
形。
3、绑扎墙柱筋时要搭设临时架子,严禁踩蹬钢筋。
4、绑扎钢筋时严禁碰动预埋件,碰动后需按设计位置重新固定牢固。
5、要保证电线管等预埋管件的位置正确,如预埋管件与钢筋冲突时,可将竖直钢
筋沿墙面左右弯曲,横向钢筋上下弯曲,以确保保护层尺寸,严禁任意切断钢筋。
6、往模板刷脱模剂时不得污染钢筋和混凝土接槎处。
7、顶板的弯起钢筋,负弯矩绑好后,不准踩在上面行走,在混凝土浇筑时,一定
要保持原有形状,并派钢筋工专门负责修理。
6.8.5 道路工程
1、混凝土板在养护期间和填隙前,应禁止车辆通行。在达到设计强度的 40%后,
方可允许行人通行。在路面养生期间,平交道口应搭建临时便道。面板达到设计抗弯
拉强度后,方可开放交通。
2、对摊铺完的路面接头钢筋要派专人看管,以防被破坏。
3、分幅施工时如遇雨季,采取必要的排水措施,防止未铺筑路基受水浸泡。
4、严禁车辆及施工机械进入基层成活路段。
6.8.6 混凝土工程
1、不得拆顶板的钢筋,不得碰动预埋件和钢筋,要保证钢筋和垫块的正确位置。
2、混凝土施工时,不得用重物冲击模板。
3、已浇筑顶板的上表面混凝土强度达到1.2Mpa以上方准在上面进行操作。
4、混凝土施工时要注意保护水电管线,保持其正确位置。
161濮阳县生活垃圾焚烧发电项目EPC工程总承包
6.8.7 防水工程
1、已施工好的防水层需及时采取保护措施,不得损坏,操作人员不得穿带钉子的
鞋作业。
2、回填土应在防水及保护体完成后进行,回填土夯压时注意避免对防水层造成损
伤。
3、防水层施工时,要注意保护成品,防止污染。
6.9 降低成本措施
施工过程中,对整个工程实施全过程、全方位技术创新,在建设部推广的十项新
技术的基础上,结合我项目部以往施工经验,努力探索新的施工管理技术,总结新的
施工工艺,应用新的绿色环保建筑材料,把本工程建设成为公司科技示范工程,并通
过降低工程造价让业主的投资获得更高的回报。
6.9.1 新技术的应用
1、结构施工综合技术
在结构施工时,采用流水施工技术、盘扣支撑脚手架、粗直径钢筋连接、混凝土
泵送等综合施工技术,以较小的投入和先进的施工技术来争取缩短施工工期,从而达
到降低成本的目的。
2、计算机应用
在项目上实现计算机的局域联网,使技术、工程、材料、经营、财务部门等部门
的资源共享,保证资源的统一性,使项目施工管理科学、系统、规范。同时推广使用
建筑施工企业管理软件:如Project进度计划管理软件、广联达工程项目管理软件、财
务用友管理软件以及我项目部自行编制的材料管理软件等,运用高科技的手段加强工
程管理。另外通过互联网技术加强与外界的沟通,即时掌握建筑行业新信息、新动态。
3、钢筋工程
粗直径钢筋采用滚轧直螺纹套筒连接,增加工效,钢筋下料前应做好计划,做到
长料长用,短料短用,同时,将在结构施工时用剩的短钢筋在仓库中储存好,以备二
次结构中尽量利用。
4、模板工程
大部分的梁板模板、柱模板均采用15mm厚多层板配置,双面涂刷环氧树脂,部
分柱模板使用钢模以提高模板表面强度和增加模板周转。
5、混凝土工程
(1)采用泵送商品混凝土,大量应用高性能混凝土施工技术,底板、基坑侧壁采
用抗渗混凝土,通过掺粉煤灰、高效减水剂以改善混凝土性能,降低成本;通过掺混
162濮阳县生活垃圾焚烧发电项目EPC工程总承包
凝土膨胀剂以提高混凝土的抗裂性能;通过掺高效泵送剂,以便混凝土泵送。
(2)在可以做混凝土一次压光的部位,尽量采用一次压光技术,省去找平层。同
时使用混凝土养护剂,保证混凝土外观为清水混凝土,减少抹灰量。
6、砌筑工程
本工程多采用蒸压轻质砂加气混凝土砌块。蒸压轻质砂加气混凝土砌块(AAC)是
目前国内大力推广应用的一种被认为实现了资源、性能与成本最佳组合的新型墙体材
料,它较普通墙体材料具有容重轻、节能保温、防火、隔声、抗渗、可锯、抗震性能
好,以及方便砌筑和减少面层抹灰等施工特点。主要应用于工业及民用建筑、多层和
高层建筑,目前已成为建筑工程中的最佳选择材料之一。在本工程应用中对拉结筋进
行科学改进,由“L”型金属拉片代替拉结筋,降低砌筑施工难度同时能够节约成本。
7、永临结合
施工道路采用永临结合布置,根据设计要求,进行永临结合设计,施工至设计路
面混凝土面层,局部位置进行加强。待场内施工完成后进行沥青面层摊铺。
6.9.2 其它降低成本及节约措施
1、工程材料采购和需要专业分包的项目均实行招标制,选择市场合理低价,节约
工程成本。
2、钢筋下料采用统筹下料,根据钢筋用了的长度及所采购的钢筋原材长度,进行
统筹搭配,减少钢筋废料,并采取废料综合利用如马凳筋等措施,节约钢筋。
3、采取大宗材料如水泥、砂、石、砌块集中采购的方法,取得较好的价格。
4、编制科学合理的施工组织设计,在保证工程质量和进度的情况下,作出经济的
方案。减少资金积压、二次投入等不合理和浪费现象。
5、在现场施工中,严格执行材料消耗定额。建筑材料的领用和发放,按施工任务
书中的数量,严格执行限额领料。贯彻节约有奖,浪费必罚的原则。施工中密切注意
现场进料情况,防止损坏丢失。
6、严格控制施工质量,如:结构轴线尺寸,洞口位置尺寸,楼层标高,断面尺寸
和墙垂直度。避免装修时剔凿,造成返工浪费。
7、加强周转材料、工具管理,提高周转次数,减少丢失损坏。加强成品保护,防
止损坏丢失,发现人为破坏或偷盗者应给予重罚。提高主人翁意识,开展合理化建议
活动,对有功者给予奖励。
8、采用合理的流水段施工。加快模板周转,节约模板。
163濮阳县生活垃圾焚烧发电项目EPC工程总承包
7 绿色施工
7.1 绿色施工目标
本工程绿色施工目标如表7.1-1所示。
表7.1-1 绿色施工目标
序号 绿色施工管理 目标
(1)扬尘控制:无风时土方工程目测扬尘高度低于 1.5m;结构、安
装与装修/附属工程作业:目测扬尘高度低于0.5m。
(2)污水控制:现场污水排放达到国家标准《污水综合排放标准》
1 环境保护 (GB8978)要求。
(3)土壤保护:对临时在用土地,施工完成后及时恢复原貌。
(4)建筑垃圾控制:建筑垃圾分类集中堆放,定期处理,合理利用,
利用率≥30%。
节约与材料资源 周转材料选择:工地临时用房、临时围挡等材料的可重复利用率达到
2
利用 80%。
(1)提高用水效率:节水器具配置比率达到80%,实际用水量节约
节水与水资源利
3 10%。
用
(2)非传统水源利用:非传统水源和循环水的再利用量大于30%。
施工用电及照明:现场照明设计符合国家现行标准《施工现场临时用
4 节能与能源利用
电安全技术规范》JGJ46的规定,节能灯具数量大于80%。
节地与施工用地 临时设施占地面积有效利用率大于90%;对临时占用土地,施工完成
5
保护 能恢复原貌;职工宿舍使用面积满足2.5m2/人。
1、危险环境个人防护器具配备率100%,对身体有害的材料及工艺使
人力资源节约与 用前应进行检测和监测,并采取有效的管控措施,对身体有害的粉尘
6
保护 作业采取有效措施;
2、总用工量节约率不低于定额用工的3%。
7.2 组织机构
7.2.1 组织管理体系
建立绿色施工管理体系,并制定相应的管理制度与目标。
项目部成立绿色施工领导小组,项目经理作为第一责任人,项目相关部门参与,
并落实相应的管理职责,实行责任分级负责。组织机构图如下。
164濮阳县生活垃圾焚烧发电项目EPC工程总承包
图7.2.1-1 绿色施工组织机构
7.2.2 岗位职责
表7.2.2-1 岗位职责表
序号 岗位名称 职责
负责制定绿色施工目标、奖罚制度,并指定绿色施工管理人员和监
1 项目经理
督人员,负责落实绿色施工专项经费。
负责制定绿色施工方案,对全体职工进行绿色施工相关知识培训;
2 技术总工 负责绿色施工新技术、新设备、新材料关知识培训;负责绿色施工
新技术、新设备、新材料进行总结,推广成功经验。
负责对项目管理人员、相关方进行绿色施工技术交底;负责组织落
3 生产经理
实各项绿色施工措施;组织一线工人参加绿色施工相关活动。
4 商务经理 负责核算绿色施工成本、节约措施经济效益分析。
负责对工程绿色节能材料(产品)质量、施工质量进行严格控制;
5 质量负责人
推行国家新的施工工艺和验收标准,加强过程质量控制。
负责对现场危险源进行动态识别分析,重点监控重大危险源;贯彻
6 安全负责人 国家及地方的有关工程安全与文明施工规范。积极推广现场设施标
准化、定型化。
7.3 实施措施
7.3.1 环境保护施工措施
环境保护施工措施如表7.3.1-1所示。
表7.3.1-1 环境保护目标
序号 环境保护分类 内容
(1)施工区域100%标准围挡。
(2)裸露黄土100%覆盖。未能及时清运或要存留的土方必须集中
堆放,同时采取密目网覆盖或绿化措施,定时进行洒水、防止扬尘
产生。
(3)施工道路100%硬化。施工现场内主要道路必须进行硬化处
扬尘控制(8个百 理,根据工程规模配备相应数量的专职保洁人员清扫保洁,保持道
1
分百) 路干净无扬尘。
(4)渣土运输车辆100%密闭拉运。渣土车辆进行清运时必须采取
密闭措施,防止车辆在行进过程中出现扬尘或渣土漏撒。
(5)施工现场出入车辆100%冲洗清洁。现场安排保洁人员用高压
水枪对车辆槽帮和车轮进行补充冲洗,确保所有运输车辆干净出
场,严禁带泥上路。
165濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 环境保护分类 内容
(6)建筑物拆除100%湿法作业。对建筑物实施拆除时,必须辅以
持续加压洒水或喷淋措施,抑制扬尘污染。
(7)扬尘监控安装100%,施工现场视频监控每个工地不少于3个
摄像头,工地进出口洗车台处、主要施工作业区和塔吊上至少各安
装1个。其中,塔吊上应安装球机摄像头,满足施工现场全覆盖、无
盲区。
(8)工地内非道路移动机械车辆100%达标。
(1)现场噪音排放不得超过国家标准《建筑施工场界噪声限值》
(GB12523)的规定。
(2)在施工场界对噪音进行实时监测与控制,监测方法执行国家标
准《建筑施工场界噪声测量方法》(GB12524)。
(3)使用低噪音、低振动机具,采取隔音与隔振措施,避免或减少
施工噪音和振动。
(4)施工准备控制
1)工程部根据工程特点负责制定噪声污染的控制和治理方案。
2)机械班要选用机器噪声小的生产设备及部件。在设备安装、调
试、验收和投入运行前要认真执行设备的技术标准,严格控制机械
噪声。
(5)施工过程噪声控制
施工现场设围墙,实行封闭式管理,避免施工人员对周边的干扰。
施工现场的木工棚、钢筋棚等应封闭,加工材料时应轻拿轻放,以
有效的降低噪声。
1)混凝土施工尽可能选用环保型振捣棒,振捣棒使用后及时清理干
净;对混凝土振捣人员进行交底,确保其操作时,不振钢筋和模
板,做到快插慢拔,减少空转的时间;
2)修理脚手架钢管时,禁止用大锤敲打,其修理工作应在封闭的工
棚内进行;电锯操作间采用具有隔音效果的材料进行封闭;
3)模板、脚手架支拆时,应做到轻拿轻放,严禁抛掷;
2 噪音控制 4)坚持对结构施工期间的噪声检测,发现超标时,对有关因素进行
调整,达到施工噪声不扰民的目的。
5)调整施工噪声分布时间。根据环保噪声标准日夜要求的不同,合
理协调安排施工分项的时间,将容易产生噪声污染的分项如混凝土
施工尽量安排在白天施工,避免混凝土搅拌和振捣扰民。严格控制
作业时间,晚上作业不超过22时,早晨作业不早于6时。因施工需
要场地噪声超过标准限制或因工艺等技术原因需连续施工,必须报
建设部门批准,并在环保部门备案。
(6)及时填写施工现场噪声测量记录,凡超过标准的,及时采取整
改措施如下:
①产生噪声的机械设备在开动过程中,要严格按照设备的操作规范
要求进行操作,防止操作不当而产生噪声。
②设备定期进行检修润滑,做到油路、气路、水路畅通,油标醒
目,油量充足,使机器正常运转,降低噪声。
③在机械运转过程中,机械管理人员定时检查,发现机械运转异常
时,查明原因,立即报告并进行检修。
④对无法避免的强噪声源必要时与施工部门协商采取隔离降噪措
施。
⑤木加工作业或其他易产生高噪声的设备,其场地周围应采取封闭
的方法降低噪声。
⑥振捣砼应严格控制作业时间,尽量减少噪声扰民。夜间作业时要
符合当地政府关于夜间施工的管理规定,夜间禁止打桩和拆迁工
作,保证居民有良好的居住、工作环境。
(1)尽量避免或减少施工过程中的光污染。夜间室外照明灯加设灯
3 光污染控制 罩,透光方向集中在施工范围。
(2)电焊作业采取遮挡措施,避免电焊弧光外泄。
166濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 环境保护分类 内容
(1)施工现场污水排放应达到国家标准《污水综合排放标准》
(GB8978)的要求。
(2)污水排放应委托有资质的单位进行废水水质检测,提供相应的
污水检测报告。
(3)施工污水治理措施
1)砼泵等施工场所产生的污水,在污水出口处设立沉淀池,经沉淀
后方可排入污水管网,沉淀池内的沉淀物应及时清理,并妥善处
理。沉淀处理后的污水应尽量循环使用。
2)对产生含油、含化学品的污水和废液,采取单独的污水罐或污水
桶收集起来,定期委托有污水消纳资质的单位进行处理。
4 污水控制
(4)生活污水治理措施
1)提倡节约用水,杜绝跑冒滴漏,减少生活废水的产生。
2)食堂设隔油池,严禁将食品加工废料、食物残渣及剩饭等倒入下
水道,影响隔油效果。隔油池清理周期是半个月,并做好清理记
录。食堂积极使用绿色洗涤用品。
3)设有浴池的施工工地,在浴池污水排出口处设置沉淀池,设有化
粪池的要有完善的防渗漏措施,做到定期清理,并作好清理记录。
(5)雨水控制措施
对并入市政的雨水管网的雨水排放系统加强管理,杜绝非雨水类的
其他水体排入雨水管网。
(1)施工期间,保证施工范围内以及取土场排水的畅通,采取临时
性排水和永久性排水设施相结合的方式,具备条件时优先采取永久
性排水设施排水。
(2)在设计核准的用地界和相关单位批准的临时用地范围内开展施
5 土壤保护 工作业活动时,绝不随意开挖、碾压界外土地。
(3)临时工程挖填施工,采用挖掘机按先内侧后外侧顺序开挖,生
产、生活房屋的四周设通畅的排水系统,并对空地进行绿化。
(4)永久用地范围内的裸露地表按设计要求采取工程措施覆盖,防
止水土流失。
(1)制定建筑垃圾减量化计划。
(2)加强建筑垃圾的回收再利用,力争建筑垃圾的再利用和回收率
达到30%。
6 建筑垃圾控制
(3)施工现场设置封闭式垃圾容器,施工场地垃圾实行袋装化,及
时清运。对建筑垃圾进行分类,并收集到现场封闭式垃圾站,集中
运出。
(1)施工机械应加装烟气处理装置,并对机械设备定期维护保养,
保持在良好的运行状态,降低废气的排放量。
(2)食堂安装除油烟装置,做到定期清理排烟系统,确保除油烟设
7 废气排放控制 备正常使用。
(3)在防水、装修、防腐施工中,使用有毒有害物质时,如油漆、
稀料、各种胶等,设置专门地点储存,要有密封防泄露措施。尽量
减少挥发,严禁遗洒。
7.3.2 节材与材料资源利用施工措施
1、图纸会审时,应审核节材与材料资源利用的相关内容,达到材料损耗率比定额
损耗率降低30%。
2、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
3、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况
167濮阳县生活垃圾焚烧发电项目EPC工程总承包
就近卸载,避免和减少二次搬运。
4、准确计算材料采购数量、供应频率、施工速度等,在施工过程中动态控制。
5、各类预留预埋应与结构施工同步,各类板材等宜在工厂采购或定制。
6、优先选用制作、安装、拆除一体化的专业队伍进行工程施工。
7.3.3 节水与水资源利用施工措施
1、施工中采用先进的节水施工工艺。
2、现场机具、设备、车辆冲洗用水必须设立循环用水装置。提高节水器具配置比
率。项目临时用水应使用节水型产品,安装计量装置,采取针对性的节水措施。
3、施工现场建立可再利用水的收集处理系统,使水资源得到梯级循环利用。
4、施工现场分别对生活用水与工程用水确定用水定额指标,并分别计量管理。
7.3.4 节能与能源利用施工措施
1、优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频
技术的节能施工设备等。
2、施工现场分别设定生产、办公和施工设备的用电控制指标,定期进行计量、核
算、对比分析,并有预防与纠正措施。
3、在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,
相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其
它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。
4、建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好
维修保养工作,使机械设备保持低耗、高效的状态。
5、选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时
间运行。
6、合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。
7.3.5 节地与施工用地保护施工措施
1、根据施工规模及现场条件等因素合理确定临时设施,临时设施的占地面积按用
地指标所需的最低面积设计。利用场地自然条件,合理设计生产、生活及办公临时设
施的体形、朝向、间距和窗墙面积比,使其获得良好的日照、通风和采光。
2、平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下
尽可能减少废弃物用地和死角,临时设施占地面积有效利用率大于90%。
7.3.6 人力资源节约与保护施工措施
1、管理人员配备齐全合理。在规范配备的情况下,充分发挥人员的能动作用,建
立高效的项目管理班子。
2、做好劳务用工计划。重点在管控现场零星用工数量过多的现象,工完场清是节
168濮阳县生活垃圾焚烧发电项目EPC工程总承包
约用工的保障。
3、配备劳保设施。一定站在对工人一辈子身体关爱的角度考虑,强化保护。
4、完善相关管理制度
5、智能化安全管理。采取实名制管理系统和面部、指纹识别系统有效的对现场施
工人员进行科学化管理和实名制管理。数据记录和工资发放挂钩,避免发生劳资纠纷
和农民工工资拖欠现象。
6、特殊岗位人员(炊事员)应持证上岗,食堂卫生干净、宿舍通风卫生。
7、施工现场应人车分流,并有隔离措施。
8、定期体检、防治职业病。
9、进行职业健康与安全培训
10、有休假制度、不得随意延长工作时间;有毒有害场所有明确标识和人员防护
措施;刺激性、强光、噪音地区应有保护措施。
11、密闭环境、防水和室内装修施工有自然通风或临时通风设施。
12、合理组织施工,进行劳动力按阶段科学规划;采用先进材料、设备、工艺减
少劳动力投入。
7.4 技术措施
本工程推广的25项绿色施工技术如表7.4-1所示。
表7.4-1 绿色施工技术措施
序号 类型 技术措施 应用部位
施工道路自动喷洒防尘装置 现场道路
1 环境保护 固体废弃物回收利用技术 施工现场
高压静电油烟净化技术 生活食堂
可周转防护栏 临边防护
可周转木工加工房 施工现场
工具式可周转防护棚 临时材料加工棚
可周转镝灯架 施工现场照明
2 节约材料
小直径钢筋马凳应用技术 钢筋加工
模块化箱式拼装办公用房 办公区、生活区
可周转工具式吸烟棚 施工现场
铝合金模板 混凝土施工
169濮阳县生活垃圾焚烧发电项目EPC工程总承包
序号 类型 技术措施 应用部位
可周转卫生间 办公区、生活区
出入口标准化安全通道 施工现场
作业层标准化人行通道 现场通道
施工现场可移动式多用屏风 施工现场
基坑施工降水回收利用技术 基坑降水
3 节约用水 建筑施工场地循环水洗车池 洗车池
雨水收集利用作降尘及混凝土养护技术 混凝土浇筑
现场临时变压器安装功率补偿装置 施工变压器
施工现场LED照明技术 施工现场、办公区和生活区照明
施工现场临时照明声控技术 施工现场走廊、楼梯间
塔吊镝灯、楼梯间、围墙及生活
4 节约能源 施工现场镝灯使用时钟控制技术
区临时照明
施工现场USB接口充电插座应用技术 生活区
太阳能空气能热水技术 生活区
风光互补路灯照明施工技术 厂区道路
170濮阳县生活垃圾焚烧发电项目EPC工程总承包
8 总承包管理措施
8.1 总承包对施工方的监控与管理
8.1.1 总承包对施工方施工技术管理措施
1、根据总承包技术管理的要求,发挥总承包计划、组织、指挥协调和控制功能,
积极贯彻国家技术政策和法规。建立良好的项目技术管理秩序,使项目管理过程能符
合技术规范、规程,科学、有效地组织各项技术工作的顺利开展。
2、接到施工图纸以后,总承包应及时组织有关人员熟悉图纸,并将图纸中存在的
问题汇总整理,在图纸会审前提交设计单位,在各工序施工前将图纸上存在的问题及
时解决。
3、在图纸会审后一周内,由总承包编制详细的施工组织总设计,并经总承包人总
工程师审批后送交业主和监理审核批准。根据批准的施工组织总设计再按各分项工程
由施工方编制分阶段施工组织设计,要求施工方提供相应的单位工程施工组织设计,
应包括:工程概况;主要工作准备计划;施工流水段的划分;主要项目的施工顺序和
施工方法、劳动组织、技术措施、工程进度表、分期材料、半成品、劳动力、机具需
用量计划表、分阶段的现场平面布置图、保证工程质量的措施、保证施工安全的措施、
技术节约措施等。经总承包项目部总工程师批准后再分送甲方和监理审定。
4、对甲方和监理批准的各级施工组织设计,总承包由项目经理及项目总工程师组
织有关人员认真学习并严格执行,随时接受甲方、监理的监督检查。施工方严格按照
施工组织设计施工,维护其严肃性。如因条件变化而修改原设计时,应经原审批人同
意。
5、组织与协调施工方熟悉设计图纸的意图,从施工可行性角度完成设计的细化、
深化、优化工作。
6、在施工期间,总承包对施工方使用的轴线、标高等进行复核,确保测量基准点、
线统一协调。对于施工中发生的一般技术问题及时解决,如有重大技术难题,则组织
有关方面共同参与解决。
7、及时做好总承包的各项技术资料汇总工作,定期归档,并定期对施工方单位的
技术资料进行检查,发现问题及时落实解决。
8、总承包根据施工的实际情况,设置相适应的计量管理机构,要求施工方单位也
配备专职计量管理人员,开展计量工作。总承包定期对施工方单位的计量工作进行检
查,监督施工方单位做好计量器具的送检工作,确保工程质量。
9、总承包对施工测量的管理:工程施工前,由总承包测量队对业主和勘测设计单
171濮阳县生活垃圾焚烧发电项目EPC工程总承包
位提供的基准点进行接收并进行复核,并在场区建立首级测量控制点,总承包人负责
对首级测量控制网进行维护和复核,每半年对基准点进行一次复测。工程施工中,施
工方按照总承包提供的统一的测量基准线、基准点进行施工测量,分包在使用基准点、
基准线时必须进行复核。总承包测量人员对工程重要部位以及施工方施工交接部位进
行重点检查。建筑物沉降观测由总承包人负责完成。
8.1.2 总承包对施工方施工质量的管理措施
1、实施“过程控制”管理项目总承包部通过实施“过程控制”管理,建立“分级
管理、分层控制”的质量管理体系,按照“过程控制、动态管理、目标考核、严格奖
罚”的质量管理模式实施全过程、全方位和全员参与的全面质量管理。通过严格的程
序控制、过程控制和策划控制,对工程的各分部、分项、各个工序以及与之相关配合
的人员、机械设备、物质、施工方案、工艺技术等要素和条件,严格按照精品工程的
要求来组织实施。
2、目标管理:根据对甲方的工程质量目标的承诺,结合工程的具体特点,对工程
总体质量目标进行阶段目标、各分部分项质量目标的分解,制定质量创优计划。
3、精品策划:针对质量目标,按照公司的质量管理保证体系,结合项目的特点,
编制项目的质量保证文件,全面涵盖现场管理和控制的各方面,明确项目管理程序、
现场质量管理流程和物资管理等,相应制定“过程控制”的质量控制措施和实施方案,
尤其是制定有针对性的施工组织设计和施工方案,设计质量保证措施,材料设备质量
控制措施等。
4、过程监控:主要通过各种质量监控手段来保证过程精品的实现,诸如:实行
“样板制”和“三检制”,每个分项和工序开展前,先进行认真技术交底,然后组织
样板施工,样板施工中总承包相关部门跟踪检查方案以及图纸要求的执行情况。样板
经业主、监理、建筑师、项目总承包部联合验收,符合要求后进入大面积施工,并严
格执行自检、互检、交接检制度,以保证本道工序质量,服务下道工序,不合格的工
序不得转入下道工序。
5、坚持工序挂牌制度:专业施工中在各工序全面开始前,要求将质量控制标准写
在牌子上,并注明施工负责人、班组名称等,挂在施工部位,有利于每一名操作工人
掌握和对照执行;也便于管理者的监督检查。
6、定期进行质量研究和会诊:项目总承包部质量控制部门每两周针对近期的施工
开展质量研讨会进行会诊,以便发扬好的施工方法,改进不理想的方法,找出问题,
共同分析产生的原因和影响因素,提出下步工作的控制要点,制定有针对性的预防措
施,跟踪落实和检查,在今后的工作中得以改进和完善,使质量得到提高。对于出现
的典型问题进行归纳,列出整改要求,每周定期发至分包方单位,并抄送业主和监理
单位,以便有目的的加大监控力度。
172濮阳县生活垃圾焚烧发电项目EPC工程总承包
7、阶段考核:项目总承包部每周进行质量讲评和评审,每月进行质量评比和考核,
使工程质量与项目管理人员和各专业承包商的责权紧密结合起来。项目经理部结合岗
位责任制,建立一套月度和季度工作考核制,考核内容包括基本工作内容的实施情况、
工作质量、工作效率、工作力度。
8、持续改进:通过对质量的会诊、讲评、检查和考核,预测出质量薄弱环节,及
时发现问题和不足,总结经验吸取教训,有针对性的提出质量改进的办法和措施,使
工程质量得到持续的改进。
8.1.3 施工现场质量管理和实施控制
为达到既定的质量目标,我们在工程现场质量管理和实施方面拟采取如下做法:
1、建立完善的项目经理部的质量保证体系和质量责任制,分解质量目标,接创优
的具体要求按单位工程→分部工程→分项工程→施工工序进行层层分解,把质量责任
实到最基层。
2、建立各项质量管理制度和措施:包括图纸会审制、技术交底制、人员培训制、
装修材料样品制、施工样板制、首检定标制、三检制、工序交接制、质量例会制、质
量会审讲评制、挂牌制等到,并严格贯彻实施,通过各种手段实施过程质量的有效管
理和严格监控。
3、建立严格的工艺和工序流程:建立各个施工工艺流程图,关键工序接点质量控
制。一方面从总体上详细列出所有施工分项和工序的流程要求和质量控制点;另一方
面,利于分包方更好的投入劳动力和材料等,达到有效的投入劳动力和材料,有效地
利用资料的效果。各工序或分项完成后,必须提供的质量验收证明和资料方可进入下
一道工序、分项施工。
4、严格程序化管理。包括制定和执行项目质量计划、文件和资料控制程序、物资
管理程序、产品标识和可追溯程序、过程控制程序、检验试验程序、不合格控制程序、
纠正和预防措施程序、质量记录程序、以严格的程序规范各项质量管理工作。
5、强化过程监控,包括制定和实施过程控制计划、质量检验计划、验收质量控制
实施细则、分承包方过程质量管理程序、过程标识制度、特殊(重要)工序质量控制
计划、月度计划、质量分析、成品保护、新材料、新工艺质量控制程序要点。
6、严格关键工序的质量预控:实施过程中,严格实行图纸会审,综合施工详图的
设计审批,确定各分部分项工程的关键工序和关键工序的控制措施,严格实行合理工
序安排和管理,达不到标准要求的工序彻底返工,毫不留情。
8.1.4 总承包对分包施工进度的管理措施
本工程将采用四级进度计划进行控制与管理,必要的部位将在四级计划的基础上
编制五级以上的更详尽的实施进度计划。四级计划分别是:
173濮阳县生活垃圾焚烧发电项目EPC工程总承包
一级进度计划——施工里程碑控制进度计划。此计划由项目总承包部与甲方及监
理工程师安排确定。
二级进度计划——项目总承包部编制的工程总体进度控制计划。此计划根据分包
方在里程碑计划控制下编制、上报并经协调的基础上形成的,经确认后为整个工程的
控制性计划。
三级进度计划——分包方根据总体控制进度计划编制的各项工程详细施工进度计
划。此计划反映分包方对所承包的项目内容的总体安排,内容包括年度进度计划。
四级进度计划——根据详细施工总进度计划编制的现场作业实施计划。此计划由
专业承包商在三级计划的基础上根据开工时间的前后,逐渐细化而来,包括季度计划、
月计划、周计划等,是对三级计划的进一步分解,作为作业实施与现场进度协调的依
据。
1、进度计划的编制执行
项目总承包根据标书文件规定的工期要求编制施工总体进度计划,并定出施工过
程中的控制节点,加强监控。总进度计划充分结合施工技术方案、分包方的进度要求,
充分利用进度计划中的自由时差,抓住关键线路和重点工序,确保施工的最佳均衡和
连续作业。施工中项目总承包部将高度重视通用设备安装、调试以及专业设备安装与
精装修施工的相互协调。项目总承包部在现场建立总体控制进度计划、年度计划、季
度计划、月计划、周计划等计划控制体系,加强现场信息的传递与反馈,加大对分包
方的现场管理力度,确保施工现场分包方在统一指挥、统一调度下,有条不紊地有序
作业。
2、进度计划的检查、控制
各级施工进度计划确定后,在施工过程中,总承包人将定期(月、周)和不定期
的对分包方施工进度执行情况进行检查,并定期召开现场调度会和协调会,及时解决
矛盾,增强协调力度。项目总承包部将强化进度计划管理过程中的动态管理和控制,
发现问题及时采取补救措施,保证总体进度计划实现。
3、总承包对分包文件档案、施工技术资料的管理措施
文件、施工技术资料、图纸和有价值的信息资料内容收集齐全,能真实记录、反
映基建活动的全过程和结果,与施工过程的实际相一致。在工程竣工后,向业主和城
建档案馆提供完整的工程档案材料是项目总承包商义不容辞的职责。施工过程中,总
承包人将加强对分包方文件档案、施工技术资料等的管理,保证工程施工资料的分类、
排列、组合有逻辑性和整体性,保持相互间的有机联系。
加强档案基础工作的建设,总承包人将建立健全资料收集、管理的组织管理网络,
为竣工资料的完整准确提供条件。
项目总承包部安排专职档案管理员,要求分包方单位也指定专职档案资料员,按
174濮阳县生活垃圾焚烧发电项目EPC工程总承包
照国家和濮阳市的规章制度,以及总承包人的要求,认真收集日常资料和有价值信息,
并做好竣工归档资料的整理。
各级资料员平时就要做好预立卷工作,及时收发各项在施工、管理过程中形成的
文件、资料、图纸、照片等,建立分台帐,借、查、阅资料有签收制度。
竣工档案的封面、卷内目录、案卷目录、装册盒都由项目总承包部统一规定,对
资料的分类编号,采用计算机编号系统进行统一编码,以便查询和调阅。
项目总承包部工程部门每月组织检查考核,以保证分包方单位的档案和信息管理
工作及时并有成效。在专业分部、分项工程结束以前,分包单位项目负责人、技术负
责人和档案管理员,应对工程档案资料认真自检,并按业主和总承包人的规定写出档
案自检报告并交项目总承包部审核,为工程验收做好准备工作。验收后及时整理完毕
交项目总承包部汇总。
8.1.5 总承包对分包施工安全、消防的管理措施
1、项目总承包部将加强对分包单位的安全教育,督促分包方单位教育增强员工的
自我保护意识和对产品的保护意识,并认真加强对分包单位的安全监督。分包方应认
真学习政府及有关管理部门的安全、消防、法令和规定,并予以自觉执行。
2、分包方应与总包签订分包工程安全协议书,并接受总包对分包工程的安全交底。
3、分包方应配备专人分管安全生产及消防工作,完善并健全安全、消防管理各种
台帐,强化安全、消防管理软件资料工作。对分包工程落实相关的安全、消防技术措
施。施工现场严格执行“动火申请”制度。
4、分包方所有作业人员,进场前及施工过程中都须做好安全教育工作,做好分部
分项工程技术安全交底工作。尤其是分包方范围内的安全、消防工作的重点和薄弱环
节,进行针对性的教育,督促所属员工遵守现场的安全生产及消防各项规定。
5、分包方有义务对现场各项安全、消防设施进行保护,如施工脚手架、临边护栏
及消防器材等,不得擅自变更及增加施工荷载。
6、分包方必须接受项目总承包部安全监控,参与工地的各项安全、消防检查工作,
并落实有关整改事宜。分包方的整改工作若不能达到有关安全、消防管理标准(或不
能及时达到管理要求的),总包可以协助分包方予以整改,其间发生的人工、机械、
材料等一切费用将由分包方承担。
7、特殊工种必须持证上岗,复印件汇总后报总包。
8、重大伤亡事故应及时向总包报告,立即组织抢救及保护现场。
9、分包方的所属人员,在作业过程中发生各类违章作业,总包将依据情节轻重、
危害程度等具体情况或有关规定予以劝阻警告或罚款处理,情节严重者,责令停工整
顿直至退场。
175濮阳县生活垃圾焚烧发电项目EPC工程总承包
8.1.6 承包对分包施工环境及现场文明的管理措施
项目总承包环境保护管理体系按照ISO14000标准实施制定措施和制度,将责任落
实到分包方和专业人员,并保证有效运行。
1、协调分包方做好废弃物的处置工作,有专人每日做到“材料尽场地清”。废弃
物与垃圾应按照已有场地布置要求集中堆放处理。
2、协调分包方做好现场防尘、噪声、水污染的管理工作,并落实监督执行。
3、协调分包方做好工地、职工宿舍、食堂卫生工作,杜绝中毒事件的发生。
4、在总承包的统一指挥和安排下,合理布置施工总平面图,并按工程的不同施工
阶段,及时做好调整,使场容场貌合理、有效,并保持常态。
8.1.7 承包对分包成品保护的管理措施
在整个工程施工阶段尤其是机电安装和装修阶段,我们把文明施工和成品保护工
作作为重要任务来抓,特别是工程进入最复杂、最繁忙的大量机电设备和材料进场期
间,保证现场施工环境良好和道路畅通,为施工生产提供保障。历来工程的成品保护
工作都是很难解决的问题,因为成品保护工作只见投入而不见直接产值,然而成品保
护工作的好坏却直接影响工程损失的小大和工程完工的早晚。工程实施过程中,我们
投入充足人员专门监督看管施工作业面,对工程成品保护工作进行统一管理,确保施
工成品和半成品不受破坏或少受破坏、材料设备不丢失,重点部位设专人昼夜盯守。
工程不得出现因为交叉破坏而造成返工,材料设备也控制在合理的损耗范围内,保证
工程的顺利交付使用。
8.1.8 承包对分包方进场物资的管理措施
1、项目总承包部对进场物资的管理由专人负责。分包方应指定对口管理人员参与
进场物资的管理工作。
2、分包方提供设备、材料进场的总计划,并按月提供月度计划,使总包能够统一
协调与安排。
3、进场物资的流转程序:各种进场物资必须在两周天前向总包提出申请,具体写
明进场物资的名称、数量、规格及所占场地面积,待总包批复后再执行。
4、物资进场后,须24小时内及时疏散至地面,并存放到项目总承包部指定的位
置避免阻碍运输通道,影响其他分包和承包人的施工。
5、分包方应落实专人对进场物资予以保管,并注意对产品进行保护,防止失窃与
损坏,尤其对小件贵重物资及易燃物品重点进行保管。
6、分包方应做好废弃物的处置工作,有责任每日做到“工完料尽场地清”。废弃
物与垃圾应按总包的场布要求集中到指定地点统一处理。
176濮阳县生活垃圾焚烧发电项目EPC工程总承包
8.1.9 承包对分包方劳动力管理措施
1、分包方应将进入现场的施工人员名单及照片向总包申报,由项目总承包部安全
质量部门审查后办理施工现场出入证。
2、分包方须提供劳务人员的三证复印件(身份证、务工证、健康证)及特殊工种
的相应操作证及上岗证。
3、分包方应专人管理外来劳动力的使用,开展必要的消防与治安方面的教育工作。
所有进入现场的施工人员应接受政府职能部门的有关监督检查工作,违反规定者应由
分包方承担有关责任。
4、分包方有责任约束所属员工遵守政府部门发布的有关政府、法令、法规及施工
现场的各项有关规定,确保现场文明施工有序地进行。
8.2 总承包对分包方实施协调配合与照管服务
8.2.1 垂直运输机械(设备)的协调配合和与管理
总承包人将向所有指定的分包方及业主直接业用的其他承包商提供现场已有的塔
吊、棚架、脚手架、爬梯、工作台、升降设备、垂直及横向运输设备等。分包方应每
周以书面形式向项目总承包人提出下周的材料运输量的申请,以便于总包调配安排其
提升设备的运输计划安排。分包方应服从总承包人的管理规定。
8.2.2 施工脚手架的协调配合
项目总承包部有义务为分包方提供施工脚手架。分包方单位按照项目总承包部规
定的脚手架承载能力,以及安全操作规程使用脚手架。在施工脚手架拆除后,分包方
单位若要求总包帮助搭设脚手架应在一周前以书面方式向总包提出申请,提出脚手架
搭设位置、技术要求以便于提前调配脚手材料进场搭设。
8.2.3 施工场地协调与管理
施工场地安排分阶段实行动态管理。分包方单位进场施工前,应向总包提交其施
工及构件堆放所需场地面积、部位等场地计划,总包根据施工进度计划安排以及现场
实际情况,合理安排施工场地,为分包方提供搭建材料设备仓库、设备堆放区、办公
区的合理空间,并划分责任区。对于临建设施由总包统一规划,统一布置,分包方单
位必须遵守总包对现场场容场貌的管理,不得私自乱搭临建。
8.2.4 施工运输通道及道路协调与管理
总包有义务合理安排分包方的施工顺序、设备、材料进场时间、车辆流量控制,
以确保现场施工道路畅通。分包方不得私自占用施工运输通道,若必须临时占用时,
要有导流措施,以确保现场运输通常,不致影响其他单位施工。
177濮阳县生活垃圾焚烧发电项目EPC工程总承包
8.2.5 施工用水、用电的协调与管理
总包在结构施工期间在现场周围及楼层适当位置布置若干供水接口,以便于分包
方单位用水方便。从供水接口至施工现场水管由分包单位按照总包规定铺设。施工用
水的排放按照项目总承包部要求排放至指定地点。
总包在现场周围布设若干一级配电箱,分包方单位施工前提出施工用电计划,项
目总承包人审核后提供其二级配电箱的接口位置、数量,以确保分包方单位用电方便。
设备测试、调试及试运转:在设备测试、调试、试运转期间,总承包人将按照分
包方要求,提供分包及其他承包人所需的水压、电压及容量要求,保证各专业测试、
调试及试运转的要求。
8.2.6 场地清理的协调与管理
分包方单位应做好各自作业面的垃圾清理工作,做到工完料尽,场清地净。废弃
物与垃圾的处理按总包的要求集中到指定地点,由项目总承包部统一处理。
8.2.7 施工预埋、预留的协调与管理
承包商须为指定分包方、独立专业承包商、市政配套单位和指定供应商提供配合、
协调和照管工作:为混凝土工程做好一切所需的开孔洞、凹口、凹槽等,完工后的覆
盖和防水工作;把套筒、法兰、配件、预埋件等固置于混凝土(除另有说明外套筒、
法兰、配件、预埋件等则有分包人供应)及以防火物料收口;提供通风孔及机械通风
系统;为机械设备的支撑或固定提供混凝土底座、设备基础、混凝土机构底基和或地
基;在机房适当位置提供围栏、爬梯、活门等;按工程所需在机房内的墙身及地台涂
上防油性油漆;在混凝土工程中,加插分包方提供需预埋在混凝土中的金属锚固、嵌
入物支架和一切预埋件等连接物;分包工程完成后的留洞、凹口、凹槽等的表面进行
修整及装潢以达到有关规范要求的标准;于永久门没有安装完成前为所有机电房间提
供临时门包括一切门锁和配件以供保安防盗之用,并于安装永久门后才可拆卸清走。
8.2.8 工程验收与交付
交工验收是工程施工的最后一个阶段。经过交工验收,本工程将由总承包管理交
付业主使用,并办理各项工程移交手续及完工培训指导工作,这标志着本工程施工的
结束,同时由此进入工程的保修过程。分包方工程作为总承包工程的组成部分,工程
最终验收与交付过程(包括各专项工程验收与交付)在总承包的统一协调下进行。
1、交工验收的主要依据
交工验收主要依据如下文件:工程施工合同;施工图纸和技术资料;国家或部委
颁发的施工及验收规范、建筑安装工程质量检验评定标准。
2、交工验收组织机构
本工程项目规模大,交工验收阶段仍有大量繁杂和琐碎的收尾工作和验收工作要
做,这要求先做好组织管理工作。为此我们将建立工程交工领导小组,由项目经理任
178濮阳县生活垃圾焚烧发电项目EPC工程总承包
组长,项目总工及生产经理任副组长,成员为设计技术部、安全质量部、工程管理部、
综合办公室、商务合约部;分包方负责人及其有关人员。
179濮阳县生活垃圾焚烧发电项目EPC工程总承包
9 施工总平面图
9.1 现场情况说明
场地位于八公桥镇静脉产业园区,地理位置上东侧紧邻G106国道,北侧与X106
县道相接,地理位置方便。
图9.1-1 卫星图
厂区东侧为现状村道,道路宽7m,三通一平工程进行加宽,采用级配碎石进行硬
化,作为错车和停车用地。
图9.1-2 东侧现有道路
本场地原为耕地,场地地形平坦,厂区内已完成三通一平场地平整,无特殊地形。
180濮阳县生活垃圾焚烧发电项目EPC工程总承包
图9.1-3 场内平面图
9.2 施工现场平面图设计布置原则
1、施工平面严格控制在建筑红线之内。
2、合理组织运输,保证现场运输道路畅通,尽量减少二次搬运。
3、各项施工设施布置满足便利施工、安全防火、环境保护和劳动保护的要求。
4、现场布置有利于各子项目施工作业,避免土建、安装以及其他各专业施工相互
干扰。
5、合理利用土地及各项资源,满足“四节一环保”要求。
6、根据各个施工阶段,动态调整平面布置,节约资源减少成本。
7、临时设施方案优先考虑永临结合,利用设计构筑物、设计道路结构、设计给排
水及消防管线,最大限度减少施工措施费用投入。
9.3 施工现场平面布置
由于施工时间紧张,各个区域同时展开作业,场内施工基本同一阶段进行施工,
施工现场平面布置不分阶段进行布置。
主厂房东侧布置QTZ80(5612)55m塔吊1台,综合楼前,塔吊覆盖范围内布置2
个钢筋堆放加工区、1个砂浆罐区,在综合楼后布置1个材料堆放区、1个木工加工棚
和1个废料堆放区,主厂房西侧布置QTZ80(6012-6A)55m塔吊1台,在渗滤液处理
站北侧设置1个大型钢筋堆放加工区、1个临时材料堆放区,1个废料堆放区。
在水功能区中央布置QTZ80(5612)50m塔吊1台,1个钢筋堆放加工区。
在临建北侧布置1个机电材料加工区和1个现场试验室。
在主厂房东北侧设置1个钢结构加工区。
在烟囱东侧设置1钢筋堆放加工区。
181濮阳县生活垃圾焚烧发电项目EPC工程总承包
10 附图、附表
10.1 附件1:施工总平面布置图
10.2 附件2:临建布置图
10.3 附件3:临水布置图
10.4 附件4:临电布置图
10.5 附件5:进度计划
182
