3.1.2 合同计价方式
2)单价合同
大多用于工期长、技术复杂、实施过程中发生各种不可预见因素较多的大型工程,以及建设单位为缩短工程
建设周期,初步设计完成后就进行招标的工程。在单价合同中,工程量清单所列工程量为估算工程量,而非
实际工程量。
以实际完成工程量乘以所报单价计算工程价款的合同。
双方合理分担风险,施工方报价较为合理。
⑴固定单价合同。采用固定单价合同时,无论发生哪些影响价格的因素,都不对合同约定的单价进行调整。
这对施工单位而言,存在着一定风险。
⑵可调单价合同。约定实际工程量的变化超过一定比例时合同单价的调整方式。合同双方也可约定,当市场
价格变化达到一定程度或国家政策发生变化时,可以对哪些工程内容的单价进行调整以及如何进行调整。施
工单位的风险相对较小。

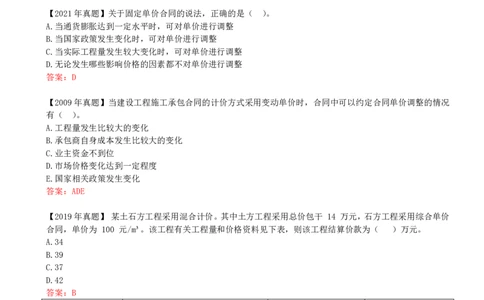

【2021年真题】关于固定单价合同的说法,正确的是( )。
A.当通货膨胀达到一定水平时,可对单价进行调整
B.当国家政策发生变化时,可对单价进行调整
C.当实际工程量发生较大变化时,可对单价进行调整
D.无论发生哪些影响价格的因素都不对单价进行调整
答案:D
【2009年真题】当建设工程施工承包合同的计价方式采用变动单价时,合同中可以约定合同单价调整的情况
有( )。
A.工程量发生比较大的变化
B.承包商自身成本发生比较大的变化
C.业主资金不到位
D.市场价格变化达到一定程度
E.国家相关政策发生变化
答案:ADE
【2019年真题】 某土石方工程采用混合计价。其中土方工程采用总价包干 14 万元,石方工程采用综合单价
合同,单价为 100 元/m³。该工程有关工程量和价格资料见下表,则该工程结算价款为( )万元。
A.34
B.39
C.37
D.42
答案:B
项目 估计工程量(m³) 实际工程量 合同单价
(m³) (元/m³)
土方工程 3300 3600 /
石方工程 2000 2500 100
3)成本加酬金合同

合同价款=直接成本+应得酬金
大多适用于边设计、边施工的紧急工程或灾后修复工程
(1)成本加固定百分比酬金合同
合同价款 = 实际直接费+实际直接费×酬金百分比
不能激励施工单位缩短工期和降低成本。
(2)成本加固定酬金合同合同价款 = 实际直接费+合同双方约定的酬金
不能鼓励施工单位关心降低直接成本,施工单位会关心缩短工期
⑶成本加浮动酬金合同
合同价款 = 预期成本+合同双方约定的酬金
①实际成本=预期成本,合同价款=实际成本+酬金
②实际成本<预期成本,合同价款=实际成本+酬金+奖金
③实际成本>预期成本,合同价款=实际成本+酬金-罚款(基本酬金为限额)
这种合同形式对双方都没有太大风险,且又能促使施工单位关心成本降低和缩短工期。
⑷目标成本加奖罚合同
在仅有初步设计或工程说明书就迫切需要开工的情况下,大致估算的工程量和适当的单价表编制粗略概算作
为目标成本。
在签订合同时,以估算的目标成本作为依据,并以百分比形式约定基本酬金和奖罚酬金。
合同价款 = 实际直接费+基本酬金+奖罚酬金

结算时,如果实际直接成本超过合同约定的目标成本界限(如5%),则按约定百分比扣减成本超支的罚金;如
果实际直接成本有节约时(也应有一个幅度界限),则应按约定百分比增加酬金。
有利于鼓励施工单位降低成本和缩短工期,建设单位和施工单位都不会承担太大风险
【2024年真题】工程施工合同采用目标成本加奖罚计价方式时,合同价款正确的计算方式是( )。
A.实际发生的直接费+目标成本×基本酬金计算百分比+奖罚酬金
B.目标成本×(1+基本酬金计算百分比)+奖罚酬金
C.目标成本+实际发生的直接费×基本酬金计算百分比+奖罚酬金
D.实际发生的直接费×(1+基本酬金计算百分比)+奖罚酬金
答案:A
【2024年真题II】下列成本加酬金合同中,降低成本的有( )。
A.成本加固定酬金合同
B.成本加固定百分比酬金合同
C.成本加浮动酬金合同
D.目标成本加固定酬金合同
E.目标成本加奖罚合同
答案:CE
(3)成本加浮动酬金合同
合同价款=预期成本+合同双方约定的酬金
①实际成本=预期成本,合同价款=实际成本+酬金
②实际成本<预期成本,合同价款=实际成本+酬金+奖金
③实际成本>预期成本,合同价款=实际成本+酬金-罚款
(基本酬金为限额)
2.合同计价方式比较与选择
2)合同计价方式选择
建设单位通常会综合考虑以下因素来选择合同计价方式。
⑴工程复杂程度 (不宜采用固定总价合同)
⑵工程设计深度
施工图纸和工程量清单详细而明确,可选择总价合同。
实际工程量与预计工程量可能有较大出入的,优先选择单价合同。
只完成初步设计,工程量清单不够明确的工程,可选择单价合同或成本加酬金合同。
⑶技术先进程度(成本加酬金合同)

⑷工期紧迫程度(成本加酬金合同)【2024年真题】建设单位选择合同计价方式时,通常会考虑的因素有( )。
A.分包合同数量
B.工程复杂程度
C.工程设计深度
D.工期紧迫程度
E.专业工程种类
答案:BCD
【练习题】对于施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏经验,又无国家标
准的,应选用( )。
A.成本加酬金合同
B.固定单价合同
C.可调单价合同
D.可调总价合同
答案:A
【练习题】下列不同计价方式的合同中,施工承包单位风险大,建设单位容易进行造价控制的是( )。
A.单价合同
B.成本加浮动酬金合同
C.总价合同
D.成本加百分比酬金合同
答案:C
