文档预览

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

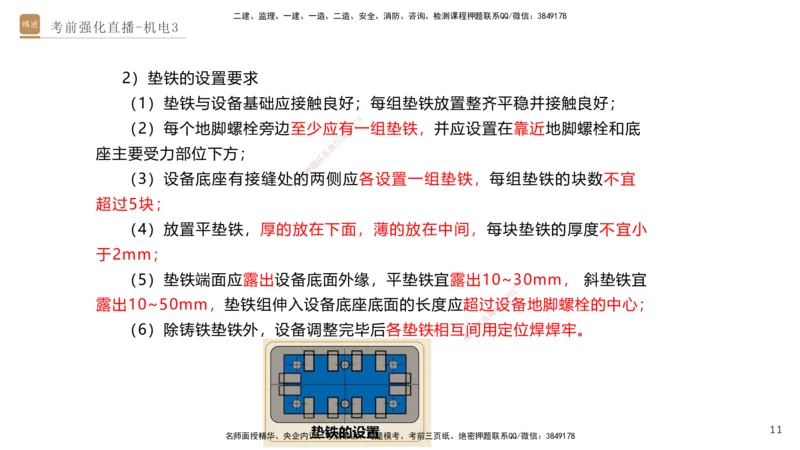

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

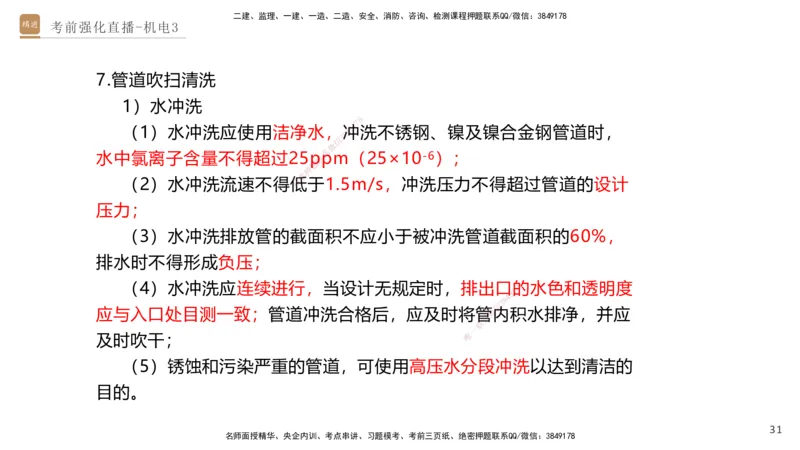

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

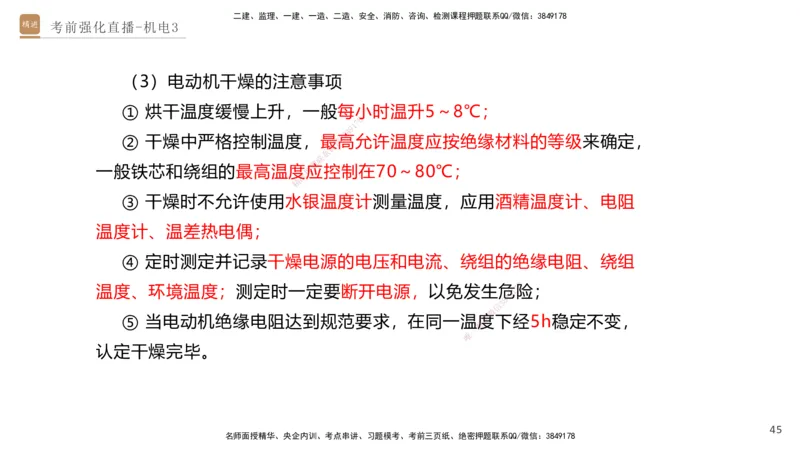

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

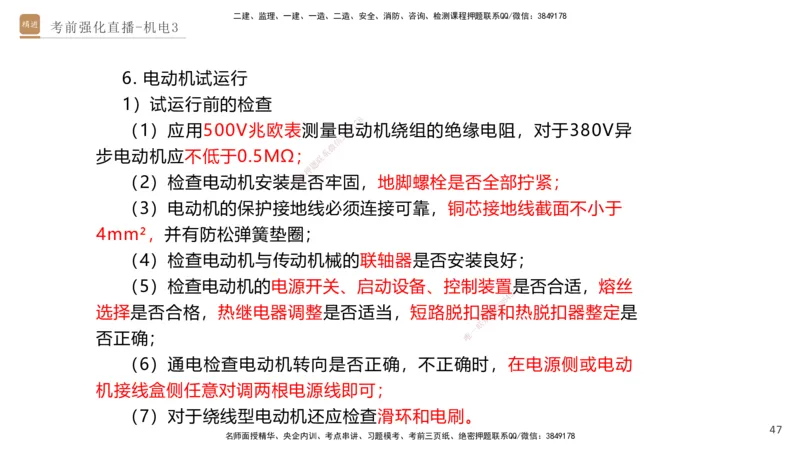

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

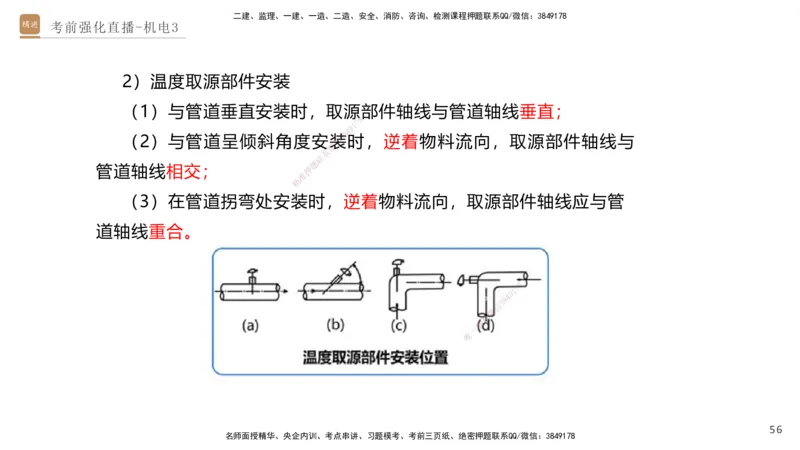

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

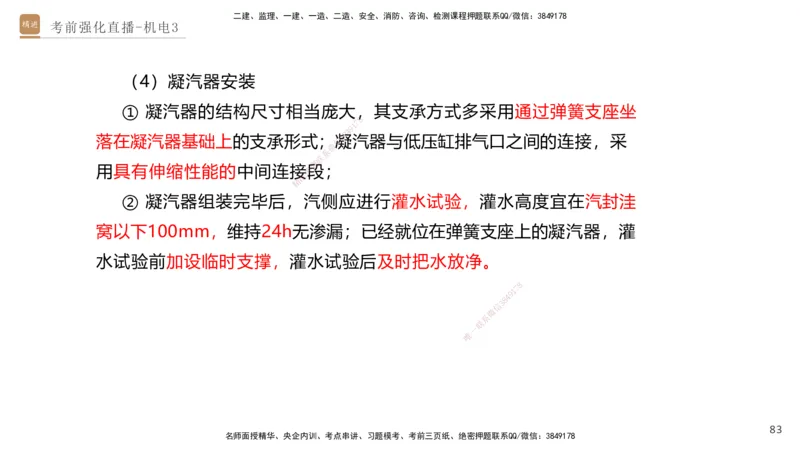

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

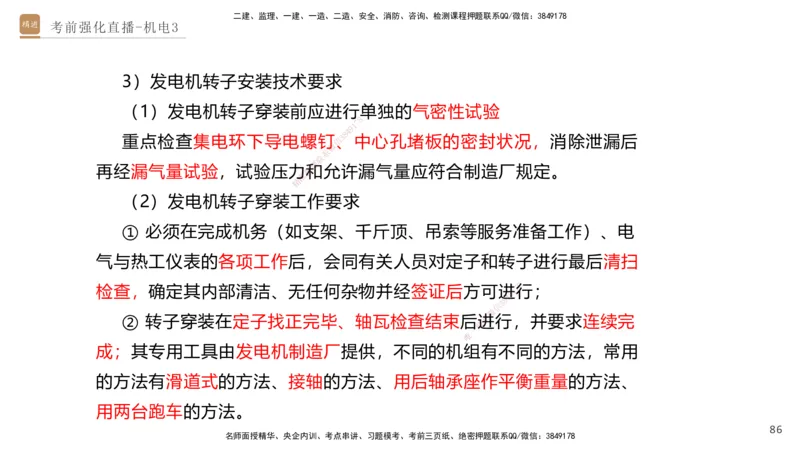

03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义
03.2025石莉-考前强化直播-机电实务3_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_53-机电《考前强化直播》石莉HX_讲义

文档信息

文档格式
pdf
文档大小
2.175 MB
文档页数
90 页
上传时间
2026-01-30 07:01:17

文档内容

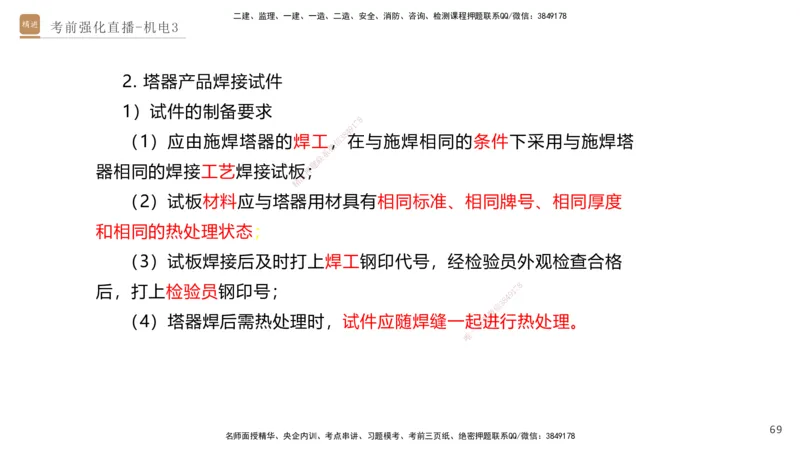

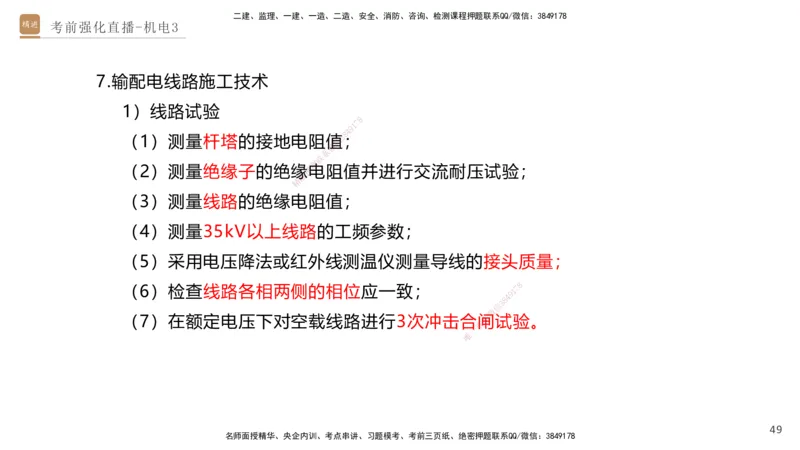

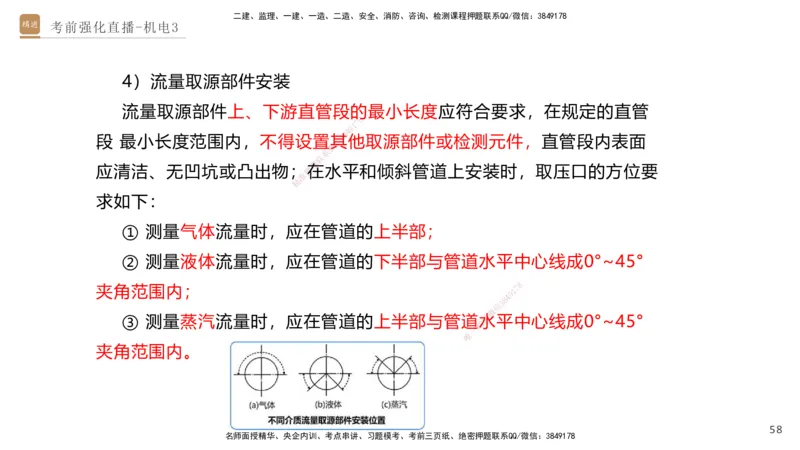

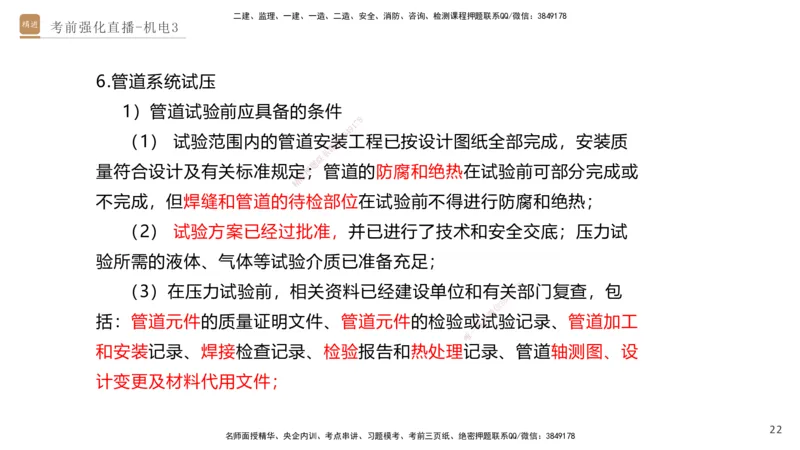

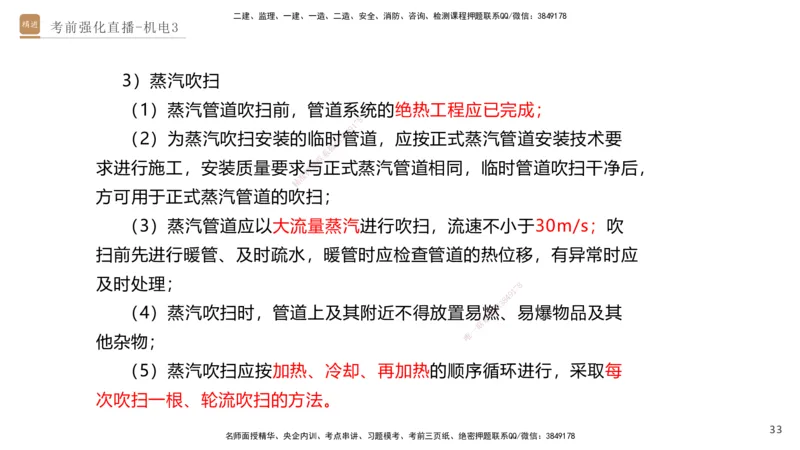

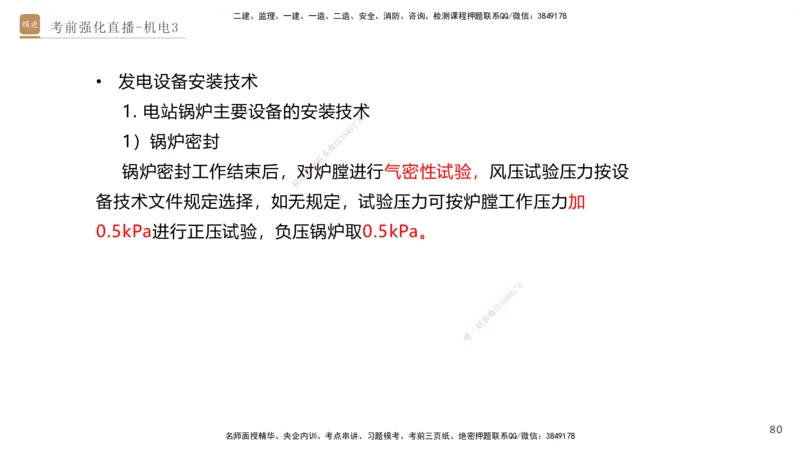

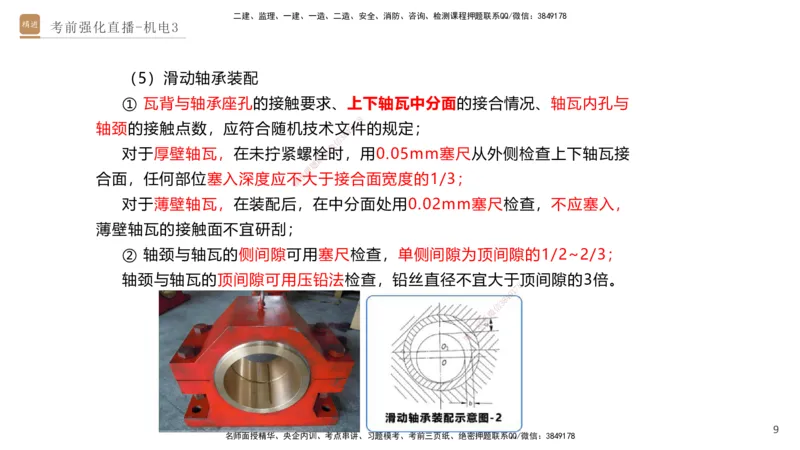

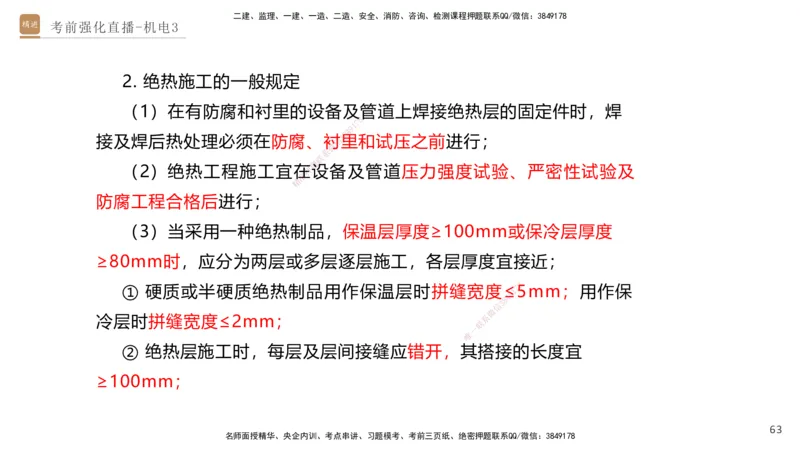

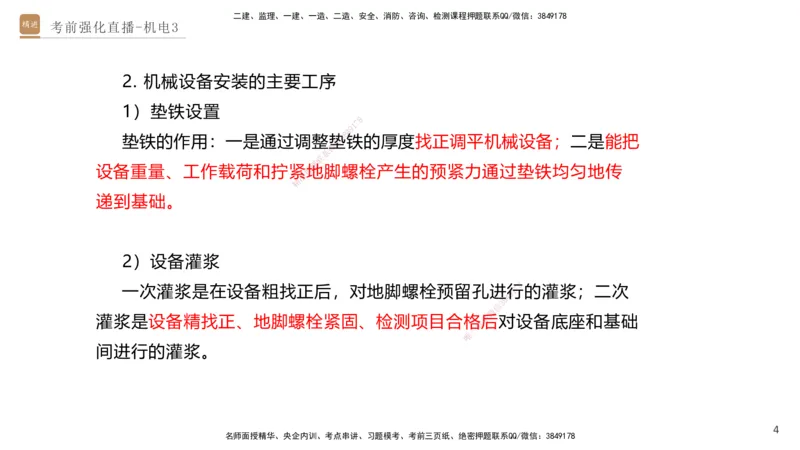

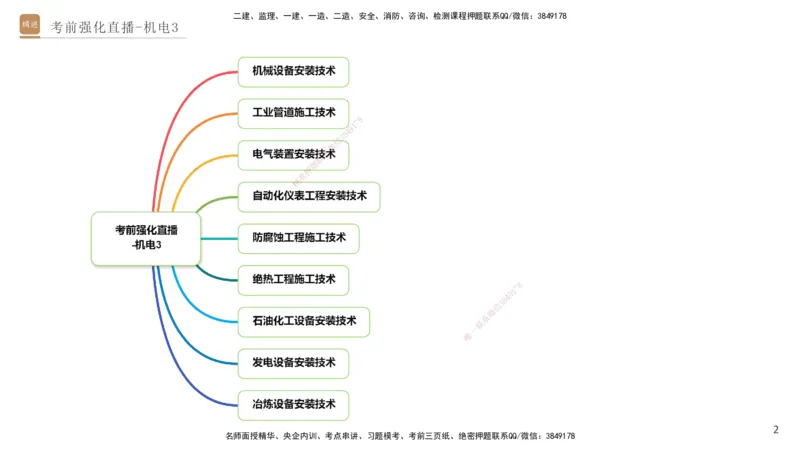

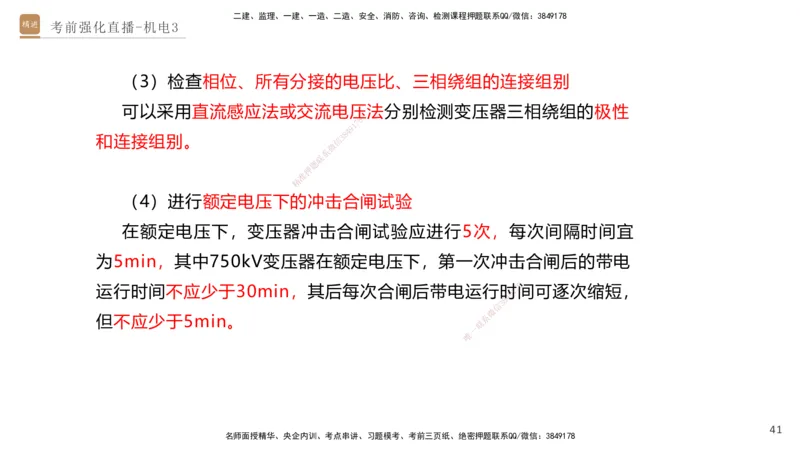

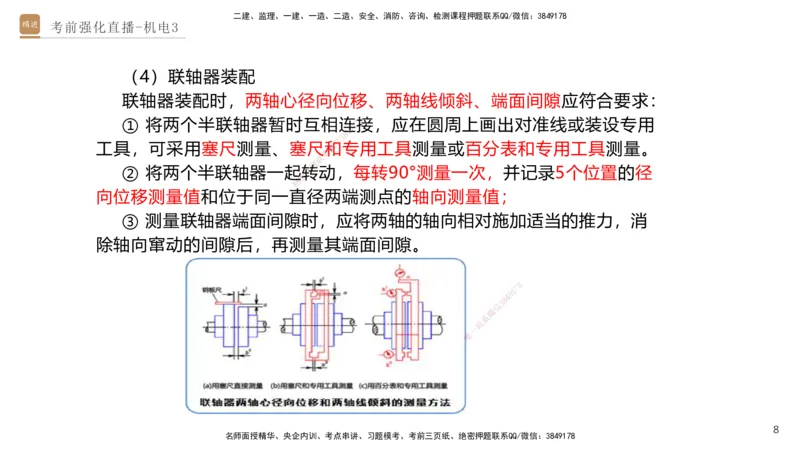

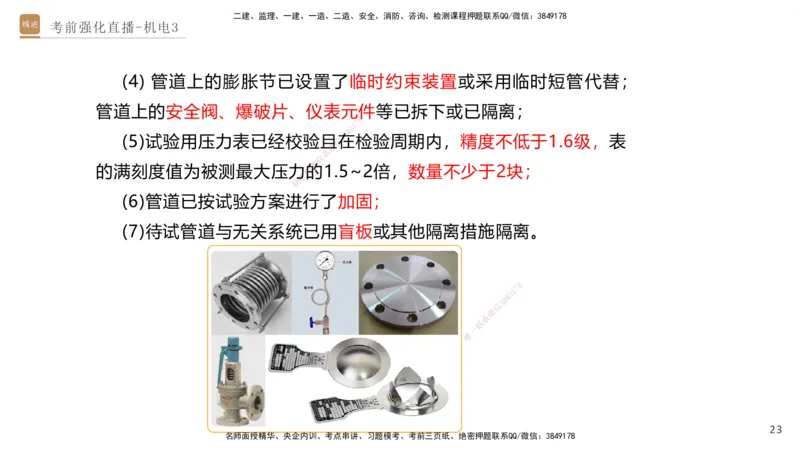

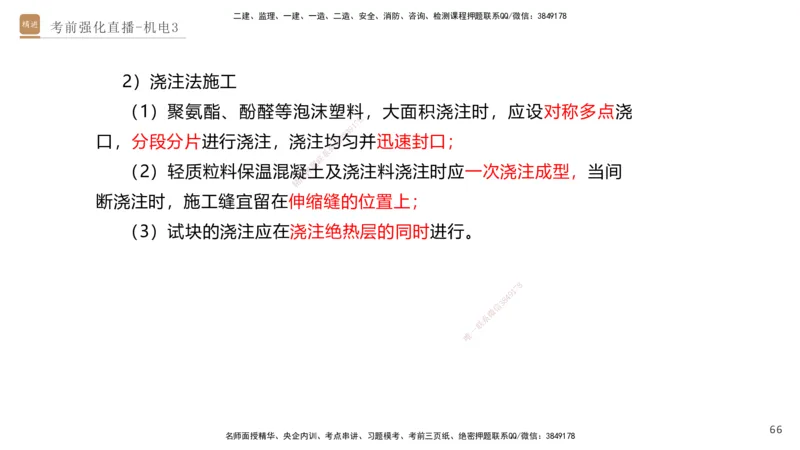

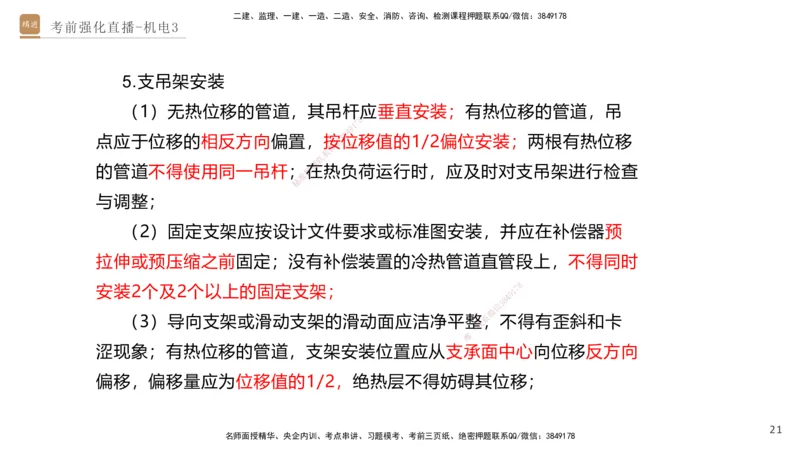

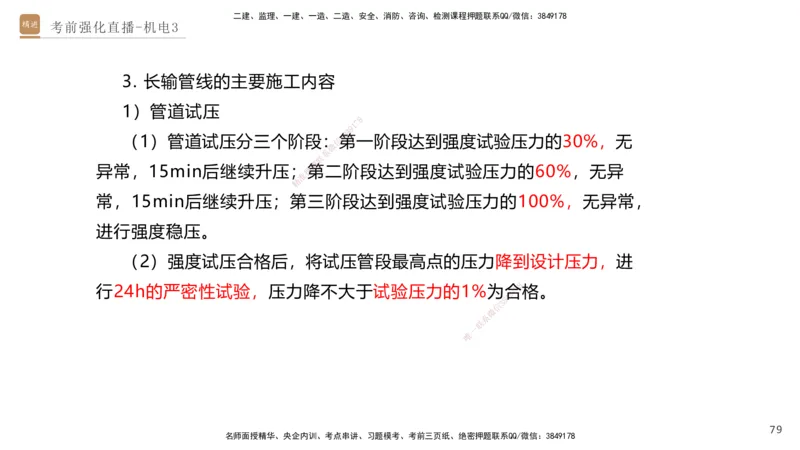

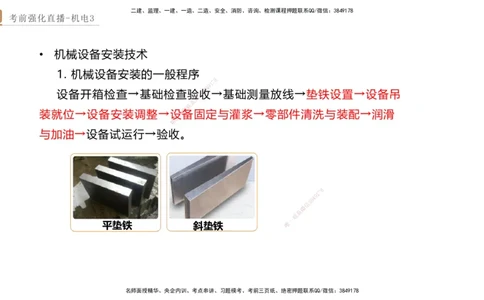

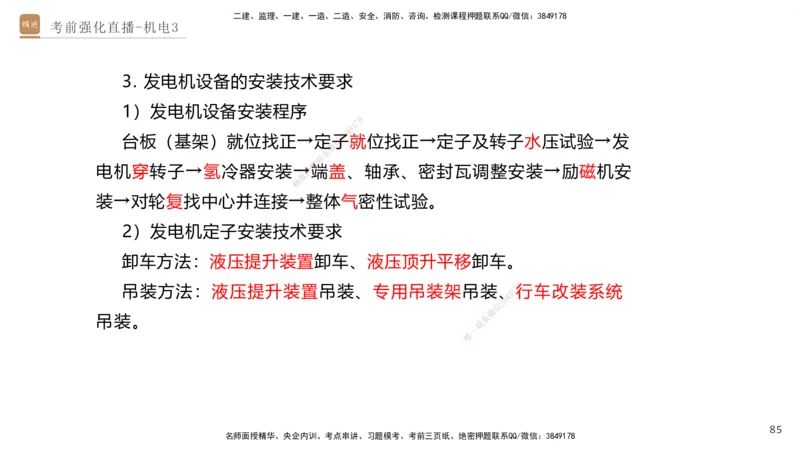

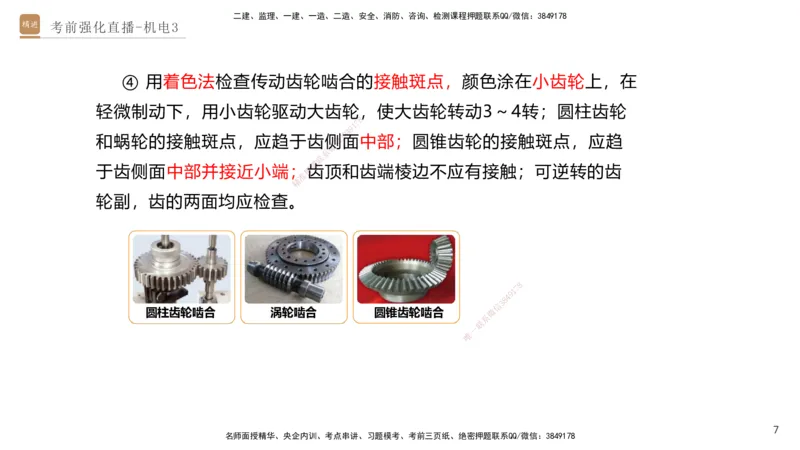

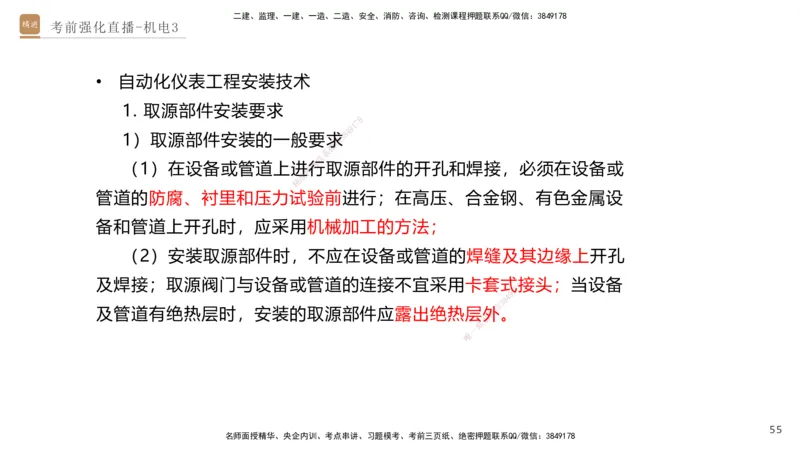

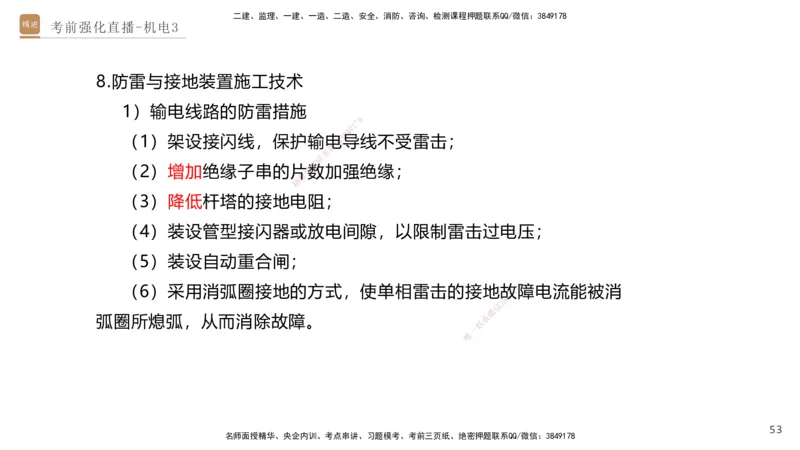

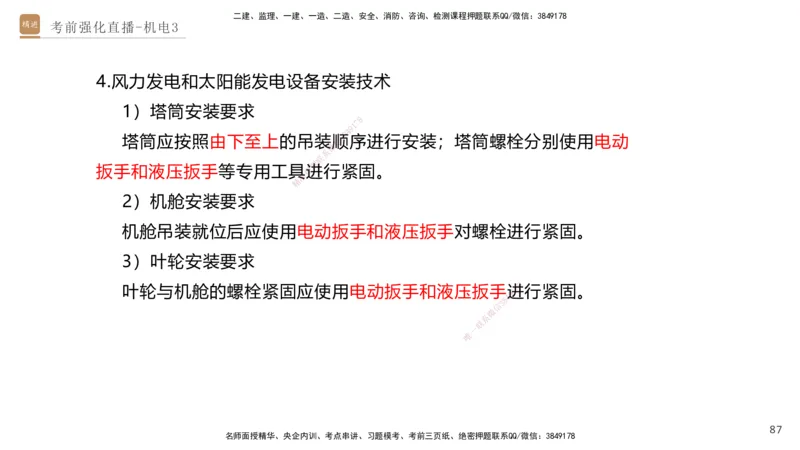

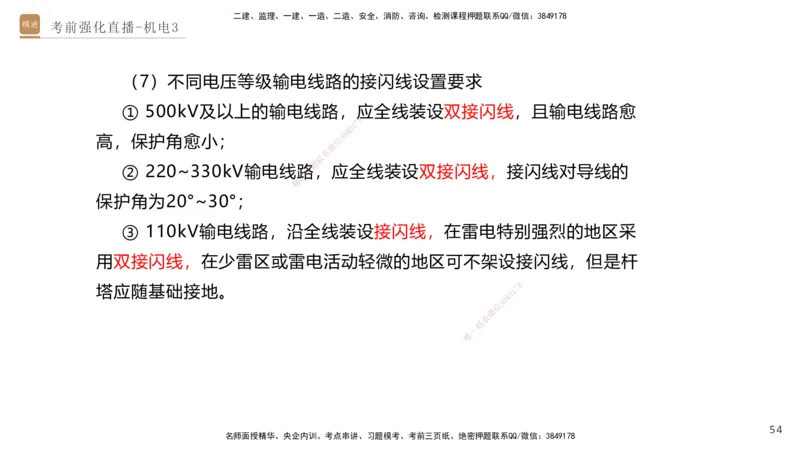

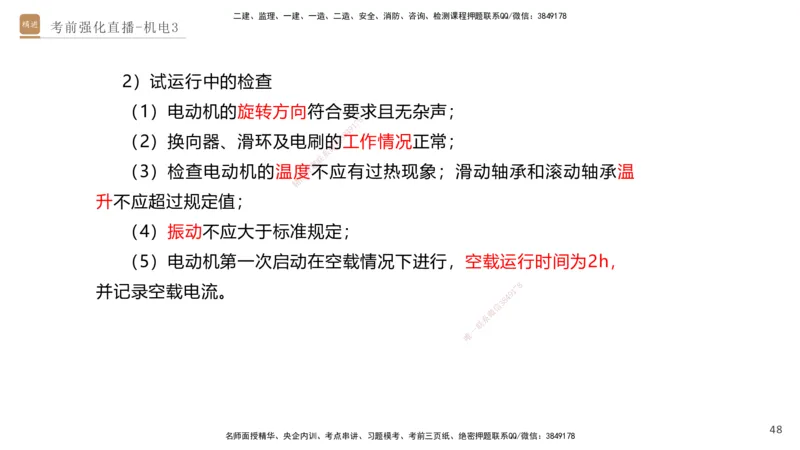

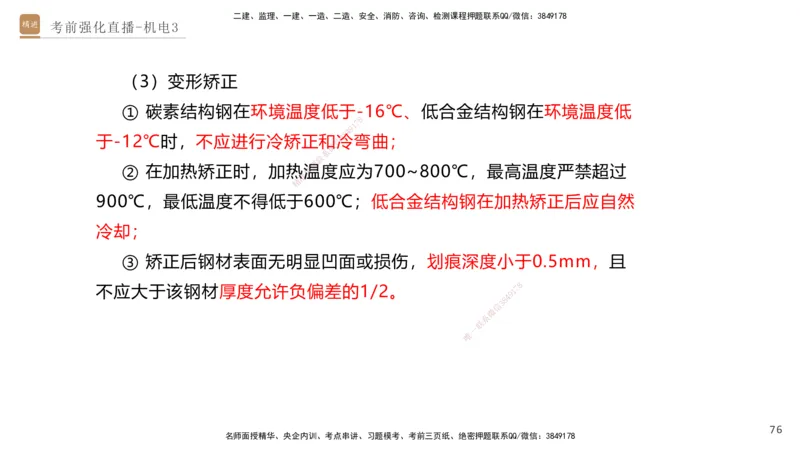

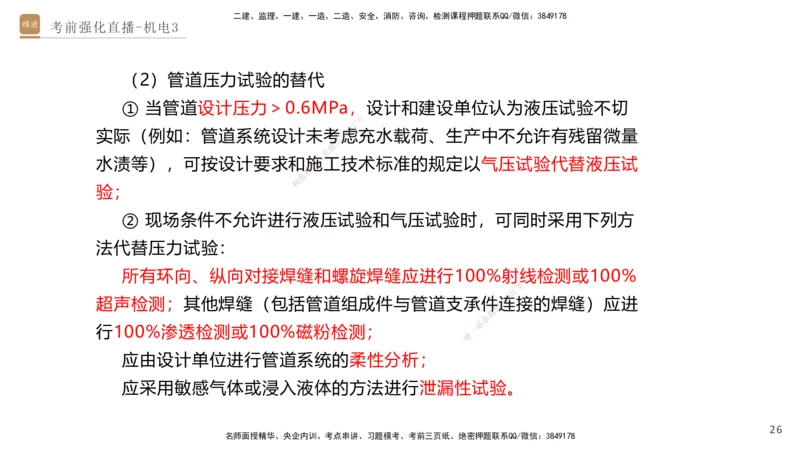

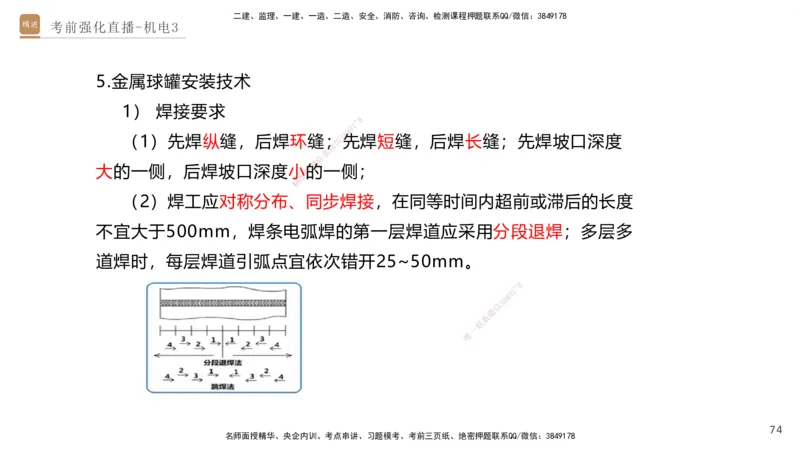

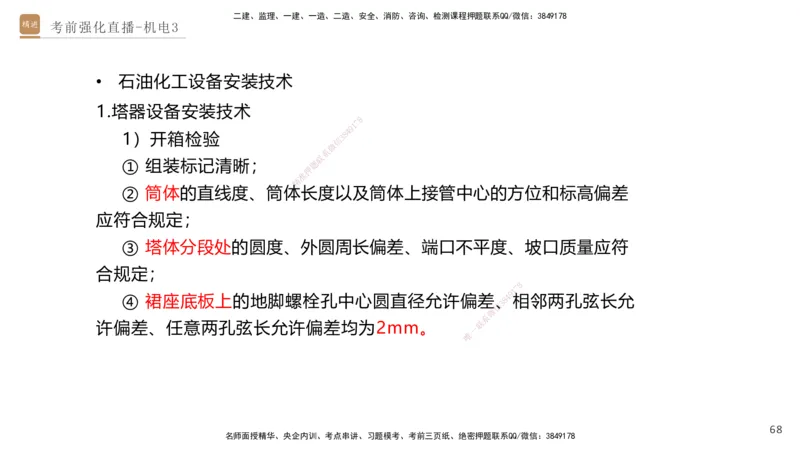

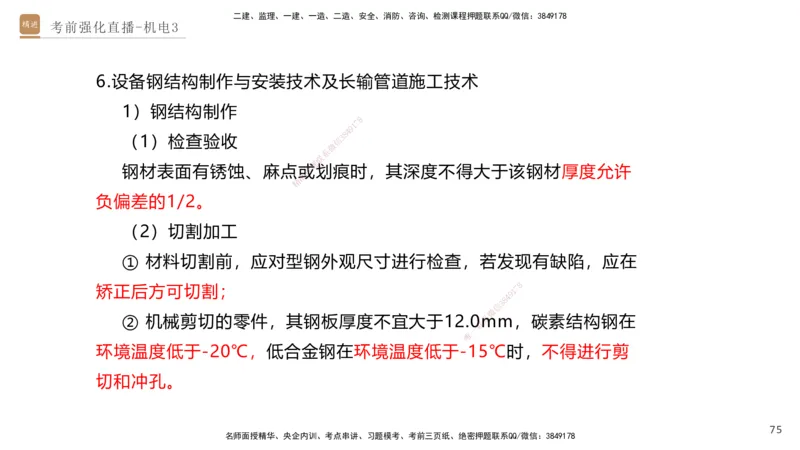

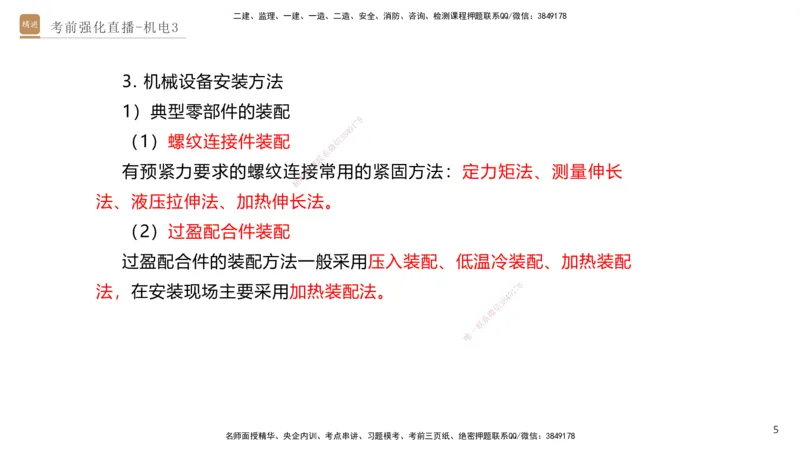

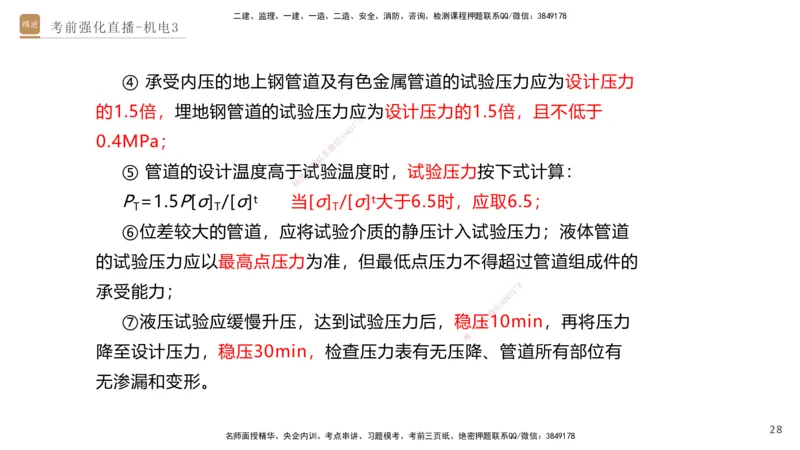

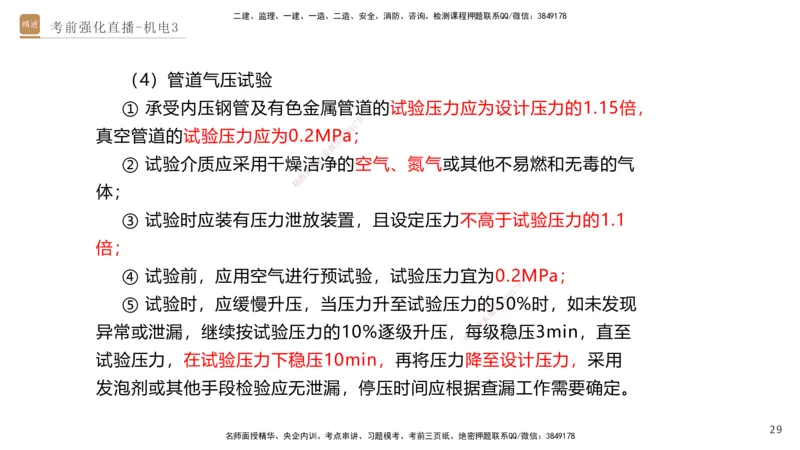

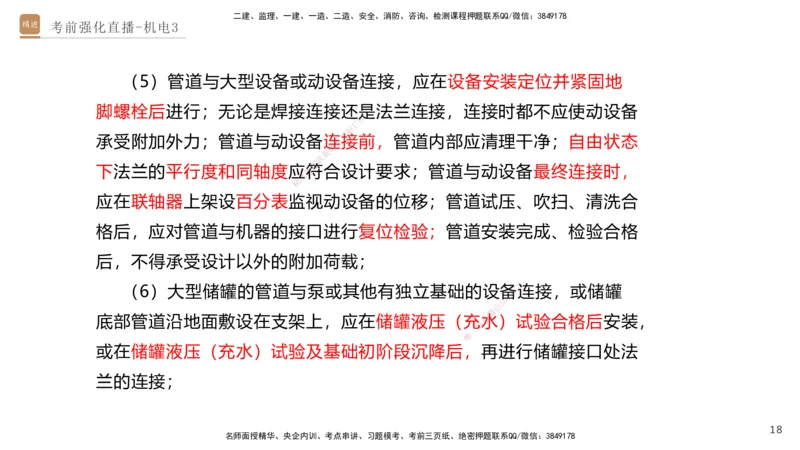

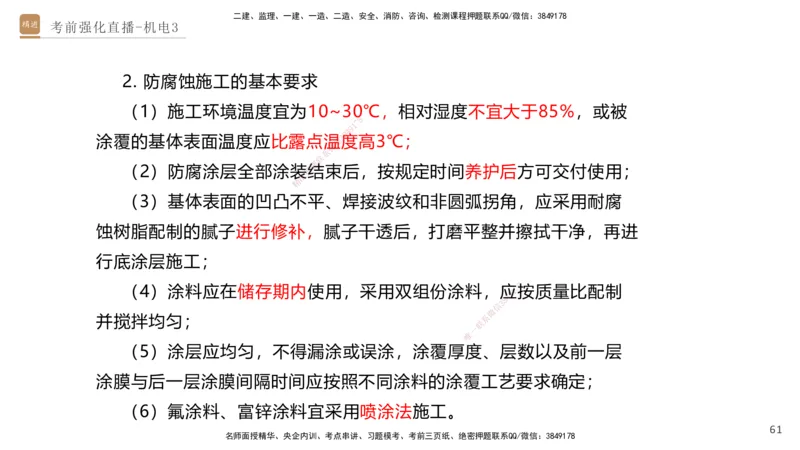

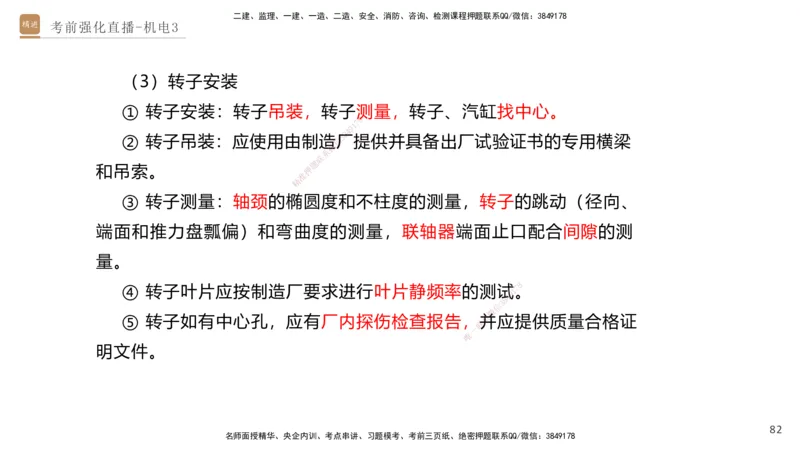

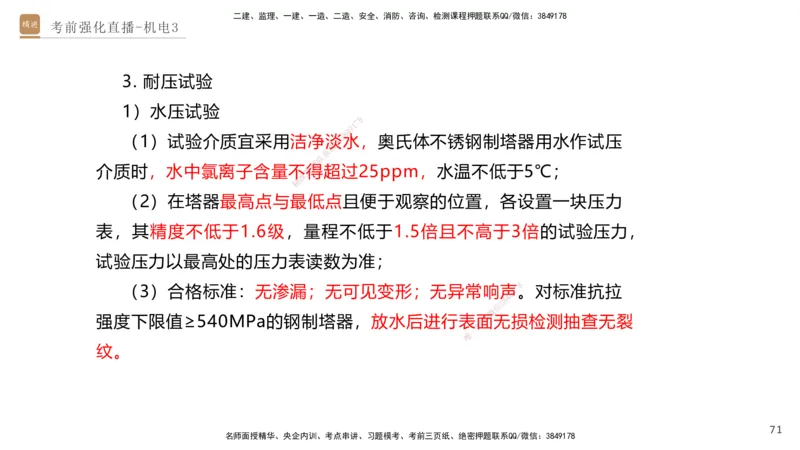

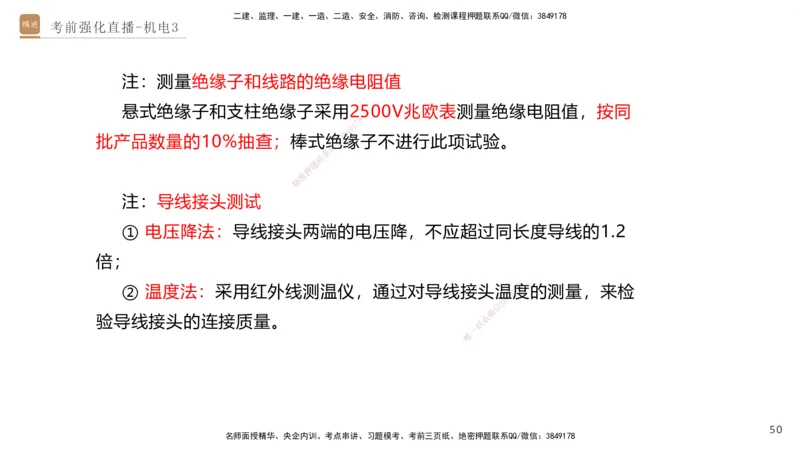

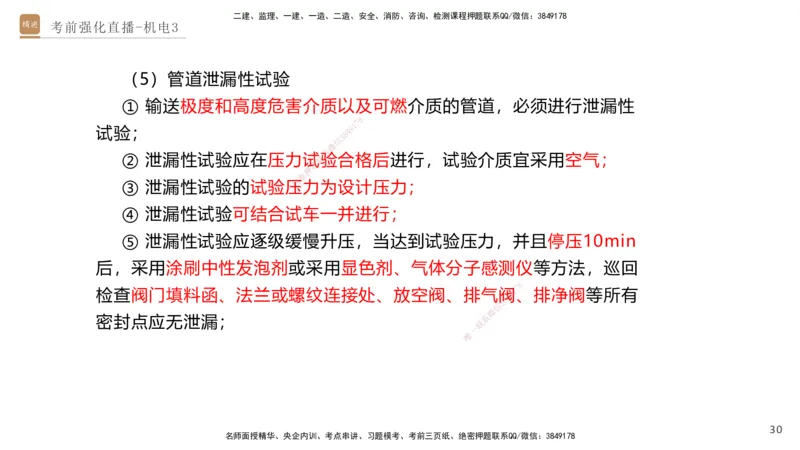

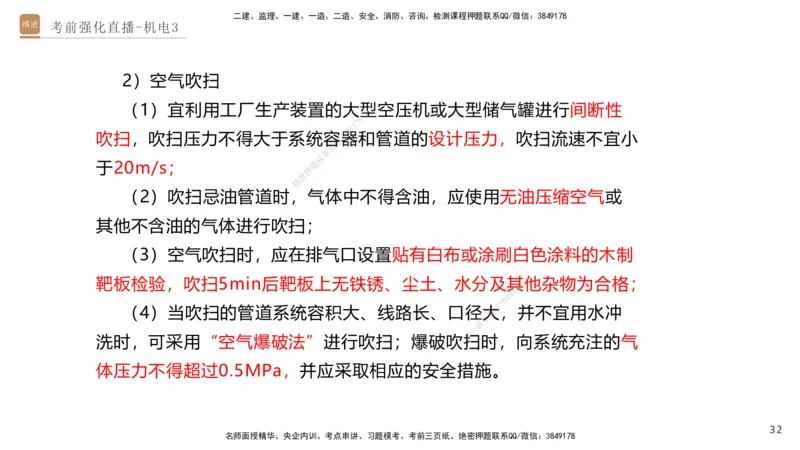

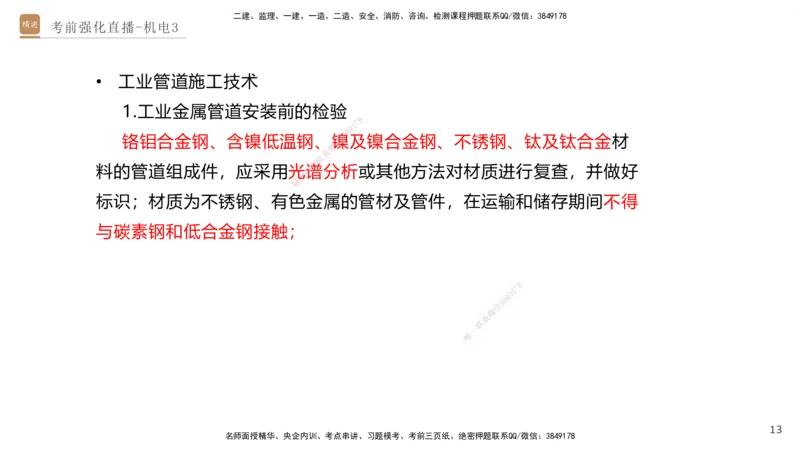

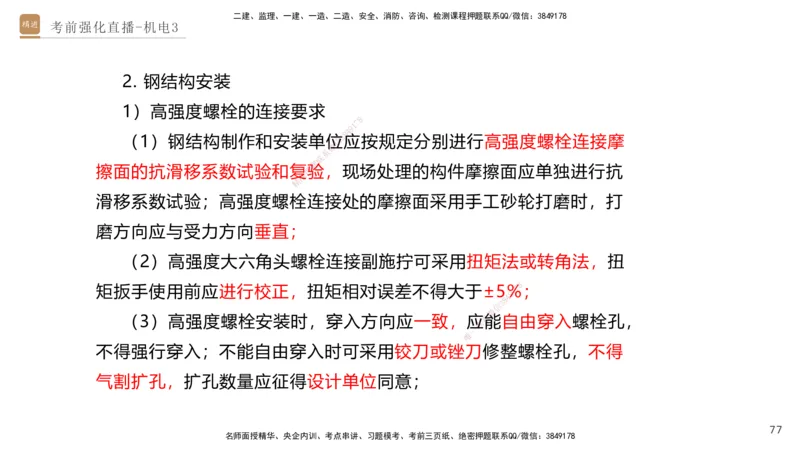

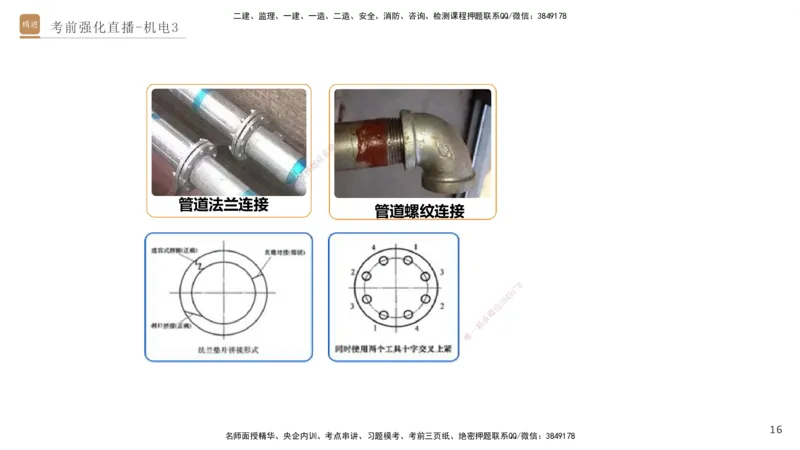

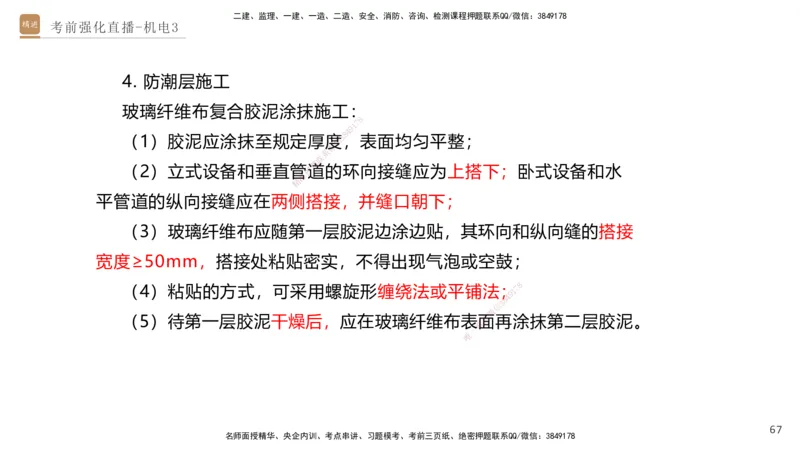

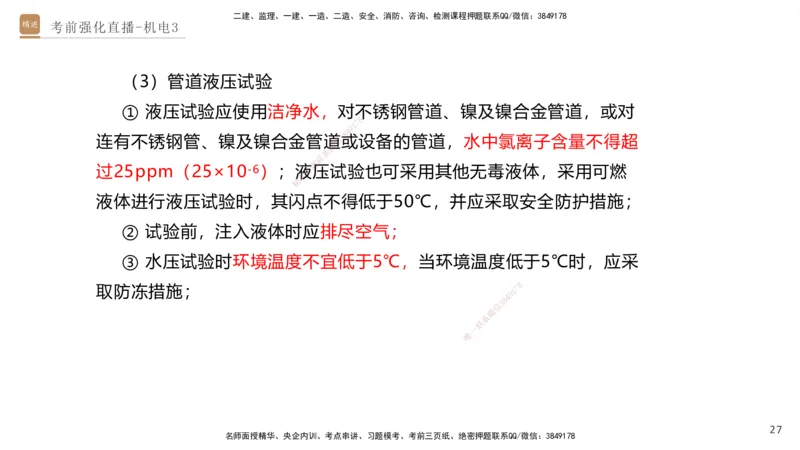

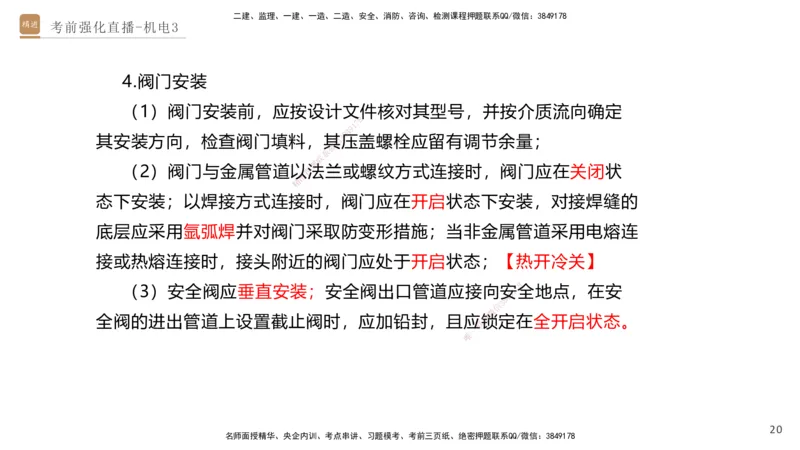

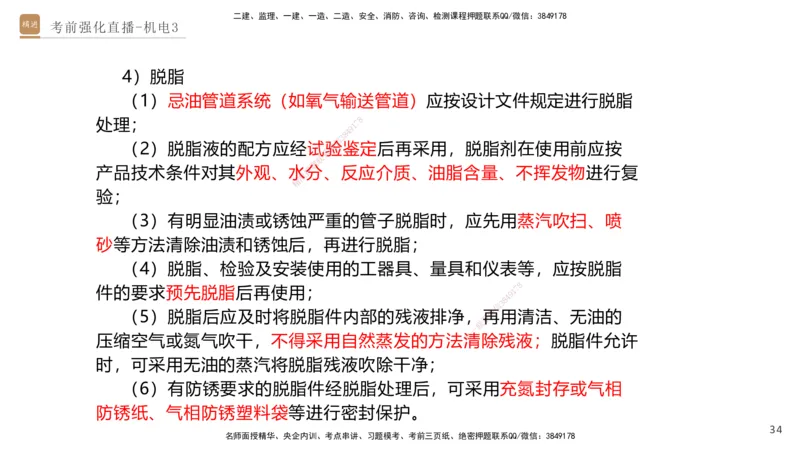

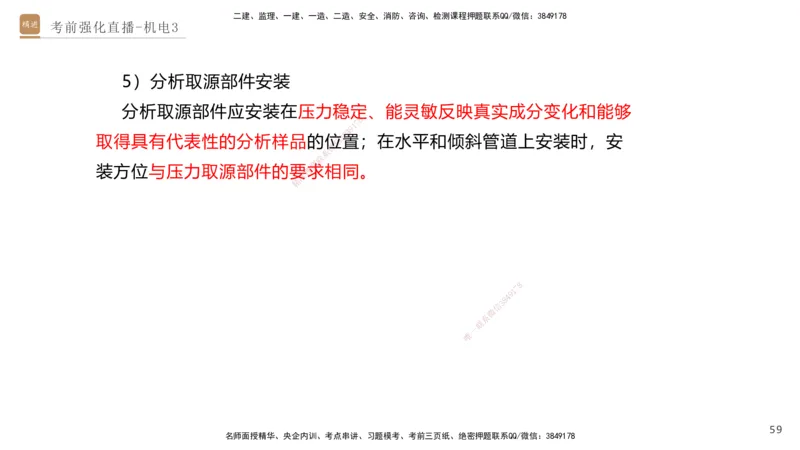

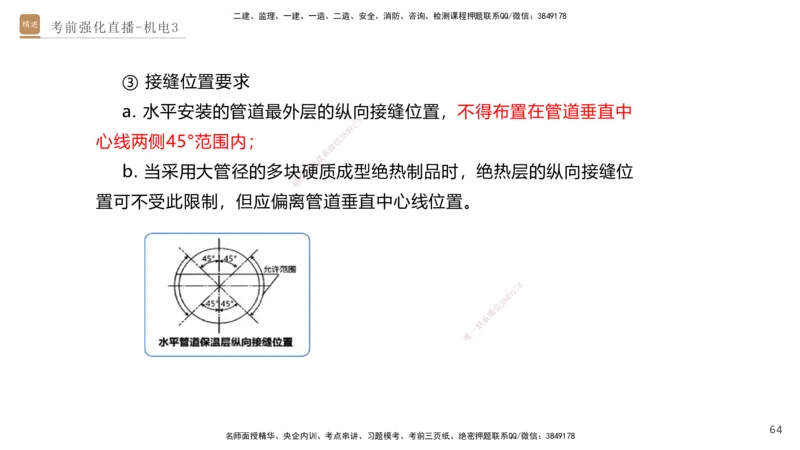

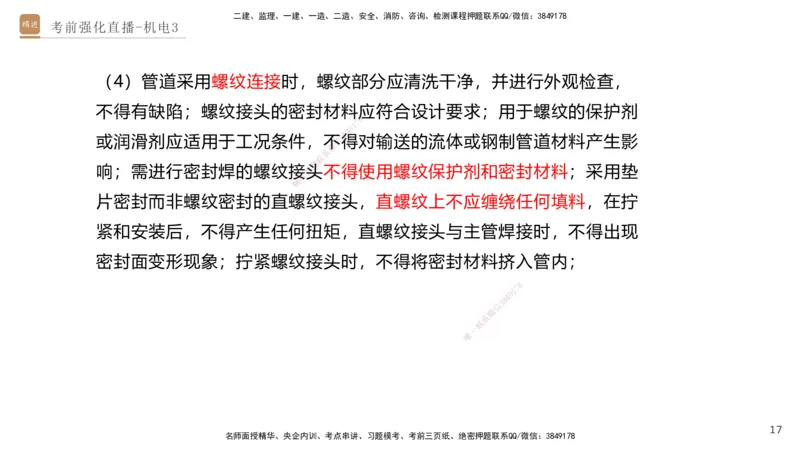

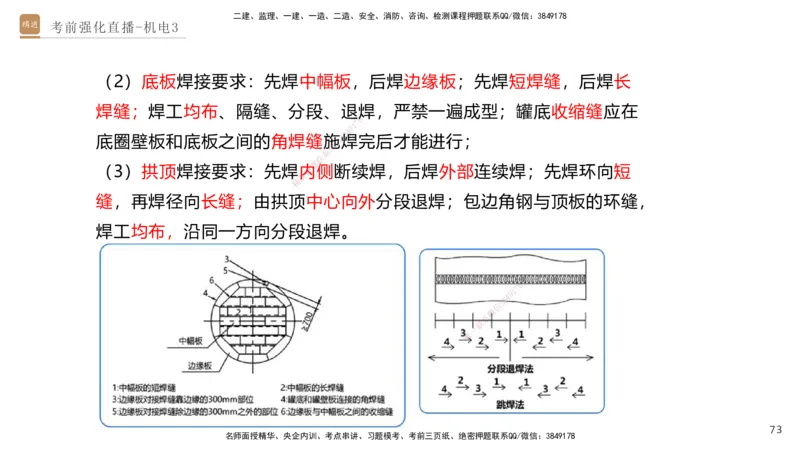

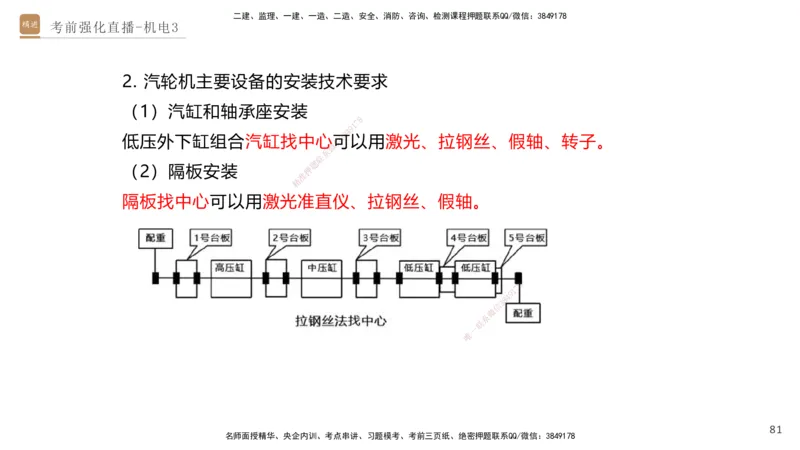

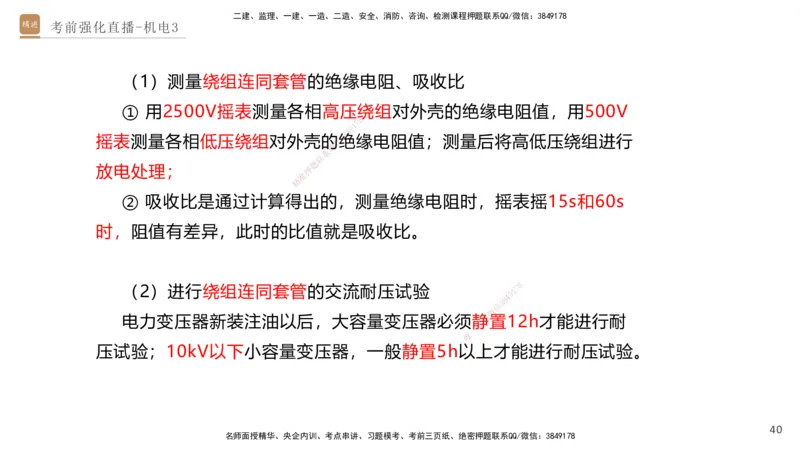

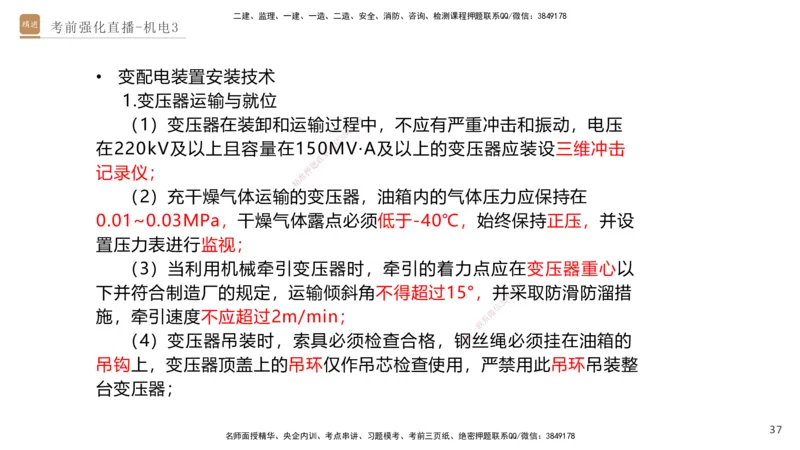

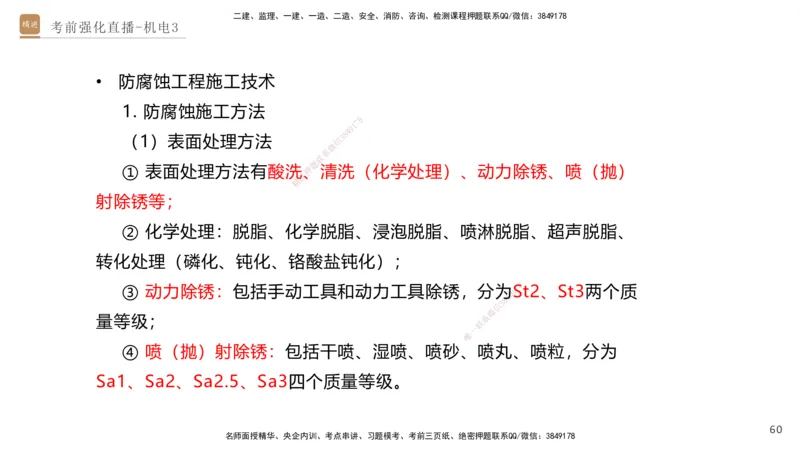

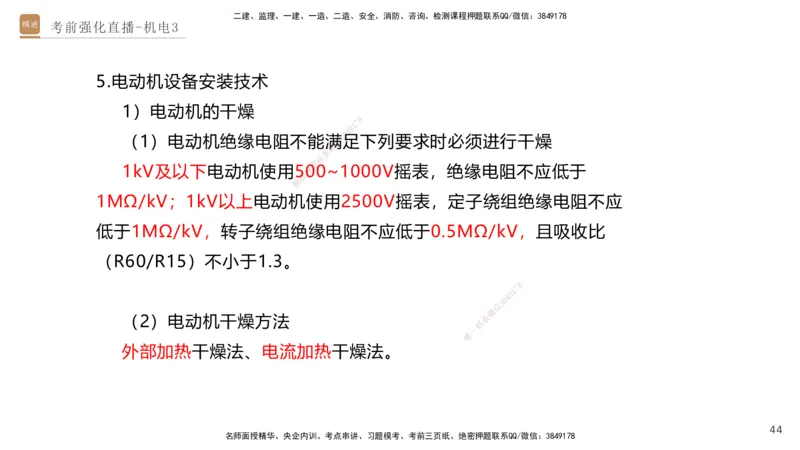

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 考 前 强 化 机 电 工 程 管 理 与8 实 务 7 1 9 4 8 3 信 微 系 联 一 唯 演讲老师:石莉 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 2 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 机械设备安装技术 1. 机械设备安装的一般程序 8 7 1 9 4 8 设备开箱检查→基础检查验信收3 →基础测量放线→垫铁设置→设备吊 微 系 联 题 装就位→设备安装调整→设押备固定与灌浆→零部件清洗与装配→润滑 准 精 与加油→设备试运行→验收 。 8 1 7 9 8 4 信 3 微 系 联 一 平垫铁 斜垫铁 唯 3 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 机械设备安装的主要工序 1)垫铁设置 8 7 1 9 4 8 垫铁的作用:一是通过调整垫信 3铁的厚度找正调平机械设备;二是能把 微 系 联 题 设备重量、工作载荷和拧紧押地脚螺栓产生的预紧力通过垫铁均匀地传 准 精 递到基础。 2)设备灌浆 8 一次灌浆是在设备粗找正后,对地脚 螺栓预留孔进行1 7 的灌浆;二次 9 8 4 信 3 微 灌浆是设备精找正、地脚螺栓紧固、检测项 目合格系后对设备底座和基础 联 一 唯 间进行的灌浆。 4 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3. 机械设备安装方法 1)典型零部件的装配 8 7 1 9 4 8 (1)螺纹连接件装配 信 3 微 系 联 题 有预紧力要求的螺纹连接押 常用的紧固方法:定力矩法、测量伸长 准 精 法、液压拉伸法、加热伸长 法。 (2)过盈配合件装配 过盈配合件的装配方法一般采用压入装配、低温冷装配、加热装配 8 法,在安装现场主要采用加热装配法。 1 7 9 8 4 信 3 微 系 联 一 唯 5 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)齿轮装配 ① 齿轮装配时,齿轮基准面端面与轴肩或定位套端面应靠紧贴合; 8 7 1 9 4 8 且用0.05mm塞尺检查不应塞入信 3;基准端面与轴线的垂直度应符合传 微 系 联 题 动要求; 押 准 精 ② 相互啮合的圆柱齿轮副的轴向错位应符合要求: 8 齿宽B≤100mm时,轴向错位应≤5% B; 1 7 9 8 4 信 3 微 齿宽B>100mm时,轴向错位应≤5mm 。 系 联 一 唯 ③ 用压铅法检查齿轮的啮合间隙,铅丝直径 不宜超过间隙的3倍, 铅丝长度不应小于5个齿距,沿齿宽方向应均匀放置至少2根铅丝; 6 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 ④ 用着色法检查传动齿轮啮合的接触斑点,颜色涂在小齿轮上,在 轻微制动下,用小齿轮驱动大齿轮,使大齿轮转动3~4转;圆柱齿轮 8 7 1 9 4 8 和蜗轮的接触斑点,应趋于齿侧信 3面中部;圆锥齿轮的接触斑点,应趋 微 系 联 题 于齿侧面中部并接近小端;押齿顶和齿端棱边不应有接触;可逆转的齿 准 精 轮副,齿的两面均应检查。 8 1 7 9 8 4 信 3 圆柱齿轮啮合 涡轮啮合 圆锥齿轮 啮合 微 系 联 一 唯 7 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4)联轴器装配 联轴器装配时,两轴心径向位移、两轴线倾斜、端面间隙应符合要求: ① 将两个半联轴器暂时互相连7 8接,应在圆周上画出对准线或装设专用 1 9 4 8 3 信 工具,可采用塞尺测量、塞尺和微 专用工具测量或百分表和专用工具测量。 系 联 题 ② 将两个半联轴器一起转押 动,每转90°测量一次,并记录5个位置的径 准 精 向位移测量值和位于同一直径两端测点的轴向测量值; ③ 测量联轴器端面间隙时, 应将两轴的轴向相对施加适当的推力,消 除轴向窜动的间隙后,再测量其端 面间隙。 8 1 7 9 8 4 信 3 微 系 联 一 唯 8 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (5)滑动轴承装配 ① 瓦背与轴承座孔的接触要求、上下轴瓦中分面的接合情况、轴瓦内孔与 8 7 轴颈的接触点数,应符合随机技术文9 1件的规定; 4 8 3 信 微 对于厚壁轴瓦,在未拧紧螺栓系时,用0.05mm塞尺从外侧检查上下轴瓦接 联 题 押 合面,任何部位塞入深度应不准大于接合面宽度的1/3; 精 对于薄壁轴瓦,在装配后,在中分面处用0.02mm塞尺检查,不应塞入, 薄壁轴瓦的接触面不宜研刮; ② 轴颈与轴瓦的侧间隙可用塞尺检查,单侧间隙为顶间隙的1/2~2/3; 轴颈与轴瓦的顶间隙可用压铅法检查, 铅丝直径不宜大于顶间隙的3倍。 8 1 7 9 8 4 信 3 微 系 联 一 唯 9 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (6)滚动轴承装配 ① 采用压装法装配时,压入力应通过专用工具或在固定圈上垫以软金属棒、 8 7 1 9 金属套传递,不得通过轴承的滚动体8 4和保持架传递; 3 信 微 系 ② 采用温差法装配时,应均联匀地改变轴承的温度,加热温度不应高于 题 押 准 精 120℃,冷却温度不应低于-80℃; ③ 轴承外圈与轴承座孔在对称 于中心线120°范围内、与轴承盖孔在对称于 中心线90°范围内应均匀接触,且用0 .03mm的塞尺检查时,不得塞入轴承外 圈宽度的1/3; 8 1 7 ④ 轴承装配后应转动灵活,采用润滑脂润滑的轴承,应在9 轴承1/2空腔内 8 4 信 3 微 加注润滑脂,采用稀油润滑的轴承,不应加注润 滑脂。 系 联 一 唯 10 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)垫铁的设置要求 (1)垫铁与设备基础应接触良好;每组垫铁放置整齐平稳并接触良好; 8 7 (2)每个地脚螺栓旁边至少应有9 1一组垫铁,并应设置在靠近地脚螺栓和底 4 8 3 信 微 座主要受力部位下方; 系 联 题 押 (3)设备底座有接缝处的准两侧应各设置一组垫铁,每组垫铁的块数不宜 精 超过5块; (4)放置平垫铁,厚的放在下 面,薄的放在中间,每块垫铁的厚度不宜小 于2mm; (5)垫铁端面应露出设备底面外缘, 平垫铁宜露出10~30mm, 斜垫铁宜 8 1 7 9 8 4 露出10~50mm,垫铁组伸入设备底座底面的 长度应超过 信 设3 备地脚螺栓的中心; 微 系 (6)除铸铁垫铁外,设备调整完毕后各垫铁 相互间一 联 用定位焊焊牢。 唯 11 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3)影响设备安装精度的因素 8 7 1 影响因素 对安装精4 9度的影响主要是…… 8 3 信 微 系 设备基础 强联度、沉降、抗振性能 题 押 准 垫铁埋设 精 承载面积、接触情况 设备灌浆 强度、密实度 地脚螺栓 紧 固力、垂直度 设备制造 加工精度 、装配精度 8 设备基准件 安装精 度 1 7 9 8 4 信 3 微 系 测量误差 仪器精度、基准 精度联 一 唯 环境因素 基础温度变形、设备温度变形、恶劣环境场所 12 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 工业管道施工技术 1.工业金属管道安装前的检验 8 7 1 9 4 8 铬钼合金钢、含镍低温钢、信镍3 及镍合金钢、不锈钢、钛及钛合金材 微 系 联 题 料的管道组成件,应采用光押谱分析或其他方法对材质进行复查,并做好 准 精 标识;材质为不锈钢、有色 金属的管材及管件,在运输和储存期间不得 与碳素钢和低合金钢接触; 8 1 7 9 8 4 信 3 微 系 联 一 唯 13 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2.阀门检验 (1)阀门应进行外观检查 8 7 1 9 4 阀体完好,开启机构灵活,阀3 8杆无歪斜、变形、卡涩等现象,标牌 信 微 系 联 齐全。 题 押 准 精 (2)阀门应进行壳体压力试验和密封试验 ① 壳体压力试验和密封试验应以洁净水为介质,不锈钢阀门试验时, 水中氯离子含量不得超过25ppm(25×10-6); ② 壳体压力试验的试验压力为阀门 在20℃时最大允 8 许工作压力的 1 7 9 8 4 信 3 1.5倍,密封试验为阀门在20℃时最大允许 工作压力微的1.1倍,持续时 系 联 一 唯 间不少于5min,试验温度为5~40℃,低于5℃ 采取升温措施; ③ 安全阀校验应委托有资质的检验机构进行整定压力调整和密封 试验,安全阀校验应做好记录、铅封,并出具校验报告。 14 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3.管道敷设及连接 (1)管道连接时,不得强力对口,端面的间隙、偏差、错口或不 8 7 1 9 4 8 同心等缺陷不得采用加热管子、信 3加偏垫等方法消除; 微 系 联 题 (2)埋地管道防腐层施押工应在管道安装前进行,焊缝部位未经试 准 精 压合格不得防腐,在运输和 安装时要保护防腐层不被损坏; (3)管道采用法兰连接时, 法兰密封面及密封垫片不得有划痕、 斑点等缺陷;大直径密封垫片需要拼接时,应采用斜口搭接或迷宫式拼 8 接,不得平口对接;法兰螺栓孔应跨中布 置;法兰连接1 7应与钢制管道同 9 8 4 信 3 微 心,螺栓应能自由穿入;法兰平面之间应保 持平行系,接头的歪斜不得用 联 一 唯 强紧螺栓的方法消除;法兰连接应使用同一规格 螺栓,安装方向应一致, 螺栓应对称紧固; 15 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 管道法兰连接 管道螺纹连接 8 1 7 9 8 4 信 3 微 系 联 一 唯 16 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4)管道采用螺纹连接时,螺纹部分应清洗干净,并进行外观检查, 不得有缺陷;螺纹接头的密封材料应符合设计要求;用于螺纹的保护剂 8 7 1 9 4 8 或润滑剂应适用于工况条件,不信 3得对输送的流体或钢制管道材料产生影 微 系 联 题 响;需进行密封焊的螺纹接押头不得使用螺纹保护剂和密封材料;采用垫 准 精 片密封而非螺纹密封的直螺 纹接头,直螺纹上不应缠绕任何填料,在拧 紧和安装后,不得产生任何扭矩 ,直螺纹接头与主管焊接时,不得出现 密封面变形现象;拧紧螺纹接头时,不得将密封材料挤入管内; 8 1 7 9 8 4 信 3 微 系 联 一 唯 17 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (5)管道与大型设备或动设备连接,应在设备安装定位并紧固地 脚螺栓后进行;无论是焊接连接还是法兰连接,连接时都不应使动设备 8 7 1 9 4 8 承受附加外力;管道与动设备连信 3接前,管道内部应清理干净;自由状态 微 系 联 题 下法兰的平行度和同轴度应押符合设计要求;管道与动设备最终连接时, 准 精 应在联轴器上架设百分表监 视动设备的位移;管道试压、吹扫、清洗合 格后,应对管道与机器的接口进 行复位检验;管道安装完成、检验合格 后,不得承受设计以外的附加荷载; 8 (6)大型储罐的管道与泵或其他有独 立基础的设备1 7连接,或储罐 9 8 4 信 3 微 底部管道沿地面敷设在支架上,应在储罐液 压(充系水)试验合格后安装, 联 一 唯 或在储罐液压(充水)试验及基础初阶段沉降后 ,再进行储罐接口处法 兰的连接; 18 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 大型储罐管道连接 管道与设备连接 8 1 7 9 8 4 信 3 微 系 联 一 唯 19 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4.阀门安装 (1)阀门安装前,应按设计文件核对其型号,并按介质流向确定 8 7 1 9 4 8 其安装方向,检查阀门填料,其信 3压盖螺栓应留有调节余量; 微 系 联 题 (2)阀门与金属管道以押法兰或螺纹方式连接时,阀门应在关闭状 准 精 态下安装;以焊接方式连接 时,阀门应在开启状态下安装,对接焊缝的 底层应采用氩弧焊并对阀门采取 防变形措施;当非金属管道采用电熔连 接或热熔连接时,接头附近的阀门应处于开启状态;【热开冷关】 8 (3)安全阀应垂直安装;安全阀出口 管道应接向安1 7全地点,在安 9 8 4 信 3 微 全阀的进出管道上设置截止阀时,应加铅封 ,且应系锁定在全开启状态。 联 一 唯 20 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 5.支吊架安装 (1)无热位移的管道,其吊杆应垂直安装;有热位移的管道,吊 8 7 1 9 4 8 点应于位移的相反方向偏置,按信 3位移值的1/2偏位安装;两根有热位移 微 系 联 题 的管道不得使用同一吊杆;押在热负荷运行时,应及时对支吊架进行检查 准 精 与调整; (2)固定支架应按设计文件 要求或标准图安装,并应在补偿器预 拉伸或预压缩之前固定;没有补偿装置的冷热管道直管段上,不得同时 8 安装2个及2个以上的固定支架; 1 7 9 8 4 信 3 微 (3)导向支架或滑动支架的滑动面应洁 净平整系,不得有歪斜和卡 联 一 唯 涩现象;有热位移的管道,支架安装位置应从支 承面中心向位移反方向 偏移,偏移量应为位移值的1/2,绝热层不得妨碍其位移; 21 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 6.管道系统试压 1)管道试验前应具备的条件 8 7 1 9 4 8 (1) 试验范围内的管道安装信 3工程已按设计图纸全部完成,安装质 微 系 联 题 量符合设计及有关标准规定押;管道的防腐和绝热在试验前可部分完成或 准 精 不完成,但焊缝和管道的待 检部位在试验前不得进行防腐和绝热; (2) 试验方案已经过批准, 并已进行了技术和安全交底;压力试 验所需的液体、气体等试验介质已准备充足; 8 (3)在压力试验前,相关资料已经建 设单位和有关1 7部门复查,包 9 8 4 信 3 微 括:管道元件的质量证明文件、管道元件的 检验或系试验记录、管道加工 联 一 唯 和安装记录、焊接检查记录、检验报告和热处理 记录、管道轴测图、设 计变更及材料代用文件; 22 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4) 管道上的膨胀节已设置了临时约束装置或采用临时短管代替; 管道上的安全阀、爆破片、仪表元件等已拆下或已隔离; 8 7 1 9 4 8 (5)试验用压力表已经校验且信 3在检验周期内,精度不低于1.6级,表 微 系 联 题 的满刻度值为被测最大压力押的1.5~2倍,数量不少于2块; 准 精 (6)管道已按试验方案进行 了加固; (7)待试管道与无关系统已用 盲板或其他隔离措施隔离。 8 1 7 9 8 4 信 3 微 系 联 一 唯 23 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)管道压力试验要求 (1)管道压力试验基本要求 8 7 1 9 4 8 压力试验以液体或气体为介信质3 ,对管道逐步加压到试验压力,以检 微 系 联 题 验管道的强度和严密性;压押力试验在管道安装完毕、热处理和无损检测 准 精 合格后进行。 ①压力试验应以液体为试验介 质,当管道设计压力≤0.6MPa 时, 也可采用气体为试验介质,但应采取可靠、有效的安全措施; 8 ②脆性材料严禁使用气体进行压力试 验,压力试验温1 7 度严禁接近金 9 8 4 信 3 微 属材料的脆性转变温度; 系 联 一 唯 24 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 ③ 进行压力试验时,要划定禁区,无关人员不得进入; ④ 试验过程发现泄漏时,不得带压处理,消除缺陷后应重新进行试 8 7 1 9 4 8 验; 信 3 微 系 联 题 ⑤ 试验结束后,应及时押拆除盲板、膨胀节临时约束装置; 准 精 ⑥ 试验介质的排放应符合 环保要求; ⑦ 压力试验完毕,不得在管 道上修补或增添物件;当在管道上修补 或增添物件时,应重新进行压力试验;经设计或建设单位同意,对采取 8 了预防措施并能保证结构完好的小修和增 添物件,可不1 7重新进行压力试 9 8 4 信 3 微 验; 系 联 一 唯 ⑧ 压力试验合格后,应及时填写“管道系统 压力试验记录”。 25 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (2)管道压力试验的替代 ① 当管道设计压力>0.6MPa,设计和建设单位认为液压试验不切 8 7 1 9 实际(例如:管道系统设计未考8虑4 充水载荷、生产中不允许有残留微量 3 信 微 系 联 水渍等),可按设计要求和施题 工技术标准的规定以气压试验代替液压试 押 准 精 验; ② 现场条件不允许进行液压 试验和气压试验时,可同时采用下列方 法代替压力试验: 所有环向、纵向对接焊缝和螺旋焊缝应进行100%射线检测或100% 8 1 7 9 超声检测;其他焊缝(包括管道组成件与 管道支承件 信 3连8 4 接的焊缝)应进 微 系 联 行100%渗透检测或100%磁粉检测; 一 唯 应由设计单位进行管道系统的柔性分析; 应采用敏感气体或浸入液体的方法进行泄漏性试验。 26 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)管道液压试验 ① 液压试验应使用洁净水,对不锈钢管道、镍及镍合金管道,或对 8 7 1 9 4 8 连有不锈钢管、镍及镍合金管道信 3或设备的管道,水中氯离子含量不得超 微 系 联 题 过25ppm(25×10-6);液押压试验也可采用其他无毒液体,采用可燃 准 精 液体进行液压试验时,其闪 点不得低于50℃,并应采取安全防护措施; ② 试验前,注入液体时应排 尽空气; ③ 水压试验时环境温度不宜低于5℃,当环境温度低于5℃时,应采 8 取防冻措施; 1 7 9 8 4 信 3 微 系 联 一 唯 27 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 ④ 承受内压的地上钢管道及有色金属管道的试验压力应为设计压力 的1.5倍,埋地钢管道的试验压力应为设计压力的1.5倍,且不低于 8 7 1 9 4 8 0.4MPa; 信 3 微 系 联 题 ⑤ 管道的设计温度高于押试验温度时,试验压力按下式计算: 准 精 P =1.5P[σ] /[σ]t 当 [σ] /[σ]t大于6.5时,应取6.5; T T T ⑥位差较大的管道,应将试验 介质的静压计入试验压力;液体管道 的试验压力应以最高点压力为准,但最低点压力不得超过管道组成件的 8 承受能力; 1 7 9 8 4 信 3 微 ⑦液压试验应缓慢升压,达到试验压力后 ,稳压系10min,再将压力 联 一 唯 降至设计压力,稳压30min,检查压力表有无压 降、管道所有部位有 无渗漏和变形。 28 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4)管道气压试验 ① 承受内压钢管及有色金属管道的试验压力应为设计压力的1.15倍, 8 7 1 9 真空管道的试验压力应为0.2MP8a4; 3 信 微 系 联 ② 试验介质应采用干燥洁题净的空气、氮气或其他不易燃和无毒的气 押 准 精 体; ③ 试验时应装有压力泄放装 置,且设定压力不高于试验压力的1.1 倍; ④ 试验前,应用空气进行预试验,试验压力宜为0.2MPa; 8 1 7 9 ⑤ 试验时,应缓慢升压,当压力升至 试 验压力的 信 53 8 4 0%时,如未发现 微 系 联 异常或泄漏,继续按试验压力的10%逐级升压,每一 级稳压3min,直至 唯 试验压力,在试验压力下稳压10min,再将压力降至设计压力,采用 发泡剂或其他手段检验应无泄漏,停压时间应根据查漏工作需要确定。 29 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (5)管道泄漏性试验 ① 输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性 8 7 1 试验; 4 9 8 3 信 微 系 ② 泄漏性试验应在压力试联验合格后进行,试验介质宜采用空气; 题 押 准 精 ③ 泄漏性试验的试验压力为设计压力; ④ 泄漏性试验可结合试车 一并进行; ⑤ 泄漏性试验应逐级缓慢升压 ,当达到试验压力,并且停压10min 后,采用涂刷中性发泡剂或采用显色剂、气体分子感测仪等方法,巡回 8 检查阀门填料函、法兰或螺纹连接处、放 空阀、排气阀9 1 7 、排净阀等所有 8 4 信 3 微 密封点应无泄漏; 系 联 一 唯 30 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 7.管道吹扫清洗 1)水冲洗 8 7 1 (1)水冲洗应使用洁净水,冲4 9 洗不锈钢、镍及镍合金钢管道时, 8 3 信 微 系 水中氯离子含量不得超过25p联pm(25×10-6); 题 押 准 (2)水冲洗流速不得低精 于1.5m/s,冲洗压力不得超过管道的设计 压力; (3)水冲洗排放管的截面积 不应小于被冲洗管道截面积的60%, 排水时不得形成负压; (4)水冲洗应连续进行,当设计无 规 定时,排出口 1 7的8 水色和透明度 9 8 4 信 3 应与入口处目测一致;管道冲洗合格后,应 及时将管微内积水排净,并应 系 联 一 及时吹干; 唯 (5)锈蚀和污染严重的管道,可使用高压水分段冲洗以达到清洁的 目的。 31 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)空气吹扫 (1)宜利用工厂生产装置的大型空压机或大型储气罐进行间断性 8 7 1 9 4 吹扫,吹扫压力不得大于系统容3 8器和管道的设计压力,吹扫流速不宜小 信 微 系 联 于20m/s; 题 押 准 精 (2)吹扫忌油管道时,气体中不得含油,应使用无油压缩空气或 其他不含油的气体进行吹扫; (3)空气吹扫时,应在排气口设置贴有白布或涂刷白色涂料的木制 靶板检验,吹扫5min后靶板上无铁锈、 尘土、水分及其 8 他杂物为合格; 1 7 9 8 4 信 3 (4)当吹扫的管道系统容积大、线路长 、口径大微 ,并不宜用水冲 系 联 一 唯 洗时,可采用“空气爆破法”进行吹扫;爆破 吹 扫时,向系统充注的气 体压力不得超过0.5MPa,并应采取相应的安全措施。 32 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3)蒸汽吹扫 (1)蒸汽管道吹扫前,管道系统的绝热工程应已完成; 8 7 1 9 4 (2)为蒸汽吹扫安装的临时3 8管道,应按正式蒸汽管道安装技术要 信 微 系 联 求进行施工,安装质量要求与题 正式蒸汽管道相同,临时管道吹扫干净后, 押 准 精 方可用于正式蒸汽管道的吹扫; (3)蒸汽管道应以大流量蒸汽进行吹扫,流速不小于30m/s;吹 扫前先进行暖管、及时疏水,暖管时应检查管道的热位移,有异常时应 及时处理; 8 1 7 9 8 4 信 3 (4)蒸汽吹扫时,管道上及其附近不得 放置易燃微 、易爆物品及其 系 联 一 唯 他杂物; (5)蒸汽吹扫应按加热、冷却、再加热的顺序循环进行,采取每 次吹扫一根、轮流吹扫的方法。 33 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4)脱脂 (1)忌油管道系统(如氧气输送管道)应按设计文件规定进行脱脂 处理; 7 8 1 9 4 8 3 信 (2)脱脂液的配方应经试验微 鉴定后再采用,脱脂剂在使用前应按 系 联 题 产品技术条件对其外观、水押分、反应介质、油脂含量、不挥发物进行复 准 精 验; (3)有明显油渍或锈蚀严重 的管子脱脂时,应先用蒸汽吹扫、喷 砂等方法清除油渍和锈蚀后,再进 行脱脂; (4)脱脂、检验及安装使用的工器具、量具和仪表等,应按脱脂 8 件的要求预先脱脂后再使用; 1 7 9 8 4 信 3 (5)脱脂后应及时将脱脂件内部的残液 排净,再微 用清洁、无油的 系 联 一 唯 压缩空气或氮气吹干,不得采用自然蒸发的方 法 清除残液;脱脂件允许 时,可采用无油的蒸汽将脱脂残液吹除干净; (6)有防锈要求的脱脂件经脱脂处理后,可采用充氮封存或气相 防锈纸、气相防锈塑料袋等进行密封保护。 34 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 5)化学清洗 (1)当进行管道化学清洗时,应与无关设备及管道进行隔离; 8 7 1 9 4 8 (2)化学清洗液的配方应经信 3试验鉴定后再采用; 微 系 联 题 (3)管道酸洗钝化应按押脱脂去油、酸洗、水洗、钝化、水洗、无 准 精 油压缩空气吹干的顺序进行 ;当采用循环方式进行酸洗时,管道系统应 预先进行空气试漏或液压试漏检 验合格; (4)对不能及时投入运行的化学清洗合格的管道,应采取封闭或 8 充氮保护措施。 1 7 9 8 4 信 3 微 系 联 一 唯 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 6)油清洗 (1)润滑、密封、控制系统的油管道,应在设备及管道酸洗合格 8 7 1 9 4 8 后、系统试运行前进行油清洗;信 3不锈钢管道的油系统管道宜采用蒸汽吹 微 系 联 题 净后再进行油清洗;经酸洗押钝化或蒸汽吹扫合格的油管道,宜在2周内 准 精 进行油清洗;在冬季或环境 温度较低的情况下进行油清洗时,应采取在 线预热装置或临时加热器等升温 措施; (2)油清洗应采用循环的方式进行,每8h应在40~70℃内反复升 8 降油温2~3次,并及时清洗或更换滤芯; 1 7 9 8 4 信 3 微 (3)当设计文件或产品技术文件无规定 时,管系道油清洗后应采用 联 一 唯 滤网检验; (4)油清洗合格的管道,采取封闭或充氮保护措施。 36 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 变配电装置安装技术 1.变压器运输与就位 (1)变压器在装卸和运输过程7 8中,不应有严重冲击和振动,电压 1 9 4 8 3 信 在220kV及以上且容量在150微MV·A及以上的变压器应装设三维冲击 系 联 题 记录仪; 押 准 精 (2)充干燥气体运输的变压器,油箱内的气体压力应保持在 0.01~0.03MPa,干燥气体露点 必须低于-40℃,始终保持正压,并设 置压力表进行监视; (3)当利用机械牵引变压器时,牵引的着力点应在变压器重心以 8 下并符合制造厂的规定,运输倾斜角不得 超过15°,并1采7 取防滑防溜措 9 8 4 信 3 施,牵引速度不应超过2m/min; 微 系 联 一 唯 (4)变压器吊装时,索具必须检查合格, 钢 丝绳必须挂在油箱的 吊钩上,变压器顶盖上的吊环仅作吊芯检查使用,严禁用此吊环吊装整 台变压器; 37 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (5)变压器基础的轨道应水平,轨距与轮距应配合,装有气体继电 器的变压器,除制造厂规定不需要设置安装坡度外,应使变压器顶盖沿 8 7 1 9 4 8 气体继电器的气流方向有1.0%~信 31.5%的升高坡度; 微 系 联 题 (6)用千斤顶顶升大型押变压器时,应将千斤顶放置在油箱千斤顶 准 精 支架部位,升降操作协调, 各点受力均匀,并及时垫好垫块。 8 1 7 9 8 4 信 3 微 系 联 一 唯 38 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2.变压器的交接试验 (1)绝缘油试验或SF 气体试验 6 8 7 1 9 4 8 (2)测量铁芯及夹件的绝缘信 3电阻 微 系 联 题 (3)测量绕组连同套管押的直流电阻 准 精 (4)测量绕组连同套管 的绝缘电阻、吸收比 (5)进行绕组连同套管的交 流耐压试验 (6)检查相位、所有分接的电压比、三相绕组的连接组别 8 (7)进行额定电压下的冲击合闸试验 1 7 9 8 4 信 3 微 系 联 一 唯 39 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (1)测量绕组连同套管的绝缘电阻、吸收比 ① 用2500V摇表测量各相高压绕组对外壳的绝缘电阻值,用500V 8 7 1 9 4 8 摇表测量各相低压绕组对外壳的信 3绝缘电阻值;测量后将高低压绕组进行 微 系 联 题 放电处理; 押 准 精 ② 吸收比是通过计算得出 的,测量绝缘电阻时,摇表摇15s和60s 时,阻值有差异,此时的比值就 是吸收比。 8 (2)进行绕组连同套管的交流耐压试 验 1 7 9 8 4 信 3 微 电力变压器新装注油以后,大容量变压器 必须静系置12h才能进行耐 联 一 唯 压试验;10kV以下小容量变压器,一般静置5h 以上才能进行耐压试验。 40 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)检查相位、所有分接的电压比、三相绕组的连接组别 可以采用直流感应法或交流电压法分别检测变压器三相绕组的极性 8 7 1 9 4 8 和连接组别。 信 3 微 系 联 题 押 准 精 (4)进行额定电压下的 冲击合闸试验 在额定电压下,变压器冲击 合闸试验应进行5次,每次间隔时间宜 为5min,其中750kV变压器在额定电压下,第一次冲击合闸后的带电 8 运行时间不应少于30min,其后每次合闸 后带电运行时1 7间可逐次缩短, 9 8 4 信 3 微 但不应少于5min。 系 联 一 唯 41 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3.送电试运行 (1)变压器第一次投入时,可全压冲击合闸,冲击合闸宜由高压侧 8 7 1 9 4 8 投入; 信 3 微 系 联 题 (2)变压器应进行5次空押载全压冲击合闸,应无异常情况;全电压 准 精 冲击合闸时,励磁涌流不应 引起保护装置的误动作; (3)油浸变压器带电后,检 查油系统所有焊缝和连接面不应有渗油 现象; 8 (4)变压器并联运行前,应核对好相 位; 1 7 9 8 4 信 3 微 (5)变压器试运行要注意空载电流,冲 击电流系,一、二次电压及 联 一 唯 温度,并做好试运行记录; (6)变压器空载运行24h,无异常情况,方可投入负荷运行。 42 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4.配电装置柜体的安装要求 (1)基础型钢安装的垂直度、水平度允许偏差,位置偏差及不平 8 7 1 9 4 8 行度,顶部平面等应符合规定;信 3基础型钢的接地应不少于两处,且连接 微 系 联 题 牢固、导通良好; 押 准 精 (2)柜体的接地应牢固 、可靠,以确保安全,装有电器的柜门应用 截面积≥4mm²裸铜软线与金属 柜体可靠连接; (3)将柜体按编号顺序安装在基础型钢上,再找平找正,柜体安 8 装垂直度允许偏差不应大于1.5‰,相互 间接缝不应大1 7于2mm,成列 9 8 4 信 3 微 盘面偏差不应大于5mm; 系 联 一 唯 (4)柜体安装完毕后,每台柜体均应单独与 基础型钢做接地保护 连接,以保证柜体接地牢固良好。 43 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 5.电动机设备安装技术 1)电动机的干燥 8 7 1 9 4 8 (1)电动机绝缘电阻不能满信 3足下列要求时必须进行干燥 微 系 联 题 1kV及以下电动机使用5押00~1000V摇表,绝缘电阻不应低于 准 精 1MΩ/kV;1kV以上电动机 使用2500V摇表,定子绕组绝缘电阻不应 低于1MΩ/kV,转子绕组绝缘电 阻不应低于0.5MΩ/kV,且吸收比 (R60/R15)不小于1.3。 8 1 7 9 8 4 信 3 微 (2)电动机干燥方法 系 联 一 唯 外部加热干燥法、电流加热干燥法。 44 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)电动机干燥的注意事项 ① 烘干温度缓慢上升,一般每小时温升5~8℃; 8 7 1 9 4 8 ② 干燥中严格控制温度,最信 3高允许温度应按绝缘材料的等级来确定, 微 系 联 题 一般铁芯和绕组的最高温度押应控制在70~80℃; 准 精 ③ 干燥时不允许使用水银 温度计测量温度,应用酒精温度计、电阻 温度计、温差热电偶; ④ 定时测定并记录干燥电源的电压和电流、绕组的绝缘电阻、绕组 8 温度、环境温度;测定时一定要断开电源 ,以免发生危1 7险; 9 8 4 信 3 微 ⑤ 当电动机绝缘电阻达到规范要求,在 同一温度系 下经5h稳定不变, 联 一 唯 认定干燥完毕。 45 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)电动机接线 ①电动机三相定子绕组按电源电压和电动机额定电压的不同,可接 8 7 1 9 4 8 成星形(Y)或三角形(Δ)两种信 3形式; 微 系 联 题 ②爆炸危险环境内电缆押引入防爆电动机,可采用柔性钢导管,其 准 精 与防爆电动机接线盒之间, 应按防爆要求加以配合; ③电缆引入装置或设备进线口 的密封应符合要求。 8 1 7 9 8 4 信 3 微 系 联 一 唯 46 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 6. 电动机试运行 1)试运行前的检查 8 7 (1)应用500V兆欧表测量电9 1动机绕组的绝缘电阻,对于380V异 4 8 3 信 微 步电动机应不低于0.5MΩ; 系 联 题 押 准 (2)检查电动机安装是精 否牢固,地脚螺栓是否全部拧紧; (3)电动机的保护接地线 必须连接可靠,铜芯接地线截面不小于 4mm²,并有防松弹簧垫圈; (4)检查电动机与传动机械的联轴器是否安装良好; (5)检查电动机的电源开关、启动 设备、控制装置是8 否合适,熔丝 1 7 9 8 4 信 3 选择是否合格,热继电器调整是否适当,短 路脱扣器微和热脱扣器整定是 系 联 一 否正确; 唯 (6)通电检查电动机转向是否正确,不正确时,在电源侧或电动 机接线盒侧任意对调两根电源线即可; (7)对于绕线型电动机还应检查滑环和电刷。 47 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)试运行中的检查 (1)电动机的旋转方向符合要求且无杂声; 8 7 1 9 4 8 (2)换向器、滑环及电刷的信 3工作情况正常; 微 系 联 题 (3)检查电动机的温度押不应有过热现象;滑动轴承和滚动轴承温 准 精 升不应超过规定值; (4)振动不应大于标准规定 ; (5)电动机第一次启动在空载情况下进行,空载运行时间为2h, 8 并记录空载电流。 1 7 9 8 4 信 3 微 系 联 一 唯 48 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 7.输配电线路施工技术 1)线路试验 8 7 1 9 4 8 (1)测量杆塔的接地电阻值信 3; 微 系 联 题 (2)测量绝缘子的绝缘押电阻值并进行交流耐压试验; 准 精 (3)测量线路的绝缘电 阻值; (4)测量35kV以上线路的 工频参数; (5)采用电压降法或红外线测温仪测量导线的接头质量; 8 (6)检查线路各相两侧的相位应一 致; 1 7 9 8 4 信 3 微 (7)在额定电压下对空载线路进行3次 冲击合闸系 试验。 联 一 唯 49 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 注:测量绝缘子和线路的绝缘电阻值 悬式绝缘子和支柱绝缘子采用2500V兆欧表测量绝缘电阻值,按同 8 7 1 9 4 8 批产品数量的10%抽查;棒式绝信 3缘子不进行此项试验。 微 系 联 题 押 准 精 注:导线接头测试 ① 电压降法:导线接头两端 的电压降,不应超过同长度导线的1.2 倍; 8 ② 温度法:采用红外线测温仪,通过 对导线接头温1 7度的测量,来检 9 8 4 信 3 微 验导线接头的连接质量。 系 联 一 唯 50 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)直埋电缆敷设要求 ① 铠装电缆的金属层要可靠接地,接地电阻不得大于10Ω; 8 7 1 9 4 8 ② 直埋电缆的埋深应不小于信 30.7m,穿越农田时不小于1m; 微 系 联 题 ③ 电缆敷设后,上面要押铺100mm厚的软土或细沙,再盖上混凝土 准 精 保护板,覆盖宽度应超过电 缆两侧以外各50mm,或用砖代替混凝土 保护板; ④ 直埋电缆在直线段每隔50~100m处、接头处、转弯处、进入建 8 筑物等处,应设置明显的方位标志或标桩 ; 1 7 9 8 4 信 3 微 系 联 一 唯 51 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 ⑤ 电缆中间接头盒外面要有铸铁或混凝土保护盒,接头下面垫以混 凝土基础板,长度伸出接头保护盒两端600~700mm; 8 7 1 9 4 8 ⑥ 电缆引入建筑物、隧道时信 3,要穿在管中; 微 系 联 题 ⑦ 电缆相互交叉、与非押热力管和管道交叉、穿越公路时,都要穿在 准 精 保护管中,保护管长度超出 交叉点1m,交叉净距不应小于250mm, 保护管内径不应小于电缆外径的 1.5倍。 8 1 7 9 8 4 信 3 微 系 联 一 唯 52 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 8.防雷与接地装置施工技术 1)输电线路的防雷措施 8 7 1 9 4 8 (1)架设接闪线,保护输电信 3导线不受雷击; 微 系 联 题 (2)增加绝缘子串的片押数加强绝缘; 准 精 (3)降低杆塔的接地电 阻; (4)装设管型接闪器或放电 间隙,以限制雷击过电压; (5)装设自动重合闸; 8 (6)采用消弧圈接地的方式,使单相 雷击的接地故1 7障电流能被消 9 8 4 信 3 微 弧圈所熄弧,从而消除故障。 系 联 一 唯 53 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (7)不同电压等级输电线路的接闪线设置要求 ① 500kV及以上的输电线路,应全线装设双接闪线,且输电线路愈 8 7 1 9 4 8 高,保护角愈小; 信 3 微 系 联 题 ② 220~330kV输电线路押,应全线装设双接闪线,接闪线对导线的 准 精 保护角为20°~30°; ③ 110kV输电线路,沿全线 装设接闪线,在雷电特别强烈的地区采 用双接闪线,在少雷区或雷电活动轻微的地区可不架设接闪线,但是杆 8 塔应随基础接地。 1 7 9 8 4 信 3 微 系 联 一 唯 54 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 自动化仪表工程安装技术 1. 取源部件安装要求 8 7 1 9 4 8 1)取源部件安装的一般要求3 信 微 系 联 (1)在设备或管道上进题行取源部件的开孔和焊接,必须在设备或 押 准 精 管道的防腐、衬里和压力试验前进行;在高压、合金钢、有色金属设 备和管道上开孔时,应采用机械加工的方法; (2)安装取源部件时,不应在 设备或管道的焊缝及其边缘上开孔 及焊接;取源阀门与设备或管道的连接 不宜采用卡套式 8 接头;当设备 1 7 9 8 4 信 3 及管道有绝热层时,安装的取源部件应露出 绝热层外微 。 系 联 一 唯 55 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)温度取源部件安装 (1)与管道垂直安装时,取源部件轴线与管道轴线垂直; 8 7 1 9 4 8 (2)与管道呈倾斜角度安装信 3时,逆着物料流向,取源部件轴线与 微 系 联 题 管道轴线相交; 押 准 精 (3)在管道拐弯处安装 时,逆着物料流向,取源部件轴线应与管 道轴线重合。 8 1 7 9 8 4 信 3 微 系 联 一 唯 56 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3)压力取源部件安装 压力取源部件的安装应选在被测物料流束稳定的位置,其端部不应超出 8 7 1 9 4 8 设备或管道的内壁;当与温度取信 3源部件在同一管段上时,应安装在温度取源 微 系 联 题 部件的上游侧;在水平和倾押斜管道上安装时,取压点的方位要求如下: 准 精 ① 测量气体压力时,应在 管道的上半部; ② 测量液体压力时,应在管 道的下半部与管道水平中心线成0°~45°夹 角范围内; 8 ③ 测量蒸汽压力时,应在管道的上半 部,以及下半1 7部与管道水平中心线 9 8 4 信 3 微 成0°~45°夹角范围内。 系 联 一 唯 57 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4)流量取源部件安装 流量取源部件上、下游直管段的最小长度应符合要求,在规定的直管 8 7 1 9 4 8 段 最小长度范围内,不得设置其信 3他取源部件或检测元件,直管段内表面 微 系 联 题 应清洁、无凹坑或凸出物;押在水平和倾斜管道上安装时,取压口的方位要 准 精 求如下: ① 测量气体流量时,应在管 道的上半部; ② 测量液体流量时,应在管道的下半部与管道水平中心线成0°~45° 8 夹角范围内; 1 7 9 8 4 信 3 微 ③ 测量蒸汽流量时,应在管道的上半部 与管道水系 平中心线成0°~45° 联 一 唯 夹角范围内。 58 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 5)分析取源部件安装 分析取源部件应安装在压力稳定、能灵敏反映真实成分变化和能够 8 7 1 9 4 8 取得具有代表性的分析样品的位信 3置;在水平和倾斜管道上安装时,安 微 系 联 题 装方位与压力取源部件的要押求相同。 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 59 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 防腐蚀工程施工技术 1. 防腐蚀施工方法 8 7 1 9 4 8 (1)表面处理方法 信 3 微 系 联 题 ① 表面处理方法有酸洗押、清洗(化学处理)、动力除锈、喷(抛) 准 精 射除锈等; ② 化学处理:脱脂、化学脱 脂、浸泡脱脂、喷淋脱脂、超声脱脂、 转化处理(磷化、钝化、铬酸盐钝化); 8 ③ 动力除锈:包括手动工具和动力工 具除锈,分为1 7St2、St3两个质 9 8 4 信 3 微 量等级; 系 联 一 唯 ④ 喷(抛)射除锈:包括干喷、湿喷、喷砂 、喷丸、喷粒,分为 Sa1、Sa2、Sa2.5、Sa3四个质量等级。 60 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 防腐蚀施工的基本要求 (1)施工环境温度宜为10~30℃,相对湿度不宜大于85%,或被 8 7 1 9 4 8 涂覆的基体表面温度应比露点温信 3度高3℃; 微 系 联 题 (2)防腐涂层全部涂装押结束后,按规定时间养护后方可交付使用; 准 精 (3)基体表面的凹凸不 平、焊接波纹和非圆弧拐角,应采用耐腐 蚀树脂配制的腻子进行修补,腻 子干透后,打磨平整并擦拭干净,再进 行底涂层施工; 8 (4)涂料应在储存期内使用,采用双 组份涂料,应1 7按质量比配制 9 8 4 信 3 微 并搅拌均匀; 系 联 一 唯 (5)涂层应均匀,不得漏涂或误涂,涂覆厚 度、层数以及前一层 涂膜与后一层涂膜间隔时间应按照不同涂料的涂覆工艺要求确定; (6)氟涂料、富锌涂料宜采用喷涂法施工。 61 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 绝热工程施工技术 1. 绝热施工方法 8 7 1 9 4 8 3 适用于软质毡、信板、管壳,硬质、半硬质板等各类绝热材料制品, 微 捆扎法 系 配套联的捆扎材料有镀锌铁丝、包装钢带、粘胶带 题 押 准 精 拼砌法 常用于高温炉墙的保温层砌筑 采用矿物纤维绳或带类制品缠绕在设备及管道上需要保温的部位, 缠绕法 适用于设计允许的 小口径管道、施工困难的管道、不规则的管道 填充法 用粒状或棉絮状绝热材料填充到设备或管道壁外空腔内的施工方法 8 1 7 9 8 4 粘贴法 适用于轻质绝热材料,如泡 沫塑料、泡 信 3沫玻璃,半硬质或软质毡板 微 系 联 一 将配制好的液态原料或湿料倒 入唯设备及管道外壁设置的模具内的 浇注法 施工方法,适用于异形管件以及室外地面或地下管道的绝热 喷涂法 与浇注法同属现场配料、现场成型的施工方法 涂抹法 可在被绝热对象处于运行状态下施工 62 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 绝热施工的一般规定 (1)在有防腐和衬里的设备及管道上焊接绝热层的固定件时,焊 8 7 1 9 4 8 接及焊后热处理必须在防腐、衬信 3里和试压之前进行; 微 系 联 题 (2)绝热工程施工宜在押设备及管道压力强度试验、严密性试验及 准 精 防腐工程合格后进行; (3)当采用一种绝热制品, 保温层厚度≥100mm或保冷层厚度 ≥80mm时,应分为两层或多层逐层施工,各层厚度宜接近; 8 ① 硬质或半硬质绝热制品用作保温层 时拼缝宽度≤1 75mm;用作保 9 8 4 信 3 微 冷层时拼缝宽度≤2mm; 系 联 一 唯 ② 绝热层施工时,每层及层间接缝应错开, 其搭接的长度宜 ≥100mm; 63 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 ③ 接缝位置要求 a. 水平安装的管道最外层的纵向接缝位置,不得布置在管道垂直中 8 7 1 9 4 8 心线两侧45°范围内; 信 3 微 系 联 题 b. 当采用大管径的多块硬押 质成型绝热制品时,绝热层的纵向接缝位 准 精 置可不受此限制,但应偏离 管道垂直中心线位置。 8 1 7 9 8 4 信 3 微 系 联 一 唯 64 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3. 绝热层施工技术 1)捆扎法施工 8 7 1 9 4 (1)硬质绝热制品捆扎间距3 8≤400mm,半硬质绝热制品≤300mm, 信 微 系 联 软质绝热制品≤200mm; 题 押 准 精 (2)不得采用螺旋式缠绕捆扎; (3)每块绝热制品上的捆扎件不得少于2道,有振动的部位加强捆 扎; (4)双层或多层绝热层的绝热制品 应逐层捆扎,并 8 对各层表面进 1 7 9 8 4 信 3 行找平和严缝处理; 微 系 联 一 唯 (5)不允许穿孔的硬质绝热制品,钩钉位 置 应布置在绝热制品的 拼缝处,允许钻孔穿挂的硬质绝热制品,其孔缝应采用矿物棉填塞。 65 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)浇注法施工 (1)聚氨酯、酚醛等泡沫塑料,大面积浇注时,应设对称多点浇 8 7 1 9 4 8 口,分段分片进行浇注,浇注均信 3匀并迅速封口; 微 系 联 题 (2)轻质粒料保温混凝押土及浇注料浇注时应一次浇注成型,当间 准 精 断浇注时,施工缝宜留在伸 缩缝的位置上; (3)试块的浇注应在浇注绝 热层的同时进行。 8 1 7 9 8 4 信 3 微 系 联 一 唯 66 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4. 防潮层施工 玻璃纤维布复合胶泥涂抹施工: 8 7 1 9 4 8 (1)胶泥应涂抹至规定厚度信 3,表面均匀平整; 微 系 联 题 (2)立式设备和垂直管押道的环向接缝应为上搭下;卧式设备和水 准 精 平管道的纵向接缝应在两侧 搭接,并缝口朝下; (3)玻璃纤维布应随第一层 胶泥边涂边贴,其环向和纵向缝的搭接 宽度≥50mm,搭接处粘贴密实,不得出现气泡或空鼓; 8 (4)粘贴的方式,可采用螺旋形缠绕 法或平铺法;1 7 9 8 4 信 3 微 (5)待第一层胶泥干燥后,应在玻璃纤 维布表面系 再涂抹第二层胶泥。 联 一 唯 67 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 石油化工设备安装技术 1.塔器设备安装技术 8 7 1 9 4 1)开箱检验 3 8 信 微 系 联 ① 组装标记清晰; 题 押 准 精 ② 筒体的直线度、筒体 长度以及筒体上接管中心的方位和标高偏差 应符合规定; ③ 塔体分段处的圆度、外圆周长偏差、端口不平度、坡口质量应符 合规定; 8 1 7 9 ④ 裙座底板上的地脚螺栓孔中心圆直 径允许偏差、8 4相邻两孔弦长允 信 3 微 系 许偏差、任意两孔弦长允许偏差均为2mm。 联 一 唯 68 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 塔器产品焊接试件 1)试件的制备要求 8 7 1 9 4 8 (1)应由施焊塔器的焊工,信 3在与施焊相同的条件下采用与施焊塔 微 系 联 题 器相同的焊接工艺焊接试板押; 准 精 (2)试板材料应与塔器 用材具有相同标准、相同牌号、相同厚度 和相同的热处理状态; (3)试板焊接后及时打上焊工钢印代号,经检验员外观检查合格 8 后,打上检验员钢印号; 1 7 9 8 4 信 3 微 (4)塔器焊后需热处理时,试件应随焊 缝一起系进行热处理。 联 一 唯 69 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)试件的检验与评定要求 (1)试板的焊接接头经外观检查和无损检测,合格标准与设备焊 8 7 1 9 4 接接头的合格标准相同; 3 8 信 微 系 联 (2)试样的拉伸试验;题 押 准 精 (3)试件的弯曲试验; (4)试件的冲击试验。 8 1 7 9 8 4 信 3 微 系 联 一 唯 70 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3. 耐压试验 1)水压试验 8 7 1 9 4 8 (1)试验介质宜采用洁净淡信 3水,奥氏体不锈钢制塔器用水作试压 微 系 联 题 介质时,水中氯离子含量不押得超过25ppm,水温不低于5℃; 准 精 (2)在塔器最高点与最 低点且便于观察的位置,各设置一块压力 表,其精度不低于1.6级,量程 不低于1.5倍且不高于3倍的试验压力, 试验压力以最高处的压力表读数为准; 8 (3)合格标准:无渗漏;无可见变形 ;无异常响声1 7。对标准抗拉 9 8 4 信 3 微 强度下限值≥540MPa的钢制塔器,放水后进 行表面系无损检测抽查无裂 联 一 唯 纹。 71 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4.储罐制作与安装技术 1) 金属拱顶储油罐的倒装法施工 8 7 1 9 4 8 (1)焊接要求 信 3 微 系 联 题 ①环缝焊接要求:焊工押均布,在焊接层次和焊接方向上同步,焊 准 精 接顺序先外后内; 8 1 7 9 8 4 信 3 微 系 联 一 唯 金属储罐罐壁 72 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (2)底板焊接要求:先焊中幅板,后焊边缘板;先焊短焊缝,后焊长 焊缝;焊工均布、隔缝、分段、退焊,严禁一遍成型;罐底收缩缝应在 8 7 1 9 4 8 底圈壁板和底板之间的角焊缝施信 3焊完后才能进行; 微 系 联 题 (3)拱顶焊接要求:先焊内押 侧断续焊,后焊外部连续焊;先焊环向短 准 精 缝,再焊径向长缝;由拱顶 中心向外分段退焊;包边角钢与顶板的环缝, 焊工均布,沿同一方向分段退焊 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 73 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 5.金属球罐安装技术 1) 焊接要求 8 7 1 9 4 8 (1)先焊纵缝,后焊环缝;信 3先焊短缝,后焊长缝;先焊坡口深度 微 系 联 题 大的一侧,后焊坡口深度小押的一侧; 准 精 (2)焊工应对称分布、 同步焊接,在同等时间内超前或滞后的长度 不宜大于500mm,焊条电弧焊 的第一层焊道应采用分段退焊;多层多 道焊时,每层焊道引弧点宜依次错开25~50mm。 8 1 7 9 8 4 信 3 微 系 联 一 唯 74 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 6.设备钢结构制作与安装技术及长输管道施工技术 1)钢结构制作 8 7 1 9 4 8 (1)检查验收 信 3 微 系 联 题 钢材表面有锈蚀、麻点或押划痕时,其深度不得大于该钢材厚度允许 准 精 负偏差的1/2。 (2)切割加工 ① 材料切割前,应对型钢外观尺寸进行检查,若发现有缺陷,应在 8 矫正后方可切割; 1 7 9 8 4 信 3 微 ② 机械剪切的零件,其钢板厚度不宜大 于12.0系mm,碳素结构钢在 联 一 唯 环境温度低于-20℃,低合金钢在环境温度低于 -15℃时,不得进行剪 切和冲孔。 75 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)变形矫正 ① 碳素结构钢在环境温度低于-16℃、低合金结构钢在环境温度低 8 7 1 9 4 8 于-12℃时,不应进行冷矫正和信冷3 弯曲; 微 系 联 题 ② 在加热矫正时,加热押温度应为700~800℃,最高温度严禁超过 准 精 900℃,最低温度不得低于6 00℃;低合金结构钢在加热矫正后应自然 冷却; ③ 矫正后钢材表面无明显凹面或损伤,划痕深度小于0.5mm,且 8 不应大于该钢材厚度允许负偏差的1/2。 1 7 9 8 4 信 3 微 系 联 一 唯 76 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 钢结构安装 1)高强度螺栓的连接要求 8 7 1 9 4 8 (1)钢结构制作和安装单位信 3应按规定分别进行高强度螺栓连接摩 微 系 联 题 擦面的抗滑移系数试验和复押验,现场处理的构件摩擦面应单独进行抗 准 精 滑移系数试验;高强度螺栓 连接处的摩擦面采用手工砂轮打磨时,打 磨方向应与受力方向垂直; (2)高强度大六角头螺栓连接副施拧可采用扭矩法或转角法,扭 8 矩扳手使用前应进行校正,扭矩相对误差 不得大于±5%1 7; 9 8 4 信 3 微 (3)高强度螺栓安装时,穿入方向应一 致,应系能自由穿入螺栓孔, 联 一 唯 不得强行穿入;不能自由穿入时可采用铰刀或锉 刀修整螺栓孔,不得 气割扩孔,扩孔数量应征得设计单位同意; 77 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4)高强度螺栓连接副施拧分为初拧和终拧,大型节点在初拧和 终拧间增加复拧;初拧扭矩值可取终拧扭矩的50%,复拧扭矩等于初 8 7 1 9 4 8 拧扭矩,初拧(复拧)后应对螺信 3母涂刷颜色标记;高强度螺栓的拧紧 微 系 联 题 宜在24h内完成; 押 准 精 (5)高强度螺栓宜由螺 栓群中央顺序向外拧紧,扭剪型高强度螺栓 连接副应采用专业电动扳手施拧 ; (6)终拧以拧断螺栓尾部梅花头为合格;高强度大六角头螺栓连 8 接副终拧后,应用0.3kg小锤敲击螺母逐 个检查,不得1 7漏拧; 9 8 4 信 3 微 系 联 一 唯 78 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3. 长输管线的主要施工内容 1)管道试压 8 7 1 9 4 8 (1)管道试压分三个阶段:信 3第一阶段达到强度试验压力的30%,无 微 系 联 题 异常,15min后继续升压;押第二阶段达到强度试验压力的60%,无异 准 精 常,15min后继续升压;第 三阶段达到强度试验压力的100%,无异常, 进行强度稳压。 (2)强度试压合格后,将试压管段最高点的压力降到设计压力,进 8 行24h的严密性试验,压力降不大于试验 压力的1%为合1 7格。 9 8 4 信 3 微 系 联 一 唯 79 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 发电设备安装技术 1. 电站锅炉主要设备的安装技术 8 7 1 9 4 8 1)锅炉密封 信 3 微 系 联 题 锅炉密封工作结束后,对押炉膛进行气密性试验,风压试验压力按设 准 精 备技术文件规定选择,如无 规定,试验压力可按炉膛工作压力加 0.5kPa进行正压试验,负压锅炉 取0.5kPa。 8 1 7 9 8 4 信 3 微 系 联 一 唯 80 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2. 汽轮机主要设备的安装技术要求 (1)汽缸和轴承座安装 8 7 1 9 4 8 低压外下缸组合汽缸找中心信可3 以用激光、拉钢丝、假轴、转子。 微 系 联 题 (2)隔板安装 押 准 精 隔板找中心可以用激光准 直仪、拉钢丝、假轴。 8 1 7 9 8 4 信 3 微 系 联 一 唯 81 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (3)转子安装 ① 转子安装:转子吊装,转子测量,转子、汽缸找中心。 8 7 1 9 4 8 ② 转子吊装:应使用由制造信厂3 提供并具备出厂试验证书的专用横梁 微 系 联 题 和吊索。 押 准 精 ③ 转子测量:轴颈的椭圆 度和不柱度的测量,转子的跳动(径向、 端面和推力盘瓢偏)和弯曲度的 测量,联轴器端面止口配合间隙的测 量。 8 ④ 转子叶片应按制造厂要求进行叶片 静频率的测试1 7。 9 8 4 信 3 微 ⑤ 转子如有中心孔,应有厂内探伤检查 报告,并系 应提供质量合格证 联 一 唯 明文件。 82 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (4)凝汽器安装 ① 凝汽器的结构尺寸相当庞大,其支承方式多采用通过弹簧支座坐 8 7 1 9 4 8 落在凝汽器基础上的支承形式;信凝3 汽器与低压缸排气口之间的连接,采 微 系 联 题 用具有伸缩性能的中间连接押段; 准 精 ② 凝汽器组装完毕后,汽 侧应进行灌水试验,灌水高度宜在汽封洼 窝以下100mm,维持24h无渗漏 ;已经就位在弹簧支座上的凝汽器,灌 水试验前加设临时支撑,灌水试验后及时把水放净。 8 1 7 9 8 4 信 3 微 系 联 一 唯 83 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 (5)轴系对轮中心的找正 ① 轴系对轮中心找正主要是对高中对轮中心、中低对轮中心、低低 8 7 1 9 4 8 对轮中心、低发对轮中心的找正信 3; 微 系 联 题 ② 在轴系对轮中心找正押时 准 精 首先,要以低压转子为基 准; 其次,对轮中心找正通常是 以全实缸、凝汽器灌水至模拟运行状态 进行调整;例如:某600MW机组轴系对轮中心找正要进行多次,即 8 轴系初找;凝汽器灌水至运行重量后 的复找;汽缸扣1 7 盖前的复找; 9 8 4 信 3 微 基础二次灌浆前的复找;基础二次灌浆后的 复找;系轴系联结时的复找。 联 一 唯 除第一次初找外,所有工作都是在凝汽器灌 水至运行重量状态下进 行的。 84 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3. 发电机设备的安装技术要求 1)发电机设备安装程序 8 7 1 9 4 8 台板(基架)就位找正→定信子3 就位找正→定子及转子水压试验→发 微 系 联 题 电机穿转子→氢冷器安装→押端盖、轴承、密封瓦调整安装→励磁机安 准 精 装→对轮复找中心并连接→ 整体气密性试验。 2)发电机定子安装技术要求 卸车方法:液压提升装置卸车、液压顶升平移卸车。 8 吊装方法:液压提升装置吊装、专用 吊装架吊装、1 7行车改装系统 9 8 4 信 3 微 吊装。 系 联 一 唯 85 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 3)发电机转子安装技术要求 (1)发电机转子穿装前应进行单独的气密性试验 8 7 1 9 4 8 重点检查集电环下导电螺钉信、3 中心孔堵板的密封状况,消除泄漏后 微 系 联 题 再经漏气量试验,试验压力押和允许漏气量应符合制造厂规定。 准 精 (2)发电机转子穿装工 作要求 ① 必须在完成机务(如支架 、千斤顶、吊索等服务准备工作)、电 气与热工仪表的各项工作后,会同有关人员对定子和转子进行最后清扫 8 检查,确定其内部清洁、无任何杂物并经 签证后方可进1 7行; 9 8 4 信 3 微 ② 转子穿装在定子找正完毕、轴瓦检查 结束后进系 行,并要求连续完 联 一 唯 成;其专用工具由发电机制造厂提供,不同的机 组有不同的方法,常用 的方法有滑道式的方法、接轴的方法、用后轴承座作平衡重量的方法、 用两台跑车的方法。 86 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 4.风力发电和太阳能发电设备安装技术 1)塔筒安装要求 8 7 1 9 4 8 塔筒应按照由下至上的吊装信顺3 序进行安装;塔筒螺栓分别使用电动 微 系 联 题 扳手和液压扳手等专用工具押进行紧固。 准 精 2)机舱安装要求 机舱吊装就位后应使用电动扳 手和液压扳手对螺栓进行紧固。 3)叶轮安装要求 8 叶轮与机舱的螺栓紧固应使用电动扳 手和液压扳手进1 7 行紧固。 9 8 4 信 3 微 系 联 一 唯 87 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 2)光伏发电设备安装技术要求 (1)固定支架、手动可调支架、跟踪式支架的安装应符合要求; 8 7 1 9 4 8 (2)光伏组件之间的接线在信 3组串后应测试组件串的开路电压和短 微 系 联 题 路电流,施工时严禁接触组押件串的金属带电部位; 准 精 (3)汇流箱所有开关和 熔断器处于断开状态,垂直度偏差小于 1.5mm; (4)逆变器基础型钢顶部高出抹平地面10mm并有可靠接地; 8 (5)光伏设备及系统调试主要包括光 伏组件串测试1 7、跟踪系统调试、 9 8 4 信 3 微 逆变器调试、通信调试、升压变电系统调试 等电气系设备调试。 联 一 唯 88 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考前强化直播-机电3 • 冶炼设备安装技术 1. 炼铁设备安装技术 8 7 1 9 4 8 高炉本体主要设备的安装要信求3 (炉体冷却设备安装): 微 系 联 题 ① 炉体冷却壁设备安装押前,应进行通球试验; 准 精 ② 冷却壁通球试验合格后 ,应进行压力试验,试验压力为工作压力 的1.5倍; ③ 冷却壁在现场安装过程中,不得碰撞;在吊装过程中发生严重碰 8 撞并留有伤痕时,应单独再次进行水压试 验并合格。 1 7 9 8 4 信 3 微 2. 炼钢设备安装技术 系 联 一 唯 转炉本体安装技术(托圈与轴承座装配): 托圈水冷系统应做水压试验和通水试验;水压试验的试验压力为工 作压力的1.25倍;通水试验的连续通水时间不少于24h。 89 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 感4 9 · 谢 8 3 信 微 系 联 题 押 准 精 T H A . N K S 观 · 看 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
