宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
1 宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)总467 days 2020年6月21日 2021年9月30日
进度计划
2 施工准备 15 days 2020年6月21日 2020年7月5日
3 一、航站楼X1轴~X8轴地下结构施工计划 149 days 2020年6月29日 2020年11月24日
4 1.桩基 48 days 2020年6月29日 2020年8月15日
5 桩基施工 48 days 2020年6月29日 2020年8月15日
6 2.非地下室土方、承台施工 23 days 2020年8月26日 2020年9月17日
7 土方开挖 5 days 2020年8月26日 2020年8月30日
8 垫层施工 9 days 2020年8月31日 2020年9月8日
9 非地下室区域桩头破除 9 days 2020年9月9日 2020年9月17日
10 3.非地下室区域承台施工 15 days 2020年9月17日 2020年10月1日
11 砖胎膜施工 9 days 2020年9月17日 2020年9月25日
12 钢筋施工 9 days 2020年9月23日 2020年10月1日
13 砼浇筑 2 days 2020年9月29日 2020年9月30日
14 4.地下一层冠梁施工 26 days 2020年8月19日 2020年9月13日
15 AA1段冠梁土方 3 days 2020年8月19日 2020年8月21日 8/21
16 桩头破除 4 days 2020年8月21日 2020年8月24日
17 钢筋施工 3 days 2020年8月25日 2020年8月27日
18 模板施工 4 days 2020年8月28日 2020年8月31日
19 砼浇筑 1 day 2020年9月1日 2020年9月1日
20 模板拆除、梁芯土方回填 2 days 2020年9月2日 2020年9月3日
21 盖板钢筋绑扎、砼浇筑 1 day 2020年9月4日 2020年9月4日
22 A1A3段冠梁土方 2 days 2020年8月22日 2020年8月23日
23 桩头破除 3 days 2020年8月24日 2020年8月26日
24 钢筋施工 3 days 2020年8月27日 2020年8月29日

25 模板施工 3 days 2020年8月30日 2020年9月1日
26 砼浇筑 1 day 2020年9月2日 2020年9月2日
27 模板拆除、梁芯土方回填 2 days 2020年9月3日 2020年9月4日
28 盖板钢筋绑扎、砼浇筑 1 day 2020年9月5日 2020年9月5日
29 A3A4段冠梁施工 11 days 2020年8月24日 2020年9月3日
30 A4A7段冠梁施工 13 days 2020年8月25日 2020年9月6日
31 A7B1段冠梁施工 13 days 2020年8月26日 2020年9月7日
32 B1B2段冠梁施工 14 days 2020年8月27日 2020年9月9日
33 B2B5段冠梁施工 17 days 2020年8月28日 2020年9月13日
34 1#塔吊基础施工 15 days 2020年9月11日 2020年9月25日
35 5.地下一层基础施工 35 days 2020年9月5日 2020年10月9日
36 地下一层土方开挖 4 days 2020年9月5日 2020年9月8日
37 垫层施工 2 days 2020年9月14日 2020年9月15日
38 桩头破除 6 days 2020年9月16日 2020年9月21日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
39 承台胎膜施工 6 days 2020年9月22日 2020年9月27日
40 防水施工 3 days 2020年9月28日 2020年9月30日
41 保护层施工 1 day 2020年10月1日 2020年10月1日
42 钢筋施工 7 days 2020年10月2日 2020年10月8日
43 底板砼浇筑 1 day 2020年10月9日 2020年10月9日
44 6.地下一层结构施工 23 days 2020年10月10日 2020年11月1日
45 支撑体系施工(盘扣) 8 days 2020年10月10日 2020年10月17日
46 墙柱钢筋施工 4 days 2020年10月18日 2020年10月21日
47 梁板模板施工 5 days 2020年10月22日 2020年10月26日
48 梁板钢筋施工 5 days 2020年10月27日 2020年10月31日
49 结构砼浇筑 1 day 2020年11月1日 2020年11月1日
50 7.地上一层结构施工 23 days 2020年11月2日 2020年11月24日
51 支撑体系施工(盘扣) 8 days 2020年11月2日 2020年11月9日
52 墙柱钢筋施工 4 days 2020年11月10日 2020年11月13日
53 梁板模板施工 5 days 2020年11月14日 2020年11月18日
54 梁板钢筋施工 5 days 2020年11月19日 2020年11月23日
55 结构砼浇筑 1 day 2020年11月24日 2020年11月24日
56 二、航站楼X16轴~X28轴地下结构施工计划 99 days 2020年8月24日 2020年11月30日
57 1.地下一层冠梁施工 17 days 2020年8月28日 2020年9月13日
58 B2~B5段冠梁土方 3 days 2020年8月28日 2020年8月30日 8/30
59 桩头破除 4 days 2020年8月30日 2020年9月2日
60 钢筋施工 3 days 2020年9月3日 2020年9月5日
61 模板施工 4 days 2020年9月6日 2020年9月9日
62 砼浇筑 1 day 2020年9月10日 2020年9月10日
63 模板拆除、梁芯土方回填 2 days 2020年9月11日 2020年9月12日
64 盖板钢筋绑扎、砼浇筑 1 day 2020年9月13日 2020年9月13日
65 2、XG轴桩机施工(36根) 7 days 2020年9月1日 2020年9月7日
66 3#塔吊基础施工 15 days 2020年8月24日 2020年9月7日
67 4.地下一层基础施工 28 days 2020年9月8日 2020年10月5日
68 地下一层土方开挖 5 days 2020年9月8日 2020年9月12日
69 X16~X20/XE~XG轴流水段 21 days 2020年9月8日 2020年9月28日
70 垫层施工 1 day 2020年9月8日 2020年9月8日
71 桩头破除 4 days 2020年9月9日 2020年9月12日
72 承台胎膜施工 5 days 2020年9月13日 2020年9月17日

73 防水施工 3 days 2020年9月18日 2020年9月20日
74 保护层施工 1 day 2020年9月21日 2020年9月21日
75 钢筋施工 6 days 2020年9月22日 2020年9月27日
76 底板砼浇筑 1 day 2020年9月28日 2020年9月28日
77 X20~X24/XE~XG轴流水段 21 days 2020年9月14日 2020年10月4日
78 垫层施工 1 day 2020年9月14日 2020年9月14日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
79 桩头破除 4 days 2020年9月15日 2020年9月18日
80 承台胎膜施工 5 days 2020年9月19日 2020年9月23日
81 防水施工 3 days 2020年9月24日 2020年9月26日
82 保护层施工 1 day 2020年9月27日 2020年9月27日
83 钢筋施工 6 days 2020年9月28日 2020年10月3日
84 底板砼浇筑 1 day 2020年10月4日 2020年10月4日
85 X24~X28/XE~XG轴流水段 21 days 2020年9月15日 2020年10月5日
86 垫层施工 1 day 2020年9月15日 2020年9月15日
87 桩头破除 4 days 2020年9月16日 2020年9月19日
88 承台胎膜施工 5 days 2020年9月20日 2020年9月24日
89 防水施工 3 days 2020年9月25日 2020年9月27日
90 保护层施工 1 day 2020年9月28日 2020年9月28日
91 钢筋施工 6 days 2020年9月29日 2020年10月4日
92 底板砼浇筑 1 day 2020年10月5日 2020年10月5日
93 5.地下一层结构施工 28 days 2020年9月29日 2020年10月26日
94 X16~X20/XE~XG轴流水段 21 days 2020年9月29日 2020年10月19日
95 支撑体系施工(盘扣) 6 days 2020年9月29日 2020年10月4日
96 墙柱钢筋施工 4 days 2020年10月5日 2020年10月8日
97 梁板模板施工 5 days 2020年10月9日 2020年10月13日
98 梁板钢筋施工 5 days 2020年10月14日 2020年10月18日
99 结构砼浇筑 1 day 2020年10月19日 2020年10月19日
100 X20~X24/XE~XG轴流水段 21 days 2020年10月5日 2020年10月25日
101 支撑体系施工(盘扣) 6 days 2020年10月5日 2020年10月10日
102 墙柱钢筋施工 4 days 2020年10月11日 2020年10月14日
103 梁板模板施工 5 days 2020年10月15日 2020年10月19日

104 梁板钢筋施工 5 days 2020年10月20日 2020年10月24日
105 结构砼浇筑 1 day 2020年10月25日 2020年10月25日
106 X24~X28/XE~XG轴流水段 21 days 2020年10月6日 2020年10月26日
107 支撑体系施工(盘扣) 6 days 2020年10月6日 2020年10月11日
108 墙柱钢筋施工 4 days 2020年10月12日 2020年10月15日
109 梁板模板施工 5 days 2020年10月16日 2020年10月20日
110 梁板钢筋施工 5 days 2020年10月21日 2020年10月25日
111 结构砼浇筑 1 day 2020年10月26日 2020年10月26日
112 6.地下二层区域施工 99 days 2020年8月24日 2020年11月30日

113 地下二层冠梁施工 23 days 2020年8月24日 2020年9月15日
114 X16~X23/XA~XD段冠梁土方开挖 6 days 2020年8月24日 2020年8月29日 8/29
115 桩头破除 5 days 2020年8月29日 2020年9月2日
116 钢筋施工 3 days 2020年9月3日 2020年9月5日
117 模板施工 5 days 2020年9月6日 2020年9月10日
118 砼浇筑 1 day 2020年9月11日 2020年9月11日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
119 模板拆除、梁芯土方回填 3 days 2020年9月12日 2020年9月14日
120 盖板钢筋绑扎、砼浇筑 1 day 2020年9月15日 2020年9月15日
121 地下二层基础施工 34 days 2020年9月16日 2020年10月19日
122 X19~X23/XA~XD轴流水段 29 days 2020年9月16日 2020年10月14日
123 土方开挖 5 days 2020年9月16日 2020年9月20日
124 垫层施工 1 day 2020年9月21日 2020年9月21日
125 桩头破除 5 days 2020年9月22日 2020年9月26日
126 承台胎膜施工 6 days 2020年9月27日 2020年10月2日
127 防水施工 3 days 2020年10月3日 2020年10月5日
128 保护层施工 1 day 2020年10月6日 2020年10月6日
129 钢筋施工 5 days 2020年10月7日 2020年10月11日
130 底板砼浇筑 1 day 2020年10月12日 2020年10月12日
131 换撑砼浇筑 2 days 2020年10月13日 2020年10月14日
132 X16~X19/XA~XD轴流水段 29 days 2020年9月21日 2020年10月19日
133 土方开挖 5 days 2020年9月21日 2020年9月25日
134 垫层施工 1 day 2020年9月26日 2020年9月26日
135 桩头破除 5 days 2020年9月27日 2020年10月1日
136 承台胎膜施工 6 days 2020年10月2日 2020年10月7日
137 防水施工 3 days 2020年10月8日 2020年10月10日
138 保护层施工 1 day 2020年10月11日 2020年10月11日
139 钢筋施工 5 days 2020年10月12日 2020年10月16日
140 底板砼浇筑 1 day 2020年10月17日 2020年10月17日
141 换撑砼浇筑 2 days 2020年10月18日 2020年10月19日
142 地下二层结构施工 26 days 2020年10月15日 2020年11月9日
143 X19~X23/XA~XD轴流水段 21 days 2020年10月15日 2020年11月4日
144 支撑体系施工(盘扣) 6 days 2020年10月15日 2020年10月20日
145 墙柱钢筋施工 3 days 2020年10月21日 2020年10月23日
146 梁板模板施工 5 days 2020年10月24日 2020年10月28日
147 梁板钢筋施工 6 days 2020年10月29日 2020年11月3日
148 结构砼浇筑 1 day 2020年11月4日 2020年11月4日
149 X16~X19/XA~XD轴流水段 21 days 2020年10月20日 2020年11月9日
150 支撑体系施工(盘扣) 6 days 2020年10月20日 2020年10月25日
151 墙柱钢筋施工 3 days 2020年10月26日 2020年10月28日
152 梁板模板施工 5 days 2020年10月29日 2020年11月2日
153 梁板钢筋施工 6 days 2020年11月3日 2020年11月8日
154 结构砼浇筑 1 day 2020年11月9日 2020年11月9日
155 地下一层结构施工 26 days 2020年11月5日 2020年11月30日
156 X19~X23/XA~XD轴流水段 21 days 2020年11月5日 2020年11月25日
157 支撑体系施工(盘扣) 6 days 2020年11月5日 2020年11月10日

158 墙柱钢筋施工 3 days 2020年11月11日 2020年11月13日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
159 梁板模板施工 5 days 2020年11月14日 2020年11月18日
160 梁板钢筋施工 6 days 2020年11月19日 2020年11月24日
161 结构砼浇筑 1 day 2020年11月25日 2020年11月25日
162 X16~X19/XA~XD轴流水段 21 days 2020年11月10日 2020年11月30日
163 支撑体系施工(盘扣) 6 days 2020年11月10日 2020年11月15日
164 墙柱钢筋施工 3 days 2020年11月16日 2020年11月18日
165 梁板模板施工 5 days 2020年11月19日 2020年11月23日
166 梁板钢筋施工 6 days 2020年11月24日 2020年11月29日
167 结构砼浇筑 1 day 2020年11月30日 2020年11月30日
168 三、航站楼X8轴~X16轴地下结构施工计划 108 days 2020年8月29日 2020年12月14日
169 1.地下一层冠梁施工 21 days 2020年9月1日 2020年9月21日
170 X8~X16轴段地下一层冠梁土方 5 days 2020年9月1日 2020年9月5日 9/5
171 桩头破除 4 days 2020年9月5日 2020年9月8日
172 钢筋施工 4 days 2020年9月9日 2020年9月12日
173 模板施工 5 days 2020年9月13日 2020年9月17日
174 砼浇筑 1 day 2020年9月18日 2020年9月18日
175 模板拆除、梁芯土方回填 2 days 2020年9月19日 2020年9月20日
176 盖板钢筋绑扎、砼浇筑 1 day 2020年9月21日 2020年9月21日
177 2.地下一层基础施工 30 days 2020年9月22日 2020年10月21日
178 地下一层土方开挖 5 days 2020年9月22日 2020年9月26日
179 X8~X12/XE~XG轴流水段 25 days 2020年9月26日 2020年10月20日
180 垫层施工 1 day 2020年9月26日 2020年9月26日
181 桩头破除 6 days 2020年9月27日 2020年10月2日
182 承台胎膜施工 6 days 2020年10月3日 2020年10月8日
183 防水施工 4 days 2020年10月9日 2020年10月12日
184 保护层施工 1 day 2020年10月13日 2020年10月13日
185 钢筋施工 6 days 2020年10月14日 2020年10月19日
186 底板砼浇筑 1 day 2020年10月20日 2020年10月20日

187 X12~X16/XE~XG轴流水段 25 days 2020年9月27日 2020年10月21日
188 垫层施工 1 day 2020年9月27日 2020年9月27日
189 桩头破除 6 days 2020年9月28日 2020年10月3日
190 承台胎膜施工 6 days 2020年10月4日 2020年10月9日
191 防水施工 4 days 2020年10月10日 2020年10月13日
192 保护层施工 1 day 2020年10月14日 2020年10月14日
193 钢筋施工 6 days 2020年10月15日 2020年10月20日
194 底板砼浇筑 1 day 2020年10月21日 2020年10月21日
195 3.地下一层结构施工 23 days 2020年10月21日 2020年11月12日
196 X8~X12/XE~XG轴流水段 23 days 2020年10月21日 2020年11月12日
197 支撑体系施工(盘扣) 6 days 2020年10月21日 2020年10月26日
198 墙柱钢筋施工 5 days 2020年10月27日 2020年10月31日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
199 梁板模板施工 6 days 2020年11月1日 2020年11月6日
200 梁板钢筋施工 5 days 2020年11月7日 2020年11月11日
201 结构砼浇筑 1 day 2020年11月12日 2020年11月12日
202 X12~X16/XE~XG轴流水段 22 days 2020年10月22日 2020年11月12日
203 支撑体系施工(盘扣) 6 days 2020年10月22日 2020年10月27日
204 墙柱钢筋施工 5 days 2020年10月28日 2020年11月1日
205 梁板模板施工 5 days 2020年11月2日 2020年11月6日
206 梁板钢筋施工 5 days 2020年11月7日 2020年11月11日
207 结构砼浇筑 1 day 2020年11月12日 2020年11月12日
208 4.地下二层区域施工 108 days 2020年8月29日 2020年12月14日
209 地下二层冠梁施工 24 days 2020年8月29日 2020年9月21日
210 X8~X16/XA~XD段冠梁土方开挖 5 days 2020年8月29日 2020年9月2日 9/2
211 桩头破除 6 days 2020年9月2日 2020年9月7日
212 钢筋施工 4 days 2020年9月8日 2020年9月11日
213 模板施工 6 days 2020年9月12日 2020年9月17日
214 砼浇筑 1 day 2020年9月18日 2020年9月18日
215 模板拆除、梁芯土方回填 2 days 2020年9月19日 2020年9月20日
216 盖板钢筋绑扎、砼浇筑 1 day 2020年9月21日 2020年9月21日
217 2#塔吊基础施工 15 days 2020年9月27日 2020年10月11日
218 地下二层基础施工 38 days 2020年9月22日 2020年10月29日
219 X11~X16/XA~XD轴流水段 32 days 2020年9月22日 2020年10月23日
220 土方开挖 5 days 2020年9月22日 2020年9月26日
221 垫层施工 2 days 2020年9月27日 2020年9月28日
222 桩头破除 6 days 2020年9月29日 2020年10月4日
223 承台胎膜施工 6 days 2020年10月5日 2020年10月10日
224 防水施工 3 days 2020年10月11日 2020年10月13日
225 保护层施工 1 day 2020年10月14日 2020年10月14日
226 钢筋施工 6 days 2020年10月15日 2020年10月20日
227 底板砼浇筑 1 day 2020年10月21日 2020年10月21日
228 换撑砼浇筑 2 days 2020年10月22日 2020年10月23日
229 X8~X11/XA~XD轴流水段 33 days 2020年9月27日 2020年10月29日
230 土方开挖 5 days 2020年9月27日 2020年10月1日
231 垫层施工 2 days 2020年10月2日 2020年10月3日
232 桩头破除 6 days 2020年10月4日 2020年10月9日
233 承台胎膜施工 6 days 2020年10月10日 2020年10月15日
234 防水施工 4 days 2020年10月16日 2020年10月19日
235 保护层施工 1 day 2020年10月20日 2020年10月20日
236 钢筋施工 6 days 2020年10月21日 2020年10月26日
237 底板砼浇筑 1 day 2020年10月27日 2020年10月27日
238 换撑砼浇筑 2 days 2020年10月28日 2020年10月29日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23

239 地下二层结构施工 29 days 2020年10月24日 2020年11月21日
240 X11~X16/XA~XD轴流水段 23 days 2020年10月24日 2020年11月15日
241 支撑体系施工(盘扣) 6 days 2020年10月24日 2020年10月29日
242 墙柱钢筋施工 5 days 2020年10月30日 2020年11月3日
243 梁板模板施工 6 days 2020年11月4日 2020年11月9日
244 梁板钢筋施工 5 days 2020年11月10日 2020年11月14日
245 结构砼浇筑 1 day 2020年11月15日 2020年11月15日
246 X8~X11/XA~XD轴流水段 23 days 2020年10月30日 2020年11月21日
247 支撑体系施工(盘扣) 6 days 2020年10月30日 2020年11月4日
248 墙柱钢筋施工 5 days 2020年11月5日 2020年11月9日
249 梁板模板施工 6 days 2020年11月10日 2020年11月15日

250 梁板钢筋施工 5 days 2020年11月16日 2020年11月20日
251 结构砼浇筑 1 day 2020年11月21日 2020年11月21日
252 地下一层结构施工 29 days 2020年11月16日 2020年12月14日
253 X11~X16/XA~XD轴流水段 23 days 2020年11月16日 2020年12月8日
254 支撑体系施工(盘扣) 6 days 2020年11月16日 2020年11月21日
255 墙柱钢筋施工 5 days 2020年11月22日 2020年11月26日
256 梁板模板施工 6 days 2020年11月27日 2020年12月2日
257 梁板钢筋施工 5 days 2020年12月3日 2020年12月7日
258 结构砼浇筑 1 day 2020年12月8日 2020年12月8日
259 X8~X11/XA~XD轴流水段 23 days 2020年11月22日 2020年12月14日
260 支撑体系施工(盘扣) 6 days 2020年11月22日 2020年11月27日
261 墙柱钢筋施工 5 days 2020年11月28日 2020年12月2日
262 梁板模板施工 6 days 2020年12月3日 2020年12月8日
263 梁板钢筋施工 5 days 2020年12月9日 2020年12月13日

264 结构砼浇筑 1 day 2020年12月14日 2020年12月14日
265 四、航站楼地上结构施工 53 days 2020年12月1日 2021年1月22日
266 1.地上夹层 38 days 2020年12月1日 2021年1月7日
267 第4流水段 8 days 2020年12月1日 2020年12月8日
268 第3流水段 8 days 2020年12月6日 2020年12月13日
269 第2流水段 8 days 2020年12月11日 2020年12月18日
270 第1流水段 8 days 2020年12月16日 2020年12月23日
271 第7流水段 8 days 2020年12月31日 2021年1月7日
272 2.地上一层顶板8.1m 45 days 2020年12月9日 2021年1月22日
273 第4流水段 15 days 2020年12月9日 2020年12月23日
274 第3流水段 15 days 2020年12月14日 2020年12月28日
275 第2流水段 15 days 2020年12月19日 2021年1月2日
276 第1流水段 15 days 2020年12月24日 2021年1月7日
277 第9流水段 15 days 2020年12月29日 2021年1月12日
278 第8流水段 15 days 2021年1月3日 2021年1月17日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
279 第7流水段 15 days 2021年1月8日 2021年1月22日
280 五、国际楼基坑和结构施工 172 days 2020年8月26日 2021年2月13日
281 1.桩基 70 days 2020年8月26日 2020年11月3日
282 水泥搅拌桩 30 days 2020年9月10日 2020年10月9日
283 工程桩及支护桩(暂按500根计算) 40 days 2020年8月26日 2020年10月4日
284 桩基静载检测 10 days 2020年10月25日 2020年11月3日
285 2.土方、支护 35 days 2020年10月25日 2020年11月28日
286 冠梁连梁开挖及施工 15 days 2020年10月25日 2020年11月8日
287 土方分层开挖 20 days 2020年11月9日 2020年11月28日
288 3.地下一层底板 45 days 2020年11月14日 2020年12月28日
289 第1流水段 25 days 2020年11月14日 2020年12月8日
290 第2流水段 25 days 2020年11月19日 2020年12月13日
291 第3流水段 25 days 2020年11月29日 2020年12月23日
292 第4流水段 25 days 2020年12月4日 2020年12月28日
293 4.地下一层顶板 42 days 2020年12月9日 2021年1月19日
294 第1流水段 25 days 2020年12月9日 2021年1月2日
295 第2流水段 25 days 2020年12月14日 2021年1月7日
296 第3流水段 22 days 2020年12月24日 2021年1月14日
297 第4流水段 22 days 2020年12月29日 2021年1月19日
298 5.地上夹层 22 days 2021年1月3日 2021年1月24日
299 第1流水段 10 days 2021年1月3日 2021年1月12日
300 第2流水段 10 days 2021年1月8日 2021年1月17日
301 第3流水段 10 days 2021年1月15日 2021年1月24日

302 6.地上一层顶板8.1m 32 days 2021年1月13日 2021年2月13日
303 第1流水段 15 days 2021年1月13日 2021年1月27日
304 第2流水段 15 days 2021年1月18日 2021年2月1日
305 第3流水段 15 days 2021年1月25日 2021年2月8日
306 第4流水段 15 days 2021年1月30日 2021年2月13日
307 六、塔吊安装与拆除 262 days 2020年9月17日 2021年6月5日
308 3#塔吊 251 days 2020年9月17日 2021年5月25日
309 塔吊安装 3 days 2020年9月17日 2020年9月19日
310 塔吊拆除 2 days 2021年5月24日 2021年5月25日
311 4#塔吊 224 days 2020年10月25日 2021年6月5日
312 塔吊安装 3 days 2020年10月25日 2020年10月27日
313 塔吊拆除 2 days 2021年6月4日 2021年6月5日
314 2#塔吊 243 days 2020年9月25日 2021年5月25日
315 塔吊安装 3 days 2020年9月25日 2020年9月27日
316 塔吊拆除 2 days 2021年5月24日 2021年5月25日
317 1#塔吊 218 days 2020年10月5日 2021年5月10日
318 塔吊安装 3 days 2020年10月5日 2020年10月7日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
319 塔吊拆除 2 days 2021年5月9日 2021年5月10日
320 七、钢结构施工 281 days 2020年9月1日 2021年6月8日
321 1.深化设计 60 days 2020年9月1日 2020年10月30日
322 圆钢柱深化设计 15 days 2020年9月1日 2020年9月15日
323 屋盖网架深化设计 30 days 2020年9月16日 2020年10月15日
324 楼层框架钢结构深化设计(含混凝土结构中钢 15 days 2020年10月16日 2020年10月30日
构)
325 2.钢结构材料采购 150 days 2020年9月11日 2021年2月7日
326 圆钢柱材料采购 90 days 2020年9月11日 2020年12月9日
327 屋盖网架材料采购 100 days 2020年10月16日 2021年1月23日
328 楼层框架钢结构材料采购 70 days 2020年11月30日 2021年2月7日
329 3.钢结构构件加工 180 days 2020年9月21日 2021年3月19日
330 圆钢柱构件加工 80 days 2020年9月21日 2020年12月9日
331 屋盖网架构件加工 80 days 2020年11月15日 2021年2月2日
332 楼层框架钢结构构件加工 80 days 2020年12月30日 2021年3月19日
333 4.网架安装及提升 150 days 2021年1月10日 2021年6月8日
334 TS1区屋盖网架 125 days 2021年1月10日 2021年5月14日
335 拼装 70 days 2021年1月10日 2021年3月20日
336 提升 15 days 2021年3月21日 2021年4月4日
337 卸载 5 days 2021年4月5日 2021年4月9日
338 楼层框架钢结构安装 10 days 2021年5月5日 2021年5月14日
339 TS2区屋盖网架 120 days 2021年1月30日 2021年5月29日
340 拼装 70 days 2021年1月30日 2021年4月9日
341 提升 10 days 2021年4月10日 2021年4月19日
342 卸载 5 days 2021年4月20日 2021年4月24日
343 楼层框架钢结构安装 10 days 2021年5月20日 2021年5月29日
344 TS3区屋盖网架 110 days 2021年2月9日 2021年5月29日
345 拼装 60 days 2021年2月9日 2021年4月9日
346 提升 10 days 2021年4月10日 2021年4月19日
347 卸载 5 days 2021年4月20日 2021年4月24日
348 楼层框架钢结构安装 10 days 2021年5月20日 2021年5月29日
349 TS4区屋盖网架(国际楼) 110 days 2021年2月19日 2021年6月8日
350 拼装 60 days 2021年2月19日 2021年4月19日
351 提升 10 days 2021年4月20日 2021年4月29日
352 卸载 5 days 2021年4月30日 2021年5月4日
353 楼层框架钢结构安装 10 days 2021年5月30日 2021年6月8日
354 八、二次结构和装饰装修施工 230 days 2021年1月14日 2021年8月31日

355 T2航站楼二次结构 168 days 2021年1月14日 2021年6月30日
356 国际航站楼二次结构 132 days 2021年2月19日 2021年6月30日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
357 T2航站楼装饰装修(非公共区域) 171 days 2021年3月14日 2021年8月31日
358 国际航站楼装饰装修(非公共区域) 104 days 2021年4月19日 2021年7月31日
359 九、金属屋面、幕墙施工 115 days 2021年4月10日 2021年8月2日
360 金属屋面施工 115 days 2021年4月10日 2021年8月2日
361 TS1区 90 days 2021年4月10日 2021年7月8日
362 TS1区金属屋面大面安装 60 days 2021年4月10日 2021年6月8日
363 TS1区金属屋面收边收口 30 days 2021年6月9日 2021年7月8日
364 TS2区 90 days 2021年4月25日 2021年7月23日
365 TS2区金属屋面大面安装 60 days 2021年4月25日 2021年6月23日
366 TS2区金属屋面收边收口 30 days 2021年6月24日 2021年7月23日
367 TS3区 90 days 2021年4月25日 2021年7月23日
368 TS3区金属屋面大面安装 60 days 2021年4月25日 2021年6月23日
369 TS3区金属屋面收边收口 30 days 2021年6月24日 2021年7月23日
370 TS4区(国际楼) 90 days 2021年5月5日 2021年8月2日
371 TS4区金属屋面大面安装 60 days 2021年5月5日 2021年7月3日
372 TS4区金属屋面收边收口 30 days 2021年7月4日 2021年8月2日
373 幕墙施工 115 days 2021年4月10日 2021年8月2日
374 TS1区 90 days 2021年4月10日 2021年7月8日
375 TS1区幕墙鱼腹式桁架安装 30 days 2021年4月10日 2021年5月9日
376 TS1区玻璃幕墙安装 30 days 2021年5月10日 2021年6月8日
377 TS1区幕墙收边收口 30 days 2021年6月9日 2021年7月8日
378 TS2区 90 days 2021年4月25日 2021年7月23日
379 TS2区幕墙鱼腹式桁架安装 30 days 2021年4月25日 2021年5月24日
380 TS2区玻璃幕墙安装 30 days 2021年5月25日 2021年6月23日
381 TS2区幕墙收边收口 30 days 2021年6月24日 2021年7月23日
382 TS3区 90 days 2021年4月25日 2021年7月23日
383 TS3区幕墙鱼腹式桁架安装 30 days 2021年4月25日 2021年5月24日
384 TS3区玻璃幕墙安装 30 days 2021年5月25日 2021年6月23日
385 TS3区幕墙收边收口 30 days 2021年6月24日 2021年7月23日
386 TS4区(国际楼) 90 days 2021年5月5日 2021年8月2日
387 TS4区幕墙鱼腹式桁架安装 30 days 2021年5月5日 2021年6月3日
388 TS4区玻璃幕墙安装 30 days 2021年6月4日 2021年7月3日
389 TS4区幕墙收边收口 30 days 2021年7月4日 2021年8月2日
390 十、机电安装 448 days 2020年7月10日 2021年9月30日
391 机电预留预埋 197 days 2020年7月10日 2021年1月22日
392 二层结构墙体线管敷设 59 days 2021年3月23日 2021年5月20日
393 地下二层机电安装 176 days 2021年1月5日 2021年6月30日
394 电气工程 119 days 2021年1月26日 2021年5月24日
395 桥架安装 27 days 2021年1月5日 2021年2月1日
396 配电箱安装 10 days 2021年4月20日 2021年4月29日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
397 电缆敷设 16 days 2021年4月30日 2021年5月15日
398 电线敷设 16 days 2021年4月25日 2021年5月10日
399 灯具、插座、开关安装 13 days 2021年5月11日 2021年5月23日
400 系统调试 12 days 2021年5月25日 2021年6月5日
401 给排水系统 150 days 2021年2月1日 2021年6月30日
402 给排水管道、阀部件安装 53 days 2021年2月1日 2021年3月25日
403 压力排水管道、阀组、潜污泵安装 51 days 2021年3月1日 2021年4月20日
404 给排水系统末端安装 56 days 2021年3月26日 2021年5月20日
405 管道试验 21 days 2021年5月21日 2021年6月10日
406 管道保温 10 days 2021年6月11日 2021年6月20日
407 系统调试 10 days 2021年6月21日 2021年6月30日
408 消防水系统 150 days 2021年2月1日 2021年6月30日
409 消防水系统管道、阀部件安装 89 days 2021年2月1日 2021年4月30日
410 消火栓箱、喷头等末端设备安装 41 days 2021年4月10日 2021年5月20日
411 管道试验 11 days 2021年5月20日 2021年5月30日

412 管道标识 10 days 2021年6月1日 2021年6月10日
413 系统调试 21 days 2021年6月10日 2021年6月30日
414 防排烟系统 150 days 2021年2月1日 2021年6月30日
415 风管制作、安装 89 days 2021年2月1日 2021年4月30日
416 风口风阀安装 31 days 2021年5月1日 2021年5月31日
417 风机安装 31 days 2021年5月15日 2021年6月14日
418 风管试验 6 days 2021年6月15日 2021年6月20日
419 系统调试 10 days 2021年6月21日 2021年6月30日
420 空调风系统 150 days 2021年2月1日 2021年6月30日
421 风管制作、安装 89 days 2021年2月1日 2021年4月30日
422 风口风阀安装 20 days 2021年5月1日 2021年5月20日
423 空调设备安装 27 days 2021年5月5日 2021年5月31日
424 风管试验 5 days 2021年6月1日 2021年6月5日
425 风管保温 51 days 2021年5月1日 2021年6月20日
426 系统调试 10 days 2021年6月21日 2021年6月30日
427 空调水系统 150 days 2021年2月1日 2021年6月30日
428 空调主管及阀部件安装 89 days 2021年2月1日 2021年4月30日
429 空调支管及阀部件安装 30 days 2021年4月1日 2021年4月30日
430 空调设备、空调机房安装 15 days 2021年5月1日 2021年5月15日
431 管道试验 10 days 2021年5月1日 2021年5月10日
432 管道保温 31 days 2021年5月11日 2021年6月10日
433 系统调试 20 days 2021年6月11日 2021年6月30日
434 地下一层机电安装 166 days 2021年1月15日 2021年6月29日
435 电气工程 190 days 2020年12月22日 2021年6月29日
436 桥架安装 45.13 days 2020年12月22日 2021年2月4日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
437 配电箱安装 11 days 2021年4月30日 2021年5月10日
438 电缆敷设 26 days 2021年5月5日 2021年5月30日
439 电线敷设 20 days 2021年5月20日 2021年6月8日
440 灯具、插座、开关安装 25 days 2021年5月29日 2021年6月22日
441 高低压配电室安装 36 days 2021年4月15日 2021年5月20日
442 柴油发电机安装 8 days 2021年4月8日 2021年4月15日
443 系统调试 15 days 2021年6月15日 2021年6月29日
444 给排水系统 360 days 2020年7月6日 2021年6月30日
445 预留预埋 165 days 2020年7月6日 2020年12月17日
446 给排水管道、阀部件安装 92 days 2021年3月1日 2021年5月31日
447 压力排水管道、阀组、潜污泵安装 61 days 2021年4月1日 2021年5月31日
448 给排水系统末端安装 30 days 2021年5月5日 2021年6月3日
449 循环水泵房安装 61 days 2021年4月1日 2021年5月31日
450 管道试验 22 days 2021年5月10日 2021年5月31日
451 管道保温 10 days 2021年6月1日 2021年6月10日
452 系统调试 21 days 2020年6月10日 2020年6月30日

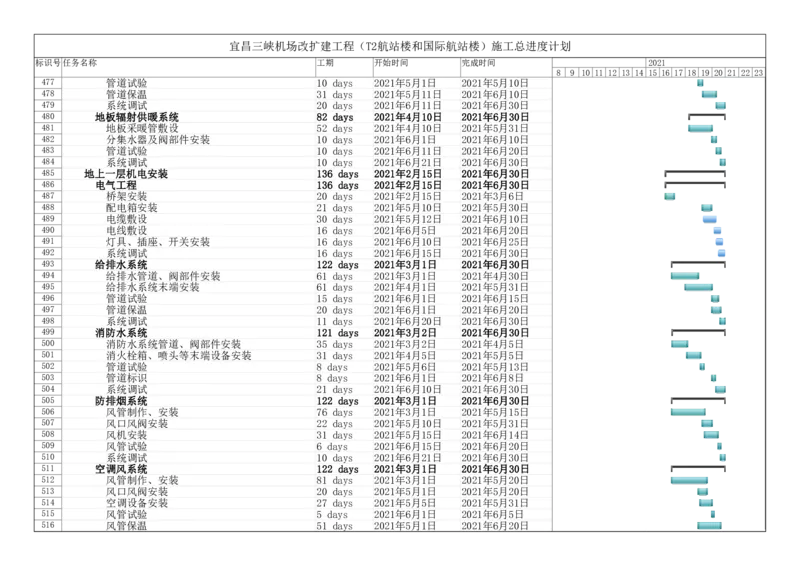

453 消防水系统 360 days 2020年7月6日 2021年6月30日
454 预留预埋 165 days 2020年7月6日 2020年12月17日
455 消防水系统管道、阀部件安装 99 days 2021年2月1日 2021年5月10日
456 消火栓箱、喷头等末端设备安装 46 days 2021年4月10日 2021年5月25日
457 管道试验 11 days 2021年5月25日 2021年6月4日
458 管道标识 10 days 2021年6月1日 2021年6月10日
459 系统调试 21 days 2021年6月10日 2021年6月30日
460 防排烟系统 122 days 2021年3月1日 2021年6月30日
461 风管制作、安装 76 days 2021年3月1日 2021年5月15日
462 风口风阀安装 22 days 2021年5月10日 2021年5月31日
463 风机安装 31 days 2021年5月15日 2021年6月14日
464 风管试验 6 days 2021年6月15日 2021年6月20日
465 系统调试 10 days 2021年6月21日 2021年6月30日
466 空调风系统 122 days 2021年3月1日 2021年6月30日
467 风管制作、安装 81 days 2021年3月1日 2021年5月20日
468 风口风阀安装 20 days 2021年5月1日 2021年5月20日
469 空调设备安装 27 days 2021年5月5日 2021年5月31日
470 风管试验 5 days 2021年6月1日 2021年6月5日
471 风管保温 51 days 2021年5月1日 2021年6月20日
472 系统调试 10 days 2021年6月21日 2021年6月30日
473 空调水系统 122 days 2021年3月1日 2021年6月30日
474 空调主管及阀部件安装 61 days 2021年3月1日 2021年4月30日
475 空调支管及阀部件安装 30 days 2021年4月1日 2021年4月30日
476 空调设备、空调机房安装 31 days 2021年5月1日 2021年5月31日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
477 管道试验 10 days 2021年5月1日 2021年5月10日
478 管道保温 31 days 2021年5月11日 2021年6月10日
479 系统调试 20 days 2021年6月11日 2021年6月30日

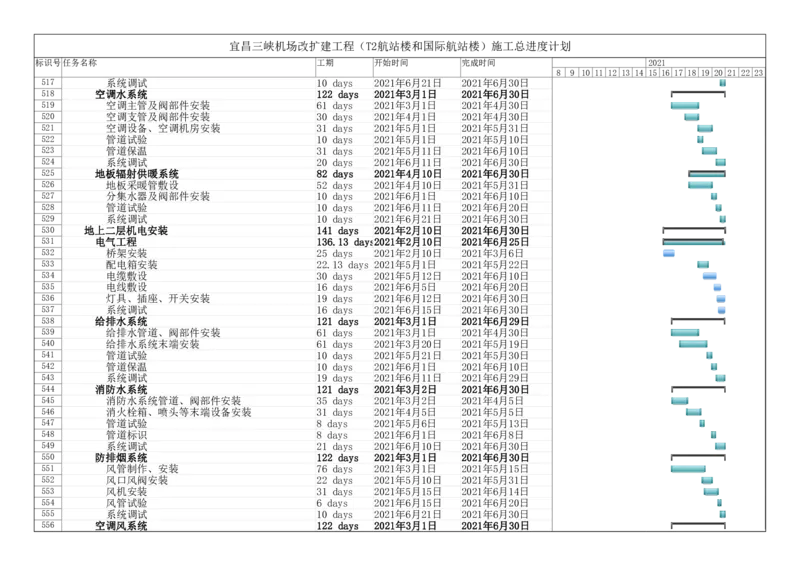

480 地板辐射供暖系统 82 days 2021年4月10日 2021年6月30日
481 地板采暖管敷设 52 days 2021年4月10日 2021年5月31日
482 分集水器及阀部件安装 10 days 2021年6月1日 2021年6月10日
483 管道试验 10 days 2021年6月11日 2021年6月20日
484 系统调试 10 days 2021年6月21日 2021年6月30日
485 地上一层机电安装 136 days 2021年2月15日 2021年6月30日
486 电气工程 136 days 2021年2月15日 2021年6月30日
487 桥架安装 20 days 2021年2月15日 2021年3月6日
488 配电箱安装 21 days 2021年5月10日 2021年5月30日
489 电缆敷设 30 days 2021年5月12日 2021年6月10日
490 电线敷设 16 days 2021年6月5日 2021年6月20日
491 灯具、插座、开关安装 16 days 2021年6月10日 2021年6月25日
492 系统调试 16 days 2021年6月15日 2021年6月30日
493 给排水系统 122 days 2021年3月1日 2021年6月30日
494 给排水管道、阀部件安装 61 days 2021年3月1日 2021年4月30日
495 给排水系统末端安装 61 days 2021年4月1日 2021年5月31日
496 管道试验 15 days 2021年6月1日 2021年6月15日
497 管道保温 20 days 2021年6月1日 2021年6月20日
498 系统调试 11 days 2021年6月20日 2021年6月30日
499 消防水系统 121 days 2021年3月2日 2021年6月30日
500 消防水系统管道、阀部件安装 35 days 2021年3月2日 2021年4月5日
501 消火栓箱、喷头等末端设备安装 31 days 2021年4月5日 2021年5月5日
502 管道试验 8 days 2021年5月6日 2021年5月13日
503 管道标识 8 days 2021年6月1日 2021年6月8日
504 系统调试 21 days 2021年6月10日 2021年6月30日
505 防排烟系统 122 days 2021年3月1日 2021年6月30日
506 风管制作、安装 76 days 2021年3月1日 2021年5月15日
507 风口风阀安装 22 days 2021年5月10日 2021年5月31日
508 风机安装 31 days 2021年5月15日 2021年6月14日
509 风管试验 6 days 2021年6月15日 2021年6月20日
510 系统调试 10 days 2021年6月21日 2021年6月30日
511 空调风系统 122 days 2021年3月1日 2021年6月30日
512 风管制作、安装 81 days 2021年3月1日 2021年5月20日
513 风口风阀安装 20 days 2021年5月1日 2021年5月20日
514 空调设备安装 27 days 2021年5月5日 2021年5月31日
515 风管试验 5 days 2021年6月1日 2021年6月5日
516 风管保温 51 days 2021年5月1日 2021年6月20日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
517 系统调试 10 days 2021年6月21日 2021年6月30日
518 空调水系统 122 days 2021年3月1日 2021年6月30日
519 空调主管及阀部件安装 61 days 2021年3月1日 2021年4月30日
520 空调支管及阀部件安装 30 days 2021年4月1日 2021年4月30日
521 空调设备、空调机房安装 31 days 2021年5月1日 2021年5月31日
522 管道试验 10 days 2021年5月1日 2021年5月10日
523 管道保温 31 days 2021年5月11日 2021年6月10日
524 系统调试 20 days 2021年6月11日 2021年6月30日

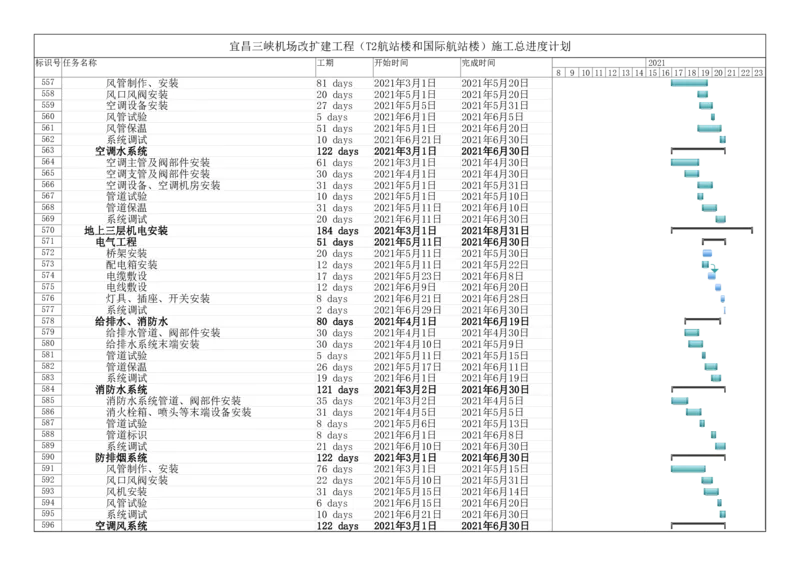

525 地板辐射供暖系统 82 days 2021年4月10日 2021年6月30日
526 地板采暖管敷设 52 days 2021年4月10日 2021年5月31日
527 分集水器及阀部件安装 10 days 2021年6月1日 2021年6月10日
528 管道试验 10 days 2021年6月11日 2021年6月20日
529 系统调试 10 days 2021年6月21日 2021年6月30日
530 地上二层机电安装 141 days 2021年2月10日 2021年6月30日
531 电气工程 136.13 days2021年2月10日 2021年6月25日
532 桥架安装 25 days 2021年2月10日 2021年3月6日
533 配电箱安装 22.13 days 2021年5月1日 2021年5月22日
534 电缆敷设 30 days 2021年5月12日 2021年6月10日
535 电线敷设 16 days 2021年6月5日 2021年6月20日
536 灯具、插座、开关安装 19 days 2021年6月12日 2021年6月30日
537 系统调试 16 days 2021年6月15日 2021年6月30日
538 给排水系统 121 days 2021年3月1日 2021年6月29日
539 给排水管道、阀部件安装 61 days 2021年3月1日 2021年4月30日
540 给排水系统末端安装 61 days 2021年3月20日 2021年5月19日
541 管道试验 10 days 2021年5月21日 2021年5月30日
542 管道保温 10 days 2021年6月1日 2021年6月10日
543 系统调试 19 days 2021年6月11日 2021年6月29日
544 消防水系统 121 days 2021年3月2日 2021年6月30日
545 消防水系统管道、阀部件安装 35 days 2021年3月2日 2021年4月5日
546 消火栓箱、喷头等末端设备安装 31 days 2021年4月5日 2021年5月5日
547 管道试验 8 days 2021年5月6日 2021年5月13日
548 管道标识 8 days 2021年6月1日 2021年6月8日
549 系统调试 21 days 2021年6月10日 2021年6月30日
550 防排烟系统 122 days 2021年3月1日 2021年6月30日
551 风管制作、安装 76 days 2021年3月1日 2021年5月15日
552 风口风阀安装 22 days 2021年5月10日 2021年5月31日
553 风机安装 31 days 2021年5月15日 2021年6月14日
554 风管试验 6 days 2021年6月15日 2021年6月20日
555 系统调试 10 days 2021年6月21日 2021年6月30日
556 空调风系统 122 days 2021年3月1日 2021年6月30日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23

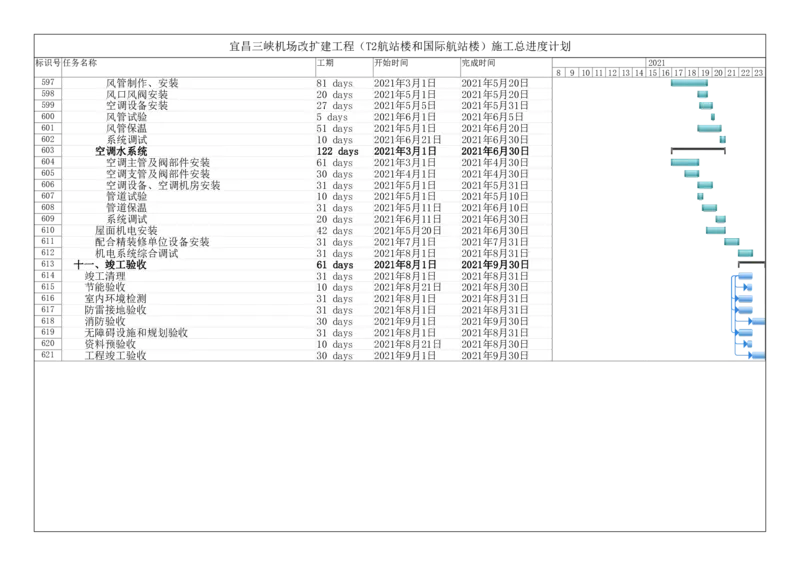

557 风管制作、安装 81 days 2021年3月1日 2021年5月20日
558 风口风阀安装 20 days 2021年5月1日 2021年5月20日
559 空调设备安装 27 days 2021年5月5日 2021年5月31日
560 风管试验 5 days 2021年6月1日 2021年6月5日
561 风管保温 51 days 2021年5月1日 2021年6月20日
562 系统调试 10 days 2021年6月21日 2021年6月30日
563 空调水系统 122 days 2021年3月1日 2021年6月30日
564 空调主管及阀部件安装 61 days 2021年3月1日 2021年4月30日
565 空调支管及阀部件安装 30 days 2021年4月1日 2021年4月30日
566 空调设备、空调机房安装 31 days 2021年5月1日 2021年5月31日
567 管道试验 10 days 2021年5月1日 2021年5月10日
568 管道保温 31 days 2021年5月11日 2021年6月10日
569 系统调试 20 days 2021年6月11日 2021年6月30日
570 地上三层机电安装 184 days 2021年3月1日 2021年8月31日
571 电气工程 51 days 2021年5月11日 2021年6月30日
572 桥架安装 20 days 2021年5月11日 2021年5月30日
573 配电箱安装 12 days 2021年5月11日 2021年5月22日
574 电缆敷设 17 days 2021年5月23日 2021年6月8日
575 电线敷设 12 days 2021年6月9日 2021年6月20日
576 灯具、插座、开关安装 8 days 2021年6月21日 2021年6月28日
577 系统调试 2 days 2021年6月29日 2021年6月30日
578 给排水、消防水 80 days 2021年4月1日 2021年6月19日
579 给排水管道、阀部件安装 30 days 2021年4月1日 2021年4月30日
580 给排水系统末端安装 30 days 2021年4月10日 2021年5月9日
581 管道试验 5 days 2021年5月11日 2021年5月15日
582 管道保温 26 days 2021年5月17日 2021年6月11日
583 系统调试 19 days 2021年6月1日 2021年6月19日
584 消防水系统 121 days 2021年3月2日 2021年6月30日
585 消防水系统管道、阀部件安装 35 days 2021年3月2日 2021年4月5日
586 消火栓箱、喷头等末端设备安装 31 days 2021年4月5日 2021年5月5日
587 管道试验 8 days 2021年5月6日 2021年5月13日
588 管道标识 8 days 2021年6月1日 2021年6月8日
589 系统调试 21 days 2021年6月10日 2021年6月30日
590 防排烟系统 122 days 2021年3月1日 2021年6月30日
591 风管制作、安装 76 days 2021年3月1日 2021年5月15日
592 风口风阀安装 22 days 2021年5月10日 2021年5月31日
593 风机安装 31 days 2021年5月15日 2021年6月14日
594 风管试验 6 days 2021年6月15日 2021年6月20日
595 系统调试 10 days 2021年6月21日 2021年6月30日
596 空调风系统 122 days 2021年3月1日 2021年6月30日宜昌三峡机场改扩建工程(T2航站楼和国际航站楼)施工总进度计划
标识号任务名称 工期 开始时间 完成时间 2021
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
597 风管制作、安装 81 days 2021年3月1日 2021年5月20日
598 风口风阀安装 20 days 2021年5月1日 2021年5月20日
599 空调设备安装 27 days 2021年5月5日 2021年5月31日
600 风管试验 5 days 2021年6月1日 2021年6月5日
601 风管保温 51 days 2021年5月1日 2021年6月20日
602 系统调试 10 days 2021年6月21日 2021年6月30日
603 空调水系统 122 days 2021年3月1日 2021年6月30日
604 空调主管及阀部件安装 61 days 2021年3月1日 2021年4月30日
605 空调支管及阀部件安装 30 days 2021年4月1日 2021年4月30日
606 空调设备、空调机房安装 31 days 2021年5月1日 2021年5月31日
607 管道试验 10 days 2021年5月1日 2021年5月10日
608 管道保温 31 days 2021年5月11日 2021年6月10日
609 系统调试 20 days 2021年6月11日 2021年6月30日
610 屋面机电安装 42 days 2021年5月20日 2021年6月30日
611 配合精装修单位设备安装 31 days 2021年7月1日 2021年7月31日
612 机电系统综合调试 31 days 2021年8月1日 2021年8月31日
613 十一、竣工验收 61 days 2021年8月1日 2021年9月30日
614 竣工清理 31 days 2021年8月1日 2021年8月31日
615 节能验收 10 days 2021年8月21日 2021年8月30日
616 室内环境检测 31 days 2021年8月1日 2021年8月31日
617 防雷接地验收 31 days 2021年8月1日 2021年8月31日
618 消防验收 30 days 2021年9月1日 2021年9月30日
619 无障碍设施和规划验收 31 days 2021年8月1日 2021年8月31日
620 资料预验收 10 days 2021年8月21日 2021年8月30日
621 工程竣工验收 30 days 2021年9月1日 2021年9月30日
