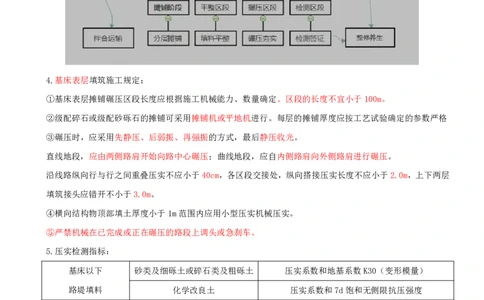

3.基床表层填筑流程
按"三阶段、四区段、六流程"的施工工艺组织施工
4.基床表层填筑施工规定:
①基床表层摊铺碾压区段长度应根据施工机械能力、数量确定。区段的长度不宜小于100m。
②级配碎石或级配砂砾石的摊铺可采用摊铺机或平地机进行。每层的摊铺厚度应按工艺试验确定的参数严格
③碾压时,应采用先静压、后弱振、再强振的方式,最后静压收光。
直线地段,应由两侧路肩开始向路中心碾压;曲线地段,应自内侧路肩向外侧路肩进行碾压。
沿线路纵向行与行之间重叠压实不应小于40cm,各区段交接处,纵向搭接压实长度不应小于2.0m,上下两层
填筑接头应错开不小于3.0m。
④横向结构物顶部填土厚度小于1m范围内应用小型压实机械压实。
⑤严禁机械在已完成或正在碾压的路段上调头或急刹车。
5.压实检测指标:

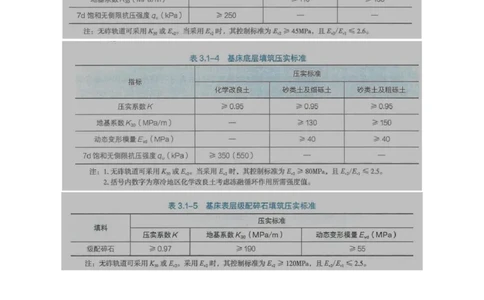

基床以下 砂类及细砾土或碎石类及粗砾土 压实系数和地基系数K30(变形模量)
路堤填料 化学改良土 压实系数和7d饱和无侧限抗压强度
路基基床 砂类及细砾土或碎石类及粗砾土 压实系数、地基系数(变形模量)、动态变形模量
底层填料 化学改良土 压实系数及7d饱和无侧限抗压强度
路基基床
级配碎石 压实系数、地基系数(变形模量)、动态变形模量
表层填料
压实系数:压实后干密度/室内最大干密度
地基系数:在直径为300mm的刚性承载板作用下的可压缩性大小。
变形模量
定义:土的变形模量是土体在无侧限条件下受压时,压应力增量与压应变增量之比,是评价土压缩性和计算地基变形量的重要指标,变形模量越大,土的压缩性越低。
动态变形模量
定义:动态变形模量是路基中某点的动应力与动应变之比,描述了一定状态下该点抵抗动荷载产生的动变形
的能力。

【小试牛刀】填筑路堤宜按( )的工艺组织施工。
A.两阶段、三区段、八流程
B.三阶段、四区段、八流程
C.两阶段、四区段、六流程
D.三阶段、四区段、六流程
答案:B
【小试牛刀】路基填筑施工的四区段是指( )。A.填土区段、平整区段、碾压区段和检测区段
B.准备区段、平整区段、碾压区段和验收区段
C.填土区段、整修区段、碾压区段和检测区段
D.准备区段、整修区段、碾压区段和验收区段
答案:A
解析:填土、平整、碾压、检测
【小试牛刀】八流程即( )、摊铺平整、洒水晾晒、碾压夯实、检测签证和路基整修。
A.施工准备、地下水处理、分层填土
B.施工准备、基底处理、分层填筑
C.施工准备、基底处理、冲击填土
D.施工准备、整理、分层填土
答案:B
解析:准备、基底、填土、平整、控水、碾压、检测、整修。
【小试牛刀】各区段交接处,应互相重叠压实,纵向搭接长度不应小于( ),沿线路纵向行与行之间压实重
叠不应小于( )。
A.2.0m;20cm
B.4.0m;40cm
C.4.0m;20cm
D.2.0m;40cm
答案:D
【小试牛刀】铁路路堤的构造自下至上一般为( )。
A.地基以下
B.地基
C.基床以下路堤
D.基床底层
E.基床表层
答案:BCDE

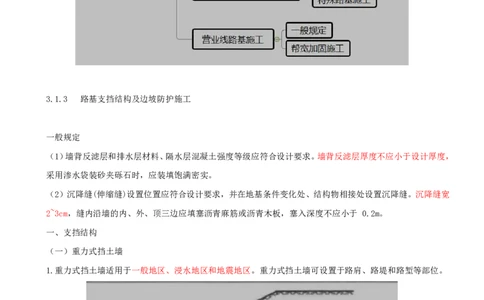

解析:地基、路堤本体、基床(底层、顶层)。3.1.3 路基支挡结构及边坡防护施工
一般规定
(1)墙背反滤层和排水层材料、隔水层混凝土强度等级应符合设计要求。墙背反滤层厚度不应小于设计厚度,
采用渗水袋装砂夹砾石时,应装填饱满密实。
(2)沉降缝(伸缩缝)设置位置应符合设计要求,并在地基条件变化处、结构物相接处设置沉降缝。沉降缝宽
2~3cm,缝内沿墙的内、外、顶三边应填塞沥青麻筋或沥青木板,塞入深度不应小于 0.2m。
一、支挡结构
(一)重力式挡土墙
1.重力式挡土墙适用于一般地区、浸水地区和地震地区。重力式挡土墙可设置于路肩、路堤和路堑等部位。
2.重力式挡土墙墙高应符合以下规定:(1)路肩墙、路堤墙,墙高不宜大于10m。
(2)土质路地段,墙高不宜大于6m;石质路地段,墙高不宜大于10m。
(3)膨胀岩土路堑地段,墙高不宜大于4m。
(4)墙身采用浆片石时,墙高不宜大于5m。
3.墙身材料宜采用混凝土、片石混凝等,单位体积的片石混凝中片石含量不应超过20%。
(二)短卸荷板式挡土墙
1.短卸荷板式挡土墙适用于一般地区地基承载力较高的路肩地段,墙高宜为6~12m。
2.短卸荷板式挡土墙由上墙、下墙和卸荷板组成,上墙与下墙高度比宜为4:6。墙身可采用混凝土或钢筋混
凝土,短卸荷板应采用钢筋混凝土,其受力钢筋直径不应小于12mm。
3.预制板应达到设计强度的75%后方可吊运安装。
4.短卸荷板式挡土墙墙身施工应按上墙和下墙两个部分进行施工,下墙与上墙结合部应有接槎钢筋,严禁形
成水平通缝。短卸荷板顶面处墙体应设置泄水孔。
5.装短卸荷板时,应在板底先铺垫一层水泥砂浆,整平后方可安装短卸荷板。短卸荷板与上墙体接触面间应
按设计要求插入短钢筋。
