你的公司可能正在浪费这笔软件预算——90%的老板都踩过这些坑
一个真实的故事
去年年底,我认识的一位制造业CEO老张找我喝茶。
他花200万上了一套ERP系统,用了8个月,最后决定——废掉,重新来过。
“功能很强大,销售说得也很好,” 老张说,”但我们的车间主任不会用,财务嫌操作太复杂,最后大家还是偷偷用回Excel。”
200万打水漂。更关键的是浪费了8个月的时间,团队对数字化项目的信心也受到了打击。
老张不是个例。
Gartner的研究报告显示,企业软件项目失败率高达55%-75%。McKinsey的调研则指出,平均而言,大型企业的IT项目会超出预算45%,同时比计划晚7个月交付。
这些数字背后,大部分失败的原因并不是产品不好,而是在选型决策阶段就出了问题。
作为企业管理者,你可能不需要懂技术细节,但你必须在选型时问对问题、做对判断。
下面这5个陷阱,我在过去几年里见过无数企业反复踩中。希望看完这篇文章后,你能避开它们。

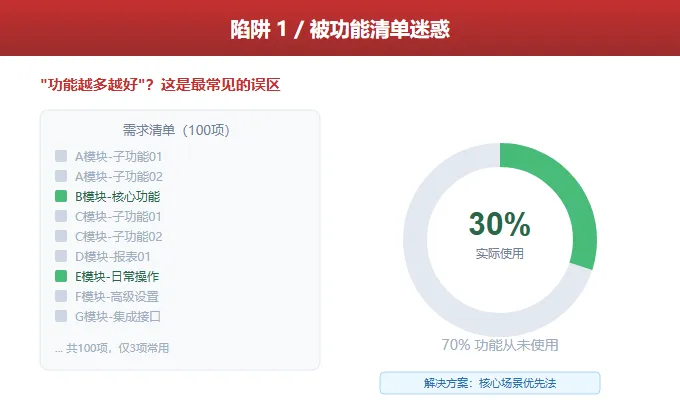

陷阱一:被功能清单迷惑 —— “功能越多越好”

这是最常见的错误,没有之一。
很多企业在选型时会做一张长长的需求清单,然后让各家供应商逐一对照打分。功能覆盖最全的那个胜出。
听起来很科学,对吧?
但问题是:你的团队实际用到的功能,通常不超过总功能的30%。
剩下的70%,要么是”看起来有用但从没用过”,要么是”买了之后才发现根本不适合我们”。
功能多不仅意味着更高的采购成本,还意味着:
-
更复杂的实施过程 -
更长的培训周期 -
更高的维护难度 -
用户上手门槛更高
怎么破?
采用**”核心场景优先法”**:
列出你当前最想解决的3-5 个具体业务场景(注意是场景,不是功能)
让供应商演示他们如何解决你的这些场景(而不是演示标准Demo)
只关注核心场景的匹配度,其他功能作为加分项而非决定项
举个例子:与其说”我们需要一个CRM模块”,不如说”我们的销售团队每天要打50个电话,需要快速记录通话内容和跟进状态”。前者是功能需求,后者才是真正的业务场景。

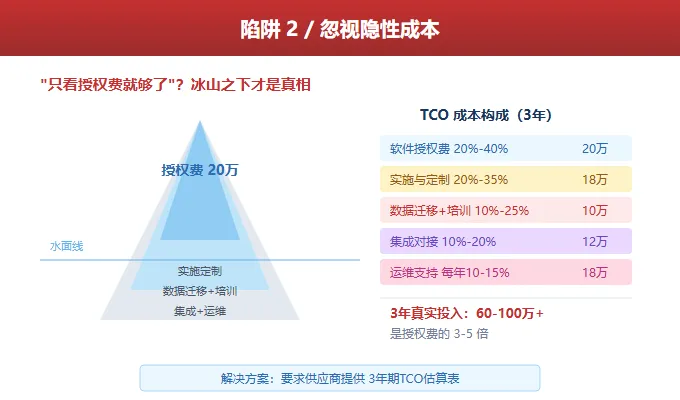

陷阱二:忽视隐性成本 —— “只看授权费就够了”

“这套系统一年授权费才20万,不贵。”——这句话我听过太多次了。
20万只是冰山一角。
企业软件的真实成本结构远比你想象的复杂。业内称之为TCO(Total Cost of Ownership,总体拥有成本)。
一个典型的SaaS项目,其TCO构成大致如下:
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
也就是说,如果你看到的是20万/年的授权费,3年下来的真实投入可能是60-100万甚至更多。
怎么破?
选型时要求供应商提供一份3年期的TCO估算表,把所有可能的成本项列清楚。
如果供应商含糊其辞或只愿意报一个”一口价”,那本身就是危险信号——意味着后续很可能有大量隐形收费。
同时,问自己一个问题:如果实际花费是报价的2-3倍,这笔投资还有没有ROI?
如果答案是否定的,说明这个方案从一开始就不在你的预算能力范围内。

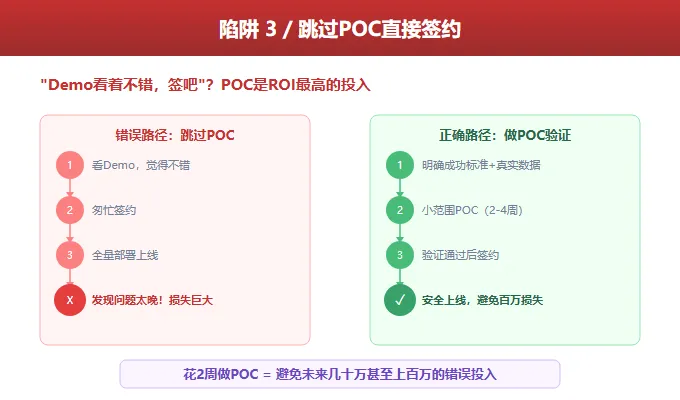

陷阱三:跳过POC直接签约 —— ” Demo看着不错,签吧”

POC = Proof of Concept(概念验证)。简单说就是:在大规模部署之前,先用小范围验证这个方案真的能行得通。
但很多企业跳过了这一步。
原因各种各样:
-
“赶时间,项目等不及了” -
“大品牌应该没问题吧” -
“POC还要额外花钱和时间”
然而,POC是整个选型过程中ROI最高的一笔投入。
花2周时间和少量资源做一个POC,可能帮你避免未来几十万乃至上百万的错误投入。更重要的是,POC的价值不仅仅是验证技术可行性,它还能帮你发现很多在PPT和Demo中看不到的问题:
-
系统和现有流程的实际摩擦点在哪里? -
团队的学习曲线有多陡峭? -
供应商的实施和服务响应到底怎么样?
怎么做一次有效的POC?
-
明确成功标准 -
提前定义什么算”通过”(如:”能在2天内完成50条客户数据的导入且准确率100%”) -
选择真实的测试数据 -
不要用假数据,要用脱敏后的真实业务数据 -
让最终用户参与 -
不是IT部门自己测,要让未来真正使用的人来操作 -
设置明确的时间盒 -
POC不应该超过2-4周,否则就失去了”快速验证”的意义
记住一句话:宁可POC时发现问题,不要上线后再后悔。

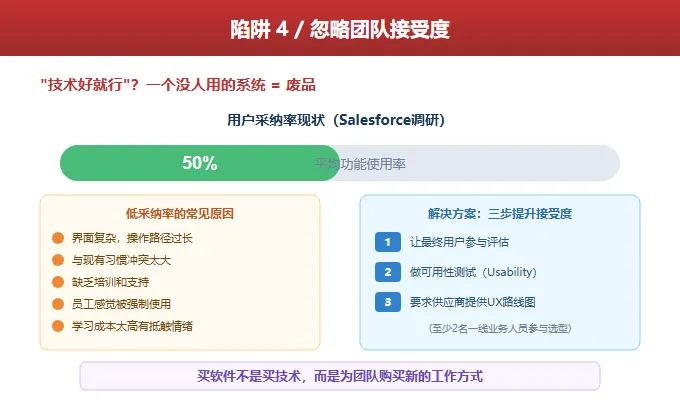

陷阱四:忽略团队接受度 —— “技术好就行,员工慢慢学”

这是一个特别容易犯的错误,尤其是对于技术背景较强的管理者来说。
你可能觉得:这个系统架构先进、性能优秀、安全性高,所以它一定是个好选择。
但如果你的员工觉得难用呢?如果界面不符合他们的工作习惯呢?如果学习成本太高导致抵触情绪呢?
一个没人用的好系统和坏掉的系统没有任何区别。
据Salesforce的一项调查,企业软件的最大挑战不是技术实现,而是用户采纳率(User Adoption)。平均只有约50%的功能被终端用户实际使用。
造成低采纳率的常见原因:
-
界面复杂,操作路径过长 -
与现有工作习惯冲突太大 -
缺乏足够的培训和支持 -
员工感觉”被强制使用”而非”主动选择”
怎么破?
选型过程中做到以下三点:
-
让最终用户参与评估 -
选型小组不能只有IT和管理层,一定要有来自业务一线的代表。他们最清楚日常工作的痛点是什么。 -
做可用性测试(Usability Testing) -
给几个典型用户30分钟,让他们尝试完成一项日常工作任务,观察他们在哪里卡住了。 -
要求供应商提供”用户体验路线图” -
不只是功能规划,而是他们如何持续优化用户体验的计划。
记住:买软件不是买技术,而是为你的团队购买一套新的工作方式。如果你的团队不愿意用它,再好的技术也是零。

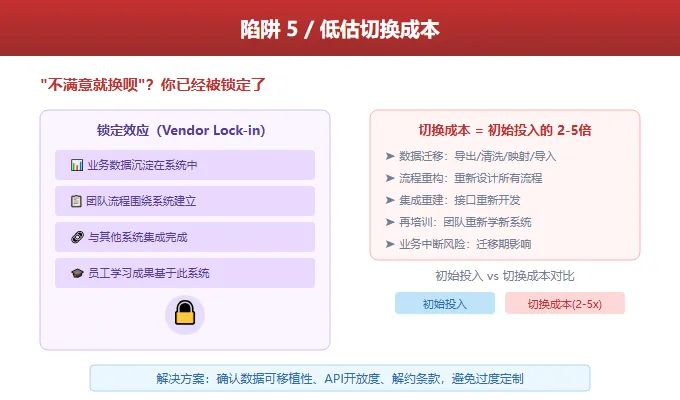

陷阱五:低估切换成本 —— “不满意就换呗”

这是最后一个陷阱,也是最容易被忽略的一个。
当你选择了一款企业软件并深度使用之后,你会逐渐进入一个锁定状态(Vendor Lock-in):
-
大量的业务数据沉淀在这套系统中 -
团队的流程已经围绕这套系统建立 -
与其他系统的集成已经完成 -
员工的学习成果基于这套系统
此时如果想切换到另一个系统,你需要面对的不仅是新软件的费用,还包括:
-
数据迁移成本 -
导出、清洗、映射、导入 -
流程重构成本 -
所有围绕旧系统建立的流程需要重新设计 -
集成重建成本 -
与其他系统的接口需要重新开发 -
再培训成本 -
员工需要重新学习一套新系统 -
业务中断风险 -
迁移期间的业务影响
这些加起来,切换成本可能是初始投入的2-5倍。
怎么破?
在选型阶段就要考虑退出机制:
-
确认数据可移植性 -
能否方便地导出所有数据?数据格式是否开放标准? -
了解API开放程度 -
是否有完善的API文档?第三方集成是否受限? -
询问合同解约条款 -
提前终止合同的条件和费用是什么? -
避免过度定制 -
定制越深,绑定越紧。尽量用原生功能解决问题
一个好的供应商不会回避这些问题。如果一个供应商对你的”数据能不能导出来”这个问题支支吾吾,那你就要小心了。
总结:一张选型检查清单
上面聊了很多,为了让你在实际选型时能够快速对照检查,我把核心要点浓缩成这张清单:
选型前必做的5件事
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
选型中必问的5个问题
“请用我们的一个具体业务场景演示一下您的解决方案”(不要看通用Demo)
-
“除了授权费之外,第一年还会有哪些费用?请列出完整清单” -
“可以安排一个为期2周的POC吗?成功标准由我们来定” -
“你们有哪些客户和我们规模/行业类似?我可以联系他们了解一下使用体验吗” -
“如果我们未来想换系统,数据迁移的流程是怎样的?有什么限制吗”
选型后必做的3件事
-
签订SLA协议 -
明确服务响应时间和质量标准 -
制定详细的实施里程碑 -
按周设定检查点和验收标准 -
建立用户反馈机制 -
上线后前3个月每周收集用户反馈
写在最后
选型这件事,说到底是在做一道选择题:
你是想要一个”看起来完美”的方案,还是一个”真正适合你”的方案?
完美的方案不存在。但适合你的方案一定存在——前提是你知道自己在找什么,也知道该避开哪些陷阱。
希望这篇文章能帮你在下一次选型决策时更有底气。
互动评论
你在企业软件选型中踩过最大的坑是什么?
是功能过剩?隐性成本超预算?还是团队用不起来?
在评论区分享你的经历,帮助更多人避坑。
