英伟达加码AI工厂预制化,谁是离它最近的厂家?

英伟达加码AI工厂预制化,谁是离它最近的厂家?

10月21日,英伟达在柏林GTC发布DSX POD,将Vera Rubin算力系统及配套设施组织为工厂集成、出厂验证的预制模块。英伟达称,在场地电力、冷却和网络等设施已准备就绪的条件下,现场部署时间可由六个月缩短至最快14天。

这一发布,把上游供电的交付节奏推到了台前。英伟达技术博客明确,DSX POD核心容器采用标准800V直流输入设计,现场上游发电、电能变换及区域电气方案由合作伙伴工程化实现。面向这一需求,特锐德的算电岛PowerHouse,正是值得观察的方案之一。

供电架构上,英伟达近期在OCP进一步细化的800V方案C(Option C,DC Power Block),提供了另一个对照维度:怎样把中压变换、直流配电与储能接口做成可复制的供电单元。PowerHouse与这一路线的对应关系,可以沿架构、设备形态和部署方式展开。

 01|架构相近:从中压变换到800V直供

Option C将中压接入、电力变换、直流配电组织为DC Power Block,兼容整流变压器单元(TRU)与固态变压器(SST)路径,并支持储能接入与备用支援,再向计算集群供电。PowerHouse的TPS(TGOOD Power Solution)架构,则将110/220kV高压接入、主变、10kV中压配电、SST及800V直流输出纳入一体化设计。

两者在“中压系统—电源与储能—直流配电—计算负荷”上形成对应;PowerHouse还将上游高压变电站纳入系统边界,更加适配GW级算力园区供电规划及需求。

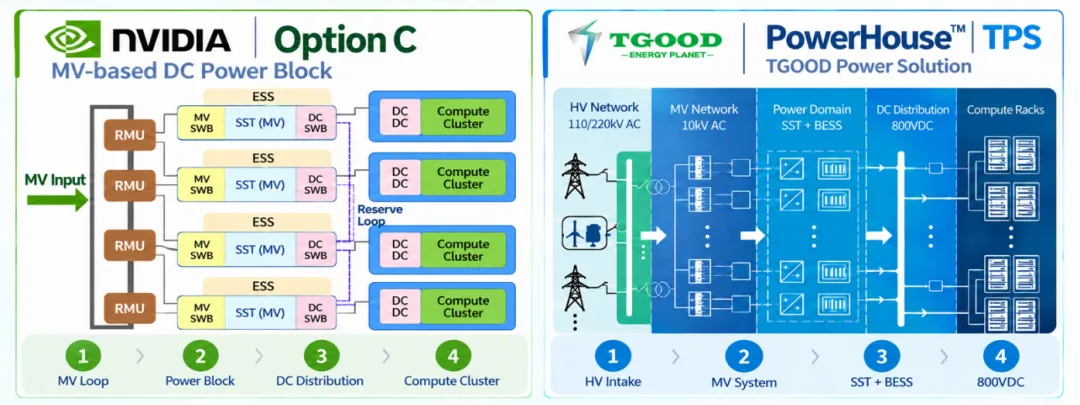

图1|共同的供电逻辑,向上延伸的高压边界

02|设备趋同:从单台电源走向预制功能单元

英伟达白皮书明确将工厂预制、工厂测试和简化现场安装列为Option C的目标。这意味着,电源不再只是交给施工方安装的一面柜子,而是与配电、储能接口和控制共同组成可预制的功能单元,让更多设备装配、接线和联调在出厂前完成。架构的模块化,正在推动设备集成化、模块化,并为工程预制化创造条件。

图2|产品形态的相近,背后是供电功能的集成

NVDIA与特锐德所呈现的,并非仅是两个SST外观方案,而是共享同一套产品逻辑:面向户外预制化应用场景,支持储能DC/DC接入,并依托SST灵活架构实现备用支援配置。

03|部署同向:电源外置,直流靠近负荷

Option C将电源单元布置在机房附近。PowerHouse在相同逻辑的基础上更进一步采用多层预制舱,并在产品方案中划分220kV/110kV高压区,35kV/10kV中压区与800Vdc直流区,让直流输出靠近机房、按楼层匹配用电需求。

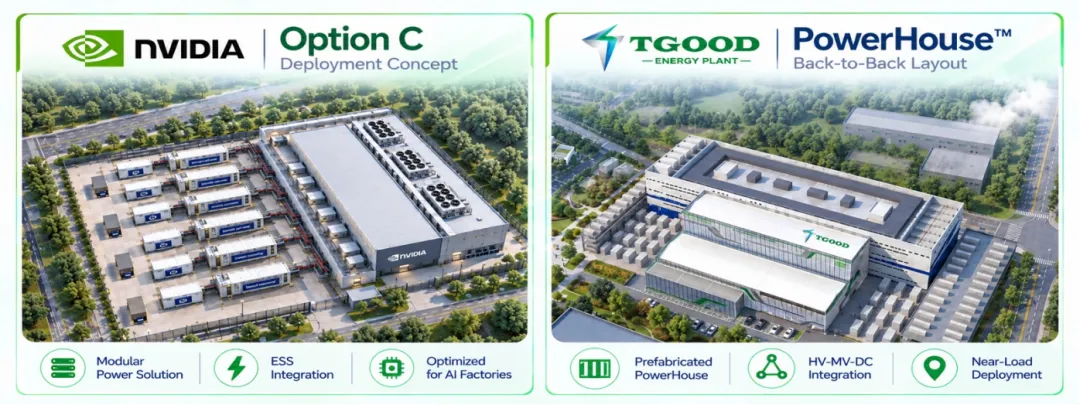

图3|从设备摆放,走向供电站与机房的协同部署

两者并非建筑外形相同,而是都将电源设施与计算设施协同规划。这种思路要求设计提前考虑电气、结构、暖通、消防和连接接口,将更多装配与测试工作前移到工厂,现场重点完成基础、吊装、拼接就位和整体调试。

真正的变化,是把大量原本在现场完成的工程,前移为工厂标准化制造、预集成与测试,现场再完成模块组装、接口连接和整体调试。“工厂造产品、现场装系统”,正在成为AI基础设施加快交付的重要路径。阿里云与美国Crusoe的实践,正体现了这一方向。

2026年8月10日,阿里云通过全模块化设计,将大型AIDC数据中心的交付周期缩短至100天。其CUBE 5.0架构将供电、冷却等五大系统的整体模块化率提升至90%,让工厂生产与现场准备并行推进。

在美国,Crusoe于2026年3月宣布设立Spark Factory,专门制造预制模块化AI数据中心。其Spark产品将供电、冷却、消防、监控及高密度机柜集成为标准单元,称最快可在三个月内交付。它选择的不只是加快施工,而是将更多基础设施建设转化为可重复的工业制造。这些案例指向同一个变化:AIDC的建设竞争,正在从现场施工效率,延伸到标准化设计、工厂集成和模块化交付能力。

DSX POD将机柜间布线、配线、配管和功能验证前移至工厂,现场准备与模块制造可以并行。供电侧采用同样的组织方式,才能让上游电力设施与算力模块按同一投产节点交付。

因此,“最快14天部署”的工程前提,包含现场电力等条件已经就绪。对供电企业而言,需要提前锁定接入容量、电压与接地方式、保护配合及验收流程,减少算力模块到场后再调整电气系统的返工。工厂预制的价值,也要通过现场顺利接通、带载和投运来兑现。

对于PowerHouse而言,这一趋势的意义尤其明确。按照其产品方案,高压系统、中压系统、SST、直流系统及二次系统,被组织为可预制的功能模块,再按机楼需求集成部署。 由此看,特锐德的机会不只是做出一台新型电源,而是把高压预制舱领域的制造与整站集成经验,延伸到新一代AIDC供电系统——预制化越深入,这种组合能力的价值就越值得关注。

04|工程预制化,为何会放大特锐德的优势?

据特锐德2026年2月26日港股申请文件援引的灼识咨询数据,按2024年高压预制舱变电站收入计,特锐德位居全球第一,市场份额为47.3%。其2025年报摘要披露,预制舱模块在工厂完成制造、组装和测试,运抵现场后安装调试;服务覆盖研发设计、系统集成及全生命周期运维。公司2026年半年报还披露,上半年算力中心业务合同额较上年同期翻倍增长,体现了其既有业务基础上的客户需求。

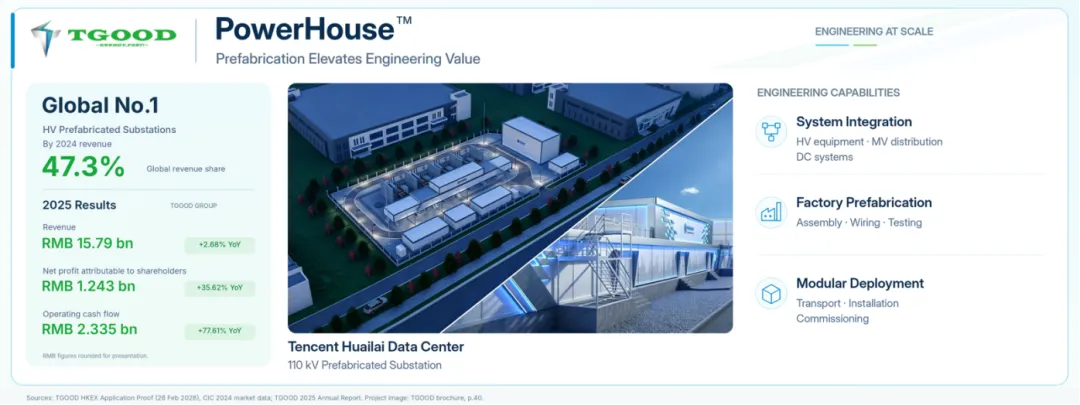

图4|高压预制舱制造积累,与数据中心工程基础

当供电架构把更多工程内容前移到工厂,特锐德积累的高压设备、预制制造和整站交付能力,就与AIDC新需求形成了更直接的连接。PowerHouse与Option C的关联,体现在架构组织、设备集成和部署方式;DSX POD的发布,则进一步凸显上游供电与算力模块同步交付的价值。

IDC Energy认为:AI工厂预制化将把交付压力传导到上游供电。算力模块出厂时已完成更多集成,现场电力就绪时间就更容易成为投产的关键路径。供电企业的交付物随之扩展为带有明确接口、保护配合、控制逻辑和验收记录的系统单元。特锐德的机会,在于将高压预制舱与整站集成经验延伸到800V系统,在项目前期参与供电架构设计,并承接更完整的交付范围。

具体落地仍需完成电气保护、机柜接口与控制协同的联合验证,这也是英伟达官方资料强调的系统级工作。最终比拼的,不只是“谁能做出SST”,而是“谁能把新电源做成整站产品,并实现可重复交付”。
