前两天工程部更新了一版租户施工图审图模板,我打印出来,蹲在工地门口翻了一遍。
写得真细。从施工说明到电气系统图,十一条,密密麻麻。小赵凑过来:"杜哥,这模板够严谨吧?"
我没吭声,指着其中几条,一条一条给他掰。
模板写的是"空调回水总管需增加Y型过滤器"
这话没毛病。但我见过太多租户设计师,看到"回水"俩字,直接画到每台风机盘管的回水管上。

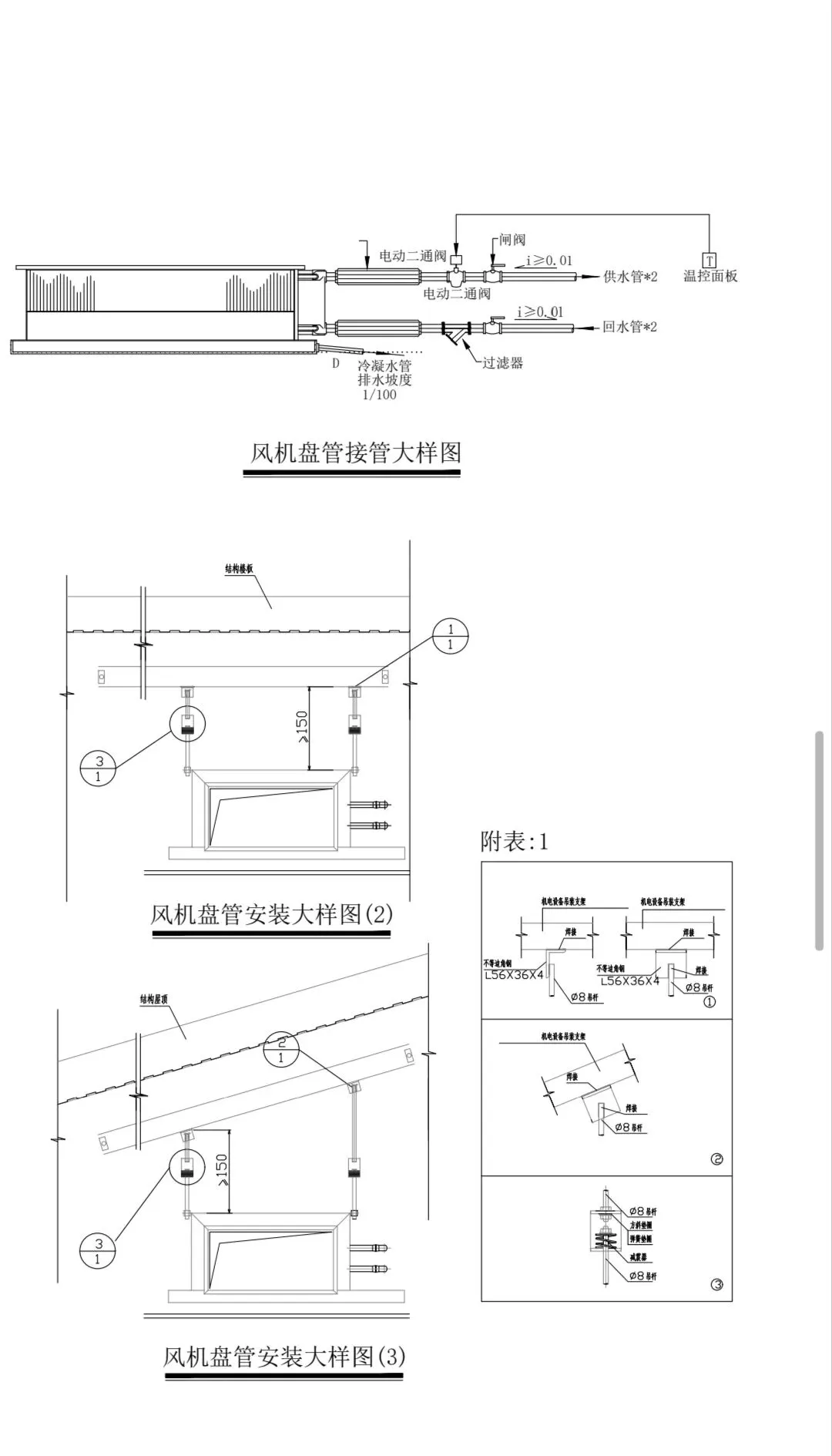

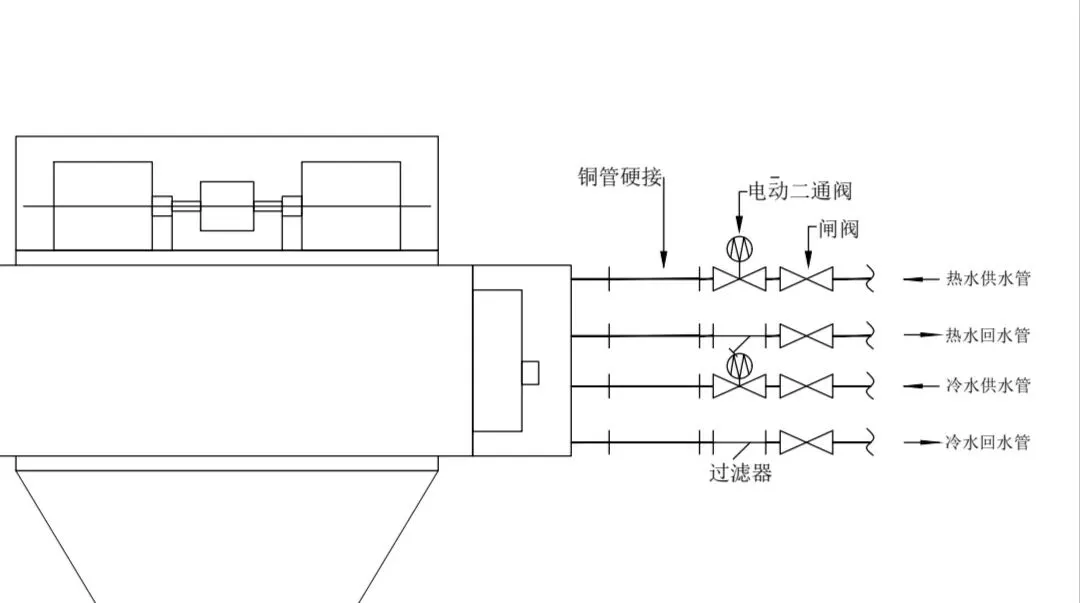

过滤器装回水管,脏水已经流过盘管了,里头该堵的堵、该锈的锈。你后面再过滤,保护了个寂寞。
"回水总管"是系统层面的大管子,流速慢、杂质沉积,加过滤器是保护水泵和主机。租户那单台设备,过滤器得装供水端,保护的是盘管自己。
一字之差,"总管"变"支管",系统保护变设备裸奔。模板写了"总管",但没说清楚"不是每台设备的回水管"。这种歧义,审图的时候不掰扯,现场就得拆吊顶。
模板写的是"各类风管材质需为金属硬风管"
硬风管,对,防火、耐用。但我更关心的是:这金属风管,租户怎么装上去的?
模板没写支吊架。我见过租户用木条顶、用铁丝吊,风管变形、接口漏风,夏天冷凝水滴到吊顶上,商户以为是楼上漏水。
金属硬风管是材料要求,支吊架是安装要求。模板写了材料,没写安装,等于只画了一半的路。
模板写的是"租户需将厨房排油烟与厨房补风联动"
联动,对,节能。但我脑子里想的是:怎么联动?
是电气联动?BA联动?还是手动联动?模板没写。我见过最离谱的,排油烟风机和补风风机各有一个独立开关,厨师炒菜前两只手各按一个。这叫联动?这叫手忙脚乱,补风联动全靠人工。
控制逻辑没写清楚,施工单位各凭理解,有的联、有的不联,验收的时候扯皮。
模板写的是"补风设计需满足暖通设计规范要求"
"满足规范",这话太虚了。规范要求补风量按排油烟的90%配,但模板没写具体数字。
我见过补风只配了50%的,排油烟呼呼抽,补风跟不上,就餐区的空调冷风全被吸进厨房排走了。排1小时,空调白干2小时,电费商户扛不住,最后投诉到物业。
模板写了"满足规范",但没写90%这个数,租户设计师懒得查规范,拍脑袋定个风量,现场能耗全浪费。
模板写的是"所有装饰面与幕墙玻璃的间距应大于30mm"
30mm,对,防止热胀冷缩、方便维修。但我更关心的是:这30mm,租户怎么保证?
我见过租户直接把装饰板顶到玻璃上,玻璃受力,密封胶开裂,下雨天漏水。问租户,说"图纸没画节点,我们不知道怎么做"。
模板写了间距要求,没给节点详图。租户不是不想做,是不知道怎么做对。
模板最让我认可的一句话
模板最后有一句:
"租户的设计、施工需满足相关规范、行业标准及本设施基础预留条件,对因图纸不完善或其他因图纸而产生的相关问题,由租户承担一切风险或损失。"
我看了三遍。
这话把责任划清楚了,图纸问题租户扛。但老杜我想的是:责任划清楚了,问题就能少出吗?
模板十一条,写得都对。但每一条背后,都有没写到的执行细节:过滤器装哪儿、风管怎么吊、联动怎么控、补风按多少配、节点怎么做。
这些细节,模板写不了,也写不全。得靠审图的人,一条一条抠,一个一个问。
所以,我什么感觉?
这版模板,是写给租户设计师看的。
我这些念叨,是写给审图的人听的。
模板把路画好了,我们得在路上跑。路画得再好,路上有坑、有石头、有没写清楚的节点,车照样跑不起来。
模板写得挺全,但现场能用上几条,取决于审图的人有没有较真。
---
你们呢?
审图模板里写的这些要求,你们遇到过哪些"模板没写清楚"的问题?
评论区聊聊。
