亚马逊疯了!为给AI喂电,建全美最大"毒气"电厂,年排3300万吨CO₂,比烧煤还狠

亚马逊疯了!为给AI喂电,建全美最大"毒气"电厂,年排3300万吨CO₂,比烧煤还狠

一座还没点火的电厂,已经被推到美国电厂排放榜单的最前列。

2026年8月7日,独立调查记者Michael Thomas在自己创办的能源追踪平台Cleanview上公布了一项调查。他翻出得州政府的施工许可、空气排放许可,又调出了卫星影像,最后直接给亚马逊打了个电话。

电话那头,亚马逊确认了一切

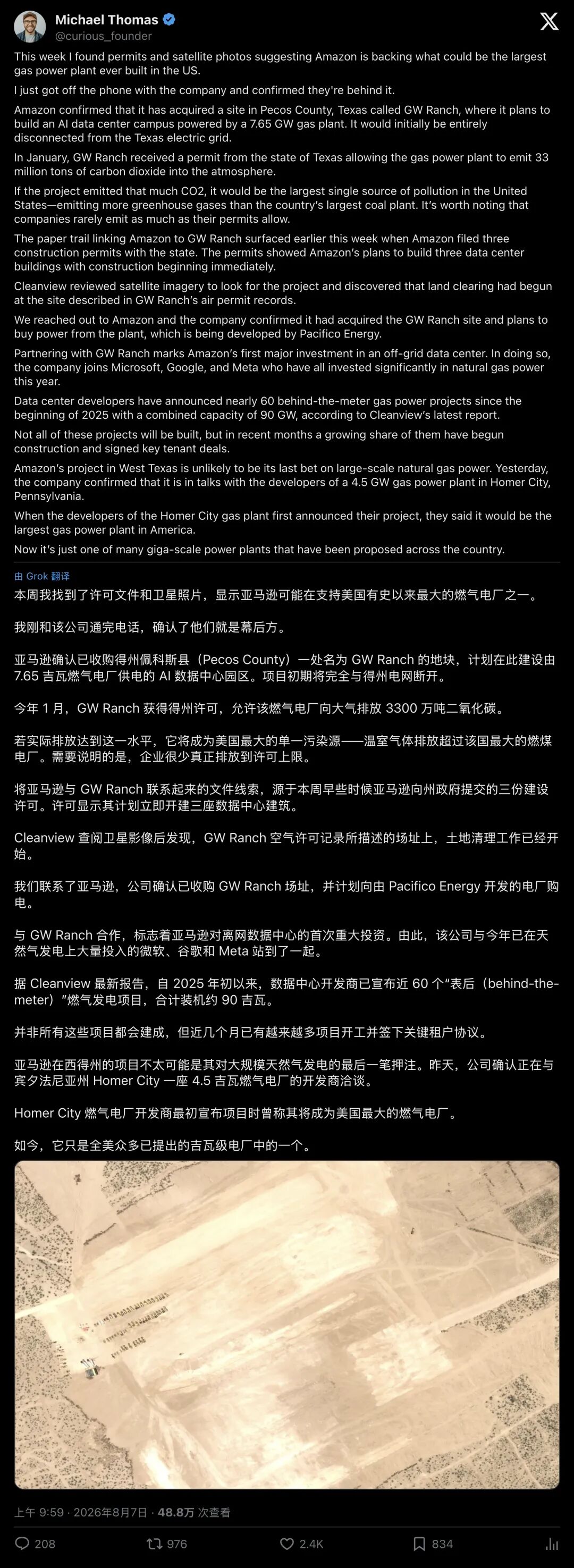

▲ Cleanview创始人Michael Thomas发布的调查推文,配图为卫星影像中已开始大规模清地的GW Ranch场址

西得州荒漠里,藏着一个"国家级"电厂

故事的主角是得克萨斯州西部佩科斯县的一片荒地,名叫GW Ranch,光听名字像个牧场,实际上它即将变成一座超级发电厂,专门为亚马逊的AI数据中心供电。

数字有多夸张?

35台天然气轮机,总装机容量约7.65吉瓦(GW)什么概念?一座大型核电站的单个机组通常在1 GW左右。换句话说,亚马逊准备在沙漠里建一个相当于七八座核电站发电能力的燃气电厂群。而且,初期完全不接入得州电网,自己发电自己用,一度电都不往外卖。

排放数据引发的争议最大得州环境质量委员会(TCEQ)批出的空气许可显示,这座电厂的年二氧化碳排放上限约为3300万吨

3300万吨是什么概念?目前美国排放最高的电厂,阿拉巴马州的James H. Miller Jr.燃煤电厂,年排放大约1600万吨也就是说,GW Ranch的许可上限,是现有"排放冠军"的两倍还多

一座为AI服务的天然气电厂,排放潜力超过了美国最脏的燃煤电厂。 这个画面的荒诞感,足以让任何关注气候议题的人倒吸一口凉气。

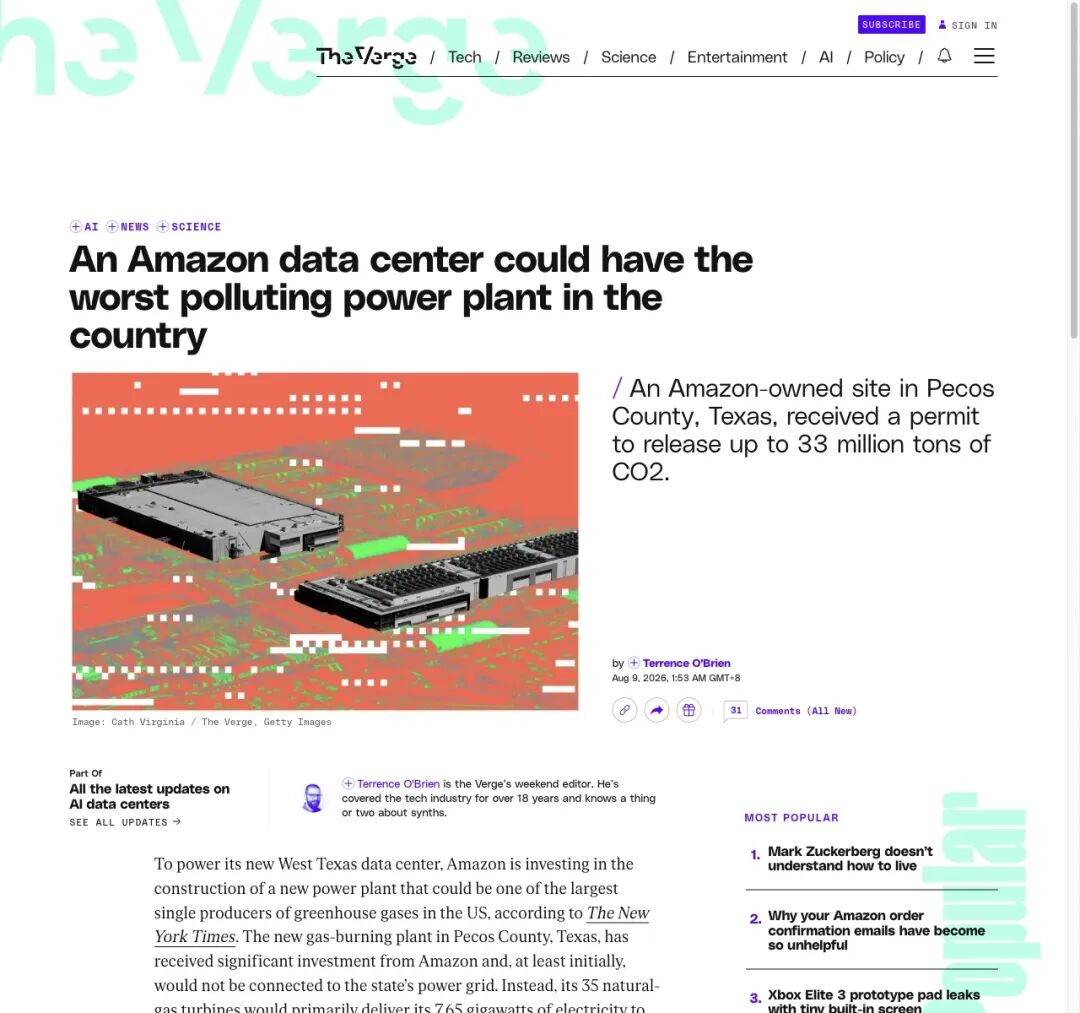

▲ The Verge以"全美最严重污染电厂"为框架进行报道

"许可上限≠实际排放",但这次可能不一样

当然,必须立刻加一个关键注脚:许可排放上限不等于实际排放量。

传统电厂很少长时间满负荷运行调峰电厂可能一年只开几千小时,实际排放远低于许可天花板。如果拿这个逻辑套,3300万吨只是"理论极值"。

数据中心的用电曲线有它的特殊性

和居民用电的早晚高峰、工业用电的季节波动不同,AI训练集群的特点是7×24小时、几乎无休止地满载运行GPU不睡觉,电厂也别想休息有能源研究者直言:数据中心的负荷曲线,可能是所有用电场景中最接近许可模型假设的那一个。

换句话说,"别担心,许可上限只是纸面数字"这句安慰话,在AI数据中心面前,打了个大大的折扣。

谁在建?谁在买?一条完整的利益链

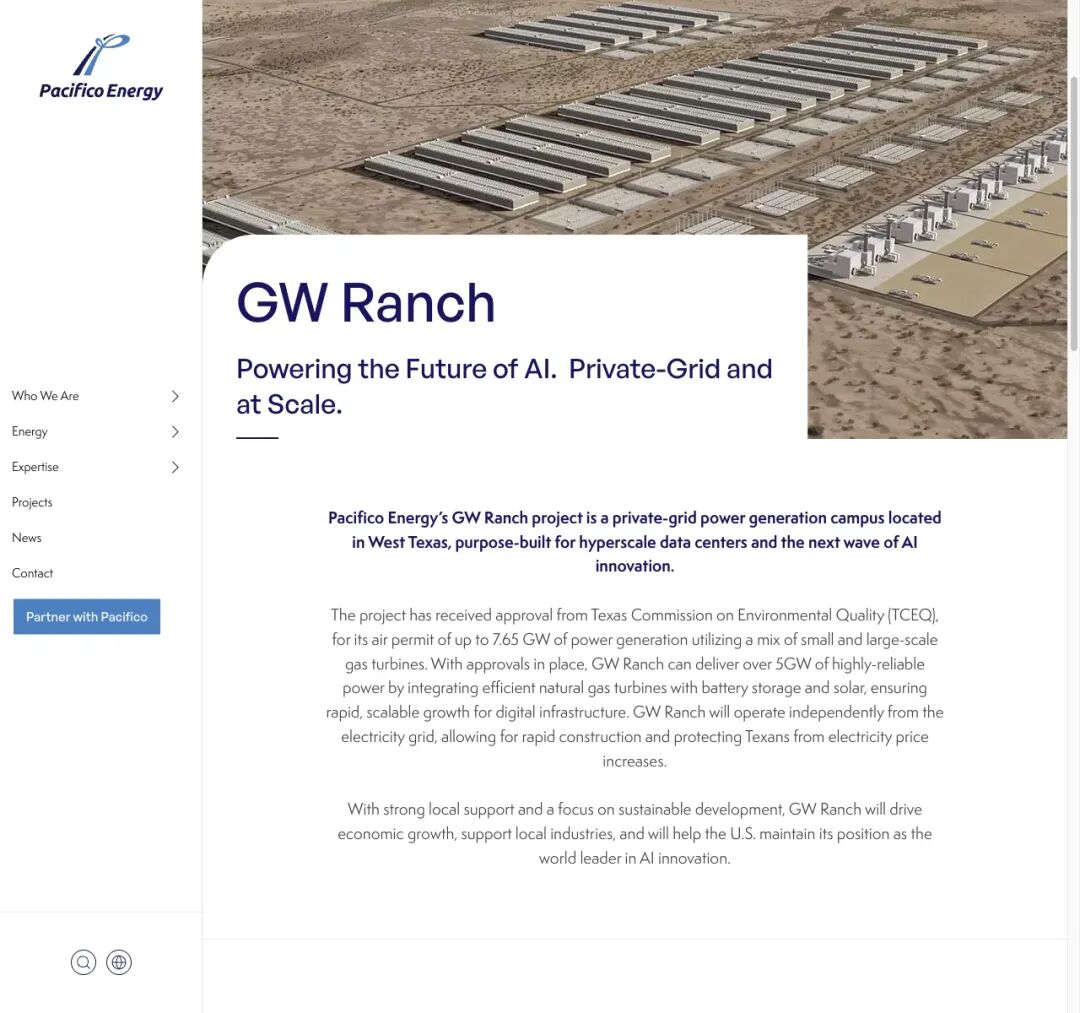

这座电厂的开发商是Pacifico Energy,一家专注于为超大规模数据中心定制"私有电网"的能源公司。官网列出了一组项目数字:8000多英亩场址,首批电力目标2027年一季度交付,2031年前扩至5 GW以上可靠电力,还规划了约750 MW太阳能1.8 GW电池储能

▲ Pacifico Energy官方项目页展示的GW Ranch渲染图,荒漠中整齐排列的发电设施与数据中心建筑

而买家,亚马逊,在同一周向得州提交了三份数据中心建筑施工许可,直接标明"立即开建"。卫星影像显示,2026年7月下旬,场址已经开始大规模清地

推土机比新闻跑得快

纸吸管与天然气轮机:一个时代的黑色幽默

消息传出后,社交媒体上最高赞的评论之一来自一位网友的反讽,

"所以为了这个,我们还得继续用纸吸管?"

这句话精准击中了公众的荒诞感受:普通人被告知要减少碳足迹、少开车、用纸吸管、随手关灯,而一家科技巨头转身在沙漠里建起了可能是全美最大的单一碳排放源,只为了让AI跑得更快一点。

▲ 有网友一针见血地指出:"场内建电厂,说明电网互联的账算不过来,并不代表有人热爱烧天然气。"

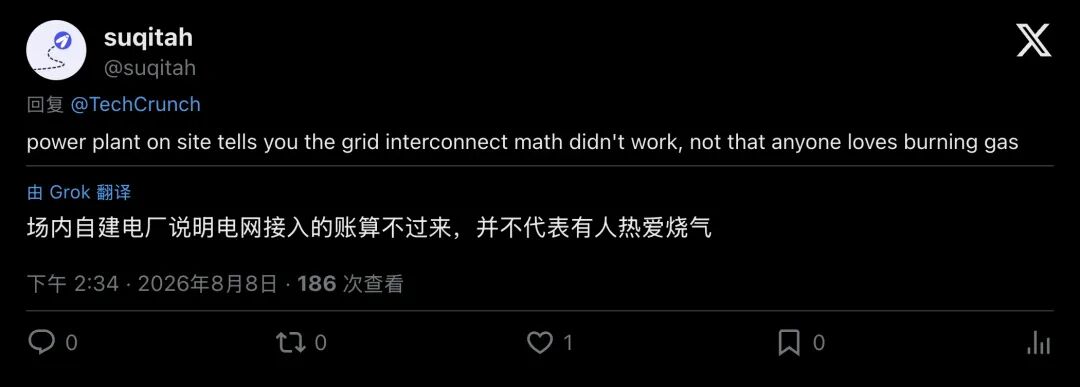

也有人试图提供更冷静的视角用户@suqitah的回复被广泛引用:"场内建电厂,说明电网互联的账算不过来,不代表有人热爱烧天然气。" 这道出了一个残酷的工程现实:亚马逊的清洁能源设想,正被赶不上建设节奏的电网卡住。

电网排队三五年,AI等不起三个月

为什么要烧气?答案藏在一个被低估的瓶颈里,电网互联排队时间

在美国,一座新电厂或大型用电设施想要接入公共电网,通常要经历审批、升级和建设周期,动辄三到五年甚至更久。而AI竞赛的节奏是以季度计OpenAI、Google、Meta、亚马逊……每家都在疯狂扩建数据中心,谁先拿到算力谁就占据先机。

正如一位产业链分析师在推特上的灵魂拷问:

"如果提前一年获得GPU算力的商业价值高到离谱,那自建一座多吉瓦电厂就是理性选择。AI基础设施所需的周边配套,可能仍被严重低估。"

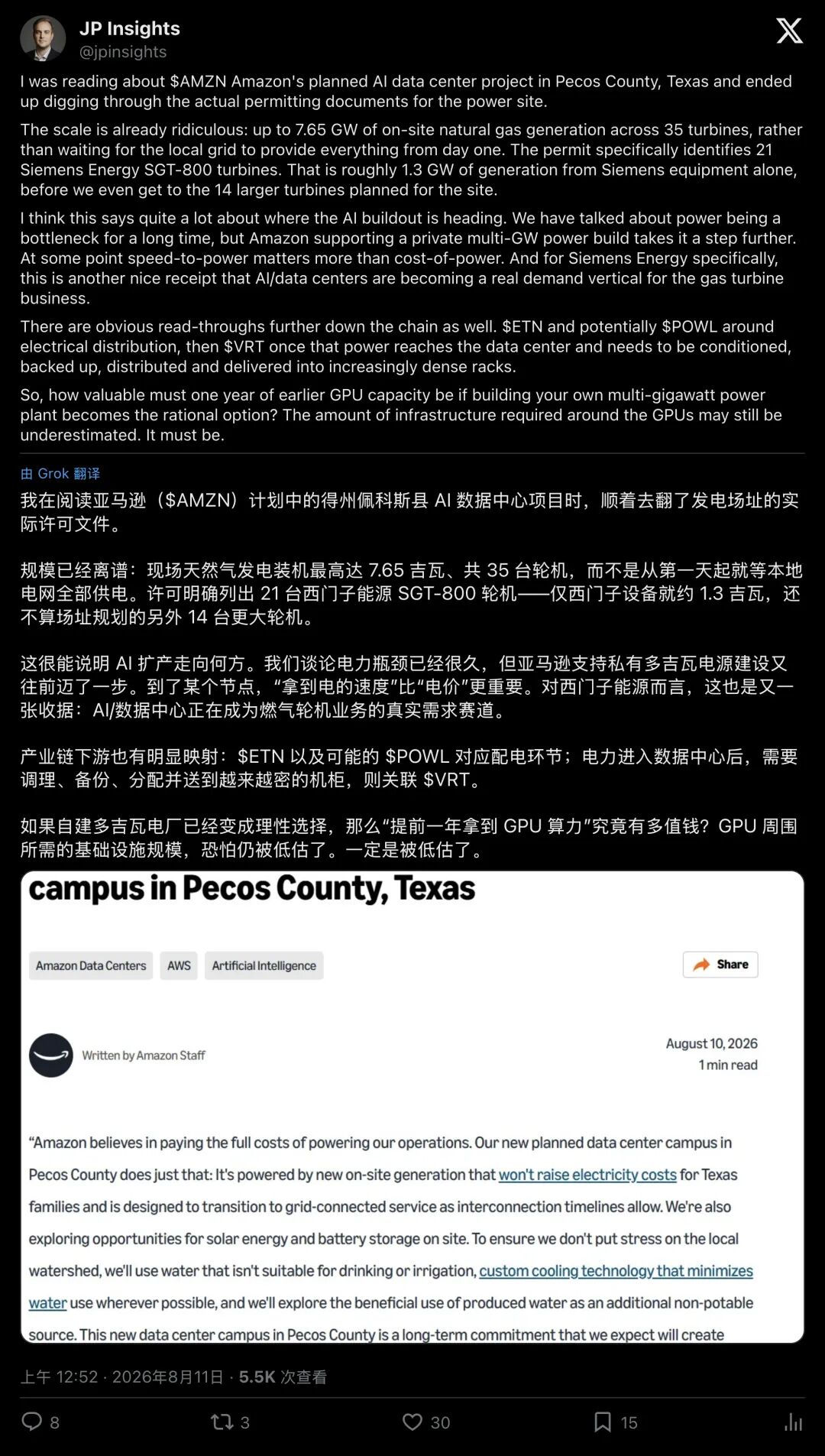

▲ 产业分析师拆解许可文件:21台西门子SGT-800轮机、约1.3 GW,这还只是35台中的一部分

这位分析师还从许可文件中扒出了具体设备型号:21台西门子能源SGT-800燃气轮机,光这批设备就能提供约1.3 GW的发电能力,另外还有14台更大的轮机在规划中。AI不只拉动GPU需求,燃气轮机、配电设备、冷却系统,一整条看不见的"重工业供应链"正被数据中心重新激活。

速度,就是一切 在这场AI军备竞赛中,"最快拿到电"的价值已经压过了"用最干净的电"

气候承诺与碳排现实:一个越来越难圆的故事

最尴尬的部分来了

2019年,亚马逊联合发起了"The Climate Pledge",高调承诺到2040年实现净零碳排放。彼时,Jeff Bezos站在镁光灯下,把这份承诺包装成科技行业引领气候行动的标杆时刻。

七年后的2026年,亚马逊最新可持续报告显示:2025年总碳排放同比上升约16%,其中购电相关的间接排放飙升约34%罪魁祸首?数据中心与AI基础设施的疯狂扩张。

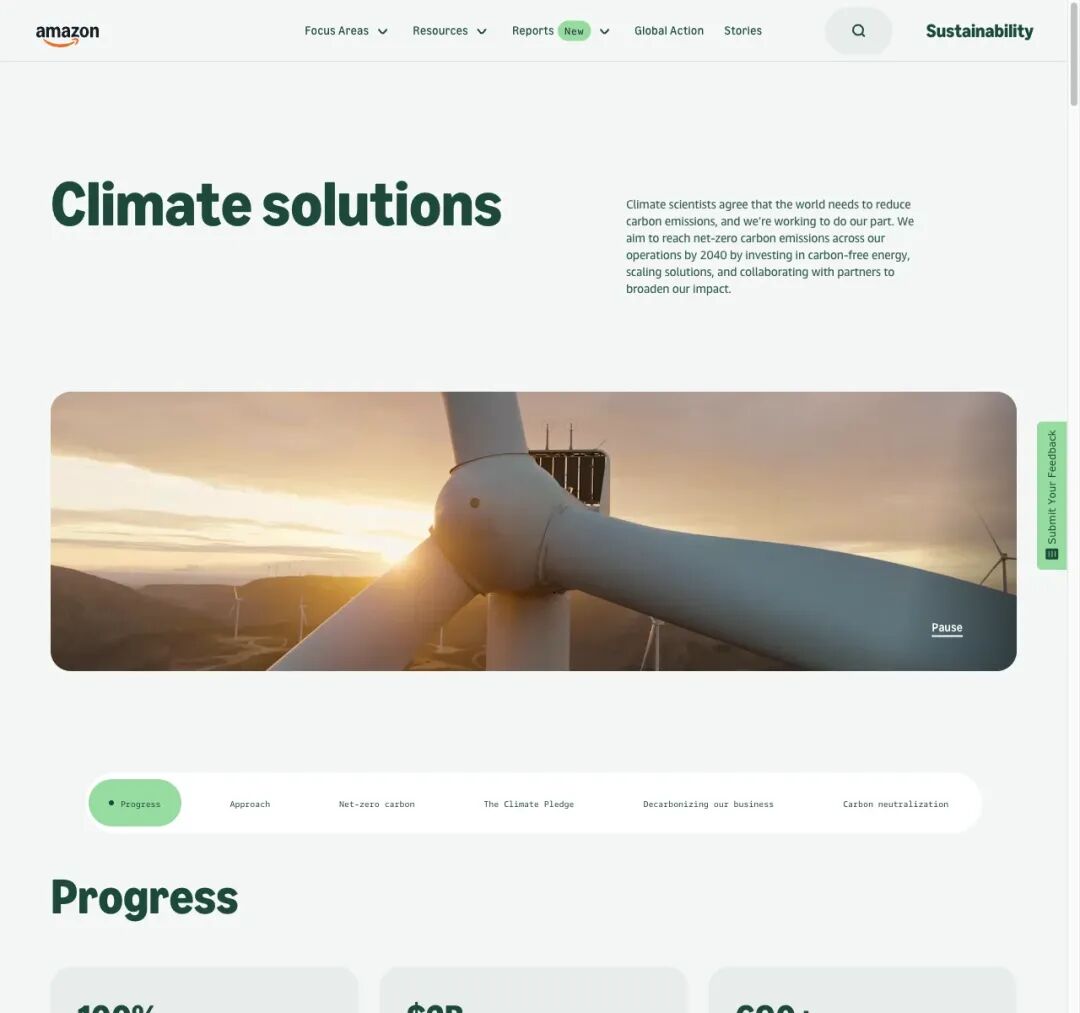

▲ 亚马逊可持续发展页面仍展示着2040年净零承诺,但排放曲线正朝相反方向狂奔

面对"烧气发电是否与净零承诺矛盾"的追问,亚马逊发言人Margaret Callahan的回应被各家媒体反复引用:

"世界已经不同于我们联合发起气候承诺的那个时候了。但我们的承诺没有改变。"

这句话的潜台词几乎是透明的:世界变了,所以手段可以变;但口号不能变 公司同时强调,GW Ranch的电力成本完全自担,"不会抬高得州家庭电价",未来会过渡到并网,还在"探索"场内太阳能与储能。

"探索"两个字的分量,和35台轮机的重量,显然不在同一个量级。

不止亚马逊:一场全行业的"排放大逃杀"

GW Ranch绝非孤例它只是冰山一角

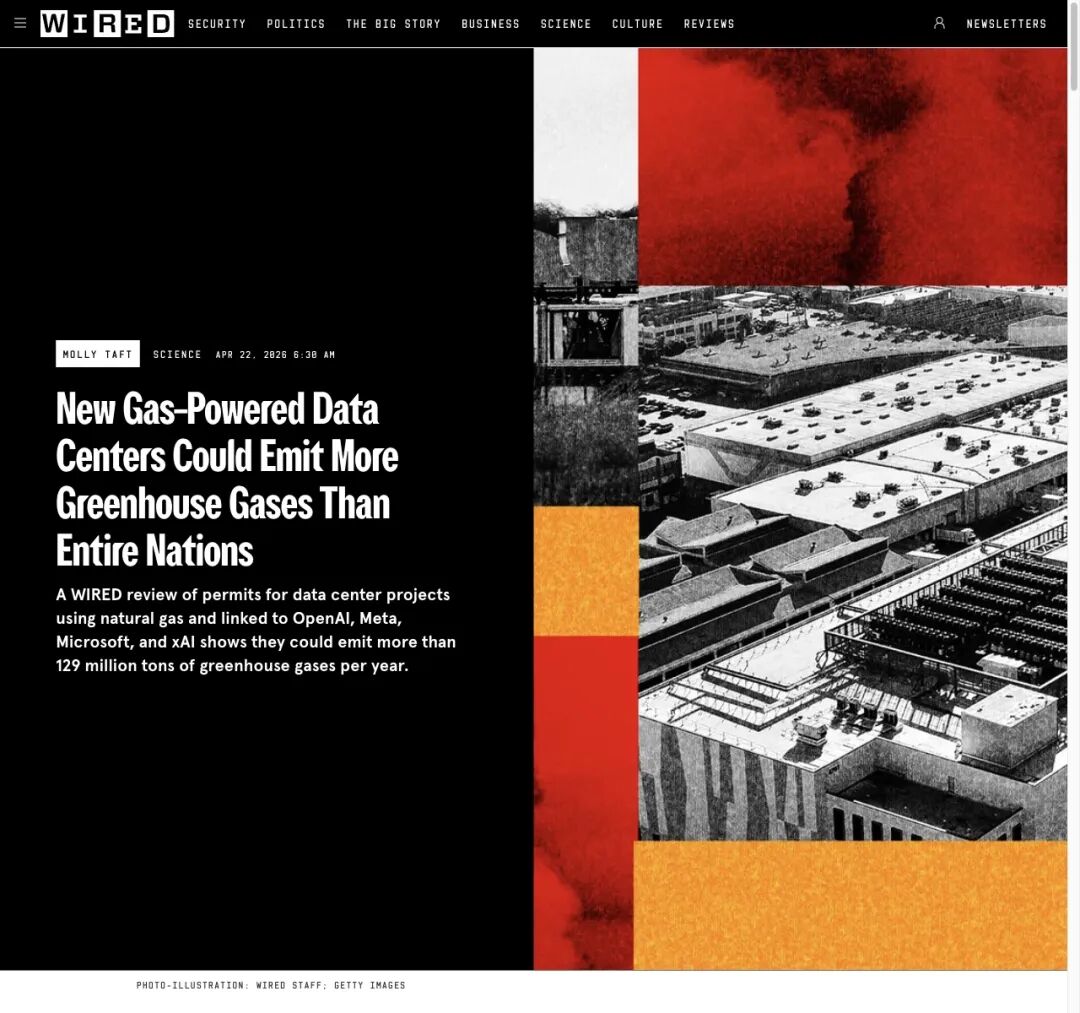

据Cleanview统计,自2025年初以来,开发商宣布的表后燃气数据中心项目接近60个,合计装机约90 GWWIRED在2026年4月的深度调查中指出,仅抽样的十余个园区,许可层面的年温室气体排放潜力就超过1.29亿吨,比整个摩洛哥一年的国家排放还高。

▲ WIRED的调查揭示:天然气数据中心的许可排放潜力已超过许多国家

微软与雪佛龙在佩科斯附近达成约20年天然气供电协议,规模约2 GW,就在GW Ranch西边30英里xAI在孟菲斯部署大量燃气轮机,引发低收入社区的空气污染抗议。Meta在俄亥俄同步推进表后气电与并网气电。SoftBank在俄亥俄规划10 GW级数据中心……

整个科技行业正在进行一场"谁先锁定化石能源产能"的暗战许可、轮机和每一个GW的供电能力,都在决定AI数据中心的上线速度。

一个被改写的污染地理

如果把镜头拉远到历史维度,这件事的象征意义或许比数字本身更深远。

过去一百年,美国的碳排放版图一直由传统重工业书写:煤电厂、炼油厂、钢铁厂。那些名字,Miller Jr.、Scherer、Monroe,都是工业时代留下的灰色地标。

而现在,一家卖云服务、送快递、做智能音箱的公司,可能即将改写这张排放地图的榜首数字文明的新账单,正沿着旧时烟囱工业的轨迹浮现。

每一次你让AI写一封邮件、生成一张图片、总结一份报告,背后都有一小片西得州的荒漠在燃烧天然气。

▲ "只有在这样往大气里排CO₂的时候,我才讨厌数据中心。用核电或者可再生能源啊,我们到底在干什么?"

写在最后:这笔账,谁来算?

亚马逊说会"过渡到并网",会"探索太阳能",会"坚持2040净零"。也许他们是真心的也许核电和可再生能源终将接棒也许十年后回头看,GW Ranch只是AI大跃进途中一座仓促搭起的过渡营地

"也许"不能抵消正在发生的事实:推土机已经开动,许可已经批下,35台轮机的采购正在推进。在"也许"兑现之前,3300万吨的排放天花板,就像一把悬在头顶的达摩克利斯之剑。

有人说,这是AI时代的"原罪",要智能,先排碳

也有人说,这只是商业逻辑的必然,当一年的算力先发优势价值数百亿美元,谁会在乎多烧几百万吨天然气?

两种判断都绕不开一件事:

我们正在用肉眼可见的速度,把AI的算力饥渴,烧进了大气层。
