第9章 城市基础设施更新工程
章 历年分值分布
2024年 2023年 2022年 2021年 2020年
第9章
城市基础设施更新工程
2 11 15 0 0
9.1.2 道路改造施工技术
9.1道路改造施工
9.1.1道路改造施工内容(略)
9.1.2 道路改造施工技术
1.沥青路面病害及微表处理
(1)裂缝处理
缝宽在10mm及以内的,应采用专用灌缝(封缝)材料或热沥青灌缝,缝内潮湿时应采用乳化沥青灌缝。[注:天一文化专有版权,未经许可不可转发或复印传播]
缝宽缝宽在10mm以上时,应按本书9.1.2中1.1)(6)的要求进行修补。

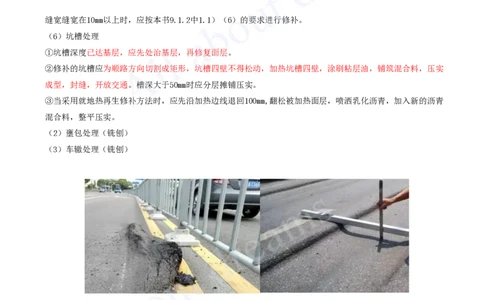

(6)坑槽处理
①坑槽深度已达基层,应先处治基层,再修复面层。
②修补的坑槽应为顺路方向切割成矩形,坑槽四壁不得松动,加热坑槽四壁,涂刷粘层油,铺筑混合料,压实
成型,封缝,开放交通。槽深大于50mm时应分层摊铺压实。
③当采用就地热再生修补方法时,应先沿加热边线退回100mm,翻松被加热面层,喷洒乳化沥青,加入新的沥青
混合料,整平压实。
(2)壅包处理(铣刨)
(3)车辙处理(铣刨)
(4)沉陷、翻浆处理
路基翻浆、沉陷应根据交通状况、含水情况、道路变形破坏程度,采取换土回填、挤密、化学加固等方法对病
害进行处治。回填应使用砂砾或水稳性能良好的材料。
①当土基和基层已经密实稳定后,可只修补面层。
②当土基或基层被破坏时,应先处理土基,再修补基层,重铺面层。
③当桥涵台背填土沉降时,应先处理台背填土后再修补面层。当正常沉降时,可直接加铺面层。
(5)剥落处理:挖除重铺,洒沥青撒石屑[注:天一文化专有版权,未经许可不可转发或复印传播]
(7)唧浆处理:注浆
2)旧路罩面

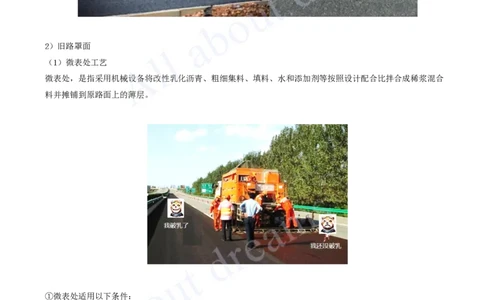

(1)微表处工艺
微表处,是指采用机械设备将改性乳化沥青、粗细集料、填料、水和添加剂等按照设计配合比拌合成稀浆混合
料并摊铺到原路面上的薄层。
①微表处适用以下条件:
a.微表处宜用于城镇快速路和主干路的上封层。
c.微表处理技术应用于城镇道路维护,可单层或双层铺筑,具有封水、防滑、耐磨和改善路表外观的功能
(2024.30),MS-3型微表处混合料还具有填补车辙的功能。可达到延长道路使用期的目的,且工程投资少、工
期短。
③施工程序和技术应符合下列要求:
a.清除原路面的泥土、杂物、积水。
b.对原路面进行湿润或喷洒乳化沥青。[注:天一文化专有版权,未经许可不可转发或复印传播]
c.常温施工可采用半幅施工,施工期间不中断行车。
d.采用专用摊铺机具摊铺稀浆混合料,摊铺速度1.5〜3.0km/h。
e.不需碾压成型,摊铺找平后必须立即进行初期养护,禁止一切车辆和行人通行。
f.通常,气温25〜30℃时养护30min满足设计要求后,即可开放交通。
g.微表处理施工前应安排试验段,长度不小于200m,以便确定施工参数。
(2)(含砂)雾封层:(略)
(3)碎石封层:(略)
(4)薄层热拌沥青混凝土:(略)
2.水泥混凝土路面病害处理
1)路面裂缝处理
①对路面板出现小于2mm宽的轻微裂缝,可采用直接灌浆法处治。
②对裂缝宽度大于或等于2mm且小于15mm的贯穿板厚的中等裂缝,可采取扩缝补块的方法处治,扩缝补块的最小
宽度不应小于100mm。
③对大于或等于15mm的严重裂缝,可采用挖补法全深度补块。
④扩缝补块、挖补法全深度补块时应进行植筋,植筋深度应满足设计要求,无设计时植筋深度不应小于板厚的
2/3。
2)板边和板角修补
①当水泥混凝土路面板边存在轻度剥落时,快速路和主干路的养护不得采用沥青混合料修补。
②板角断裂应按破裂面确定切割范围;宜采用早强补偿收缩混凝土,并应按原路设置纵缝、横向缩缝、胀缝。
3)填缝料和接缝维修
(1)填缝料的损坏维修应符合下列要求
①填缝料的更换周期应为2~3年;宜选在春秋两季或在当地年气温居中且较干燥的季节进行。
⑤填缝料局部脱落、缺损时应进行灌缝填补,脱落、缺损长度大于1/3缝长应及时进行整条接缝的更换。
4)坑洞的补修(略)
5)面板拱胀及错台(略)
7)面板沉陷的维修(略)
6)面板脱空、唧浆处理(2023案例一)
采用弯沉仪或探地雷达等设备检测水泥混凝土路面板的脱空,并应根据检测结果确定修补方案,修补方案应符
合下列规定:
当板边实测弯沉值在0.20〜1.00mm时,应钻孔注桨处理,注浆后两相邻板间弯沉差宜控制在0.06mm以内。
当板边实测弯沉值大于1.00mm或整块水泥混凝土面板破碎时,应拆除原有破损混凝土面板,重新铺筑。
