2.4 城市桥梁上部结构施工
2.4.1 装配式桥梁施工技术
预 移 存 运 安
制 运 放 输 装

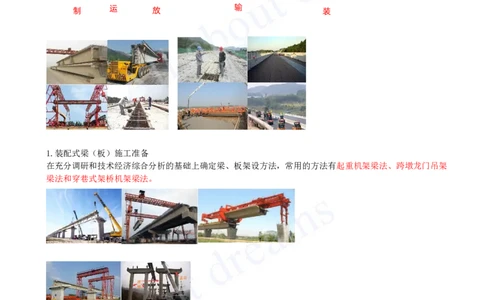

1.装配式梁(板)施工准备
在充分调研和技术经济综合分析的基础上确定梁、板架设方法,常用的方法有起重机架梁法、跨墩龙门吊架
梁法和穿巷式架桥机架梁法。
2.装配式梁(板)的预制、场内移运和存放施工技术要求
1)构件预制施工技术要求
先张法梁(板)预制流程:施工准备→张拉台座施工→穿预应力筋、调整初应力→张拉预应力筋→钢筋骨架
制作→安装芯模、立侧模→浇筑混凝土→混凝土养护→拆模→放松预应力筋→场内移运、存放。[注:天一文化专有版权,未经许可不可转发或复印传播]
后张法梁(板)预制流程:施工准备→预制场布置与建设→安装底模、侧模→安装底板、腹板钢筋及预应力
管道→安装内模→安装顶板钢筋及预应力管道→安装预应力筋→安装端模→浇筑混凝土→混凝土养护→拆除
端模、内模、侧模→预应力筋张拉→预应力管道压浆→封锚→场内移运、存放。
(2)用于预制后张法预应力混凝土梁、板时,宜对台座两端及适当范围内的地基进行特殊加固处理。
(4)当后张预应力混凝土梁预计的拱度值较大时,可考虑在预制台座上设置反拱。
潘老师案例实操考点补充:
台座个数计算

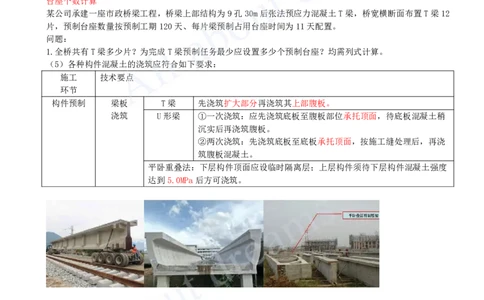

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12
片,预制台座数量按预制工期120天、每片梁预制占用台座时间为11天配置。
问题:
1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。
(5)各种构件混凝土的浇筑应符合如下要求:
施工 技术要点
环节
构件预制 梁板 T梁 先浇筑扩大部分再浇筑其上部腹板。
浇筑 U形梁 ①一次浇筑:应先浇筑底板至腹板部位承托顶面,待底板混凝土稍
沉实后再浇筑腹板。
②两次浇筑:先浇筑底板至底板承托顶面,按施工缝处理后,再浇
筑腹板混凝土。
平卧重叠法:下层构件顶面应设临时隔离层;上层构件须待下层构件混凝土强度
达到5.0MPa后方可浇筑。
④箱形截面梁先浇筑底板混凝土,接着顺次浇筑腹板、顶板混凝土。在浇筑时应采取措施防止内膜上浮,一
般在底板设置拉杆。(下拉上压)
(7)禁止使用橡胶充气气囊作为空心梁板或箱型梁的内模。
2)构件的场内移运和存放[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)支承位置应与吊点位置在同一竖直线上。
(3)构件的吊环应顺直。吊绳与起吊构件的交角小于60°时(2017.6),应设置吊架或起吊扁担,使吊环垂
直受力。吊移板式构件时,不得吊错上、下面。
(5) 存放台座应坚固稳定,且宜高出地面200mm以上。
(6)梁、板构件存放时,不得将构件直接支承在坚硬的存放台座上。(2019.8A/2020.7B)
(7)构件应按其安装的先后顺序编号存放(2019.8B),预应力混凝土梁、板的存放时间不宜超过3个月,特
殊情况下不应超过5个月(2019.8D/2020.7C)。
(8)当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计要求的支点处,上下层垫木
应在同一条竖直线上(2019.8C/2020.7D),大型构件宜为两层,不应超过3层;小型构件宜为6〜10层。
