当前位置:首页>文档>2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义

2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义

  • 2026-03-24 14:51:26 2026-01-30 08:20:24

文档预览

2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义
2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义
2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义
2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义
2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义
2025-45-第3章-3.2-地下水控制(二)_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_02-基础精讲✿高端面授✿深度强化_10-市政《天一精讲班》潘旭KL_讲义

文档信息

文档格式
pdf
文档大小
0.570 MB
文档页数
3 页
上传时间
2026-01-30 08:20:24

文档内容

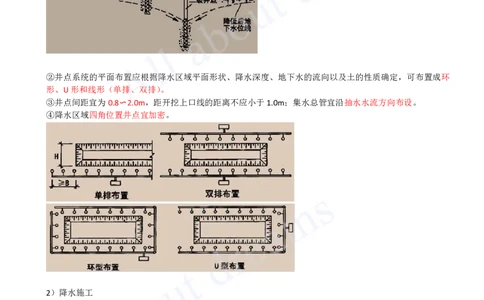

[注:天一文化专有版权,未经许可不可转发或复印传播] 3.2.2 地下水控制施工技术 2023案例五 两种降排水措施效果 1.集水明排(2017案例) (1)明沟宜布置在拟建建筑基础边0.5m以外(改),沟边缘离开边坡坡脚应不小于0.3m。明沟的底面应比 挖土面低0.3〜0.4m,集水井底面应比沟底面低0.5m以上,并随基坑的挖深而加深,以保持水流畅通。 (3)明沟、集水井排水,视水量多少连续或间断抽水,直至基础施工完毕、回填土为止。(桥梁管涵箱涵) (4)集水明排设施与市政管网连接口之间应设置沉淀池。明沟、集水井、沉淀池使用时应保持排水畅通并应 随时清理淤积物。(2022案例四 降水排放手续和措施) 2.降水施工技术 1)降水系统布设 (1)降水系统平面布置应根据工程的平面形状、场地条件及建筑条件确定,并应符合下列要求: ①面状降水工程,降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。 ②线状、条状降水工程,降水井宜采用单排或双排布置,两端应外延布置降水井,外延长度为条状或线状降 水井点围合区域宽度的1〜2倍。 ④在运土通道出口两侧应增设降水井。 ⑤当降水区域远离补给边界,地下水流速较小时,降水井点宜等间距布置,当邻近补给边界,地下水流速较 大时,在地下水补给方向的降水井点间距可适当减小。[注:天一文化专有版权,未经许可不可转发或复印传播] (2)真空井点布设除应符合本书3.2.2中2.1)(1)的部分要求外,尚应符合下列要求: ①当真空井点孔口至设计降水水位的深度不超过6.0m时宜采用单级真空井点;当大于6.0m且场地条件允许 时,可采用多级真空井点降水,多级井点上下级高差宜取4.0〜5.0m。 ②井点系统的平面布置应根据降水区域平面形状、降水深度、地下水的流向以及土的性质确定,可布置成环 形、U形和线形(单排、双排)。 ③井点间距宜为0.8〜2.0m,距开挖上口线的距离不应小于1.0m;集水总管宜沿抽水水流方向布设。 ④降水区域四角位置井点宜加密。 2)降水施工 (1)降水的施工组织设计(略) (2)降水施工准备阶段应符合下列要求(略) 案例实操考点补充:真空井点与管井施工流程 真空井点施工流程:高压水套管冲击成孔→冲洗钻孔→安放井点管→投放滤料→黏土封堵井口→连接水泵→ 漏水漏气检查→试运行[注:天一文化专有版权,未经许可不可转发或复印传播] 管井施工流程:井位放样→钻孔→井管安装→回填粒料→洗井→试抽→正常抽水→降水完毕、封井 2)降水施工 (3)真空井点的成孔应符合下列要求 ①垂直井点:对易产生塌孔、缩孔的松软地层,成孔施工宜采用泥浆钻进、高压水套管冲击钻进方式;对于 不易产生塌孔、缩孔的地层,可采用长螺旋钻进、清水或稀泥浆钻进方式。 ④成孔直径应满足填充滤料的要求,且不宜大于300mm。 (4)真空井点施工安装应符合下列要求 ①井点管成孔后,应加大泵量、冲洗钻孔、稀释泥浆返清水3〜5min,而后向孔内安放井点管。 ②井点管安装到位后,应向孔内投放滤料,滤料填至地面以下1〜2m后应用黏土填满压实。 (5)喷射井点施工安装应符合下列要求(略) (6)管井施工应符合下列要求 (2014案例/2020案例二是否需要泥浆护壁,内径因素,滤料) ②吊放井管时应平稳、垂直,并保持井管在井孔中心,严禁猛蹲,井管宜高出地表200mm以上。 ③单井完成后应及时洗井,洗井后应安装水泵进行单井试抽。 (7)渗井施工应符合下列要求(略) (8)辐射井施工应符合下列要求(略) (9)电渗井施工应符合下列要求 ①电渗降水时宜间歇通电,每通电24h后宜停电2〜3h。 ②应连续抽水。 ③雷雨时工作人员应远离两极地带,维修电极时应停电。 (10)潜埋井施工应符合下列要求(略)
