2025环球网校一级建造师《市政公用工程管理与实务》案例带刷
案例15
背景资料:
某市地铁区间隧道工程,隧道上方为现况道路,隧道拱顶与路面之间分布有雨水、污水管线,走
向与隧道平行,另外还有一座公共厕所。无地下水。

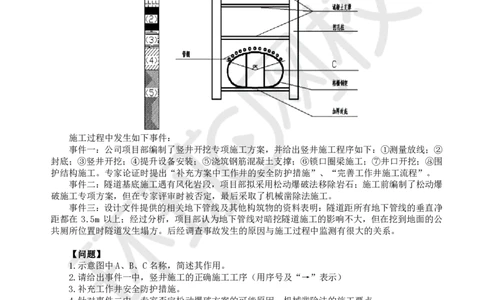

隧道开挖方式选择为全断面开挖,辅以管棚超前支护。隧道设计为复合式衬砌。其中竖井平面尺
寸为20m×10m,深19m,竖井穿越地层为<1><2><3><4><5>,其中上部<1><2><3><4>为杂填土、饱和砂
黏土、粉细砂、黄土等软弱土层,下部<5>微风化岩层。示意图如下。
施工过程中发生如下事件:
事件一:公司项目部编制了竖井开挖专项施工方案,并给出竖井施工程序如下:①测量放线;②
封底;③竖井开挖;④提升设备安装;⑤浇筑钢筋混凝土支撑;⑥锁口圈梁施工;⑦井口开挖;⑧围
护结构施工。专家论证时提出“补充方案中工作井的安全防护措施”、“完善工作井施工流程”。
事件二:隧道基底施工遇有风化岩段,项目部拟采用松动爆破法移除岩石;施工前编制了松动爆
破施工专项方案,但在专家评审时被否定,最后采取了机械凿除法施工。
事件三:设计文件提供的相关地下管线及其他构筑物的资料表明:隧道距所有地下管线的垂直净
距都在 3.5m 以上;经过分析,项目部认为地下管线对暗挖隧道施工的影响不大,但在挖到地面的公
共厕所位置时隧道发生塌方。后经调查事故发生的原因与施工过程中监测有很大的关系。
【问题】
1.示意图中A、B、C名称,简述其作用。
2.请给出事件一中,竖井施工的正确施工工序(用序号及“→”表示)
3.补充工作井安全防护措施。
4.针对事件二中,专家否定松动爆破方案的可能原因。机械凿除法的施工要点。
5.事件三中,坍塌事故发生的原因还有哪些?
6.本工程应该对哪些主要项目进行监测?
【参考答案】
1.A:挡水墙;B:锁口圈梁;C:临时竖向支撑(每答出1项得1分,3分)
A作用:阻止井口四周遇水流入竖井(1分)
B作用:防止井口坍塌,做设备基础使用(1分)
C作用:增加初期支护的稳定性(1分)
2.竖井施工工序①→⑧→⑦→⑥→④→⑤→③→②(5分)
3.竖井应设置防雨棚、挡水墙;(1分)
四周地面应硬化处理,应做好排水措施;(1分)
竖井应设置安全护栏,护栏高度≥1.2m;(1分)
扫码关注更多
第 1 页 共 2 页 内容学员专用 请勿外泄
竖井周边应架设安全警示装置。(1分)
4.否定原因:
城市区域爆破震动影响大;
邻近管线及构筑物安全风险高;
岩层风化程度可能不均匀。
机械凿除要点:
分台阶分层开挖;
及时支护开挖面。(每答出1项得1分,最高5分)
5.(1)管道漏水;
(2)公共厕所化粪池漏水;
(3)全断面开挖,断面跨度过大;
(4)超前预支护、预加固强度、刚度不足;
(5)初期支护不及时;
(6)二次衬砌强度、刚度、稳定性不足。(每答出1项得1分,最高5分)
6.本工程主要监测项目有:地表沉降、拱顶下沉、侧壁收敛、周边管线及建 (构)筑物、初支结
构内力、土压力、土体分层位移。(每答出1项得1分,最高5分)

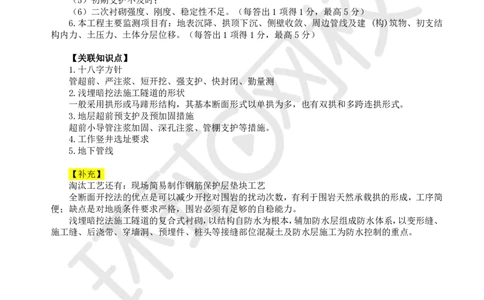

【关联知识点】
1.十八字方针
管超前、严注浆、短开挖、强支护、快封闭、勤量测
2.浅埋暗挖法施工隧道的形状
一般采用拱形或马蹄形结构,其基本断面形式以单拱为多,也有双拱和多跨连拱形式。
3.地层超前预支护及预加固措施
超前小导管注浆加固、深孔注浆、管棚支护等措施。
4.工作竖井选址要求
5.地下管线
【补充】
淘汰工艺还有:现场简易制作钢筋保护层垫块工艺
全断面开挖法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简
便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。
浅埋暗挖法施工隧道的复合式衬砌,以结构自防水为根本,辅加防水层组成防水体系,以变形缝、
施工缝、后浇带、穿墙洞、预埋件、桩头等接缝部位混凝土及防水层施工为防水控制的重点。
