文档内容
学员专用 请勿外泄
2025环球网校一级建造师《市政公用工程管理与实务》案例带刷
案例17
背景资料:
施工单位中标大断面管道横穿市政道路顶管工程,周边建(构)筑物较多,为5座竖井施工技术
与质量管理增加难度。顶管工作井均采用钻孔灌注桩+搅拌桩围护结构形式。由于基坑平均深度18m,
施工风险并不大,但施工场地地层为黏质粉土夹淤泥质粉质黏土层较为深厚,且含水丰富,对钻孔灌
注桩成桩质量和止水帷幕施工质量都造成较为不利的影响。
施工过程中出现如下事件:

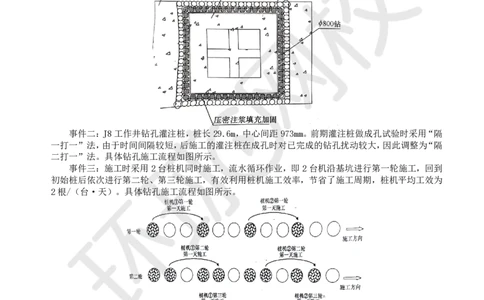

事件一:J8工作井面积较大,内净尺寸13.8×13.8,采用钻孔灌注桩基坑围护,坑外为三轴水
泥土搅拌桩止水帷幕形式,基坑底部以下3m采用水泥土搅拌桩进行加固。(J8工作井围护形式平面
图如下)。
事件二:J8工作井钻孔灌注桩,桩长29.6m,中心间距973mm。前期灌注桩做成孔试验时采用“隔
一打一”法,由于时间间隔较短,后施工的灌注桩在成孔时对已完成的钻孔扰动较大,因此调整为“隔
二打一”法。具体钻孔施工流程如图所示。
事件三:施工时采用2台桩机同时施工,流水循环作业,即2台机沿基坑进行第一轮施工,回到
初始桩后依次进行第二轮、第三轮施工,有效利用桩机施工效率,节省了施工周期,桩机平均工效为
2根/(台·天)。具体钻孔施工流程如图所示。
事件四:钻孔灌注桩施工过程中,在成孔至 3~13m 过程中,可以明显感觉钻机晃动剧烈,通过
成孔检测报告观察到一部分桩,扩孔现象比较普遍,最大孔径达到约1150mm。
【问题】
1.分析J8工作井采用"钻孔灌注桩+三轴搅拌桩"围护结构的优势(设计特点)。水泥搅拌桩帷幕
的搭接长度为多少?
2.解释“隔一打一”法导致成孔扰动的原因。“隔二打一”法相比有何优势?
3.J8工作井灌注桩数量及每一轮成桩数量分别是多少(根)?
4.J8工作井灌注桩每一轮作业时间及总工期分别多少(天)?分析流水循环作业对施工效率的提
扫码关注更多
第 1 页 共 3 页 内容学员专用 请勿外泄
升作用。
5.事件四中,结合背景资料说明扩孔原因和预防措施。
6.在富水软弱地层中,保证钻孔灌注桩施工质量的主要控制要点。
本工程中,止水帷幕施工应特别注意哪些问题?
【参考答案】
1.优势:灌注桩提供足够刚度;三轴搅拌桩形成连续止水;适应深基坑要求;经济合理。(3分)
搭接长度:搭接宽度:当搅拌深度大于15m时,不应小于250mm。(2分)
2.扰动原因:桩间距较小(973mm);软弱地层易受振动;混凝土未达到强度。(3分)
“隔二打一”优势:减少施工干扰;保证成桩质量。(2分)
3.J8工作井灌注桩数量:60根;(2分)
每一轮成桩数量:20根。(2分)
4.每一轮作业时间:5天;(2分)
总工期:15天。(2分)
效率提升:机械连续作业;减少等待时间;均衡施工。(2分)
5. 扩孔原因:地层软弱易塌;泥浆护壁效果差;钻机参数不当;地下水压力。(3分)
防治措施:调整泥浆配比;控制钻进速度。(2分)
6.质量控制要点:桩位控制、泥浆管理、钻进参数、混凝土灌注、成桩检测。(3分)
止水帷幕注意事项:确保搭接长度、控制水泥掺量、加强质量检测。(2分)
【关联知识点】

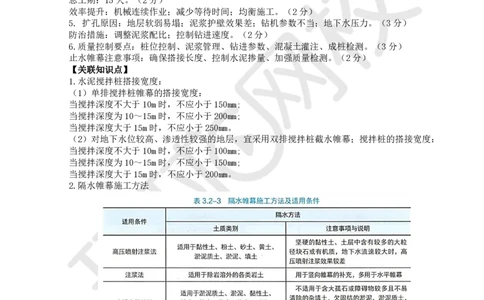

1.水泥搅拌桩搭接宽度:
(1)单排搅拌桩帷幕的搭接宽度:
当搅拌深度不大于10m时,不应小于150mm;
当搅拌深度为10~15m时,不应小于200mm;
当搅拌深度大于15m时,不应小于250mm。
(2)对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕;搅拌桩的搭接宽度:
当搅拌深度不大于10m时,不应小于100mm;
当搅拌深度为10~15m时,不应小于150mm;
当搅拌深度大于15m时,不应小于200mm。
2.隔水帷幕施工方法
扫码关注更多
第 2 页 共 3 页 内容学员专用 请勿外泄
3.基坑加固目的
基坑 ①止水。
外加固目的 ②减少围护结构承受的主动土压力。
①提升土体的强度和土体的侧向抗力。
②减少围护结构位移。
基坑 ③保护基坑周边建筑物及地下管线。
内加固目的 ④防止坑底土体隆起破坏。
⑤防止坑底土体渗流破坏。
⑥弥补围护墙体插入深度不足等。

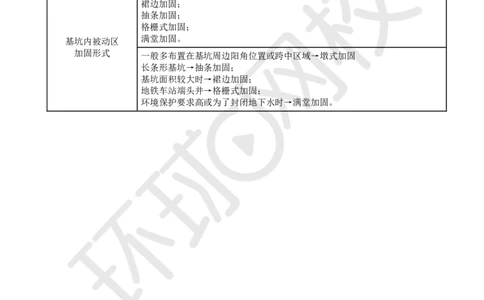

4.基坑地基加固的方式
墩式加固;
裙边加固;
抽条加固;
格栅式加固;
满堂加固。
基坑内被动区
加固形式
一般多布置在基坑周边阳角位置或跨中区域→墩式加固
长条形基坑→抽条加固;
基坑面积较大时→裙边加固;
地铁车站端头井→格栅式加固;
环境保护要求高或为了封闭地下水时→满堂加固。
扫码关注更多
