文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第19讲-3.4装配式混凝土及钢-混凝土组合结构工程施工
【课前学习建议】
①了解装配式混凝土结构施工流程
②掌握装配式混凝土结构施工的准备条件(构件自身条件、周围环境等)
③历年考查的均为装配式混凝土的生产、运输、存放要求,此内容为必会内容,需加强记忆
④需掌握型钢混凝土结构施工的条件要求、隐蔽工程验收规定及钢筋与钢构件连接质量规定等考
点
考点预览(第五讲)

【考点12】装配式预制构件生产、吊运、存放
【考点13】预制构件结构性能检验P195
【考点14】预制构件安装
【考点15】预制构件连接
【考点16】预制构件安装与连接相关试验P195
【考点17】钢-混凝土组合结构

【考点12】装配式预制构件生产、吊运、存放【必会】
【考频分析】2019单选;2023单8选
7
1
9
4
生产 建立首件验收制度。3 8
信
微
(1)吊索水平系夹角不宜小于60°,不应小于45°。
吊装 联
(2)慢起、题稳升、缓放,严禁长时间悬停在空中。
押
准
(1)外精墙板宜立式运输,外饰面层朝外。
当采用靠放架立式运输时,构件与地面倾斜角应大于80°,对称靠放。
运输 当采用插放架直立运输时,构件之间应设置隔离垫块。
(2)梁、板、楼梯、阳台水平运输。预制梁、柱构件叠放不宜超过3层,板类构件
叠放不宜超过6层。
(1)支点位置宜与起吊点位置一致。
(2)多层叠放时,每层构件间的垫块上下对齐。
存放 (3)预制楼板、叠合板、阳台板和空调板等水平板类构件宜平放,叠放层数不宜超
过6层。 8
7
1
9
(4)墙板、挂板采用专用支架直立存放。 4
8
3
信
微
系
联
一
唯
预制墙板预制水平构件
【例题·单选】宜采用立式运输的预制构件是()。【2023】
A.外墙板
B.叠合板
C.楼梯
D.阳台
【答案】A
【解析】外墙板宜采用立式运输。
【例题·单选】关于装配式混凝土结构工程施工的说法,正确的是()。【2019】
A.预制构件生产宜建立首件验收制度
扫码关注更多内容
第 1 页 共 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
B.外墙板宜采用立式运输,外饰面层应朝内
C.预制楼板、阳台板宜立放
D.吊索水平夹角不应小于30°
【答案】A
【解析】外墙板宜采用立式运输,外饰面层应朝外;预制楼板、阳台板宜平放;吊索水平夹角
不宜小于60°,不应小于45°。

【例题·单选】预制混凝土板水平运输时,叠放不宜超过()。【2018】
A.3层
B.4层
C.5层
D.6层
【答案】D
【解析】预制梁、柱构件叠放不宜超过3层,板类构件叠放不宜超过6层。
【考点13】预制构件结构性能检验【重要】

1.梁板类预制构件进场应进行结构性能检验。
2.不需做结构性能检验的预制构件,采取下列措施:
(1)施工或监理单位代表应驻厂8监督生产过程。
7
1
9
(2)无驻厂监督时,预制构件8 4进场时应对主要受力钢筋数量、规格、间距、保护层厚度及混凝
3
信
土强度等进行实体检验。(钢筋微4+混凝土1)
系
【考点14】预制构件安联装【必会】
题
【考频分析】2021单押选
准
1.预制柱 精
(1)按照角柱、边 柱、中柱顺序安装,与现浇部分连接的柱先行吊装。
(2)以轴线和外轮廓线 为控制线,对于边柱和角柱应以外轮廓线控制为准。
2.预制剪力墙板
(1)按照外墙先行吊装原则,与现浇部分连接的墙板先行吊装。
(2)以轴线和轮廓线为控制线,外墙应以轴线和轮廓线双控制
3.预制梁、叠合梁
先主梁、后次梁,先低后高。
8
1
7
9
8
4
信
3
微
系
联
一
唯
4.叠合板
吊装就位后,对板底接缝高差及宽度进行校核;若接缝高差不满足要求,将构件重新起吊,通
过可调支托调节。

【例题·单选】混凝土预制柱适宜的安装顺序是()。【2021】
A.角柱→边柱→中柱
扫码关注更多内容
第 2 页 共 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
B.角柱→中柱一边柱
C.边柱→中柱→角柱
D.边柱→角柱→中柱
【答案】A
【解析】预制柱安装要求:宜按照角柱、边柱、中柱顺序进行安装,与现浇部分连接的柱宜先
行安装。
【考点15】预制构件连接【必会】
【考频分析】2020案例,2024案例
1.预制构件钢筋连接方式
(1)钢筋套筒灌浆连接
(2)钢筋浆锚搭接连接
(3)焊接
(4)螺栓连接
(5)钢筋机械连接
2.钢筋套筒灌浆施工要求

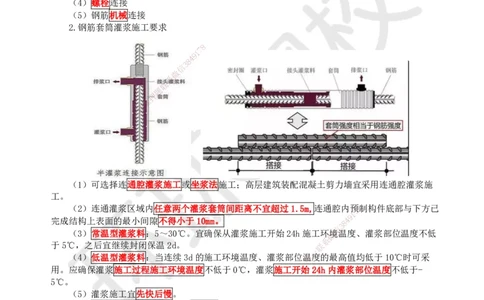

8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(1)可选择连通腔灌浆施工或坐浆法 施工;高层建筑装配混凝土剪力墙宜采用连通腔灌浆施
工。
(2)连通灌浆区域内任意两个灌浆套筒间 距离不宜超过1.5m,连通腔内预8制构件底部与下方已
1
7
9
完成结构上表面的最小间隙不得小于10mm。
8
4
信
3
(3)常温型灌浆料:5~30℃。宜确保从灌浆施工 开始24h施工环微境温度、灌浆部位温度不低
系
于5℃,之后宜继续封闭保温2d。 联
一
(4)低温型灌浆料:当连续3d的施工环境温度、灌浆 部位温唯度的最高值均低于10℃时可采
用。应确保灌浆施工过程施工环境温度不低于0℃,灌浆施工开 始24h内灌浆部位温度不低于-
5℃。
(5)灌浆施工宜先快后慢。
(6)竖向钢筋灌浆作业应采用压浆法从套筒下灌浆孔注入,当灌浆料从其他灌浆孔、出浆孔平
稳流出后应及时封堵。
(7)灌浆料宜在加水后 30min 内用完。
3.外墙板接缝密封材料嵌填质量要求
饱满、密实、均匀、顺直、表面平滑,厚度应符合设计要求。
4.后浇混凝土
(1)装配式混凝土结构连接节点及叠合构件浇筑混凝土前,应进行隐蔽工程验收,验收内容包
括:(P195)
①混凝土粗糙面的质量,键槽的尺寸、数量、位置。
②钢筋的牌号、规格、数量、位置、间距、箍筋弯钩的弯折角度及平直段长度。
③钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长
扫码关注更多内容
第 3 页 共 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
度。
④预埋件、预留管线的规格、数量、位置。
⑤预制混凝土构件接缝处防水、防火等构造做法。
⑥保温及其节点施工。
(2)构件连接部位后浇混凝土与灌浆料的强度达到设计要求后,方可撤除临时固定措施。
【例题·案例节选】【2024】
【背景资料】
节选一:叠合板预制构件未进行结构性能检验,无驻厂监督生产。进场后,项目部会同监理工
程师按规定对叠合板预制构件主要受力钢筋规格等项目进行实体检验,合格后批准使用。
节选二:冬期施工方案中规定预制墙板钢筋套简灌浆连接采用低温型灌浆料。监理工程师要求
项目部密切关注施工环境温度和灌浆部位温度。
【问题1】叠合板预制构件进场后的实体检验项目还有哪些?

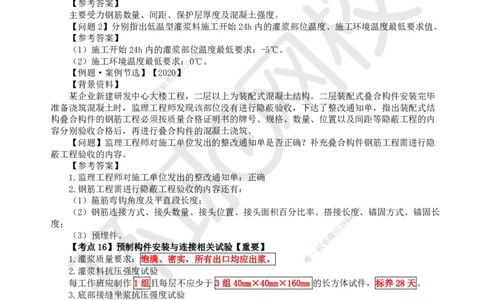

【参考答案】
主要受力钢筋数量、间距、保护层厚度及混凝土强度。
【问题2】分别指出低温型灌浆料施工开始24h内的灌浆部位温度、施工环境温度最低要求值。
【参考答案】
(1)施工开始24h内的灌浆部位7 8温度最低要求:-5℃。
1
9
(2)施工环境温度最低要求:8 40℃。
3
信
【例题·案例节选】【202微0】
系
【背景资料】 联
题
某企业新建研发中心押大楼工程,二层以上为装配式混凝土结构。二层装配式叠合构件安装完毕
准
准备浇筑混凝土时,监精理工程师发现该部位没有进行隐蔽验收,下达了整改通知单,指出装配式结
构叠合构件的钢筋工程必 须按质量合格证明书的牌号、规格、数量、位置以及间距等隐蔽工程的内
容分别验收合格后,再进行 叠合构件的混凝土浇筑。
【问题】监理工程师对施工单位发出的整改通知单是否正确?补充叠合构件钢筋工程需进行隐
蔽工程验收的内容。
【参考答案】
1.监理工程师对施工单位发出的整改通知单:正确
2.钢筋工程需进行隐蔽工程验收的内 容还有:
(1)箍筋弯钩角度及平直段长度;
8
(2)钢筋连接方式、接头数量、接头位置、 接头面积百分比率、搭接长
1
度7、锚固方式、锚固长
9
度; 8
4
信
3
(3)预埋件。 微
系
【考点16】预制构件安装与连接相关试验【重要】 联
一
1.灌浆质量要求:饱满、密实,所有出口均应出浆。 唯
2.灌浆料抗压强度试验
每工作班应制作 1组且每层不应少于 3组40mm×40mm×160mm 的长方体试件,标养28天。
3.底部接缝坐浆抗压强度试验
每工作班同一配合比应制作 1组且每层不应少于 3组边长为 70.7mm 的立方体试件,标养28
天。
4.外墙板接缝的防水性能试验
每 1000m2划分为1个检验批,每个检验批抽查一处,抽查部位为相邻两层四块墙板形成的水平
和竖向十字接缝区域,面积不小于 10m2,进行现场淋水试验。
【例题·案例节选】【2018】
【背景资料】
某新建高层住宅工程,二层以下为现浇钢筋混凝土结构,二层以上为装配式混凝土结构,预制
墙板钢筋采用套筒灌浆连接施工工艺。监理工程师在检査第4层外墙板安装质量时发现:钢筋套筒
连接灌浆满足规范要求;留置了3组边长为70.7mm的立方体灌浆料标准养护试件;留置了1组边长
70.7mm的立方体坐浆料标准养护试件;施工单位选取第4层外墙板竖缝两侧11mm的部位在现场进行
淋水试验。
扫码关注更多内容
第 4 页 共 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄

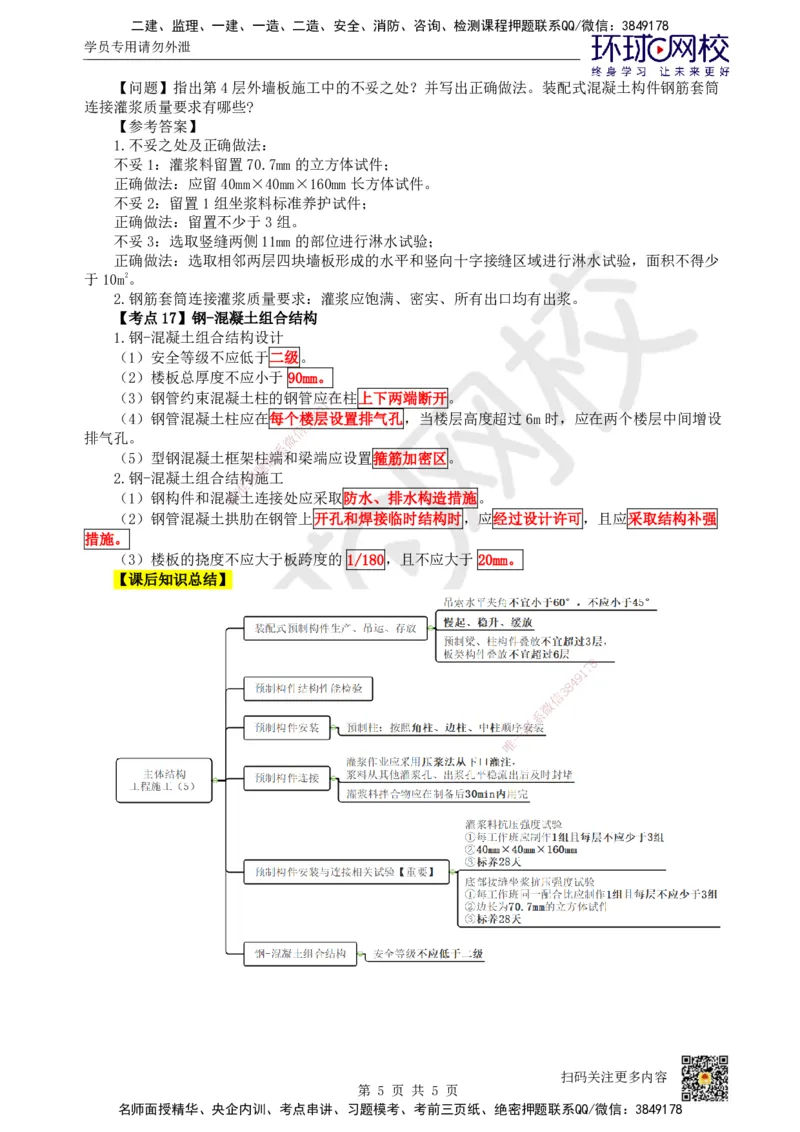

【问题】指出第4层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构件钢筋套筒
连接灌浆质量要求有哪些?
【参考答案】
1.不妥之处及正确做法:
不妥1:灌浆料留置70.7mm的立方体试件;
正确做法:应留40mm×40mm×160mm长方体试件。
不妥2:留置1组坐浆料标准养护试件;
正确做法:留置不少于3组。
不妥3:选取竖缝两侧11mm的部位进行淋水试验;
正确做法:选取相邻两层四块墙板形成的水平和竖向十字接缝区域进行淋水试验,面积不得少
于10m2。
2.钢筋套筒连接灌浆质量要求:灌浆应饱满、密实、所有出口均有出浆。
【考点17】钢-混凝土组合结构
1.钢-混凝土组合结构设计
(1)安全等级不应低于二级。
(2)楼板总厚度不应小于 90mm。
(3)钢管约束混凝土柱的钢管应7 8在柱上下两端断开。
1
9
(4)钢管混凝土柱应在每个楼8 4层设置排气孔,当楼层高度超过6m时,应在两个楼层中间增设
3
信
排气孔。 微
系
(5)型钢混凝土框架柱联端和梁端应设置箍筋加密区。
题
2.钢-混凝土组合结构押施工
准
(1)钢构件和混精凝土连接处应采取防水、排水构造措施。
(2)钢管混凝土拱肋在钢管上开孔和焊接临时结构时,应经过设计许可,且应采取结构补强
措施。
(3)楼板的挠度不应大于 板跨度的 1/180,且不应大于 20mm。
【课后知识总结】
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多内容
第 5 页 共 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
