预测性钻井分析:AI如何减少非生产时间

预测性钻井分析:AI如何减少非生产时间

计划外的钻井延误每天给作业者带来15万至50万美元的钻机待工费用,然而30%的钻井时间被归类为非生产时间(NPT),其根源在于设备故障、卡钻事故、井筒失稳以及地层压力突变——这些问题本可以通过实时钻井数据提前预测。

AI驱动预测性钻井分析平台可以实时处理来自井下工具、地面设备和泥浆录井系统的传感器数据,在险情发生前2至6小时发出预警,使主动干预成为可能,从而减少NPT、提高平均机械钻速(ROP),降低海上和非常规作业中将单井钻井成本

机器学习模型分析实时钻井参数,包括钻压、扭矩、立管压力、泥浆性能、振动特征和岩屑数据,以预测卡钻风险、井筒稳定性问题、溢流检测、钻头磨损进程以及最优钻井参数建议。系统在关键事件发生前生成预测性警报,为钻井工程师提供调整参数、改变钻井液性能或在造成高昂NPT事故前提钻的时间。

1. 实时数据集成

系统以1秒为间隔采集来自井下随钻测量(MWD)工具、地面钻井参数、泥浆录井系统和地层评价传感器的传感器数据。数据流包括钻压(WOB)、转速(RPM)、立管压力、大钩负荷、扭矩、泥浆流量、泥浆密度、电阻率、伽马射线和钻头振动。AI将来自多个厂商系统的数据标准化为统一分析流程,自动处理传感器故障和数据质量问题。

2. 模式识别与异常检测

基于15,000口以上井的钻井数据集训练的机器学习模型,可识别指示正在发展的问题的细微参数偏差。

– 卡钻前兆:大钩负荷上升趋势结合扭矩升高和立管压力波动异常,可在压差卡钻发生前4小时检测到。

– 井筒失稳指标: 岩屑量增加、页岩井段的垮塌物以及接单根气显示,可预测井眼垮塌风险。

– 溢流早期预警:地层压力梯度变化、流量异常和泥浆池增量在井控事件发生前触发警报。



3. 预测性警报生成

系统为检测到的险情生成带置信区间的事件发生时间预测。

警报示例: “未来6小时内卡钻风险概率78%。当前钻柱压差1,240 psi,以每小时85 psi的速度增加。建议措施:将钻压从35千磅降至25千磅,将泵速从480加仑/分钟提升至520加仑/分钟以改善井眼清洁,考虑在下次接单根时进行划眼作业。”

警报按严重程度(关键、高、中)和时间紧迫性排序,发送至钻井工程师显示屏和移动设备。

4. 持续学习与模型优化

AI跟踪预测准确性并与实际钻井结果对比。如果卡钻在预测后5.2小时发生(而非预测的6小时),模型会调整类似地层未来井的灵敏度阈值。监控误报率以维持警报可信度:目标低于8%,防止警报疲劳。系统从同一盆地成功井中学习最优钻井参数:将实现最高ROP且NPT最少的推荐钻压、转速和泥浆密度组合纳入未来参数优化建议。

AI分析预测的关键钻井危害

以下每种失效模式都代表NPT的主要来源,每次事故在钻机时间、修井作业和潜在井眼报废方面给作业者造成数十万美元损失。传统监测在损害开始后才被动检测这些问题,而AI预测则实现主动预防。

卡钻预防

问题:钻柱在12,500英尺水平段钻进时因压差作用卡死在渗透性地层。司钻尝试活动钻具6小时,施加最大大钩负荷,钻铤连接处钻具断裂。打捞作业需要72小时回收井底钻具组合(BHA),侧钻作业使井工期增加8天。总NPT成本:180万美元钻机时间 + 42万美元打捞服务 + 38万美元BHA更换。

AI解决方案: 系统通过大钩负荷趋势和扭矩峰值在卡钻事件发生前5小时检测到压差积聚。警报建议降低钻压、提高转速并泵送高粘度段塞以改善滤饼质量。司钻实施参数调整,进行划眼清洁井眼,继续钻进未发生事故。卡钻事件被预防,零NPT,井按计划完成。

井筒稳定性优化

问题: 钻穿超压页岩地层时,由于泥浆密度不足导致井筒机械失稳。起钻更换钻头时发生井眼填塞,缩径使套管无法下至设计深度。修井需要对整个8,000英尺井段进行回扩,将泥浆密度从14.2磅/加仑提高至15.8磅/加仑,并在比设计更浅的深度下入技术套管。NPT:84小时,额外套管成本68万美元,生产段长度缩短使估算最终可采储量(EUR)降低12%。

AI解决方案: 地质力学模型与实时钻井数据集成,通过岩屑分析、垮塌物体积和接单根气组分预测井筒垮塌风险。系统在6,200英尺测量深度进入关键页岩段之前,建议将泥浆密度提高至15.4磅/加仑。主动的泥浆密度调整使整个钻进过程中井筒保持稳定,套管顺利下至设计深度,无NPT或EUR损失。

溢流检测与井控

问题: 在墨西哥湾深水井钻进时钻遇意外的超压砂岩透镜体。由于升沉补偿器运动掩盖了细微的流量变化,地层流体侵入井筒12分钟未被发现。当司钻从泥浆池增量识别出溢流时,已有45桶地层气体进入井筒。井控作业需要18小时循环排出溢流并提高泥浆密度,防喷器(BOP)测试延误6小时。NPT成本:72万美元,安全事故调查使钻机额外停工3天。

AI解决方案: 机器学习模型监测微流量异常、立管压力偏差和地层评价测井响应,在溢流发生后90秒内检测到侵入。早期溢流检测警报在大量气体进入井筒前触发立即的井控程序。溢流在4小时内通过标准程序循环排出,泥浆密度提高,恢复钻进。NPT从24小时减少至4小时,通过早期检测将安全风险降至最低。

钻头磨损预测与优化

问题:PDC钻头在钻穿互层砂岩和页岩地层时发生过早的切削齿损坏。ROP从180英尺/小时下降至45英尺/小时,持续钻进600英尺试图达到计划的钻头行程深度。钻头最终卡死,需要8小时起钻,钝钻头评级显示严重的金刚石切削齿损失和本体冲蚀。过早起钻成本24万美元钻机时间,更换钻头成本18万美元,整个井段钻进时间比同油田计划井长35%。

AI解决方案: 钻头磨损模型分析振动特征、ROP趋势、机械比能(MSE)和井底扭矩变化,以预测钻头剩余寿命。系统预测切削齿损坏进程,建议在8,200英尺测量深度起钻(基于预测的8,350英尺处钻头失效)。提前起钻防止了钻头损坏和卡钻风险,新钻头在剩余井段提高了ROP,整个井段比使用被动起钻决策的邻井快18%。

漏失控制

问题:钻穿天然裂缝性碳酸盐岩储层时,当井底压力超过破裂压力梯度时发生完全漏失。在返出停止流动时检测到漏失,停泵前已有850桶钻井液漏入地层。泵堵漏材料(LCM)浆16小时试图封堵裂缝,最终需要水泥塞才能继续钻进。总NPT:38小时,流体漏失成本34万美元,水泥修井18万美元,井筒质量下降影响后续完井作业。

AI解决方案: 系统监测当量循环密度(ECD)、泵压趋势以及来自邻井数据的地层破裂压力预测。当ECD接近估计破裂压力梯度的95%时生成警报,建议降低泵速并泵送含粒径级配LCM的预防性段塞。主动的ECD管理防止了完全漏失,轻微渗漏通过LCM段塞控制,无需停止循环。零严重漏失事件,NPT减少至2小时LCM处理,节省流体成本28.5万美元。

钻井参数优化

问题: 二叠纪盆地水平段定向钻进使用司钻基于经验选择的保守钻井参数,平均ROP为95英尺/小时。完井后分析显示,同一地层中类似井通过优化钻压和转速组合实现了140英尺/小时ROP。较慢的钻速使井工期增加62小时,额外钻机成本46.5万美元,较低的ROP增加了后续套管和完井作业的井眼扭曲度和摩阻。

AI解决方案:实时参数优化引擎基于连续地层响应分析和邻井性能数据库推荐钻压、转速和流量调整。自动建议系统建议在进入高可钻性砂岩井段时将钻压从28千磅提高至38千磅,转速从120提高至165。司钻实施AI建议,水平段平均ROP达到152英尺/小时。井比计划快48小时钻完,节省钻机成本36万美元,更平稳钻进带来的井筒质量改善减少了完井NPT。

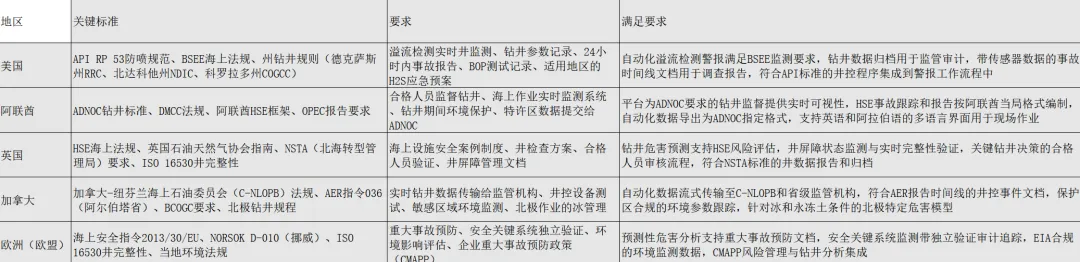

油气作业的区域合规标准

钻井分析平台通过提供自动化事故文档、实时井控监测和合规就绪的钻井数据记录,帮助作业者满足全球各司法管辖区的安全和环境法规。

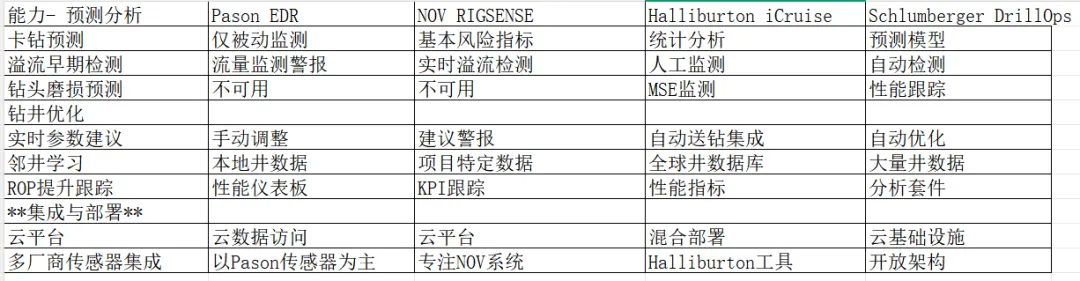

平台能力对比

传统钻井自动化系统提供地面参数监测和基本报警。专业定向钻井软件专注于井眼轨迹控制。
