别再靠 Excel 硬扛整县托管的能源审计了!

别再靠 Excel 硬扛整县托管的能源审计了!
整县区公共机构能源托管市场正在快速释放,能源审计专项已经成为投标入场的硬性门槛
能源审计:托管项目风险定盘星
EDITOR'S NOTE
能源审计 · 开篇整县能源托管投标内卷愈演愈烈,很多团队习惯用 Excel 手工硬扛批量建筑能源审计。看上去省下工具成本,但投标出错、核证返工、后期履约风险接踵而至。本篇把批量审计痛点、平台全链路能力、避坑要点逐一拆开,聊聊服务商如何把数字化能力转化为技术标硬核竞争力。
01
PART
Excel 做批量审计,正在越来越难适配项目要求
POLICY · 现状剖析
工作量爆炸,极易拖慢投标节点
几十栋建筑,需要逐一梳理建筑围护参数、设备台账、连续多年的水电气能耗账单,再分别测算节能改造潜力。全部依靠表格手工处理,需要投入大量资深工程师人力。临近投标截止窗口期,赶工之下极易出现参数抄错、公式出错、数据张冠李戴的低级错误。一旦关键数据出错,轻则技术标扣分,重则直接废标,前期投入全部付诸东流。
知识绑定个人,人员变动就是项目定时炸弹
Excel 的计算公式、异常数据筛选逻辑、各类修正系数,大多只沉淀在个别工程师的表格与脑子里,没有标准化的过程记录。一旦核心技术人员离职调岗,后续接手人员无法完整复现整套计算逻辑。等到甲方评审、财政核查、CMA 第三方核证要求复核原始测算过程,团队拿不出完整可追溯的依据,只能推倒全部重新核算,大量工时被无效返工消耗,直接压缩项目利润空间。
标书缺少硬核量化支撑,技术标很难实现突围
传统手工模式下,节能率、改造收益大多依靠行业经验文字描述,缺少仿真模拟输出的量化数据作为佐证。现在整县托管项目的评标越来越看重可验证的测算依据。通篇都是经验性描述的技术标书,很容易被专家质疑方案合理性。在多家服务商同台竞争时,缺少量化论据,很难拉开差异化优势,只能陷入低价内卷。
交付成果很难满足合规要求,返工持续吞噬项目利润
能源审计成果需要满足 GB17167 计量标准、ISO28750 节能量核证体系,后期要提交 CMA 机 构开展核证。Excel 输出的底稿格式零散、逻辑不统一,需要人工花费大量时间整理调整。很多项目审计报告写完交付之后,核证阶段被打回反复修改,额外投入的人力成本,会直接侵蚀本就微薄的项目利润。
02
PART
逐环节拆解:数字化工具如何赋能审计全流程
BREAKDOWN · 平台能力
建筑能耗模拟平台,可作为专项工具参与整县托管项目,依托专业建筑能耗模拟模块承接能源审计专项工作,完整覆盖勘察建档、能耗分析、基准核定、潜力评估、报告输出
全业务链路,从根源化解手工审计带来的各类业务风险。
现实困局:现场踏勘采集的建筑参数、设备铭牌照片、台账信息分散在 Excel、本地文件夹、个人电脑;人员流动造成资料丢失;审计做完之后全部文件封存,后期托管运维又要重新现场勘测,重复投入人力成本,形成 “审计‑运维两套数据两张皮”。
平台核心能力:支持多人异地协同线上录入建筑围护结构、暖通、配电、照明、给排水全套设备台账;踏勘照片、纸质资料扫描件全部归档入库,形成标准化的数字建筑档案库。审计阶段构建完成的建筑数字模型可以完整导出,直接复用至后续托管运维环节。
📋服务商业务价值:勘察成果集中保存在平台,不会因为人员离职造成资料灭失;不用反复重复勘测采集数据,降低后续项目阶段的人力投入;完整可复用的数字档案,也可以作为技术标里重要的差异化亮点。
小节小结:把碎片化的现场资料沉淀为标准化数字资产,既规避资料遗失风险,也实现一次勘察、多阶段复用。
现实困局:手工筛选异常能耗数据,加权计算能耗基准,计算逻辑埋藏在表格公式中。面对甲方、CMA 机构的复核质询,无法快速复现测算过程,耗费大量时间解释、核对。
平台核心能力:支持批量导入月 / 日 / 小时级别的原始能耗账单,系统自动识别标记抄表故障、极端天气、节假日空置等异常数据;可按照项目合同要求自定义权重、天气修正、业态修正规则核算能耗基准。从原始数据清洗、异常剔除,到加权修正,系统自动留存全套计算日志与底稿,每一步运算均可回溯查看,输出成果适配 ISO28750、GB17167 合规要求。
📋服务商业务价值:投标阶段就可以连同审计报告一并交付全套计算底稿;面对评审、第三方核证质询,直接调取系统留存记录,不需要人工重新演算,大幅减少沟通与返工压力。
小节小结:测算过程完整留痕,把 “说不清的手工表格”,变成 “讲得清、可复现” 的合规证据,减少项目后期扯皮。
👉节能潜力仿真评估:量化测算,给技术标书装上硬核论据
现实困局:依靠经验估算节能率,没有建筑工况仿真作为支撑。如果为了中标虚高预估节能量,后期托管项目达不到承诺指标,服务商将承担合同违约、赔付的风险;如果预估过于保守,又会削弱投标竞争力。

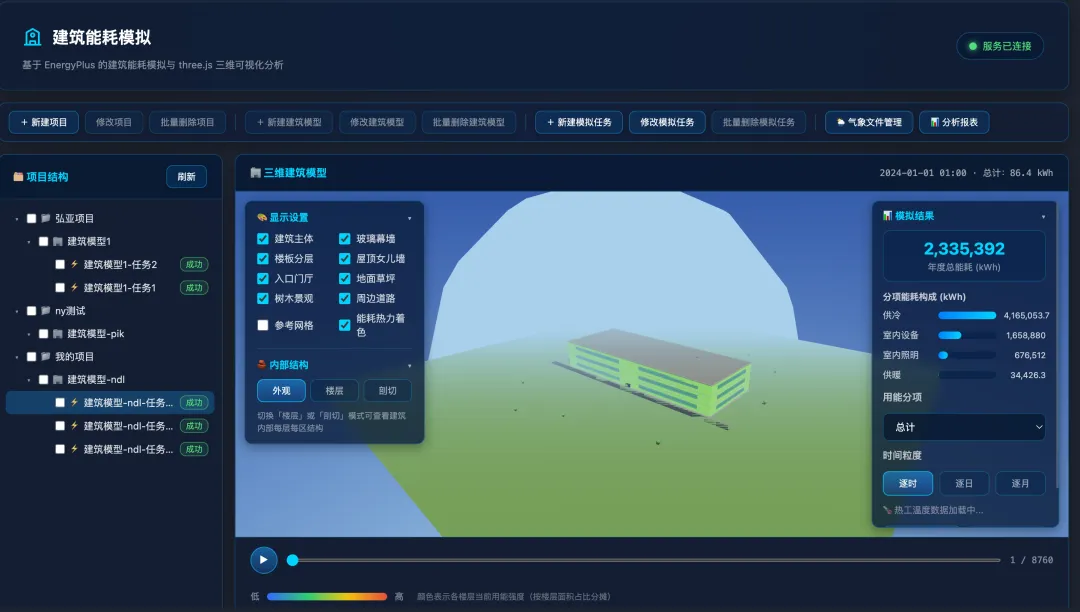

平台核心能力:还原建筑全年 8760 小时逐时用能工况,适配机关、医院、学校、场馆不同作息模式。支持空调系统改造、照明升级、围护结构优化,分布式光伏、储能、空气源热泵等新能源方案单独或者组合仿真模拟;自动输出各套方案理论节能量、改造成本、投资回报周期,输出改造优先级清单。仿真源文件可以导出,作为技术附件使用。
📋服务商业务价值:不再依靠文字空谈节能效果,把仿真量化数据直接写入技术标书。既可以合理展示项目收益提升竞争力,同时基于建筑真实工况做测算,规避虚高节能承诺带来的履约违约风险。
小节小结:用仿真量化替代经验拍脑袋,平衡投标竞争力和项目履约风险,避免为了中标埋下长期隐患。
👉成果输出阶段:批量标准化输出,把人力释放给方案策划
现实困局:几十栋建筑,依靠复制粘贴报告模板修改数据,机械工作占用工程师绝大多数时间,容易出现复制粘贴错误,没有精力打磨整体方案策略。
平台核心能力:批量自动生成能耗统计报表、建筑能耗对标分析报告、全套审计底稿、仿真附件。模板可自定义,一键导出整套交付材料。
📋服务商业务价值:工程师从重复复制粘贴的机械劳动中解放,把更多精力投入到项目方案研判、改造策略设计上,提升整体方案质量,同时缩短项目交付周期。
小节小结:机器承接重复性报表工作,让技术人员回归方案本身,提升交付效率与方案质量。
💡分清工具误区:普通数据统计工具 ≠ 建筑能耗仿真平台很多服务商存在认知误区,认为一套数据看板、表格汇总系统就可以完成能源审计。普通统计工具只能做数据归集展示,没有 8760 小时逐时建筑仿真内核,无法还原不同建筑真实动态用能工况,依旧只能靠人工经验估算节能潜力,不能解决核心痛点。DTEco1000 核心价值在于内置完整建筑能耗仿真内核,实现从数据统计到工况模拟的完整能力。
03
PART
坑在哪里:能源审计专项,要避开这几个常见业务陷阱
ACTION ·风险警示
❌ 不要直接套用通用模板流水化输出报告
每一栋建筑的建成年代、设备配置、用能习惯都存在差异。直接套用统一模板,参数千篇一律,很容易被评审专家识别,直接造成技术标扣分。哪怕工期紧张,也要保证每栋建筑的测算贴合真实现场情况。
❌ 不能只交付最终审计报告,忽略原始计算、仿真工程文件
仅仅交付 Word/PDF 报告,不交付原始计算底稿、仿真源文件。后期 CMA 核证、甲方回溯核查时拿不出支撑材料,会面临整改、追责风险,甚至影响项目回款。
❌ 不要为了中标虚高估算节能潜力
为了拿到项目,刻意拔高节能率预期。能源托管合同周期长达十余年,一旦实际运行达不到承诺指标,服务商要承担违约金、履约赔偿,短期中标收益抵不上长期的损失。
❌ 避免审计工作和后期托管运维完全割裂
审计完成之后,勘察资料、建筑模型全部废弃,运维阶段重新采集全套数据,造成人力成本浪费。尽可能保证审计阶段的数字模型能够延续复用,打通两个业务环节。
04
PART
服务商怎么接:把数字化能力转化成项目竞争力
ACTION ·落地实操
能源审计业务存在两种合作模式:一是甲方单独发包的能源审计专项项目;二是打包纳入整县能源托管,作为前期配套工作由联合体 / EPC 服务商实施。
当前行业低价内卷严重,如果只比拼 “一份审计报告的报价”,利润会被不断压缩。服务商应当转变思路:
投标报价阶段,不要单纯拼报告低价,要把建筑逐时仿真模拟、全套计算底稿交付、建筑数字模型可复用明确纳入工作范围。将数字化仿真能力作为技术标核心差异化亮点,跳出纯价格竞争。
用可仿真、可溯源的数字化审计成果,一方面提升标书竞争力,提高中标概率;另一方面把风险前置化解,隔离未来十几年托管周期内复核、核证、履约索赔等潜在业务风险。
📌服务商落地实操建议
投标技术文件中,明确写明仿真内核、交付物清单,把数字模型、仿真源文件、全套底稿写进响应条款; 项目实施过程中,所有勘察、测算资料全部在平台归档,不要只保存在员工个人电脑; 项目交付时,完整交付审计报告 + 数字模型 + 计算底稿 + 仿真源文件全套包,满足甲方与第三方核证要求; 审计完成后,保留数字模型,后续托管运维阶段直接复用,减少二次勘测成本。
05
PART
判断与行动
ACTION ·收个尾
告别纯手工 Excel 作业模式,数字化不是额外的成本投入,而是服务商应对整县托管项目,控制风险、构建差异化竞争力的必要工具。
不要把数字化仿真当成锦上添花的噱头,在整县多建筑、长达十余年托管周期的项目中,可仿真、可留痕、可复用,就是服务商隔离履约风险最实在的盾牌。
