结算季必备:配电箱预留核量对照表(附 Excel,填台数直接出合价)

结算季必备:配电箱预留核量对照表(附 Excel,填台数直接出合价)

进入四季度,各项目陆续进入结算对量阶段。从过往经验看,配电箱是结算时最容易被调整的一块——不是因为难,而是因为漏项多、口径杂。

本文整理了一份配电箱预留核量对照表,依据《河南省通用安装工程预算定额2016》第四册第二章,把最常漏的四项逐条列清楚,并附一栋18层住宅楼的完整算例。

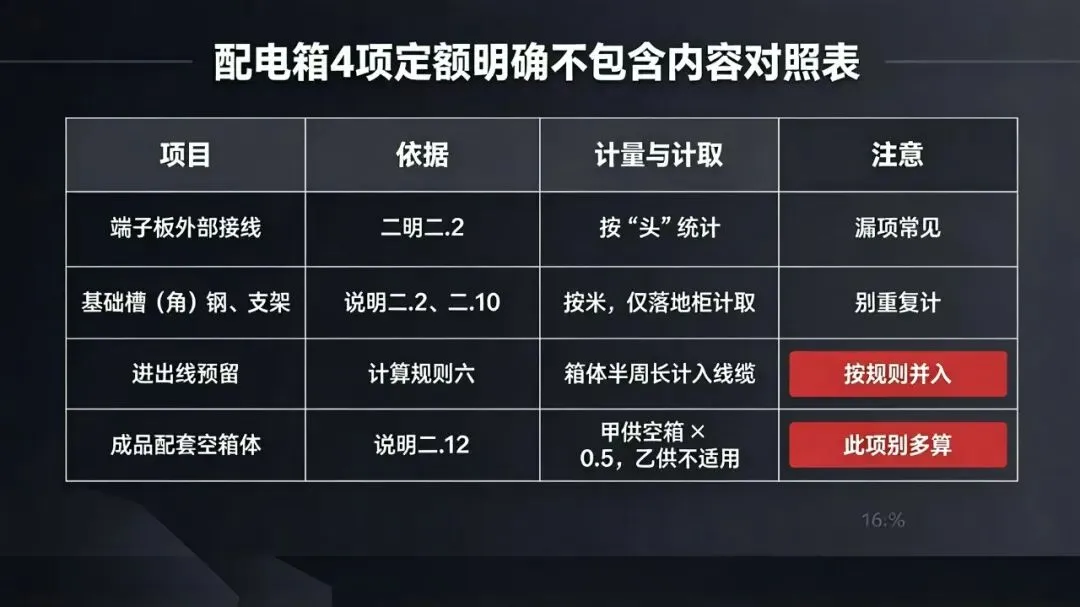

一、四项定额明确不包括的内容

第1项:端子板外部接线

依据:说明二.2 明确「设备安装定额不包括……配电设备的端子板外部接线」。

计量:按「头」计,头数按实际回路数与线芯数统计。有端子板与无端子板要分开套。

为什么容易漏:定额明说不包括,必须另行计算;但它与箱体、元器件的边界最模糊,套箱体子目时最容易整项忘掉。

第2项:基础槽(角)钢、支架

依据:说明二.2、二.10 明确不包括基础槽(角)钢安装;说明二.11 规定,配电设备基础槽(角)钢、支架、抱箍、延长环、套管、间隔板等安装,执行本册第七章「金属构件、穿墙套板安装工程」相关定额。

计量:按设计长度以「m」计,仅落地柜计列,挂墙箱不设槽钢基础。

为什么容易漏:子目在第七章,不在配电箱这一章,翻章就断片。

第3项:进出线预留(线缆预留长度)

依据:工程量计算规则六——成套配电箱安装,根据箱体半周长,按照设计安装数量以「台」为计量单位。线缆进入箱体的预留长度也按半周长计。

计量:预留长度 = Σ(箱体半周长 × 台数),半周长 = 高 + 宽。计入线缆工程量,不与箱体子目混。

为什么容易漏:两个清单子目分开走,口径容易串。注意线管按图示长度计,一般不预留。

第4项:成品配套空箱体(系数 0.5)

依据:说明二.12——成品配套空箱体安装执行相应的「成套配电箱」安装定额乘以系数 0.5。

计量:按「台」计,仅适用于甲供成品空箱体。

特别提醒:这一项的方向与前三项相反。前三项是「别漏算」,这一项是「别多算」——甲供空箱按全额套即属多算,结算时必被审减。乙供项目整项不适用。

二、一栋18层住宅楼的完整算例

场景:地上18层住宅,2个单元,每单元每层2户,共72户。

台数清单:

· 户内配电箱(PZ30照明箱)72 台,挂墙,半周长 0.9 m

· 楼层电表箱 36 台,挂墙,半周长 1.4 m

· 公共照明配电箱 2 台,挂墙,半周长 1.1 m

· 电梯配电箱 2 台,落地,半周长 1.8 m

· 消防/正压风机配电箱 2 台,落地,半周长 1.8 m

· 生活泵控制箱 1 台,挂墙,半周长 1.4 m

· 屋顶稳压泵控制箱 1 台,挂墙,半周长 1.4 m

合计 116 台,其中落地柜 4 台。

计算结果:

· 端子板外部接线:1,880 头 × 12 元/头 = 22,560 元

· 进出线预留:127.4 m × 30 元/m = 3,822 元

· 基础槽钢:10 m × 90 元/m = 900 元

· 成品空箱体(甲供 72 台):多算 7,200 元

合计影响金额:34,482 元(漏算 27,282 + 多算被审减 7,200)

三、两个已经不成立的说法

开孔费:第二章未单列「箱体开孔」子目,成套配电箱安装的排除项(说明二.2、二.10)也未提及,按通例已综合考虑在定额工作内容中,不另行计算。

备用回路:说明二.8 明确,低压成套配电柜安装定额综合考虑了不同容量、不同回路,执行定额时不做调整。

四、配套 Excel

我把上面这套算法做成了《配电箱预留核量清单》Excel,带公式:填你项目的台数,合价自动出来;改单价,金额自动重算;安装方式选「落地」才自动计槽钢;甲供选「是」才计入第4项。

在公众号后台回复关键词「配电箱」,即可领取对照表与 Excel。

五、口径声明

单价为2026年9月河南/郑州地区参考估价,非定额基价,请按你项目的当期信息价核对;台数为标准楼型算例,请换成你图纸的实际数量;第4项仅适用于甲供成品空箱体。各地定额版本与补充解释可能存在差异,请以你所在地区现行定额及合同口径为准。
