搞工程的都知道,铝模现在是主流,但真正玩明白的人不多。墙柱拆模后蜂窝麻面、拼缝漏浆、洞口跑偏、拆模拆不下来……哪个问题碰上都够你折腾好几天。说白了,铝模不是买回来往工地一放就完事,从深化到施工,每个环节都有门道。
这篇就是帮工程兄弟们把这套东西捋清楚。不管你是技术总工还是刚接触铝模的施工员,看完能搞懂:物料怎么验收、加固怎么做、节点优化哪些地方最容易出事、标准施工流程怎么走。
一、工程概况

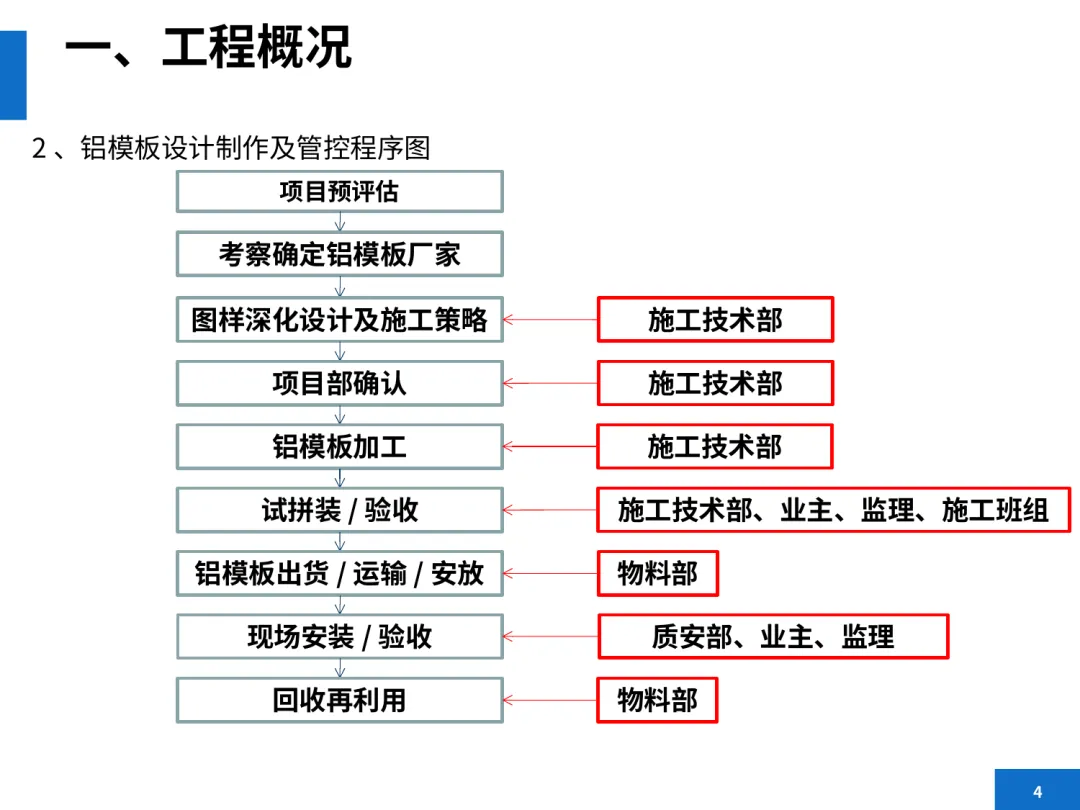

先把楼吃透——什么结构、什么户型、外墙怎么走的、有没有转换层。铝模有一套完整管控流程:预评估→厂家选定→深化设计→确认→加工→试拼装验收→出货→现场安装→回收。每一步都有对应的责任人盯着。

二、铝模物料,7个指标卡住

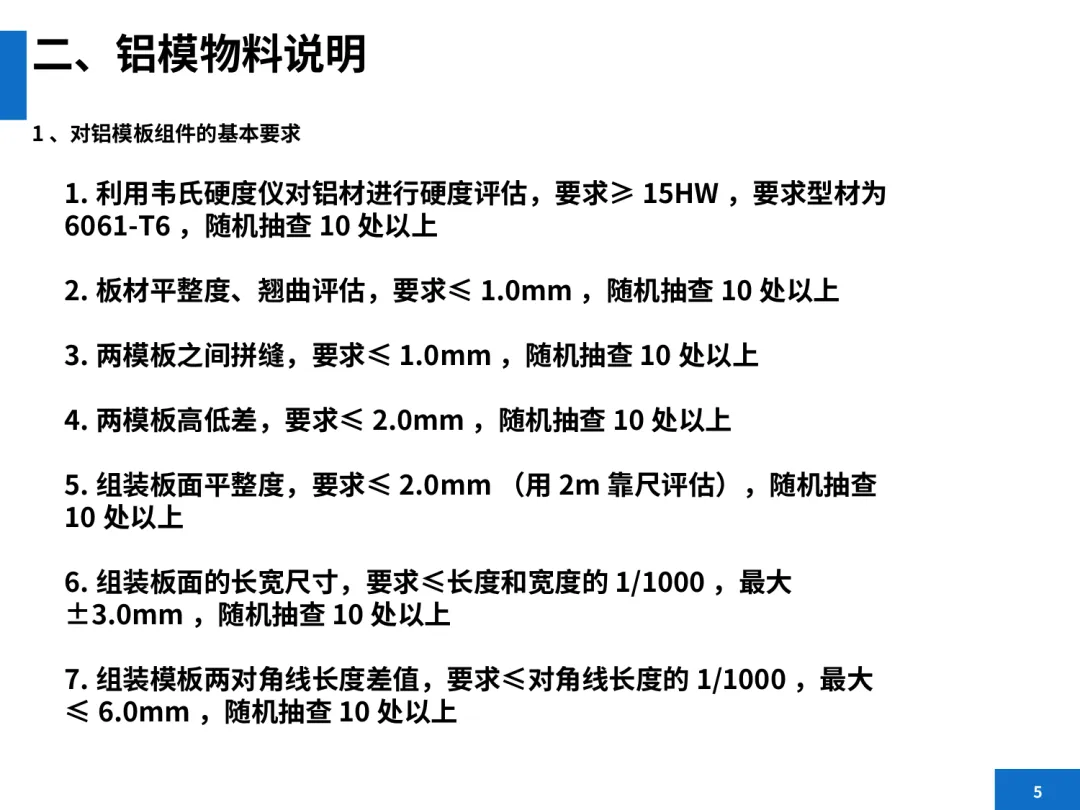

铝模板拿到手,别光看外观,拿仪器说话:硬度≥15HW(6061-T6)、平整度≤1.0mm、拼缝≤1.0mm、高低差≤2.0mm、组装平整度≤2.0mm。把这几个数记住,厂家不敢糊弄你。

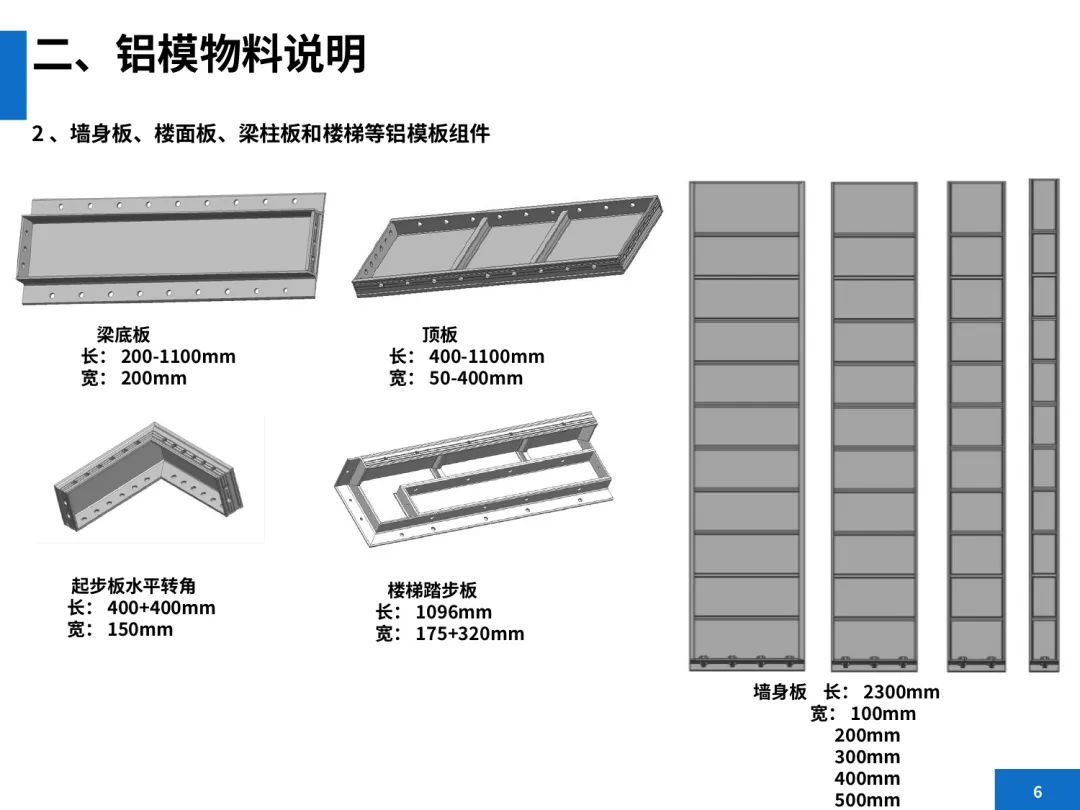

▲ 铝模物料基本要求 & 组件类型

三、加固体系,稳住是关键

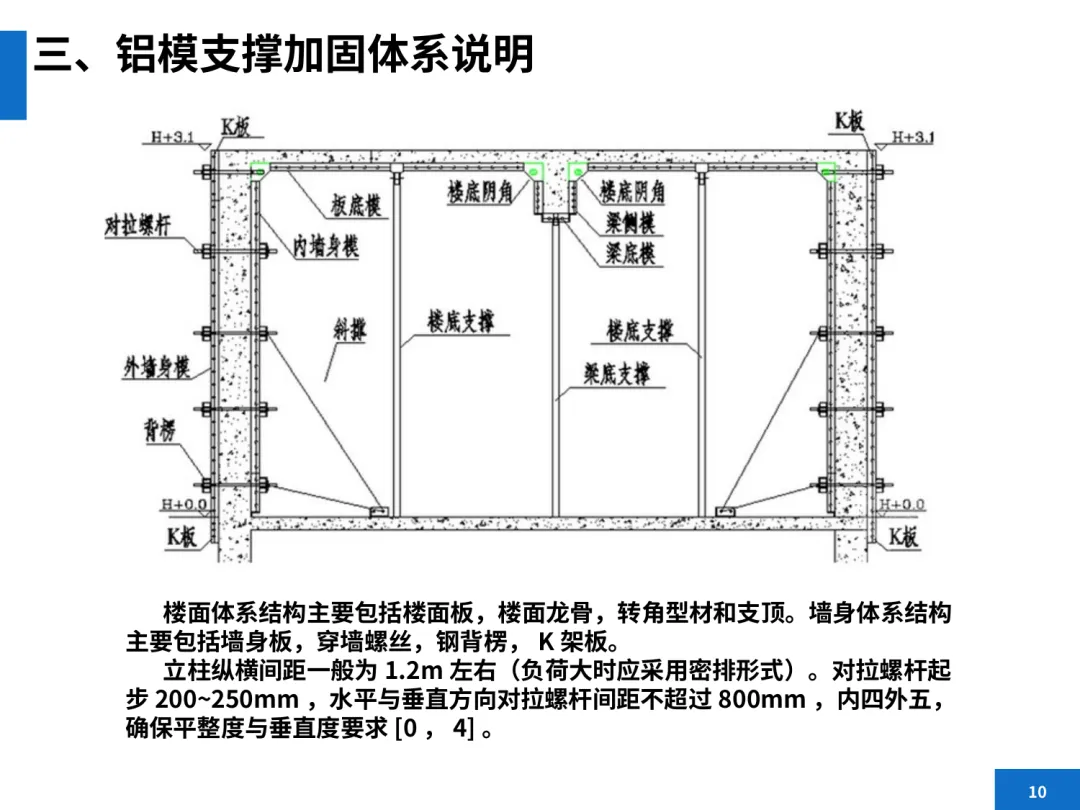

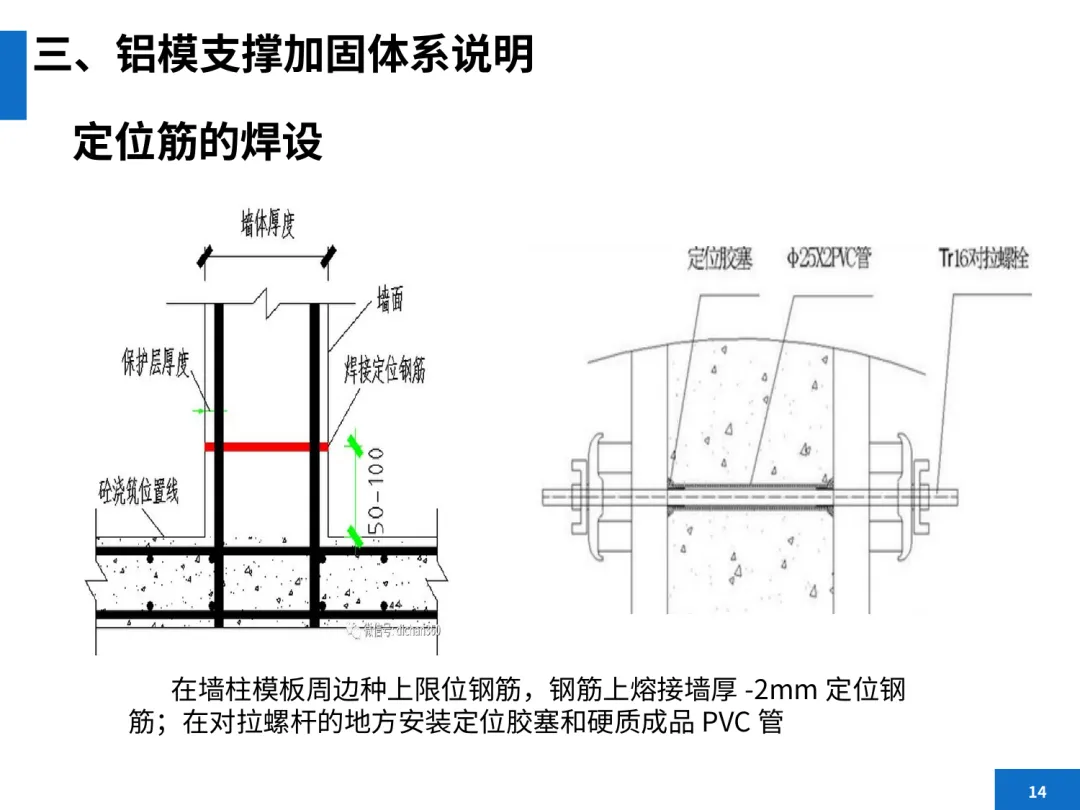

立柱间距1.2米左右,对拉螺杆起步200~250mm,间距不超800mm。"内四外五"——内墙四道背楞、外墙五道,保证平整度在[0,4]mm。定位筋必须焊到位,铝模做好编号分色管理,别等混用了再找。

▲ 加固体系说明 & 定位筋焊设

四、节点优化,全在细节里

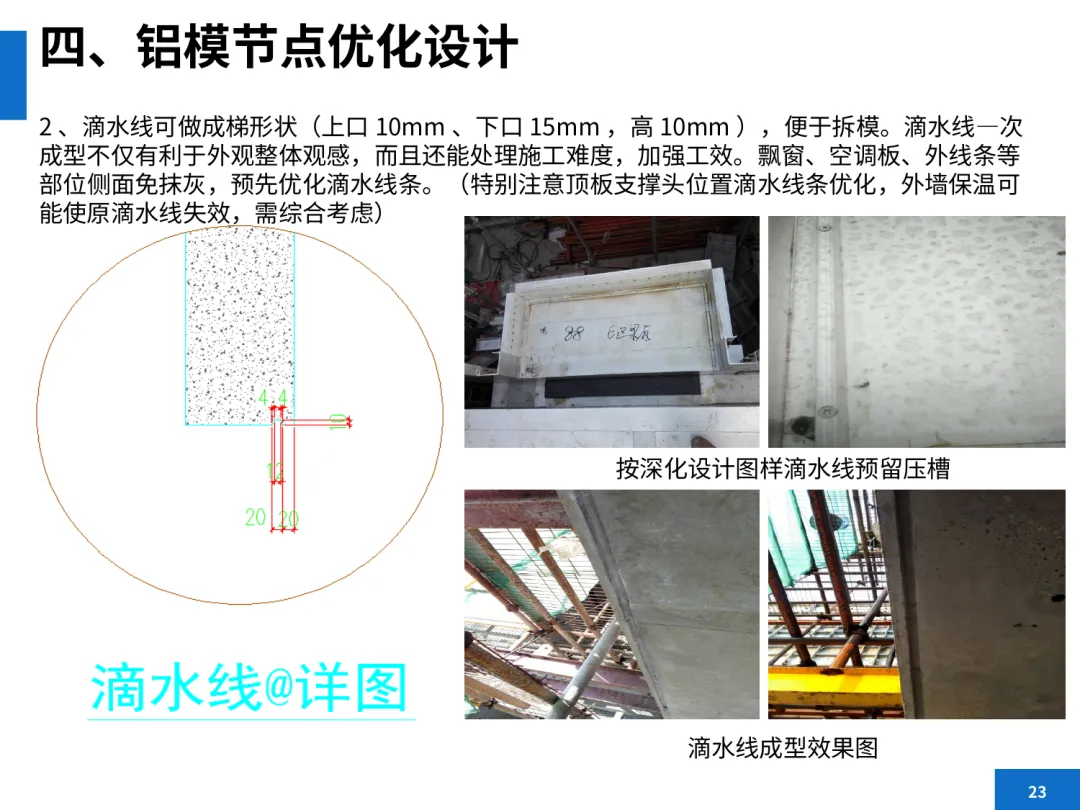

门窗洞口预留20mm企口,里高外低,方便填塞。滴水线做梯形(上10下15高10mm),一次成型。水电线盒、地漏用自攻螺丝固定在铝模上,止水节预埋——定位准、不漏水、省人工。消防箱、烟道反坎、结构找坡……二十几个优化点,都是前人踩过的坑。

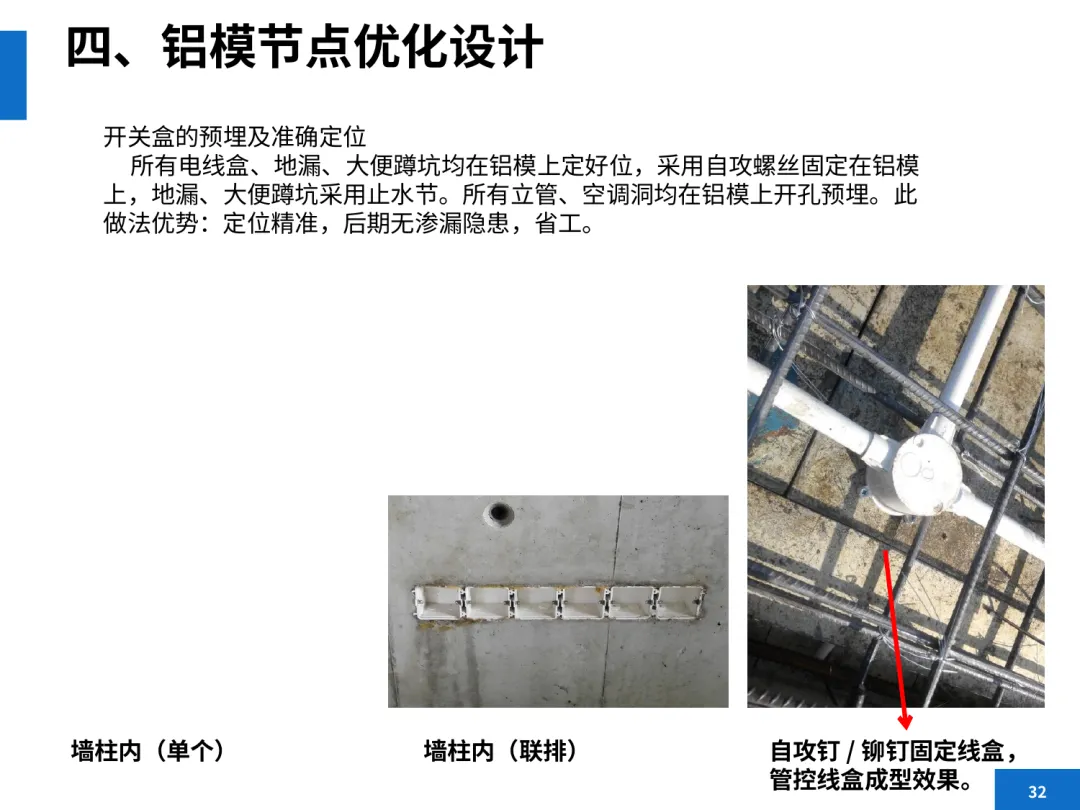

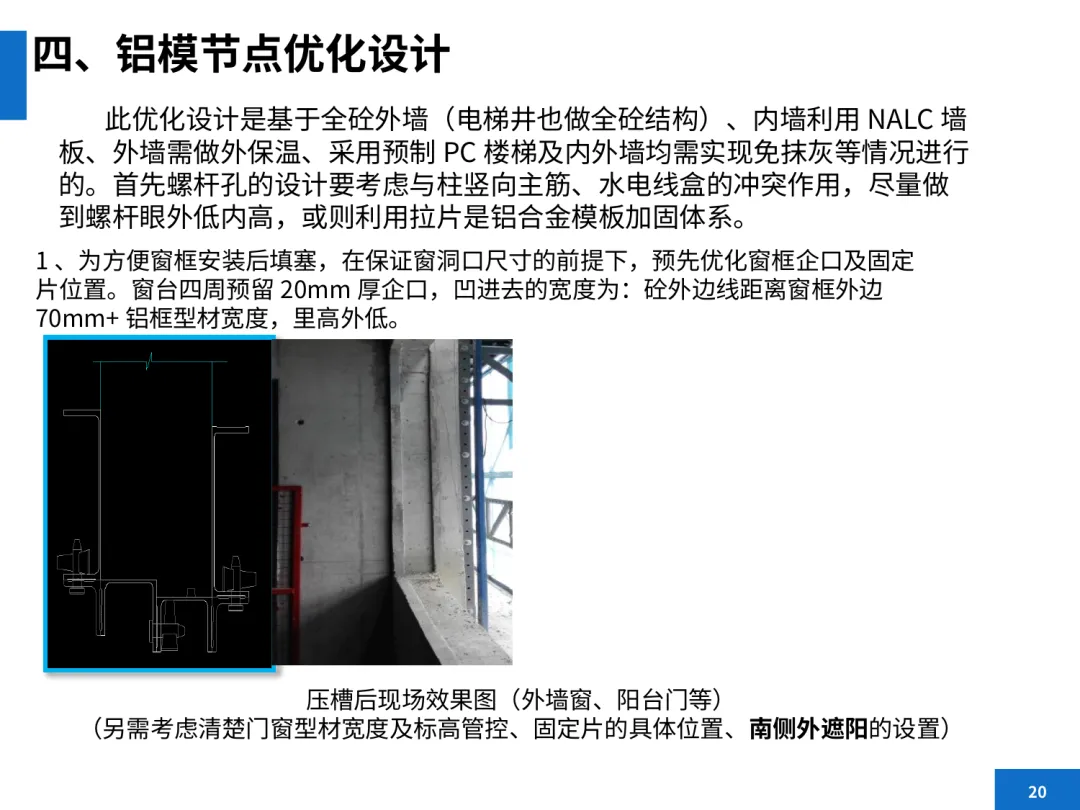

▲ 窗框企口优化、滴水线压槽、线盒预埋

五、品质管控 & 施工流程

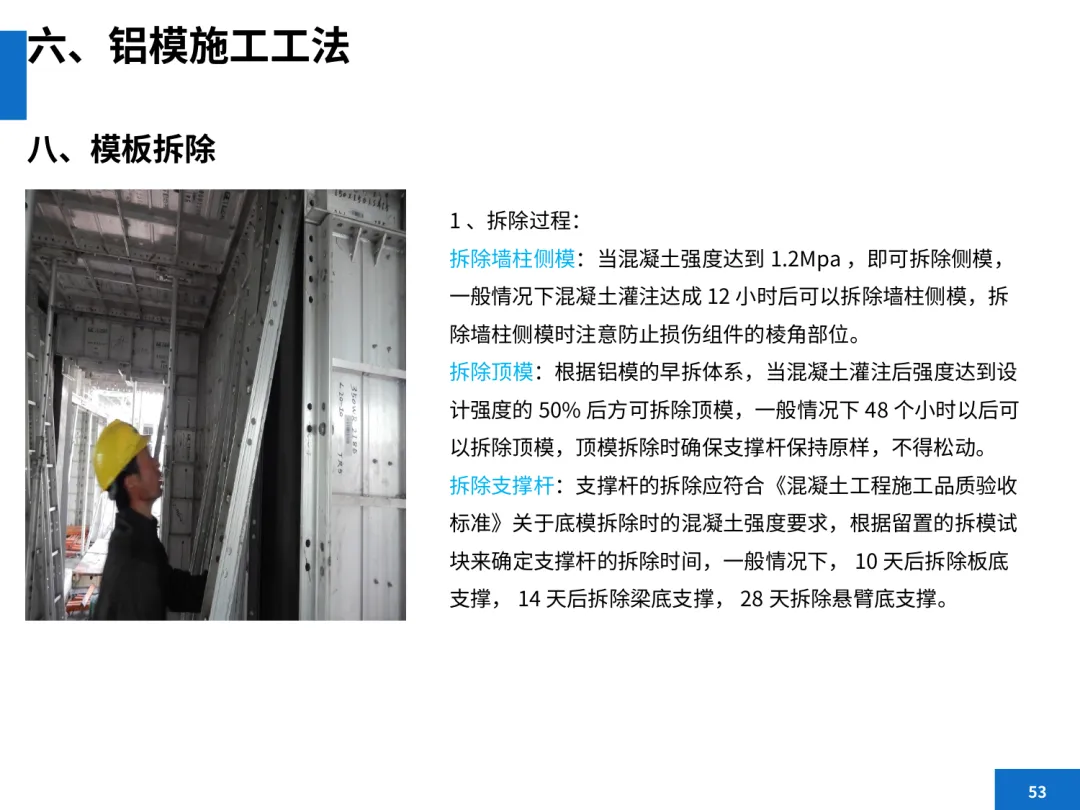

脱模剂选水性的,涂刷均匀,别偷懒,不然拆模有你哭的。模板拼缝那里每次要清干净,不然累计偏差越干越大。拆模别暴力施工,严禁高空抛物、随手乱撬。12小时拆侧模、48小时拆顶模、10~28天拆支撑,急不得。

施工按这个流程走:放线→墙柱安装找正→梁模板安装→顶板铺设→吊模飘板封板→全面校正→拆模。每步做完检查再走下一步,别跳。

▲ 铝模施工程序 & 拆模流程

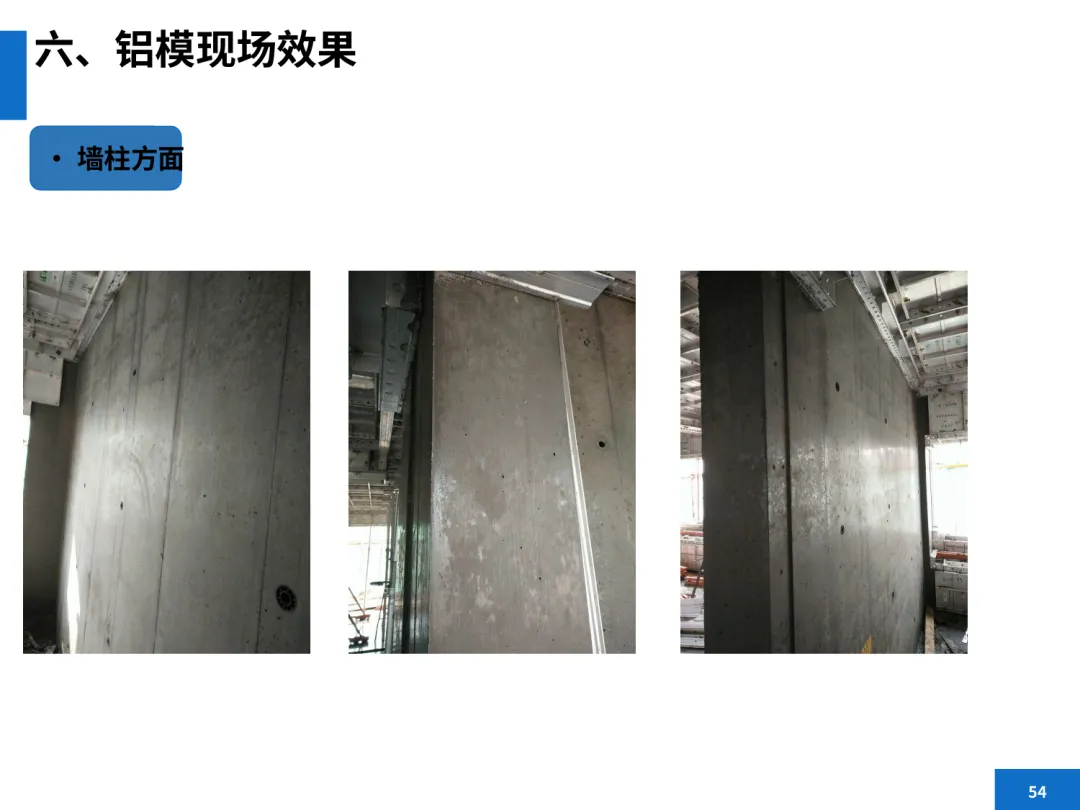

▲ 现场成型效果
铝模不是什么高精尖技术,活儿细不细、管得到不到位,直接决定最终质量。建议收藏,下次铝模进场时翻出来对照查一遍。
