文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
环球网校一级建造师《机电工程管理与实务》新考纲精讲班
3.2 建筑电气工程施工技术
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
7
1
9
4
8
3
信
微
系
3.2.1 建筑电气的分部分项工程及施工程序 联
一
【知识点】建筑电气的分部分项工程 唯

1个分部工程(建筑电气)
7个子分部工程(室外电气、变配电室、供电干线、电气动力、电气照明、备用电源、防雷及接
地装置)
【知识点】建筑电气工程的施工程序
(一)变配电工程施工程序
1.配电柜(开关柜)的安装程序:开箱检查→二次搬运→基础框架制作安装→柜体固定→母线连
接→二次线路连接→试验调整→送电运行验收。
口诀记忆:想(箱)搬出(础)
古(固)墓(母)先(线)试运
扫码关注更多内容
第 1 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
2.干式变压器的施工程序:开箱检查→变压器二次搬运→变压器本体安装→附件安装→变压器交
接试验→送电前检查→送电运行验收。
8
7
1
9
4
8
3
信
微
系
联
题
押
(二)供电干线及室准内配线施工程序
精

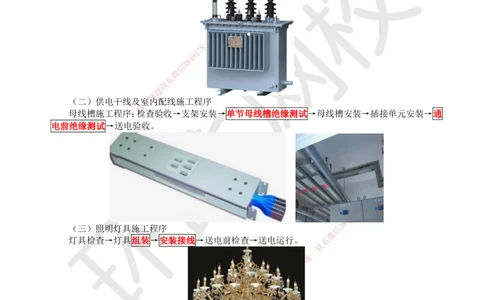

母线槽施工程序:检查验收→支架安装→单节母线槽绝缘测试→母线槽安装→插接单元安装→通
电前绝缘测试→送电验收 。
8
1
7
8
4
9
(三)照明灯具施工程序 信 3
微
灯具检查→灯具组装→安装接线→送电前检查→送 电运行。 系
联
一
唯
(四)防雷接地装置施工程序
接地体施工→接地干线施工→引下线敷设→均压环施工→接闪带(接闪杆、接闪网)施工。
扫码关注更多内容
第 2 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
动画演示
【机电013】防雷接地装置
【例题·单选】防雷接地装置施工程序中,引下线敷设的紧前工序是( )。
A.接地体施工
B.接地干线施工
C.均压环施工
D.接闪带安装
【答案】B 8
7
1
3.2.2变配电施工技术 4 9
8
3
【知识点】变压器安装 信
微

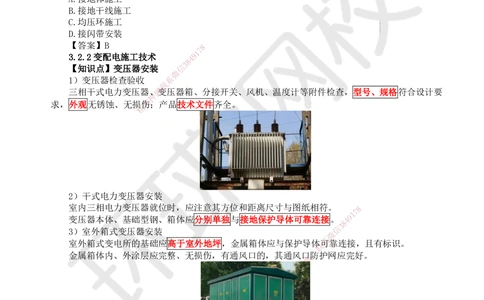

1)变压器检查验收 系
联
三相干式电力变压器、题变压器箱、分接开关、风机、温度计等附件检查,型号、规格符合设计要
押
求,外观无锈蚀、无损准伤;产品技术文件齐全。
精
2)干式电力变压器安装
室内三相电力变压器就位时,应注意其方位 和距离尺寸与图纸相符。 8
1
7
变压器本体、基础型钢、箱体应分别单独与接 地保护导体可靠连接。
8
4 9
3)室外箱式变压器安装 信
3
微
室外箱式变电所的基础应高于室外地坪,金属箱体 应与保护导体
系
可靠连接,且有标识。
联
一
金属箱体内、外涂层应完整、无损伤,有通风口的,其 通风口唯防护网应完好。
【知识点】配电柜安装
1)基础型钢框架制作安装
型钢框架顶部宜高出地坪100mm,移开式开关柜的基础型钢框架顶面与土建地面齐平。
每组型钢框架的接地应采用截面积不小于100mm²的镀锌扁钢电焊连接,不少于两处接地。
扫码关注更多内容
第 3 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄

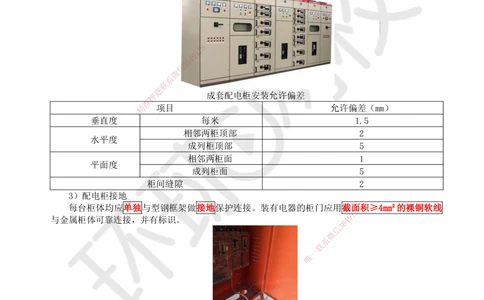

2)成套配电柜安装固定
按配电柜编号顺序排列安装,先安装中间位置的配电柜,调整水平度、垂直度后,再安装调整
左右相邻的柜体。柜体与柜体之间、柜体与基础框架之间应分别用镀锌螺栓固定,成套配电柜安装允
许偏差见表。
8
7
1
9
4
8
3
信
微
系
联
题
押 成套配电柜安装允许偏差
准
精 项目 允许偏差(mm)
垂直度 每米 1.5
相邻两柜顶部 2
水平度
成列柜顶部 5
相邻两柜面 1
平面度
成 列柜面 5
柜间缝隙 2
3)配电柜接地
每台柜体均应单独与型钢框架做接地保护 连接。装有电器的柜门应用截面8积≥4mm²的裸铜软线
1
7
与金属柜体可靠连接,并有标识。
8
4 9
信
3
微
系
联
一
唯
4)配电柜母线安装
检查柜内绝缘端子是否有损坏和裂纹,保证裸铜母线间有足够的电气绝缘安全距离。母线搭接的
接触面涂导电膏,用力矩扳手紧固连接螺栓。
扫码关注更多内容
第 4 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
5)配电柜安装后检查
(1)开关操作检查,应先手动后电动,操作机构工作平稳,无卡阻和冲击等异常现象,开关传
动部件灵活,分、合闸指示正确,开关与接插件动作闭锁可靠,电气插接件对接良好。手推式开关拉
出或推入灵活,对位与接触紧密度良好。
(2)柜内仪器和仪表完好、工作正常,接线端子无损坏,柜面标牌、标识正确清晰。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
6)柜内电器检测与试验
测量开关主回路直流电阻和绝缘电阻、检测绝缘拉杆的绝缘电阻;
检测每相导电回路 直流电阻;
检测断路器的分、合闸 时间;
检测内容 检测断路器主触头分、合闸的同期性;
检测断路器合闸的触头弹跳 时间; 8
1
7
检测分、合闸线圈的绝缘电阻和 直流电阻;
8
4 9
检查SF₆气体断路器的漏气率及含 水率等 信
3
微
系
断路器交流耐压试验;
联
一
唯
断路器分、合闸能力试验;
试验内容 断路器操作机构动作试验;
互感器、电容器性能试验;
备用自投试验;操作联动试验;避雷器试验
整定内容 过电流保护整定,过负荷告警整定,三相一次重合闸整定,零序过电流保护整定,过电压保护整定
7)配电装置送电运行验收
(1)送电前准备工作
成立试运行组织,明确试运行指挥者、操作者和监护人。备齐验电器、绝缘靴、绝缘手套、临时
接地编织铜线、绝缘胶垫和灭火器材等。
(2)送电验收
由供电部门检查合格后将电源送进室内,经过验电、校相无误,合高压进线开关,检查高压电压
是否正常;合变压器柜开关,检查变压器是否正常,合低压柜进线开关,查看低压电压是否正常。
分别合其他柜的开关,空载运行 24h,无异常,办理验收移交;同时提交施工图纸、施工记录、
产品合格证、使用说明书等技术资料。
3.2.3 供电干线和配电线路施工技术
扫码关注更多内容
第 5 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【知识点】母线槽施工技术
1)检查验收
(1)母线槽外壳应无明显变形,附件齐全。
(2)用1kV兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小于 20MΩ。
(3)母线槽连接部件的防护等级应与母线槽本体防护等级一致。防火型母线槽应有防火等级和
燃烧报告。
2)支架安装要求
(1)母线槽支架安装应牢固、无明显扭曲,采用金属吊架固定时,应设有防晃支架。
(2)室内配电母线槽的圆钢吊架直径≥8mm,
室内照明母线槽的圆钢吊架直径≥6mm。
(3)水平敷设的母线槽,每节不得少于一个支架,距拐弯 0.4~0.6m 处应设置支架,固定点位
8
置不应设置在母线槽的连接处或分接1 7单元处。
9
4
8
(4)重力不小于150N/m的母3线槽应进行抗震设防,设置抗震支架。
信
微
系
联
题
押
准
精
3)母线槽安装连接要求
(1)母线槽直线段安装应平直 ,
配电母线槽水平度与垂直度偏差≤ 1.5‰,全长最大偏差≤20mm;
照明母线槽水平偏差全长≤5mm,垂直 偏差≤10mm。
(2)母线槽跨越建筑物变形缝时,应设置补偿装置;母线槽直线敷设长度超过 80m,每 50~60m
宜设置伸缩节。
1
7 8
9
(3)母线槽不宜平行安装在水管的正下方。 8 4
信
3
微
系
联
一
唯
(4)母线槽的连接处不应设置在穿越楼板或墙体处。垂直穿越楼板处应设置弹簧支架,其孔洞
四周应设置防水台,并应采取防火封堵措施。
(5)母线槽连接后不应使母线及外壳受额外应力。
母线槽连接的接触电阻应<0.1Ω。
(6)母线槽的金属外壳间应连接可靠连接,母线槽全长与接地保护导体可靠连接不应少于 2处。
4)母线槽通电前检查
(1)母线绝缘电阻测试和耐压试验应合格,母线槽绝缘电阻值不应小于 0.5MΩ。
(2)分接单元插入时,接地触头应先于相线触头接触,且触头应连接紧密;退出时,接地触头
应后于相线触头脱开,分接单元内开关设备处于断路状态。【提示:始终处于接地状态】
扫码关注更多内容
第 6 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【总结】母线槽涉及数字
1.
设备类型 配电母线槽 照明母线槽
圆钢吊架直径 ≥8mm ≥6mm
水平与垂直度≤1.5‰ 水平≤5mm
安装偏差
全长≤20mm 垂直≤10mm
2.支架:每节一个,距拐弯0.4-0.6m一个,不在连接处;
重力≥150N/m设抗震支架。
3.伸缩节:超过80m,每50-60m设置一个
4.母线槽电阻检查:
8
安装前绝缘电阻-≥20MΩ;通电1前7-≥0.5MΩ;母线接触电阻--<0.1Ω
9
4
【例题·多选】关于建筑电气3 8工程母线槽安装的说法,正确的有( )。【2020】
信
A.绝缘测试应在母线槽安装微前后分别进行
系
B.照明母线槽的垂直偏联差不应大于10mm
题
C.母线槽接口穿越楼押板处应设置补偿装置
准
D.母线槽连接部件精应与本体防护等级一致
E.母线槽连接处的接触电阻应小于0.1Ω
【答案】ABDE
【知识点】梯架(托盘)施 工技术
1)支架安装要求
(1)在建筑钢结构的构件上不得 熔焊支架,且不得热加工开孔。
(2)水平安装的支架间距宜为 1.5 ~3.0m,垂直安装的支架间距不应大于2m。
(3)采用金属吊架固定时,圆钢直径不 得小于 8mm,并应有防晃支架,在分支处或端部0.3~0.5m
处应有固定支架。
8
(4)重力不小于150N/m的梯架、托盘和槽 盒应进行抗震设防,设置抗9震1
7
支架。
8
4
信
3
微
系
联
一
唯
支架安装示意图
扫码关注更多内容
第 7 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
2)金属梯架(槽盒)接地要求
(1)金属梯架、托盘和槽盒全长≤30m 时与保护导体可靠连接不应少于 2处。
(2)全长>30m 时,每隔 20~30m 处应增加一个接地连接点,终端和起始端均应可靠接地。
【知识点】导管施工技术
1)金属导管敷设要求
(1)钢导管不得采用对口熔焊连接。
(2)暗配导管的表面埋设深度与建筑物、构筑物表面的距离≥15mm。
(3)导管穿越密闭或防护密闭隔墙7 8时,应设置预埋套管,套管两端伸出墙面的长度宜为 30~50mm,
1
9
4
导管穿越密闭穿墙套管的两侧应设8置过线盒,并应做好封堵。
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
2)金属导管接地要求
(1)当非镀锌钢导管采用螺纹连接时,连接处的两端应熔焊焊接保护连接导体,保护连接导体
宜为圆钢,且直径不应小于6mm,其搭接长度应为圆钢直径的6倍。
扫码关注更多内容
第 8 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
(2)镀锌钢导管、可弯曲金属导管和金属柔性导管连接处的两端宜采用专用接地卡固定保护连
接导体;保护连接导体应为截面不小于4mm²的铜芯软导线。
3)柔性导管敷设要求
(1)刚性导管经柔性导管与电气设备、器具连接时,柔性导管的长度在动力工程中不宜大于0.8m,
在照明工程中不宜大于1.2m。
(2)金属柔性导管不应作为保护导体的接续导体。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【例题·单选】镀锌钢 导管、可弯曲金属导管和金属柔性导管连接处的两端宜采用专用接地卡固
定保护连接导体;专用接地卡固定的保护连接导体应为铜芯软导线,截面不应小于( )mm2。
A.1
B.2
C.4
D.6
【答案】C
【知识点】导管内穿线和槽盒内导线敷设要 求
8
1)导管内穿线要求 9 1
7
8
4
(1)绝缘导线穿入金属导管的管口在穿线前应装 设护线口。 信
3
微
(2)绝缘导线接头不得设置在导管和槽盒内,应设置 在专用接线盒系(箱)或器具内,接线盒(箱)
联
的设置位置应便于检修。
唯
一
(3)同一交流回路的绝缘导线不应穿于不同金属导管内。
(4)不同回路、不同电压等级和交流与直流线路的绝缘导线不应穿于同一导管内。
2)槽盒内导线敷线要求
(1)同一交流回路的绝缘导线不应敷设于不同的金属槽盒内。
(2)同一槽盒内不宜同时敷设绝缘导线和电缆。
(3)同一路径无抗干扰要求的线路,可敷设于同一槽盒内。
(4)槽盒内的绝缘导线总截面积(包括外护套)不应超过槽盒内截面积的 40%。
控制和信号等非电力线路敷设于同一槽盒,绝缘导线的总截面积不应超过槽盒内截面积的 50%。
扫码关注更多内容
第 9 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【例题·单选】下列导线内穿线和槽盒内导线敷设要求做法错误的是()。
A.同一路径无抗干扰要求的线路,可敷设于同一槽盒内
B.同一槽盒内宜同时敷设绝缘导线和电缆
C.不同回路、不同电压等级和交流与直流线路的绝缘导线不应穿于同一导管内
D.同一交流回路的绝缘导线不应敷设于不同的金属槽盒内或穿于不同金属导管内
【答案】B
3.2.4 电气照明施工技术
【知识点】照明配电箱安装技术要求
1)照明配电箱检查
(1)箱内开关动作应灵活可靠。
8
7
(2)箱内宜分别设置中性导体(9 1N)和保护接地导体(PE)汇流排。
4
8
3
信
微
系
联
题
押
准
精
2)照明配电箱安装要求
箱体应安装牢固、位置正确、部件齐全,安装高度应符合设计要求,垂直度允许偏差不应大于
1.5‰。
8
1
7
9
8
4
信
3
微
系
联
一
唯
3)照明配电箱内配线要求
(1)箱(盘)内配线应整齐、无绞接现象
(2)同一电器器件接线端子上的导线连接不应多于 2根。
【知识点】灯具安装技术要求
1)灯具现场检查
(1)Ⅰ类灯具的外露可导电部分应具有专用的PE端子。
(2)消防应急灯具应获得消防产品型式试验合格评定,且具有认证标志。
(3)灯具内部接线应为铜芯绝缘导线,其截面应与灯具功率相匹配,且不应小于 0.5mm2。
扫码关注更多内容
第 10 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
2)灯具安装固定
(1)灯具固定应牢固可靠,在砌体和混凝土结构上严禁使用木榫、尼龙塞或塑料塞固定;检查
时按每检验批的灯具数量抽查 5%,且不得少于 1套。
8
7
1
9
8
4
3
信
(2)质量大于 10kg 的灯具、固定装置及悬吊装置应按灯具重量的 5 倍恒定均布载荷做强度试
微
系
验,且持续时间不得少于 15联min。应全数检查。
题
(3)吸顶或墙面上安押装的灯具,其固定螺栓或螺钉不应少于 2个,灯具应紧贴饰面。
准
精
3)防触电保护灯具的类型及接线要求
(1)I 类灯具的防触电保护不仅依靠基 本绝缘,还需要把外露可导电部分连接到保护导体上,
8
外露可导电部分必须采用铜芯软导线与保护导体 可靠连接,连接处应设置接地1
7
标识。铜芯软导线(接
9
8
4
地线)的截面应与进入灯具的电源线截面相同。 信 3
微
(2)Ⅱ类灯具的防触电保护不仅依靠基本绝缘,还 具有双重绝缘系或加强绝缘,因此Ⅱ类灯具外
联
壳不需要与保护导体连接。 一
唯
(3)Ⅲ类灯具的防触电保护是依靠安全特低电压,电源 电 压 不超过交流 50V,采用隔离变压器
供电。因此Ⅲ类灯具的外壳不许与保护导体连接。
【例题·多选】下列灯具中,需要与保护导体连接的有( )。【2018】
A.离地5m的Ⅰ类灯具
B.采用36V供电的灯具
C.地下一层的Ⅱ类灯具
D.等电位连接的灯具
E.采取电气隔离的灯具
【答案】AD
【知识点】开关安装接线要求
(1)安装在同一建筑物内的开关,应采用同一系列的产品,开关通断位置应一致。
(2)开关距地面高度宜为 1.3m,相同型号并列安装高度宜一致。
(3)在易燃、易爆和特别潮湿场所,开关应分别采用防爆型、密闭型等。
扫码关注更多内容
第 11 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【知识点】插座安装接线要求
1)插座安装
插座距地面高度一般为 0.3m,托儿所、幼儿园及小学校的插座距地面高度不宜小于 1.8m,同一
场所安装的插座高度应一致。
8
7
1
9
4
8
信
3
2)插座接线要求: 微
系
(1)单相两孔插座,面联对插座板,右孔(或上孔)与相线(L)连接,左孔(或下孔)与中性
题
押
线(N)连接。
准
精
(2)单相三孔插座,面对插座板,右孔与相线(L)连接,左孔与中性线(N)连接,上孔与保
护接地线(PE)连接。
记忆:左零右相上接地
1
7 8
9
(3)保护接地导体(PE)在插座之间不得串联 连接。 8 4
信
3
(4)相线与中性导体(N)不应利用插座本体的接 线端子转接供电微。
系
联
一
唯
3.2.5 电气动力设备安装技术
【知识点】动力配电(控制)箱安装要求
扫码关注更多内容
第 12 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
(1)动力配电(控制)箱的操作、维护间距应符合设计要求,箱前操作通道宽度不宜小于 1m。
(2)室外安装的动力配电(控制)箱应有防雨、防水措施。
【知识点】电动机安装接线要求
(1)电动机安装随设备(如风机、水泵等)的安装实施。
(2)电动机外露可导电部分必须与保护接地导体可靠连接。1kV 以下电动机的绝缘电阻值不应
小于0.5MΩ,抽查的数量为 50%。
(3)电动机的接线入口及接线盒应做密封处理;电动机进线电缆应有滴水弯。
8
7
1
9
4
8
3
信
微
系
联
题
(4)电动机接线应牢押固可靠,接线方式应与供电电压相符。如线路电压为 380V,电动机额定电
准
压为 380V 时应△接,精电动机额定电压为 220V 时应 Y接。
8
1
7
9
8
4
信
3
微
系
联
一
唯
【知识点】电动机试运行
电动机试运行随设备(风机、水泵等)的试运行实施。
3.2.6建筑防雷与接地施工技术
【知识点】建筑防雷与接地的材料与连接要求
1)材料要求
扫码关注更多内容
第 13 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
建筑防雷与接地的材料可采用镀锌角钢、镀锌钢管、镀锌扁钢、镀锌圆钢等;镀锌钢材应为热镀
锌,镀层厚度应不小于65μm,镀层宜光滑、连贯、无斑点。
2)连接要求
连接应采用搭接焊接。焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、
气孔等缺陷,焊接处刷防锈漆和银粉漆或喷锌做防腐处理。
8
7
1
9
4
8
3
信
微
系
联
题
(1)扁钢(铜排)之押间搭接为扁钢(铜排)宽度的 2倍,不少于三面施焊。
准
(2)圆钢(铜杆精)之间搭接为圆钢(铜杆)直径的 6倍,双面施焊。
(3)圆钢(铜杆) 与扁钢(铜排)搭接为圆钢(铜杆)直径的 6倍,双面施焊。
(4)扁钢(铜排)与钢 管(铜管)之间,紧贴3/4 管外径表面,上下两侧施焊。
(5)扁钢与角钢焊接,紧 贴角钢外侧两面,上下两侧施焊。
8
1
7
9
8
4
信
3
微
系
一
联
【知识点】接闪杆(线、网)的施工要求 唯
1)接闪杆的施工要求
(1)接闪杆一般由不锈钢(或热镀锌)圆钢或不锈钢管(或热镀锌钢管)制成。
(2)建筑物上的接闪杆应和接闪网连接成一个整体。接闪杆设置独立的接地装置时,其接地装
置与其他接地网的地中距离不应小于 3m。
(3)对装有接闪杆的金属筒体。当金属筒体的厚度不小于 4mm 时,可作接闪杆的引下线,筒体
底部应有两处与接地体连接。
2)接闪带(网)的施工要求
(1)接闪带
扫码关注更多内容
第 14 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
型钢类别 规格 间距 承重 建筑物变形缝
镀锌扁钢 40mm×4mm 0.5m
49N垂直拉力 补偿措施
镀锌圆钢 直径为12mm 1m
(2)建筑物屋顶上的金属物应与接闪网连接成一体,如铁栏杆、钢爬梯、金属旗杆、透气管、
金属柱灯、冷却塔等。
【知识点】引下线的施工要求
(1)明敷的引下线采用热镀锌圆钢时,圆钢与圆钢的连接可采用焊接或卡夹(接)器;采用热
镀锌扁钢时,可采用焊接或螺栓连接。在离地1.5m 处做断接卡。
8
(2)利用建筑物外立面混凝土柱1 7内的主钢筋作防雷引下线时,应在离地0.5m 处做接地测试点,
9
4
接地测试点通常不少于 2个,并有3 8明显标识。
信
微
系
联
题
押
准
精
【知识点】接地体的施工要求
类型 施工方式 施工技术 要求 材料 注意
长度2.5 m 镀锌角钢
垂直埋设 顶部距地面≥0.6 m 镀锌钢管
8
人工
1
7
水平间距≥5m 镀锌圆钢 9
接地体
镀锌扁钢
独
信
立3 8
4
接地体接地电阻值<4Ω;
水平埋设 顶部距地面≥0.6m 共微用接地体接地电阻值<1Ω;
镀锌圆钢 系
联
自然 水平接地体 做好隐蔽工程验收记 建筑底 板钢
唯
筋一
接地体 垂直接地体 录 工程桩钢 筋
【知识点】降低接地电阻值的技术措施
当接地电阻达不到设计要求时,可采用降阻剂、换土措施和接地模块来降低接地电阻值。
采用接地模块降低接地电阻值
接地模块的顶面埋深不应小于 0.6m,接地模块间距不应小于模块长度的 3~5 倍。接地模块应集
中引线,采用接地干线将接地模块并联焊接成一个环路,干线的材质应与接地模块焊接点的材质相同,
引出线不应少于 2处。
扫码关注更多内容
第 15 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【例题·单选】关于接地模块的说法,错误的是( )。【2022】
A.接地模块的顶面埋深不应小于0.6米
B.接地模块的间距不应小于模块长度的3~5倍
C.接地模块的接地干线应串联焊接成一个环路
D.接地模块的干线环路引出线不应少于2处
【答案】C
小结
1.建筑电气的分部分项工程及施工程序
2.变配电施工技术 7 8
1
9
4
3.供电干线和配电线路施工技8术
3
信
4.电气照明施工技术 微
系
5.电气动力设备安装技联术
题
6.建筑防雷与接地施押工技术
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多内容
第 16 页 共 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
