1.3.3 城镇道路面层施工
1.沥青类混合料面层施工
1)热拌沥青类混合料面层施工技术
(3)压实成型与接缝:

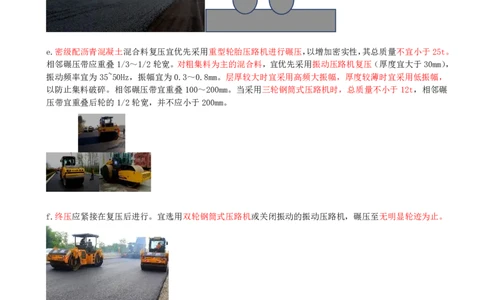

d.初压应采用钢轮压路机静压1~2遍。初压后检查平整度、路拱,必要时应及时修整。碾压时应将压路机的
驱动轮面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。复压应紧跟初压连续进
行。碾压路段长度宜为60~80m。
e.密级配沥青混凝土混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其总质量不宜小于25t。
相邻碾压带应重叠1/3~1/2轮宽。对粗集料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30mm),
振动频率宜为35~50Hz,振幅宜为0.3~0.8mm。层厚较大时宜采用高频大振幅,厚度较薄时宜采用低振幅,
以防止集料破碎。相邻碾压带宜重叠100~200mm。当采用三轮钢筒式压路机时,总质量不小于12t,相邻碾
压带宜重叠后轮的1/2轮宽,并不应小于200mm。
f.终压应紧接在复压后进行。宜选用双轮钢筒式压路机或关闭振动的振动压路机,碾压至无明显轮迹为止。
g.为防止沥青混合料粘轮,对压路机钢轮可涂刷隔离剂或防粘结剂,严禁刷柴油。亦可向碾轮喷淋添加少量
表面活性剂的雾状水。
h.压路机不得在未碾压成型路段上转向、掉头、加水或停留。在当天成型的路面上,不得停放各种机械设备
或车辆,不得散落矿料、油料及杂物。(2)摊铺作业:
②接缝:

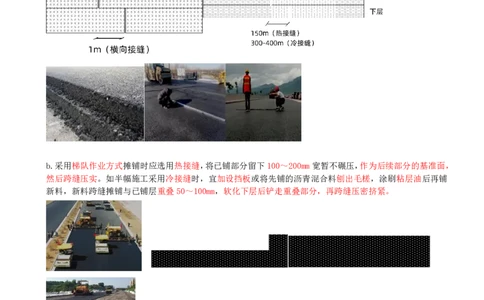

a.路面接缝必须紧密、平顺。上、下层的纵缝应错开150mm(热接缝)或300~400mm(冷接缝)以上。相邻两
幅及上、下层的横向接缝均应错位1m以上。应采用3m直尺检查,确保平整度达到要求。
b.采用梯队作业方式摊铺时应选用热接缝,将已铺部分留下100~200mm宽暂不碾压,作为后续部分的基准面,
然后跨缝压实。如半幅施工采用冷接缝时,宜加设挡板或将先铺的沥青混合料刨出毛槎,涂刷粘层油后再铺
新料,新料跨缝摊铺与已铺层重叠50~100mm,软化下层后铲走重叠部分,再跨缝压密挤紧。
纵缝:刨出毛槎→刷粘层油→铺新料重叠50~100mm软化旧料后铲走→跨缝碾压
刨出毛槎→粘层油
c.高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和其他等级的道路的各层可采用斜接缝。平
接缝宜采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接。清除切割时留下的泥水,干燥后涂刷
粘层油,铺筑新混合料,接槎软化后,先横向碾压。再纵向充分压实,连接平顺。横向接缝:厚度、平整度检查→清除不合格部分→清除切割时留下的泥水→刷粘层油→铺新料软化后→先横
向后纵向碾压。
清缝→刷粘层油
(4)开放交通
《城镇道路工程施工与质量验收规范》CJJ1-2008规定:热拌沥青混合料路面应待摊铺层自然降温至表面温度
低于50℃后,方可开放交通。
