3.2.3 土石坝填筑的施工方法
考情分析:
单选题:2006(1),2011(1),2013(1)<两题>;
多选题:2012(1),2021(1);
案例题:2012(1),2024(1)。
一、二建教材重复程度:90%。
教材内容:

1.土石坝施工作业的划分
2.坝料开采
3.坝面作业的基本要求
4.结合部位处理 (4种结合部位)
1. 土石坝施工作业的划分
土石坝分为:①干填碾压(碾压式)、②水中填土、③水力冲填(包括水坠坝)、④定向爆破等类型。
其中,①碾压式土石坝<最为>普遍。
施工作业:准备作业、基本作业、辅助作业、附加作业、坝面作业。
(1)准备作业:包括“四通一平”及修建生产、生活福利行政办公用房以及排水清基等项工作。
(2)基本作业:料场土石料开采,挖、装、运、卸以及坝面铺平、压实、质检等项作业。(挖运填,葡萄
牙,街头见)
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒水、➎压实、➏质量检验等<工序>。(2021(1)考
点、2023(2A)案例)
坝面作业:(教材,P92+93,重复)
(3)辅助作业:➊清除施工场地及料场的覆盖层,从上坝土石料中➋剔除超径石块、杂物,➌坝面排水,
➍层间刨毛、➎加水等。(缺其不可、一定要做)
(4)附加作业:➊坝坡修整、➋铺砌护面块石、➌铺植草皮等。(锦上添花、可做可不做)
补充,坝面作业(一、二建,PK)
二建教材:
坝面作业。包括:➊铺土、➋平土、➌洒水或晾晒(控制含水量)、➍土料压实、➎修整边坡、➏铺筑反
滤层、➐排水体及护坡、➑质量检查等工序。(2023(2A)案例)
一建教材:[注:天一文化专有版权,未经许可不可转发或复印传播]
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒水、➎压实、➏质量检验等<工序>。(2021(1)考
点)
例题:2021(1)-7.土石坝坝面作业施工工序的有( )等。
A.整平 B.洒水
C.压实 D.质检
E.剔除超径石块
答案:ABCD
解析:(3)辅助作业:清除施工场地及料场的覆盖层,从上坝土石料中剔除超径石块(E选项)、杂物,
坝面排水,层间刨毛和加水等。
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒水、➎压实、➏质量检验等。
2.坝料开采
1 ) 土料开采,略...///
2 ) 砂砾料开采,略...///
3 ) 石料开采,略...///
3.坝面作业的基本要求
一建教材,包括:➊铺料、➋整平、➌洒水、➍压实(对于黏性土料采用平碾,压实后尚须刨毛以保证层
间结合的质量)、➎质检<等>工序。(2021(1)考点)
坝面作业:(教材,P93+92,重复)
二建教材,分为:➊铺料、➋整平、➌压实三个<主要>工序。(2019(2)、2020(2)案例)(葡萄牙,街头
见)
流水作业施工应先按施工工序数目对坝面分段,然后组织相应专业施工班组依次进入各工段施工。
就同一工段而言,各专业施工班组按工序依次连续施工;[注:天一文化专有版权,未经许可不可转发或复印传播]
就各专业施工班组而言,依次连续在各工段完成固定的专业作业。
各工段都有专业施工班组固定的施工机具,从而保证施工过程中“人、机、地”三不闲。
(2024(1)案例)
3.坝面作业的基本要求 1)卸料与铺料
(1)“葡萄”的方法(2024(1)案例)

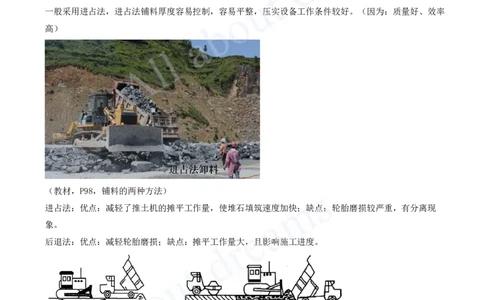

卸料和铺料有<三种>方法,即➊进占法、➋后退法、➌混合法(进占法与后退法同时采用)。(24版,
P93+98)
一般采用进占法,进占法铺料厚度容易控制,容易平整,压实设备工作条件较好。(因为:质量好、效率
高)

(教材,P98,铺料的两种方法)
进占法:优点:减轻了推土机的摊平工作量,使堆石填筑速度加快;缺点:轮胎磨损较严重,有分离现
象。
后退法:优点:减轻轮胎磨损;缺点:摊平工作量大,且影响施工进度。
3.坝面作业的基本要求 2)卸料与铺料
(2)“葡萄”的方式、方法
➊铺料方式:铺料宜<平行>坝轴线进行。(2012(1)-A考点)
➋铺料方法:防渗体内铺料,自卸汽车卸料宜用<进占法>倒退铺土。[注:天一文化专有版权,未经许可不可转发或复印传播]
(3)卸料和平土(略...///)
关键:按<设计厚度>铺料整平是保证压实质量的关键。
卸料:带式运输机或自卸汽车上坝<卸料>,
平土:推土机或平土机散料<平土>。

(4)加水
➊黏性土料含水量偏低,主要在<料场>加水。(2011(1)、2012(1)-C考点)
➋非黏性土料,加水工作主要在<坝面>进行。(2013(1)考点)
➌石渣料和砂砾料<压实前>应充分加水,确保压实质量。(2012(1)-D考点)
例题1:2011(1)-1.填筑土石坝的黏性土料含水量偏低时,应优先考虑在( )加水。
A.运离料场前 B.铺料前
C.整平前 D.压实前
答案:A
解析:
➊黏性土料含水量偏低,主要在料场加水。
➋非黏性土料,加水工作主要在坝面进行。
➌石渣料和砂砾料压实前应充分加水,确保压实质量。
例题2:2013(1)-7.填筑土石坝的非黏性土料含水量偏低时,应在( )加水。
A.料场 B.运输途中
C.填筑坝面 D.养护期间
答案:C
解析:
➊黏性土料含水量偏低,主要在料场加水。
➋非黏性土料,加水工作主要在坝面进行。
➌石渣料和砂砾料压实前应充分加水,确保压实质量。[注:天一文化专有版权,未经许可不可转发或复印传播]
(5)刨毛
光面土层,应刨毛处理,以利层间结合。通常刨毛深度3~5cm。(2012(1)-E、2013(1)、2018(1)考点)
例题1:2013(1)-9.堤防黏性土料填筑中,在新层铺料前,对出现的光面应进行( )处理。
A.挖除
B.刨毛
C.碾压
D.洒水
答案:B
解析:光面土层,应刨毛处理,以利层间结合。通常刨毛深度3~5cm。
例题2:2018(1)-8.黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机具是
( )。
A.羊足碾 B.光面碾
C.凸块碾 D.凸块振动碾
答案:B
解析:
新层铺料前,用<光面碾>这种压实机具对旧层碾压成(光面层),
然后对碾压好的(光面层)进行<刨毛>处理,
<刨毛>处理后,再对<新层>铺料。
例题3:2012(1)-24.(综合题)关于土石坝填筑作业的说法,正确的有( )。
A.铺料宜垂直于坝轴线进行,超径块料应打碎
B.按碾压测试确定的厚度辅料、整平
C.黏性土含水量较低,主要应在料场加水
D.石渣料压实前应充分加水
E.采用气胎碾压实的土质,应刨毛处理,以利层间结合
答案:BCDE
解析:选项A中,铺料方式:铺料宜<平行>坝轴线进行,厚度要匀,超径打碎,杂物剔除。
3.坝面作业的基本要求 3)压实(碾压)(葡萄<牙>)[注:天一文化专有版权,未经许可不可转发或复印传播]
(1)进退错距法
优点:压实质量容易保证。
错距宽度b按下式计算:b=B/n;
式中 B--碾滚净宽(m),n--设计碾压遍数。
(2006(1)、2020(1)考点)
(2)圈转套压法
适用:开行的工作面较大,适合于多碾滚组合碾压。
优点:生产效率较高。
缺点:重压、漏压过多,质量难以保证。
例题:2006(1)-5.土石坝采用进退错距法施工,若施工工作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压
遍数为5遍,则错距碾压宽度为( )m。
A.0.3 B.0.5
C.0.6 D.2.0[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:A
进退错距法公式:b=B/n;
式中:b--错距宽度,B--碾滚净宽(m),n--设计碾压遍数。
4. 结合部位处理 (1)层层接头

在坝体填筑中,层与层之间分段接头应<错开>一定距离,
同时分段条带应与坝轴线平行布置,各分段之间不应形成过大的高差。接坡坡比一般缓于1:3。
4.结合部位处理 (2)土砂接头
坝体填筑,一般都采用<土、砂平起>的施工方法。(2012(1)案例)
一种是<先土后砂>法,即先填土料后填砂砾反滤料;
一种是<先砂后土>法,即先填砂砾料后填土料。[注:天一文化专有版权,未经许可不可转发或复印传播]
土砂结合部,①当采用羊脚碾与气胎碾<联合作业>时,土砂结合部可用气胎碾进行压实。②无此条件时可
采用夯实机具,在夯实土砂结合部时,宜<先夯>土边一侧,等合格后<再夯>反滤料,不得交替夯实,影响
质量。
4.结合部位处理 (3)土砼接头
对于坝身与混凝土结构物(如涵管、和墙等)的连接部位,
①(去污)先将结合面的混凝土表面乳皮、粉尘及其附着杂物清除干净,
②(涂浆)在结合面上洒水湿润,涂刷一层厚约3~5mm的浓黏性土浆、水泥黏性土浆或水泥砂浆,要边涂
刷、边铺土、边碾压,涂刷高度与铺土厚度一致,并应与下部涂层衔接,不得在泥浆干涸后铺土和压实。
泥浆土与水质量比宜为1 : 3.0~1 : 2.5,宜通过试验确定。填土含水率控制应大于最优含水率
1.0%~3.0%。
对于坝身与混凝土结构物(如涵管、和墙等)的连接部位,
③(轻压)靠近混凝土结构物两侧及顶部0.5m范围内填土,不能采用大型机械压实时,可采用小型机械夯
实或人工夯实。[注:天一文化专有版权,未经许可不可转发或复印传播]
④(对称)要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力。
(2012[10月](2)、2013(1)、2024(2B)案例)
4.结合部位处理 (4)坝基结合面(土0接头)
➊总方针:
填土,对于基础部位的填土,宜采用<薄层>、<轻碾>的方法。
无论何种坝基,只有填筑厚度达到<2m以上>时,才可以使用重型压实机械。
➋黏性土、砾质土坝基(土基):应将其表层含水量调节至施工含水量的<上限>范围,用与防渗体土料相
同的碾压参数压实。然后刨毛3~5cm,再铺土压实。
➌非黏性土地基(砂砾石地基):应先压实,再铺第一层土料,其含水量为施工含水量的<上限>,采用轻
型机械压实,压实干密度可<略低>于设计值。
➍岩基(硬基):应先把局部凹凸不平的岩石进行整平,封闭岩石表面节理、裂隙,防止渗水冲蚀防渗
体。若岩基干燥可适当洒水,并使用含水量<略高>的土料。
➎前后对比
教材,P94+106,土0接头PK砼0接头。
小结:(一<页>看尽长安花)
1.土石坝施工作业的划分【➊21工序、➋19工序】
【案例】【➋20<综Ⓐ>工序、23A工序】
2.坝料开采【无】
3.坝面作业的基本要求(Ⅰ葡萄施工)【➊11黏加水、12<综>、13非加水、13茅、18茅】
【案例】【➊24<综ⒷⒸⒹ>优缺点、组数量、流水要求】[注:天一文化专有版权,未经许可不可转发或复印传播]
3.坝面作业的基本要求(Ⅱ牙施工)【➊06错距、20错距】
4.结合部位处理【案例】【➊12土砂、13土砼、➋12B土砼、24B土砼】
3.2.4 土石坝的施工质量控制
考情分析:
单选题:无;
多选题:无;
案例题:2011(1)<超纲>,2013(1)<超纲>,2015(1)。
一、二建教材重复程度:90%。
教材内容:
0.前言
1.料场的质量检查和控制
2.坝面的质量检查和控制
3.负温施工的质量检查和控制
3.2.4 土石坝的施工质量控制
导入:[注:天一文化专有版权,未经许可不可转发或复印传播]
0.前言
施工质量控制是土石坝安全的重要保证,它贯穿于土石坝施工的各个环节和施工<全>过程。
土石坝施工质量控制主要包括:➊料场的质量检查和控制(施工前)、➋坝面的质量检查和控制(施工
中、施工后)。
1.料场的质量检查和控制 ➊仓库查“土”和“石”
(1)<土料场>检查内容:①土质情况、②杂质含量、③土块大小、④含水量等。
④含水量的检查方法:“手检”和含水量测定仪测定。
手检:手握成团,落地开花;。
机检:含水量测定仪,测试结果直接从LCD读取,即插即读。
(5)<石料场>检查内容:①石质、②风化程度、③石料级配大小、④形状。
(此石非彼石:教材,P95+96,对比)
1.料场的质量检查和控制 ➋“土”查到问题怎么办?
(2)含水量<偏高>:
(2020(2)、2022(2B)、2024(2B)案例)
外部措施:改善料场的排水条件和采取防雨措施。
内部措施:进行翻晒处理,采取轮换掌子面的办法,也可以采用机械烘干法烘干。
(3)含水量<偏低>时:
➊黏性土料:在料场加水。
料场加水的有效方法是:①分块筑畦埂(qígěng)→②灌水浸渍→③轮换取土(2024(2A)案例)。地形高
差大也可采用<喷灌机>喷洒。无论哪种加水方式 ,均应进行现场试验。
➋非黏性土料:可用洒水车在坝面喷洒加水,避免运输时从料场至坝上的水量损失。
百度:
畦埂:畦田两侧用以隔断水流,防止串畦跑水的土埂。[注:天一文化专有版权,未经许可不可转发或复印传播]
2.坝面的质量检查和控制 (2)检查内容和方法
➊(施工中)的土检查什么:在坝面作业中,应对①铺土厚度、②土块大小、③含水量、④压实后的干密
度等进行检查。
➋(施工中)含水量怎么测定:含水量测定仪测定。
➌(施工中、施工后)干密度的测定:
①黏性土:200~500cm³的环刀取样测定;(2024(2B)案例)
②砂(土):500cm³的环刀取样测定;
③砾质土、砂砾料、反滤料:灌水法或灌砂法测定(2010(2)考点);
④堆石:一般用灌水法测定。
⑤砂砾料:因缺乏细料而架空时,灌水法。[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2010(2)-23.测定反滤料的干密度可采用( )。
A.燃烧法
B.烘干法
C.灌水法
D.蒸发皿法
E.灌砂法
答案:CE
解析:砾质土、砂砾料、反滤料干密度:灌水法或灌砂法测定。
2.坝面的质量检查和控制 (2)力学性能抽样
抽样数量:沿坝高5~10m,取代表性试样(总数不宜少于30个)进行室内物理力学性能试验。(模拟
题)
2.坝面的质量检查和控制 (3)反滤层抽样
①排水反滤层:每层在25m×25m的面积内取样1~2个;
②条形反滤层:每隔50m设一取样断面,每个取样断面每层取样不得少于4个。(2010(2)、2012(2)考
点)
例题:2012(2)-7.对土坝条形反滤层进行质量检查时,每个取样断面每层取样个数最少需( )个。
A.2 B.4
C.6 D.8
答案:B(本题也是2010(2)选择题)
解析:
①排水反滤层:每层在25m×25m的面积内取样1~2个;
②条形反滤层:每隔50m设一取样断面,每个取样断面每层取样不得少于4个。
2.坝面的质量检查和控制 (4)坝面堆石部位
堆石棱体与堆石体的质量检查内:①石料的质量、②风化程度、③石块的重量、④尺寸、⑤形状、⑥堆筑
过程有无离析架空现象发生等。(案例题)
2. 负温施工的质量检查和控制
三个施工:
➊低温施工:当日平均气温低于0℃时,黏性土料应按<低温季节>进行施工管理。[注:天一文化专有版权,未经许可不可转发或复印传播]
➋不要施工:当日平均气温低于-10℃时,<不宜>填筑土料。
(理由:正常情况,0℃水会变成冰,但是土里面的水要变成冰,要-10℃以下,这个时候土里面液体不能
施工了。)
➌正常施工:0℃以上。
3.负温施工的质量检查和控制 ➊低温施工
<低温季节>施工管理
(1)(土的要求)
Ⓐ含水量要求:黏性土含水量略<低于>塑性,防渗体土料含水量<不大于(也是低于)>塑性的90%。
(本来加水的目的是方便施工,但是0℃施工的时候,水会变成冰后“浑水摸鱼”地像石了,这样不好施
工)
Ⓑ温度要求:压实土料温度应在-1℃以上。
Ⓒ机械要求:宜采用<重型>碾压机械。
Ⓓ薄弱环节要求:坝体分段结合处<不得>存在冻土层、冰块。
<低温季节>施工管理
(2)(石头的要求)
Ⓐ含水量要求:砂砾料的含水量应<小于>4%,不得加水。
Ⓑ温度要求:填筑时应基本保持正温,冻料含量控制在10%以下,冻块粒径不超过10cm,且均匀分布。
(冻料含量高或者冻块粒径大,则是在大坝埋了一个冰雷,天气一暖和,就要爆炸成水了。)
3.负温施工的质量检查和控制 ➋不要施工温度
(3)(特殊情况,此时非彼时,此(十)非彼(十))
当<日最低>气温低于-10℃ 时,可以采用搭建<暖棚>进行施工。
小结:(一<页>看尽长安花)
1.料场的质量检查和控制【案例】【➊13<超>复核、15<超>复查、
➋20<综Ⓑ>减水、22B减水、2A加水、24B<综Ⓑ>减水】
2.坝面的质量检查和控制【➋10干密度、10取样数、12取样数】
【案例】【➊10<综Ⓑ>干密度方法、15<综Ⓑ>反滤层、24B<综Ⓑ>干密度方法】
3.负温施工的质量检查和控制【无】
4.坝体压实检查项目(电力强标DL/T)【➋12反滤料、13过渡料】
