AI算力回报能到30%、亚马逊买电签到2042年:国内储能企业怎样避开“毒丸合同”?

AI算力回报能到30%、亚马逊买电签到2042年:国内储能企业怎样避开“毒丸合同”?

摘要

亚马逊把买电协议签到了2042年,供电企业拿到的也不只是一句用电预测。国内储能企业追AI订单,最该防的是:设备先由自己买,客户却没承诺何时付款、用多少、退出怎么赔。30%的算力回报,不会替你偿还贷款。

亚马逊买电,签到了2042年。

美国发电企业Talen在2025年6月披露,按满量情景,这份17年协议对应约180亿美元名义收入。[2、3]

今年9月,摩根士丹利又给出一个醒目的测算:大型下一代数据中心出租AI算力,基准情景下的投入资本回报率约为30%。[1]

放在一起看,确实让人心动:算力有回报,电力有长单,储能和微电网总该有机会。

机会当然值得找。但接下来要问的,已经是你自己的生意了:客户要你提前建好供电设施,愿意提前承诺什么?

如果设备款要你先付,保供责任要你承担,收费却等客户投产后再按实际用量商量,客户的一份扩张计划,就可能变成你长期收不回来的投入。

这篇说的“毒丸合同”,指的就是这种责任失衡:出资和履约写得很实,付款与退出留得很虚。它不是对亚马逊协议的定性,更不能用来概括所有国内储能订单。

恰恰相反,海外这两份公开安排里,有些值得国内能源企业拿回谈判桌上认真问一遍。

30%的回报,到了供电企业这里要重新谈

摩根士丹利分析师Brian Nowak说的30%,是AI算力出租的基准情景ROIC,衡量税后经营利润相对于投入资本的回报。租赁价格变化,结果也会变化。[1]

不能把它写成“躺赚”,也不能拿来当储能项目的IRR。

更直接一点:客户出租算力赚得多,并不构成给供应商多付钱的理由。对方买一套储能系统,仍然会比较价格、效率、质保和交付能力;供货合同没有持续收费安排,就没有理由把客户未来的算力收入算进自己的收益。

能源企业如果能解决某个地点、某个时段的供电缺口,谈判空间可能更大。但“对客户有价值”和“客户愿意付多少钱”之间,还隔着采购合同。

例如客户要求预留备用能力,却只愿按放电量付款。对方买到了随时可调用的保障,你却要等它实际调用才能收钱。这单到底值不值得接,要看待机成本、调用收入和约定的服务期限能否匹配。

AI缺电可以带来询盘,不能替一份订单补齐收费条件。

亚马逊的长单里,买方也要承担投入

先看这180亿美元究竟是什么。

Talen与亚马逊在2025年6月11日公布的合作,由宾夕法尼亚州Susquehanna核电站供电,满量规模为1920MW,期限至2042年。按当时披露,规模逐步爬升,预计最迟2032年达到满量。[2]

所以,签约不等于立刻按1920MW收钱。180亿美元也只是满量情景下的合同期名义收入,没有扣掉经营成本、资本开支、税费和融资支出。[3]

更有用的细节是:公开演示材料列出了延续至2042年的价格递增安排,以及有上限的用量不足补偿。客户未来少用电,并非一个完全没有处理机制的问题;但有补偿,也不等于全部收入无条件保底。[3]

再看设施投入。亚马逊自己的说明提到,它需要为支持自身运营所必需的输电设施升级提供资金。[7]

这与“供电商包揽所有建设成本,大厂只按实际用电付钱”的想象,差得很远。

交付方式也需要看清。Talen的2026年二季度报告确认,修订协议模式已在4月切换。结合签约公告,新安排通过电网交付,Talen承担售电角色,PPL负责输电及交付,不能理解成拉一根线绕过电网。[2、4]

这份长约能给国内企业的启发很具体:客户要长期电力保障,就可以讨论长期购买承诺、配套建设投入,以及需求没按计划出现时怎么处理。

供电方当然也有责任。电站要持续运行,燃料、检修和运维需要花钱;如果成本涨得比合同调价更快,利润就会受挤压。这是长约要评估的情景,不是这笔交易已经发生的损失。

公开摘要还不足以算出Talen这笔交易的独立回报率。但至少可以确认,合同期限之外,还有对价格、用量和投入的具体安排。

机房可以晚开,已经建好的线路不能退货

另一个例子来自美国电力公司AEP Ohio。

数据中心申请供电容量,电力公司需要安排建设。如果客户的服务器没按计划进场,已经投入的设施怎么办?谁来承担利用不足的成本?

2025年7月,俄亥俄州公用事业委员会批准专门的数据中心电价安排,目的之一,就是避免这类成本转嫁给其他用户。[6]

AEP Ohio现行接电说明给出的约束相当具体:在目标送电日前,客户取消项目或延期超过12个月,须按接电协议偿还100%的相关建设费用。初始服务合同期限为不超过4年的负荷爬坡期,再加8年。[5]

运营期也有最低计费需量,并非只看客户当月实际用电。

以100MW合同容量演示,只看合同容量对应的下限项,按分段公式是57.5MW加上超过75MW的部分,得到82.5MW。最终月度计费还要比较历史需量,并结合适用的爬坡安排。[5]

这里约束的是预留供电能力对应的计费,不能改写成“必须买下85%的电量”。

这项规则适用于当地,国内企业不能拿来直接收费。但它提出的问题,国内项目一样会遇到:客户可以改变计划,为客户提前发生的投入,由谁接住?

把这个问题带回储能项目:假设设备按期建成,客户的机房却晚投产一年,而合同约定投产后才开始收费。服务商的设备款已经付了,利息、维护等支出仍在发生,收入却要继续等。

这不是发生在某家国内企业的已证实案例,而是签约前就应该排进现金流表的延期情景。正常投产能回本,延期后资金撑不撑得住,是另一个答案。

客户少花的那笔建设费,可能要由你长期垫着

对储能企业,卖设备和自己出资运营,是两种不同的资金安排。

卖设备,要谈交付、验收和回款,后续还要承担质保。改成自己持有设备、逐年收服务费,收入期限可以拉长,资金也会占用得更久。

客户可能减少一次性建设支出。但对服务商,买设备、建配套设施,仍然是自己的资本投入。不能把客户口中的“按服务付费”,理解成自己的项目突然变轻了。

我会特别留意一种组合:设备必须长期留在客户现场,撤走要受限制;客户又没有最低采购量或基础服务费,只按实际使用结算。

单独看按量收费,并没有问题。设备容易转场、需求足够稳定,或者服务商愿意承担使用量风险,都可能谈成生意。可如果资产高度专用、客户随时能减少用量,报价又没有留出这部分风险,就很难仅凭“合作多年”说服出资方。

合作期限长,不等于付款承诺长。

谈判时,可以把长期占用的能力与实际使用量分开定价:满足约定可用性后收基础服务费,实际调用再按约定计费。客户也应当获得对应的验收、性能测试和未达标扣费权利。

固定收费不是无条件收钱,更不是法律自动赋予服务商的权利。双方接受不了这种分担,就要重新谈投入规模、设备可迁移性或业务模式,不能靠提高预测调用次数把模型做平。

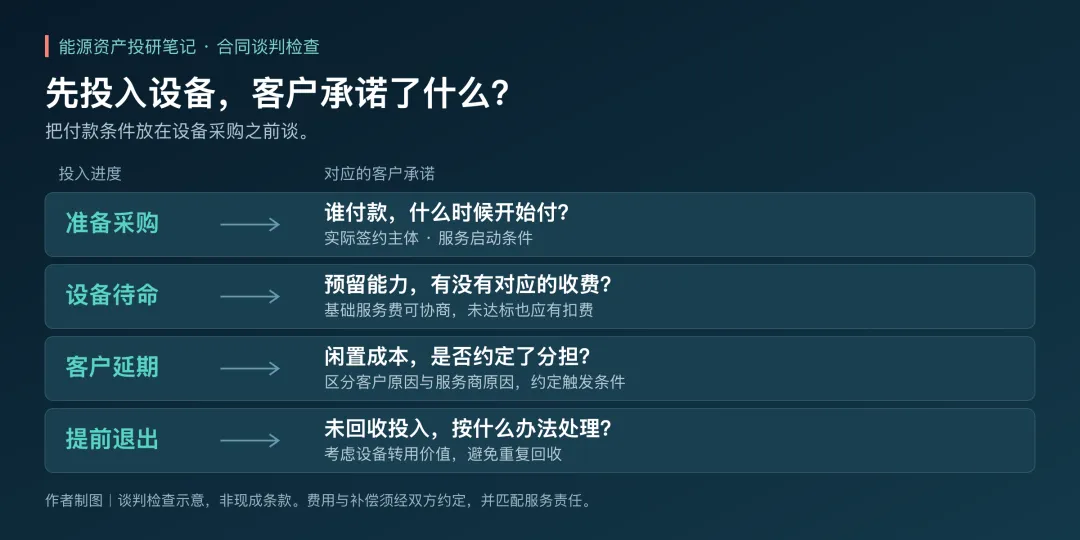

作者制图|合同谈判检查示意,非Talen或AEP Ohio条款复刻;收费与补偿须由双方约定,并匹配服务责任。

客户要求留电备用,收益表就得给它留位置

储能方案还有一处容易漏算的成本:客户对使用方式的限制。

假设一套系统需要保留部分电量应对断电,就不能同时把全部可用电量按每天充分充放电去算价差。客户要求越多,收益测算越要回到运行条件。

这不意味着备用与套利不能兼顾。系统怎么设计、要保留多少电、允许在哪些时段交易、谁有最终调度权,都会改变可用空间。

同一份容量被要求留作备用,就不能在收益表里假装它随时都能拿去套利。

如果服务商主动接受保供责任,却主要靠受限制的价差交易回收投入,客户不用违约,项目也可能达不到原先测算的收入。

节费分成也有类似问题。客户电费下降,可能包含零售电套餐变化、负荷调整或电价规则变化,不能全归功于储能。基准用电数据、比较方法、扣除哪些变化,需要先谈好。

融资时,出资方还会追问:收费的是谁,付款的是谁,运营出了问题谁负责?拿着知名客户的名字去融资,没有一份能对应到实际付款主体的合同,品牌本身不能偿债。

这也是设备企业转做服务时需要补上的能力。报价之前,就要把客户的运行要求放进测算;融资之前,就要把收入对应到能够核验的计量和付款义务。

一份值得投入的订单,应该经得起客户改变计划

如果由我参与这类项目的投资判断,签约前会把客户延期和提前退出,放在正常经营情景旁边一起看。

能源设施达到什么状态算具备服务条件?客户原因导致无法验收或迟迟不开机,是否约定最晚服务起算日、合理闲置费用,或者停止继续投入的权利?这些事情,应在不可撤回的设备采购前谈。

提前终止时,也不能只写“友好协商”。已经投入多少、回收多少,设备还能否转用于别处,拆除和迁移由谁承担,要有可执行的处理方法。

补偿不应该让服务商重复回收。同样,若延期或停机来自服务商自己,也不能把成本全部推给客户。

付款主体尤其不能含糊。项目公司签约,不等于其背后的知名集团自动承担付款责任。如果项目公司的资金能力不足,是否需要预付款、保证金、担保或其他增信,应当单独谈清;拿不到,就把这个风险反映到投入和报价里。

谈妥以后,还要把现金安排做出来:正常情况下按什么节点收款;客户迟到期间由谁付款;对方不付款时,公司能撑多久,有没有停止服务或回收设备的可行路径。

这些条件不一定每项都能争取到,也无需把客户的所有经营风险搬过来。但无法保护的部分,必须由价格、资本实力或资产可转用能力来承受,不能假装不存在。

储能企业持有资产、长期提供能源服务,可以是一门好生意。前提是服务费足以支付运维、更新和融资成本,客户有支付能力,双方对需求变化的处理也谈得足够清楚。

我不会因为客户做AI,就否定这笔投入;也不会因为合作方名气大,就降低对付款条款的要求。

亚马逊把买电签到2042年,值得关注的正是长期需求如何变成双方都要履行的承诺。国内储能企业争取AI订单,也应该往这一步谈。

对方愿意让你提前投入多少,就请它说明,愿意为这笔投入承担什么。

如果回答始终只有“未来用电量很大”,设备采购还可以再等一等。

原始文件

[1]摩根士丹利,Can the AI Spending Boom Pay Off?,2026年9月9日,Brian Nowak访谈。约30%为AI算力出租的基准情景ROIC。

[2]Talen Energy,Talen Energy Expands Nuclear Energy Relationship with Amazon,2025年6月11日,公司公告及同日8-K附件。

[3]Talen Energy,Executing Our Strategy: Validating the Thesis on Power & Data Intersection,2025年6月11日,第3、4、6、7页;SEC备案附件99.2。

[4]Talen Energy,2026年第二季度Form 10-Q,截至2026年6月30日,术语表AWS PPA条目。

[5]AEP Ohio,Data Center Tariff官方实施说明,2026年9月27日查阅;规则自2025年7月23日起生效。引用合同期限、最低计费需量及接电协议安排。

[6]俄亥俄州公用事业委员会,PUCO orders AEP Ohio to create data center specific tariff,2025年7月9日,案号24-508-EL-ATA。

[7]亚马逊,How Amazon is helping power America's AI future,Innovation and impact in Pennsylvania部分,2026年9月27日查阅。

截至2026年9月27日。海外案例用于比较交易安排,不直接适用中国项目;文中接单情景与谈判建议不代表相关企业已经发生的损失或现成合同条款。
