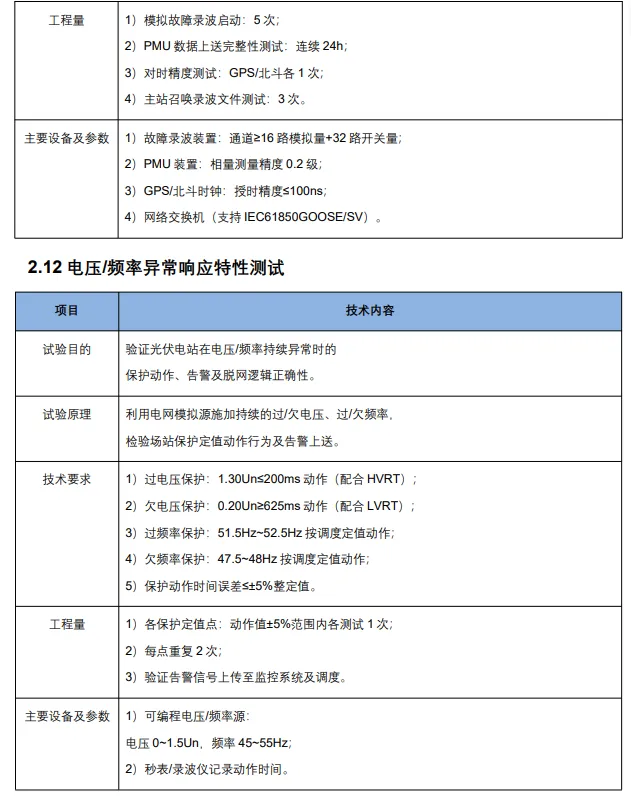

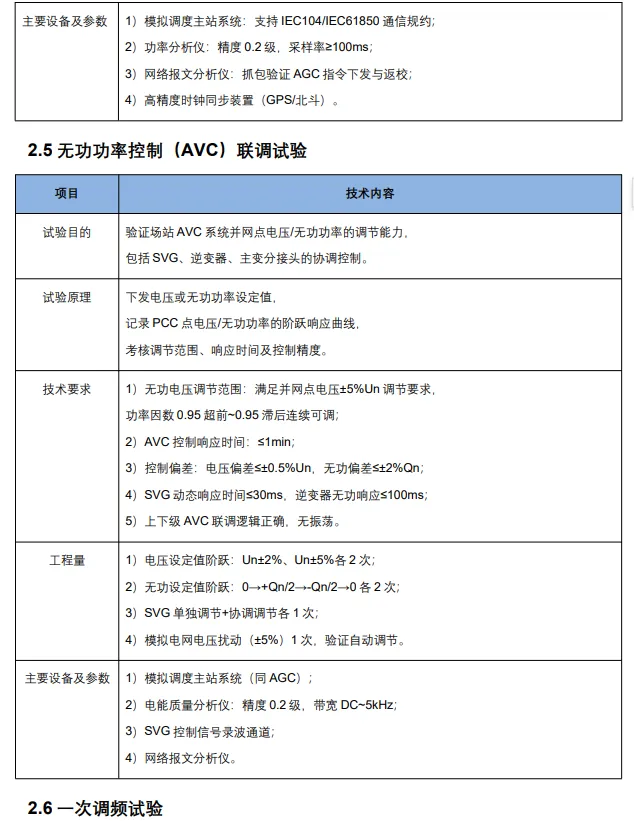

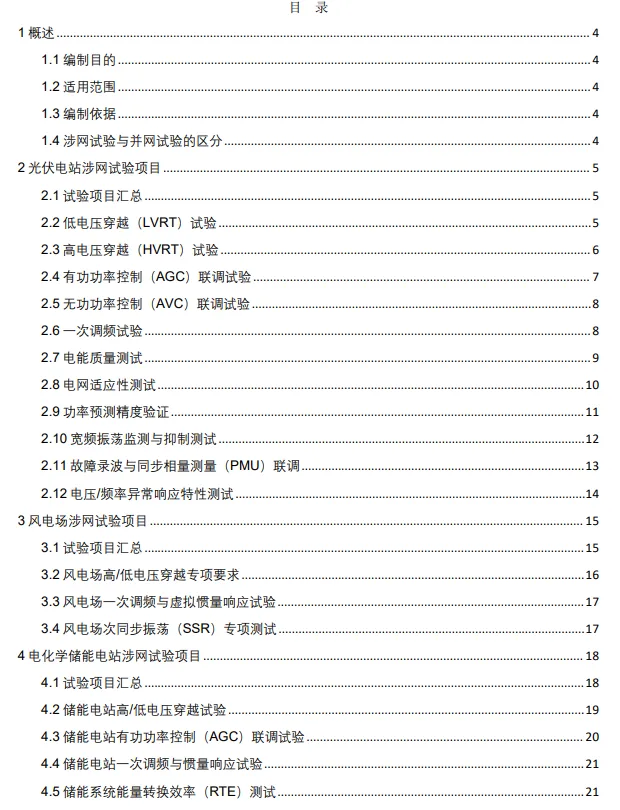

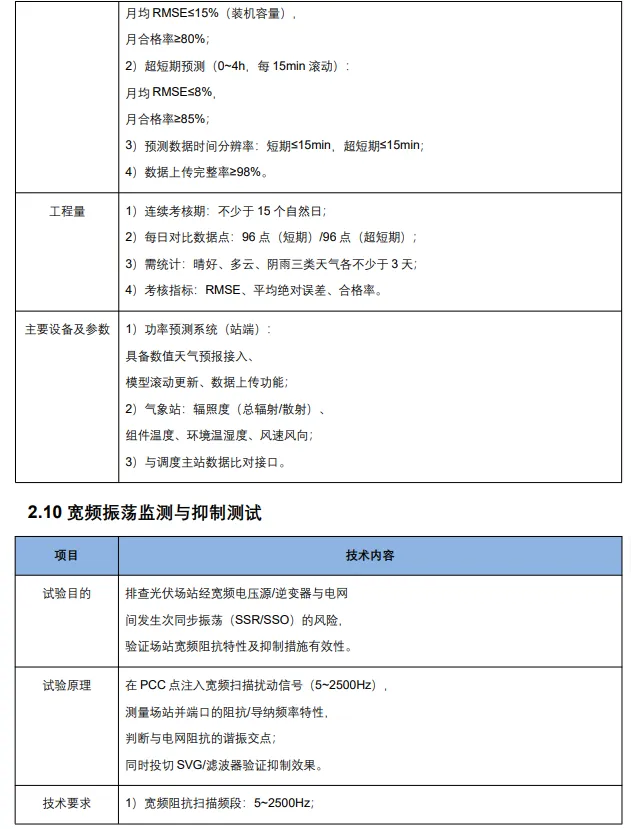

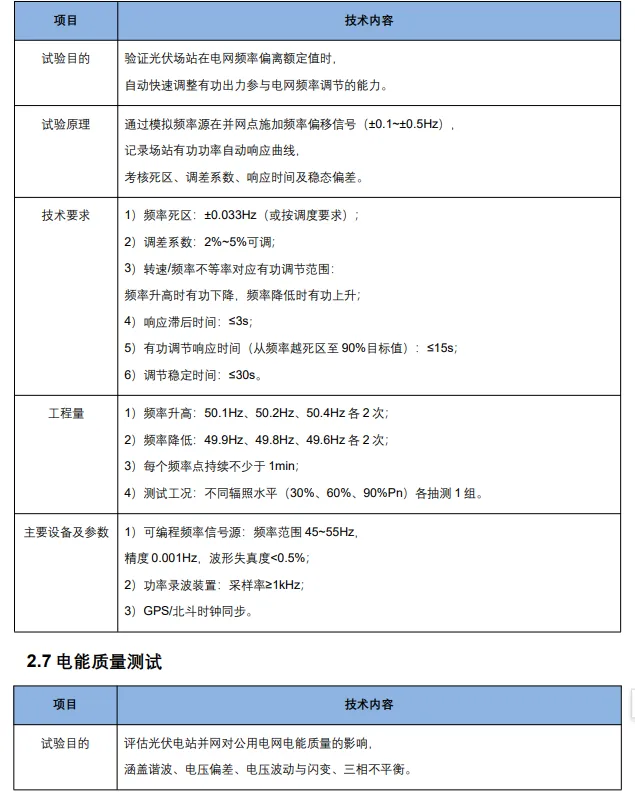

新能源场站涉网试验归纳总结.pdf建好光伏、风电、储能电站不等于就能顺顺利利并网赚钱,不少项目硬件全部完工,最后卡在涉网试验环节,工期一拖再拖,额外砸进去几十万整改成本。很多建设方会把涉网试验和普通并网调试混为一谈,等到调度给出整改意见,才恍然大悟,白白错过了收益窗口期。 简单说,并网试验是检查电站本身设备装得对不对,而涉网试验,是考验电站和电网 “能不能好好相处”。电压骤降、电网频率波动、谐波干扰,电网出现各类异常的时候,你的电站不能直接一刀切跳闸脱网,还要能给电网提供支撑。

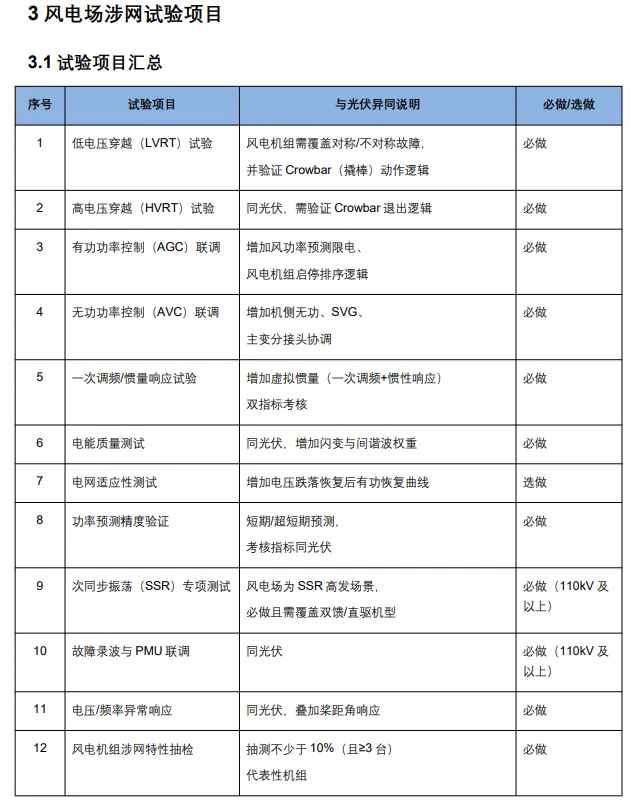

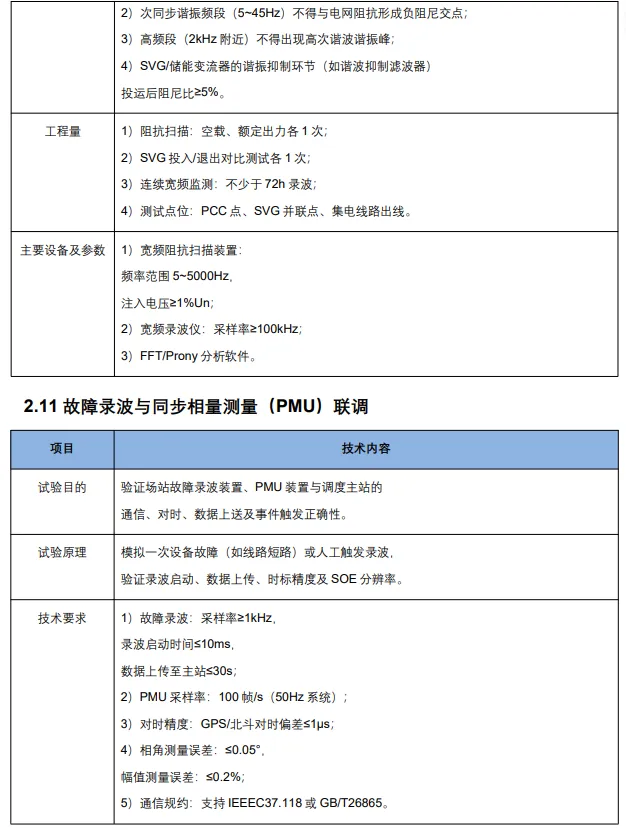

不同场站要求也不一样,光伏重点盯高低电压穿越、AGC/AVC 功率调节;风机要额外加测次同步振荡、虚拟惯量;储能因为可以双向充放电,除了常规项目,还要做充放电效率、黑启动这类专属测试。电压等级不同,考核标准天差地别,10kV 小电站和 110kV 高压场站,必做的试验项目完全不能照搬。 现场测试远不是接上设备测一遍数据就完事。高压扰动测试风险高,前期方案必须拿到调度审批,试验窗口期、安全措施、人员交底一个都省不掉。经常遇到现场翻车现场:穿越试验逆变器莫名脱网、AGC 调节响应慢吞吞、电能质量谐波超标,这些问题,有些改改参数就能搞定,有些需要升级硬件固件,要是核心指标反复测都不合格,直接丧失并网资格。而且像功率预测、电能质量还需要连续多天不间断监测,不是一两天现场突击测试就能完事,很多人前期没预留工期,验收阶段直接手忙脚乱。 这份内部技术总结也给行业敲了警钟,新能源早已不是把板子、风机、储能堆起来就能赚钱的时代。涉网试验不是走流程的纸面工作,它本质上是一道安全过滤网。前期规划阶段就要把试验项目、工期、设备配置纳入考量,不要等到快要并网,才临时抱佛脚。搞懂这些隐形门槛,才能少踩坑,避免电站建完,却拿不到商业运行许可的尴尬局面。
